1、炯炀河河道土方回填施工方案一、编制说明(-)、根据业主(建设单位)2014年5月8日下发的施工招标文件,特制定本施工组织设计。(-)、本施工组织设计的编制以公司现有的施工技术力量、经验作为基点, 以总工期180天,即2014年6月1日开工,12月31日竣工作为控制目标, 统筹考虑施工工艺、现场布置以及施工进度计划。(三)、本施工组织设计的编制以下列的文件和资料为依据:1、巢湖炯炀河河道工程招标文件,2014年5月8日2、施工图设计文件,2014年6月3、公路桥涵施工技术规范(JTJ041-89)4、公路工程水泥混凝土试验规程(JTJ053-94)5、公路工程石料试验规程(JTJ054-94)6

2、公路工程金属试验规程(JTJ055-83)7、公路工程质量检验评定标准(JTJ0794)8、公路工程施工安全技术规程(JTJ076-95)二工程概况本工程是加固和修建巢湖市炯炀镇河道堤防和大坝,任务是提高 炯炀河堤防的防洪能力,保障人民生命财产和工农业生产等各项事业 的安全,适应经济和社会的发展需要和景观要求。通过修建防洪堤等整治措施,消除水患,使本区段的防洪能力达到10年一遇的效果,与已建地方形成完整的封闭圈,并改善巢湖市炯 炀镇环境三、施工准备阶段:仁挖土机械的选择河道内填土方约为17. 4万立方,回填土方前需对河床进行清淤,清淤深 度根据现场实际情况确定,从场地外拉进,根据有关反铲挖土

3、机的技术性能, 以及本工程基础实际开挖深度,同时综合考虑施工进度和我公司机械配备能 力等因素,本工程准备配备1台EX-200型反铲挖掘机、1台推土机,1台压 路机进行河道回填。施工机械施工前,检查操作人员上岗证书,及机械合格 证,年检合格证书,并安排专业人员对设备的关键部位进行逐项检查,确保 机械正常、安全使用。2、组织相关人员进行现场情况熟悉,根据本方案,对相关人员进行安全技术 交底,并形成交底记录.3、组织配套设备(水泵、电缆线、照明灯具、线架、灯塔)的采购或者运输, 确保工程顺利进行.4、施工区域进行安全警示标识。测量放线T挖土做土驳岸T驳岸内水抽排T勘察驳岸内基底土层T基底处理(清淤)

4、T驳岸内回填。h施工过程:机械进场后进行机械检查,并对施工人员进行技术安全交底,现场回填位置放线定位;然后进行土方2条5米宽驳岸施工,分层夯实碾压,同时做好边坡 的加固处理,边坡坡度按照1:2设计,回填高度至-0. 7米;河道深度约2. 5米, 分层回填,300厚每层,压实系数控制在0.8以上,完成后进行驳岸内水抽 排,按照4台大功率水泵进行施工,降排水方抽排完成后,联系建设单位、监 理单位、设计单位对河道底的深度、土层情况进行勘察,并根据勘察情况对 施工方案进行调整,进行河道内淤泥清理。如无特殊情况,进行土方回填工 序,回填部分土层分层回填碾压详见施工平面图.多台机械开挖,挖土机间距应大于1

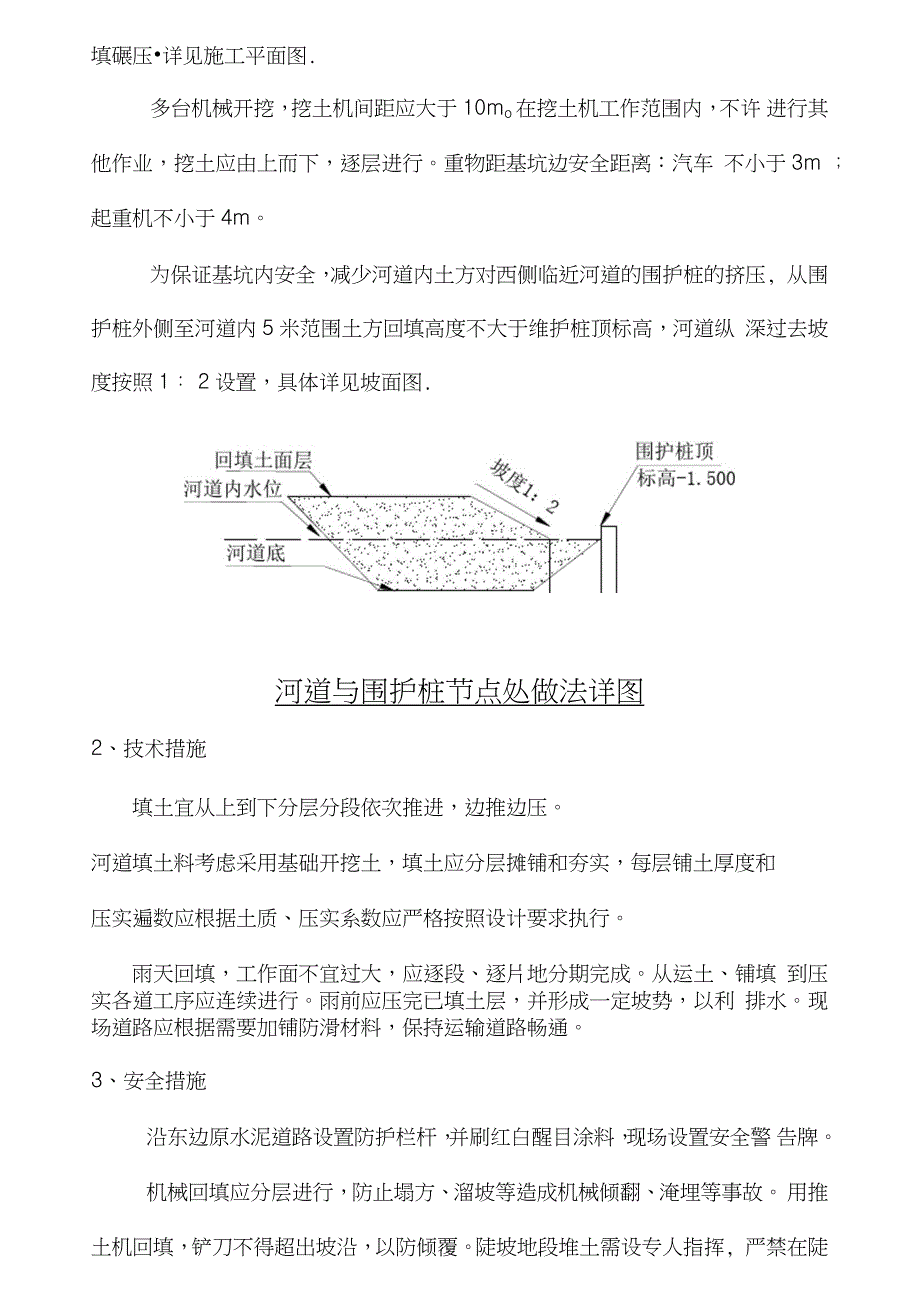

5、0mo在挖土机工作范围内,不许 进行其他作业,挖土应由上而下,逐层进行。重物距基坑边安全距离:汽车 不小于3m ;起重机不小于4m。为保证基坑内安全,减少河道内土方对西侧临近河道的围护桩的挤压, 从围护桩外侧至河道内5米范围土方回填高度不大于维护桩顶标高,河道纵 深过去坡度按照1: 2设置,具体详见坡面图.河道与围护桩节点处做法详图2、技术措施填土宜从上到下分层分段依次推进,边推边压。河道填土料考虑采用基础开挖土,填土应分层摊铺和夯实,每层铺土厚度和压实遍数应根据土质、压实系数应严格按照设计要求执行。雨天回填,工作面不宜过大,应逐段、逐片地分期完成。从运土、铺填 到压实各道工序应连续进行。雨前

6、应压完已填土层,并形成一定坡势,以利 排水。现场道路应根据需要加铺防滑材料,保持运输道路畅通。3、安全措施沿东边原水泥道路设置防护栏杆,并刷红白醒目涂料,现场设置安全警 告牌。机械回填应分层进行,防止塌方、溜坡等造成机械倾翻、淹埋等事故。 用推土机回填,铲刀不得超出坡沿,以防倾覆。陡坡地段堆土需设专人指挥, 严禁在陡坡上转弯。正车上坡和倒车下坡的上下坡度不得超过35,横坡不 得超过10%推土机陷车时,应用钢丝绳缓缓拖岀,不得用另一台推土机直 接推岀。机械施工区域禁止无关人员进入场地内。挖掘机工作回转半径范围内不 得站人或进行其他作业。挖掘机、装载机卸土,应待整机停稳后进行, 不得将铲斗从运输汽车驾驶室顶部越过;装土时任何人都不得停留在装土车 o挖掘机操作和汽车装土行驶要听从现场指挥;所有车辆必须严格按规定 的开行路线行驶,防止撞车。夜间作业,机上及工作地点必须有充足照明设施,在危险地段应设置明 显的警示标志和护栏。
