河道治理工程质量检测方案.docx

上传人:夺命阿水 文档编号:101111 上传时间:2025-07-10 格式:DOCX 页数:7 大小:26.66KB
下载 相关 举报
河道治理工程质量检测方案.docx_第1页
第1页 / 共7页
河道治理工程质量检测方案.docx_第2页
第2页 / 共7页
河道治理工程质量检测方案.docx_第3页
第3页 / 共7页
河道治理工程质量检测方案.docx_第4页
第4页 / 共7页
河道治理工程质量检测方案.docx_第5页
第5页 / 共7页
点击查看更多>>
资源描述

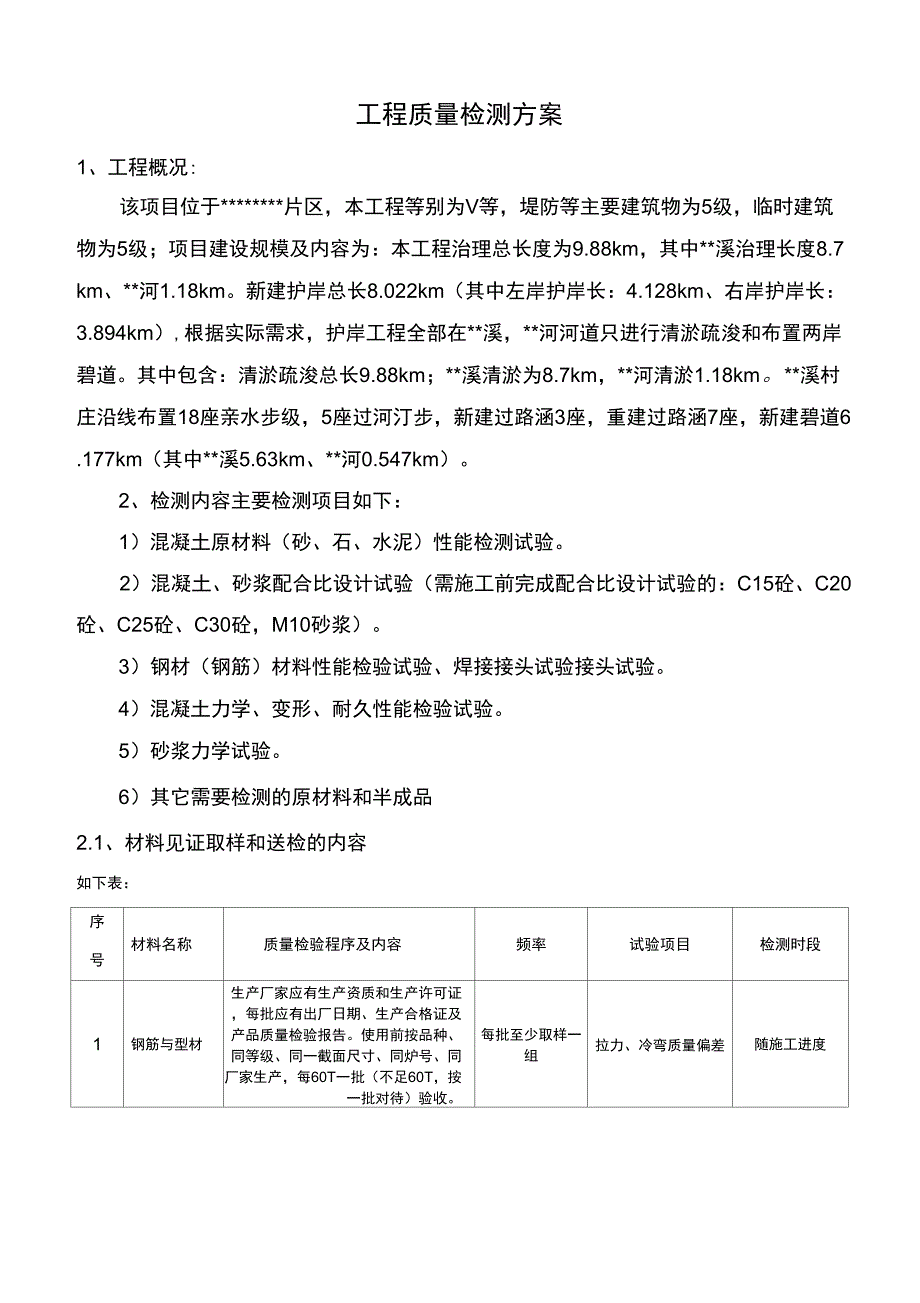

1、溪治理工程质量检测方案*有限公司*溪治理工程项目经理部2020年12月工程质量检测方案1、工程概况:该项目位于*片区,本工程等别为V等,堤防等主要建筑物为5级,临时建筑物为5级;项目建设规模及内容为:本工程治理总长度为9.88km,其中*溪治理长度8.7km、*河1.18km。新建护岸总长8.022km(其中左岸护岸长:4.128km、右岸护岸长:3.894km),根据实际需求,护岸工程全部在*溪,*河河道只进行清淤疏浚和布置两岸碧道。其中包含:清淤疏浚总长9.88km;*溪清淤为8.7km,*河清淤1.18km。*溪村庄沿线布置18座亲水步级,5座过河汀步,新建过路涵3座,重建过路涵7座,

2、新建碧道6.177km(其中*溪5.63km、*河0.547km)。2、检测内容主要检测项目如下:1)混凝土原材料(砂、石、水泥)性能检测试验。2)混凝土、砂浆配合比设计试验(需施工前完成配合比设计试验的:C15砼、C20砼、C25砼、C30砼,M10砂浆)。3)钢材(钢筋)材料性能检验试验、焊接接头试验接头试验。4)混凝土力学、变形、耐久性能检验试验。5)砂浆力学试验。6)其它需要检测的原材料和半成品2.1、材料见证取样和送检的内容如下表:序号材料名称质量检验程序及内容频率试验项目检测时段1钢筋与型材生产厂家应有生产资质和生产许可证,每批应有出厂日期、生产合格证及产品质量检验报告。使用前按品

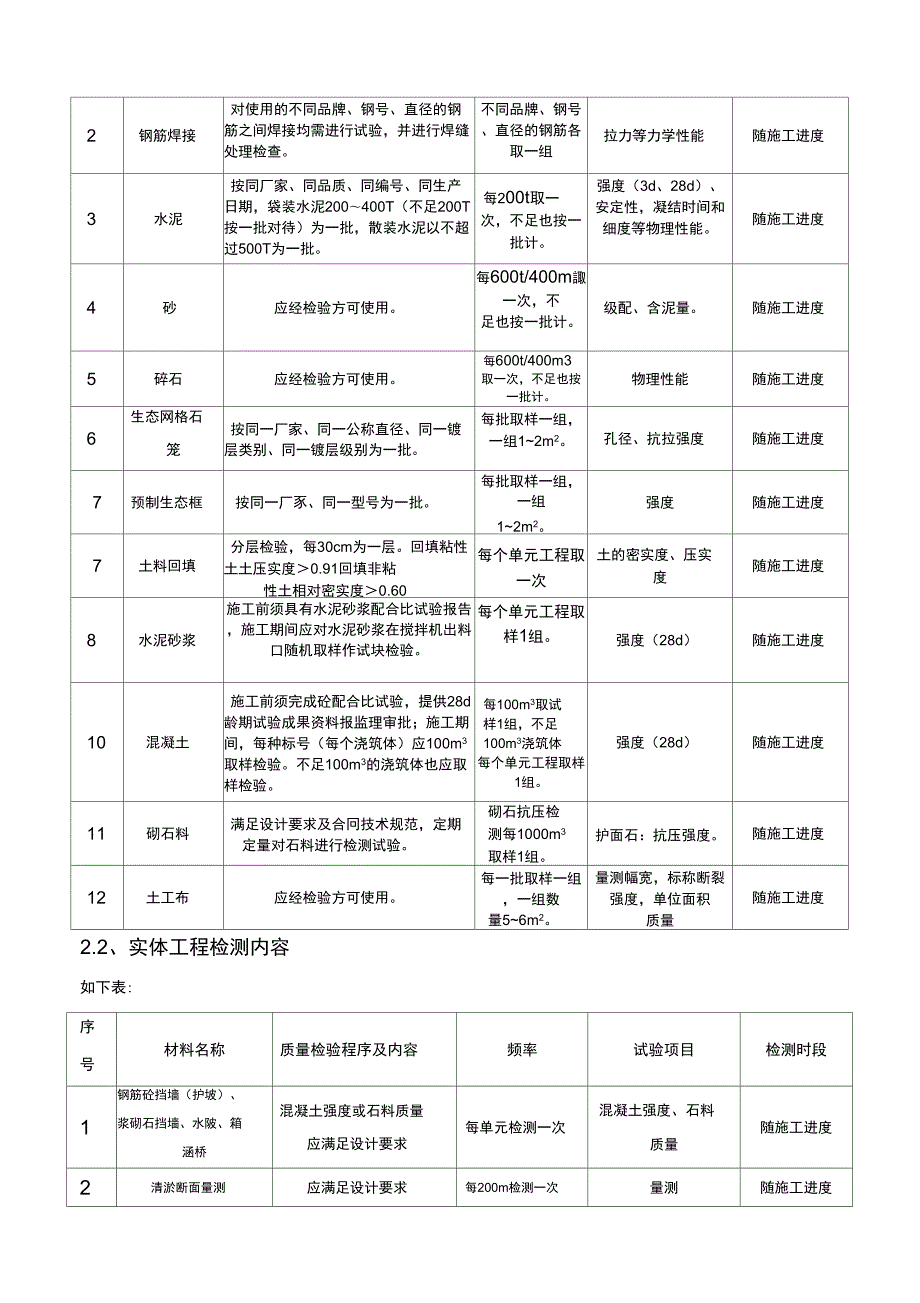

3、种、同等级、同一截面尺寸、同炉号、同厂家生产,每60T一批(不足60T,按一批对待)验收。每批至少取样一组拉力、冷弯质量偏差随施工进度2钢筋焊接对使用的不同品牌、钢号、直径的钢筋之间焊接均需进行试验,并进行焊缝处理检查。不同品牌、钢号、直径的钢筋各取一组拉力等力学性能随施工进度3水泥按同厂家、同品质、同编号、同生产日期,袋装水泥200400T(不足200T按一批对待)为一批,散装水泥以不超过500T为一批。每200t取一次,不足也按一批计。强度(3d、28d)、安定性,凝结时间和细度等物理性能。随施工进度4砂应经检验方可使用。每600t/400m諏一次,不足也按一批计。级配、含泥量。随施工进度

4、5碎石应经检验方可使用。每600t/400m3取一次,不足也按一批计。物理性能随施工进度6生态网格石笼按同一厂家、同一公称直径、同一镀层类别、同一镀层级别为一批。每批取样一组,一组12m2。孔径、抗拉强度随施工进度7预制生态框按同一厂豕、同一型号为一批。每批取样一组,一组12m2。强度随施工进度7土料回填分层检验,每30cm为一层。回填粘性土土压实度0.91回填非粘性土相对密实度0.60每个单元工程取一次土的密实度、压实度随施工进度8水泥砂浆施工前须具有水泥砂浆配合比试验报告,施工期间应对水泥砂浆在搅拌机出料口随机取样作试块检验。每个单元工程取样1组。强度(28d)随施工进度10混凝土施工前须

5、完成砼配合比试验,提供28d龄期试验成果资料报监理审批;施工期间,每种标号(每个浇筑体)应100m3取样检验。不足100m3的浇筑体也应取样检验。每100m3取试样1组,不足100m3浇筑体每个单元工程取样1组。强度(28d)随施工进度11砌石料满足设计要求及合冋技术规范,定期定量对石料进行检测试验。砌石抗压检测每1000m3取样1组。护面石:抗压强度。随施工进度12土工布应经检验方可使用。每一批取样一组,一组数量56m2。量测幅宽,标称断裂强度,单位面积质量随施工进度2.2、实体工程检测内容如下表:序号材料名称质量检验程序及内容频率试验项目检测时段1钢筋砼挡墙(护坡)、浆砌石挡墙、水陂、箱涵

6、桥混凝土强度或石料质量应满足设计要求每单元检测一次混凝土强度、石料质量随施工进度2清淤断面量测应满足设计要求每200m检测一次量测随施工进度3、检测方案(1)原材料工程质量检测项目1)、钢筋取样冷弯、抗拉强度检测项目:钢筋统一购买统一送检,运到现场后不再送检,根据检测取样要求进行送检,本工程钢筋用量共计63.367t,每种规格每批次取样1组。规格为HPB308RB40匹10、RB40匹12、RB40匹14、RB40匹18、RB40匹22。2)、钢筋焊接检测项目:钢筋焊接根据河段所用钢筋型号送检,每种规格取样1组。3)、水泥取样检测项目:见下表项目名称工程量(m3)水泥量(T)检测测数(组)检测

7、时段浆砌石5745.361493.79混凝土5007.931652.62合计3146.4116随施工进度说明:1、每立方浆砌石中砂浆用量为0.344m3,砂浆中水泥用量按每立方260kg计;2、每立方混凝土中水泥用量按330kg计;3、水泥检测200t取一组。4)、砂取样检测项目:见下表项目名称工程量(m3)砂量(t/m3)检测测数(组)检测时段浆砌石5745.361976.4m35混凝土5007.931903.01m35合计3879.41m310随施工进度说明:1、砂按普通混凝土用砂石质量及检验方法标准检测600t/400m3取组;2、每立方浆砌石中砂浆用量为0.344m3,砂浆中砂用量按每

8、立方1500kg计;3、每立方混凝土中砂用量按566kg计,砂比重按1.5t/m3计。5)、碎石取样检测项目:见下表项目名称工程量(m3)碎石量(m3)检测测数(组)检测时段混凝土5007.932053.256合计6随施工进度说明:1、砂碎石按普通混凝土用砂.石质量及检验方法标准检测600t/400m3取组;2、每立方混凝土中碎石用量按700kg计,碎石比重按1.7/m3计6)、砌石料取样检测项目:见下表项目名称工程量(m3)砌石量(m3)检测测数(组)检测时段浆砌石5745.363786.964格宾石笼2578.52578.53小计6365.467随施工进度说明:1、每立方浆砌石中砂浆用量为

9、0.344m3;2、块石抗压检测取样按1000m3/组。7)、生态网格石笼取样检测项目:生态网格石笼统一购买统一送检,运到河段后不再送检,根据检测取样要求进行送检,本工程生态网格石笼工程量共计2578.5m3,使用同种材质生态网,石笼到达现场再组装,计划取样1组。8)、预制生态框取样检测项目:预制生态框统一购买统一送检,运到河段后不再送检,根据检测取样要求进行送检,本工程预制生态框工程量共计3750,计划取样1组。9)、土工布统一购买统一送检,运到河段后不再送检,根据检测取样要求进行送检。本工程土工布计划需要526770吊,共计取样45组。(2)、中间产品工程质量检测项1)砂浆试块抗压强度检测

10、项目:见下表项目名称浆砌石量(m3)砂浆使用量(m3)检测测数(组)检测时段M10浆砌石护岸5745.361976.417小计17随施工进度说明:1、每立方浆砌石中砂浆用量为0.344m3;2、每个单元工程试样1组2)砼试块抗压强度检测项目:见下表河流名称项目名称混凝土使用量(m3)检测测数(组)检测时段*溪干流C25砼挡土墙1504.5716随施工进度C25砼基础7659随施工进度C25铁链栏杆基座186.453随施工进度新建交通桥C30钢筋砼桥涵56.972随施工进度水陂C25钢筋砼353.988随施工进度C20砼1916.3920随施工进度亲水步级C25砼195.975随施工进度合计63

11、说明:每个100m3试样1组,一个单元不足100m3按100m3计3)取样计划表根据前述取样频次,结合项目划分,拟计划按下表取样序号取样部位单位工程量频率送检组数送检时段备注*溪干流治理工程(K0+000-K1+000)(一)1C25砼挡土墙m31504.57100m3/组16计划在2021年7月10日至2021年7月18日2M10浆砌石挡土墙m1476.4每个单元工程试样1组4计划在2021年7月19日至2021年7月31日3C25砼基础m350.88100m3/组1二二二*溪干流治理工程(K1+000-K1+500)(二)1M10浆砌石挡土墙m3744.7每个单元工程试样1组3计划在202

12、1年8月1日至2021年8月5日2C25砼基础m3388.1100m3/组4计划在2021年7月19日至2021年7月30日-三*溪干流治理工程(K1+500-K2+500)(三)1M10浆砌石挡土墙m31902.68每个单元工程试样1组5计划在2021年8月6日至2021年8月30日2C25砼基础m3325.4100m3/组4计划在2021年7月31日至2021年8月16日3C25铁链栏杆基座m318.29100m3/组1计划在2021年9月25日至2021年9月27日四*溪干流治理工程(K2+500-K8+700)(四)1M10浆砌石挡土墙m1621.58每个单元工程试样1组5计划在202

13、1年9月1日至2021年10月1日2C25铁链栏杆基座m3168.16100m3/组2计划在2021年9月25日至2021年9月27日五建筑物工程1C20块石砼m31916.39100m3/组20计划在2021年5月5日和2021年6月20日2C25混凝土消力池3m353.98100m3/组8计划在2021年5月5日和2021年6月20日3C30钢筋砼桥涵3m56.97100m3/组2计划在2021年4月20日和2021年4月30日六景观绿化工程1C25砼3m195.97100m3/组5计划在2021年7月1日至2021年8月16日(3) 实体工程质量检测1)土方回填项目每个单元工程检测一次。2)水陂修复及重建项目每条检测一次。按照设计要求,强度查试件报告3)新建桥涵项目每条检测一次。按照设计要求,强度查试件报告。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

宁ICP备18001539号-1
