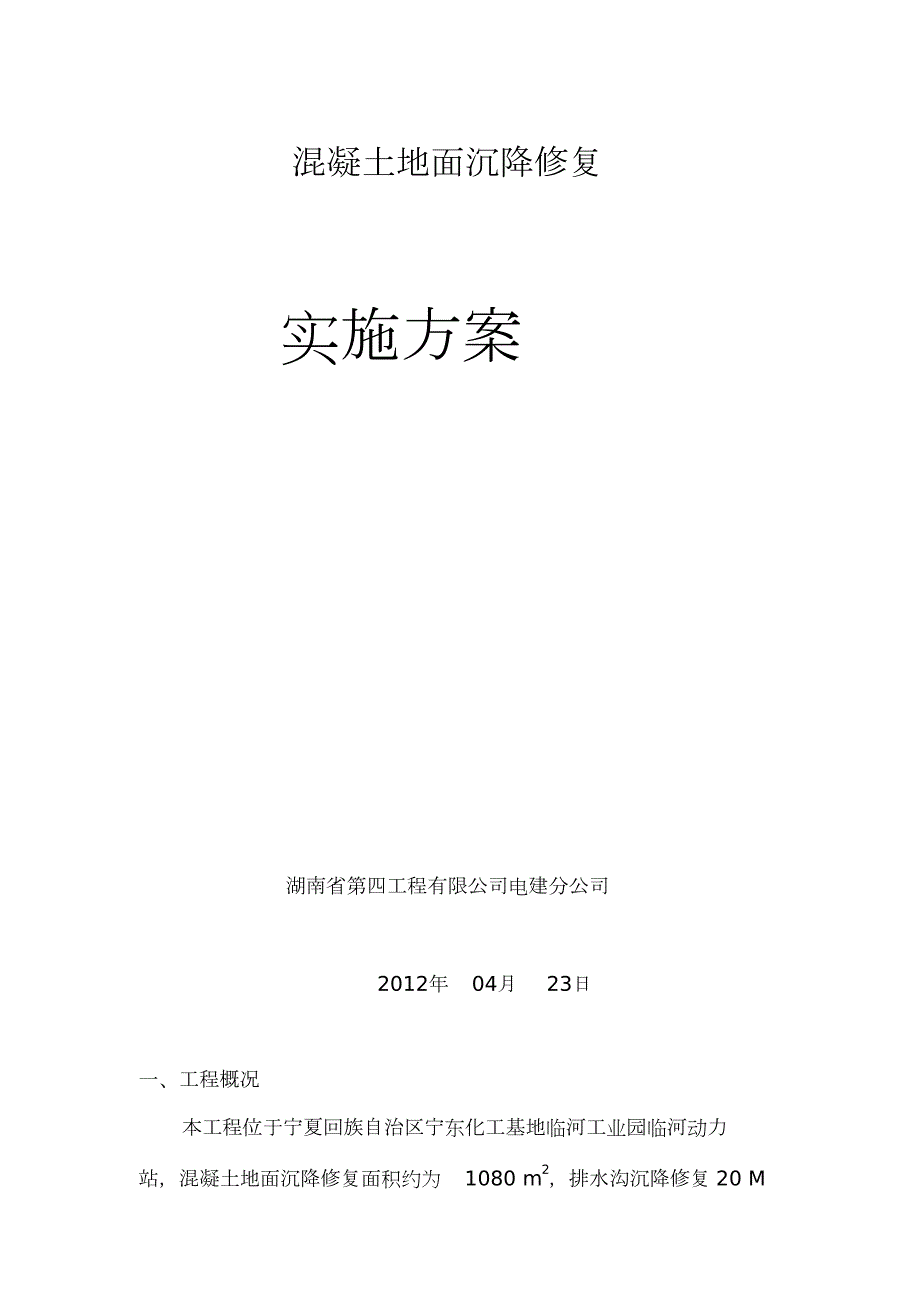

1、混凝土地面沉降修复实施方案湖南省第四工程有限公司电建分公司2012年 04月 23日一、工程概况本工程位于宁夏回族自治区宁东化工基地临河工业园临河动力2站,混凝土地面沉降修复面积约为 1080 m ,排水沟沉降修复 20 M 二、工艺特点本施工方案结合本工程特点主要为混凝土地面沉降进行修复。 原面层为水泥压光地面,对混凝土基层的平整度要求较高。三、混凝土地面施工方法和过程(一)修复混凝土地面施工顺序原地面进行凿毛清理刷混凝土粘结剂一道混凝土摊铺振捣粗刮细刮机械提浆、磨光养护割缝电缆沟修复施工顺序原沉降电缆沟人工凿除清理装模混凝土浇筑3.1混凝土工艺流程:找标高基层处理浇筑混凝土抹面层压光养护3

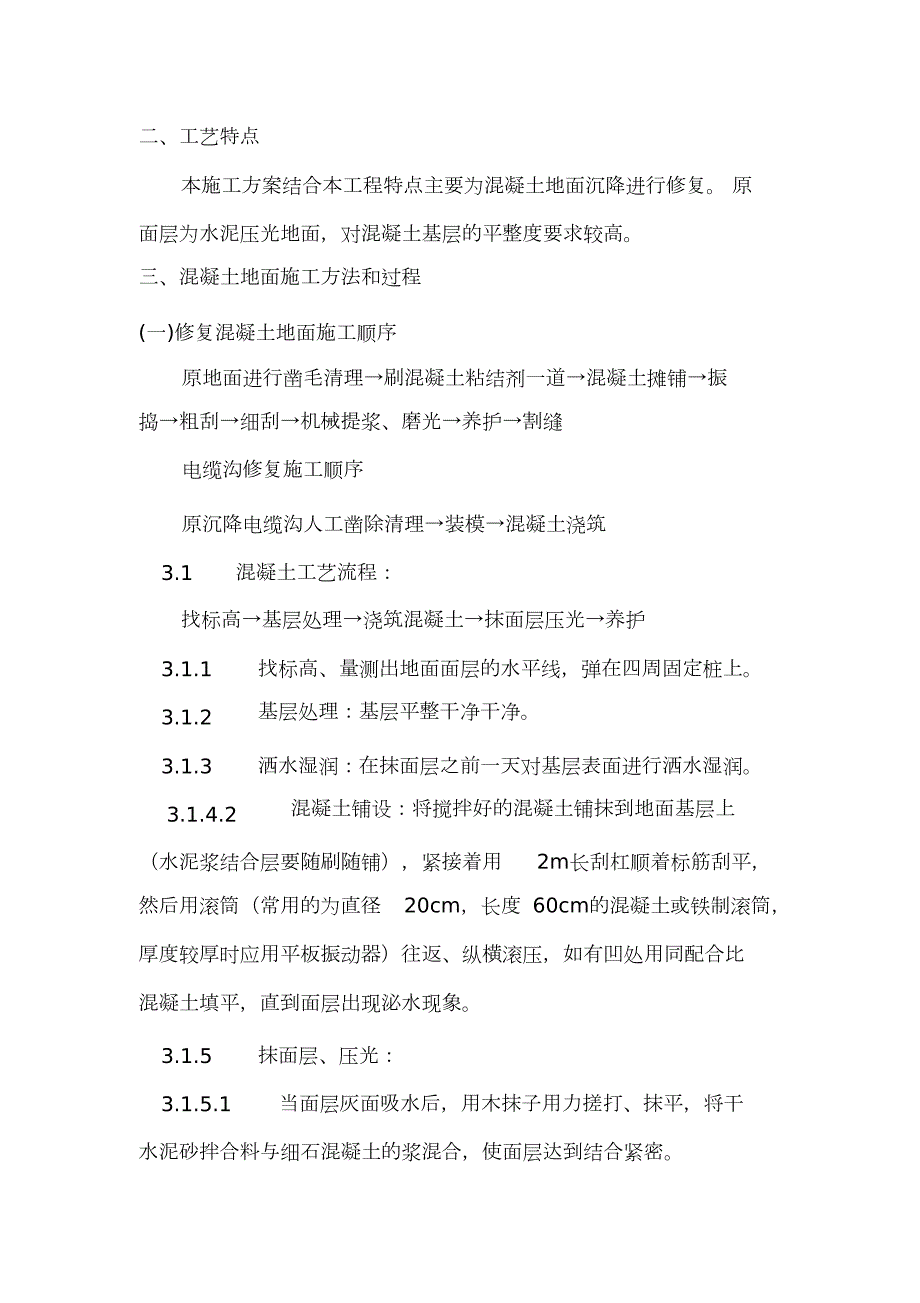

2、1.1找标高、量测出地面面层的水平线,弹在四周固定桩上。基层处理:基层平整干净干净。3.1.23.1.3洒水湿润:在抹面层之前一天对基层表面进行洒水湿润。混凝土铺设:将搅拌好的混凝土铺抹到地面基层上3.1.4.2(水泥浆结合层要随刷随铺),紧接着用 2m长刮杠顺着标筋刮平,然后用滚筒(常用的为直径 20cm,长度 60cm的混凝土或铁制滚筒,厚度较厚时应用平板振动器)往返、纵横滚压,如有凹处用同配合比混凝土填平,直到面层出现泌水现象。3.1.5抹面层、压光:3.1.5.1当面层灰面吸水后,用木抹子用力搓打、抹平,将干水泥砂拌合料与细石混凝土的浆混合,使面层达到结合紧密。 3.1.5.23.1

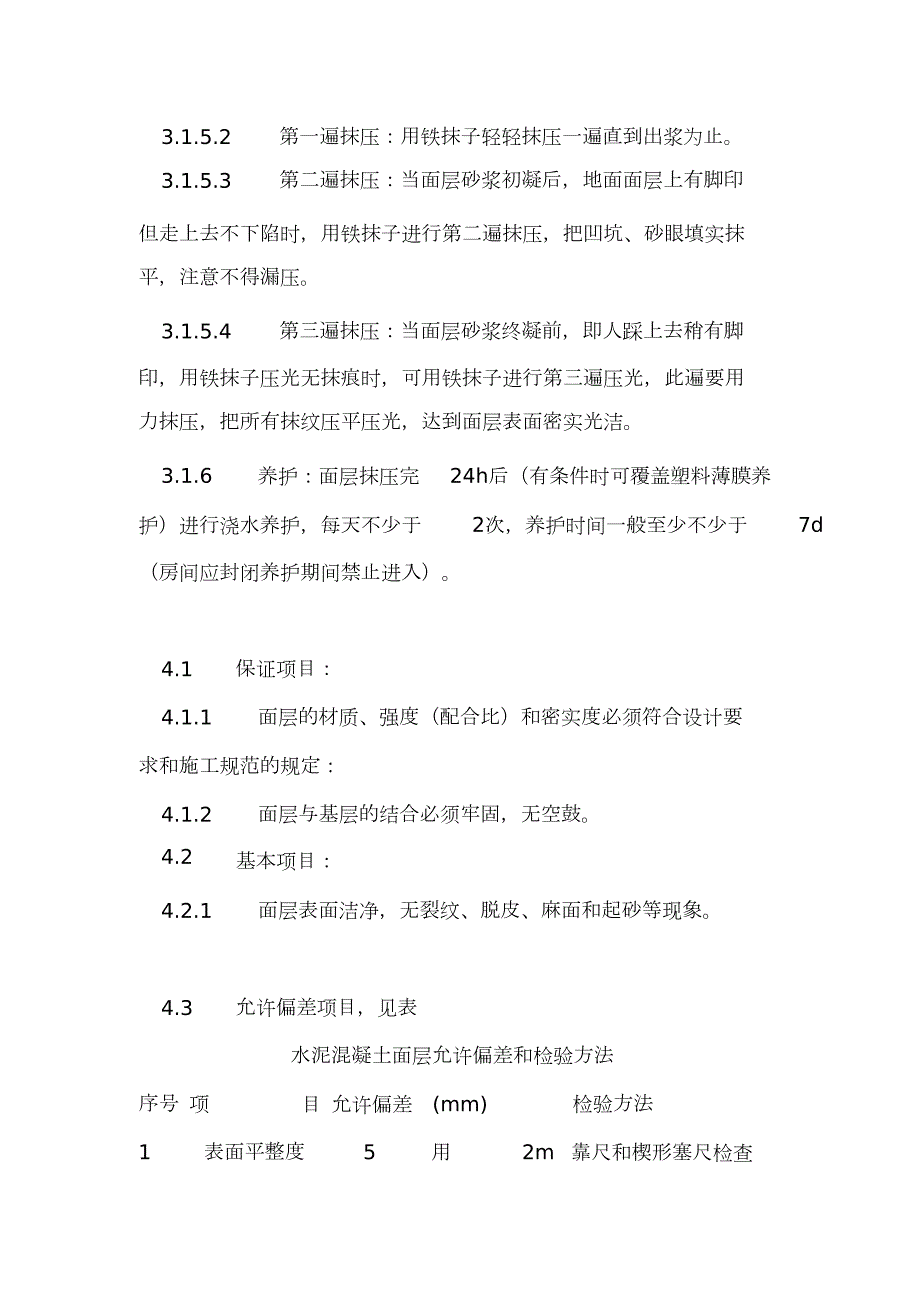

3、5.3第一遍抹压:用铁抹子轻轻抹压一遍直到出浆为止。第二遍抹压:当面层砂浆初凝后,地面面层上有脚印但走上去不下陷时,用铁抹子进行第二遍抹压,把凹坑、砂眼填实抹平,注意不得漏压。3.1.5.4第三遍抹压:当面层砂浆终凝前,即人踩上去稍有脚印,用铁抹子压光无抹痕时,可用铁抹子进行第三遍压光,此遍要用力抹压,把所有抹纹压平压光,达到面层表面密实光洁。3.1.6养护:面层抹压完 24h后(有条件时可覆盖塑料薄膜养护)进行浇水养护,每天不少于 2次,养护时间一般至少不少于 7d(房间应封闭养护期间禁止进入)。4.1保证项目:4.1.1面层的材质、强度(配合比)和密实度必须符合设计要求和施工规范的规定:

4、4.1.24.2面层与基层的结合必须牢固,无空鼓。基本项目:4.2.1面层表面洁净,无裂纹、脱皮、麻面和起砂等现象。4.3允许偏差项目,见表水泥混凝土面层允许偏差和检验方法序号 项目 允许偏差 (mm)检验方法1表面平整度5用 2m 靠尺和楔形塞尺检查 2缝格平直3拉 5m线,不足 5m拉通线和尺量检查成品保护5.1在操作过程中,注意运灰双轮车不得碰坏门框及铺设在基层的各种管线。5.2面层抹压过程中随时将脚印抹平,5.3面层压光交活后在养护过程中,封闭门口和通道,不得有其它工种进入操作,避免造成表面起砂现象。5.4面层养护时间符合要求可以上人操作时,防止硬器划伤地面,在油漆刷浆过程中防止污染面

5、层。1、混凝土摊铺混凝土采用现拌混凝土。塌落度要严格控制在进场时 200mm左右。由小型翻斗车运输混凝土运至现场,将混凝土送入模,人工协助摊铺至设计厚度虚铺高度 (虚铺高度根据经验为 23cm)。摊铺混凝土时应连续摊铺,不得中断。5、混凝土振捣用插入式振捣棒仔细振捣,快插慢拔直到水泥混凝土表面不再冒泡。出现乳浆停止下沉为止。振捣过程中人工协助整平,呈现出有乳浆又大致平整的表面。7、粗刮每条水泥混凝土振捣完毕,用槽钢刮杠来回往返 45次,达到 上表面整平,布满原浆且粗骨料被挤压沉实到水泥混凝土中下部为止。8、表面揉浆为确保上表面原浆厚度均匀,特用75mm无缝钢管 (内灌细砂 )沿混凝土浇筑方向来

6、回滚动,反复揉浆,作为整平工序的补充。9、细刮每条水泥混凝土揉浆完毕后,用铝合金刮杠来人工仔细刮平,达到上表面整平,有光泽。10、机械压光在混凝土地面初凝后且未到终凝时采用叶片式混凝土压光机对混凝土进行表面压光,由于本工程地面为环氧树脂自流平地面,因此混凝土基层的压光不能洒水泥砂子粉,而是利用振捣和揉浆后表面反上来的乳浆进行压光。在混凝土终凝结束后再用磨光机二次磨光。11、养护混凝土浇筑 24h后进行养护,采用塑料薄膜覆盖的方法来控制混凝土自身水化热蒸发的水分不流失,从而达到养护的目的。12、割缝为克服温度变化产生裂缝,需在已浇筑好的混凝土地面上垂直于混凝土浇筑方向用切割机切缝。切缝时间应从严

7、掌握,过早切缝会使石子松动损坏缝缘:过晚切缝困难,且缝两端易产生不规则开裂。适宜的时间为混凝土抗压强度达到 610MPa。根据经验,本次施工在本季节通常养护 3天后可进行割缝施工。具体操作方法如下:在拟 切缝的水泥混凝土上弹出墨线,安好导轨导向架,将切缝机定位,开动切缝机,放水润滑,转动刀架手柄,缓慢进刀,采用 0.7mm厚金刚石锯片切缝,使锯片首先达到设计缝深,然后旋紧螺丝,锁住丝杆并开动行走,从而形成 30mm深、0.8mm宽缝。四、费用估算:序号名称数量单位综合单价 合价备注11080 M 28086400修复混凝土地面2修复电缆沟 20m3006000下面为附送毕业论文致谢词范文!不需

8、要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦 xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师

9、的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!感谢这三年来我的朋友以及汽修 0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟 !正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修 0932班这个大家庭 !最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会 让你们失望的,会好好工作回报社会的。致谢词 2在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学

10、习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我 要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“ *”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

宁ICP备18001539号-1
