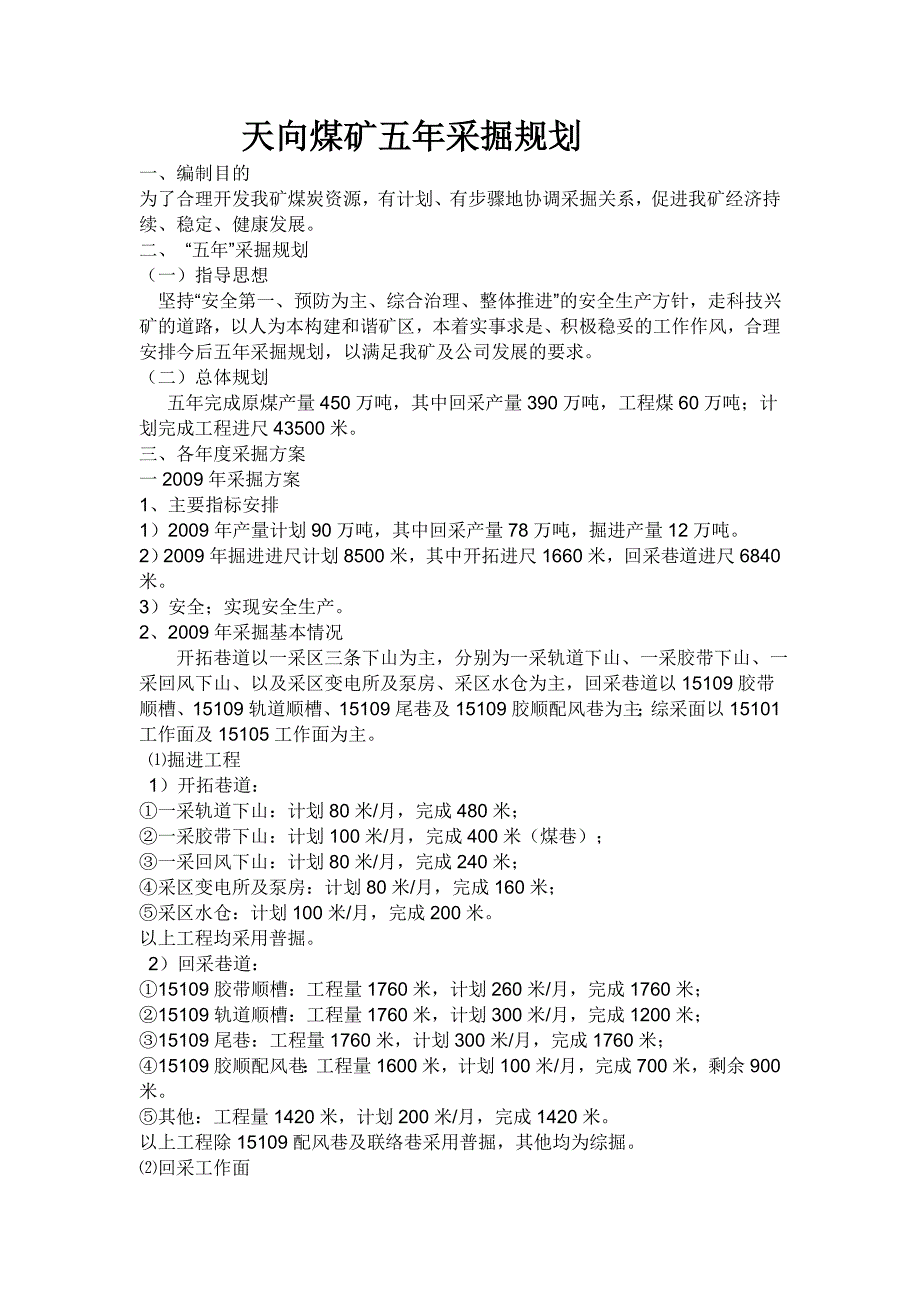

1、天向煤矿五年采掘规划一、编制目的为了合理开发我矿煤炭资源,有计划、有步骤地协调采掘关系,促进我矿经济持续、稳定、健康发展。二、 “五年”采掘规划(一)指导思想 坚持“安全第一、预防为主、综合治理、整体推进”的安全生产方针,走科技兴矿的道路,以人为本构建和谐矿区,本着实事求是、积极稳妥的工作作风,合理安排今后五年采掘规划,以满足我矿及公司发展的要求。(二)总体规划 五年完成原煤产量450万吨,其中回采产量390万吨,工程煤60万吨;计划完成工程进尺43500米。三、各年度采掘方案一2009年采掘方案1、主要指标安排1)2009年产量计划90万吨,其中回采产量78万吨,掘进产量12万吨。2)200

2、9年掘进进尺计划8500米,其中开拓进尺1660米,回采巷道进尺6840米。3)安全;实现安全生产。2、2009年采掘基本情况 开拓巷道以一采区三条下山为主,分别为一采轨道下山、一采胶带下山、一采回风下山、以及采区变电所及泵房、采区水仓为主,回采巷道以15109胶带顺槽、15109轨道顺槽、15109尾巷及15109胶顺配风巷为主;综采面以15101工作面及15105工作面为主。 掘进工程 1)开拓巷道:一采轨道下山:计划80米/月,完成480米;一采胶带下山:计划100米/月,完成400米(煤巷);一采回风下山:计划80米/月,完成240米;采区变电所及泵房:计划80米/月,完成160米;采

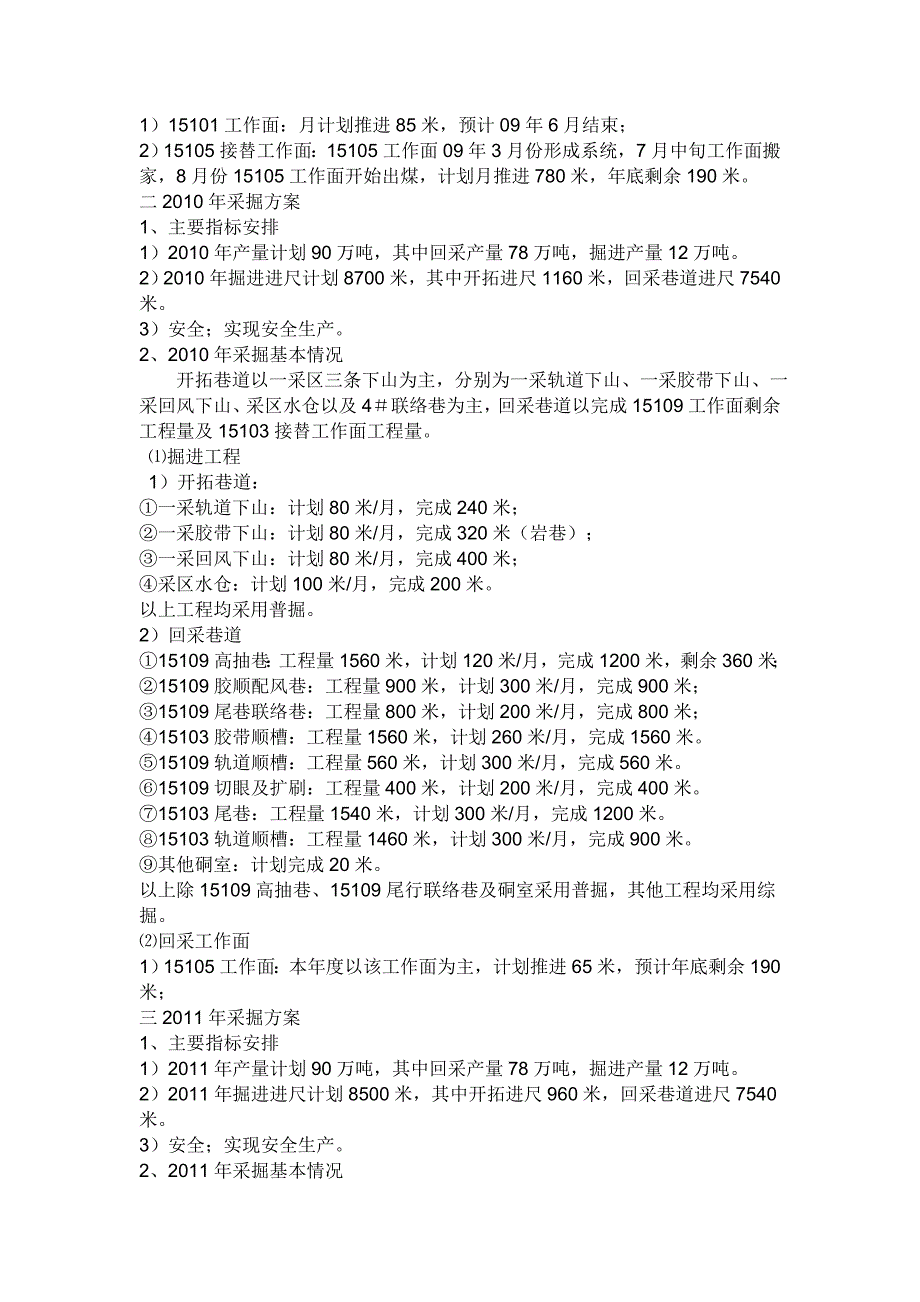

3、区水仓:计划100米/月,完成200米。以上工程均采用普掘。 2)回采巷道:15109胶带顺槽:工程量1760米,计划260米/月,完成1760米;15109轨道顺槽:工程量1760米,计划300米/月,完成1200米;15109尾巷:工程量1760米,计划300米/月,完成1760米;15109胶顺配风巷:工程量1600米,计划100米/月,完成700米,剩余900米。其他:工程量1420米,计划200米/月,完成1420米。以上工程除15109配风巷及联络巷采用普掘,其他均为综掘。回采工作面1)15101工作面:月计划推进85米,预计09年6月结束;2)15105接替工作面:15105工作

4、面09年3月份形成系统,7月中旬工作面搬家,8月份15105工作面开始出煤,计划月推进780米,年底剩余190米。二2010年采掘方案1、主要指标安排1)2010年产量计划90万吨,其中回采产量78万吨,掘进产量12万吨。2)2010年掘进进尺计划8700米,其中开拓进尺1160米,回采巷道进尺7540米。3)安全;实现安全生产。2、2010年采掘基本情况 开拓巷道以一采区三条下山为主,分别为一采轨道下山、一采胶带下山、一采回风下山、采区水仓以及4联络巷为主,回采巷道以完成15109工作面剩余工程量及15103接替工作面工程量。 掘进工程 1)开拓巷道:一采轨道下山:计划80米/月,完成240

5、米;一采胶带下山:计划80米/月,完成320米(岩巷);一采回风下山:计划80米/月,完成400米;采区水仓:计划100米/月,完成200米。以上工程均采用普掘。2)回采巷道15109高抽巷:工程量1560米,计划120米/月,完成1200米,剩余360米;15109胶顺配风巷:工程量900米,计划300米/月,完成900米;15109尾巷联络巷:工程量800米,计划200米/月,完成800米;15103胶带顺槽:工程量1560米,计划260米/月,完成1560米。15109轨道顺槽:工程量560米,计划300米/月,完成560米。15109切眼及扩刷:工程量400米,计划200米/月,完成4

6、00米。15103尾巷:工程量1540米,计划300米/月,完成1200米。15103轨道顺槽:工程量1460米,计划300米/月,完成900米。其他硐室:计划完成20米。以上除15109高抽巷、15109尾行联络巷及硐室采用普掘,其他工程均采用综掘。回采工作面1)15105工作面:本年度以该工作面为主,计划推进65米,预计年底剩余190米;三2011年采掘方案1、主要指标安排1)2011年产量计划90万吨,其中回采产量78万吨,掘进产量12万吨。2)2011年掘进进尺计划8500米,其中开拓进尺960米,回采巷道进尺7540米。3)安全;实现安全生产。2、2011年采掘基本情况 开拓巷道以一

7、采区三条下山为主,分别为一采轨道下山、一采胶带下山、一采回风下山、以及采区联络巷为主,回采巷道以15103工作面剩余工程量及15107工作面工程为主。 掘进工程 1)开拓巷道:一采轨道下山:计划80米/月,完成320米;一采胶带下山:计划80米/月,完成240米;一采回风下山:计划80米/月,完成240米;5联络巷:计划80米/月,完成160米。以上工程均采用普掘。2)回采巷道15109高抽巷:工程量360米,计划120米/月,完成360米;15103高抽巷:工程量1420米,计划120米/月,完成1080米;15103轨道顺槽:工程量560米,计划300米/月,完成560米;15103尾巷联

8、络巷:工程量900米,计划200米/月,完成900米;15103尾巷:工程量240米,计划300米/月,完成240米;15107胶带顺槽:工程量1560米,计划260米/月,完成1560米;15107尾巷联络巷:工程量800米,计划200米/月,完成200米,剩余600米;15103切眼及扩刷:工程量400米,计划200米/月,完成400米;15107尾巷:工程量1200米,计划300米/月,完成1200米;15107轨道顺槽:工程量900米,计划300米/月,完成900米;其他硐室:完成140米;以上除高抽巷、尾巷联络巷及硐室采用普掘,其他工程均采用综掘。回采工作面1)15105工作面:月计

9、划推进65米,预计2011年3月结束;2)15109接替工作面:计划推进65米/月,年底剩余190米。四2012年采掘方案1、主要指标安排1)2012年产量计划90万吨,其中回采产量78万吨,掘进产量12万吨。2)2012年掘进进尺计划8500米,其中开拓进尺960米,回采巷道进尺7540米。3)安全;实现安全生产。2、2012年采掘基本情况 开拓巷道以一采区三条下山为主,分别为一采轨道下山、一采胶带下山、一采回风下山、以及采区联络巷为主,回采巷道以15107工作面剩余工程及15113工作面工程为主。 掘进工程 1)开拓巷道:一采轨道下山:计划80米/月,完成240米;一采胶带下山:计划80米

10、/月,完成240米;一采回风下山:计划80米/月,完成320米;6联络巷:计划80米/月,完成160米。以上工程均采用普掘。2)回采巷道15103高抽巷:工程量340米,计划120米/月,完成340米;15107高抽巷:工程量1440米,计划120米/月,完成1080米;15107尾巷联络巷:工程量1400米,计划200米/月,完成1400米;15113胶带顺槽:工程量2860米,计划260米/月,完成2340米,剩余520米。15107尾巷:工程量300米,计划300米/月,完成300米;15107轨道顺槽:工程量600米,计划300米/月,完成600米;15107切眼及扩刷:工程量400米

11、计划200米/月,完成400米;15113尾巷:工程量2700米,计划300米/月,完成600米,剩余2100米;15113轨道顺槽:工程量2700米,计划300米/月,完成300米,剩余2400米;其他硐室:完成180米;以上除高抽巷、尾巷联络巷及硐室采用普掘,其他工程均采用综掘。回采工作面1)15109工作面:计划推进65米/月,年底该工作面剩余190米。五2013年采掘方案1、主要指标安排1)2013年产量计划90万吨,其中回采产量78万吨,掘进产量12万吨。2)2013年掘进进尺计划9300米,本年度仅回采巷道进尺9300米。3)安全;实现安全生产。2、2013年采掘基本情况 回采巷

12、道以15107工作面剩余工程及15113工作面工程为主。 掘进工程 1)回采巷道15113高抽巷:工程量1440米,计划120米/月,完成1440米;15107高抽巷:工程量360米,计划120米/月,完成360米;15117高抽巷:工程量1080米,计划120米/月,完成1080米;15113胶带顺槽:工程量520米,计划260米/月,完成520米;15113尾巷:工程量2100米,计划300米/月,完成2100米;15113尾巷联络巷:工程量1400米,计划200米/月,完成1400米;15113轨道顺槽:工程量2400米,计划300米/月,完成2400米;以上除高抽巷、尾巷联络巷采用普掘

13、其他工程均采用综掘。回采工作面1)15109工作面:计划推进65米/月,年底该工作面剩余190米。2)15103接替工作面:计划推进65米/月,年底该工作面剩余780米。四、重点攻克的技术难关 1、瓦斯治理:随着开拓水平的延伸,从以揭露的工作面及邻近矿区的资料,本煤层瓦斯涌出明显增加,给开采带来很大难度,因此制定确实可行的综合治理瓦斯措施作为当前首要任务。2) 优化设计方案:由于改采区地质构造复杂,不仅给开采带来很多负面影响,同时严重制约着工程进度,因此优化设计方案,合理确定工作面长度也是一个难点。3)提高煤质:由于工作面地质构造复杂,在穿过断层及无煤柱时生产的大量矸石,使煤炭质量大打折扣,提高煤质也是我们面临的技术难点。附:1、20092013年开拓掘进进尺计划表2、20092011年掘进衔接表3、20092013年采煤计划表4、20092013年采煤接续表对我有帮助1回答时间:2010-11-10 09:15 |
