1、嘉兴XXXX热电有限公司主厂房、炉基础工程施工组织设计目录1 工程概况1. 1工程概况21.2结构概况21.3安装概况21.4场地条件31. 5工程特点32施工总平面布置图2. 1施工用水方案42. 2施工用电方案52. 3临时设施62. 4施工平面布置63施工流程及流水段划分3. 1施工流水段划分73. 2施工流程74施工总进度计划及确保工期管理措施4. 1工期说明94. 2施工进度计划94. 3确保工期管理措施95项目组织机构及人员职责5. 1项目组织机构及人员职责135. 2人员职责135. 3项目主要负责人简介146技术准备工作及主要材料计划6. 1技术准备工作156. 2主要材料计划

2、157资源配备7. 1施工机械一览表167. 2主要周转材料一览表167. 3施工计量检测仪器一览表167. 4劳动力配备168主要分部分项工程施工方法及技术措施8. 1工程测量178.2土方工程178.3钢筋跄结构工程188.4装饰工程238.5楼地面工程248.6门窗工程268.7防水工程288.8脚手架工程308. 9钢结构工程329. 10水电安装工程489重要结构及特殊结构部位施工方案9. 1汽机小岛结构施工方案6510. 2校煤斗结构施工方案7110质量目标及确保工程质量的措施10. 1质量目标7311. 2总体施工保证措施7311安全生产保证措施11. 1安全生产规定8511.

3、2安全技术措施8512. 3消防防盗措施8612文明施工及工地标准化管理12. 1文明施工目标8812. 2场容场貌8812. 3材料堆放8813. 4生活卫生8913季节性施工及排水措施14. 1季节性施工措施909013. 2排水措施14质量通病预防措施14. 1钢筋锈蚀、混料预防措施9114. 2钢筋保护层位置不准确预防措施9114. 3混凝土柱外伸钢筋偏位预防措施9114. 4露筋预防措施9114. 5模板上口不直、宽度不够预防措施9114. 6模板中部下槎预防措施9114. 7混凝土和易性差预防措施9214. 8混凝土麻面预防措施9214. 9混凝土蜂窝预防措施9214. 10混凝土

4、缝隙夹层预防措施9214. 11混凝土缺棱掉角预防措施9314. 12混凝土表面裂缝预防措施9314. 13卫生间楼地面泛水渗漏预防措施9414. 14墙面抹灰空鼓、裂缝预防措施9415成品保护预防措施15. 1成品保护措施9616降低成本措施16. 1降低成本措施9717其它有关管理措施17. 1信息管理9817. 2统计技术运用9917. 3回访保修9918附录1 .项目组织机构网络1002 .质量管理组织网络1013 .安全管理组织网络1024 .文明施工组织网络10319附图、附表1 .施工总平面布置图1042 .施工逐日进度计划表1051063 .施工进度计划网络图编制说明1、本施工

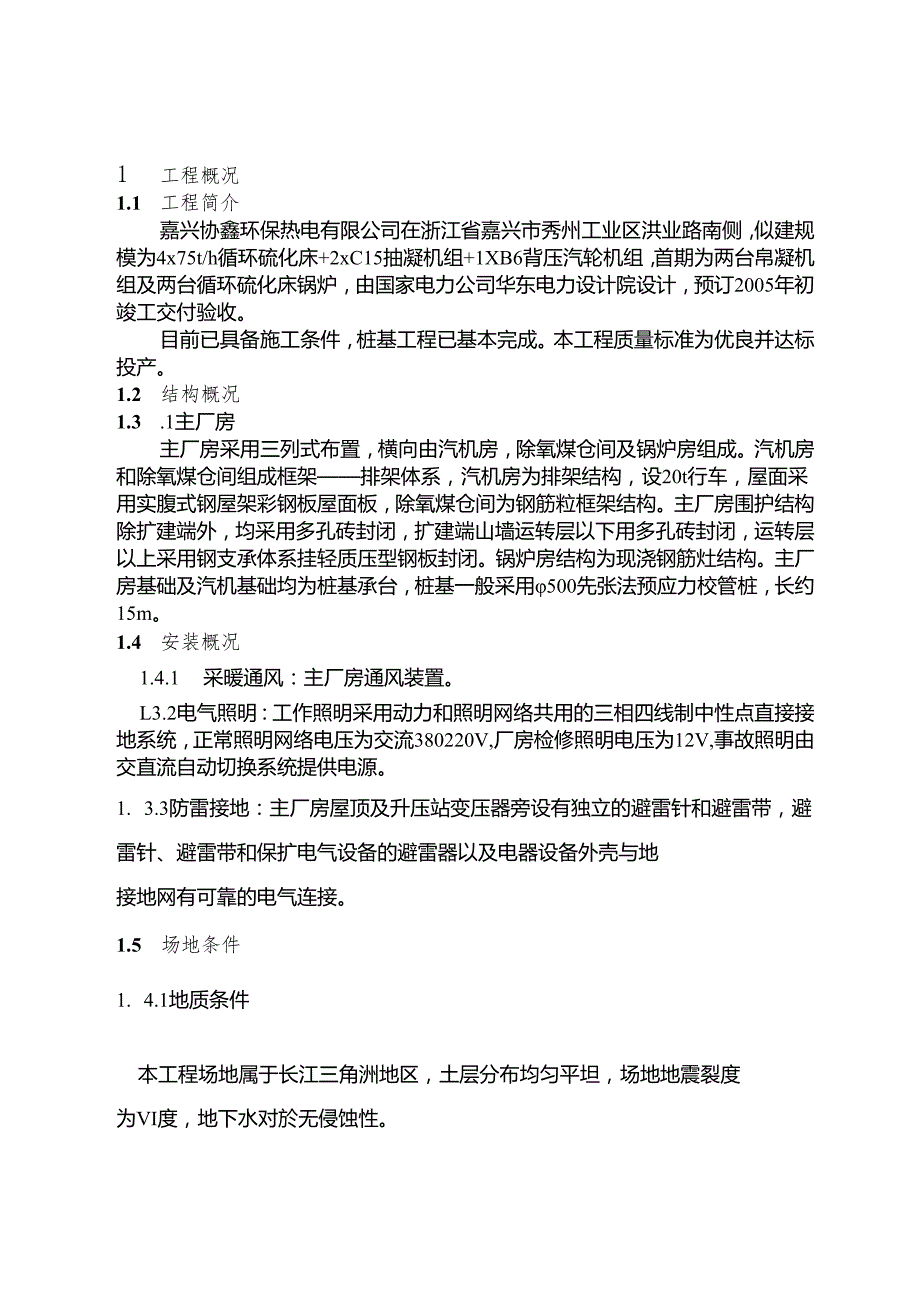

5、组织设计结合了我公司承建的同类热电厂工程的施工经验以及我公司内部的质量手册和质量管理标准工作程序、企业内部有关标准、工法等编制。2、本施工组织设计根据厂方提供的招标文件及施工现场情况进行编制,侧重于施工方法及施工机械的选择和控制以及质量、进度等方面的管理,对电厂工程的重点部位的施工编制了专门的施工方案。1 工程概况1.1 工程简介嘉兴协鑫环保热电有限公司在浙江省嘉兴市秀州工业区洪业路南侧,似建规模为4x75t/h循环硫化床+2xC15抽凝机组+1XB6背压汽轮机组,首期为两台帛凝机组及两台循环硫化床锅炉,由国家电力公司华东电力设计院设计,预订2005年初竣工交付验收。目前已具备施工条件,桩基工

6、程已基本完成。本工程质量标准为优良并达标投产。1.2 结构概况1.3 .1主厂房主厂房采用三列式布置,横向由汽机房,除氧煤仓间及锅炉房组成。汽机房和除氧煤仓间组成框架排架体系,汽机房为排架结构,设20t行车,屋面采用实腹式钢屋架彩钢板屋面板,除氧煤仓间为钢筋粒框架结构。主厂房围护结构除扩建端外,均采用多孔砖封闭,扩建端山墙运转层以下用多孔砖封闭,运转层以上采用钢支承体系挂轻质压型钢板封闭。锅炉房结构为现浇钢筋灶结构。主厂房基础及汽机基础均为桩基承台,桩基一般采用500先张法预应力校管桩,长约15m。1.4 安装概况1.4.1 采暖通风:主厂房通风装置。L3.2电气照明:工作照明采用动力和照明网

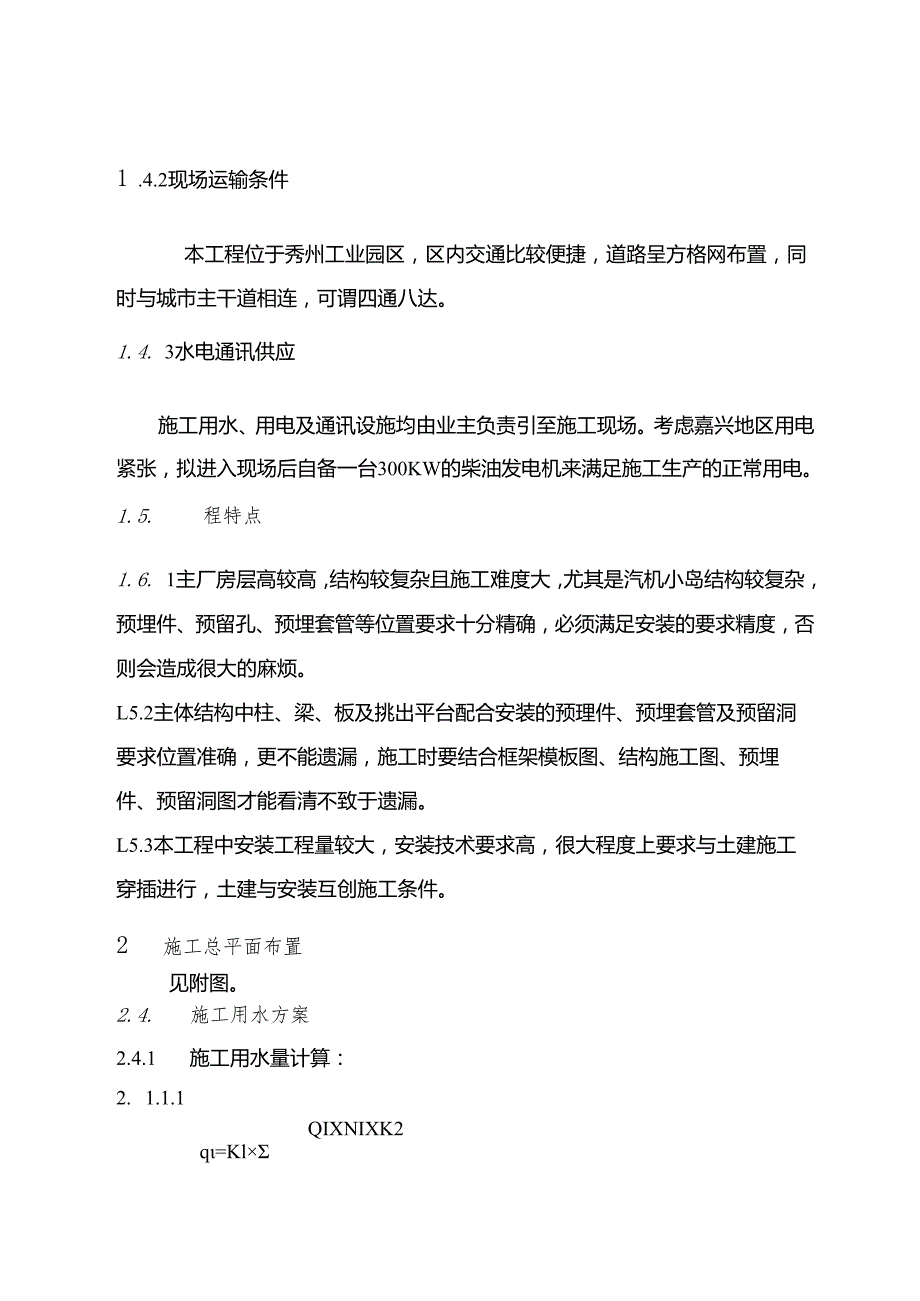

7、络共用的三相四线制中性点直接接地系统,正常照明网络电压为交流380220V,厂房检修照明电压为12V,事故照明由交直流自动切换系统提供电源。1. 3.3防雷接地:主厂房屋顶及升压站变压器旁设有独立的避雷针和避雷带,避雷针、避雷带和保扩电气设备的避雷器以及电器设备外壳与地接地网有可靠的电气连接。1.5 场地条件1. 4.1地质条件本工程场地属于长江三角洲地区,土层分布均匀平坦,场地地震裂度为VI度,地下水对於无侵蚀性。1 .4.2现场运输条件本工程位于秀州工业园区,区内交通比较便捷,道路呈方格网布置,同时与城市主干道相连,可谓四通八达。1.4. 3水电通讯供应施工用水、用电及通讯设施均由业主负责

8、引至施工现场。考虑嘉兴地区用电紧张,拟进入现场后自备一台300KW的柴油发电机来满足施工生产的正常用电。1.5. 程特点1.6. 1主厂房层高较高,结构较复杂且施工难度大,尤其是汽机小岛结构较复杂,预埋件、预留孔、预埋套管等位置要求十分精确,必须满足安装的要求精度,否则会造成很大的麻烦。L5.2主体结构中柱、梁、板及挑出平台配合安装的预理件、预埋套管及预留洞要求位置准确,更不能遗漏,施工时要结合框架模板图、结构施工图、预埋件、预留洞图才能看清不致于遗漏。L5.3本工程中安装工程量较大,安装技术要求高,很大程度上要求与土建施工穿插进行,土建与安装互创施工条件。2 施工总平面布置见附图。2.4.

9、施工用水方案2.4.1 施工用水量计算:2. 1.1.1QIXNIXK2q=Kl83600T1T施工用水量较大的工序有:浇校、砌砖、抹灰。每班预计浇於1OOm3,砌砖2011抹灰50m2Tl=Id,T=2,K1=L10,K2=L51002000+20200+5030qi=l.101.5=5.88LS83600l22. 1.1.2机械用水量q2不予考虑。PiN3K42. 1.1.3生活用水量q3=,Pl取100人,N3=4,K4l.383600则q3=0.18LS2. 1.1.4消防用水量取q4=lOLS由于q+q3=6.06q4=10取Q=IOLS2.1.2管径选择4Q41011V10003.

10、142.01000=0.0798(m)2. 1.3现场供水总管采用75水管,在总管上接50水管环形布置作为主厂房施工用水管,并在周边每隔30-5Om设一个25供水阀门。施工用水平面布置图见附图。2.2 施工用电方案2.2.1 主要用电设备一览表序号名称规格型号数量功率(KW)1塔式起重机QTZ-402台2442搅拌机JZ3501台113硅搅拌站1座304硅泵车1台755钢筋弯曲机PW-321台56钢筋切断机GQ40B1台57钢筋对焊机UNl-1001台100KVA8圆盘锯MJ1041台59木工平刨机MB5131台3电焊机BX3-300-21台22KVAAX5-5001台12KVA11电动夯1台

11、7.512高频振动器ZX-506台61.513卷扬机1台7.514砂轮切割机1台315铜灯2台2316轻型井点3套37.52.2.2 总用电量计算P总=LloX(0.6xPCOS+O.4P2)P1=277.5ZP2=134则P总=303.16(KVA)因此现场业主提供用电容量为315KVA用电容量才能满足施工需要。考虑嘉兴地区用电紧张,可能经常会出现断电拉闸现象,拟在现场配备一台300KW的柴油发电机以备用,保证施工生产的正常运行。2.3 临时设施临时设施一览表序号名称单位数量备注1办公室、会议室M296活动板房2职工宿舍M2300活动板房3食堂M296板房4五金仓库m220板房5工具仓库m2

12、156木工棚m2607钢筋棚m2408警卫室m2159工地值班室M21510厕所m2202.3.1 下水管道布设:厕所污水经化粪池处理后,排入城市污水管网;食堂和一一般生活污水等,直接排入排水沟,流入城市污水管网;工地地面雨水及保养水,沿现场施工道路旁排水沟排入泥桨沉淀池再排入城市雨水管网。2.3.2 施工道路:沿建筑物四周布置一条环形道路。路基利用永久性道路路基,路基表面做校简易面层作为施工临时道路。2.4 施工平面布置为保证高跨施工时垂直运输和提高工效,同时兼顾到锅炉房的施工,将两台QTZ-40塔吊分别布置在主厂房B、C跨的固定端和扩建端;搅拦站布置在业主指定区域,并让开厂区主道路,采用於

13、泵压送校。上料立管布置在具体详见施工平面布置图。3施工流程及流水段划分3. 1施工流水段划分根据工程特点,可将主厂房的汽机房,除氧煤仓间分别作为一个施工段,即A段、B段,将锅炉房作为一个施工段即C段。基础施工时可将A、B、C三段组织流水施工。同时注意在进行基础施工的同时,一些埋深较深的基础如一次风机、二次风机及给水泵基础必须同步进行,这样便于尽快进行基础土方回填,避免重复用工,同时也为下道工序的进行创造了条件。3. 2施工流程3.2 1基础工程坐标网交接一定位一设置龙门桩、板一轴线、标高交监理复验一放灰线一土方开挖一二次放线一桩位验收一浇校垫层一破桩头、焊接桩头搭接钢筋一放承台线一承台支模一隐

14、蔽验收一浇基础校一深设备基础施工一回填3.2.1 主体结构投点放线一复核一施工缝处理一柱墙扎筋、预留、预埋一验收一柱墙封模一校浇筑一梁板支模、施工缝处理一梁、板扎筋、预埋、预留一验收一校浇筑一养护3.2.4 装饰工程3.2.4.1 内装饰:基层处理一贴灰饼冲筋一立门窗框一各类管道水平支管安装一墙面抹灰一管道试压一墙面喷涂、贴面一吊顶一地面清理一做地坪、地面装饰(如防水层、贴石材等)一安门窗扇一调试一清理一交工3.2.4.1外装饰:基层处理一放线一抹灰一面砖粘贴一修整4施工总进度计划及确保工期管理措施4.1 工期说明4.1.1 为达到业主于2005年初竣工验收并投产运营的目标,我公司计划在两个月

15、即75天内完成主厂房主体结构施工,在具备条件的情况下,在25天内完成锅炉房0.000米以上结构施工,并且在主厂房主体结构封顶后三个半月内完成所有室内外装饰装修工程、地下设施设备基础、电缆沟、水沟等配套工程,保证总工期控制在180天内。4.1.2 为实现本工程对工期的要求,必须做到材料供应及时,劳动力及机械设备能充分满足,并处理好土建与安装的协调关系,土建与安装施工互创条件,在安装各阶段,土建服从安装需求作适当调整。合理组织流水施工,充分利用时间和空间,在施工全过程中以安全为准则,质量为前提,进度为主线,保证各项计划圆满完成。4.2 施工进度计划施工进度计划见附表:4.3 确保工期管理措施4.3

16、1 施工管理、组织保证措施4.3.1.1 公司对本工程施工进度、物资、劳动力、资金和设备进行调度和平衡,解决施工中的各类矛盾和问题,确保工程顺利进行。4.3.1.2 为加快施工进度,组织模板,周转材料的超常规投入,同时按工程提供的材料计划表,成品半成品计划表提前做好预定货和现场制作准备工作,便于工程的顺利进行。4.3.1.3 充分利用我公司的机械设备优势,灶搅拌站、泵车、木工机械、钢筋加工机械、垂直运输机械等视工程进度需要,可随时调运至现场,从而提高机械化作业程度,并定期专人检修保养,保证正常运转,为加快工程进度作有力的保证。4.3.1.4 编制周进度计划和月进度计划,并明确安排各专业工种的

17、穿插起始时间,场地和空间,从而做到以周保月,以月保阶段控制点,以各控制点保总进度。4.3.1.5 优化组合,合理安排劳动力。主体结构阶段集中以木工和钢筋工为主,进入装修阶段调整瓦工,辅助工、油漆工为主。4.3.1.6 严格按任务单管理,确保各个节点工序的按时或提前完成。4.3.1.7 建立每周例会制度,认真检查进度计划完成情况,及时解决施工中出现的问题,根据检查落实情况,调整实施进度计划并做好调度。4.3.1.8 编制网络计划,找出关键线路的关键工序,如结构施工中做好钢筋、模板,校三者之间的紧凑搭接,确保关键线路和工序的按期完成。4.1.3.9 加强施工组织管理,使各分部分项工序以最大限度合理

18、搭接,保证施工流水段能按计划正常运转。4.1.3.10 加强质量管理,减少返工现象。4.1.3.11 科学组织用工,避免窝工现象。4.1.3.12 充分利用现场条件尽可能让结构、安装、装饰三者立体交叉作业以缩短工程施工总工期。4.1.3.13 及时按照停电、停水通知事先做好其它工作安排。4.3.1.15 实行工人工资与产量、质量挂钩,每天工作量落实到班组到个人,凭施工员签证的“任务通知单”兑现工资,重奖重罚及开展重点工程立功竞赛活动。调动职工积极性,加班加点,保证工程质量,按计划实施。4.3.1.16 根据工程进度需要,实行二班制连续作业,确保施工总工期或提前竣工。4.3.1.17 技术保证措

19、施4.3.2.1充分发挥我公司施工技术水平,运用先进的施工技术,测量技术,模板施工技术等,依靠技术领先确保工程施工的顺利、快速进行。4.322编制详细的施工网络计划,根据设计图纸的现场条件以及建设单位对节点完成要求,从施工流程搭接安排上进行优化。4.3.2.3进行多方案比较,优化施工方案,积极选用建设部推广的十项新技术、新材料,以技术先行为指导思想,向技术要效率,保证工期的顺利完成。4.3.2.4找出施工过程中的特殊及关键工序,落实合理有效的施工方法和措施,着重投入机械设备和劳动力,安排好每一个阶段的施工流程。432.5建立及完善质量保证体系,将工程质量落实到每个施工管理人员和操作人员,加强分

20、部分项工程施工前的技术交底,特别是特殊关键工序,并在施工过程中监督控制,做到一次成优,并加强成品的保护,从而来提高工作效率,保证工期。4.3.3 劳动力保证措施4.3.3.1 根据进度计划,预算用工以及项目部任务单,配足所需的劳动力,并依据工程进度需要,及时调整劳动力,配备两班制作业,以确保施工进度。4.3.4 材料和机械设备保证措施4.3.4.1 充分利用我公司机械设备的优势配备数量足够,性能先进的机械设备,提高机械化作业程度,最大限度的发挥机械作业效率,为加快进度作有力的保证。4.3.4.2 根据施工进度,编制材料供应计划,及时组织材料采购进场,以满足生产需要。4.3.4.3 确保材料供应

21、质量,避免退货处理,影响工程工期。5 项目组织机构人员职责5.1 项目组织机构见附录5.2 人员职责5.2.1 项目经理负责监督、协调现场、施工、供应、财务等各方面的工作,负责与建设单位、厂商等外单位联系协商,是项目的决策者、管理者、组织者、协调者。522技术负责人负责项目技术,协助项目经理工作。5.2.3 施工员负责施工现场的管理和生产调度工作。5.2.4 质安员负责施工质量和安全控制工作。525预算员负责合同修订、工程材料决算、工程决算、成本分析和工程结算工作。5.2.6 材料设备员负责物资采购、运输、存贮、保管、发放;机械设备的配备、调度、维护。5.2.7 资料员负责质量体系记录文件和工

22、程资料的管理。5.2.8 计量员负责计量设备的配备、调度和校核等工作。5.3 项目主要负责人简介见下表:项目经理简历姓名陆建国性别男年龄39职务处技术负责人职称工程师学历大专参加工作时间88.7从事项目经理时间8年项目经理经别贰级已完成工程项目情况建设单位项目名称建设规模开、竣工日期工程质量海门鑫源环保热电有限公司主厂房2*15MW抽凝机组工程03.5.1203.11.28优良启东蓝天热电有限公司主厂房及附属工程2*15MW抽凝机组工程03.9.28-04.6.30待定江苏省外贸公司金陵外贸大厦1.8万m2,25层01.5.1802.10优良主要施工管理人员Ei项目工程师姓名职务职称主要经历及

23、承担过的项目总部项目主管黄瑾主任高级工程师青岛银庄27层公寓工程项目经理、海门鑫源环保热电有限公司项目主管技术负责人黄锐副总工程师高级工程师徐州西区环保热电有限公司技术负责人现场Xo项目经理陆建国技术负责人工程师启东蓝天热电有限公司项目副经理王小聪工程师南京定淮门综合大楼(32层框架)质量管理张学文施工员工程师海门鑫源环保热电有限公司工程质检员材料管理许纯华南京定淮门综合大楼(32层框架)计划管理季志勇经营科长工程师扬子江药业集团公司营销大楼工程预算管理员安全管理张宏均海门鑫源环保热电有限公司工程安全员施工管理秦瑞华施工员助工启东蓝天热电有限公司6 技术准备工作及主要材料计划6.2 技术准备工

24、作6.1.1 成立工程项目经理部,全面负责本工程的施工协调和统一管理。6.1.2 组织有关人员学习图纸,熟悉图纸,领会设计意图,进行技术交底。6.1.3 编制工程预算及其它内业计算。6.1.4 会同6.1.5建设单位、监理单位对先期工程进行交接、交底。6.1.6 检查验收标6.1.7准桩,6.1.8引出保证桩。根据工程需要建立测量平面和高程控制网。6.1.9 根据施工进度计划,6.1.10编制材料、设备6.1.11进场计划,6.1.12组织施工力量。6.1.13 组织有关人员对关键工序编写施工方案及技术交底。6.1.14 及时做好有关杜、砂浆等试验配合比工作。6.2 主要材料计划6.2.1 甲

25、供材料提前一周报计划给业主物资部622地方材料提前5天报计划采购.7 .资源配备7.2 施工机械一览表(详见主要用电设备一览表)7.3 主要周转材料一览表序号名称单位数量111夹板(胶合板)M250002钢管4.8T3003安全网(1.8m6.0m)张4804竹笆(1.0mxl.5m)张4005木材(模板用)M31507.3施工计量检测仪器一览表施工计量、检测仪器具配备计划序号计量、检测器具型号、规格准确度单位数量配备位置钢卷尺5m或3m把10施工员、主要工种操作人员50m把各2施工组2经纬仪J2台1施工组3线锤0.5kg只5施工员、班组长、质检4水准仪S3台1施工组5水准尺450mm把4施工

26、员、班组、质检6塞尺楔形120mm把2质检7靠尺2000j100j15mm把2质检8托线板2000jl50jl5mm把6班组9坍落度筒只1施工IO硅试模150jl50jl50mm组2施工11砂浆试模70.770.7i70.7mm组1施工12磅秤台2工地7. 4劳动力配备工种劳动力人数(人)工种劳动力人数(人)备注瓦工18预埋、安装2项目部根据各施工阶段实际需要及时调配人员数量,确保工程有序进行钢筋工30电工1木工45机操工6架子工4电焊工2后勤3合计Ill(施工高峰期)8主要分部分项工程施工方法及技术措施8.1 工程测量8. 1.1平面控制采用J2经纬仪和50m钢卷尺建立现场平面测量控制。8.

27、2.2 施工测量控制网其图形闭合差应小于5,最弱点平面偏差应小5mm,采用J2经纬仪,纵横轴线往返测量,精度不小于IlOOO0。8.1.3在控制网交点处设控制点,并将控制轴线向外延伸,埋设永久性控制桩,以便及时恢复控制轴线。控制桩应埋设于不受机械等因素影响的坚实地段上或固定的建(构)筑物上,并加醒目标志保护。8.1.4 施工测量时,将经纬仪置于基坑边缘,向坑内直接投控制轴线,并在垫层上弹示墨线交圈闭合,复核四角及边长,精度满足要求后,以控制轴线为基准,控制其余轴线。8.1.5基础工程结束,根据井字形平面控制网准确地将轴线标记于各结构层上,再根据楼层平面图尺寸进行建筑物各细部放样量距测角定位,要

28、求测角偏差2mm,量距往返丈量,精度为IlOOO0。8.1.2 高程传递及层高控制8.1.2.1 根据已知水准点,采用In等水准测量的方法往返测量,将高程引测到施工场地内不受机械等因素影响的坚实地段或周围永久性建筑物上,施工现场内埋设4个水准点,组成水准网以便相互校核。8.1.2.2 在框架外柱精确测设并弹示高程线,用50m钢卷尺拉长向上传递,以避免积累误差。墙体及柱的垂直度偏差必须满足规范要求。8.1.3 沉降观测根据设计图纸和施工规范的要求进行沉降观测点布置,在规定标高处预埋钢板,采用l6螺母焊接在钢板上,测量时用l6螺栓与之连接(L”形)。结构施工阶段每层观测一次,主体结束,按规范要求的

29、次数进行观测。待工程竣工后编制成果图,作为竣工资料一部分。8.2土方工程8.2.1 井水降水本工程所处地区地下水位较高,地下水水位动态受季节性变化影响明显,年变幅约1。米,设计年最高地下水位埋深为。.3米,因此要采取相应的降水措施,一般采用一级轻型井点降水,同时在坑底开挖排水盲沟,间隔一段距离设集水井,把坑底明水排出坑外。8.2.2 土方开挖根据轴线放出土方开挖灰线。土方可采用机械结合人工大开挖,按1:0.75放坡,开挖出的土方堆放甲方指定地处。开挖时由专人采用标桩控制标高,不得超挖,如超挖,采用砂石分层回填夯实至设计标高。局部基础地基需加深,用砂石换填至设计标高。8.2.3 土方回填土方回填

30、要在基础验收结束后方可进行,并严格控制回填土的含水率,回填土中不含有草根等有机杂物。回填要分层进行,以30Omm厚为一层,用样棒控制进行,采用蛙式打夯机分层夯实,每层回填土压实后必须按规定进行环刀取样,测定其干重,经试验合格后方可进行下一道工序。8.2.4 桩头处理8.2.4.1土方开挖至设计标高上20Omm时,采用水平仪将标高引至样棒上,以控制挖土深度,防止挖机抓斗碰撞桩头。对于桩顶标高符合设计要求的桩,桩头处理按“桩顶锚筋详图”处理,对于桩顶标高超过设计标高的桩,采用割桩处理,具体详见“割桩处理图:8.2.3.2由于特殊原因,若桩头标高低于设计桩头校标高,应会同设计、监理及业主单位共同协商

31、解决,办理技术核定单。8.3钢筋於结构工程8.3.1 钢筋工程本工程基础承台及深设备基础同步进行,上部结构施工顺序采取先柱后梁、板。8.3.1.1 钢筋碎柱的纵向钢筋,直径Nl6的钢筋采用电渣压力焊接头,直径l6的钢筋采用绑扎接头。施工前搭设临时平台,当高度超过3m时,施工人员在施工平台上进行操作,并系好安全带。8.3.1.2 板面钢筋采用冷搭接头。框架梁下部纵向钢筋采用闪光对焊,上部纵向钢筋采用冷搭接头。8.3.1.3 板面钢筋的双层钢筋间设钢筋马凳(l间距100Omm)。碎浇筑时应避免施工人员踩踏钢筋。8.3.1.4 竖向结构的纵向钢筋保护层采用塑料卡钢筋垫,间距为10001000mmo8

32、3.1.5 钢筋在加工棚内集中加工,场地平整,道路畅通,并按冷加工、剪切、弯曲、成型等工序,合理布置,组织流水作业。成型钢筋必须分类堆放、分类运输、绑扎对号入座。8.3.1.6 凡电焊、对焊、电渣压力焊等接头必须先试验合格后方可进行施工。8.3.1.7 对绑扎好的钢筋经自检合格后请工程监理进行隐蔽工程验收,符合要求后方可支模及浇筑於。8.3.1.8 严格按设计要求设置预埋铁和拉结筋。8.3.2 模板工程模板均采用胶合板(11夹板、厚18mm或15mm),采取散装散拆方案。模板支撑采用定型组合式支撑体系搭设排架,用扣件连接。8.3.2.1 模板选择:A梁模板支撑采用钢管排架,模板采用胶合板模,

33、其下设501OOmm木楞,间距30Omm,钢管排架的立杆间距为800100OmmB柱模板:采用组合胶合板拼装,夹具采用钢管间距为500800mm,截面大于50Omm的柱增设l2对拉螺栓。8.3.2.2 模板支设技术要求8.3.2.3 模板用定位钢筋进行限位,限位钢筋的长度要严格按照柱的断面进行切割,并按平面放线位置拉通线点焊在主筋上,从而保证模板支设位置的正确。同时柱模板下口必须留设清理口,以便施工缝内清理、冲洗。柱、梁模板的上口通过对拉螺栓的限位套管进行限位,模板上通过拉通线进行位置校正,梁侧模采用与梁断面宽度(厚度)相等的预制钢筋於支撑块(50x50x梁宽800x600支撑限位,以防侧模内

34、倾,从而保证整个结构的几何尺寸。8.3.2.4 通过三级检查来保证模板支设的质量,即工人在支模中,班长对支设模板的质量及垂直度要随时进行检查,对不符合图纸设计及规范要求的要重新支设、调整、校正直到符合要求为止,班组检查合格后由专业施工员进行复查,最后由质检人员进行复核,符合要求后向监理工程师报验,并对模板支设质量进行评定。8.3.2.5 柱模板的钢箍间距、数量及对拉螺栓的数量、位置严格按要求进行施工,以保证模板的整体刚度,避免於浇筑时过大的变形。8.3.2.6 墙、柱、梁、板的接头模板如遇不符模数处用木模镶补整齐,并进行编号,确保接头处梁、柱、板、墙的断面尺寸。8.2.3.7拆下模板及时进行整

35、修,以保证模板拼缝严密。832.8梁、板底模的拆除,须征得技术人员的同意,并在试块强度达到设计强度的75%时方可拆除。8.3.3校工程本工程硅浇筑,采用现场集中搅拌硅泵送入模。水泥进场时必须有出厂合格证,同时要对水泥品种、标号、出厂日期等进行检查验收,并送试验室进行稳定性及强度等级的复试,复试合格后方可使用,砂石进场要做砂石分析,石子选用05Tcm洗净石。硅泵送剂或早强剂等外加剂的使用,除严格按规定使用外,还须得到业主认可监理同意。粒浇筑前的准备工作:检查模板的稳定性、位置、标高、截面尺寸、垂直度、接缝、清扫,检查钢筋及办理隐蔽验收手续,检查水电、安全、机具材料及铁件埋件等情况,并湿润模板。粒

36、施工配料采用试验室配合比,配料应采用电脑控制电子称量法,严禁使用体积比,确保粗细骨料的级配,含泥量控制在规定范围内。校搅拌:现场布置集中搅拌站,采用一次投料法,并按规定确保搅拌时间,控制校坍落度。施工中专人看模护筋,事先结合天气预报,做好防护措施,正确预留施工缝。根据规范下料及振捣,指定专人负责,插入式振捣器必须直上直下,快插慢拔插点要均匀,勿漏插,上下插动层层扣搭,时间要掌握好,使於达到最佳密实度,浇钢筋硅牛腿柱前应在柱模底留设洞口处理模内的垃圾和积水,并湿润模板。施工缝的处理:施工缝处理时,应先将於表面松动的石子和浮尘等杂物清除干净,提前一天浇水并充分湿润,在水平施工缝处浇筑前先注入30-

37、5Omm厚与校配比相同的水泥砂浆一层,使新老校具有良好的结合,然后分层浇灌,分层振捣,但必须控制好每层的下料厚度达到振捣的最佳效果。楼板於浇筑时,要搭设临时便桥,严禁施工人员踩踏钢筋网,用平板振动器振捣密实,浇筑时严格控制板面标高及平整度,从而保证结构标高的正确。粒质量检测,每施工班组每次须制作两组试块,一组与构件同条件养护作拆模试块,另一组测试28d强度,同时试块制作组数符合有关规定要求,注意於表面外观质量、轴线、截面尺寸、垂直度。8.3.3.1 对腔材料的要求:本工程结构校施工历经高温及雨季施工阶段,在高温条件下,粒要满足泵送工艺,因此事先必须进行配合比试验及级配的研究,以保证正常泵送的要

38、求。水泥选用普通硅酸盐水泥,碎石规格为525mm连续级配,中粗砂和外加剂,粒配合比在试验室试配和现场试拌,在校试块达到设计要求后,选用最佳配合比,校初凝时间为6小时。选择合理的外加剂,既有利于校泵送,同时跄强度能达到设计要求。8.2.3.2 搅拌站管理:A在开盘前必须有配合比通知单,经现场技术负责人确认后方可开盘。B校应随拌随用,并在每班开盘前由施工员对计量设备进行复核,确认无误后方可试拌,试拌时对於坍落度进行实测,符合要求后方可拌制。C搅拌时间不得少于90-120S。D现场於随机取样,测定柱坍落度并按规定做试块,此项工作必须由专人负责。8.2.3.3 粒泵送8.2.3.4 粒泵送工艺A根据结

39、构平面尺寸、粒量及现场实际情况,考虑采用一台校输送泵。B混凝土泵管连通后,应按混凝土泵使用说明书的规定全面进行检查并符合要求,方能开机进行空运转。D开始泵送时,混凝土泵应处于慢速、匀速随时观察泵的状态。泵送速度宜先慢后快,待运转顺利后,方可以正常速度进行泵送。泵机料斗上要装一个隔离大石块的筛网,并派人看守,发现大石块立即拣出。E混凝土泵送应连续进行,必要时可降低泵送速度以维持泵送的连续性。料斗中的混凝土拌料不能排空,斗内的混凝土面应高于13料斗高度处。如停泵超过15min开泵一次,正转和反转两个冲程,同时开动料斗搅拌器,防止斗中混凝土离析。如停泵超过45min,应将管中混凝土清除,清洗泵机。F

40、泵送混凝土时,活塞应采用最大行程运转。水箱或活塞清洗室中应保持充满净水。当混凝土泵出现压力升高,且不稳定,油温升高,泵管明显捱振动等现象而泵送困难时,不得强行泵送,应立即查明原因,采取措施排除。一般可先用木质棒敲击泵管弯管、锥形管等部位,并进行慢速泵或反泵,防止堵塞。G泵送终止时,多余的混凝土应按预定的处理方法和场所及时进行妥善处理。泵送完毕,应及时用水将混凝土泵和泵管清洗干净。清洗时,人员勿靠近泵管出口处,同时要防止废浆倒入已浇筑好的混凝土上。I梁板采取分段自短边平行推进连续浇筑施工,使用插入式振捣器振捣密实,楼板校还需配备平板式振动器辅助振捣。楼板上找平的标高与平整度利用测设于柱钢筋上的水

41、平标志拉线予以控制,并用水准仪跟踪测量。8.2.3.5 施工缝的留设和处理A校柱的施工缝必须按规范要求留设。C施工缝的处理:施工缝处理时,应先将於表面松动的石子和浮尘等杂物清除干净,提前一天浇水并充分湿润,在水平施工缝外浇筑前先注入30-5Omm厚与校配比相同的水泥砂浆一层,使新老碎具有良好的结合。8.2.3.6 校试块的制作,每一台班需制作两组试块一组随结构同等条件养护,其强度用于拆模时参考,另一组送检测中心标准养护28天,作为校标准强度的依据。8.2.3.7 校浇筑完毕,要及时进行养护,夏季施工要及时加以覆盖并浇水养护,防止暴晒后於产生急剧收缩裂缝。8.48.4.1装饰工程室内粉刷本工程内

42、粉刷大多为5mm厚1:033水泥石灰砂浆粉面,内墙阳角处均做1:2水泥砂浆护角.A拉墙的对角线水平线找出规矩,用仪器垂直度和水平度,同时控制好墙粉刷厚度,分间做好冲筋,间距1.2m左右。B在粉刷前将墙面杂屑清除干净并打水湿润,粒墙柱面用JCTA-400界面处理剂处理,以确保粘结牢固和预防空鼓。C抹灰面层用硬尺刮平,木蟹打平,铁板压实抹光但不得有铁板痕,阴阳角要直,不得有掉边缺角现象。8.4.1.2 瓷砖墙面A瓷砖表面应平整光滑,几何尺寸规矩,色泽一致,不得缺棱掉角。B瓷砖镶贴前,放入中浸泡,到不起泡为止,且不少于2h.C清理干净上基层,依照室内标准水平线找出地面标高,按瓷砖的面积,计算纵横皮数

43、用水平尺找平,并弹出面砖的水平和垂直控制线。D瓷砖宜从阴角开始,并由下往上进行,镶贴时用铲刀将水泥浆在釉面砖背面刮满刀灰,厚度为5-6mm,砂浆用量以铺贴刚好满浆为宜,墙面,再用靠尺按标志块将其校正平直。贴完整行的釉面砖后,再用长靠尺横向校正一次,对于高于标志块的应轻轻敲击,使其平齐,若低于标志块时,应取下釉面砖重新抹满刀灰再铺贴,不得在砖口处塞灰,否则会产生空鼓。然后依次按上述方法往上铺贴。铺贴时应保持与相邻釉面砖的平整。如因釉面砖的规格尺寸不等时,应在铺贴时调整,使缝隙一致。E铺贴完后进行质量检查,用清水将釉面砖表面擦洗干净,接下来缝处用白水泥浆擦嵌密实,并将釉面砖表面砖表面擦净。全部完

44、工后,根据不同污染情况,用棉丝或稀草酸刷洗,并紧跟用清水冲净。8.5楼地面工程8.5.1 水泥楼地面先将基层清理干净,并用水冲刷使表面保持湿润,但不积水,然后地面标高抄平定出水平标高线(50线),再按找平要求做好房间内四角塌饼,并按塌饼间距1.5m左右引出中间塌饼,铺面层首先用纯水泥浆扫浆一遍,随即铺设水泥砂浆面层(水泥砂浆的稠度以手捣成团能稍出水为好)随铺随用抹子拍实,并用括尺刮至与塌饼相平,稍收水后,用木蟹搓平(边搓边铲除塌饼),并用铁抹予进行第一遍压光,待水泥砂浆稍硬(脚踩不产生明显痕迹)时,用铁抹子第二遍压光待面层显得干燥(压不出铁板印即接近终凝)时,用铁抹子最后一遍压光。8.5.1.1 预防地面不起砂措施严格控制好水灰比,水泥砂浆的稠度
