1、道路工程支管廊施工安全专项方案1编制依据序号类别文件名称编号1国家行业规范岩土工程勘察规范GB50021-20112混凝土结构设计规范GB50010-20193建筑地基基础设计规范GB50007-20244起重机械安全规程第一部分:总则GB6067.1-20235起重设备安装工程施工及验收规范GB50278-20106机械设备安装工程施工及验收通用规范GB50231-20197电气装置安装工程起重机电气装置施工及验收规范GB50256-20148重要用途钢丝绳GB8918-200169给水排水管道工程施工及验收规范GB50268-201810混凝土结构工程施工质量验收规范GB50204-201
2、511建设工程施工现场供用电安全规范GB50194-201412地下工程防水技术规范GB50108-201813地下防水工程质量验收规范GB50208-202414城市综合管廊工程技术规范GB50838-201515建筑基坑工程监测技术标准GB50497-201916地方/工程行业规范标准市政基础设施工程质量检验与验收标准DB11/1070-201417施工现场临时用电安全技术规范JGJ46-201518钢筋焊接及验收规程JGJ18-201219建筑地基处理技术规范JGJ79-201220建筑基坑支护技术规程JGJ120-201221建筑机械使用安全技术规程JGJ33-201222建筑施工起重

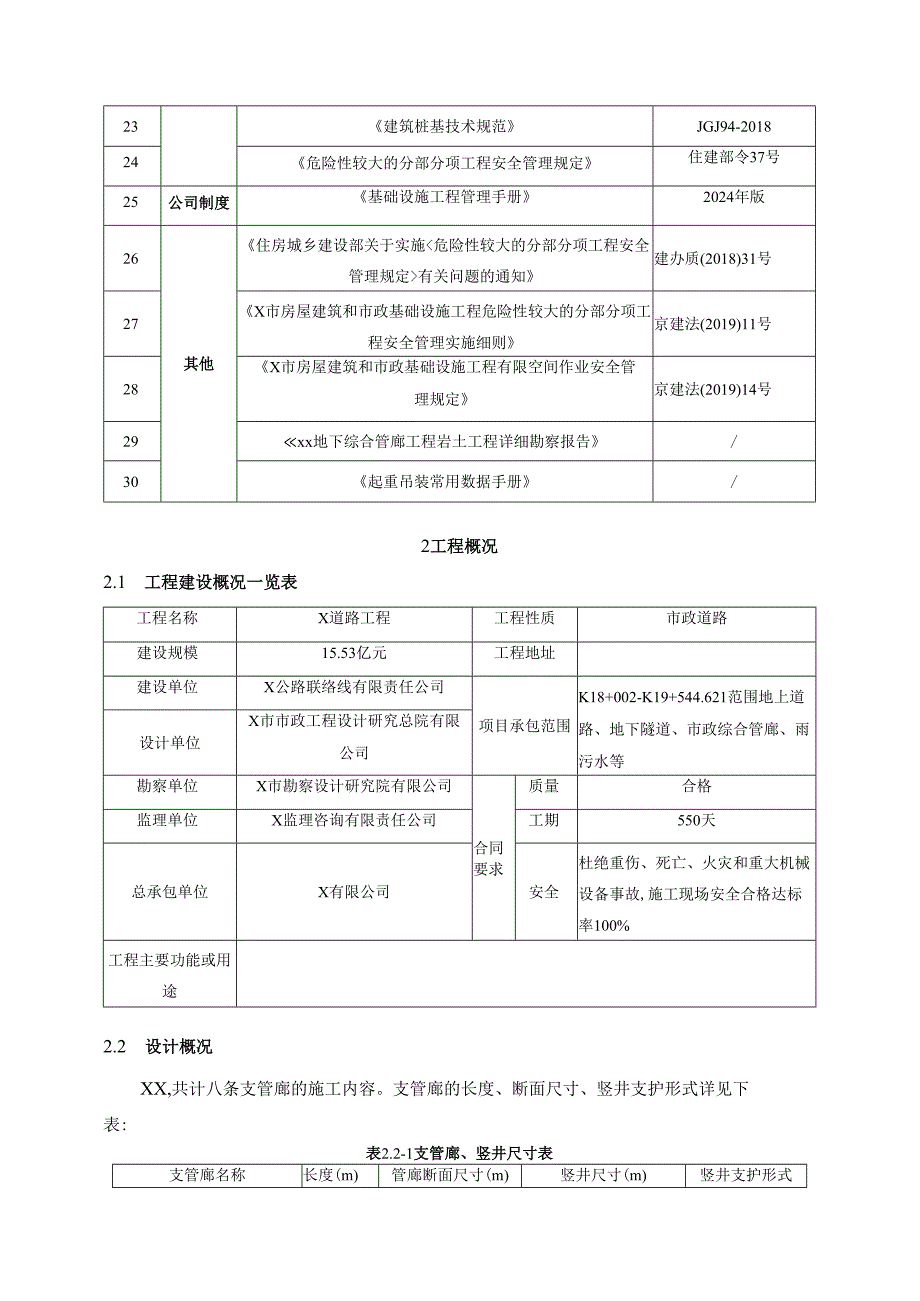

3、吊装工程安全技术规范JGJ276-201223建筑桩基技术规范JGJ94-201824危险性较大的分部分项工程安全管理规定住建部令37号25公司制度基础设施工程管理手册2024年版26其他住房城乡建设部关于实施有关问题的通知建办质(2018)31号27X市房屋建筑和市政基础设施工程危险性较大的分部分项工程安全管理实施细则京建法(2019)11号28X市房屋建筑和市政基础设施工程有限空间作业安全管理规定京建法(2019)14号29xx地下综合管廊工程岩土工程详细勘察报告/30起重吊装常用数据手册/2工程概况2.1 工程建设概况一览表工程名称X道路工程工程性质市政道路建设规模15.53亿元工程地址
4、建设单位X公路联络线有限责任公司项目承包范围K18+002-K19+544.621范围地上道路、地下隧道、市政综合管廊、雨污水等设计单位X市市政工程设计研究总院有限公司勘察单位X市勘察设计研究院有限公司合同要求质量合格监理单位X监理咨询有限责任公司工期550天总承包单位X有限公司安全杜绝重伤、死亡、火灾和重大机械设备事故,施工现场安全合格达标率100%工程主要功能或用途2.2 设计概况XX,共计八条支管廊的施工内容。支管廊的长度、断面尺寸、竖井支护形式详见下表:表2.2-1支管廊、竖井尺寸表支管廊名称长度(m)管廊断面尺寸(m)竖井尺寸(m)竖井支护形式73.453.2X3.24.783.7X
5、9.618支护桩67.362.7X35.1X4.1X7.533倒挂井壁58.733.3X2.86.54.9X15.664支护桩55.322.15.13.46.62倒挂井壁26.6593.2X3.25.1X4.78X8.419支护桩21.79122.1利用分离匝道基坑/70.242.7X3利用分离管廊基坑/72.2522.15.13.45.699倒挂井壁表2.2-2支护参数表支管廊名称超前支护1刃期支护二次衬砌预留变形喷C25碎钢筋网钢拱架拱、墙42超前注浆小导管,L=4m,环向间距40cm,倾角1015度,纵向间距2.5m(打设范围-拱顶)t=20cm8焊网,25X25cm114型钢拱架,纵向
6、间距0.5m30cm(C35钢筋混凝)22104cm35cm(C35钢筋混凝)25106cm-tx2/MM33具体位置详见下图:X=31151Y三5294W.43t,71心30川帆周X30mN,、4f1U.-5-c,、*t8x194?、1-%加.997YS吸S衲*112x3G(MWJiliu55图2.2-1西滨河路水信、电力支管廊.YX=303魏189Y=99632J85jyMtHX303400599Y=52963Z59O三0x4fl.03m9m/通2%34.RX=303W886Y-5296九Q59X0340tW,Y31,078X=期402529Y2%3i293100.0O三三三三图2.2-2
7、东滨河路电力支管廊XTO336却7Y三52%76598W3CcgHif2(kn:5873.1攵例Uim,Y-52970i82DM200*W6,20二比妇SgU”65ttt20(aX%3U1S87Y2511STX=3Q348G?%89前D80fi65-303GS5W丫题96勺丽X三303U02W/Y-K%51.730|1X=W344515X-30339.Y42%6。而亍X=303W8Y52%58m/Iul做6。j2/fsiiiw/*16.448X=303786,809Y=529%5.065X=303787,126-=529%木It尸、X=3037.?Y=529918In鼓犍口=60100,Ivm
8、303784.254Y=52996L333X=303783330图2.2-3东滨河路水信支管廊X=303784,028cY=529967.941X=303三187xx/*30孑;o1为内助6J32m2000x2200沟内底16,83/100X60X=3而痂_rY=29964.548,=529频49改=303.8,306630.0触并Y=529).445寸I二衬粉35Cm预留变形i6(mM20cmm:2665.9图2.2-4芙蓉路水信支管廊斡鳏点X=3037804Y=5286.023图2.2-5芙蓉路电力支管廊*申。I女”0=1。0120-1640.0斗7X=30测1函甘丽仙6X=3B的6别6
9、Y-530255.86030390S99SV.让汛X=303锄,931Y-53D263.B0X=为划乂算Y-Ho259.拗K=303%53%X=JB的6外6Y-530251.077X=3D38%,8S8Y-S3024W40BoomPN50Q/111.02Y=S30255.9X=30投闾9Y-530255.5UX=却沏刘?)Y=J机泡Y=530231973IUl8.02Y三530258306.XB03g26384、Y=530256.1l9X=30沏6.5妁Y302525X=303925MY-53Q2M屉XU30391U52=3C*J51、K=R勃0.838Y=S加62,357、X=测”561Y=
10、530255U2X3011A9lr=5302SU9HUhM392湖4,Y-530245.372X=303%I6%丫也0242.360XTO及3359X3Q3925*0Y23S,0UX=30391中乃一Y=530251948Airaits,qX=3由0952X30392W1r=53020342K=M*511Y-530M0J%,B39555二,S:X=303S12,7p-S30242.l/hn,AI女”DTM御20X=*390l4MY-530241SS3=3:31:3r531.454X=加如0591图2.2-7六环西侧路电力、水信支管廊南段2.3工程施工条件2.3.1地质情况(1)地质情况根据地质
11、剖面图可知,本暗挖施工穿越地层主要为中砂层及粉土层。竖井基坑开挖深度影响范围内地层从上至下依次为杂填土、粉土素填土、粉质粘土、粉土、粉砂、细砂、粉砂、粉土、细砂/中砂,详见地勘报告。1)地层岩性根据地质勘察成果,拟建管廊沿线普遍分布有新近沉积土层,土质主要为细砂、粉砂层,粉质黏土1层,粉土2层及有机质黏土3层,新近沉积土层工程性质相对较差,且细砂、粉砂层和粉土2层为可液化土层。新近沉积层以下为第四纪沉积层,其岩性主要以黏性土、粉土与砂类土交互层为主,具体包括:粉质黏土层,粉土1层及有机质黏土2层,(该层在本段大部分缺失);细砂、中砂层及粉土1层;粉质黏土层,粉土1层,细砂、中砂2层(该层在运河
12、西岸附近局部含有粗砂)及黏土3层;细砂、中砂层(该层在运河附近局部含粗砂),粉质黏土1层,有机质黏土2层及粉土3层;细砂、中砂层,粉质黏土1层,粉土2层及黏土3层;细砂、中砂层,粉质黏土1层,粉土2层及黏土3层;粉质黏土层,粉土1层,细砂、中砂2层及有机质黏土3层;其中暗挖施工穿越地层主要为粉砂层及粉土层,地质性质较差,施工时易发生涌砂涌水、坍塌,从而造成地表沉降。施工时应采取对土体进行加固、改良等措施。各地层参数统计如下:表2.3-各地层参数一览表地层编号岩土名称标范围(In)土层厚度(m)1杂填土21.7020.021.68粉土素填土20.0217.922.11粉质粘土17.9216.17
13、1.752粉土16.1715.470.7粉砂15.4715.070.42细砂15.0714.620.45粉砂14.6211.6231粉土11.6211.120.5细砂、中砂11.12-5.625.52.3.2水文气象(1)区域水文X区地表水系较发育,属海河流域X河、X河两大水系。拟建管廊场地内主要地表水系为X河一X河水系,涉及的河流为X河。本工程位于X市X河冲洪积扇、X河冲洪积扇和X河冲洪积扇的交汇处,第四纪冲洪积物沉积旋回较多,其岩性以黏性土、粉土和砂类土互层为主,存在多个含水层。在水文地质3区段内,由于潜水与第1层承压水、第2层承压水与第3层承压水之间的相对隔水层缺失,因此,本区段内地面下
14、约68m深度范围内主要分布有2层地下水,各含水层对应的地下水类型自上而下依次为潜水和承压水。1、潜水水文地质勘察期间于本工程段沿线地下水水位监测井中量测的该层地下水静止水位埋深为10.30-ll.20m,静止水位标高为9.279.86m02、承压水水文地质勘察期间于本工程段延线地下水水位监测井中量测的该层地下水静止水位埋深为12.0014.00m,静止水位标高为6.478.16m。表2.3-2地下水信息表地下水类型稳定水位埋深及标高地下水赋存程伟水位埋深(m)水位标高(m)潜水10.3011.209.279.86主要赋存于细砂、中砂层,细砂2层承压水12.0014.006.478.16主要赋存
15、于细砂、中砂层,细砂、中砂层2. 3.3管线情况施工前组织人员认真学习设计图纸,熟悉施工现场,召集相关人员配合调查清楚施工范围内的地下管线及设施情况,施工前必须进行物探、坑探工作,对每一条地下管线都要清楚其平面位置、走向、埋深、管道结构和断面尺寸,并制表、画图,在现场做好标志。召开施工配合会,请管线各产权单位和设计部门共同确定拆改和加固保护方案,采取加固措施,妥善保护地下各种管线及构筑物的安全。表2.3-3东滨河路电力水信支管廊与地下管线调查表(相交关系)序号管线及构筑物类型埋深(m)材质与隧道相对位置与竖井马头门位置关系160*20电力埋管0.3m镀锌钢管距离隧道拱顶外侧3.51m距离竖井马
16、头门8.85m22000*400电力埋管2.25m镀锌钢管距离隧道拱顶外侧1.69m距离竖井马头门11.44m3400*100电力埋管0.46m镀锌钢管距离隧道拱顶外侧6.05m距离竖井马头门41.84m4600*200通讯1.12m电信块距离隧道拱顶外距离竖井马头门42m序号管线及构筑物类型埋深(m)材质与隧道相对位置与竖井马头门位置关系埋块侧5.44m5600*200通讯埋块1.84m电信块距离隧道拱顶外侧4.88m距离竖井马头门43.84m表2.3-4东滨河路水信支管廊与地下管线调查表(相交关系)序号管线及构筑物类型埋深(m)材质与隧道相对位置与竖井马头门位置关系1规划500污水7.9m
17、混凝土管距离隧道拱顶外侧0.92m距离竖井马头门5.2m23400*2000雨水方涵5.58m钢筋混凝土距离隧道拱顶外侧3.52m距离竖井马头门7.1m3200*40电力埋管1.72m镀锌钢管距离隧道拱顶外侧7.1m距离竖井马头门16.68m41400*2000雨水方涵5.36m钢筋混凝土距离隧道拱顶外侧3.47m距离竖井马头门34m5600*200通讯埋块1.42m电信块距离隧道拱顶外侧5.6m距离竖井马头门51.5m62000雨水5.77m钢筋混凝土距离隧道拱顶外侧0.5m距离竖井马头门54.32m7400上水3.6m球墨铸铁距离隧道拱顶外侧2.35m距离竖井马头门45m表2.3-5西滨河
18、路电力支管廊与地下管线调查表(相交关系)序号管线及构筑物类型埋深(m)材质与隧道相对位置与竖井马头门位置关系1480*360通讯埋块1.8m电信块距离隧道拱顶外侧0.99m距离竖井马头门6.4m22000*400电力埋管2.53m镀锌钢管距离隧道拱顶外侧1.16m距离竖井马头门12.96m380电力埋管3.48m镀锌钢管距离隧道拱顶外侧5.6m距离竖井马头门47.48m4360*240通讯埋块2.2m电信块距离隧道拱顶外侧7.08m距离竖井马头门48.9m5600上水3.8m球墨铸铁距离隧道拱顶外侧7m距离竖井马头门61.9m表2.3-6西滨河路水信支管廊与地下管线调查表(相交关系)序号管线及
19、构筑物类型埋深(m)材质与隧道相对位置与竖井马头门位置关系1400*100电力埋管0.84m镀锌钢管距离隧道拱顶外侧3.85m距离竖井马头门2.65m2480*360通讯埋块3.42m电信块距离隧道拱顶外侧1.28m距离竖井马头门16.2m3520*360通讯1.97m电信块距离隧道拱顶外距离竖井马头门序号管线及构筑物类型埋深(m)材质与隧道相对位置与竖井马头门位置关系埋块侧3.22m19.8m4400*200电力埋管3.09m镀锌钢管距离隧道拱顶外侧2.1m距离竖井马头门21.6m53400*2000双孔雨水方涵6.76m钢筋混凝土距离隧道拱顶外侧2.45m距离竖井马头门55.75m6360
20、240通讯埋块1.83m电信块距离隧道拱顶外侧7.7m距离竖井马头门58.8m7300燃气3.16m钢管距离隧道拱顶外侧6.44m距离竖井马头门64.25m8600上水3.0m球墨铸铁距离隧道拱顶外侧6.64m距离竖井马头门67.25m表2.3-7芙蓉路电力支管廊与地下管线调查表(相交关系)序号管线及构筑物类型埋深(m)材质与隧道相对位置与竖井马头门位置关系13400*2000单孔雨水方涵5.386m钢筋混凝土距离隧道拱顶外侧7.783m距离马头门3.3In22000*2200电力方涵5.24m钢筋混凝土距离隧道拱顶外侧5.502m距离马头门12.6m表2.3-8芙蓉路水信支管廊与地下管线调
21、查表(相交关系)序号管线及构筑物类型埋深(m)材质与隧道相对位置与竖井马头门位置关系1800雨水4.88m混凝土管距离隧道拱顶外侧1.363m距离竖井马头门3.54m2200*100电力埋管2.64镀锌钢管距离隧道拱顶外侧4.218m距离竖井马头门7.64m33400*2000单孔雨水方涵5.558m钢筋混凝土距离隧道拱顶外侧1.975m距离马头门12.14m4480*360电信埋块1.89电信块距离隧道拱顶外侧6.342m距离竖井马头门16.8m52000*2200电力方沟5.46m钢筋混凝土距离隧道拱顶外侧3.47m距离马头门21.45m表2.3-9六环西侧路电力支管廊与地下管线调查表(相
22、交关系)序号管线及构筑物类型埋深(m)材质与隧道相对位置与竖井马头门位置关系1360*360通信埋块1.29电信块距离隧道拱顶外侧1.909m距离竖井马头门5.9m2200*100电力埋管0.54镀锌钢管距离隧道拱顶外侧6.659m距离竖井马头门25.8m31800*1800电力方沟6.44m钢筋混凝土距离隧道拱顶外侧0.788m距离竖井马头门28.8m序号管线及构筑物类型埋深(m)材质与隧道相对位置与竖井马头门位置关系4400*300电信埋块1.89电信块距离隧道拱顶外侧5.338m距离竖井马头门30m5600雨水2.56m混凝土管距离隧道拱顶外侧4.69m距离竖井马头门40.08m6600
23、300通信埋块2.08电信块距离隧道拱顶外侧5.193m距离竖井马头门51.6m7200*100电力埋管1.15镀锌钢管距离隧道拱顶外侧6.126m距离竖井马头门53.4m8500上水2.96m球墨铸铁距离隧道拱顶外侧4.321m距离竖井马头门55.9m9500中压燃气1.27m钢管距离隧道拱顶外侧6.804m距离竖井马头门66.6m表2.3-10六环西侧路水信支管廊与地下管线调查表(相交关系)序号管线及构筑物类型埋深(m)材质与隧道相对位置与竖井马头门位置关系1500中压燃气1.93m钢管距离隧道拱顶外侧6.789m距离马头门10.5m2500上水1.93m球墨铸铁距离隧道拱顶外侧4.77
24、7m距离马头门21.5m3200*100电力埋管1.81m镀锌钢管距离隧道拱顶外侧6.581m距离马头门24.5m4600*300通信埋块2.74电信块距离隧道拱顶外侧5,649m距离马头门25.5m5600雨水3.22m混凝土管距离隧道拱顶外侧5.147m距离竖井马头门36.5m61800*1800电力方涵7.1m钢筋混凝土距离隧道拱顶外侧1.245m距离马头门47.3m7400*300电信埋块2.55电信块距离隧道拱顶外侧5.795m距离马头门47.5m8200*100电力埋管1.2镀锌钢管距离隧道拱顶外侧7.168m距离竖井马头门51.43m9500中压燃气1.93m钢管距离隧道拱顶外侧
25、6.789m距离马头门10.5m3施工安排3.1项目管理组织3.1.1项目管理组织机构根据本标段工程特点及工程分布情况,成立广渠路东延道路工程项目部,项目经理部对本工程施工实施组织、指挥、协调、监控与内外计价结算,处理一切与本工程相关3. 4施工流水段的划分及施工工艺流程3.4.1 施工流水段划分由于8条支管廊分部在4个路口,无法合并,因此将8个支管廊分别设立施工作业区分别施工,作业区之间同步施工。3.4.2 施工工艺流程本工程施工包含的主要步骤:(1)施工准备、管线排查,设置围挡、地面整平、硬化;(2)测量放样,施工支护桩、坑顶截、排水系统;(3)施作各部土体加固;(4)竖井基坑开挖及封底;
26、5)竖井开马头门;(6)隧道初次衬砌施工;(7)地连墙(桩)破除;(8)接头处初次衬砌施工;(9)防水施工;(10)底板钢筋混凝土施工;(11)侧墙拱顶混凝土施工;(12)井筒及回填土施工;(13)场地围挡拆除、路面恢复。3.5工程施工重点和难点分析及应对措施序号重点和难点具体分析应对措施责任人1不良地质暗挖施工暗挖施工穿越地层主要为中砂层及粉土层,掌子面可能出现涌砂,影响地面及暗挖安全。1)严格按照设计要求进行超前加固。2)加强对掌子面的观察,根据土层的湿度变化情况及时打设超前探测钢花管,查看是否有残余水,如有通过钢花管引排。3)查明地下有水管线的详细位置、使用年代,并对管下土体做好超前地
27、质探测。4)准备好应急物资,出现问题及时处理。2暗挖下穿众多管线暗挖施工下穿多条管线,暗挖过程中各管线保护对暗挖施工要求高。1)测量核准路线、高程与坡度。暗挖施工前,复核支管廊路线、高程与坡度,确认暗挖支管廊与各管线的相对位置。2)注浆过程中严格控制压力,防止管线隆起。3)加强对管线监测。3暗挖隧道易出现下沉在中沙及粉土地层暗挖易出现坍1)整个施工过程中严格遵循“管超前、严注浆、短开挖、强支护、早封闭、勤量测”的施工原则。序号施工方案名称编制单位负责人审批完成时间5钢支撑施工方案技术管理部已完成6基坑变形监测方案施工监测单位已完成7冬季施工方案技术管理部2024-10-20表5.1-3施工试验
28、检验计划一览表序号工程部位检验项目单位检验频率检验时间责任人1钢筋工程钢筋原材t同品种,同等级,同一截面尺寸,同炉号,同厂家不超过60t一批,取样2根45Cm,2根35Cm进场时2高压旋喷桩水泥t50Ot一批,取一组,不少于12公斤进场时3支护桩混凝土抗压强度m3每台班或每100m3混凝土的取样数量不少于2组,7d试块自压检测,28d试块委托试验室检测28d标样试块4冠梁、底板、侧墙、拱顶混凝土混凝土强度m3每100m3一次,连续浇筑超过2000m3每200n?一次28d标样试块5底板、侧墙、拱顶混凝土混凝土抗渗性能m3每500m3一次,每次1组,每项工程不少于2组28d标样试块6喷射混凝土混
29、凝土抗压强度m2每500m2为一批,每次1组28d标样试块表5.1-4技术复核和隐蔽验收计划一览表序号技术复核、隐蔽验收部位复核和隐蔽内容责任人1钻孔灌注桩基成孔、钢筋笼、水下碎质量2高压旋喷桩深度、水泥用量、压力、速度3冠梁及砂支撑钢筋、模板、混凝土、预埋件4钢围橡及钢支撑时机、间距、规格、预加力5垫层验槽、无水作业、标高、混凝土6开挖方式、超欠挖控制7钢筋隐蔽钢筋规格、数量、间距、保护层2)现场准备表5.1-5施工设施准备计划一览表序号设施名称种类数量(或面积)规模(或可存储量)完成时间责任人1场地硬化钢筋混凝土3600m2材料堆放区、场内道路2024年11月5日2施工围挡钢结构720m/
30、2024年11月5日3板房彩钢板4个办公室、库房2024年11月5日5. 2资源配置计划1)劳动力配置计划序号专业工种劳动量(工日)需要量计划(工日)责任人2024年2022年11月12月1月2月3月1钢筋工10608192019841984224024802模板工451224074474417929923混凝土工451060093093011209304测量员6041201241241121245电工302606262448626防水工19360074444807机修工193660626256628电焊工128024049649644809龙门架操作工2416049649644849610有
31、限空间作业巡查人员1936049649644849611挖机司机120824024824822424812普工24164804964964484962)工程用原材料需要量计划序号材料名称规格而要里需要时间责任人单位数量2024年2022年11月12月1月2月3月1钢筋32HRB400Et80/4040/28HRB400Et30/1515/25HRB400Et100/5050/14HRB400Et50/2525/2混凝土C35m3232/116116/3型钢114m1900/9509504注浆管42m480/2402403)工程用成品、半成品需要量计划序号成品、半成品名称规格需要量需要时间责任人
32、单位数量11月12月1231231钢支撑600mm108O305028OO2钢支撑800mm50O10301()OO4)施工机具配置计划序号施工机具名称型号规格电功率(kVA)需要量(台)使用时间责任人1龙门架7*7*13m/84个月2汽车吊25t/85个月3交流电焊机BX3-350/23.4165个月4电动空压机VFY-13/7/5084个月5碎喷射机TK961/5.584个月6灰浆搅拌机HJ320/5.584个月7通风装置2SZ-100A/1584个月8小导管钻机DK-70/13.584个月9挖掘机SY220C5/85个月10混凝土泵车HB43/21025个月5)测量设备配置计划序号测量设
33、备名称分类数量使用特征检定周期保管人1全站仪测量设备1台测设平面控制网一年姚志超2水准仪测量设备1台标高测量与传递一年3无线对讲机通讯设备8对通讯联络/450m钢卷尺测量设备8把细部测设一年图6.2-1支护桩施工流程图施工整体顺序由井一角开始,为防止钻孔时对相邻孔的扰动和破坏,采用隔2打1跳打的顺序施工。在相邻桩混凝土达到一定强度后,方可成孔施工。1)测量定位首先图纸定出施工桩位基准轴线,再确定桩位控制轴线,按设计图所示尺寸逐一放桩位,待监理验收合格后,方可施工。根据水准点高程引测至施工现场内设置临时水准点,并做好固定记号。2)埋设护筒在施工中采用二次校核的方法进行护筒埋设:先放样定点,在所测
34、桩位中心先作桩位标志,按放样位置埋设护筒,然后再校核桩位的准确位置,并在护筒口上用红油漆做好标记,钻机就位时在标记上拉好十字线,按十字线中心对中。护筒采用钢护筒,护筒用IOmm的钢板制作。护筒埋设应位置正确、稳定,护筒与坑壁之间用粘土填实,护筒中心与桩位中心线偏差不大于IOinnI,筒口应高出地面100mm,护筒内径应大于钻头直径100nlm,上部宜开设1个溢浆孔;护筒的埋设深度不宜小于1.0m。3)钻机施工钻机就位:采用移动钻机定位,使钻头中心对准桩位中心,最大偏差不大于IOmm,用水平仪检查底座水平度,用多功能垂直度校正器检查钻塔及钻杆垂直度,正循环钻杆垂直度偏差不大于1%。钻进成孔:依据
35、该场地地层土质情况,采用原土造浆护壁成孔,钻进过程中,依据地层情况控制钻进速度及泥浆比重。泥浆比重的控制:在一般粘性土层控制在LI1.3tm3,在砂层或其它易塌孔层,控制在1.3L5tn3钻孔过程中,应保证孔口泥浆面高出地下水位LO米以上,当受水位涨落影响时,泥浆面应高出最高水位1.5米以上,以有效保证孔口土层稳定。清孔:采用循环换浆法清孔。即钻至设计深度后,空转不进,更换轻质泥浆(泥浆比重在1.11.12tm3左右)。二次清孔内泥浆比重控制在1.20tm3以内且不小于LIOt11F提钻:经检测清孔后,孔底沉渣小于100mm,泥浆比重LIO-L2tn时,就可以提钻移机,进行下一步工序。4)钢筋
36、笼制作与吊装钢筋笼所用原材料严格执行双控,有出厂质量证明书,经复试合格后方准使用,电焊工持证上岗。钢筋笼制作前铺设钢筋笼制作平台,安装钢筋笼制作台具,依据钢筋笼制作大样图,按设计图纸要求制作,钢筋笼几何尺寸允许偏差:主筋间距IOmm、箍筋间距20mm、钢筋笼直径10mm、钢筋笼长度10Omm,钢筋笼主筋净保护层厚60mm。钢筋笼沉放对准孔位、扶稳,缓慢,避免碰撞孔壁,到位后应立即固定。5)灌注水下混凝土导管需进行水密承压和接头抗拉试验合格后方可使用,导管直径为250mm。灌注混凝土前再次检测孔深,不符合规范要求时重新清孔。混凝土工程作业应连续紧凑,中途不得中断,严禁将导管提出混凝土面。导管埋入
37、混凝土面的深度宜为2.06.0米,导管应勤提勤拆,施工过程中设专人经常测试导管埋入深度,并做好记录,严禁导管拔出混凝土面,以免出现断桩事故。钻孔灌注桩施工完成后立即对空孔部分采用粘土回填,以保证桩顶质量和施工场地安全,以防人员、设备掉入孔中。空孔回填前必须做好有效可靠的防护措施。6. 3土体加固施工芙蓉路电力支管廊、东滨河路水信支管廊设计要求采用三管高压旋喷桩加固,具体加固位置详见下表。表6.3三管高压旋喷桩施工内容部位加固位置桩长根数桩径东滨河路水信支管廊桩间加固12.124m(空孔深度9.04m)22根800mm端头加固6.98m(空孔深度8.76深)55根800mm坑底满堂加固3m(空孔深度18.164m)90根800mm芙蓉路电力支管廊桩间加固25.518m7根800mm端头加固23.492m35根800mm(1)施工方法(八)钻机就位钻孔(b)钻孔至设计高程(C)旋喷开始(d)边旋喷边提升(e)旋喷结束成桩图6.3-1高压旋喷桩施工示意图(2)工艺流程不合格废浆沉淀图6.3-2高压旋喷桩施工工艺流程图(3)施工技术参数表序号项目单位参数值备注1压缩空气气压MPa0.51.0气量r8min1.52.52水泥浆水灰比10.81.0比重kg/l1.11.5浆量IZmin
