电施工日志范本.docx

上传人:peixunshi0 文档编号:121237 上传时间:2025-07-10 格式:DOCX 页数:37 大小:66.75KB
下载 相关 举报
电施工日志范本.docx_第1页
第1页 / 共37页
电施工日志范本.docx_第2页
第2页 / 共37页
电施工日志范本.docx_第3页
第3页 / 共37页
电施工日志范本.docx_第4页
第4页 / 共37页
电施工日志范本.docx_第5页
第5页 / 共37页
点击查看更多>>
资源描述

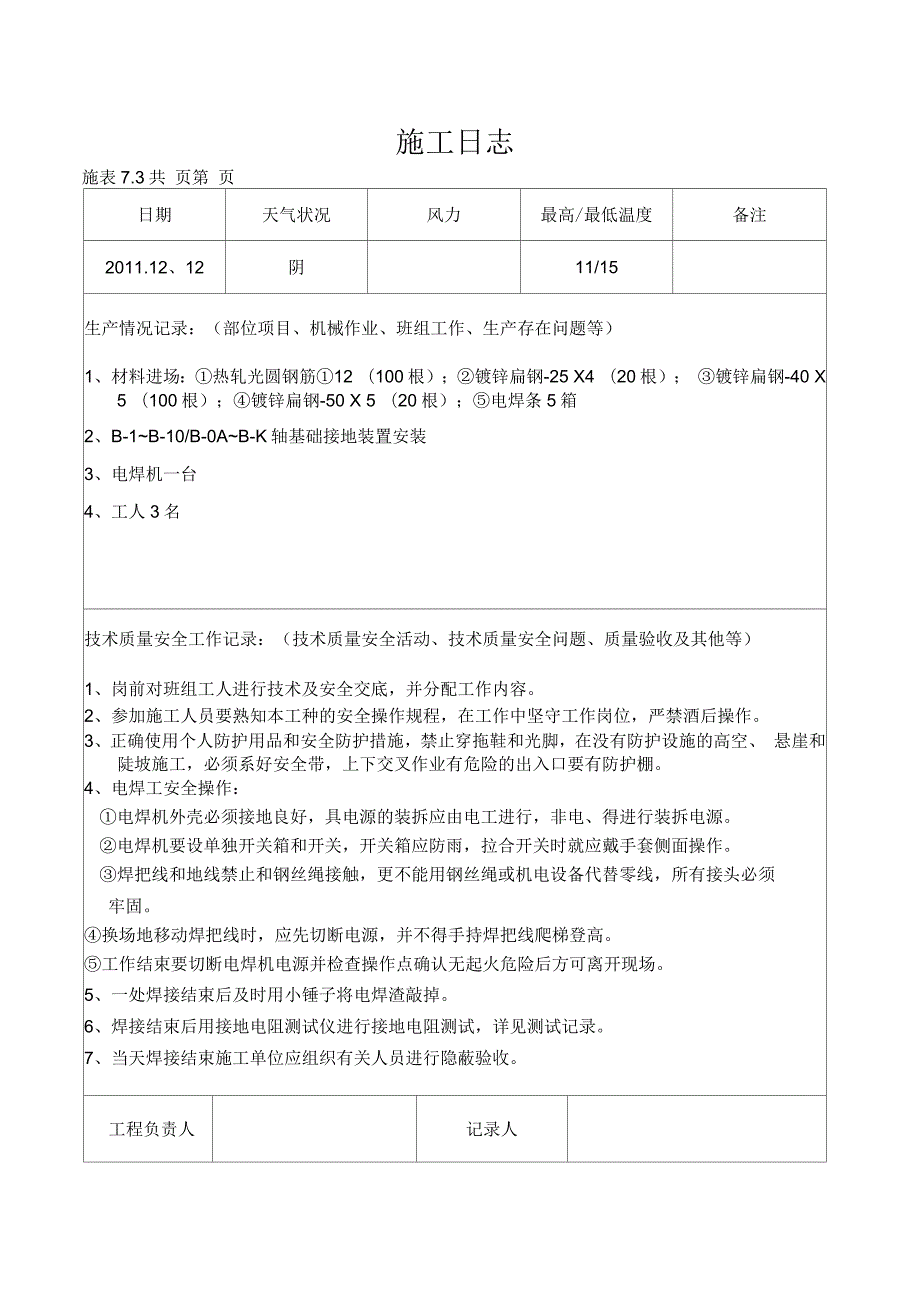

1、施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2011.12、12阴11/15生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、材料进场:热轧光圆钢筋12 (100根);镀锌扁钢-25 X4 (20根); 镀锌扁钢-40 X 5 (100根);镀锌扁钢-50 X 5 (20根);电焊条5箱2、B-1B-10/B-0AB-K轴基础接地装置安装3、电焊机一台4、工人3名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,并分配工作内容。2、参加施工人员要熟知本工种的安全操作规程,在工作中坚守工作岗位,

2、严禁酒后操作。3、正确使用个人防护用品和安全防护措施,禁止穿拖鞋和光脚,在没有防护设施的高空、 悬崖和陡坡施工,必须系好安全带,上下交叉作业有危险的出入口要有防护棚。4、电焊工安全操作:电焊机外壳必须接地良好,具电源的装拆应由电工进行,非电、得进行装拆电源。电焊机要设单独开关箱和开关,开关箱应防雨,拉合开关时就应戴手套侧面操作。焊把线和地线禁止和钢丝绳接触,更不能用钢丝绳或机电设备代替零线,所有接头必须牢固。换场地移动焊把线时,应先切断电源,并不得手持焊把线爬梯登高。工作结束要切断电焊机电源并检查操作点确认无起火危险后方可离开现场。5、一处焊接结束后及时用小锤子将电焊渣敲掉。6、焊接结束后用接

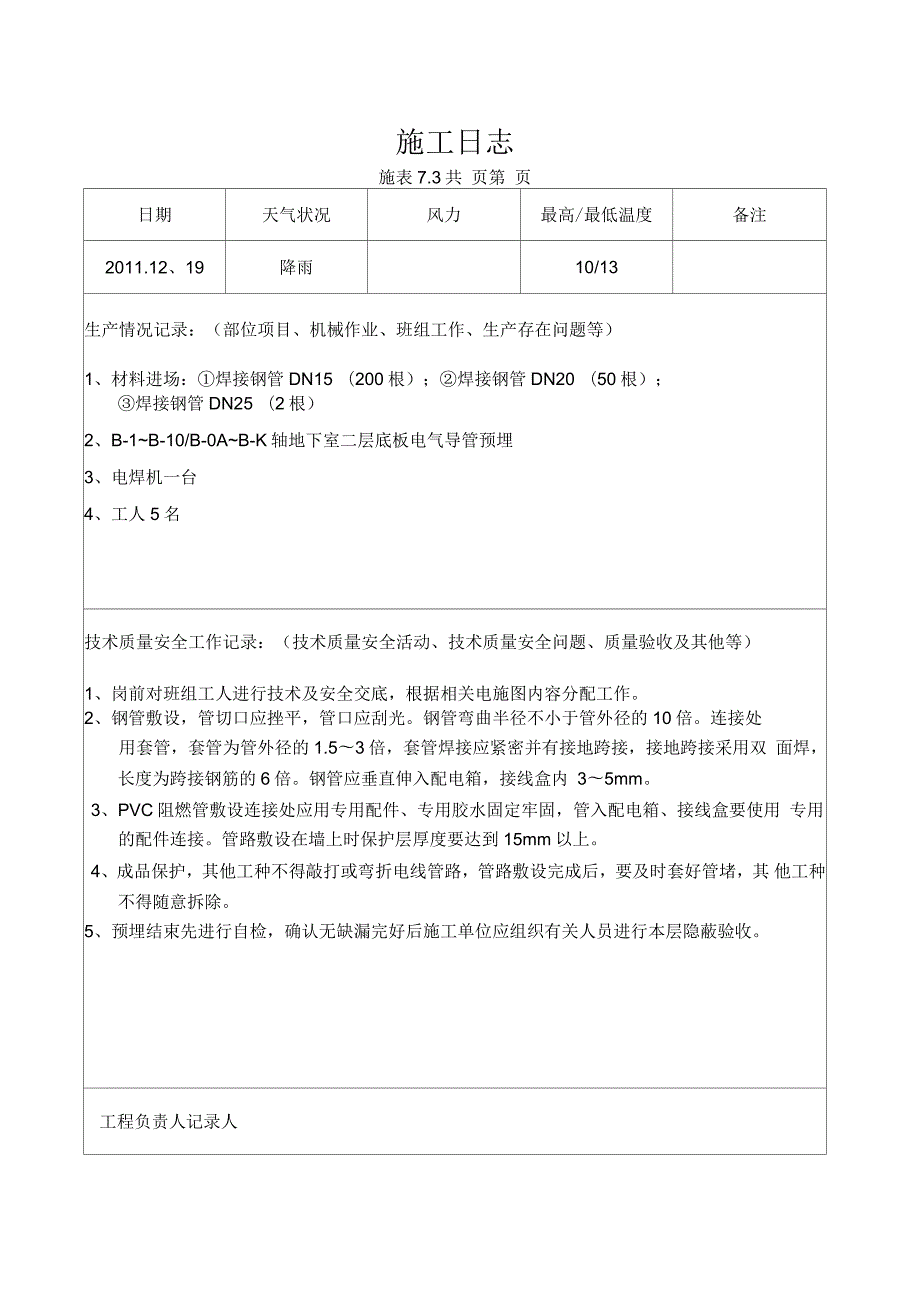

3、地电阻测试仪进行接地电阻测试,详见测试记录。7、当天焊接结束施工单位应组织有关人员进行隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2011.12、19降雨10/13生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、材料进场:焊接钢管DN15 (200根);焊接钢管DN20 (50根);焊接钢管DN25 (2根)2、B-1B-10/B-0AB-K轴地下室二层底板电气导管预埋3、电焊机一台4、工人5名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,根据相关电施图内容分配

4、工作。2、钢管敷设,管切口应挫平,管口应刮光。钢管弯曲半径不小于管外径的10倍。连接处用套管,套管为管外径的1.53倍,套管焊接应紧密并有接地跨接,接地跨接采用双 面焊,长度为跨接钢筋的6倍。钢管应垂直伸入配电箱,接线盒内 35mm。3、PVC阻燃管敷设连接处应用专用配件、专用胶水固定牢固,管入配电箱、接线盒要使用 专用的配件连接。管路敷设在墙上时保护层厚度要达到15mm以上。4、成品保护,其他工种不得敲打或弯折电线管路,管路敷设完成后,要及时套好管堵,其 他工种不得随意拆除。5、预埋结束先进行自检,确认无缺漏完好后施工单位应组织有关人员进行本层隐蔽验收。工程负责人记录人施工日志施表7.3共

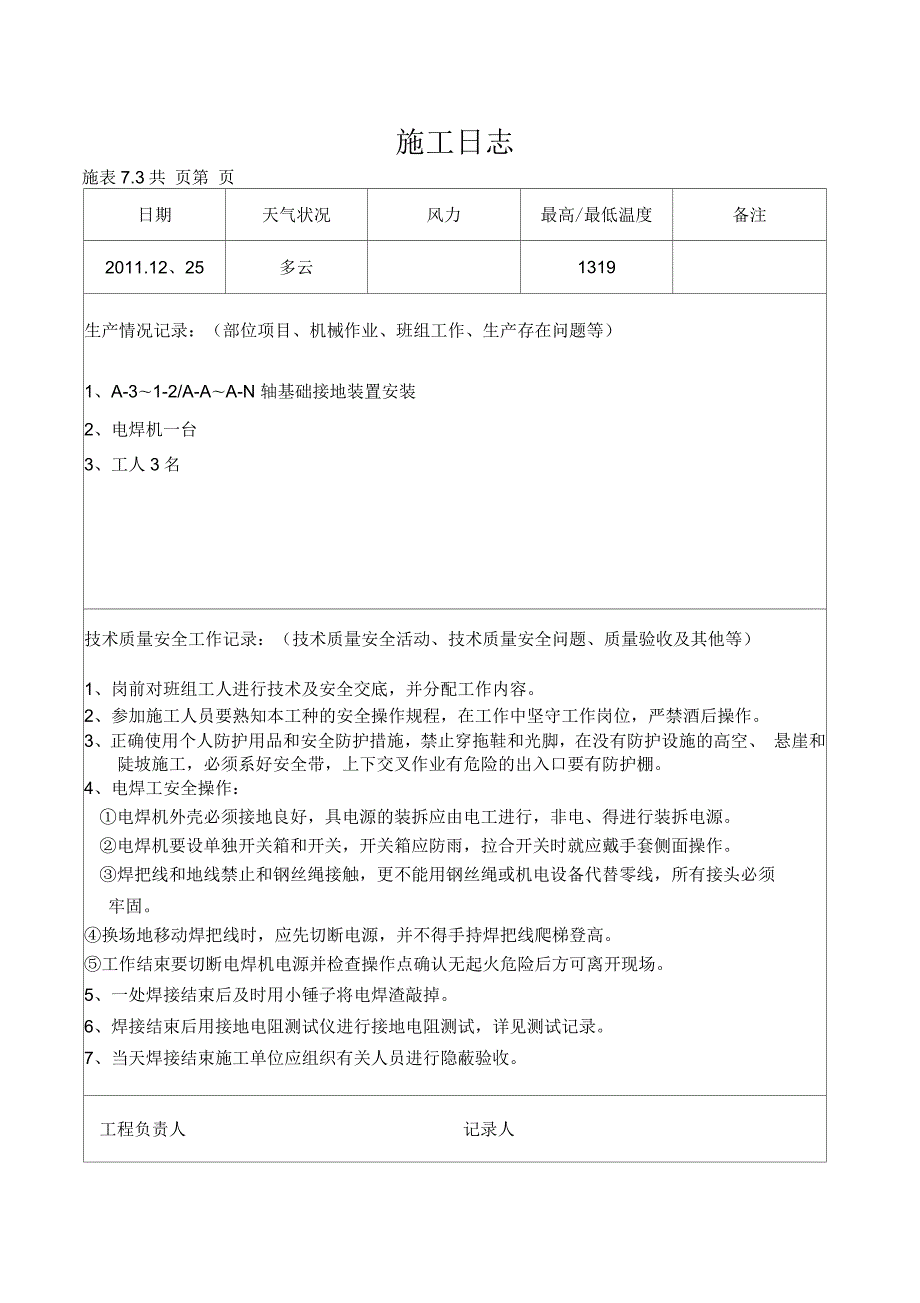

5、页第 页日期天气状况风力最高/最低温度备注2011.12、25多云1319生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、A-31-2/A-AA-N 轴基础接地装置安装2、电焊机一台3、工人3名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,并分配工作内容。2、参加施工人员要熟知本工种的安全操作规程,在工作中坚守工作岗位,严禁酒后操作。3、正确使用个人防护用品和安全防护措施,禁止穿拖鞋和光脚,在没有防护设施的高空、 悬崖和陡坡施工,必须系好安全带,上下交叉作业有危险的出入口要有防护棚。4、电焊工安全操作:电焊

6、机外壳必须接地良好,具电源的装拆应由电工进行,非电、得进行装拆电源。电焊机要设单独开关箱和开关,开关箱应防雨,拉合开关时就应戴手套侧面操作。焊把线和地线禁止和钢丝绳接触,更不能用钢丝绳或机电设备代替零线,所有接头必须牢固。换场地移动焊把线时,应先切断电源,并不得手持焊把线爬梯登高。工作结束要切断电焊机电源并检查操作点确认无起火危险后方可离开现场。5、一处焊接结束后及时用小锤子将电焊渣敲掉。6、焊接结束后用接地电阻测试仪进行接地电阻测试,详见测试记录。7、当天焊接结束施工单位应组织有关人员进行隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2011.12

7、30阴11/15生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、材料进场:焊接钢管DN15(400根);焊接钢管DN20(400根);焊接钢管DN25(80根);焊接钢管DN32(80根)2、A-31-2/A-AA-N 轴地下室二层底板电气导管预埋3、电焊机一台4、工人5名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,根据相关电施图内容分配工作。2、钢管敷设,管切口应挫平,管口应刮光。钢管弯曲半径不小于管外径的10倍。连接处用套管,套管为管外径的1.53倍,套管焊接应紧密并有接地跨接,接地跨接采用双 面焊

8、长度为跨接钢筋的6倍。钢管应垂直伸入配电箱,接线盒内 35mm。3、PVC阻燃管敷设连接处应用专用配件、专用胶水固定牢固,管入配电箱、接线盒要使用 专用的配件连接。管路敷设在墙上时保护层厚度要达到15mm以上。4、成品保护,其他工种不得敲打或弯折电线管路,管路敷设完成后,要及时套好管堵,其 他工种不得随意拆除。5、预埋结束先进行自检,确认无缺漏完好后施工单位应组织有关人员进行本层隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012.1、9多云1Z18生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、A-01A-3/A-AA-E轴基

9、础接地装置安装2、电焊机一台3、工人3名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,并分配工作内容。2、参加施工人员要熟知本工种的安全操作规程,在工作中坚守工作岗位,严禁酒后操作。3、正确使用个人防护用品和安全防护措施,禁止穿拖鞋和光脚,在没有防护设施的高空、 悬崖和陡坡施工,必须系好安全带,上下交叉作业有危险的出入口要有防护棚。4、电焊工安全操作:电焊机外壳必须接地良好,具电源的装拆应由电工进行,非电、得进行装拆电源。电焊机要设单独开关箱和开关,开关箱应防雨,拉合开关时就应戴手套侧面操作。焊把线和地线禁止和钢丝绳接触,更

10、不能用钢丝绳或机电设备代替零线,所有接头必须牢固。换场地移动焊把线时,应先切断电源,并不得手持焊把线爬梯登高。工作结束要切断电焊机电源并检查操作点确认无起火危险后方可离开现场。5、一处焊接结束后及时用小锤子将电焊渣敲掉。6、焊接结束后用接地电阻测试仪进行接地电阻测试,详见测试记录。7、当天焊接结束施工单位应组织有关人员进行隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012.1、13小雨10/14生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、A-01A-3/A-AA-E轴地下室二层底板电气导管预埋2、电焊机一台3、工人5名技术质

11、量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,根据相关电施图内容分配工作。2、钢管敷设,管切口应挫平,管口应刮光。钢管弯曲半径不小于管外径的10倍。连接处用套管,套管为管外径的1.53倍,套管焊接应紧密并有接地跨接,接地跨接采用双 面焊,长度为跨接钢筋的6倍。钢管应垂直伸入配电箱,接线盒内 35mm。3、PVC阻燃管敷设连接处应用专用配件、专用胶水固定牢固,管入配电箱、接线盒要使用 专用的配件连接。管路敷设在墙上时保护层厚度要达到15mm以上。4、成品保护,其他工种不得敲打或弯折电线管路,管路敷设完成后,要及时套好管堵,其 他工种

12、不得随意拆除。5、预埋结束先进行自检,确认无缺漏完好后施工单位应组织有关人员进行本层隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012. 2 9多云10/17生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、材料进场:密闭肋DN50(36个);密闭肋DN65(26个);密闭肋DN100(4个)2、B-1B-10/B-0AB-K轴地下二层防爆波井、防护密闭门、门框墙内密闭肋预埋3、电焊机一台4、工人3名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,并分配工作内容。

13、2、参加施工人员要熟知本工种的安全操作规程,在工作中坚守工作岗位,严禁酒后操作。3、正确使用个人防护用品和安全防护措施,禁止穿拖鞋和光脚,在没有防护设施的高空、 悬崖和陡坡施工,必须系好安全带,上下交叉作业有危险的出入口要有防护棚。4、电焊工安全操作:电焊机外壳必须接地良好,具电源的装拆应由电工进行,非电、得进行装拆电源。电焊机要设单独开关箱和开关,开关箱应防雨,拉合开关时就应戴手套侧面操作。焊把线和地线禁止和钢丝绳接触,更不能用钢丝绳或机电设备代替零线,所有接头必须牢固。换场地移动焊把线时,应先切断电源,并不得手持焊把线爬梯登高。工作结束要切断电焊机电源并检查操作点确认无起火危险后方可离开现

14、场。5、焊接结束后及时用小锤子将电焊渣敲掉。6、密闭肋预埋结束施工单位应组织有关人员进行隐蔽验收。工程负责人记录人施工日志日期天气状况风力最高/最低温度备注2012.2、10降雨9/14生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、材料进场:PVOfe工套管25 (100根);金属接线盒86H50 (1000个)2、B-1B-10/B-0AB-K轴地下室二层剪力墙内电气导管及接地线穿保护套管预埋2、电焊机一台3、工人5名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,根据相关电施图内容分配工作。2、钢管敷设

15、管切口应挫平,管口应刮光。钢管弯曲半径不小于管外径的10倍。连接处用套管,套管为管外径的1.53倍,套管焊接应紧密并有接地跨接,接地跨接采用双 面焊,长度为跨接钢筋的6倍。钢管应垂直伸入配电箱,接线盒内 35mm。3、PVC阻燃管敷设连接处应用专用配件、专用胶水固定牢固,管入配电箱、接线盒要使用 专用的配件连接。管路敷设在墙上时保护层厚度要达到15mm以上。4、成品保护,其他工种不得敲打或弯折电线管路,管路敷设完成后,要及时套好管堵,其 他工种不得随意拆除。5、预埋结束先进行自检,确认无缺漏完好后施工单位应组织有关人员进行本层隐蔽验收。工程负责人记录人施表7.3共 页第 页施工日志施表7.3

16、共 页第 页日期天气状况风力最高/最低温度备注2012. 2、16阴10/13生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、B-1B-10/B-0AB-K轴地下二层柱内避雷引下线及剪力墙内接地线焊接2、电焊机一台3、工人3名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,并分配工作内容。2、电焊工安全操作:电焊机外壳必须接地良好,具电源的装拆应由电工进行,非电、得进行装拆电源。电焊机要设单独开关箱和开关,开关箱应防雨,拉合开关时就应戴手套侧面操作。焊把线和地线禁止和钢丝绳接触,更不能用钢丝绳或机电设备代替零

17、线,所有接头必须 牢固。换场地移动焊把线时,应先切断电源,并不得手持焊把线爬梯登高。工作结束要切断电焊机电源并检查操作点确认无起火危险后方可离开现场。3、柱防雷引下线采用套筒螺纹连接或电渣压力焊,连接严密可靠,根据规范及设计要求不 用再进行跨接。4、一处焊接结束后及时用小锤子将电焊渣敲掉。5、钢筋工柱钢筋绑扎结束,模板工封模板前,施工单位应组织有关人员进行隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012. 2、28小雨6/10生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、B-02(03)B-10/B-0AB-K轴地下室二层顶

18、板电气导管预埋2、电焊机一台3、工人5名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,根据相关电施图内容分配工作。2、钢管敷设,管切口应挫平,管口应刮光。钢管弯曲半径不小于管外径的10倍。连接处用套管,套管为管外径的1.53倍,套管焊接应紧密并有接地跨接,接地跨接采用双 面焊,长度为跨接钢筋的6倍。钢管应垂直伸入配电箱,接线盒内 35mm。3、PVC阻燃管敷设连接处应用专用配件、专用胶水固定牢固,管入配电箱、接线盒要使用 专用的配件连接。管路敷设在墙上时保护层厚度要达到15mm以上。4、成品保护,其他工种不得敲打或弯折电线管

19、路,管路敷设完成后,要及时套好管堵,其 他工种不得随意拆除。5、预埋结束先进行自检,确认无缺漏完好后施工单位应组织有关人员进行本层隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012. & 2多云10/17生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、B-02(03)B-10/B-0AB-K轴地下室二层顶板防护密闭肋预埋2、电焊机一台3、工人3名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,并分配工作内容。2、参加施工人员要熟知本工种的安全操作规程,在工作中坚

20、守工作岗位,严禁酒后操作。3、正确使用个人防护用品和安全防护措施,禁止穿拖鞋和光脚,在没有防护设施的高空、 悬崖和陡坡施工,必须系好安全带,上下交叉作业有危险的出入口要有防护棚。4、电焊工安全操作:电焊机外壳必须接地良好,具电源的装拆应由电工进行,非电、得进行装拆电源。电焊机要设单独开关箱和开关,开关箱应防雨,拉合开关时就应戴手套侧面操作。焊把线和地线禁止和钢丝绳接触,更不能用钢丝绳或机电设备代替零线,所有接头必须牢固。换场地移动焊把线时,应先切断电源,并不得手持焊把线爬梯登高。工作结束要切断电焊机电源并检查操作点确认无起火危险后方可离开现场。5、焊接结束后及时用小锤子将电焊渣敲掉。6、密闭肋

21、预埋结束后施工单位应组织有关人员进行隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012. & 5降雨012生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、材料进场:焊接钢管DN15(450根);焊接钢管DN40(30根)2、A-8(9)B-02(03)/A-AB-Ktt地下二层柱内避雷引下线及接地线焊接3、电焊机一台4、工人3名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,并分配工作内容。2、电焊工安全操作:电焊机外壳必须接地良好,具电源的装拆应由电工进行,非

22、电、得进行装拆电源。电焊机要设单独开关箱和开关,开关箱应防雨,拉合开关时就应戴手套侧面操作。焊把线和地线禁止和钢丝绳接触,更不能用钢丝绳或机电设备代替零线,所有接头必须 牢固。换场地移动焊把线时,应先切断电源,并不得手持焊把线爬梯登高。工作结束要切断电焊机电源并检查操作点确认无起火危险后方可离开现场。3、柱防雷引下线采用套筒螺纹连接或电渣压力焊,连接严密可靠,根据规范及设计要求不 用再进行跨接。4、一处焊接结束后及时用小锤子将电焊渣敲掉。5、钢筋工柱钢筋绑扎结束,模板工封模板前,施工单位应组织有关人员进行隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注

23、2012. & 7阴6/10生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、A-01)A-8(9)/A-AA-Ntt地下二层柱内避雷引下线及接地线焊接2、电焊机一台3、工人3名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,并分配工作内容。2、电焊工安全操作:电焊机外壳必须接地良好,具电源的装拆应由电工进行,非电、得进行装拆电源。电焊机要设单独开关箱和开关,开关箱应防雨,拉合开关时就应戴手套侧面操作。焊把线和地线禁止和钢丝绳接触,更不能用钢丝绳或机电设备代替零线,所有接头必须 牢固。换场地移动焊把线时,应先切

24、断电源,并不得手持焊把线爬梯登高。工作结束要切断电焊机电源并检查操作点确认无起火危险后方可离开现场。3、柱防雷引下线采用套筒螺纹连接或电渣压力焊,连接严密可靠,根据规范及设计要求不 用再进行跨接。4、一处焊接结束后及时用小锤子将电焊渣敲掉。5、钢筋工柱钢筋绑扎结束,模板工封模板前,施工单位应组织有关人员进行隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012. 3、10多云312生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、A-8(9)B-02(03)/A-AB-K由地下室二层顶板电气导管预埋2、电焊机一台3、工人5名技术质量安

25、全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,根据相关电施图内容分配工作。2、钢管敷设,管切口应挫平,管口应刮光。钢管弯曲半径不小于管外径的10倍。连接处用套管,套管为管外径的1.53倍,套管焊接应紧密并有接地跨接,接地跨接采用双 面焊,长度为跨接钢筋的6倍。钢管应垂直伸入配电箱,接线盒内 35mm。3、PVC阻燃管敷设连接处应用专用配件、专用胶水固定牢固,管入配电箱、接线盒要使用 专用的配件连接。管路敷设在墙上时保护层厚度要达到15mm以上。4、成品保护,其他工种不得敲打或弯折电线管路,管路敷设完成后,要及时套好管堵,其 他工种不得

26、随意拆除。5、预埋结束先进行自检,确认无缺漏完好后施工单位应组织有关人员进行本层隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012. 3、12多云313生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、A-01) A-8(9)/A-AA-Ntt地下室二层顶板电气导管预埋2、电焊机一台3、工人5名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,根据相关电施图内容分配工作。2、钢管敷设,管切口应挫平,管口应刮光。钢管弯曲半径不小于管外径的10倍。连接处用套管,套管为管

27、外径的1.53倍,套管焊接应紧密并有接地跨接,接地跨接采用双 面焊,长度为跨接钢筋的6倍。钢管应垂直伸入配电箱,接线盒内 35mm。3、PVC阻燃管敷设连接处应用专用配件、专用胶水固定牢固,管入配电箱、接线盒要使用 专用的配件连接。管路敷设在墙上时保护层厚度要达到15mm以上。4、成品保护,其他工种不得敲打或弯折电线管路,管路敷设完成后,要及时套好管堵,其 他工种不得随意拆除。5、预埋结束先进行自检,确认无缺漏完好后施工单位应组织有关人员进行本层隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012. 3、15阴6/10生产情况记录:(部位项目、机械

28、作业、班组工作、生产存在问题等)1、B-02(03)B-10/B-0AB-K轴地下一层柱内避雷引下线及接地线焊接2、电焊机一台3、工人3名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,并分配工作内容。2、电焊工安全操作:电焊机外壳必须接地良好,具电源的装拆应由电工进行,非电、得进行装拆电源。电焊机要设单独开关箱和开关,开关箱应防雨,拉合开关时就应戴手套侧面操作。焊把线和地线禁止和钢丝绳接触,更不能用钢丝绳或机电设备代替零线,所有接头必须 牢固。换场地移动焊把线时,应先切断电源,并不得手持焊把线爬梯登高。工作结束要切断电焊机电

29、源并检查操作点确认无起火危险后方可离开现场。3、柱防雷引下线采用套筒螺纹连接或电渣压力焊,连接严密可靠,根据规范及设计要求不 用再进行跨接。4、一处焊接结束后及时用小锤子将电焊渣敲掉。5、钢筋工柱钢筋绑扎结束,模板工封模板前,施工单位应组织有关人员进行隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012.3、18小雨011生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、B-1B-10/B-0AB-K轴地下室一层剪力墙内电气导管及接地线穿保护套管预埋2、电焊机一台3、工人5名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题

30、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,根据相关电施图内容分配工作。2、钢管敷设,管切口应挫平,管口应刮光。钢管弯曲半径不小于管外径的10倍。连接处用套管,套管为管外径的1.53倍,套管焊接应紧密并有接地跨接,接地跨接采用双 面焊,长度为跨接钢筋的6倍。钢管应垂直伸入配电箱,接线盒内 35mm。3、PVC阻燃管敷设连接处应用专用配件、专用胶水固定牢固,管入配电箱、接线盒要使用 专用的配件连接。管路敷设在墙上时保护层厚度要达到15mm以上。4、成品保护,其他工种不得敲打或弯折电线管路,管路敷设完成后,要及时套好管堵,其 他工种不得随意拆除。5、预埋结束先进行自检,确认无缺漏完好

31、后施工单位应组织有关人员进行本层隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012. 3、20阴010生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、材料进场:焊接钢管DN15 (500根)2、地下一层B-10/ B-E轴-1.15M外墙处高低压进出线缆拉线井防水挡板预埋3、电焊机一台4、工人3名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,并分配工作内容。2、参加施工人员要熟知本工种的安全操作规程,在工作中坚守工作岗位,严禁酒后操作。3、正确使用个人防护用品

32、和安全防护措施,禁止穿拖鞋和光脚,在没有防护设施的高空、 悬崖和陡坡施工,必须系好安全带,上下交叉作业有危险的出入口要有防护棚。4、电焊工安全操作:电焊机外壳必须接地良好,具电源的装拆应由电工进行,非电、得进行装拆电源。电焊机要设单独开关箱和开关,开关箱应防雨,拉合开关时就应戴手套侧面操作。焊把线和地线禁止和钢丝绳接触,更不能用钢丝绳或机电设备代替零线,所有接头必须牢固。换场地移动焊把线时,应先切断电源,并不得手持焊把线爬梯登高。工作结束要切断电焊机电源并检查操作点确认无起火危险后方可离开现场。5、一处结束后及时用小锤子将电焊渣敲掉。6、预埋结束后施工单位应组织有关人员进行隐蔽验收。工程负责人

33、记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012. 3、22多云8/15生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、地下一层B-5(6) / B-K轴-0.7M外墙处防爆波电缆井密闭肋预埋2、电焊机一台3、工人3名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,并分配工作内容。2、参加施工人员要熟知本工种的安全操作规程,在工作中坚守工作岗位,严禁酒后操作。3、正确使用个人防护用品和安全防护措施,禁止穿拖鞋和光脚,在没有防护设施的高空、 悬崖和陡坡施工,必须系好安全带,上下交叉

34、作业有危险的出入口要有防护棚。4、电焊工安全操作:电焊机外壳必须接地良好,具电源的装拆应由电工进行,非电、得进行装拆电源。电焊机要设单独开关箱和开关,开关箱应防雨,拉合开关时就应戴手套侧面操作。焊把线和地线禁止和钢丝绳接触,更不能用钢丝绳或机电设备代替零线,所有接头必须牢固。换场地移动焊把线时,应先切断电源,并不得手持焊把线爬梯登高。工作结束要切断电焊机电源并检查操作点确认无起火危险后方可离开现场。5、一处结束后及时用小锤子将电焊渣敲掉。6、预埋结束后施工单位应组织有关人员进行隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012. 3、24中雨6/

35、10生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、B-02(03)B-10/B-0AB-K轴地下室一层顶板电气导管预埋2、电焊机一台3、工人5名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,根据相关电施图内容分配工作。2、钢管敷设,管切口应挫平,管口应刮光。钢管弯曲半径不小于管外径的10倍。连接处用套管,套管为管外径的1.53倍,套管焊接应紧密并有接地跨接,接地跨接采用双 面焊,长度为跨接钢筋的6倍。钢管应垂直伸入配电箱,接线盒内 35mm。3、PVC阻燃管敷设连接处应用专用配件、专用胶水固定牢固,管入配

36、电箱、接线盒要使用 专用的配件连接。管路敷设在墙上时保护层厚度要达到15mm以上。4、成品保护,其他工种不得敲打或弯折电线管路,管路敷设完成后,要及时套好管堵,其 他工种不得随意拆除。5、预埋结束先进行自检,确认无缺漏完好后施工单位应组织有关人员进行本层隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012.3、25阴10/13生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、B-02(03)B-10/B-0AB-K由地下室一层顶板均压环焊接及玻璃幕墙防雷接地预留点预埋2、电焊机一台3、工人3名技术质量安全工作记录:(技术质量安全活动

37、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,并分配工作内容。2、参加施工人员要熟知本工种的安全操作规程,在工作中坚守工作岗位,严禁酒后操作。3、正确使用个人防护用品和安全防护措施,禁止穿拖鞋和光脚,在没有防护设施的高空、 悬崖和陡坡施工,必须系好安全带,上下交叉作业有危险的出入口要有防护棚。4、电焊工安全操作:电焊机外壳必须接地良好,具电源的装拆应由电工进行,非电、得进行装拆电源。电焊机要设单独开关箱和开关,开关箱应防雨,拉合开关时就应戴手套侧面操作。焊把线和地线禁止和钢丝绳接触,更不能用钢丝绳或机电设备代替零线,所有接头必须牢固。换场地移动焊把线时,应先切断电

38、源,并不得手持焊把线爬梯登高。工作结束要切断电焊机电源并检查操作点确认无起火危险后方可离开现场。5、进行强电问局部等电位焊接,按规范要求进行强电问局部等电位网格跨接及接地线引出烧焊。6、一处焊接结束后及时用小锤子将电焊渣敲掉。7、焊接结束后施工单位应组织有关人员进行隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012.3、27阴1Z16生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、B区一层底板强弱电间局部等电位焊接2、电焊机一台3、工人3名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班

39、组工人进行技术及安全交底,并分配工作内容。2、参加施工人员要熟知本工种的安全操作规程,在工作中坚守工作岗位,严禁酒后操作。3、正确使用个人防护用品和安全防护措施,禁止穿拖鞋和光脚,在没有防护设施的高空、 悬崖和陡坡施工,必须系好安全带,上下交叉作业有危险的出入口要有防护棚。4、电焊工安全操作:电焊机外壳必须接地良好,具电源的装拆应由电工进行,非电、得进行装拆电源。电焊机要设单独开关箱和开关,开关箱应防雨,拉合开关时就应戴手套侧面操作。焊把线和地线禁止和钢丝绳接触,更不能用钢丝绳或机电设备代替零线,所有接头必须牢固。换场地移动焊把线时,应先切断电源,并不得手持焊把线爬梯登高。工作结束要切断电焊机

40、电源并检查操作点确认无起火危险后方可离开现场。5、进行强电问局部等电位焊接,按规范要求进行强电问局部等电位网格跨接及接地线引出烧焊。6、一处焊接结束后及时用小锤子将电焊渣敲掉。7、焊接结束后施工单位应组织有关人员进行隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012. 3、29多云1Z18生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、A-8(9)B-02(03)/A-AB-K由地下一层柱内避雷引下线焊接2、电焊机一台3、工人3名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行

41、技术及安全交底,并分配工作内容。2、电焊工安全操作:电焊机外壳必须接地良好,具电源的装拆应由电工进行,非电、得进行装拆电源。电焊机要设单独开关箱和开关,开关箱应防雨,拉合开关时就应戴手套侧面操作。焊把线和地线禁止和钢丝绳接触,更不能用钢丝绳或机电设备代替零线,所有接头必须 牢固。换场地移动焊把线时,应先切断电源,并不得手持焊把线爬梯登高。工作结束要切断电焊机电源并检查操作点确认无起火危险后方可离开现场。3、柱防雷引下线采用套筒螺纹连接或电渣压力焊,连接严密可靠,根据规范及设计要求不 用再进行跨接。4、一处焊接结束后及时用小锤子将电焊渣敲掉。5、钢筋工柱钢筋绑扎结束,模板工封模板前,施工单位应组

42、织有关人员进行隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012. 4 2多云11/16生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、A-8(9)B-02(03)/A-AB-K由地下室一层顶板电气导管预埋2、电焊机一台3、工人5名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,根据相关电施图内容分配工作。2、钢管敷设,管切口应挫平,管口应刮光。钢管弯曲半径不小于管外径的10倍。连接处用套管,套管为管外径的1.53倍,套管焊接应紧密并有接地跨接,接地跨接采用双

43、面焊,长度为跨接钢筋的6倍。钢管应垂直伸入配电箱,接线盒内 35mm。3、PVC阻燃管敷设连接处应用专用配件、专用胶水固定牢固,管入配电箱、接线盒要使用 专用的配件连接。管路敷设在墙上时保护层厚度要达到15mm以上。4、成品保护,其他工种不得敲打或弯折电线管路,管路敷设完成后,要及时套好管堵,其 他工种不得随意拆除。5、预埋结束先进行自检,确认无缺漏完好后施工单位应组织有关人员进行本层隐蔽验收。工程负责人记录人施工日志施表7.3共 页第 页日期天气状况风力最高/最低温度备注2012.4、4阴11/14生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等)1、A-8(9)B-02(03)

44、/A-AB-K由地下室一层顶板均压环焊接及玻璃幕墙防雷接地预留点预埋2、电焊机一台3、工人3名技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、质量验收及其他等)1、岗前对班组工人进行技术及安全交底,并分配工作内容。2、参加施工人员要熟知本工种的安全操作规程,在工作中坚守工作岗位,严禁酒后操作。3、正确使用个人防护用品和安全防护措施,禁止穿拖鞋和光脚,在没有防护设施的高空、 悬崖和陡坡施工,必须系好安全带,上下交叉作业有危险的出入口要有防护棚。4、电焊工安全操作:电焊机外壳必须接地良好,具电源的装拆应由电工进行,非电、得进行装拆电源。电焊机要设单独开关箱和开关,开关箱应防雨,拉合开关时就应戴手套侧面操作。焊把线和地线禁止和钢丝绳接触,更不能用钢丝绳或机电设备代替零线,所有接头必须牢固。换场地移动焊把线时,应先切断电源,并不得手持焊把线爬梯登高。工作结束要切断电焊机电源并检查操作点确

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

宁ICP备18001539号-1
