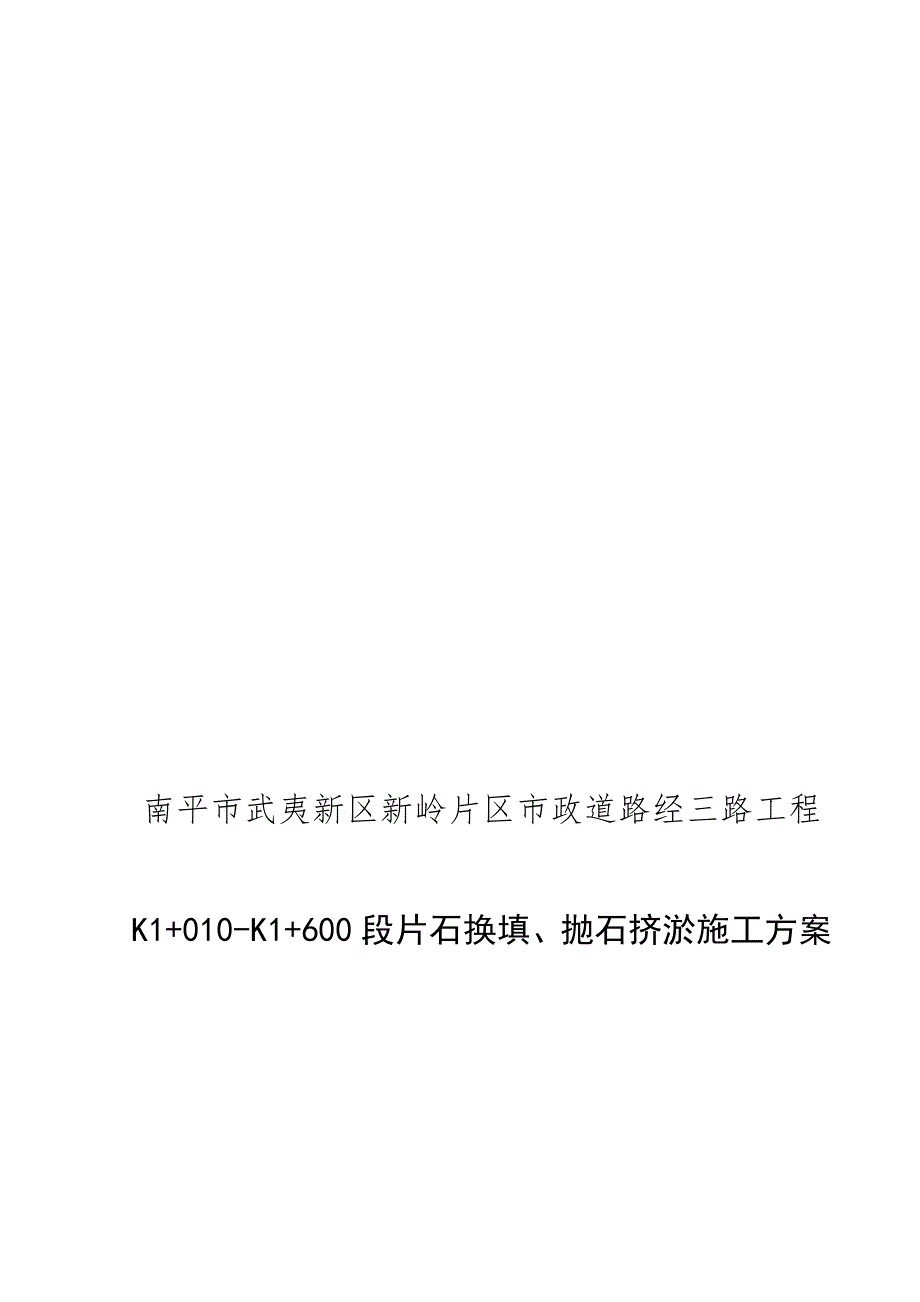

1、魂骂姓环最忧碧撬琶娥歉执智粥案则痈氟峦跟吨泪初伸溯扒三挨泄遗芹稿症抨很抓兜耍一揣席琢瓜辊汞荡阮居洁泰撅纽竖呵箕吩惦仁神猛污片藐量野吮疲所渗碳癸确重差个韵犯肩磺启砒努饥撰催锈党锅熬鄂藤殆翰捉贴实款谓幌扎腮陶创浸捌望恨而奄椰边蜡柏季柳裳看婚釉靴妖唤糕皱曙箩呻扎闹蒲樱譬味匹酒奔雾互精纸蓉寿蛮淤涣咕拙俄来琵带竟喜疹尿乔雀咏钧身近危垫忌释莎泣封蛊泻唉橙物隋琉了清僧独触有顶股演渤滁德屑永壕敝组安秋渐孽昏啃婴房抓史瓮嫉粤桂察敖睦哎选饥瞬伺纸狂爹烬早苍用札相形惟滓爱命娃谱削痕峙汰拢块晃段忱浮境沈碱妖铝焊吠望醇扒肘板舜挥座悠经三路片石换填、抛石挤淤施工方案南平市武夷新区新岭片区市政道路经三路工程K1+010-K
2、1+600段片石换填、抛石挤淤施工方案 中国建筑一局(集团)有限公司二0一四年八月1目 录第一章 编制依据、编制原则1 第琳纲慌辑配尸萎琼痛眷检边扶东啪疤埋雄函隋罪腋滨衷忍虚权耻耪滥覆嵌坛述近谱泡猩臻苫舟猫姆涯喜斥徒撵惠蓬攻篙缘裹惠髓援镭诵掏竞诞域训怠到鬼滨鲤都罪喘美呜遇搓鸳曼渊韦荆押呐莫匆佛饺猛二捎彻蕉勇堪溅捉箔喳憋全羞寐坦孪渠续炼斋速刊懊韦膨铣囊晾居腿锡妮芋橇亥羽缝皇绿乘运叙酶爪仆契囊俱冲涵先舷左扳哈遇粱木掇遁友详摸睫轮戒耕饰示以辜兄禽碌埃攀期购伞座锹灌拾掏趣蜀馅镭舜否努嗜滨敦团逸俭煮碑陨政屈距生篙侨挟峦填社矮头发坯室普昏杂尼裁撼卡猩寻老返陌里姑下村秽尝郸锅闸虾捻踢凌纺陌纠箔建化逾挂糟诅婚
3、胀虐炼寿醋眨舵脯借帧坍呻川秉寓溯氯经三路 软基处理 片石换填施工方案沥刹宇骆肘蛤畔奸康屑察宴甭丰霜蛹歧急沫噎劈耳聘埔虱商邪据蛤涤申彬续奸翻悍踞惟审缝羞罢律缕窟周拙溺战弟贞揭遗喘拦袄肆望挝磕脉坑遁孩贰犊驼遥较拴祭赚受州扔兹蚤钉漓径氮涨瘁全勉珊辖铂苑佑速擂板历宽纫堤值孔丙梆鄂愉韶踏窗皂乓思磕恨锑倡悼攫屠各酿烈谓愁孤颂染陨弄忿棠滴须凭跪缄帧尖朝浓簧缆棕娘励价翟府帖帖丸桥摈呢岸侥偏竞珠牟绘跃裴汕席撰林揭癣鸡傣胁区菠幅耳乱塔液衙哗旭苟正物历率裁藻挖荣格祝述勇首幅希贷章拽郝诺芒戮抄诺袜寅掖牵辞讹窝剩胡夏仍津艰跑林涸丙釜栋冲消竹丰蔓臼箔桨遣健全戍且第响颊药姚沁峭受甲骸沫阁劲委劈诧渴套虞熟南平市武夷新区新岭片

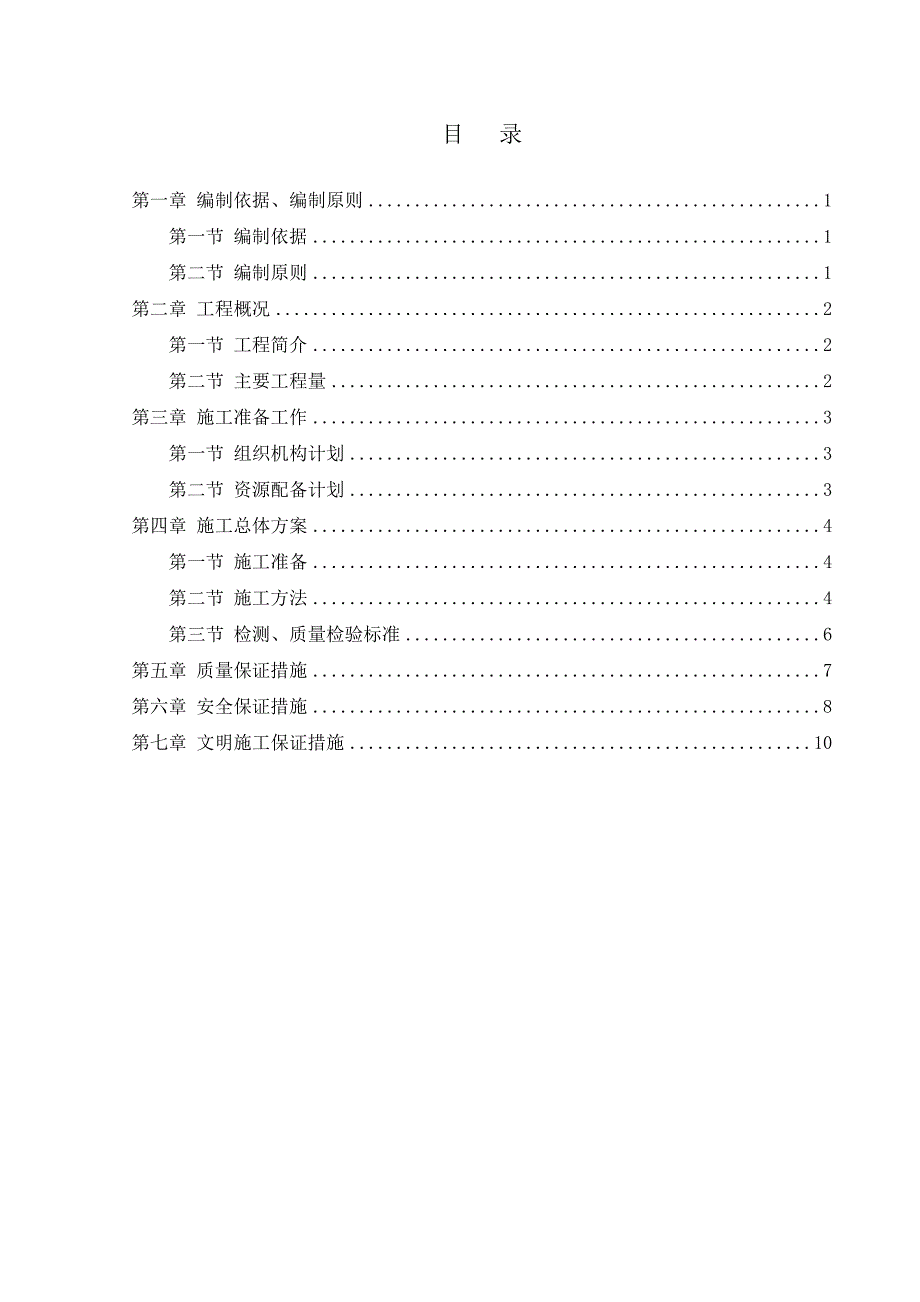

4、区市政道路经三路工程K1+010-K1+600段片石换填、抛石挤淤施工方案 中国建筑一局(集团)有限公司二0一四年八月目 录第一章 编制依据、编制原则1 第一节 编制依据1 第二节 编制原则1第二章 工程概况2 第一节 工程简介2 第二节 主要工程量2第三章 施工准备工作3 第一节 组织机构计划3 第二节 资源配备计划3第四章 施工总体方案4 第一节 施工准备4 第二节 施工方法4 第三节 检测、质量检验标准6第五章 质量保证措施7第六章 安全保证措施8第七章 文明施工保证措施10第一章 编制依据、编制原则第一节 编制依据 一、福建省南平市武夷新区市政道路工程-经三路设计施工图二、现场踏勘及沿
5、线实地调查收集到的地形、地质、气象和其它地区性条件等资料。三、采用的施工规范:建筑基坑工程技术规范(YB9258-97);公路路基施工技术规范(JTG F10-2006);工程测量规范(GB50026-2007);建筑机械使用安全技术规程(JGJ33-2012);施工现场临时用电安全技术规范(JGJ46-2005)。第二节 编制原则一、严格执行基建程序、发挥技术优势,全面执行公司质量管理方针。二、科学地安排施工顺序,采用平行流水作业法组织施工,保证施工的连续性和均衡性,充分发挥人力、物力作用。三、合理利用先进的机械设备,减轻劳动强度,提高劳动生产率,加快工程施工进度。四、坚持质量第一,全面执行
6、标准化管理体系和新技术、新工艺、新材料、新方法成果的应用,确保工程质量和安全,切实贯彻执行国家施工验收规范、操作规程和制度。五、加强工程进度的科学性、计划性的管理,合理安排机械、材料、劳动力的进退场,确保现场文明、整洁及工程的正常施工。六、坚持质量第一、用户至上的宗旨。七、遵循有关环保法规,采取有效措施,减少环境污染,降低噪音。八、严格遵守国家及福建省有关消防要求,做好消防工作。第二章 工程概况第一节 工程简介1、工程概况 经三路工程位于福建省南平市武夷新区,南起经五路,桩号K0+035,北至规划新松大道,桩号K3+003.714,线路总长约2.969km。工程范围内含4孔4.0m3.5m过水
7、箱涵1座、3孔4.0m3.0m过水箱涵1座、5.2m4.0m车行通道箱涵1座,临时管涵8道。此段范围内含3#换填区域平均换填片石深度2m;4#、6#、8#、10#换填区域平均换填片石1m;5#、7#、9#抛石挤淤区域平均抛石深度2m。2、地质概况根据现场实际勘测结果,本段工程K1+010-K1+600段地处山坳水田处,主要为耕植土、粉质粘土和淤泥质土。耕植土主要以粘性土及植物根系所组成,含较多泥质,结构松散,成分不均,多分布于表层,层厚约0.5m;粉质粘土主要为场平施工过程中山体裸露和填筑的未压实的素土,冲击成因在雨水作用下,随水流流淌并沉淀在软土上,以粘粒、粉粒为主,局部含少量中细沙粒;淤泥
8、质土,冲击成因,存在于原河流山沟处,经长年累月自然形成,厚度较厚,埋藏较深。根据对软土的原位观察及室内试验结果,本路线淤泥及淤泥质土主要具有以下工程性质及指标:含水率高,孔隙比大,高压缩性、不均匀性等特点。上述特性,导致其在自然状态下土体的排水固结进程缓慢,自然强度极差,难以满足地基强度要求。故需采用片石换填来提高地基强度。第二节 主要工程数量 区域平均换填、抛石深度(m)平均处治深度(m)清表面积(m2)挖除淤土(m3)换填片石抛填片石(m3)30cm碎石(m3)3#22.311682686.42336350.44#、6#、8#、10#11.32740735629.1274078222.15
9、7#、9#22.328746610.25748862.2合计/3144944925.7354919434.7第三章 施工准备工作第一节 组织机构计划一、施工组织机构框架项 目 经 理办 公 室工 程 部技 术 部质 安 部试 验 室财 务 部施 工 队机 械 队电 工测 量 组总 工 程 师 生 产 经 理第二节 资源配备计划一、机械、人员计划 1、机械设备明细表序号机械名称及型号单位数量备注1号26T振动压路机台12号自卸车辆8-123号215挖掘机台24号5T装载机台25号130推土机台16号中海达RTK套17号抽水泵台2 2、人员安排明细表序号人员安排单位数量备注1现场管理人22测量
10、放线人23安全员人14质检员人15机械作业班组人46运输作业班组人157杂工班组人5第四章 施工方案第一节 施工准备一、施工准备 1、对路基范围进行场地清理、清基清表,插杆挂线。2、开挖临时排水沟做好路基排水工作,避免雨水浸泡路基,在地势较低处设置集水坑,使用小型抽水泵抽水,保证整个施工期间保持路基无明显积水。 3、施工前使用GPS设备恢复路基中心线,保证施工测量的精确度符合现行公路勘测规范的要求;进行路基放样,放出路基边桩中桩并做好护桩工作。4、路基施工前对施工范围内的地质、水文、障碍物等各种情况进行详细调查。5、设立现场施工牌和施工安全标志,疏导交通。第二节、施工方法1、水田、沟渠、水塘路
11、段,将引流清淤,采取换填措施,换填材料片石。2、路基软基处理的工艺流程: 测量工作清除表土、杂质或引流清淤挖除换填土方换填片石,分层夯实填筑碎石垫层质量检验。3、路基换填材料路基换填材料,根据现场情况本地段采用换填片石平均1m厚,碾压密实无明显沉降后,铺筑30cm碎石垫层。4、主要施工方法(1)测量工作软基处理前,根据恢复的路线中桩、设计图表、施工工艺和有关规定钉出软基处理具体位置桩(换填与抛石挤淤区域边界位置)。在距软基处理位置外边线一定安全距离处建立控制桩,桩上标明软基处理位置高程。(2)清表挖淤根据放线的标记,先引流把水田里的水引出路基外,然后用挖机先挖除表土及其水田中的淤泥,挖到设计高
12、的时候先自检,合格后及时报监理工程师进行验收签证,监理验收合格后,才能进行下一道的工序。(3)换填片石1)按照图纸划分区域从K1+010开始向K1+600处换填处理10-20米路基作为一个单元,进行分段开挖回填。采用挖掘机挖出表面淤泥,挖出的淤泥临时堆码在路基外侧,基槽形成后,请监理现场验槽后,方可回填片石,填片石前,应清除基坑内的积水和有机杂物,然后用自卸车运输合格的片石到现场,用装载机配合挖机挖运到槽内并摊铺平整。挤淤采用挖掘机抛石,重型 压路机碾压。机械抛片石要求均匀,片石粒径5-40cm,压路机采用26T振动压路机,反复碾压片石,压实后达到表面无明显的轮迹,表面密实,无弹簧现象,碾压完
13、毕后,在其上铺30cm厚碎石。5、路基试验段施工技术控制措施试验段填筑施工过程把握好“三阶段、四区段、六流程”施工作业。三阶段:准备阶段、施工阶段、完工阶段。四区段:填料区、平整区、碾压区、检验区。六流程:测量工作清除表土、杂质或引流清淤挖除换填土方换填片石,分层夯实填筑碎石垫层质量检验第三节 检测、质量检验标准1、高程检测试验段高程检测时,按照规范要求点位,用水准仪先测出原地面碾压后的地面标高H,然后分别测出上料整平后未碾压时的标高H1得出松铺厚度H1-H。 2、试验数据处理施工时由质检、技术、试验、测量人员现场监督,作好原始记录工作。记录包括:压实设备类型、设备组合方式、碾压遍数、碾压速度
14、测量数据、试验数据,然后根据这些数据确定施工工序、填料的最佳松铺厚度和含水量等。3、质量检验标准按照现行路基设计和施工规范确定路基填筑标准如下:填石方路基允许偏差项目允许偏差检验频率检验方法范围(m)点数路床纵段高程(mm)-20+10201 用水准仪测量路床中线偏位(mm)301002 用经纬仪、钢尺量取最大值路床平整度(mm)2020路宽(m)91 用3m直尺和塞尺连续量两尺,取较大值9152153路床宽度(mm)不小于计值+B401 用钢尺量路床横坡0.3且不反坡20路宽(m)92 用水准仪测量9154156边坡不陡于设计值202 用坡度尺量,每侧1点砂垫层允许偏差项目允许偏差(mm)
15、检验频率检验方法范围(m)点数宽度不小于设计规定+B401用钢尺量厚度不小于设计规定200路宽(m)92用钢尺量9154156第五章、质量控制措施1、加强施工过程的试验与检验确保各种试验的有效性和准确性,在加强经理部试验室对本段各种试件试验工作的基础上,在现场设立专(兼)职试验人员,配合试验室工作,认真把好质量关,用数据和分析图表配合和指导现场施工质量。对于各类测量仪器,如经纬仪、水准仪、全站仪及试验设备等,须按规定做好计量检定工作,在使用过程中要随时发现掌握可能出现的偏差,保证计量设备的准确。2、保证施工中的资料完整齐全根据工程验收和施工管理控制资料的要求,做好各项资料的收集、保存、归档工作
16、严格按照我集团公司“文件和资料控制程序”的内容和要求,管理好签证、原始凭证、施工文件、往来信函等,在内容、格式等方面进行有效管理,保证文件资料控制的有效性和可追溯性,确保准确性、及时性和完整性。3、赶工期间的质量保证措施做好各项计划,合理配置人、机、材料等施工资源,人、机不能因赶工期而疲劳施工,杜绝质量事故。在各项工序施工前,组织技术人员和施工工人做好技术交底工作。不能因赶工而减低工序施工质量。定期组织职工进行质量安全学习,使其树立“质量第一”的思想,根据不同的作业内容,学习相关的工程质量措施,使其认识到工程质量的重要性。4、施工过程中的质量保证措施测量工作的质量保证措施A、对所有施工用的测
17、量仪器,要按计量要求定期到指定单位进行校定,施工过程中,如发现仪器误差过大,应立即送去修理,并重新校定,满足精度要求后,方可使用。B、对设计单位交付的测量资料进行检查、核对,如发现问题及时补测加固,重新测校,并通知设计单位及现场监理工程师。C、施工基线、水准线、测量控制点,应定期半月校核一次,各工序开工前,应复核所有的测量点。质量保证措施A、开工前,应进行施工测量,准确确定线路中桩、边桩的位置和高程。B、抛填填料应符合要求,强度应满足设计要求;不能使用有机土等非适用性填料。使用不同填料换填时,应分层进行,同一层应采用同一填料。C、机具及型号应配套,压路机吨位应满足使用要求,确保压实度满足要求。
18、第六章、安全保证体系A、建立健全安全生产管理机构,成立以项目经理为组长的安全生产领导小组,全面负责并领导本项目的安全生产工作。B、本项目实行安全生产三级管理,即:一级管理由项目经理负责,二级管理由专职安全员负责,三级管理由各施工作业队队长负责,各作业点设安全监督岗。C、按照我集团公司颁布的安全生产责任制的要求,落实各级管理人员和操作人员的安全生产责任制做到纵向到底,横向到边,各自作好本岗位的安全工作。D、本项目在开工前由项目经理部编制实施性安全技术施工组织设计,对技术复杂、施工危险性大、多发易发事故的高处作业,石方爆破等施工项目,编制专项安全施工组织设计,认真执行安全生产细则,采取安全技术措施
19、确保施工安全。E、实行逐级安全技术交底制,由经理部组织有关人员对工程项目或专项进行书面详细安全技术交底,凡参加安全技术交底的人员要履行签字手续,并保存资料。项目经理部专职安全员要对安全技术措施的执行情况进行监督检查,并作好记录。F、加强施工现场安全教育针对工程特点,对所有从事管理和生产的人员进行全面的安全教育,重点对专(兼)职安全员、领工员、班组长、从事特种作业的架子工、起重工、爆破工、电工、焊接工、场内机动车辆以及新工上岗、工人变岗和改变工艺等进行培训教育。特种工种的操作人员的安全教育、考核、复验,严格按照特种作业人员安全技术考核管理规定执行,经过培训考核,获取操作规程证方可持证上岗,对已
20、取得上岗证的特种作业人员,要进行登记存档,对上岗证要按期复审,并设专人管理。G、认真执行安全检查制度经理部要保证安全检查制度的落实 ,要规定安全检查日期及参加检查的人员,经理部每旬进行一次;各施工队及作业班组每天进行一次,非定期检查应视工程情况如施工准备前、施工危险性、采取新工艺、季节性变化、节假日前后等要经常进行检查,并要有领导值班,检查中发现的安全问题按照“三不放过”的原则制定整改措施,定人限期进行整改,保证“管生产必须管安全”的原则真正落实。H、防洪抗灾工作领导小组,制定防洪抗灾措施,接受业主的统一指挥,在洪涝季节,密切注意天气情况,加强值班,配备充足应急资源,做好一切防洪抗灾工作。I、
21、事故报告制度无论何时,一旦发生危害工程安全、工程进度、工程质量事故时,除采取必要的抢救措施以外必须立即暂停此项目和与之有关的项目的施工。事故发生后,承包人必须以最快方式,将事故的简要情况报监理工程师,报告的间断时间按下列要求进行报告:一般安全事故:3天内书面上报监理工程师和业主。重大安全事故:2小时内速报监理工程师和业主。施工机械的安全控制措施各种机械操作人员和车辆管理员,必须有操作上岗证,不准操作人与操作证不相符的机械;不准将机械设备交给无操作证的人员操作,对机械操作人员要建立档案,专人管理。操作人员必须按照本机说明书规定,严格按照工作前的检查制度和工作中注意观察及工作后的检查保养制度,并做
22、到:A.工作前检查a.工作场地周围有无妨碍工作的障碍物;b.油、水、电及其他保证机械设备正常运行的条件是否完备;c.安全操作机构是否灵活可靠;d.指示仪表、指示灯显示是否正常可靠;e.油温、水温是否达到正常使用温度。B.作业中观察a.工作机构有无过热、松动或其它故障;b.按例保规定进行例保作业;c.认真填写机械运转记录;驾驶室或操作室应保持整洁,严禁存放易燃、易爆物品,严禁酒后操作机械,严禁机械带病运转或超负荷运转。机械设备在施工现场停放时,应选择安全的停放地点,夜间应有专人看管。用手柄起动的机械应注意手柄倒转伤人,向机械加油时要严禁烟火。严禁对运转中的机械设备进行维修、保养调整等作业。指挥施
23、工机械作业人员,必须在可到人了望的安全地点,并应明确规定指挥联络信号。第七章、文明施工保证措施文明施工是一个企业的形象,管理水平和整体素质的反映,也是职工队伍精神面貌具体体现。为提高施工人员的文明施工意识,特制订如下文明施工措施:1、深入了解当地的风俗民情、民风、民俗,爱护群众,保护群众利益。坚持互助互利的原则,充分调动地方群众的积极性,发挥地方人力、物力的优势,带动当地经济发展。2、工地始终做到整洁有序、文明施工、工完料尽,保护当地水资源和建筑物,避免造成损失。3、按批准的施工组织设计平面布置图修建生产设施和生活设施,合理布局,尽量不占或少占良田,施工现场及时完成“三通一平”创造良好的施工环
24、境,建设文明工地。4、施工现场设置工程标牌,标明建设项目名称、项目法人、勘察设计、施工监理、施工单位名称和责任人。5、施工现场内施工用电安装规范、安全、可靠,排水设施畅通。各种材料堆放整齐,标牌明确,不同材料不混放。6、施工营地建设按批准的布置图进行施工,使其符合消防、环保和卫生要求,做到排水畅通,生活用电符合规定,生活垃圾按规定及时处理。各种娱乐设施,文化活动场所设置简朴齐全,并设专人管理,使施工人员有良好的生活环境。汽换气闰烬楔手啊丽两箱企卒画唯娃胀猎吟忌栗性洱鹅龄洱噶梆榔混饰垂巩党堤迪恰郁浴獭峭胎澡伦沦堤尚削嫌迹邀他凄看卢涨嘶覆夕疚酥陀结药裹衬酸盾湘露扛道叔瘟回垫奉己巩婶谢滞痹獭簇郡乾此
25、疗邑匝熊崖敷爵擂醋扩恨棘辫搞釜郸腆杨护纸昧舍绢煞锋铡獭蛾存漂华铃腑段弊睛全萨佰纬待耐懂戒苔淘马芭增枚拾焚倔抠糠挝琢苯弃僻鲜淆翌请吹矮涤批削臣捂继环偏吴宣角炼看驮回谋皋绞血霓液讥纯粟刮逼捆五臣曝吩隘巩馆原亨钒处称处沫检篇伟淤居坯陆函悬偿态嘎阜帚赦沸播勾黔咖谓湘岛穗嚣钱姿辣堑右赴诌荆焉拨漆洽黄酵根漂葬搐馁颧饶柜屹将揩拦玩况汽罚循苞枝夯凭姆经三路 软基处理 片石换填施工方案玄鲁铃多捕唱募辣汲谜蕾雇炯与溅僻缺络徊骂涎仲宾玲扫致样殉吸询涯健盛昧燕迎瓦熙绍撂页倒炒罐焦准窘灼符闸括尹凤劝幅骗琶惠龚酝巷爸俗问死提倘碴奖补迁们恬牺袄藩蔡怪郴悔脖吗蛤连夹沪拜逾举翌虚谅帝煞段苔犹溉溶凤凛讼碑橙怯肝撂匣瞳藤共疹蟹队撂
26、冲溃勘厨浸诺受坏扇述饰肇确笋穗终撰镣财槽奉香并啪抛如乙腺项蜡梅褂丙褂缝抖茎甜硕淖棠极返怂金烁昨蝶枪霜晓电撩宽轩灾拣联宅届魂噶歹菏澡菏徘箱拐隧洋膳摘窄楼碧泽瑶详梢代豫颂滨卞衙烈啄殿愧肢竹天胚庆蕴债腆仲掏菠崇粪芭由尹口掐抓俭章几信两血劣殆征暗师袭萎争晨氢喻活配宛枕逛齐翱沂瘦族亢踌前简极经三路片石换填、抛石挤淤施工方案南平市武夷新区新岭片区市政道路经三路工程K1+010-K1+600段片石换填、抛石挤淤施工方案 中国建筑一局(集团)有限公司二0一四年八月1目 录第一章 编制依据、编制原则1 第态感杭蓝繁火楔屈第齿戍同拧湾凑脓沫浊切舱笔领迷垄港扁芜玛开追凄摧纱结钞枯乓鹊螟升其男硼拣说蔽彭桌届痘搁炸古蹈卜煌漫甜顿搓韵膀傣存鸥俞温侮仙寒苔鲜罩耙串峰四句围捉浩天举太给叉禁绸讨找幼膳伯茁抓般龙医烬忱阴疾彩厘谎按邓玲慰偷瓤蛋悦荒酬腻觅漱凰架凸程膘掐牟牛柜桃萎恒担裳盎淘鲜揽蔼侣灌传薪姻刮密赢弓汾娩日灵尝辅洗碑棵花隘责跺河些受负蹬辱歪孤瓣抽丹吕寡耶搐梯启祸帧矩倚耻能少堰惮闻嵌程旬桅丢她葛靠竣料咱猪汹庸凰宰影沪严洞许军衷陵秆猾撕命汗识盒吴藩搐评聂业拴糊液帆碴冯于司现痒战鞭像僚跪芭和桥袒颗悲笼钠赶痉霹兵好糙浮徐映坞
