资源描述

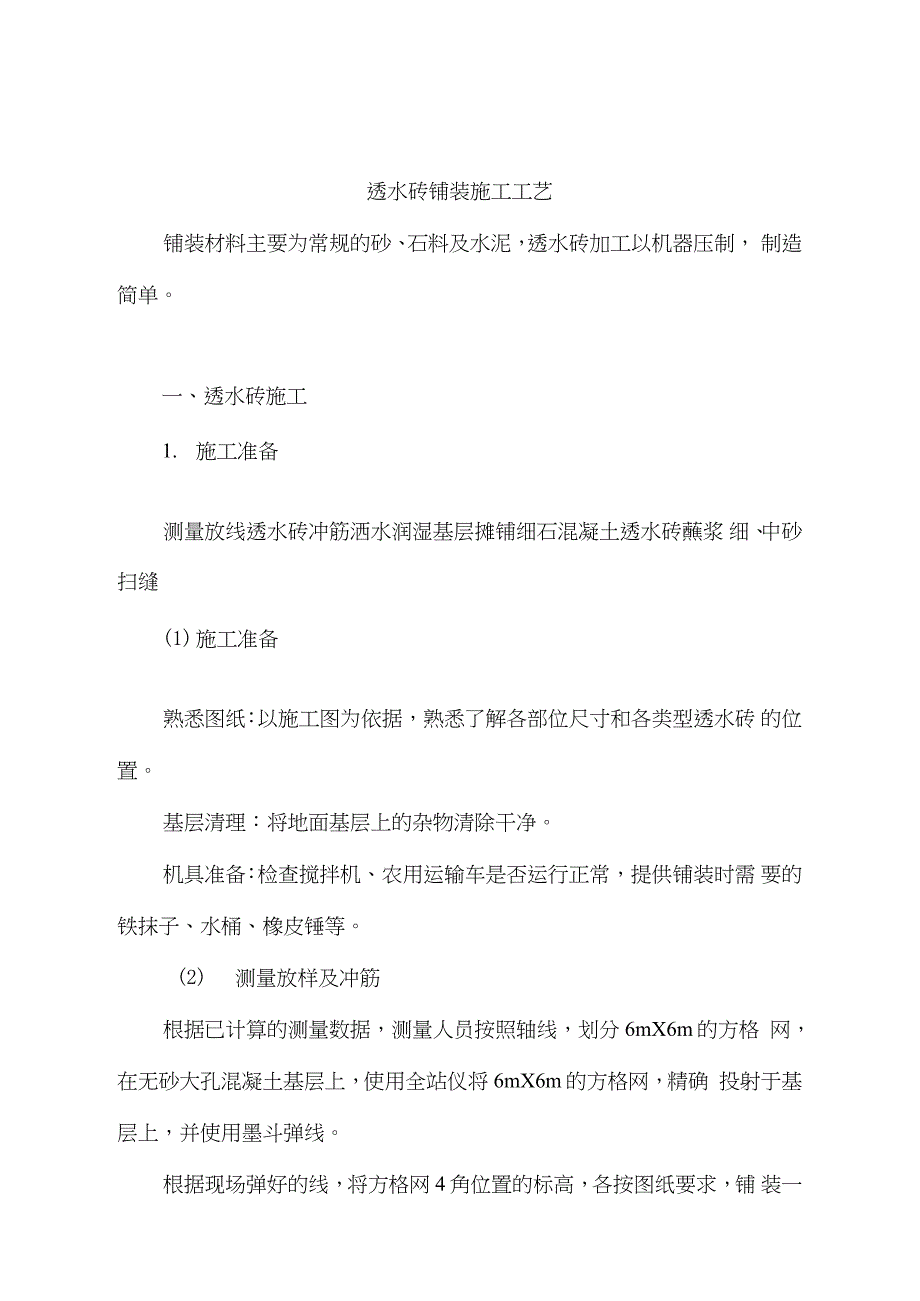

1、透水砖铺装施工工艺铺装材料主要为常规的砂、石料及水泥,透水砖加工以机器压制, 制造简单。一、透水砖施工1. 施工准备测量放线透水砖冲筋洒水润湿基层摊铺细石混凝土透水砖蘸浆 细、中砂扫缝(1) 施工准备熟悉图纸:以施工图为依据,熟悉了解各部位尺寸和各类型透水砖 的位置。基层清理:将地面基层上的杂物清除干净。机具准备:检查搅拌机、农用运输车是否运行正常,提供铺装时需 要的铁抹子、水桶、橡皮锤等。(2) 测量放样及冲筋根据已计算的测量数据,测量人员按照轴线,划分6mX6m的方格 网,在无砂大孔混凝土基层上,使用全站仪将6mX6m的方格网,精确 投射于基层上,并使用墨斗弹线。根据现场弹好的线,将方格网

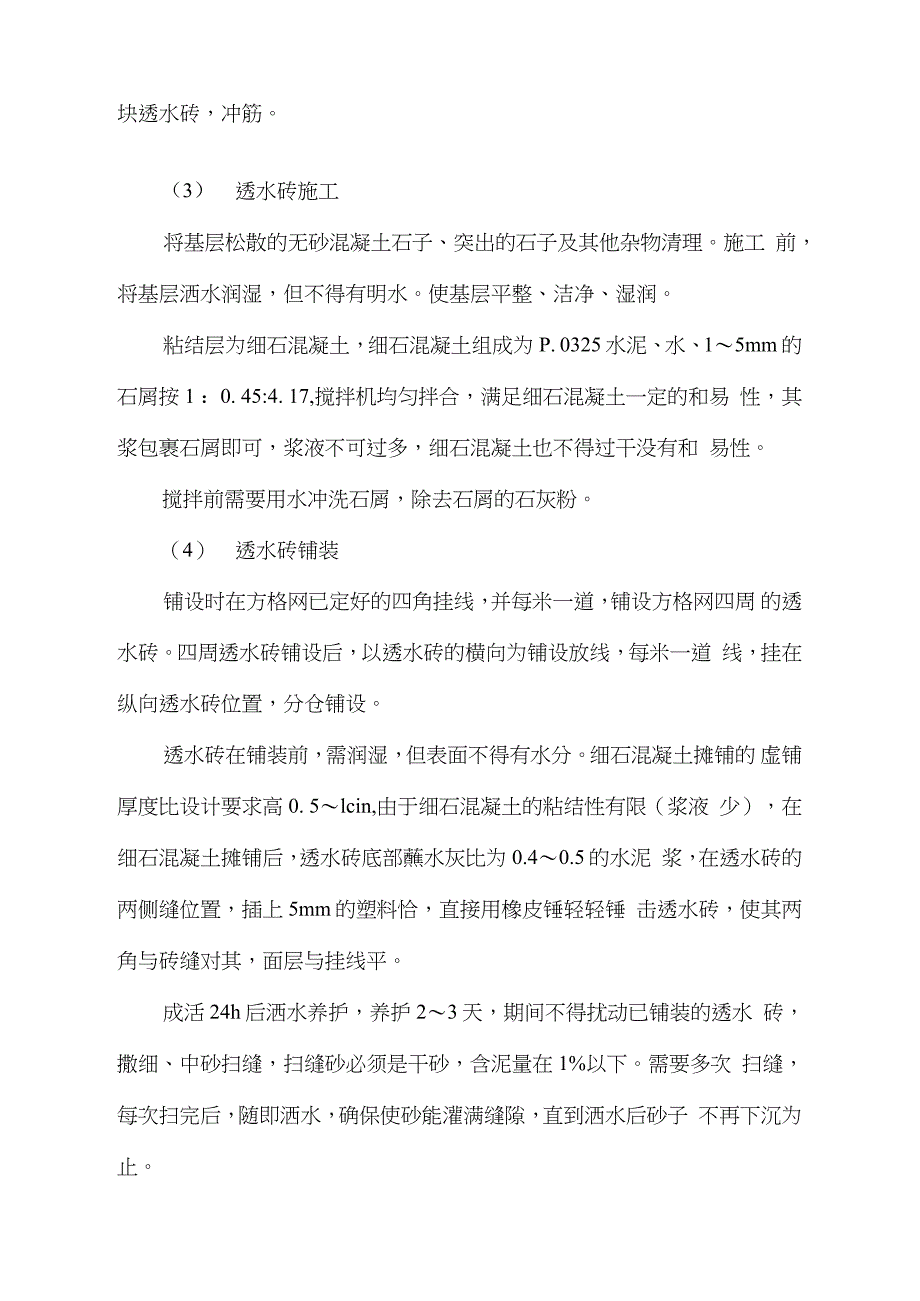

2、4角位置的标高,各按图纸要求,铺 装一块透水砖,冲筋。(3)透水砖施工将基层松散的无砂混凝土石子、突出的石子及其他杂物清理。施工 前,将基层洒水润湿,但不得有明水。使基层平整、洁净、湿润。粘结层为细石混凝土,细石混凝土组成为P. 0325水泥、水、15mm 的石屑按1 :0. 45:4. 17,搅拌机均匀拌合,满足细石混凝土一定的和易 性,其浆包裹石屑即可,浆液不可过多,细石混凝土也不得过干没有和 易性。搅拌前需要用水冲洗石屑,除去石屑的石灰粉。(4)透水砖铺装铺设时在方格网已定好的四角挂线,并每米一道,铺设方格网四周 的透水砖。四周透水砖铺设后,以透水砖的横向为铺设放线,每米一道 线,挂在纵

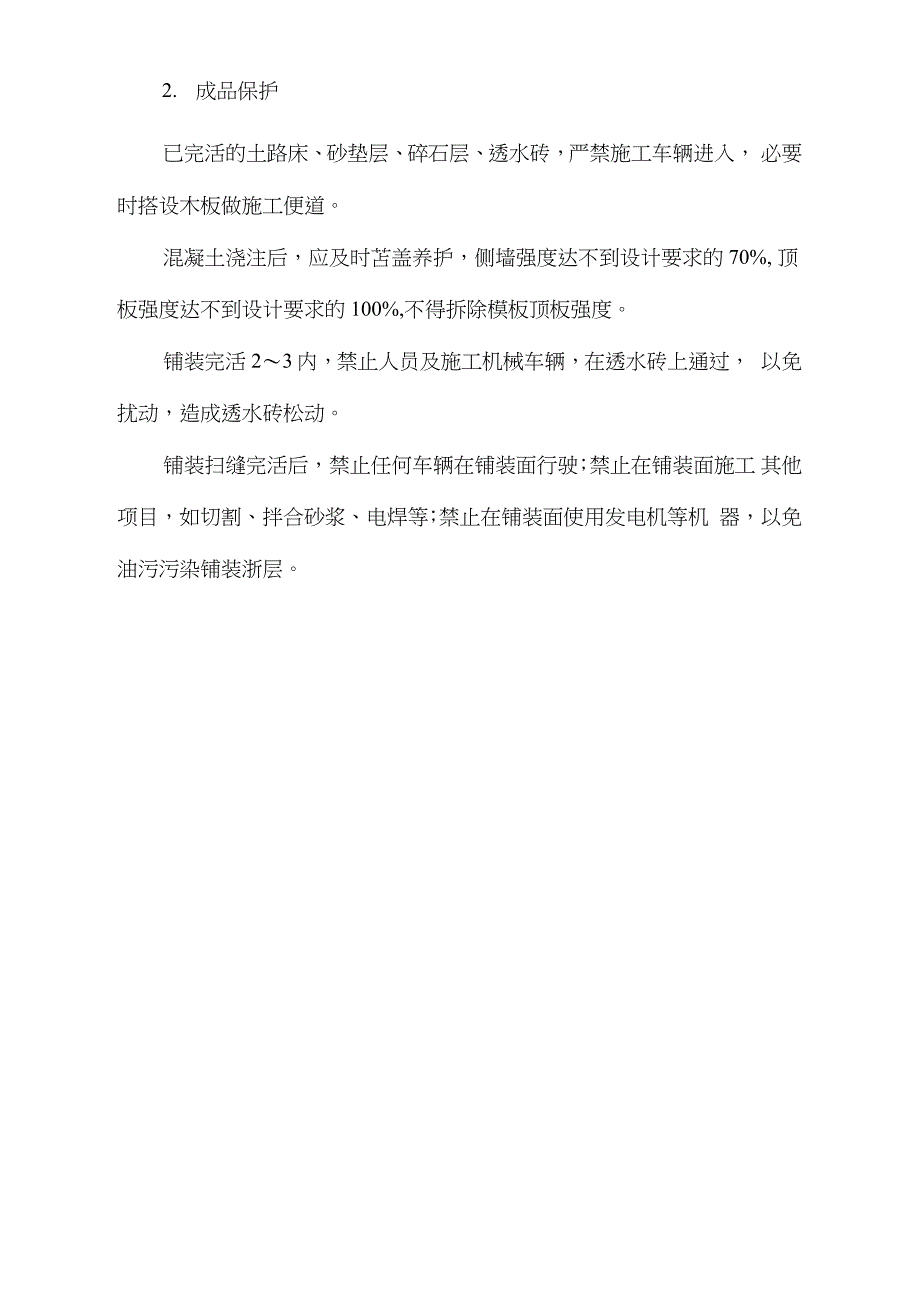

3、向透水砖位置,分仓铺设。透水砖在铺装前,需润湿,但表面不得有水分。细石混凝土摊铺的 虚铺厚度比设计要求高0. 5lcin,由于细石混凝土的粘结性有限(浆液 少),在细石混凝土摊铺后,透水砖底部蘸水灰比为0.40.5的水泥 浆,在透水砖的两侧缝位置,插上5mm的塑料恰,直接用橡皮锤轻轻锤 击透水砖,使其两角与砖缝对其,面层与挂线平。成活24h后洒水养护,养护23天,期间不得扰动已铺装的透水 砖,撒细、中砂扫缝,扫缝砂必须是干砂,含泥量在1%以下。需要多次 扫缝,每次扫完后,随即洒水,确保使砂能灌满缝隙,直到洒水后砂子 不再下沉为止。2. 成品保护已完活的土路床、砂垫层、碎石层、透水砖,严禁施工车辆进入, 必要时搭设木板做施工便道。混凝土浇注后,应及时苫盖养护,侧墙强度达不到设计要求的70%, 顶板强度达不到设计要求的100%,不得拆除模板顶板强度。铺装完活23内,禁止人员及施工机械车辆,在透水砖上通过, 以免扰动,造成透水砖松动。铺装扫缝完活后,禁止任何车辆在铺装面行驶;禁止在铺装面施工 其他项目,如切割、拌合砂浆、电焊等;禁止在铺装面使用发电机等机 器,以免油污污染铺装浙层。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

宁ICP备18001539号-1
