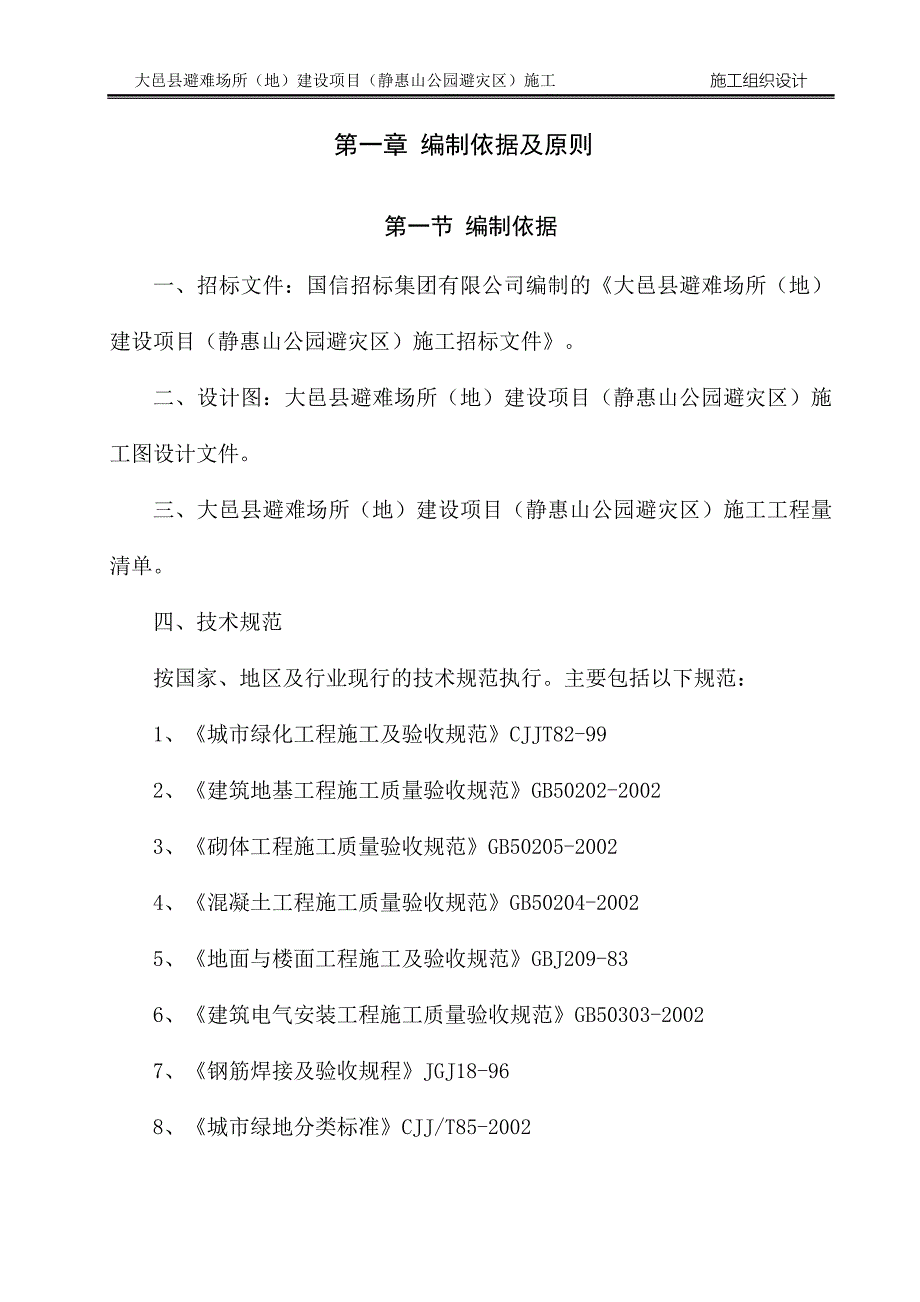

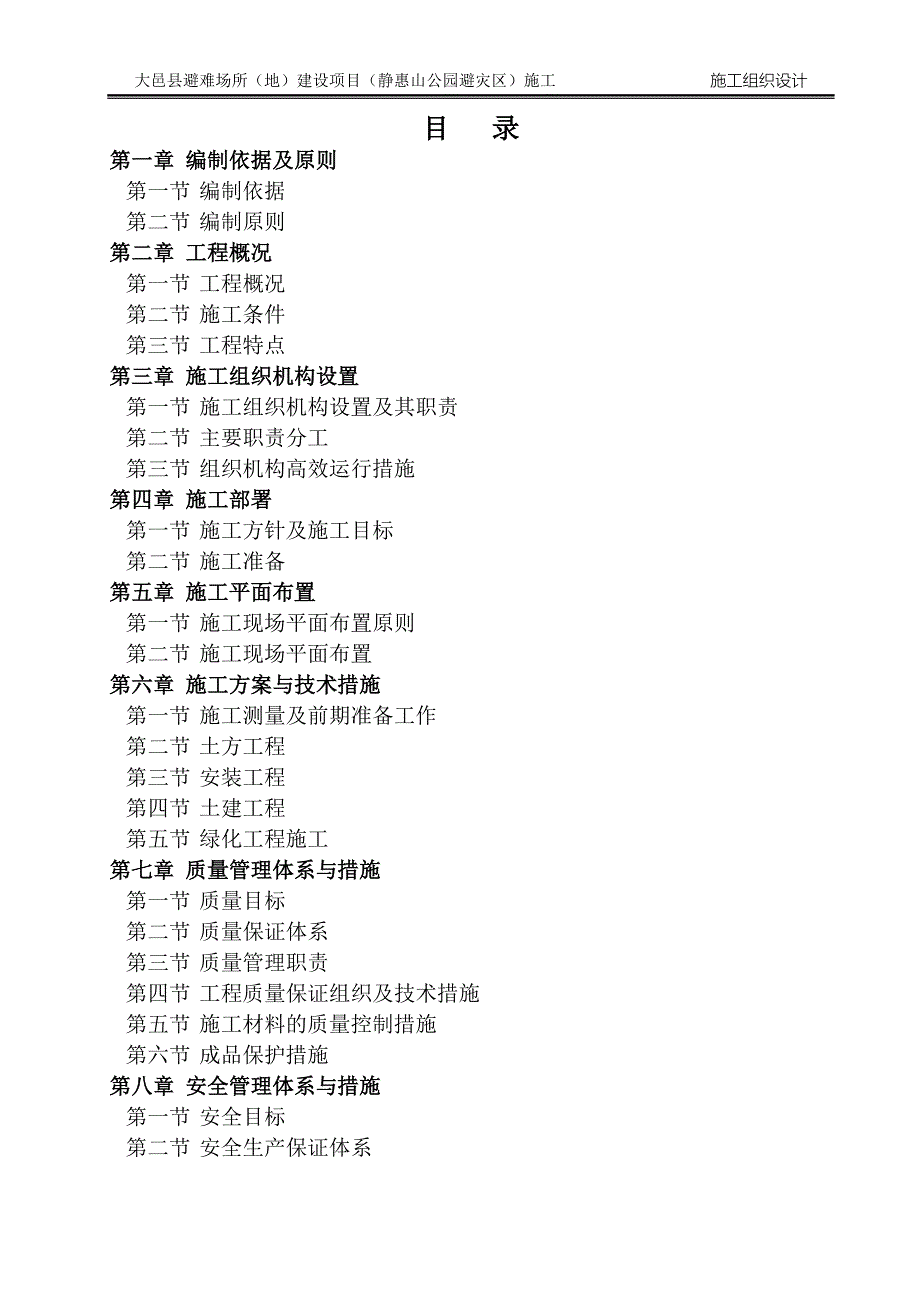

1、大邑县避难场所(地)建设项目(静惠山公园避灾区)施工 施工组织设计目 录第一章 编制依据及原则第一节 编制依据第二节 编制原则第二章 工程概况第一节 工程概况第二节 施工条件第三节 工程特点第三章 施工组织机构设置第一节 施工组织机构设置及其职责第二节 主要职责分工第三节 组织机构高效运行措施第四章 施工部署第一节 施工方针及施工目标第二节 施工准备第五章 施工平面布置第一节 施工现场平面布置原则第二节 施工现场平面布置第六章 施工方案与技术措施第一节 施工测量及前期准备工作第二节 土方工程第三节 安装工程第四节 土建工程第五节 绿化工程施工第七章 质量管理体系与措施第一节 质量目标第二节 质

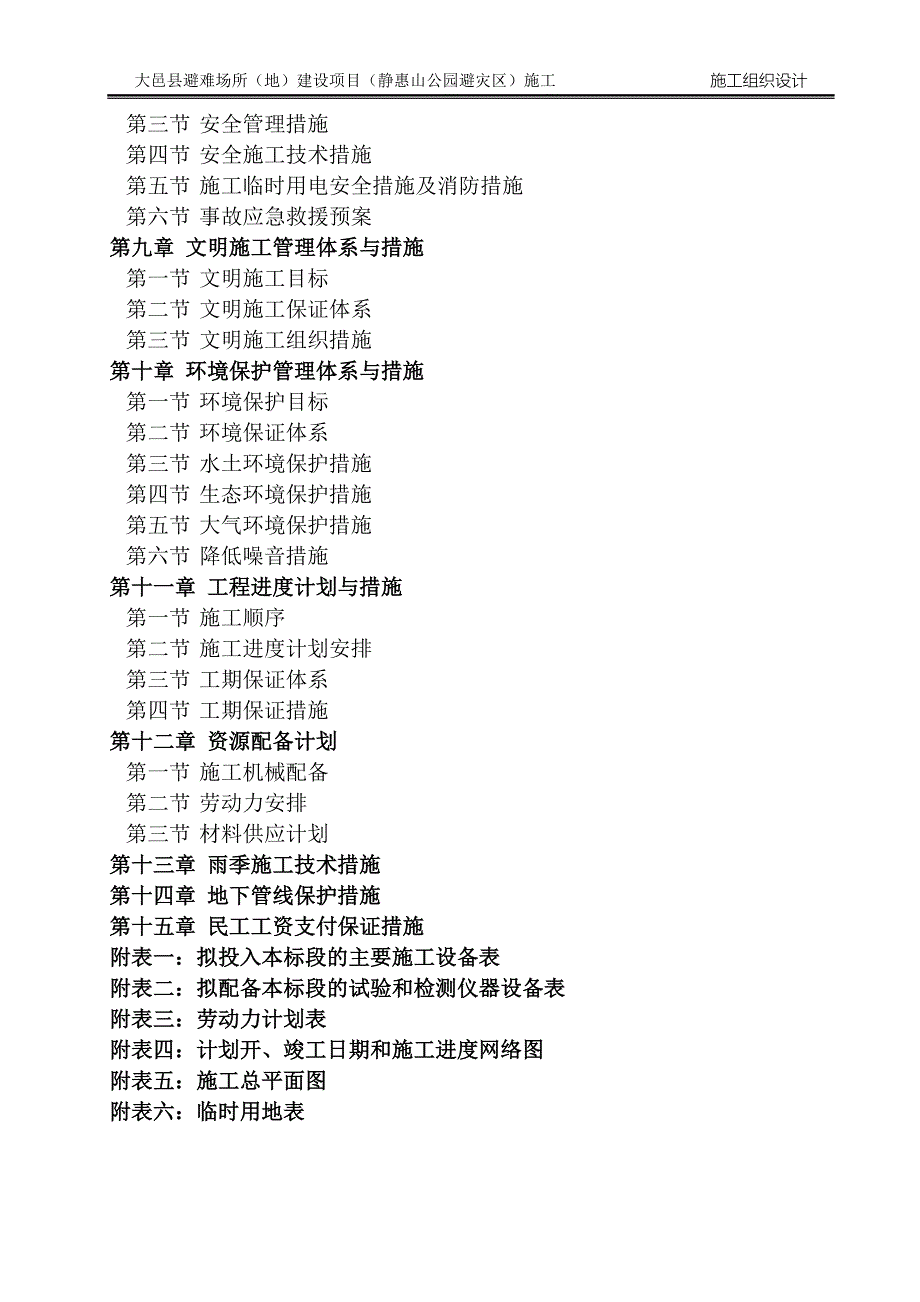

2、量保证体系第三节 质量管理职责第四节 工程质量保证组织及技术措施第五节 施工材料的质量控制措施第六节 成品保护措施第八章 安全管理体系与措施第一节 安全目标第二节 安全生产保证体系第三节 安全管理措施第四节 安全施工技术措施第五节 施工临时用电安全措施及消防措施第六节 事故应急救援预案第九章 文明施工管理体系与措施第一节 文明施工目标第二节 文明施工保证体系第三节 文明施工组织措施第十章 环境保护管理体系与措施第一节 环境保护目标第二节 环境保证体系第三节 水土环境保护措施第四节 生态环境保护措施第五节 大气环境保护措施第六节 降低噪音措施第十一章 工程进度计划与措施第一节 施工顺序第二节 施

3、工进度计划安排第三节 工期保证体系第四节 工期保证措施第十二章 资源配备计划第一节 施工机械配备第二节 劳动力安排第三节 材料供应计划第十三章 雨季施工技术措施第十四章 地下管线保护措施第十五章 民工工资支付保证措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章 编制依据及原则第一节 编制依据一、招标文件:国信招标集团有限公司编制的大邑县避难场所(地)建设项目(静惠山公园避灾区)施工招标文件。二、设计图:大邑县避难场所(地)建设项目(静惠山公园避灾区)施工图设

4、计文件。三、大邑县避难场所(地)建设项目(静惠山公园避灾区)施工工程量清单。四、技术规范按国家、地区及行业现行的技术规范执行。主要包括以下规范:1、城市绿化工程施工及验收规范CJJT82-992、建筑地基工程施工质量验收规范GB50202-20023、砌体工程施工质量验收规范GB50205-20024、混凝土工程施工质量验收规范GB50204-20025、地面与楼面工程施工及验收规范GBJ209-836、建筑电气安装工程施工质量验收规范GB50303-20027、钢筋焊接及验收规程JGJ18-968、城市绿地分类标准CJJ/T85-20029、建筑地面工程施工质量验收规范GB50209-200

5、210、建筑给排水及采暖工程施工质量验收规范GB50242-200211、建筑电气安装工程施工质量验收规范GB50303-200212、建筑工程施工质量验收统一标准GB50300-200113、建筑装饰装修工程质量验收规范GB50210-200114、建筑施工安全检查评分标准JGJ59-8815、施工现场临时用电安全技术规范JGJ46-8816、风景园林图例图示标准CJJ67-9517、园林基本术语标准CJJ/T91-200218、城市居住区规划设计规范GB50180-9319、中华人民共和国环境保护法20、工程建设标准强制性条文五、根据国家的现行施工和验收规范、规程、标准和建筑施工管理等方面

6、的技术文件、图集及四川省现行安全生产、文明施工的规定。六、到施工现场进行踏勘获取的现场调查资料。七、本公司质量管理体系(GB/T19001-2000标准)文件。八、我公司的各项企业管理制度、技术管理、装备及同类或类似工程施工经验。第二节 编制原则本施工组织设计编制的原则是“经济、合理、优质、高效”,特别是针对本工程施工关键工序及重要部位,本设计力求施工工艺先进,质量与工期控制措施到位,确保工程建设达到的投资、质量、工期标准与我公司投标承诺保持一致,同时具有很强的可操作性。主要包含以下各个方面:一、根据工程项目实际情况、特点,围绕重点分项工程项目,周密部署,合理安排施工顺序。二、采用流水作业及均

7、衡施工方法,运用总体及分阶段计划控制施工进度,保证施工工期。三、制定切实可行的施工方案和创优规划,质量保证措施,采用新工艺、新材料、新技术、新设备,大力推行技术创新和管理创新,确保工程质量。四、合理配备生产要素,优化施工平面布置,减少工程消耗,降低工程成本。五、选派具有丰富施工经验的人员组成强有力的项目管理机构,安排有同类工程施工经验的专业队伍,按照业主的要求组织专业化施工。第二章 工程概况第一节 工程概况一、工程简介大邑县避难场所(地)建设项目(静惠山公园避灾区)施工位于大邑县晋原镇,主要对总平铺装、周边景点设计、绿化工程、水电安装和配套设施等工程进行建设。二、绿化工程概况绿化工程包括整理绿

8、化用地,铺种麦冬草,栽植香樟、皂荚、银杏、垂柳、栾树、桂花、桢楠、樱花、南天竺、鸭脚木、金叶女贞、小叶女贞、红叶石楠、红花继木、月季、蒲葵、海桐、麦冬、大叶樟、紫楠、大叶女贞、刺槐等植物。三、土建工程概况本工程主要饰面材料有:灰麻荔枝面花岗石、黑麻机切面花岗石、灰麻机切面花岗石、白麻荔枝面花岗石、小青砖等,铺装方式有45度斜拼、错拼等。同时包括部分小型混凝土构造物,砌筑构造物的施工。三、水电安装部分概况1、给排水安装本工程景观给水就近接市政自来水管网,供绿地,水景补水以及清洁用水。景观给水及水景管路采用PP-R给水管,热熔连接;排水管采用聚氯乙烯双壁波纹管。2、景观电气安装照明配电柜设于室外,

9、落地安装,混凝土基础;照明线路采用VV聚氯乙烯绝缘铜芯电缆,埋设深度不小于0.7m,所有穿越道路和结构的管道均应穿套管保护;庭院灯、草坪灯及树射灯基础均为混凝土基础;系统接地采用TN-S接地保护,所有设备、灯具等外壳、金属保护管、金属接线盒均与接地线连接,系统接地电阻小于10欧,水下接地电阻须小于4欧,配电柜采用重复接地。第二节 施工条件 一、气候条件本工程所在地区属亚热带湿润季风气候,以内陆盆地气候为特点,气候温和湿润、雨水丰富、四季分明,多年平均气温17,极端最高气温为41,122月为低温季节,极端最低气温为-10,多年平均降雨量为1058.40mm,最大风速28m/s。二、地形、地质条件

10、拟建场地位于大邑县晋原镇。场地地貌属于岷江水系级阶地,地下水对钢筋或混凝土结构无腐蚀性。三、工程用水景区市政供水管线可以直接满足工程用水和生活用水的需要。四、工程用电本工程位于景区内,用电较为不便,可以由业主指定的地方引入,然后利用敷设电线纵贯整个施工路段。现场配备发电机,满足工程施工和生活设施用电。五、施工材料和运输条件绿化、水泥、石材及安装材料等成品施工材料可以就近购买,然后用汽车转运到现场。第三节 工程特点1、本工程是景区景观建设工程,是开发旅游资源的重点建设工程。2、本工程包括土建工程、绿化工程和水电安装三大部分,施工内容多,现场作业面广,涉及工种多,应注意合理安排现场施工布置。3、本

11、工程工期要求为90日历天,包含施工内容多,且全为室外工程,受外部条件影响大,在满足质量要求的前提下达到工期要求是施工组织设计的要点。4、本工程施工时间恰好要经历大邑县的雨季,因此雨季施工的特殊技术措施也是本工程的重点之一。5、本工程占地面积大,施工区域要求尽量全封闭,故考虑采用蓝色彩钢板(下部混凝土基础)进行封闭。6、本工程的位置处于山清水秀的静惠山公园景区内,一定要注意环保,采用切实可行的措施,严禁造成环境污染。第三章 施工组织机构设置第一节 施工组织机构设置及其职责公司对本工程实行项目法管理,成立项目经理部,负责管理本工程的施工,全权负责处理与本工程相关的问题,包括对外关系及整个合同段生产

12、调度、材料供应、进度、施工质量的检查与监督、工程计量及结算,安全等问题。经理部设六部一室,工程技术部、质量管理部、安全管理部、经营部、财务部、材料机械部、综合办公室。工程技术部负责施工放样、施工方案、施工设计等技术工作。质量管理部通过试验、测量、旁站等手段配合监理工程师做好质量监控工作。安全管理部通过依据单位安全生产目标,制定建立健全安全保证体系,制定各项安全规则,从措施上、制度上保证安全生产。经营部负责工程计量、统计计划、工程变更等工作。财务部负责劳力组织、成本控制、资金统筹等工作。材料设备部负责材料购买与发放、设备调配、设备管理等工作。办公室负责文件收发、安全保卫、地方关系等工作。项目经理

13、部下面设置专业施工队:土建施工队;绿化专业施工队;水电安装专业施工队;运输队。项目部组织机构框图如下图所示公司总经理总工程师分管生产副经理各职能科室、部门分管生产副经理大邑县避难场所(地)建设项目(静惠山公园避灾区)项目经理部项目经理技术负责人工程技术部质量管理部经营部财务部材料机械部综合办公室土建专业施工队质量管理部绿化专业施工队运 输 队质量管理部安全管理部水电安装专业施工队项目部组织机构框图第二节 主要职责分工1、项目经理(1)按照合同条款,全面具体地组织工程项目的施工,满足业主的合同要求。(2)制定项目管理目标和创优规划,建立完整的管理体系,保证既定目标的实现。(3)组建精干高效的项目

14、管理班子,搞好项目机构设置,人员选调、具体职责分工。(4)科学组织施工,及时正确地组织做出项目实施方案、进度计划安排、重大技术措施、资源调配方案,提出合理化建议与设计变更等重要决策。(5)建立严格的经济责任制,强化管理、推动科技进步,搞好工期、质量、安全、成本控制,提高综合经济效益。(6)沟通项目内外联系渠道,及时妥善处理好内外关系。(7)接受建设单位和上级业务部门的监督指导,及时向建设单位汇报工作。(8)参与质量事故的调查处理,组织落实纠正和预防措施,并有权对事故直接人进行经济惩罚。2、项目技术负责人(1)对工程项目质量负责。(2)负责有关施工技术规范和质量验收标准及IS09001标准的有效

15、实施。(3)主持编制实施性施工组织设计(含质量计划),并随时检查、监督和落实。积极推广应用“四新”科技成果和工法。(4)协助项目经理协调与建设单位、设计、监理的配合,保证工程进度、质量、安全、成本控制目标的实现。(5)组织制定质量保证措施,掌握质量现状,对施工中存在的质量问题,组织有关人员攻关、分析原因,制定整改措施和处理方案,并责成有关人员限期改进。(6)组织定期工程质量检查和质量评定,领导有关人员进行QC小组攻关活动和创优活动,搞好现场质量控制。(7)根据现场实际情况,积极进行设计优化,协助项目经理制定保证工程成本不突破报价的主要措施并组织落实。(8)组织制定质量通病的预防措施,组织质量事

16、故的调查处理,原因分析及制定整改措施。3、质检工程师质检工程师直接对项目经理和总工程师负责,行使监督权、检查权和工程质量否决权。 4、质量管理部依据单位质量方针和目标,制定质量管理工作规划,负责质量综合管理,行使质量监察职能。确保产品在生产、交付及安装的各个环节以适当的方式加以标识,并保护好检验和试验状态的标识。负责产品的标识和可追溯性、最终检验的试验、检验和试验状态、不合格品的控制、质量记录的控制,确定质量检验评定标准,对全部工程质量进行检查指导。负责全面质量管理,组织工程项目的QC小组活动。5、安全工程师安全工程师直接对项目经理和总工程师负责,行使安全监督权、安全检查权和安全管理权。6、安

17、全管理部 依据单位安全生产目标,制定建立健全安全保证体系,制定各项安全规则。负责监督保证安全保证体系的运行。定期或不定期召开安全生产会议,通报传达各级安全工作精神,从组织上、制度上、防范措施上保证安全生产。7、工程技术部 负责工程项目的施工过程控制,制定施工技术管理办法。 负责工程项目的施工组织设计及调度、勘察工作,参加技术交底、过程监控,解决施工技术疑难问题。参与编制竣工资料和进行技术总结,组织实施竣工工程保修和后期服务。组织推广应用新技术、新工艺、新设备、新材料,努力开发新成果。参加验工计价,并对合格产品进行量测计量。8、材料机械部 负责物资采购和物资管理。 负责制定工程项目的物资管理办法

18、检查指导和考核施工队的物资采购和管理工作。 负责工程项目全部施工设备管理工作,制定施工机械、设备管理制度。 在单位工程管理部门指导下,参与安装设备的检验、验证、标识及记录。 参加工程项目验工计价,对各施工单位的材料消耗和机械使用费用情况提出计量意见,评价各单位机械设备管理情况。 9、经营部 负责对本合同项目承包合同的管理。按时向业主报送有关报表和资料。 负责工程项目施工计划制定、实施管理,根据施工进度计划和工期要求,适时提出施工计划修正意见报项目领导批准执行。负责组织工程项目验工计价,统计报表的编制,按时向有关部门报送各种报表。10、财务部负责工程项目的财务管理、成本核算工作。参与合同评审,

19、组织开展成本预算、计划、核算、分析、控制、考核工作。参加工程项目验工计量,指导各施工单位开展进行责任成本核算工作。负责项目人员工资、劳保、统筹等三项基金的管理。11、综合办公室负责本项目部生产经营和管理方面的调查研究,收集整理上报有关行政信息,为领导决策提供依据。负责项目部行政综合性工作计划、报告、总结,以及领导授意的其它文稿的拟写工作。负责接收、整理、保管文书,质量体系文件,科技等档案和其它专业档案以及文件、资料的指导、控制工作,对上级部门颁发的文件、资料等妥善保管。准确传达施工命令,指导、督促、检查执行情况。及时准确全面地了解施工进展情况和存在问题,分析施工形势,协调各方关系,掌握劳动力、

20、机械设备、车辆和主要物资器材动态,保证施工正常进行。第三节 组织机构高效运行措施一、建立和完善各种管理制度首先制订好如下的各项制度,作到有章可循、有法可依、才能够确保项目部的各项管理能够切实落到实处,最终实现建设目标。1)、项目经理部组织管理制度2)、项目经理部分工与协作制度3)、工程质量检查与验收制度4)、工程技术档案管理制度5)、施工材料检查与验收制度6)、技术责任制度7)、安全责任制度8)、技术交底制度9)、安全交底制度10)、安全值日制度11)、职工考勤制度12)、项目及班组经济核算制度13)、材料库房管理制度14)、机械安全操作制度15)、机具使用保管制度16)、现场消防、保卫制度1

21、7)、项目成本考核制度二、项目部的组织运行措施按照项目部的职责分工,结合上述各项制度的内容,具体到每个成员的责任和工作量合理确定其权力和薪酬,作到责、权、利相挂钩,定期进行效绩考核,引入竞争机制和淘汰机制,强化个人的责任心,提高业务能力和工作效率,充分发挥个人的主观能动性、积极努力的工作,进而提高项目部团队工作效率和水平。严格按照各项管理制度进行管理,不因人而异、营私舞弊,情感待人,制度管人,奖罚分明,提高员工的工作积极性,建立良好的沟通和冲突解决渠道,创造良好的人际关系和工作氛围。强化激励和约束机制,制定业绩评比奖惩办法,定期组织项目部管理人员检查工程质量,找出问题和不足。每天由项目经理组织

22、现场施工管理人员参加的碰头会,总结当天工作,并对次日工作内容进行协调和安排。严格执行“上道工序不合格,不能进入下道工序”的原则,使监理工程师和业主现场工程师能够顺利的开展工作。并对可能出现的工作中不一致的地方,采用先执行业主现场工程师和监理工程师的决定然后磋商统一的原则进行,维护好他们的权威性。第四章 施工部署第一节 施工方针及施工目标一、施工方针1、确保“高分合格”,争创优质工程的质量策略。2、依据质量、安全、环境三体系标准运行,保证施工质量和服务让业主满意。3、优化工期,保证按期完成。二、施工目标1、安全目标实现“六杜绝、三消灭、二控制、一创建”。六杜绝:杜绝职工因工或非因工重大亡人事故;

23、杜绝多人重伤事故;杜绝重大机械设备事故;杜绝因我方责任造成的交通亡人事故;杜绝重大水灾、火灾事故;杜绝危爆物品爆炸事故。三消灭:消灭违章指挥,消灭违章作业,消灭惯性事故。二控制:控制无死亡和重伤,年轻伤率控制在1.5。一创建:创建安全文明标准化工地。2、质量目标严格按照招标文件和相关的国家或建设部技术标准、规范以及成都市相关规定进行施工,确保全部工程质量一次性达到国家现行工程施工质量验收规范合格标准。3、工期目标大邑县避难场所(地)建设项目(静惠山公园避灾区)施工工程计划总工期90日历天,本公司结合以往类似工程施工经验和本公司技术设备情况,保证本工程施工工期在90天以内完成。4、文明施工目标结

24、合本工程特点,施工过程中制定详细的文明施工管理规定,成立文明施工领导小组,加强对施工现场布置及安全、保卫、卫生等方面的管理。严格遵守四川省及相关行业主管部门的有关规定,并结合我单位以往现场管理的成功经验,按现代化施工管理要求,坚持文明施工、规范作业,使施工现场始终保持良好的环境和秩序,争创安全文明施工标准化工地。5、环境保护目标遵守国家有关环境保护的法律、法规和规章,施工过程中制定完善的环保、水保措施,确保因施工活动产生的气体排放、地面排水及排污等,不超过技术规范规定的数值,也不超过适用法律规定的数值,采取各种措施,减少由于施工作业引起的污染、噪音和其他后果对公众和财产造成的损害。第二节 施工

25、准备一、施工准备流程图组建项目经理部学习合同文件人员进场计划实地勘测调查图纸会审设计交底完善施工组织设计编制方案作业指导书技术交底劳动组织准备技术准备场地平整消防系统供电系统供水系统临时建筑现场准备场外准备办理相关证件技术交底劳动组织准备材料定货加工机械设备准备施工设备按计划就位设备保养准备开工开工报告二、现场准备1、项目经理部及时同建设单位联系,落实并及时领取各类急需的技术文件和资料,接收水准点、坐标等。2、立即组织人员进行各项临设的施工,力争在进场6天内基本完成。3、“五图一牌”、各类规章制度等尽快上墙完成。4、迅速完成现场测量放线工作,积极配合建设单位尽快完成水准点复核工作,积极为开工创

26、造条件。5、由项目经理和项目技术负责人具体负责检查开工条件,并及时填写开工报告。三、技术准备 1、认真学习图纸,理解和掌握设计文件、设计意图,了解设计要求及施工要达到的标准,明确生产工艺流程。检查道路和安装图纸有无矛盾,并考虑好施工时交叉衔接的方法,并通过熟悉图纸,确定单位工程施工有关的准备工作项目。迅速组织工程技术人员熟悉图纸,力争尽快进行施工图会审。 2、编制好施工组织设计,组织有关人员认真学习规范、规程、标准,由公司参与迅速对本工程进行质量策划,并同时组织人员着手开始工程项目质量计划和正式的施工组织设计以及特殊专项施工方案的编写。并尽早完善施工组织设计及审批,然后分级作好技术交底工作。3

27、把好施工技术关、施工质量关、施工安全关、工程进度关,熟悉施工程序和操作规程,组织好流水作业。 4、编制好施工图预算,为工程提供真实数据,严格实行跟踪核算,控制好工程成本。 5、完成对拟供砂、石、水泥等原材料的取样试验分析;完成混凝土的试配工作,并对现场材料进行复验工作。 6、制定工程技术、质量、安全、消防、保卫、计划、财务、机具设备、材料、现场文明、生活福利等一系列管理制度。 7、按档案管理的要求作好工程技术资料的收集、整理。四、人员准备1、一旦中标,立即下达命令,本工程项目经理部主要管理人员到位上岗。2、项目经理部组织机构立即开始运作,着手各项准备工作,并进行计划和落实工程施工作业队伍,严

28、格按工程进度计划组织进场。3、组织人员迅速提出劳动力需用计划,同时组织人员进行编制工程施工预算。4、落实好现场项目部的管理人员和各个施工班组人员,通过竞争,择优选择操作班组,并且提前进行必要的前期安全、技术、消防和劳动纪律等方面的教育。五、材料准备1、依据材料计划,通过走访等方式,确定合格的材料供应商目录,以及合理的材料供货时间和批次和质量检验等内容。2、组织人员针对工程需用的各类物资,核对市场供货渠道,并同有关各方沟通联系,同时按设计要求尽快订立供货关系(或合同)。六、机械准备1、依据机械计划和进场计划安排,对于施工机械,进行必要的检修和检验,确保进场机械设备完好,正常使用;在适当的时间能够

29、及时的进场和发挥作用。2、为了保证本工程施工的顺利进行,我公司将按照施工机械配备表并结合实际情况,保持一定的机械备用。第五章 施工平面布置第一节 施工现场平面布置原则根据景观工程施工的特点,以及安全文明施工现场标准,施工总平面由施工道路、施工排水、临时设施、施工用电、施工用水和施工保卫等要素组成;施工总平面的布置要综合考虑到保证施工现场安全、文明施工、场内交通顺畅、减少物资二次搬运、避免环境污染,减少对当地居民生活的干扰等各方面因素。依据以上原则对施工总平面进行科学、合理的布置,才能最终顺利完成本工程。第二节 施工现场平面布置一、施工围护设置在工程建设场地的四周用蓝色彩钢板作为围墙,下部采用混

30、凝土基础,并在围墙外张贴施工标语,沿墙在顶部设置灯具。二、施工现场临时道路布置经过现场考查,本工程为新建工程,全线不需修通临时便道。进入施工高峰期后,为了节约用地,利用已铺好的路基和开挖路基作便道。项目部营地场内做硬化地坪,以便保持场内整洁、便于材料运输、及其堆放。三、办公及生活设施搭建在项目部营地设置施工现场办公室,包括业主、监理工程师办公室以及会议室。同时包括活动板房搭设工人宿舍等生活设施。四、生产用房搭建在项目部营地设置混凝土搅拌机,集中搅拌混凝土和砌筑砂浆。五、材料堆放布置由于本工程的场地比较分散,而且各种原材料的使用量都比较多,因此考虑将材料堆放在施工位置,而不必集中堆放,以减少二次

31、搬运。在施工过程中,材料员加强与内业、工长、班组长、厂家的合作,材料分批进场,不要一次将大量运进场,囤积在现场,进场材料尽快用完,减少现场材料的堆放时间。材料堆放是一个动态过程,不同施工阶段在同一场地上堆放材料是不一致的,因此,对于施工现场材料堆放,必须作为一个重要的内容进行管理,切实做到码有序、标示齐全、动态管理、文明施工。六、施工临时用水及排水根据现场踏勘的情况,施工用水主要由景区市政管道供水。 搅拌站和车辆冲洗等生产污水经沉淀池处理后,部分用作现场道路洒水降尘用,其余通过排水沟有组织排放。七、施工临时用电本工程主要的土方施工机械是燃油式,基本上不用电。在营地内钢筋加工房和拌和站接入动力电

32、源和照明即可,在施工现场配备两台30KW发电机解决施工场地分散的影响。八、施工临时用地施工临时用地表如下:施工临时用地表用 途面积(平方米)位 置需用时间A.生活办公区1.办公室20生活办公区整个施工期间2.厕所15生活办公区整个施工期间3.浴室10生活办公区整个施工期间4.宿舍120生活办公区整个施工期间5.食堂30生活办公区整个施工期间6.门卫6生活办公区整个施工期间B.生产区1.材料堆放场100生产区整个施工期间2.钢筋加工房30生产区土建施工期间3.配电房10生产区整个施工期间4.搅拌站20生产区土建施工期间5.水泥库房20生产区土建施工期间6.试验室10生产区整个施工期间合计391第

33、六章 施工方案与技术措施从施工角度看,景观工程施工具有明显的多专业、多项目协同施工的综合性特点。而这种协同施工的实现,则是以景观总平面施工为基础的。园林总平面施工是以地形环境的所有平面要素为主要施工对象的建造过程,它对整个景观环境的形成具有决定性影响。第一节 施工测量及前期准备工作一、前期准备施工在施工准备阶段,对施工现场进行过初步清理。但在施工开始后,仍然会遇到一些施工障碍或需要解决的问题;这时,就要进行带有准备性质的前期施工。前期施工的主要工作内容有如下一些。1. 检查、完善施工准备施工用水电设施的安装和连通情况、施工临时用房的搭建情况、近期施工材料进场的确切情况、人员进场的情况和场地清理

34、的情况等等,都要求能达到即时施工的要求;还未达到要求的,要马上达到。2. 清除施工障碍地上、地下仍存在着无用的施工障碍物时,要派人工清除。地面上的废弃电杆、树木,要拔除或砍伐掉;树蔸要掘起来,不得留在土中,地上有冲沟、泥沼影响施工的,要搭设便桥或用干土填平,以利施工。对视线有阻挡,会影响施工测量和放线的地物,要移走或拆除。施工点地下若有影响施工安全和施工质量的井坑、暗沟,也要填平、夯实。3. 施工现场土地整平景观建筑工程、土建工程等,都要求在平整的场地上进行施工。因此,在这些工程开始的时候,先进行施工现场的土地整平。这时的土地整平比较粗放,允许地面平整度数值较大,可达到50mm 左右。地面整平

35、时也要保持一定的排水坡度,使施工现场不会积留雨水。土面整平后应略加夯实。4. 临时设施搭建施工现场需要搭建一部分临时设施,如材料房、施工办公室、工棚、浴室等。这些设施应尽量利用现状中保留的房屋。工地上搭建的临时设施,要注意防火、防盗,防污染,要通过规划、市政、消防、环保等有关部门的同意。5. 确认测量基准桩根据业主或市有关部门的测量水准点和坐标点,对照景观规划图进行复核与确认。施工现场内进行地形测量时保留的一些测量桩,也要加以确认。二、基准点与放线工具总平面定点与放线要做到尽可能精确,不能有错误。其中,放线基准点的确定和配备合用的放线工具,是定点放线的必备条件。1、准点确定景观工程的总平面施工

36、要依据现场或附近的测量基准点来定点和放线。规划设计图中,已经标明了施工放线的基准点或基准线的实际位置;设计图上未标明基准桩位置的,根据附近能找到坐标点,水准点、道路中线、建筑轴线等,对照设计图进行图进行推算,再按照推算结果,确定园林总平面施工的基准点或基准线。重要的测量基准桩设置矮护栏辊以保护,以免施工中受到损坏。2、定点放线工具主要有经纬仪、水准仪、全站仪、塔尺、钢卷尺(30m)、钢卷尺(23.5mm)、测钎、小木桩、斧头、绳子、白灰等;三、总平面放线本工程采用自然式布局的园林绿地,其地形、园路、草坪、林地等都是不规则的形状,整个园林中也没有一条中轴线可作放线基准,因此其施工放线是本工程的

37、重点。定点放线采用坐标方格网法,只在局部小区域中采用角度交会法进行定点操作。具体的定点放线方法如下所述。1建立坐标方格网采用与图纸相同的比例,在图上补绘坐标方格网。方格的尺寸视图面大小一般可采取20m20m、25m25m 或50m50m。施工方格网的坐标轴规定是:纵轴为A轴,A值的增量在A轴上;横轴为B轴,B值的增量在B轴上。A轴相当于测量坐标网的X 轴,B 轴相当于测量坐标网的Y轴。2. 测设坐标图按照绘有坐标主格网的规划设计图,用测量仪器把方格网的所有坐标点测设到地面上,构成地面上的施工坐标网系统。每个坐标点钉一个小木桩,桩上写明桩号和该点在A、B 两轴上的坐标值。分布在园林边界沿线附近的

38、坐标点,用混凝土桩做成永久性的坐标桩。四、测量标准 测量放样应遵守工程测量规范。工程施测前对测绘院提供的控制成果进行复核,标准为:1、水准点闭合差:12Lmm(式中L为水准点间水平距离,单位为KM)。2、导线方位角闭合差:40N秒(式中N为测站数)。3、导线测量相对闭合差:1/3000,直接丈量测距两次较差1/5000。在复核中应将桩的实测成果记录与提交的成果数据对比合格后才可使用。五、设置临时水准点只有经复核确认后,才能有效的依据控制网进行施工临时布控点的工作,临时水准点应设置在稳固地段和便于观测的位置,设置的临时水准点,必须经过复核,无误后方可使用。 由于本工程施工线形复杂,必须加密引测临

39、时水准点,间距约长80100M,基本满足S3水准仪一测站可对施工进行标高测量。 采用S3水准仪,往返测,满足闭合12Lmm的规范。六、测量保证措施由于施工测量是一项不允许发生错误的工作,测量员除了要具有高度的责任心外,更重要的是建立可靠的校核工作,管道、道路轴线放好后,加以控制好保护桩,放样点标记分为钢钉、木桩上钉钉、油漆标记三种,放样根据不同情况采用,放样后在施工范围内做好标记保护,并做好定位放样记录,经复核无误后再报送监理复核,复核正确后才可开工。第二节 土方工程一、土方施工总体方案1、基底处理采用推土机、挖掘机清除施工范围的草皮、表土和树木、树根。特别是回填土、腐植土要用挖掘机全部清除,

40、以保证基底土的密实。2、挖方施工方案开挖采用分段纵挖法为主,分层纵挖法为辅的方法施工,挖掘机挖装,自卸汽车运输。可利用土方采用推土机作业,远运利用土方挖掘机挖装,自卸汽车运输的方法作业。3、填方施工方案填方采用分区分段填筑,挖掘机或装载机装料,自卸汽车运料、推土机摊铺、平地机整平、压路机碾压、核子密度仪法检测密实度。4、取土方案本工程局部填方量较大,为保证施工质量,最大限度的减少占地,特采取如下措施:1)、选用合格土源。2)、将挖方段的可利用的土方全部纵向调配,以减少弃方。3)、按确定的取土地点,采取集中取土的方案,不乱取乱挖。二、挖方工程施工本工程土方开挖应与管道沟槽开挖结合施工,采用挖掘机

41、挖土,自卸汽车运输。(一)施工前准备工作1. 施工测量和放样复测导线点、水准点、核对控制桩,根据现场现况增设控制桩,测量原地面标高绘制开挖断面图。对路线开挖边线进行放样,测量结果应记录并整理,整好后提交监理工程师审查批准。2. 防水、排水施工前,修建临时排水沟设施,临时排水设施与永久性排水设施相结合,保证施工期间路段排水畅通。3. 清理与掘除1)、 施工前确定现场工作界线。2)、对用地范围内的树木及障碍物进行清除。3)、以推土机并配合人工清除用地范围内的垃圾、有机物残渣。回填用地范围内的坑穴认真清理并夯实,有水部分将水排除,并将松软及泥湿部分全部清除。4)、用地范围清理完毕,及时用机械进行填前

42、压实或地基处理。(二)开挖运弃弃方部位开工前将挖方及弃方的数量、调运方案、弃土位置等以书面形式报监理工程师批准。土方开挖与管道沟槽开挖结合施工,并留足沟槽回填土方,将可利用方运至填筑部位利用,不可利用的土方运至指定的弃土场。1)、采用挖掘机开挖、自卸汽车运输,自上而下逐层纵向施工,不超挖、乱挖,不爆破施工或掏洞取土,开挖时作业面做成横坡,以利于排水。挖土时预留10cm-20cm厚整修层,由人工整修至设计位置。2)、开挖中如发现土层性质有变化时,及时修改施工方案,并及时报请工程师批准。3)、对图纸未标出的地下管线、缆线、文物古迹和其他结构物进行保护,一旦发现立即报告工程师,且停止作业,保护现场并

43、听候处理。4)、为保证施工人员的安全,首先修建临时便道,并做好防护措施,确保开挖工作的顺利进行。5)、挖方施工标高,考虑因压实而产生的下沉量,该值由实验确定。6)、因气候条件使挖出的材料无法按照设计文件及技术规范要求用于填筑和压实时,停止开挖直至气候条件好转。三、填方工程施工土方填筑前进行地表清除,开挖台阶,原地面压实等处理工作。施工严格按照设计图纸和技术规范的要求进行,充分发挥专业化、机械化施工的优势,积极采用新技术、新工艺、新方法,实现挖、装、运、卸、平、压、测一条龙作业,确保工程质量和进度。在农田段,路面填方高度大于1m 时,在清除杂草、树根等后直接碾压,然后再进行分层回填压实至路床高度

44、若路面填方高度小于1m 时, 应将表面腐殖土换填素黄土,换填深度0.3m。(一)施工工艺采用挖掘机装填料,自卸汽车运输,推土机摊铺,平地机整平,压路机压实,核子密度仪检测密实度。填筑采用先低后高分层进行,先边后中间顺序压实,填料的挖、运、铺、压连续进行,按“三阶段、四区段、八流程”工艺纵向全幅填筑。三阶段:准备阶段、施工阶段、竣工阶段。四区段:填筑区段、平整区段、碾压区段、检查区段。八流程:施工准备、基底处理、分层填筑、摊铺平整、碾压夯实、检验签证、填方整形、坡度整修。 (二)施工方法1.施工准备(1)清表采用推土机或平地机清除地表腐植土及杂物,人工配合推土机清除所有树根,用装载机或挖掘机配

45、合自卸汽车运至指定弃土场,并堆放有序。对不适宜的填料彻底清理干净,不留隐患;对局部较深低洼地段不适宜材料,用挖掘机清除至符合要求的范围为止。 (4)填料选择:对已确定的取土场,在不同部位取多个土样进行试验,其试验项目按技术规范规定。通过试验确定填料类别,提供检测数据。2基底处理根据基底的土壤性质和基底地面的自然环境状态,同时按照设计要求等,采取相应的方法与措施对基底进行处理。(1)填土高度小于80cm 时,先清除地表土,土质基底将表面翻松30cm,然后整平压实,压实度不小于93%。(2)填土高度大于80cm 小于150cm 时,将基底整平处理并在填筑前用自重不小于16t、激振力不小于49t 的压路机碾压,其压实度不小于93%。(3)填土高度大于150cm,基底压实后,压实度不小于90%。(4)地面自然横坡或纵坡陡于1:5 时,将原地面挖成台阶,台阶宽度不小于1m,台阶顶作成4%的内倾斜坡,压实后再进行填筑。3.分层填筑在经过验收合格的基层(或已筑层)上,先按松铺厚度和每车运量标定卸车点位,采用挖掘机挖装,自卸汽车运输,把填料从取土点运至施工部位卸车。
