1、配电房现场施工方法文档编制序号:KK8UY-LL9IO69-TTO6M3-MTOL89-FTT688句容碧桂园凤凰城地块六工程配电房施工方案中国建筑第五工程局上海建设有限公司编制人:审核人:批准人:日期:配电房施工方案一、编制说明句容碧桂园凤凰城地块六项目已陆续开工,但截止目前生活区缺少临时用电,为保 证施工进度,完成人员安置,现应甲方要求对生活区配电房、变压器基础及相关安装项目 市电力局提供的施工图纸进行深化设计(详见附图2张)。二、配电房施工方案1、施工工艺及主要工序技术要求配电房施工工艺流程:定位放线一基础沟槽开挖一垫层浇筑一相关预埋件预埋一基 础大放脚1.5m以下墙体砌筑一圈梁施工一圈

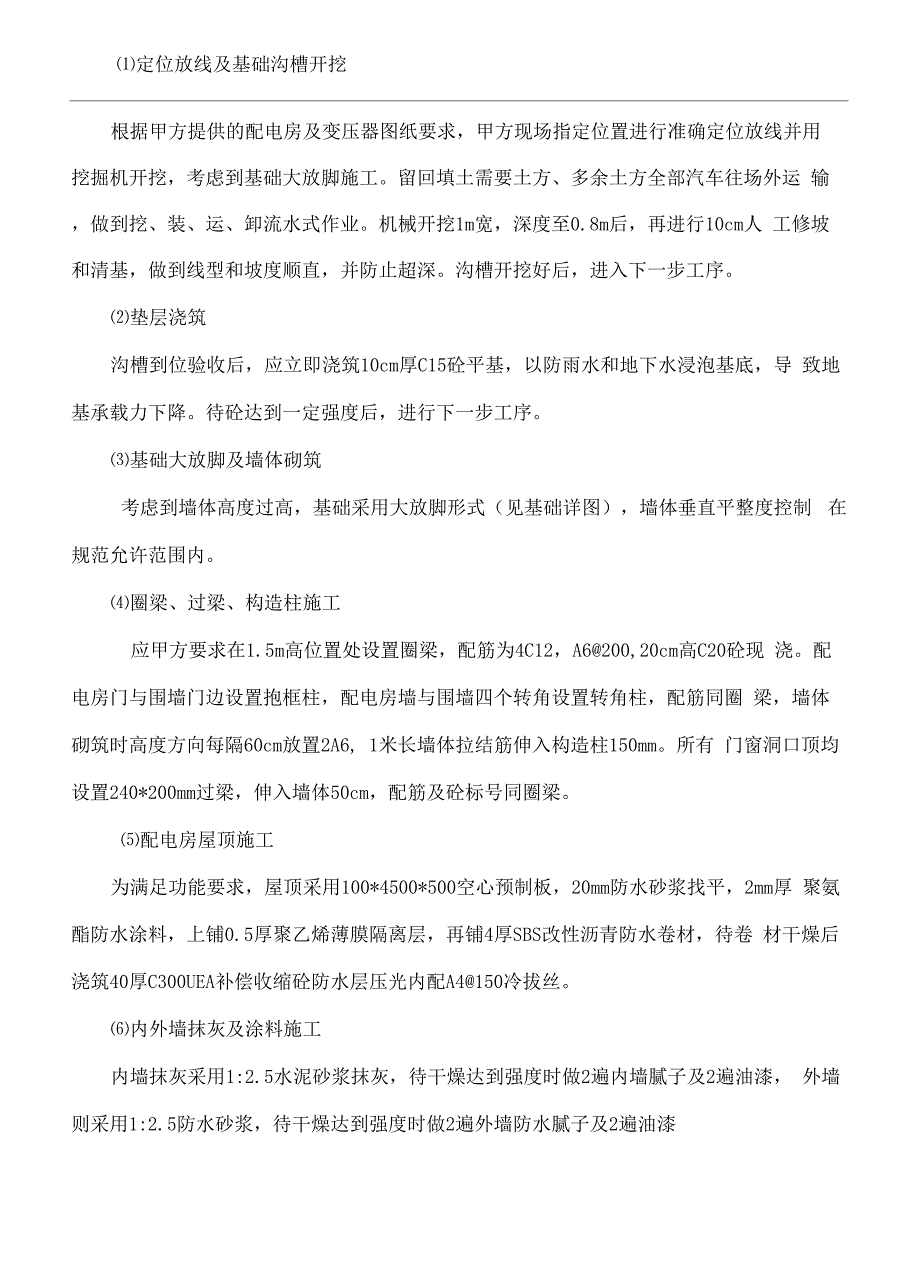

2、梁以上墙体砌筑一门、转角构造柱及门窗过 梁施工一屋顶施工一内外墙抹灰一室内地坪及沟槽施工一内外墙涂料施工一相关安装项目施工一室外散水及台阶踏步施变压器基础施工工艺仅土:定位放线一基础沟槽开挖一垫层浇筑一变压基础支模及浇筑砼施工;围墙施工工艺流程:定位放线一基础沟槽开挖一垫层浇筑一基础放大脚及以上墙体砌筑一门、转角构造柱施工一内外墙抹灰及涂料施工。2、主要工序技术控制要求:定位放线及基础沟槽开挖根据甲方提供的配电房及变压器图纸要求,甲方现场指定位置进行准确定位放线并用 挖掘机开挖,考虑到基础大放脚施工。留回填土需要土方、多余土方全部汽车往场外运 输,做到挖、装、运、卸流水式作业。机械开挖1m宽,
3、深度至0.8m后,再进行10cm人 工修坡和清基,做到线型和坡度顺直,并防止超深。沟槽开挖好后,进入下一步工序。垫层浇筑沟槽到位验收后,应立即浇筑10cm厚C15砼平基,以防雨水和地下水浸泡基底,导 致地基承载力下降。待砼达到一定强度后,进行下一步工序。基础大放脚及墙体砌筑考虑到墙体高度过高,基础采用大放脚形式(见基础详图),墙体垂直平整度控制 在规范允许范围内。圈梁、过梁、构造柱施工应甲方要求在1.5m高位置处设置圈梁,配筋为4C12,A6200,20cm高C20砼现 浇。配电房门与围墙门边设置抱框柱,配电房墙与围墙四个转角设置转角柱,配筋同圈 梁,墙体砌筑时高度方向每隔60cm放置2A6,
4、 1米长墙体拉结筋伸入构造柱150mm。所有 门窗洞口顶均设置240*200mm过梁,伸入墙体50cm,配筋及砼标号同圈梁。配电房屋顶施工为满足功能要求,屋顶采用100*4500*500空心预制板,20mm防水砂浆找平,2mm厚 聚氨酯防水涂料,上铺0.5厚聚乙烯薄膜隔离层,再铺4厚SBS改性沥青防水卷材,待卷 材干燥后浇筑40厚C300UEA补偿收缩砼防水层压光内配A4150冷拔丝。内外墙抹灰及涂料施工内墙抹灰采用1:2.5水泥砂浆抹灰,待干燥达到强度时做2遍内墙腻子及2遍油漆, 外墙则采用1:2.5防水砂浆,待干燥达到强度时做2遍外墙防水腻子及2遍油漆配电房地坪施工及室外散水施工由于室内比
5、室外高30cm,待电缆沟砌筑完成后分层回填土并夯实,铺8cm碎石,浇筑 10cm厚C20砼,在门口位置设2步1200*250*150砖砌台阶,并抹灰处理,室外散水900 宽6%放坡,人工回土找坡,上铺8cm碎石,浇筑10cm厚C20砼。三、安全文明施工施工必须遵照工完场清原则,每个施工单位材料必须有计划使用,堆放整齐,分区堆 放,搞好三级安全教育。建立健全安全生产责任制,签订好安全目标管理合同,明确安全目标管理,项目经理 亲自抓安全生产,质量检查员和安全员负责日常安全生产检查和开展安全生产活动,发现 问题及时整改。每个班组均设兼职安全员,负责本班安全生产工作。派人逐日填写安全日志,每日汇报工地安全情况。中建五局上海建设有限公司句容碧桂园凤凰城一期项目经理部 二0一三年0三月0三日
