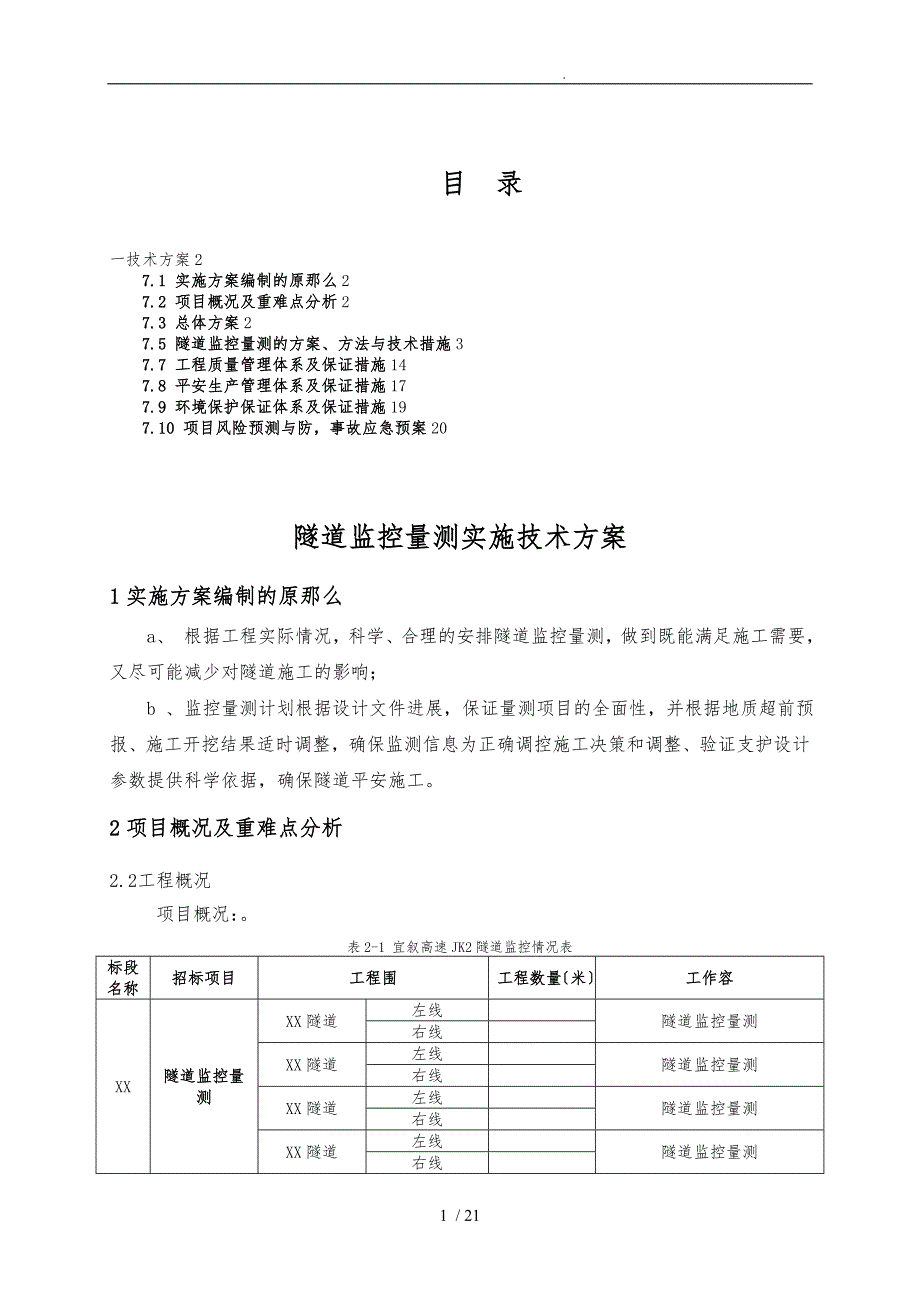

资源描述

1、 . XXXXX工程隧道监控量测方案实施单位:XXXXXXXXXXXXXXXXXXXX二O一四年四月20 / 21目 录一技术方案27.1 实施方案编制的原那么27.2 项目概况及重难点分析27.3 总体方案27.5 隧道监控量测的方案、方法与技术措施37.7 工程质量管理体系及保证措施147.8 平安生产管理体系及保证措施177.9 环境保护保证体系及保证措施197.10 项目风险预测与防,事故应急预案20隧道监控量测实施技术方案1实施方案编制的原那么a、 根据工程实际情况,科学、合理的安排隧道监控量测,做到既能满足施工需要,又尽可能减少对隧道施工的影响;b 、监控量测计划根据设计文件进展,

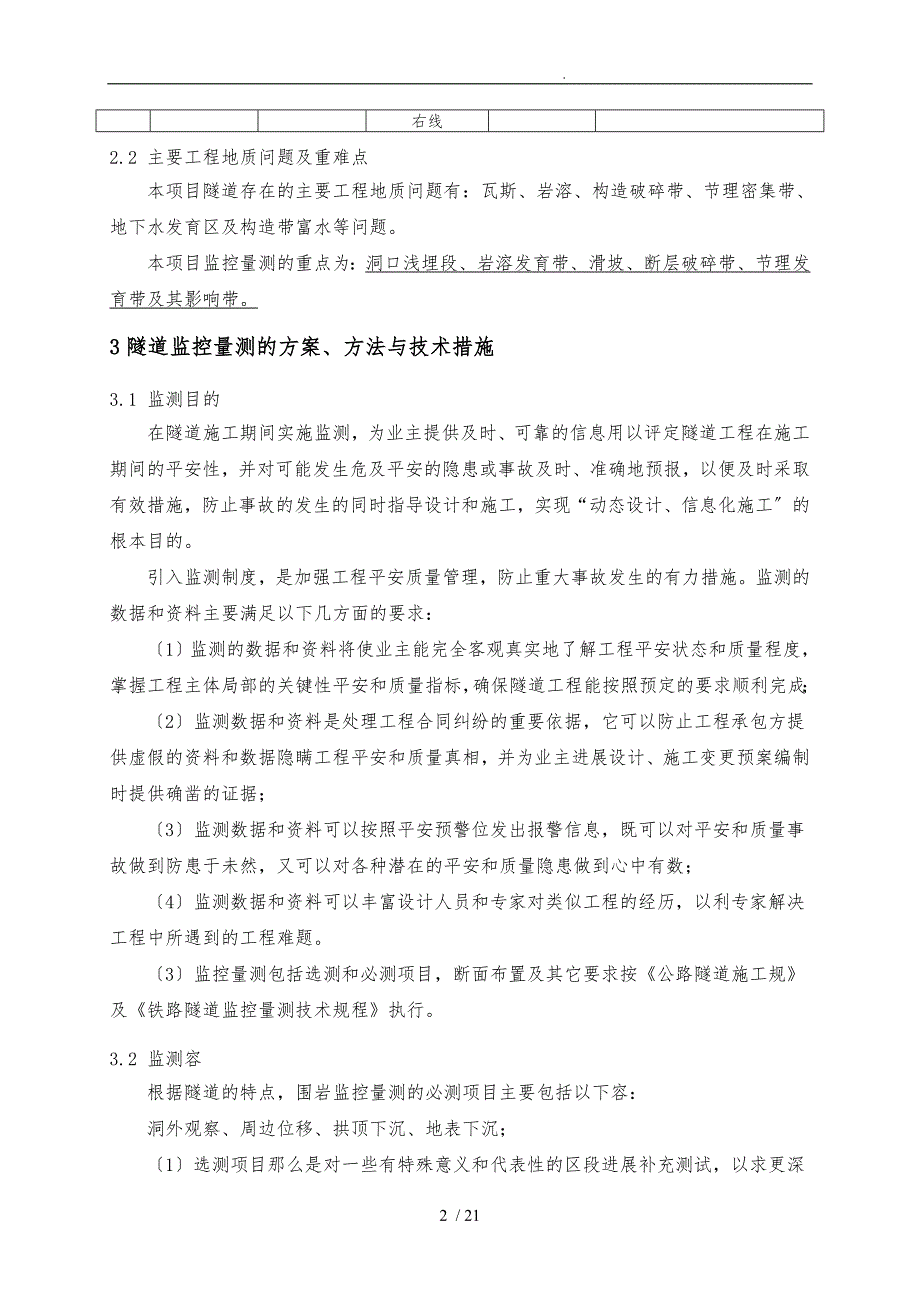

2、保证量测项目的全面性,并根据地质超前预报、施工开挖结果适时调整,确保监测信息为正确调控施工决策和调整、验证支护设计参数提供科学依据,确保隧道平安施工。2项目概况及重难点分析2.2工程概况项目概况:。表2-1 宜叙高速JK2隧道监控情况表标段名称招标项目工程围工程数量米工作容XX隧道监控量测XX隧道左线隧道监控量测右线XX隧道左线隧道监控量测右线XX隧道左线隧道监控量测右线XX隧道左线隧道监控量测右线右线2.2 主要工程地质问题及重难点本项目隧道存在的主要工程地质问题有:瓦斯、岩溶、构造破碎带、节理密集带、地下水发育区及构造带富水等问题。本项目监控量测的重点为:洞口浅埋段、岩溶发育带、滑坡、断层

3、破碎带、节理发育带及其影响带。3隧道监控量测的方案、方法与技术措施3.1 监测目的在隧道施工期间实施监测,为业主提供及时、可靠的信息用以评定隧道工程在施工期间的平安性,并对可能发生危及平安的隐患或事故及时、准确地预报,以便及时采取有效措施,防止事故的发生的同时指导设计和施工,实现“动态设计、信息化施工的根本目的。引入监测制度,是加强工程平安质量管理,防止重大事故发生的有力措施。监测的数据和资料主要满足以下几方面的要求:1监测的数据和资料将使业主能完全客观真实地了解工程平安状态和质量程度,掌握工程主体局部的关键性平安和质量指标,确保隧道工程能按照预定的要求顺利完成;2监测数据和资料是处理工程合同

4、纠纷的重要依据,它可以防止工程承包方提供虚假的资料和数据隐瞒工程平安和质量真相,并为业主进展设计、施工变更预案编制时提供确凿的证据;3监测数据和资料可以按照平安预警位发出报警信息,既可以对平安和质量事故做到防患于未然,又可以对各种潜在的平安和质量隐患做到心中有数;4监测数据和资料可以丰富设计人员和专家对类似工程的经历,以利专家解决工程中所遇到的工程难题。3监控量测包括选测和必测项目,断面布置及其它要求按公路隧道施工规及铁路隧道监控量测技术规程执行。3.2 监测容根据隧道的特点,围岩监控量测的必测项目主要包括以下容:洞外观察、周边位移、拱顶下沉、地表下沉;1选测项目那么是对一些有特殊意义和代表性

5、的区段进展补充测试,以求更深入地掌握围岩的稳定状态与锚喷支护的效果,更好地指导未开挖区段的设计与施工。一般隧道段选测项目包括钢架力及外力、围岩体位移、围岩压力、钢支撑应力、两层支护间压力、支护、衬砌应力等项目;选择项目的容根据设计及业主的要求施工。2必测项目与选测项目的测点布置与量测频率见下表:表7.4-1 必测项目与选测项目监控量测表编号量测项目方法及仪器测点布置测试精度量测间隔时间量测频率115d16d1个月13个月大于3个月必测项目1地质及支护观察现场观测、地质罗盘等开挖及初期支护后进展-根据位移速度和量测断面距开挖面距离中高值确定。1按位移速度位移速度mm/d 量测频率5 2次/d15

6、 1次/d0.51 1次/23d0.20.5 1次/3d5b 1次/7d2周边位移各种类型收敛计V级围岩按510m一个量测断面;级围岩按1030m一个量测断面;级围岩按3050m一个量测断面。0.1mm12次/d1次/2d12次/周13次/月3拱顶下沉高精度全站仪、水平仪,水准尺、钢尺等量测断面同周边位移。0.1mm12次/d1次/2d12次/周13次/月4地表下沉水准仪和水准尺洞口段、浅埋段与周边位移断面对应位置处0.5mm开挖面距离量测断面前后2b时,12次/d;开挖面距离量测断面前后5b时,1次/37d选测项目容根据设计及业主的要求3.3 监测控制标准、预警值、稳定性判别及管理等级监测控

7、制标准、预警值表7.4-2 监测控制标准和预警标准序号监测项目控制标准预警标准1周边位移、拱顶下沉规规定值规规定值的2/32洞口浅埋段地表下沉设计控制值设计控制值的2/3围岩稳定性综合评价标准1实测最大值或回归预测最大值应不大于允许值或设计最大值。2根据位移速率判别:当周边位移速率小于0.10.2mm/d时或拱顶下沉速率小于0.070.15mm/d时,那么认为围岩位移到达根本稳定;当周边位移或拱顶下沉速率大于1.0mm/d时,围岩不稳定,应加强观测;当周边位移或拱顶下沉速率大于5.0mm/d时,应报警,进展加固。3根据位移时态曲线的形态判别:当位移速率不断下降时du2/d2t0,说明围岩趋于稳

8、定状态;当位移速率保持不变时du2/d2t =0,说明围岩不稳定,应考虑加强支护;当位移速率不断上升时du2/d2t0,表示围岩进入危险状态,必须立即停止开挖,加强支护。监测管理等级根据工程实际情况,参考相关规,并与建立单位、设计单位、监理单位、施工单位共同讨论确定管理位移最大允许值UnUo为实测值。监测管理制度如下表:表7.4-3 监测管理等级管理等级管理位移施工状态IIIUoUn/3可正常施工Un/3Uo2Un/3应加强监测Uo2Un/3预警、应采取特殊措施3.4 本项目监测断面布设安排根据设计图纸,初定XX隧道左线量测断面共XX个,右线量测断面共XX个;XX隧道左线量测断面共XX个,右线

9、量测断面共XX个;XX隧道左线量测断面共XX个,右线量测断面共XX个。在施工过程中将根据围岩状况和地质条件做适当调整,具体调整原那么如下:、级围岩段断面布置加密、断层破碎带加密、塌方地段加密;、破碎带、节理密集发育区域加密;、围岩变形较大区域,监控断面进展调整;、隧道洞口浅埋段、膨胀土发育地段进展断面布置加密;、围岩级别调整区域,监控断面适当调整。1XX隧道XX隧道左线量测断面桩号XXXX隧道右线量测断面桩号XX2XX隧道XX隧道左线量测断面桩号XX隧道右线量测断面桩号3.5 隧道监控量测重、难点工程技术措施针对本项目监控量测的重点:洞口浅埋段、岩溶发育带、滑坡、断层破碎带、节理发育带及其影响

10、带,提出以下监控措施。一监控量测浅埋段、断层破碎带平安监控我单位将根据工作实际需要,建立监控量测风险控制流程及风险控制领导小组,根据实际情况在重点段增加量测频率及适当加密量测断面,以此来保证重点段落平安施工,做到监控量测工作切实起到指导施工和保证施工平安的目的。二洞口仰坡稳定性、复杂地质构造和块体围岩失稳问题1隧道洞口段施工之前,先做好洞口仰坡的防护工作;并且掌子面开挖过程中,遵循“短进尺、强支护、及时支护、弱爆破原那么;必要时开展洞口仰坡三维位移监测。2复杂地质构造部位,加强施工组织,完善施工方案,加强隧道常规监控项目及地质超前预报工作。有必要时开展选测项目,更深入地掌握围岩的稳定状态与锚喷

11、支护效果,准确地获取复杂构造地质条件下围岩和支护变形和受力特征,以便为施工组织和动态设计提供依据。3洞身块体状围岩段,及时支护非常重要,有必要时委托科研单位采用块体理论计算该段围岩失稳部位,从而有针对性的进展支护,确保平安施工。3.6 监测方法监控测点均有监测单位按照合同要求购置和埋设。同时业主应要求土建承包人配合监测单位的现场工作包含测点埋设和测读工作。开挖过程中应根据监测数据进展信息化施工,及时对开挖方案进展调整。监测应以获得定量数据的专门仪器测量或专用测试元件监测的结果为主,以现场观测检查为辅。观测点的布置应能满足监测要求。各监测项目应测得稳定的初始值,且不少于两次。主要监测项目测点埋设

12、要求:1地质及支护状态观察含洞外观察由经历丰富的地质工程师采用观察和摄影的方法记录隧道地质情况和支护状态。观察容采用隧道掌子面地质素描软件中铁西南科学研究院GeoLib8进展调查与统计分析。在选定的监测断面处,待隧道掌子面爆破后或初喷后通过肉眼观察、地质罗盘和锤击检查,描述和记录围岩地质情况:岩层产状、岩性、断层、节理、裂隙、围岩完整性与稳定性及地下水情况等,判断围岩类别是否与设计相符,填写围岩地质记录卡。必要时拍照,测量地下水流量,观察支护效果。2周边位移和拱顶下沉周边位移测点及拱顶下沉测点原那么上布置在同一监测断面,隧道洞口段、VI级V和级围岩段监测断面间距510m;IV级围岩段监测断面间

13、距1020m;III级、II级I级围岩段监测断面间距不超过20m;围岩级别发生变化处前后一定围应增设12个监测断面;当发生较大涌水时,监测断面的间距缩小至510m,具体可根据现场地质情况进展调整。当掌子面开挖至拟定埋设监测断面对应的里程桩号时,应做好测点埋设工作,喷射混凝土施作完毕后24小时,及时在隧道左边墙和右边墙部位分别埋设周边位移测点测点为中铁西南科学研究院设计并加工,与SWJ-IV型收敛计配套使用,测点埋设深度约15cm,钻孔直径约20cm,用早强锚固剂固定,测点设置保护罩;在该断面拱顶部位和左、右拱腰部位埋设3个拱顶下沉测点带挂钩,测点埋设深度约15cm,钻孔直径约20cm,用早强锚

14、固剂固定,并进展初始读数。周边位移量测仪器采用隧道收敛计,量测方法采用精度较高的水平基线法,并进展温度修正;拱顶下沉量测仪器采用水准仪和高精度全站仪,量测方法采用水准抄平法,基准点分别设置在洞用于量测后视点和洞外用于校核洞后视点,视线长度一般不超过30m,量测误差控制在1.0mm以高程误差0.7mm,必要时采用冗余观测方法来提高监测精度。3地表沉降当隧道洞口具备地表沉降观测的空间条件时,自隧道中心线向两侧按24m间距布置一排测点定义为一个地表沉降观测断面,测点间距逐渐增大;沿隧道轴线方向布置35个断面,第1个断面尽可能靠近洞口,各断面间距约35m;然后找一个相对稳定点,作为后视点;要求后视点和

15、前视点通视性好,方便测读如图1。地表沉降监测仪器采用水准仪和高精度全站仪,量测方法采用水准抄平方法。测点制作:一般采用1m长的螺纹钢22打入土体中,其中后视点的螺纹钢长度稍长点,约1.5m。图1 地表沉降观测点布置示意图3.7 监测数据处理综合分析现场监测数据,最终形成如下成果:1及时绘制各监测变量时态曲线等;2进展监测数据回归分析,选择与监测数据拟合较好的函数进展回归,预测可能出现的最大值;3根据监测结果按监测控制标准、戒备值等进展平安性综合评判和预警,并按管理等级指导施工。3.8 监测成果报告在监测过程中,及时对监测结果进展整理分析,按要求以预警报告含隧道工程监控信息卡、月报的形式送达有关

16、各参建方建立单位、设计单位、施工承包单位、监理单位,监测报告必须保证及时性。工程完毕时,提交完整的监测总报告及电子文档。1预警报告含隧道工程监控信息卡的主要容:施工进度和施工概况; 对数据临近预警值的测点,进展分析,提出预警和启动预案的建议性意见。2月报的容包括:监测项目,测点布置;施工进度;监测变量的时态曲线;根据实际情况,作出相应监测项目的综合分析并提出施工建议。3总报告容包括:工程概况,监测目的;监测项目,测点布置;采用的仪器型号、规格及标定资料;监测数据采集、处理、分析;监测变量综合分析含随时间变化特征、在外界因素如施工干扰作用下;综合分析监测成果,并归纳结论。3.9 监控成果反响监测

17、成果容主要包括地质预报、监控量测三局部,以各种对应的固定格式形成报告电子版或纸质并及时提交给本项目各参建单位,以便各单位及时了解情况并作出应的应对措施。为保证监测成果在“确保平安、指导施工、修正设计方面发挥预期的作用,监控单位应采取以下措施:1我方在预报及监控量测合同签定后,人员及设备随即第一次进场,开展第一次隧道施工期地质超前预报和监控量测工作。进展隧道洞地质素描和非重点预报段常规地质超前预报工作,代现场负责人签署超前预报简报(根据询价要求报告的编制及审核必须持有工程检测);当隧道施工进入地质条件复杂地段时,HSP和地质雷达操作人员、项目负责人应随设备进场并及时开展工作。2根据隧道围岩条件、

18、支护类型和参数、施工方法等制定工程监控量测及超前地质预报计划,并根据现场实际情况调整;3根据现场实际情况,及时向各参建单位提交隧道长期、中期、短期地质预报报告,必要时及时提交临兆预报;出现变形较大或者地质异常情况,应24小时提交工程险情预警报告,以便各参建单位科学的决策。424小时提交当次地质超前预报报告,最迟不得超过36小时。5根据监控量测成果,为设计、施工提供必要的技术咨询评价意见和建议措施,尤其要对隧道施工平安性及时做出评价;根据计划和开挖的实际情况,及时做出地质预报和提出防治措施建议;6保证全部按照本合同规定向甲方提供效劳,及时提交成果报告。7参加甲方有关隧道方案论证和工地会议;8固定

19、办公地点,安装不低于带宽2M的宽带,固定监控、监测人员进驻现场,确保监控工作的开展,及时有效地指导施工。9如交通不便,提交报告需要一段时间过程,然而当现场出现变形异常或地质条件突变情况时,存在较大险情,此时那么可通过口头形式联络及时告知各参建单位险情所在,为各参建单位采取应对措施提供科学参考依据。4工程质量管理体系及保证措施4.1 质量管理体系及保证措施1、质量目标数据结果准确、问题判断正确,满足有关现行规规程及指南要求。2、组织管理建立由项目经理领导,由项目负责人策划、组织实施,项目质量工程师中间控制,各小组长检查监视的管理系统,形成项目部质量管理网络。项目质量管理组织机构见下列图:项 目

20、经 理公司质量保证部国际质量标准ISO9001项目负责人项目质量工程师各专业工程师平安管理质量管理技术管理检测组含瓦斯预报组监控组图7.7-1 项目质量管理组织机构图1建立管理标准化,全面实施标准化管理,按业主要求,在项目建立期间全面推行标准化管理。2以合约控制为手段,以工期控制为目标,调动各小组的积极性,发挥综合协调管理优势,确保各项指标的完成。3制定工程进度控制性网络计划,确定重难点工程预报段,根据工期控制点制定总体预报工作计划、各单项预报计划及总体监控工作计划、各单项监控计划,并对计划进展动态管理,通过不断的调整寻找确定新的关键技术。4为了充分利用施工空间和时间,合理安排我方工作程序,在

21、绝对保证平安质量的前提下,充分利用施工空间,科学组织各个隧道的立体穿插作业。5实施严格的管理控制。进场前,根据项目经理部总进度计划编制各小组进度计划,各小组长参加项目经理部定期或不定期召开的生产例会,把每天存在的问题以及需要协调的问题落实解决。6严控监控质量,确保合格,工作中建立一系列现场制度,诸如平安制度、仪器维护使用制度、报告审查制度、文件收发制度、人员管理制度、奖惩制度等。7建立例会制度,在每周的固定时间由项目部组织召开所有员工参加的工作例会,在例会上检查已开挖段预报容,并与实际开挖结果相比对,找出预报偏差并分析偏差产生的原因,研究解决措施;及时解决、协调生产过程中的问题;不定期邀请专家

22、来进展专题会,及时解决影响进度的重大问题;提高工作效率,确保进度计划的有效实施。3、业控制1档案容:有关的法律、法规、文件,质量活动记录,工程日志,技术交底记录,设计文件审查记录,设计变更签证记录,定位复测及各项测试记录,地质素描记录,质量评定记录,历次质量检查及讲评记录,质量事故报告及处理记录等。2建档要求所有建立项目都要按照档案法的有关规定,建立健全项目档案。从项目筹划到工程竣工验收各环节的文件资料,都要严格按照规定收集、整理、归档。档案的装订格式和要求参考集团公司科技资料编制方法。同时按照工程所在地档案管理要求或建立单位规定要求进展装订。文字简练,阐述明确,图文清晰,数据可靠,统一使用碳

23、素墨水填写或打印,不得使用圆珠笔、铅笔、纯兰墨水书写。所有资料不得有涂改、刮改、剪贴改等,确需改动之处要履行有关手续,保持资料的真实性并具有可追溯性。3原始记录。工作中,项目负责人、主管技术人员、测试人员等,均应按规定作原始记录。原始记录主要包括:有关法律、法规、文件;质量管理制度、质量责任制;主要专业工程操作上岗证书;项目实施方案及审批纪录、设计文件审查纪录;设备进厂维修记录或检验纪录;技术交底书。各项纪录应真实准确,由专人负责整理、分类、归纳、存档。4.2 质量管理承诺根据我公司质量管理体系文件,为切实保证超前地质预报和监控量测的工作质量,确保隧道施工的顺利进展,特承诺如下:1、确保按合同

24、要求保质保量及时提交报告。2、建立健全企业质量体系,加强质量管理,保证预报及监控成果到达国家标准和行业标准及合同规定的技术条件,确保预报工作的可靠性。3、在超前地质预报及监控量测工作实施的过程中,项目部承诺预报流程均承受ISO质量管理体系的严格监控,依据作业指导书实施。4、报告提交前,经过三级检查验收制度,严禁弄虚作假,承诺报告结果真实有效。5、工作实施过程中出现的技术问题,及时通知技术负责人解决,需要做出变更的报请现场监理工程师,并经总监理工程师签认审查后报请业主协商解决。6、建立工作质量监视检查制度,设置质量监视员岗位,不定期进展监视检查工作,控制检测过程的各个环节,定期分析汇总质量监视检

25、查记录,形成分析报告。7、在测试过程中严格遵守招标文件、合同条款的规定的相关细那么。5平安生产管理体系及保证措施认真贯彻执行党和国家的平安生产方针、政策,严格执行水利部和交通部颁发有关施工规和平安技术规那么,结实树立“平安第一、预防为主和“管生产必须管平安的思想意识。建立健全平安保证体系,领导挂帅,全员参加,使平安工作制度化、经常化,并贯穿预报全过程。5.1 平安生产管理体系及保证措施1、平安管理组织机构根据公司平安生产管理方法的规定,成立平安生产领导小组,项目经理为组长,是平安生产管理的第一责任人,对本标段平安生产负有全面责任。项目技术负责人为副组长,项目部成员为组员。项目部设专职平安员,全

26、员参与管理,设立专门机构负责工地平安生产现场管理,组织日常检查。平安生产小组组长项目经理副组长分项负责人预报组检测组监控组图2 项目平安管理组织机构图2、建立和完善平安生产体系平安生产保障体系全项目部各个作业层,认真执行我公司职业安康平安管理标准,坚持管生产必须管平安,实行平安包保责任制。针对性的制定确保各项平安措施落实的监控措施,制定履行职责的考核方法和失职追究制度。3、平安生产危险源辨识根据项目生产、活动、管理及效劳活动的特点,根据我公司“危险源辨识、风险评价清单和“重大危险源清单,确定项目中重大危险源,包括:触电、交通平安、爆破、火灾、野外作业、作业场所职业卫生缺陷、坍塌、设备管理缺陷、

27、食物中毒、饮用水平安4、平安生产教育与培训作好项目平安教育与培训工作,结实树立“平安第一,预防为主的思想,自觉地遵守各项平安生产法令和规章制度,对于从事爆破等特殊工种的人员,经过专业培训,获得平安操作合格证后,方准持证上岗。5、平安生产检查开工前的平安检查、定期平安生产检查、经常性的平安检查、专业性的平安检查、季节性与节假日平安生产专项检查相结合。6、隐患整改平安管理隐患登记与分析、整改、复查、销案。7、平安奖罚措施项目部制定平安生产管理方法,明确相关奖罚规定。5.2 平安管理承诺根据我公司职业安康平安管理体系文件,为切实防和杜绝项目建立中的各种不平安因素,实现“平安第一、预防为主,本投标人特

28、作如下承诺:1、保证在预报和监控现场醒目处设立平安(警示)规那么。2、制定超前地质预报和监控量测平安管理机构和平安管理责任制,配备项目专职平安员,并认真落实各项施工平安管理规定。3、所有作业人员都要是经过平安教育和技术操作培训,特殊工种的作业人员须有相应的技术资质证书。4、超前地质预报和监控量测中需要的各种辅助材料(设备)要有产品格合证书,辅助设备的安装、使用要符合平安管理规定。并严格执行平安操作规程。5、本投标人愿意自觉承受发包人、监理、监视单位(人)及社会各界对超前地质预报平安生产的监视。6、超前地质预报工作期间发生任何平安责任事故,本投标人愿承当一切责任。6环境保护保证体系及保证措施为了

29、保护和改善生活环境与生态环境,防止由于地质预报造成的作业污染和扰民,保障建筑工地附近居民和施工人员的身体安康,项目部将努力做好环境保护工作。6.1 环境保护保证体系及保证措施1、环境保护的方针、目标环境保护方针:全面规划,合理布局,预防为主,综合治理,强化管理。严格贯彻执行“谁污染谁治理,谁破坏谁恢复的环保原那么。环境保护目标:坚持做到“少破环、多保护,少扰动、多防护,少污染、多防治,使环境保护和超前地质预报项目与预报结果到达设计文件及有关规定,使环境保护管理工作贯穿宜叙高速公路建立项目的全过程,确保超前地质预报和监控量测工程与主体工程同时设计、同时施工、同时竣工。加强对进场施工人员的环保宣传

30、和教育,提高全员环保的意识,增强法制观念。2、环境保证措施开工前组织对全体员工进展生态资源环境保护知识学习,增强环保意识,保证环保工程质量,采取有效措施,使超前地质预报和监控量测过程对生态环境的损害程度降到最低。强化环保宣传和思想教育工作,使环保意识全面深入人心,真正认识到环保的重要作用。超前地质预报和监控量测工作期间,不影响当地道路和交通设施的使用,不干扰群众的通行方便,不影响群众的生活和工作。工作中采取有效措施,保护环境,爆破时采用控制爆破,不影响其它设施正常平安使用。施工通道经常洒水处理,弃土场洒水湿润,施工中产生的污水处理后,按指定的地方排放。项目完工后,拆除一切临时用地围的临时设施和

31、临时生活设施,搞好租用地复耕,恢复原貌。退场时的场地清理,到达地方政府、群众及相关部门的要求。做好生产、生活区的卫生工作,保持工地清洁,定时清扫,垃圾定点存放,定期运到环保部门指定的位置。定点投药,防止蚊蝇鼠虫滋生,传播疾病。3、环境保护培训作好项目环境保护工作,结实树立“谁污染谁治理,谁破坏谁恢复的思想,自觉地遵守各项环境保护法令和规章制度,加强环保教育和鼓励措施,把环保作为全体工作人员的上岗教育容之一,提高环保意识。对违反环保的个人进展处分。4、环境保护检查按照环境保护法律法规中华人民国环境保护法、中华人民国水土保持法,和建立单位关宜叙高速公路项目工程的环境保护管理方法,积极开展环境保护工

32、作,配合业主完成环境保护目标。5、环境保护整改对本项目地质预报工作围的,环境问题,配合监理和施工单位,按照监理要求,积极整改,努力建立环境友好型工程。6.2 环境管理承诺根据我公司环境管理体系文件,为切实保证超前地质预报的工作环境管理,进一步规建筑施工现场的环境管理,特承诺如下:1、构筑完善的环境管理体系,谋求技术、人力、物力、资源的有效利用。2、全体员工要彻底贯彻环境保护的思想,推进环境保护活动。3、在使用资源、环境负荷物质中减少对环境的影响。4、遵守有关法律法规及其他要求,努力提高环境管理水平。7项目风险预测与防,事故应急预案为保障生产风险控制的建立和有效运行,切实贯彻认真贯彻执行党和国家

33、的平安生产方针、政策,严格执行交通部颁发有关施工规和平安技术规那么,结实树立“平安第一、预防为主和“管生产必须管平安的思想意识。建立健全平安生产风险控制体系,领导挂帅,全员参加,并贯穿预报及监控全过程。7.1 项目生产风险控制管理组织机构根据公司平安生产管理方法的规定,成立平安生产风险控制领导小组,项目经理为组长,是平安生产管理的第一责任人,对本标段平安生产负有全面责任。项目技术负责人为副组长,项目部成员为组员。项目部设专职平安员,全员参与管理,设立专门机构负责工地平安生产现场管理,组织日常检查。XXX项目部检测2小组检测1小组XX分项负责人专家参谋项目负责人XX分项负责人后勤保障小组XXXX

34、小组XXXX小组XXXX小组XXXX小组XX分项负责人图3 项目部组织机构图7.2 项目生产风险控制管理根据工程实际特点,针对不同施工阶段,研究评价各风险因素,确定风险级别,建立预警系统,采取风险防和控制措施,以降低风险损失、保证地质预报工程顺利进展。图4 项目平安生产风险控制管理流程图1、识别生产活动过程中的危险源,针对危险源制定有效的管理标准和管理措施。2、项目经理、项目技术负责人、技术人员对危险源管理标准、管理措施的培训。3、规程由项目技术人员负责编制,在编制过程中药充分考虑作业过程中的危险源,在规程中要制定控制危险源的管理标准和管理措施。4、在施工现场、预报流程、预报设备、工作任务等发

35、生变化时,项目经理必须组织各技术人员进展危险源的辨识。5、对危险源识别之后通过直接判断、定性分析、定量分析等方法对危险源进展风险等级评价,并作出相应的预报风险等级划分。6、经过技术交底,通过综合物探、地质分析、力学分析等手段进展风险预控,假设有险情,那么进展预警发布,同时针对不同级别的预警启动项目风险预案。7、由专人进展对外联络,经过现场调查调整相应的风险预案,以做出具体实施。7.3 事故风险应急预案坚持“平安第一,预防为主,综合治理的方针,做好各类事故灾难的预防预警工作。一制度落实1、建立健全平安信息网络,收集并登记地质预报人员、监控人员提供的各种平安信息。2、健全完善平安隐患公布及排查制度

36、由技术负责人定期把获取的平安信息同地质预报、监控工作提供的数据、各类平安隐患进展综合分析,制定预报等级表,明确整改措施、负责人和完成时间。4、建立并及时更新重大事故隐患和重大危险源监控,制定重大危险源监控方法和程序,进展风险分级,重大事故风险的信息应及时上报业主及施工单位,保障人员和机械设备的平安5、根据重大危险源监控信息,对可能引发重大平安生产事故的险情,或其它灾害、灾难可能引发灾难时,及时向业主报告。6、在施工过程中催促各参建单位加强平安投入,强化预防措施处理,组织专业化救援队伍,加强应急演练,加强对社会参建单位的联系和考核,施工过程中强化对参建各单位的检查考核。一旦发生事故,迅速响应,

37、启动应急预案。二危险源识别与平安防1、危险源识别方法1、临近大型溶洞水体或暗河的前兆标志主要有:裂隙、溶隙间出现较多的铁染锈或粘土:岩层明显湿化、软化,或出现淋水现象:小溶洞出现的频率增加,且多有水流、河沙或水流痕迹:钻孔中的涌水量剧增。且夹有泥沙或小砾石:有哗哗的流水声;钻孔中有凉风冒出。2、临近断层破碎带的前兆标志主要有:节理组数急剧增加;岩层牵引褶皱的出现;岩石强度的明显降低;岩碎石、碎裂岩、断层角砾岩等的出现;临近富水断层前断层下盘泥岩页岩等隔水岩层明显湿化软化,或出现淋水和其他涌水现象。3、临近人为坑洞积水的前兆标志主要有:岩层明显湿化、软化,或出现淋水现象;岩层裂隙有涌水现象;开挖

38、工作面空气变冷或发生现象;有嘶嘶的水声;临近煤层老窑积水的前兆是岩层中出现暗红色水锈或渗水中挂红。4、大规模塌方的前兆标志主要有:拱顶岩石开裂,裂缝旁有岩粉出或洞无故尘土飞扬;初支开裂掉块、支撑拱架变形或发生声响;拱顶岩石掉块或裂缝逐渐扩大;枯燥围岩突然涌水等。5、煤与瓦斯突出的前兆标志主要有:开挖工作面地层压力增大,鼓壁,深部岩层或煤层的破裂声明显、像煤炮、掉砟、支护严重变形; 瓦斯浓度突然增加或忽高忽低,工作面温度降低,闷人,有异味等;煤层结构变化明显,层理紊乱,有硬变软,厚度与倾角发生变化,煤由湿变干,光泽暗谈,煤层顶、底板出现断裂、波状起伏等;钻孔时有顶钻、夹钻、顶水、喷孔等动力现象;

39、工作面发生瓦斯强涌出的嘶嘶声,同时带有粉尘;工作面有移动感。2、平安防措施1、新参加人员含临时工上岗前,必须经过平安生产教育,具有平安生产的根本知识,并应在班长或技术熟练人员的指导下工作。2、进入隧道工作必须穿戴合体的工作服天然气、瓦斯隧道严禁穿着易于产生静电的服装、防护靴、平安帽和防尘防毒口罩等防护用品。3、高出作业时作业台架必须安设结实,台架周围应设置防护栏,凡患有高血压、心脏病等不适应高出作业者不得上架作业。4、隧道岩体中含有煤层瓦斯、石油天然气等易燃易爆物时,必须严格执行国家现行的煤矿平安规程、铁路瓦斯隧道技术规等的有关规定。超前地质预报工作应采用防爆型的仪器、设备。当采用非防爆型时,在仪器设备及操作空间20m围瓦斯浓度必须小于1%。
