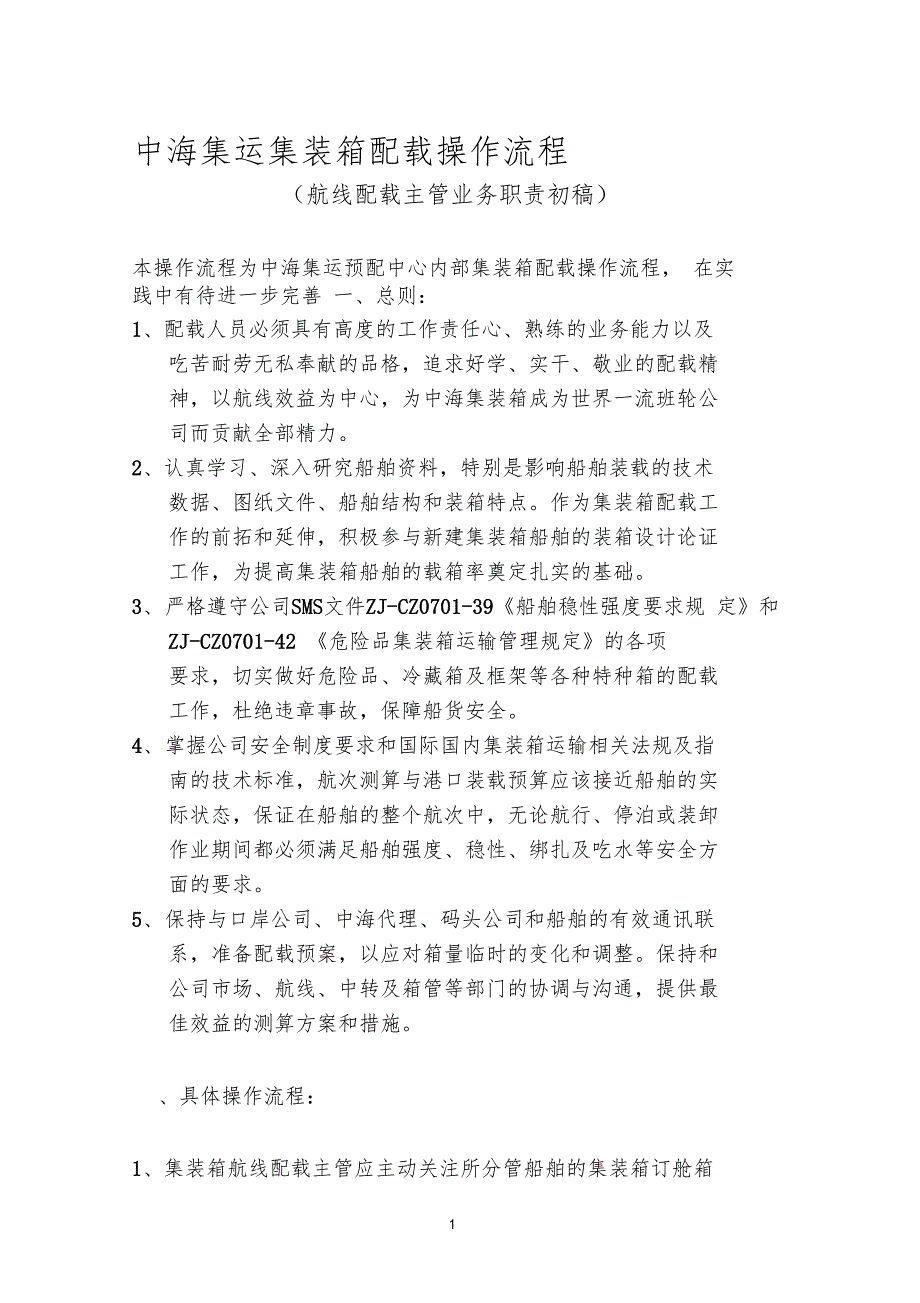

1、中海集运集装箱配载操作流程(航线配载主管业务职责初稿)本操作流程为中海集运预配中心内部集装箱配载操作流程, 在实 践中有待进一步完善 一、总则:1、配载人员必须具有高度的工作责任心、熟练的业务能力以及 吃苦耐劳无私奉献的品格,追求好学、实干、敬业的配载精 神,以航线效益为中心,为中海集装箱成为世界一流班轮公 司而贡献全部精力。2、认真学习、深入研究船舶资料,特别是影响船舶装载的技术 数据、图纸文件、船舶结构和装箱特点。作为集装箱配载工 作的前拓和延伸,积极参与新建集装箱船舶的装箱设计论证 工作,为提高集装箱船舶的载箱率奠定扎实的基础。3、严格遵守公司SMS文件ZJ-CZ0701-39船舶稳性强
2、度要求规 定和 ZJ-CZ0701-42 危险品集装箱运输管理规定的各项 要求,切实做好危险品、冷藏箱及框架等各种特种箱的配载 工作,杜绝违章事故,保障船货安全。4、掌握公司安全制度要求和国际国内集装箱运输相关法规及指 南的技术标准,航次测算与港口装载预算应该接近船舶的实 际状态,保证在船舶的整个航次中,无论航行、停泊或装卸 作业期间都必须满足船舶强度、稳性、绑扎及吃水等安全方 面的要求。5、保持与口岸公司、中海代理、码头公司和船舶的有效通讯联 系,准备配载预案,以应对箱量临时的变化和调整。保持和 公司市场、航线、中转及箱管等部门的协调与沟通,提供最 佳效益的测算方案和措施。、具体操作流程:1

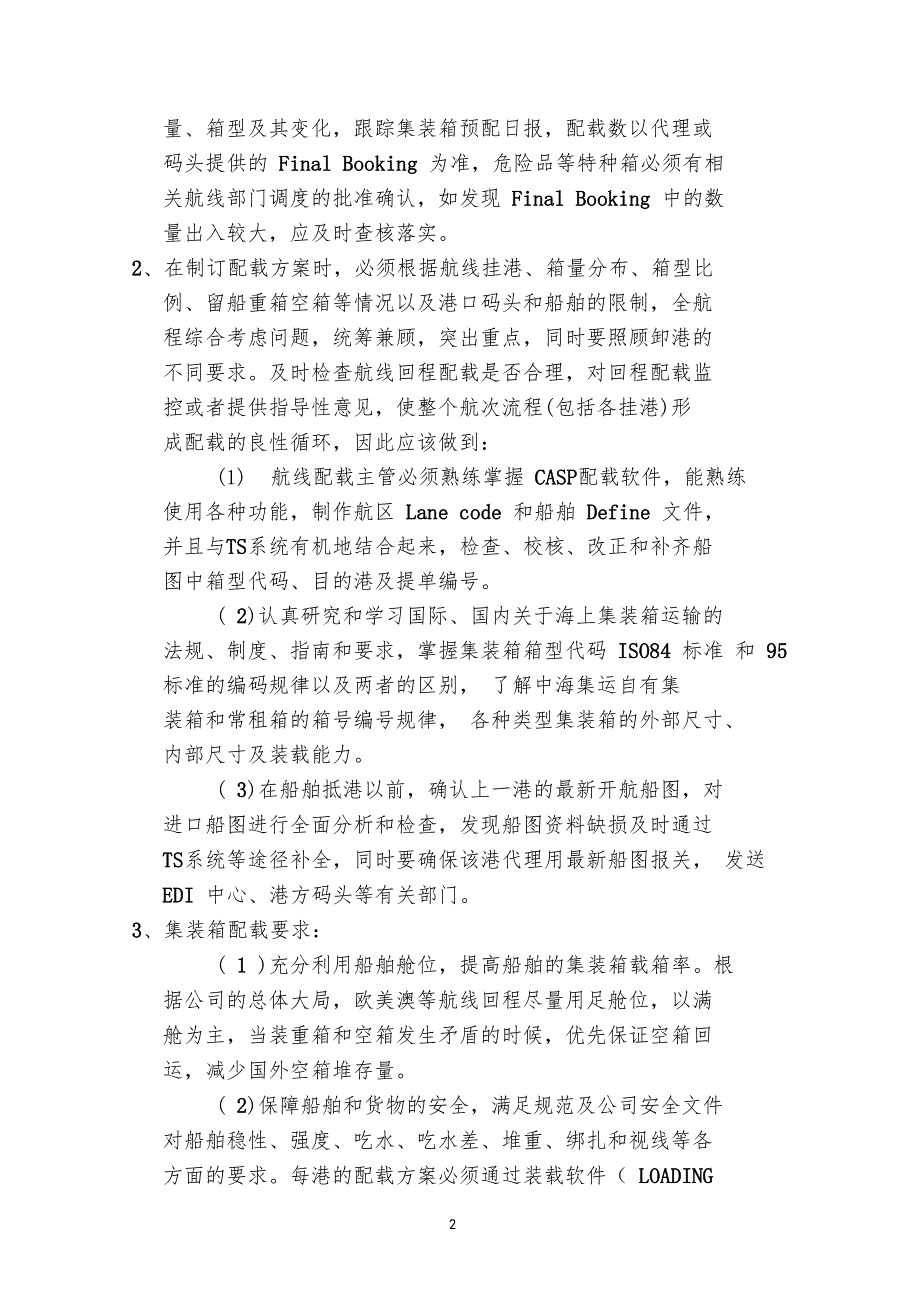

3、集装箱航线配载主管应主动关注所分管船舶的集装箱订舱箱 量、箱型及其变化,跟踪集装箱预配日报,配载数以代理或 码头提供的 Final Booking 为准,危险品等特种箱必须有相 关航线部门调度的批准确认,如发现 Final Booking 中的数 量出入较大,应及时查核落实。2、在制订配载方案时,必须根据航线挂港、箱量分布、箱型比 例、留船重箱空箱等情况以及港口码头和船舶的限制,全航 程综合考虑问题,统筹兼顾,突出重点,同时要照顾卸港的 不同要求。及时检查航线回程配载是否合理,对回程配载监 控或者提供指导性意见,使整个航次流程(包括各挂港)形 成配载的良性循环,因此应该做到:(1) 航线配载
4、主管必须熟练掌握 CASP配载软件,能熟练 使用各种功能,制作航区 Lane code 和船舶 Define 文件, 并且与TS系统有机地结合起来,检查、校核、改正和补齐船 图中箱型代码、目的港及提单编号。( 2)认真研究和学习国际、国内关于海上集装箱运输的 法规、制度、指南和要求,掌握集装箱箱型代码 ISO84 标准 和 95 标准的编码规律以及两者的区别, 了解中海集运自有集 装箱和常租箱的箱号编号规律, 各种类型集装箱的外部尺寸、 内部尺寸及装载能力。( 3)在船舶抵港以前,确认上一港的最新开航船图,对 进口船图进行全面分析和检查,发现船图资料缺损及时通过 TS系统等途径补全,同时要确保

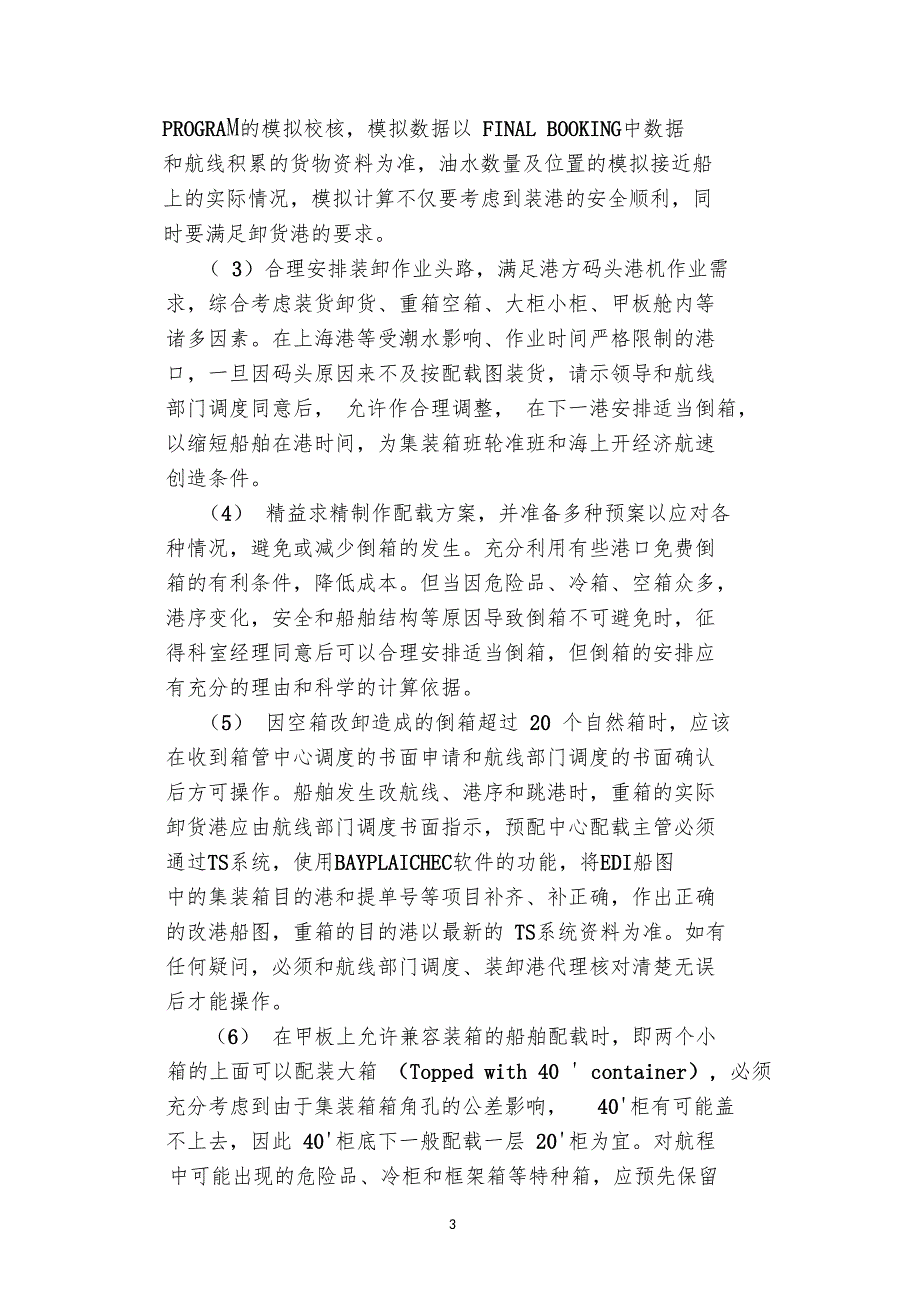

5、该港代理用最新船图报关, 发送 EDI 中心、港方码头等有关部门。3、集装箱配载要求:( 1 )充分利用船舶舱位,提高船舶的集装箱载箱率。根 据公司的总体大局,欧美澳等航线回程尽量用足舱位,以满 舱为主,当装重箱和空箱发生矛盾的时候,优先保证空箱回 运,减少国外空箱堆存量。( 2)保障船舶和货物的安全,满足规范及公司安全文件 对船舶稳性、强度、吃水、吃水差、堆重、绑扎和视线等各 方面的要求。每港的配载方案必须通过装载软件( LOADING PROGRAM的模拟校核,模拟数据以 FINAL BOOKING中数据 和航线积累的货物资料为准,油水数量及位置的模拟接近船 上的实际情况,模拟计算不仅要考
6、虑到装港的安全顺利,同 时要满足卸货港的要求。( 3)合理安排装卸作业头路,满足港方码头港机作业需 求,综合考虑装货卸货、重箱空箱、大柜小柜、甲板舱内等 诸多因素。在上海港等受潮水影响、作业时间严格限制的港 口,一旦因码头原因来不及按配载图装货,请示领导和航线 部门调度同意后, 允许作合理调整, 在下一港安排适当倒箱, 以缩短船舶在港时间,为集装箱班轮准班和海上开经济航速 创造条件。(4)精益求精制作配载方案,并准备多种预案以应对各 种情况,避免或减少倒箱的发生。充分利用有些港口免费倒 箱的有利条件,降低成本。但当因危险品、冷箱、空箱众多, 港序变化,安全和船舶结构等原因导致倒箱不可避免时,征
7、 得科室经理同意后可以合理安排适当倒箱,但倒箱的安排应 有充分的理由和科学的计算依据。(5)因空箱改卸造成的倒箱超过 20 个自然箱时,应该 在收到箱管中心调度的书面申请和航线部门调度的书面确认 后方可操作。船舶发生改航线、港序和跳港时,重箱的实际 卸货港应由航线部门调度书面指示,预配中心配载主管必须 通过TS系统,使用BAYPLAICHEC软件的功能,将EDI船图 中的集装箱目的港和提单号等项目补齐、补正确,作出正确 的改港船图,重箱的目的港以最新的 TS系统资料为准。如有 任何疑问,必须和航线部门调度、装卸港代理核对清楚无误 后才能操作。(6)在甲板上允许兼容装箱的船舶配载时,即两个小箱的
8、上面可以配装大箱 (Topped with 40 container), 必须 充分考虑到由于集装箱箱角孔的公差影响,40柜有可能盖不上去,因此 40柜底下一般配载一层 20柜为宜。对航程中可能出现的危险品、冷柜和框架箱等特种箱,应预先保留 合适的位置(危险品装载请见专门的章节) 。 4、倒箱操作( Restow & Shift ) 发生倒箱时需要考虑的主要因素:(1)倒箱应经过科学计算和慎重考虑,是否必要倒箱, 费用由谁支付。如果是航线合作方的原因要求或产生倒箱, 需要有合作方和相关航线部门调度的书面确认。(2)因空箱改港改卸发生的倒箱需要航线部门调度和箱 管中心调度的确认或通知,如倒箱数量
9、较大,应向他们说明 可能因倒箱而延长的船舶在港时间。(3)比较各港口的倒箱费用,有否免费的倒箱数量,掌 握同BAY倒箱费用、落地倒箱费用、空重箱倒箱费用的差别, 以及 20和 40集装箱的倒箱费用的差别, 在合适的地方以 最低的倒箱成本合理地安排倒箱。(4)危险品和冷柜的倒箱,应确认港口能否操作,为保 证安全,尽量避免冷箱和危险品的倒箱。在必须倒箱的情况 下,航线配载主管应在倒箱清单中除常规内容外特别注明危 险品级别、联合国编号,冷箱的设定温度等数据。(5)所有航线配载主管发出的倒箱清单内必须明确倒箱 费用由谁支付,如果是非中海集运支付应另附上支付方的书 面确认。三、危险品配载操作1、能够接受
10、配载的危险品集装箱的危险品货物必须是国际海运危险货物规则(IMDGCode)中列名的危险货物,配载前必 须查核确认危险货物的下列内容 , 但不局限于以下几点: (1)危险品的类别,包括副危险标志( 2)联合国编号(3)货物的标准名称,( 4)如是液体物质,查明有无闪点,闪点多少( 5)积载和隔离要求、包装类别(6)装卸、运输、储运注意事项(7)危险品的理化特性(8)应急措施2、配载员认真查核中海集运自有、期租和光租船舶的危险货 物适装证书中的有关内容,公司租船部及时将租船合同中 有关危险品装运的限制材料复印并书面通知送交预配中心。3、航线部门调度负责各口岸代理申请的危险品的审核确认工作, 没有
11、航线部门调度的批准、确认,任何危险品不准装船。公司相关部门及各口岸代理操作主管应认真做好船舶载 运危险品的订舱、申请、核实、批复、配载、装船和运输管 理工作。理解和贯彻执行国际海运危险货物规则中的有 关规定,掌握和熟练使用海运危险品的积载、隔离等相关知 识。确切了解船舶危险品适装证书的内容及其装载能力,危 险品运输各环节应符合有关港口国的规定。各口岸代理应在船舶抵港 48 小时前汇总本港拟装的危 险品货物清单,详细列明危险品等级、副危险标志(如有) 联合国编号、闪点、箱型、重量、装港、卸港和所属船公司(Operator code)等资料,以有效方式发送给航线部门调度、 预配中心负责配载的航线主
12、管,并对所申报的资料负责。4、预配中心和欧洲、北美控股公司集装箱配载部门的配载主管 根据拟定承运危险货物集装箱船舶的危险货物适装证书 的装载规定、船舶现已积载的危险货物集装箱分布和统筹危 险货物集装箱的隔离要求、船舶航行安全必要条件等,测算 出计划承运船舶该航次所能装载危险货物集装箱的承运宣载 计划反馈中海集运相关航线部门。5、中海集运预配中心和欧洲、北美控股公司配载操作部门的航 线配载主管根据所申报的危险品性质、结合船存过境危险品 的数量位置,合理安排危险品箱的装船位置,该位置必须符 合国际危规、船舶危险品适装证书以及港口国的要求,如 果危险品的副危险标志积载隔离要求严于危险品主级别要 求,
13、必须按照副危险标志的积载隔离要求进行配载。危险品集装箱装船指令除积载图外, 应另附配载清单, 清 单中至少须包括装载位置、箱型、危险品类别、副危险标志、 联合国编号和船公司( Operator code )等内容。6、如果条件允许,各地区的航线配载主管应将本航次配载的危 险品积载图在船舶抵港 12 小时前发送至有关船舶,让船舶事 先做好核对等准备工作。欧洲、北美控股公司配载操作部门在将配载后的危险品 积载图发送给船舶的同时应抄送中海集运预配中心相关航线 配载主管,以便核实。7、根据中海集运安全管理体系(SMS文件精神,船舶船长、大 副必须严格审核配船的危险品是否符合国际危规各项规 定,尤其是有
14、关集装箱积载、隔离的要求,是否满足本船危 险品适装证书的要求,有任何怀疑应及时提出,并汇报相关 部门,待查清落实后方可同意装船,船舶船长对装运危险品 负有最后的决定权。船舶在装载危险品货箱时,当值驾驶员应亲临现场进行 监装,认真核对箱号、箱位是否与实配船图相一致。按 SMS 文件要求核实危险品箱是否按规定贴妥相应的 IMO 危险品标 志, 甲板、梯口是否悬挂了严禁吸烟或严禁明火作业的警示牌,并在开航前仔细检查和落实危险品箱的绑扎情况。四、装船口岸现场工作1、船舶在港作业期间,航线配载主管必须和现场代理、港方码 头配载人员和船舶船长大副保持密切联系,跟踪配载、装船 全过程,据现场箱量的变化不分昼
15、夜随时采取措施,调整优 化配载方案,尽责尽心做到集装箱配载合理完善,保证航次 中无论装卸货都必须满足船舶强度、稳性、绑扎及吃水等安 全要求。2、为使集装箱配载装船工作顺利进行,口岸公司现场代理应做 到以下几点:( 1)码头现场代理应熟悉、 掌握相关集装箱配载业务知识,如船舶稳性、强度、堆重限制、弯矩剪力、集装箱绑扎要求、视线要求、危险品隔离、和 CASP配载软件等知识,备齐有关 船舶的配载资料。( 2)船舶靠泊前备妥进口船图,靠泊后及时上船确定卸 船数量。现场操作人员应及时获取集装箱进港信息,以便调 整配载计划。收到预配中心集装箱预配船图后,配合港方配 载人员按预配图进行实配,按预配中心的预配
16、意图留出直装 箱和加载箱的位置,有疑问及时与预配中心主管人员联系。 配载计划如有较大更改需获预配中心主管人员认可。(3)为合理配载,保证船舶安全适航又能多港顺利装卸, 有条件的各港现场代理必须提前提供码头实配的 EDI 电子船 图,供预配中心配载人员校核,如发现不合理,现场代理应 根据预配中心的要求及时通知港方调整。各港现场代理必须 做到船到人到,船离人离,保持通讯畅通。(4)加载箱配载必须在预配中心提供的预配位置内,甲 板上集装箱必须严格按照上轻下重原则堆放。对大于 20 吨的 重箱禁止配装甲板上之第五、六层,原则上甲板第五、六层 只能配装小于 13 吨的重箱,如果船舶配备绑扎软件,装载的
17、集装箱应通过绑扎计算的校核 。禁止在甲板上堆装单列 (Island Stow )五层或六层重箱。装货预配图必须交船舶船 长或大副校核后确认,并获得船长或大副签字。(5)在装卸货过程中应积极配合船方监督理货和装卸公 司作业,采纳船长大副的正确意见,满足船方提出的合理要 求。加强和船舶、港方的工作协调,对无法协调的问题应及 时与我司有关部门主管人员联系。(6)危险品装载位置必须按照预配船图的指示位置堆放, 危险品装船位置和数量必须得到船长或大副的确认,满足危 险品的隔离要求,备妥必要的危险品舱单等资料并及时送达 船舶。注意冷箱的工况和设定温度,做好和港方码头的冷箱 书面交接手续。在装卸特种箱时,加
18、强现场监督,督促港方 做好框架箱等大型散件货的绑扎工作。(7)贯彻公司指示,在保证船舶安全的前提下多装货, 以航线效益为中心,提高载箱率。装货结束后向船方索取装 载计算资料(船舶油水舱报告、吃水、稳性资料等) ,认真查 看并记录开船时实际吃水 , 连同开航实装集装箱船图在装卸 作业结束后二小时内通过 FTP专线上传、或E-MAIL或传真给 公司预配中心、相关部门和下一港代理。五、关于装载SOC空箱的操作规定1、为规范公司SOC空箱的有序操作,提高公司经济效益,防止 混卸、错卸,特制订本规定。2、签订装载SOC空箱合同时,应明确该批空箱使用的公司代 码( Operator Code ), 原则上
19、如果是航运公司的空箱则使 用他们原有的公司代码 ( 三位大写英文字母 ),租箱公司或 其它方面的空箱的公司代码约定,但也应为三位大写英文 字母。签订合同的部门必须将 SOC空箱使用的公司代码、 装卸条款等通知相关市场部、航线部门、预配中心、箱管 中心、中转部、装卸港及中转港代理。3、SOC空箱卸货港一般不能更改,通常不接受有选港要求的 SOC空箱。SOC空箱的公司代码使用到卸货结束,中间不 得随意变更。4、SOC空箱应尽可能独立积载(Block Stowage),避免和我 司空箱混装,减少可能发生的倒箱。装港代理在汇总箱量 的同时,如有SOC空箱,应分开统计,并有效通知相关航 线部门、预配中心
20、箱管中心、中转部、卸货港及中转港 代理。5、船舶离开远东或欧洲、美洲等地的最后一港后,该港代理 或北美控股、欧洲控股公司的预配中心必须及时将经过SOC空箱数量、箱型代码、 Operator Code 等项目校验过 的装载船图文件(Bayplan File )上传至FTP服务器上正 确的文件夹内 (FTPServer 地址: 168.1.1.56 ),或 E-mail 发给上海预配中心、相关航线部门和装卸港、中转港代理等有关方面。6、舱单 TS 方面。船抵卸货港卸货前两天,航线部门调度应根据合同条款书面通知有关代理和港区装卸公司本航次SOC空箱情况,明确卸货费用结算等有关事项,以正确报关 和分
21、开堆放。7、箱管中心有关人员应监控 SOC空箱出运情况,综合平衡控 制箱量,统计汇总给领导决策。一旦发现 SOC空箱和我司 空箱有混装、错装等现象,及时通报给有关部门,采取措 施,避免损失。六、关于集装箱空箱改卸、改港及倒箱操作若干规定 为规范集装箱空箱改卸、改港及倒箱操作程序,完善合理 高效的操作流程,提高公司经济效益,避免违反海关和港 口等有关方面的规章,保证班轮快速装卸,缩短船舶在港 时间,特制订相关规定如下:1、箱管中心调度制定空箱改卸、改港计划应遵循长期性、计 划性原则,尽量避免临时性改变。如遇航线、船舶、气象 等原因需要调整,应立即通知航线部门调度和预配中心有 关人员,并且得到航线
22、部门调度的同意。2、集装箱空箱改卸、改港计划一般应在船舶抵港前三天内完 成,如在此以后需要更改应以不影响上下两港代理等有关 方面操作、不违反海关和港口等有关方面的规章制度为前 提,相应的改动均需得到航线部门调度的最终确认。3、航线部门调度对箱管中心提出的空箱改卸、改港计划予以 审批确认,并将审批确认的情况及时通报预配中心负责人 及相关人员。4、预配中心配载人员在具体制作空箱改卸、改港船图时,必 须做到,但不限于以下几点:(1)预配中心配载人员应有高度责任心,平时熟悉积 累船舶装载资料,航线港口以及各港出货情况,各港口操 作特殊要求,重视空箱改卸、改港及倒箱工作,熟练掌握CASP配载软件的使用(
23、2)集装箱空箱改变卸货港前应仔细检查、核对船图 中的重箱装货港、卸货港、数量、重量、位置及 Operator Code等资料,箱型代码力求完整正确。空箱改变卸港后船 图中的重箱上述信息必须再次查核, 不能有任何随意改变, 保证重箱数据资料与原本一致。(3)预配人员在改卸空箱中需充分考虑船舶在港作业 时间,作业头路安排,平衡各头路作业量,在利用潮高港 口更应注意潮汐所限制的严格作业时间,预计的装卸作业 时间须得到航线部门调度的确认。(4)空箱改卸、改港操作须始终保证船舶剪力、弯矩、 扭矩、绑扎等强度在允许范围以内,保持船舶具有合适的 稳性、吃水及吃水差。(5)根据各港各码头岸吊机的条件,不同的操
24、作要求, 特别是相邻两部岸吊机同时作业所必需的安全间隔距离, 各头路作业量要做到基本一致,力争全船快速装卸,缩短 船舶在港时间。同时要考虑到卸货港、中转港的作业需求, 形成配载的良性循环。5、空箱一般不安排倒箱,如确需倒箱应谨慎掌握,当空箱倒 箱超过 20个自然箱时应得到航线部门调度的书面确认和预 配中心负责人的同意。6、互换舱位、合作航线船舶上合作方的空箱要求改卸,须得 到航线部门调度的确认,如有倒箱产生,必须先由合作方 确认倒箱费用后,才能安排空箱改卸、改港。七、公司有关冬防安全措施1、研究、学习船舶货物系固手册及熟悉船舶装载软件, 规范集装箱积载和系固,认真核对船舶稳性、强度、集装 箱积
25、载、单位堆重、危险品箱积载、特种箱交接等,确保 船舶的各项装载数据符合船舶规范和集装箱运输要求。2、严格按照危险品适装证书的要求规范危险品集装箱的积载,仔细核对危险品等级、积载位置与隔离,按照公司(SMS要求及时公布张贴危险品货箱装运须知。3、请船长、大副重视选用合适的稳性高度,当甲板集装箱较 少时,应调整压载水或将计划装于舱内的集装箱提升到甲 板来改善船舶稳性。冬季风浪相对较大,应避免重心过低 导致船舶摇摆剧烈并产生较大的惯量,造成箱体实际惯性 力超过系固件承受的拉力致使系固失效使集装箱移位或坠 海。建议最大船舶稳性高度值不超过 2 米,通常船舶稳性 应选用 1 1.5 米为妥。4、大型集装
26、箱船舶更要掌握系固手册的内容,正确选用 集装箱积载对应的稳性高度及最外两列的箱重并控制最大 摇摆角,必要时调整航向、航速以降低船舶横摇角度。八、航线配载主管每日例行汇报要求 为保证集装箱预配工作的正常、有序进行,发扬团队精神, 避免差错,根据实践经验,航线配载主管应每日(包括节假日) 报告配载情况,汇报内容如下:1、船舶预配或实装的箱量和重量(分开本港、全船) 。2、船舶稳性、吃水、强度、绑扎和视线要求等计算结果,在 船舶吃水受限的港口,注意潮汐的正确使用。3、预配的危险品、冷藏箱、大件箱等特种箱的情况。4、倒箱产生的原因及数量。5、船舶的靠离港时间。6、各港装载测算,领导布置的测算要求。7、
27、航线调整,箱量与以往相比突然减少或突然增加的异常情 况。8、与航线、中转、市场和箱管等部门联系反馈的情况。9、船舶发生海损、机损、货损、错装错卸、临时挂靠、人员 偷渡等应急事件。10、在紧迫情况和有时间要求的情况下随时报告。九、总结和提高:1、收集、整理船舶配载资料数据,内容必须包括下列几项:General arrangement planCapacity planContainer stowage planReefer and 45 container planTrim and stability bookletSecuring manualLoading master(with passw
28、ord/hard lock, if any)The carriage certificate for dangerous goods 船舶实际油水舱状态和船舶稳性、吃水、船体强度等内容。 2、做好航线配载总结工作,积极收集港口情况、货物数据等 资料,并将其归类、整理和存档。航次配载小结应包括充 分的客观证据,能反映出当时配载的工作状态,提出对航 线配载的合理化建议。执行部门内的工作汇报制度,通过 学习与讨论,吸取教训,积累经验,提高集装箱配载技术。 各配载主管参加公司安全管理体系文件的学习,并做好相 应记录,保证SMS体系在部门内正常、有效和受控地运行。中海集运预配中心2006 年 7 月 12 日12
