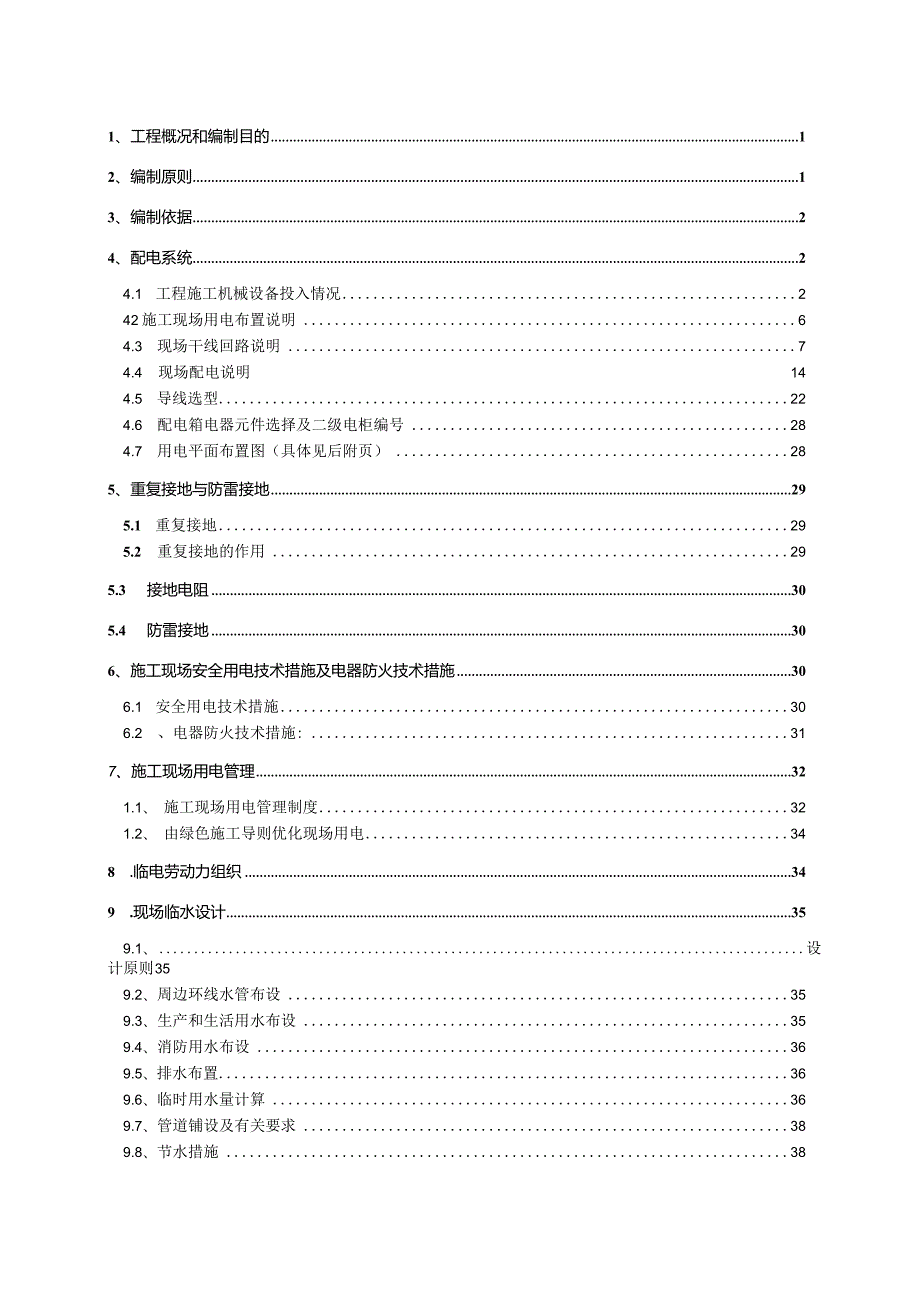

1、1、工程概况和编制目的12、编制原则13、编制依据24、配电系统24.1 工程施工机械设备投入情况242施工现场用电布置说明64.3 现场干线回路说明74.4 现场配电说明144.5 导线选型224.6 配电箱电器元件选择及二级电柜编号284.7 用电平面布置图(具体见后附页)285、重复接地与防雷接地295.1 重复接地295.2 重复接地的作用295.3 接地电阻305.4 防雷接地306、施工现场安全用电技术措施及电器防火技术措施306.1 安全用电技术措施306.2 、电器防火技术措施:317、施工现场用电管理321.1、 施工现场用电管理制度321.2、 由绿色施工导则优化现场用电3

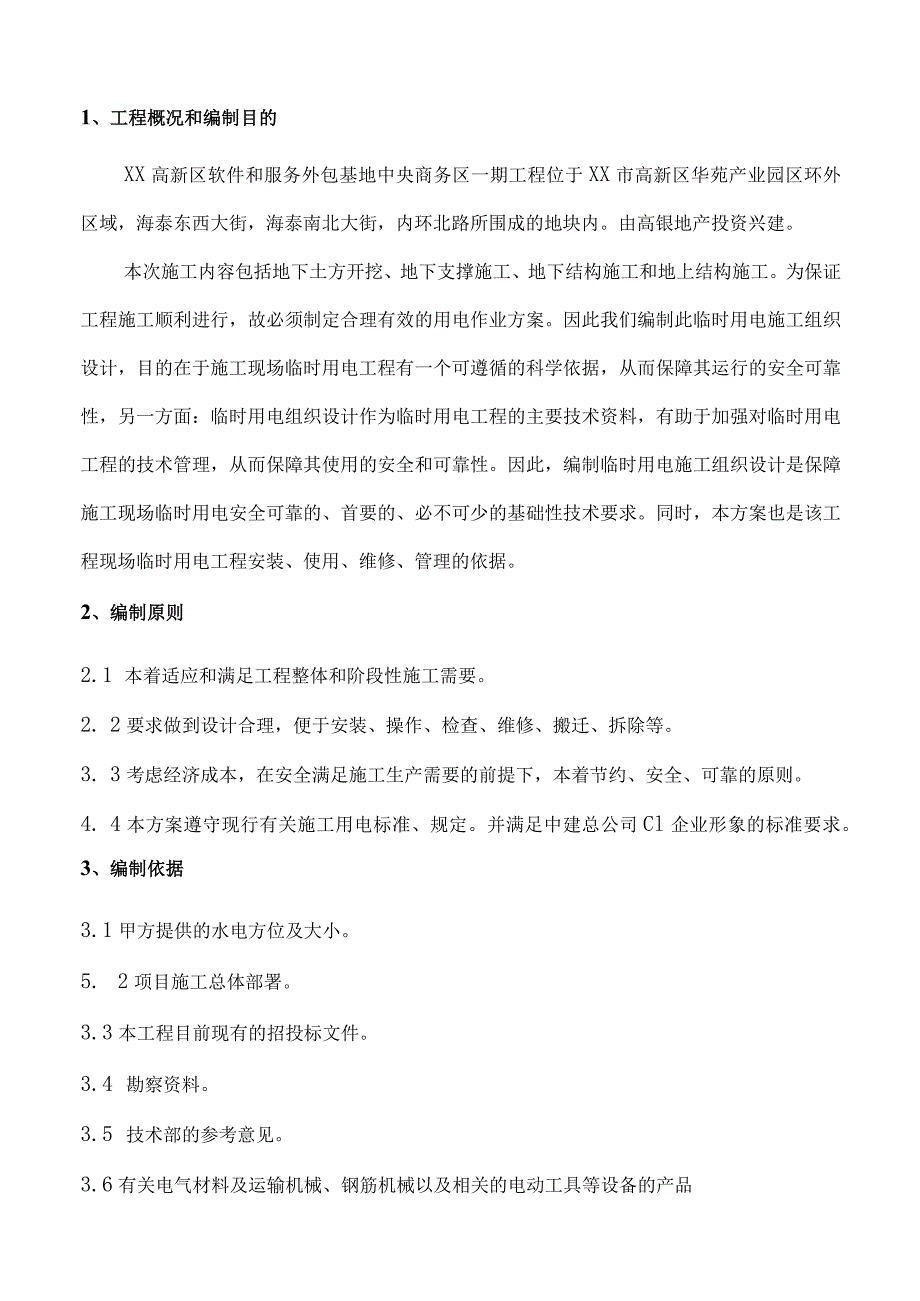

2、48 .临电劳动力组织349 .现场临水设计359.1、 设计原则359.2、 周边环线水管布设359.3、 生产和生活用水布设359.4、 消防用水布设369.5、 排水布置369.6、 临时用水量计算369.7、 管道铺设及有关要求389.8、 节水措施389.9、 临水系统的管理及维护391、工程概况和编制目的XX高新区软件和服务外包基地中央商务区一期工程位于XX市高新区华苑产业园区环外区域,海泰东西大街,海泰南北大街,内环北路所围成的地块内。由高银地产投资兴建。本次施工内容包括地下土方开挖、地下支撑施工、地下结构施工和地上结构施工。为保证工程施工顺利进行,故必须制定合理有效的用电作业方
3、案。因此我们编制此临时用电施工组织设计,目的在于施工现场临时用电工程有一个可遵循的科学依据,从而保障其运行的安全可靠性,另一方面:临时用电组织设计作为临时用电工程的主要技术资料,有助于加强对临时用电工程的技术管理,从而保障其使用的安全和可靠性。因此,编制临时用电施工组织设计是保障施工现场临时用电安全可靠的、首要的、必不可少的基础性技术要求。同时,本方案也是该工程现场临时用电工程安装、使用、维修、管理的依据。2、编制原则2.1 本着适应和满足工程整体和阶段性施工需要。2. 2要求做到设计合理,便于安装、操作、检查、维修、搬迁、拆除等。3. 3考虑经济成本,在安全满足施工生产需要的前提下,本着节约
4、安全、可靠的原则。4. 4本方案遵守现行有关施工用电标准、规定。并满足中建总公司Cl企业形象的标准要求。3、编制依据3.1甲方提供的水电方位及大小。5. 2项目施工总体部署。3.3本工程目前现有的招投标文件。3.4 勘察资料。3.5 技术部的参考意见。3.6有关电气材料及运输机械、钢筋机械以及相关的电动工具等设备的产品性能说明书。3.7主要规范标准依据序号规范名称规范编号1建筑施工临时用电安全技术规范JGJ46-20052建筑施工安全检查标准JGJ59-993建设工程施工现场供电安全规范GB50194-934建设工程施工现场供电安全技术规范5实用电工手册6中建总公司企业形象4、配电系统4.1
5、 工程施工机械设备投入情况表1:施工现场用电设备统计表序号设备名称规格型号单位数量负荷量需用系数功率因数单台负荷总负荷1塔吊TC6516台11626820.50.752塔吊TC5613台235.5710.50.753塔吊STT293台283.51670.50.754塔吊ST7030价273.9147.80.50.755钢筋调直机GT4-8台85.5440.50.756钢筋弯曲机GW40介163480.50.757钢筋切断机GQ40价163480.50.758钢筋套丝机HGS40台164640.50.759圆盘锯MJ105台83240.50.7510木工电锯GKS190台300.5150.50.
6、7511碎振动器ZX-70介301.5450.50.7512潜水泵QY65价303900.50.7513深井潜水泵15OQJ10-50台27438220.50.7514空压机W0.9/12.50台10151500.50.7515碘鸨灯IKW盏60160116铜灯3.5KW盏603.5210117熔焊栓顶机JSS-2500价2701400.50.7518电加热器(LCD-G-220VSCD型)介20102000.50.7519钢筋对焊机UN-100台61006000.520交流焊机BX1-315台40239200.521二氧化碳焊机0TC-600台903632400.522直流焊机ZX-500介
7、10212100.523水管加热带米20000.2550124低压灯36V盏15000.11501设备电动机总功率Pi2827KW焊机总功率P251IOKVA室外照明总功率P4320KW室内照明总功率P3150KW视在总功率P施工4730KVA表.2办公、生活区用电负荷计算序号设备名称规格型号单位数量负荷量需用系数功率因数单台负荷总负荷1室内照明盏15000.046012空调台1001.11100.50.753电脑台2400.35840.50.754饮水机台600.4240.50.755热水器台20183600.50.756蒸饭车台13222860.50.757其他台50设备电动机总功率P19
8、14KW焊机总功率P2OKVA室内照明总功率P360KW室外照明总功率ROKW视在总功率P生活666KVA总电力负荷计算式:P=L05LIO(K1P1C0s+K2P2+K3P3+K4P4)式中:P一总的电力负荷(总需容量,KVA)Pi电动机额定功率(KW)P2一电焊机额定功率(KVA)P3一室内照明容量(KW)P4一室外照明容量(KW)COS一电动机平均功率因数(一般取为0.650.75)KhK2、K3、K4、&一需要系数。(Ki:0.5-0.7,电动机为3-10台时取0.7,1130台取0630台以上取0.5;K2:0.5-0.6,电焊机为310台时取0610台以上取0.5;K3:0.8;K
9、4:1.0)总负荷P=I.05X(P生活+P施工)=5665KVA根据变压器选型原则S变NP视在,结合计算结果,现场总负荷为5665KVA,现场提供的十台变压器总负荷(4410KVA),负荷有1255KVA的缺口,不能满足现场施工用电,要想施工顺利进行,甲方至少还需提供2台630KVA箱式变压器。4.2 施工现场用电布置说明本次施工分为4个阶段:1:CD区土方开挖和支撑阶段;2:CD区结构施工AB区土方开挖;3:ABCD区结构施工;4:CD区地上施工。在用电时可先用的先布后用的后布交叉利用变压器。4.2.1 布线原则:A.从业主提供的变压器向各用电点用电缆埋地敷设。B.遵循生产生活用电分路的原
10、则。C.现场系统按“三级配电,两级保护”的原则进行配置。D.现场施工用电按施工现场临时用电安全技术规范执行422供电方式及线路布局本工程现场临时用电采取TN-S供电系统,放射式多路主干线送至各用电区域,然后在每个供电区域内再分级放射式或树干式构成配电网络,并在配电柜及二级配电箱处做重复接地。按照变压器到总配电柜(一级配电箱)到现场分配电柜(二级配电柜)到现场分配电箱(二级配电箱),到用电设备箱(三级开关箱)实行三级配电、两级漏电保护原则配电。根据施工现场平面布置及用电负荷分布情况,电源由配电柜分别引向钢筋车间、塔吊、降水及钢结构加工区、办公区等配电箱,再由此箱引至各用电点。4.2.3 线路敷设
11、由于现场面积大,土方施工阶段和结构施阶段用电区域相对稳定,为了施工现场的美观和用电线路的安全,所以用电线路的敷设主要为埋地敷设,和基坑架空敷设。埋设深度为0.7米,防止在冬季受冻和机械或人为致伤。为保证电缆埋地敷设安全,敷设时不能将电缆绷得太直,而应预留形弯,并铺沙保护。直埋电缆上设电缆标桩,标明电缆走向。电缆横穿马路部位穿钢管保护。钢筋加工车间电缆穿钢管保护敷设,不能明露,防止钢筋戳破绝缘层和电气着火。基坑架空电缆在支撑梁形成后走支撑梁的侧面架空,地下室出正负零后再用钢管槽钢平地敷设。4.2.4 变压器的定位XX高新区软件和服务外包基地中央商务区一期工程,甲方在西大门安装一台315KVA变压
12、器编号1号;东门进去安装一台315KVA变压器编号2号;基坑北面安装4台315KVA变压器自东向西依次是3、4、5、6号。基坑西面南部路边安装2台630KVA变压器北面为7号;南面的为8号,基坑东南面安放2台630KVA变压器北面为9号;南面为10号。新增加的箱式变压器最好安装在西面7号8号边。各变压器的用电系统图附后:4.3现场干线回路说明根据现场变压器安装的位置,考虑现场施工的需求,将用电设置成19条主回路敷设:主回路一:由1#变压器配电总柜引出向西引入原马球办公区放置二级柜一个编号1号,再引出四个分回路供工人生活区用电钢筋加工场塔吊A3以及基坑用电。主回路二:由二号配电总归引出向西到基坑
13、边向北30米放置一二级箱编号2号,再引出4条分回路供基坑、A5塔吊、钢筋加工场、降水等用电。主回路三:由3#变压器配电总柜引出一个配电二级柜柜,编号3号。再引出4分回路供基坑、A2塔吊、钢筋加工场、降水等用电。主回路四:由4#变压器配电总柜引出一个配电二级柜,编号4号,再引出4分回路。其中在前期一分回路通过AB区支撑梁引向C区,供基坑、C2塔吊、钢筋加工场、降水等用电。后期退回供AB区用电。主回路五:由5#变压器配电总柜引出一个二级柜,编号5号再引出4个分回路供基坑、Al塔吊、钢筋加工场、降水等用电。前期一分回路通过AB区支撑梁引向C区,供C区用电,后期退回供AB区用电。主回路六:由6#变压器
14、配电总柜引出一二级柜编号6号供A区基坑、钢筋场、降水施工。主回路七:由7#箱式变压器引出向南埋地到原117办公室放置二级柜编号7号,再分4回路供C9塔吊和钢结构加工厂用电。主回路八:由8#箱式变压器引出向西20放置一个二级柜编号8号,供C区西面工人生活区用电。主回路九:由8#箱式变压器引出向西到基坑边放置一二级柜编号9号再分4分回路供Cl塔吊钢筋加工厂以及基坑和降水用电。主回路十:由7#箱式变压器引出向东沿路边向南100米在C区的基坑边放一二级箱编号10号供钢筋加工场C4塔吊及降水和基坑施工。主回路十一:由8#箱式变压器引出向东沿路边向南到南面围墙边向东50放置一二级箱编号11号再分4分回路供
15、基坑降水和C6塔吊C7塔吊用电。主回路十二:由9#箱式变压器引出向西埋地80米到C区北部基坑边放置一二级箱编号12号,在分4回路供钢筋加工场、基坑、降水、C3塔吊用电。主回路十三:由9#箱式变压器引出向西埋地80米向南40米到C区南部基坑边放置一二级柜编号13号。再分1回路到D区供钢结构焊接施工。主回路十四:由10#箱式变压器引出向西埋地80米向南70米到C区南部基坑边放置一二级柜编号14号。再分4回路供塔吊C8和C5、降水及基坑用电。主回路十五:由10#箱式变压器引出向西60米向南到CD区基坑南部放置一二级箱编号15号,供钢筋加工场和钢结构加工场及ClO塔吊用电。主回路十六:由6#变压器引出
16、向西到工人生活区放置一二级柜编号16号,供工人生活区部分和工人食堂用电。主回路十七:由3#变压器配电总柜引出向东到项目职工宿舍大门边放置一二级箱编号17号,供生活区一半用电。主回路十八:由2#变压器引出向东到项目办公室放置一二级箱编号18供办公室会议室用电。钢结构专线:用7根185电缆供钢结构区用电,东西两面箱式变压器各引出一条,新增加的箱式变压器变压器引出4条,4号5号集中引出一条共计7条专线供D区钢构用电。表3各分回路用电明细:回路类型设备名称规格型号数量负荷量前用系数功率因数单符合总负荷主回路1电动机塔吊QTZ6516162620.50.8降水井4KW204800.50.8钢筋套丝机HG
17、S-401330.50.8钢筋拉丝机Gt4141330.50.8钢筋切断机GQ402360.50.8钢筋弯曲机GW402360.50.8自动潜水泵50mm2120.50.8木工压刨Wy-5041330.50.8木工电锯4002360.50.8振动器3130.50.8小型机具30.50.8合计:铭牌功率177KW视在功率115KW电焊机钢筋对焊机Un-10011001000.6交流电焊机BX-500422880.6合计:铭牌功率188KW视在功率112KW照明生活铺灯3.5KW3.54141.0碘鸨灯IKW11010蒸饭车22KW222440.5低压灯36V0.1280281.0合计:铭牌功率9
18、6KW视在功率64KW回路1总计:铭牌功率461KW视在功率29IKW主回路2电动机塔吊QTZ6516162620.50.8深井泵4KW204800.50.8振动器5150.50.8小型机具150.50.8木工机械100.5钢筋机械300.5合计:铭牌功率202KW视在功率IOlKW电交流电焊机BX-500422880.6焊机合计:铭牌功率88KW视在功率44KW照明碘铝灯101101.0镐灯43.5141.0合计:铭牌功率24KW视在功率24KW回路2总计:铭牌功率314KW视在功率169KW主回路3电动机塔吊QTZ6516162620.5降水井4KW109450.5钢筋机械103300.5
19、木工机械53150.5基坑机械10电焊机电焊机BX500222440.5照明镐灯3.5KW43.5141.0碘鸨灯1KW101101.0回路3总计:总铭牌功率230KW,视在功率127KW主回路4电动机塔吊QTZ703011051050.50.8深井泵4KW154600.50.8钢筋机械103300.50.8木工机械53150.50.8振动器52.2110.50.8小型机具50.50.8合计:铭牌功率226KW视在功率113KW焊接设备交流电焊机BX-5005221100.6合计:铭牌功率IloKW视在功率66KW昭)、明铺灯43.5141.0碘鸨灯5151.0合计:铭牌功率19KW视在功率1
20、9KW回路4总计:铭牌功率355KW视在功率198KW主回路5电动机深井泵4KW154600.50.8钢筋套丝机HGS-401330.50.8钢筋拉丝机Gt4141330.50.8钢筋切断机GQ401330.50.8钢筋弯曲机GW401330.50.8木工压刨Wy-5041330.50.8木工电锯04002360.50.8振动器5150.50.8小型机具50.50.8合计:铭牌功率91Kw视在功率46KW12焊机交流电焊机BX-5005221100.6合计:铭牌功率:IlOKW视在功率66KW照明碘鸨灯101101.0铺灯3.5KW43.5141.0合计:铭牌功率:24KW视在功率:24KW回
21、路5总计:铭牌功率:225KW视在功率:146KTV主回路6电动机塔吊QTZ6516162620.50.8深井泵4KW104400.50.8钢筋套丝机HGS-401330.50.8钢筋拉丝机Gt4141330.50.8钢筋切断机GQ402360.50.8钢筋弯曲机GW402360.50.8潜水泵3KW53150.50.8木工压刨Wy-5041330.50.8木工电锯04002360.50.8振动器52.2110.50.8小型机具30.50.8合计:铭牌功率158KW视在功率99KW电焊机电焊机BX-500322660.6合计:铭牌功率22KW视在功率13KW昭)、明碘鸨灯101101.0铜灯4
22、3.5141.0合计:铭牌功率24KW视在功率24KW回路6总计:铭牌功率204KW视在功率136KW电动机C9塔吊QTZ80135.535.50.50.8电焊机BX500322660.50.8加工机械20200.50.8昭八、明铺灯3.563.5211.00.8碘鸨灯1101101.00.8回路7名牌功率152.5KW,视在功率IOlKW主回路8昭八、明低压变压器7千伏安87561.00.8日光灯0.041500.0461.00.8空调1.1401.1441.00.8主回路8铭牌功率106KW,视在功率132KW主回路9电动机CI塔吊QTZ6516162620.50.8深井泵4KW10440
23、0.50.8钢筋套丝机HGS-402360.50.8钢筋拉丝机GT4/141330.50.8钢筋切断机GQ402360.50.8钢筋弯曲机GW402360.50.8潜水泵3KW103300.50.8振动器2.25110.50.8小型机具150.50.8合计:铭牌功率179KW视在功率112KW焊接设备交流电焊机BX-500322660.6钢筋对焊机UN-10011001000.6合计:铭牌功率166KW视在功率99KW昭八、明碘鸨灯5151.0镉灯43.5141.0合计:铭牌功率19KW视在功率19KW回路9总计:铭牌功率364KW视在功率230KW主回路10电动机C4塔吊QTZ7030195
24、950.50.8钢筋套丝机HGS-401330.50.8钢筋拉丝机Gt4141330.50.8钢筋切断机GQ402360.50.8钢筋弯曲机GW402360.50.8自动潜水泵50mm2120.50.8木工压刨Wy-5041330.50.8木工电锯04002360.50.8振动器3130.50.8小型机具30.50.8合计:铭牌功率130KW视在功率81.25KW焊接设备钢筋对焊机UN-10011001000.6交流电焊机BX-500113130.6合计:铭牌功率113KW视在功率67.8KW昭)、明碘鸨灯5151.0铺灯43.5141.0合计:铭牌功率19KW视在功率19KW回路10总计:铭
25、牌功率262KW视在功率168.05KW主回路11电动机C6C7塔吊QTZ65162621240.50.8降水井4KW154600.50.8自动潜水泵3KW103300.50.8振动器3390.50.8小型机具100.50.8合计:铭牌功率233KW视在功率146KW交流电焊机BX-500222440.6回路11总计:铭牌功率277KW视在功率173KW主回路12电动机C3塔吊QTZ6516162620.50.8深井泵4KW104400.50.8钢筋套丝机HGS-401330.50.8钢筋拉丝机Gt4141330.50.8钢筋切断机GQ401330.50.8钢筋弯曲机GW401330.50.8
26、木工压刨Wy-5041330.50.8木工电锯04002360.50.8振动器52.2110.50.8小型机具150.50.8合计:铭牌功率149KW视在功率93KW昭八、明碘鸨灯101101.0镉灯3.5KW43.5141.0合计:铭牌功率:24KW视在功率:24KW回路12总计:铭牌功率:173KW视在功率:117KW主回路13电动机C5塔吊QTZ7030173.973.90.50.8深井泵4KW104400.50.8木工机械100.50.8小型机具250.50.8合计:铭牌功率148.9KW视在功率97KW电焊机电焊机BX-50010222200.6合计:铭牌功率330KW视在功率165
27、KW照明碘鸨灯101101.0镐灯43.5141.0合计:铭牌功率24KW视在功率24KW回路13总计:铭牌功率503KW视在功率286KW主回路14电动ClO塔吊QTZ80135.535.50.50.8机深井泵4KW104400.50.8钢筋套丝机HGS-402360.50.8钢筋拉丝机GT4/141330.50.8钢筋切断机GQ402360.50.8钢筋弯曲机GW402360.50.8振动器2.25110.50.8小型机具150.50.8合计:铭牌功率122KW视在功率76KW焊接设备交流电焊机BX-500322660.6钢筋对焊机UN-10011001000.6合计:铭牌功率166KW视
28、在功率99KW照明碘鸨灯5151.0镉灯43.5141.0合计:铭牌功率19KW视在功率19KW回路14总计:铭牌功率307KW视在功率194KW主回路15电动机C8塔吊QTZ6015162620.50.8降水井4KW104400.50.8木工电锯04002360.50.8振动器52.2110.50.8小型机具250.50.8合计:铭牌功率144KW视在功率90KW交流电焊机BX-315513650.6合计:铭牌功率65KW视在功率40KW昭八、明碘鸨灯151151.0铺灯43.5141.0合计:铭牌功率19KW视在功率19Kw合计:回路15铭牌功率177KW视在功率115KW昭/、明生活镐灯
29、3.5KW3.54141.0日光灯0.041500.0461.0蒸饭车22KW2281760.5低压灯36V0.1280281.0热水器9KW109900.5合计:主回路16铭牌功率314KW视在功率181KW主回路17生活区日光灯40W10000.04401.0热水器18109901.0小型用电100.5回路17总计:总铭牌功率140KW,视在功率135KW主回路18生活区日光灯40W5000.04201.0热水器1859450.5电脑1500.35530.5空调1.12001.12200.5饮水机400.55220.5主回路18总计:总铭牌功率360KW,视在功率140KW4.4导线选型按
30、照供电区域负荷容量,并考虑可能出现的机动用电,从满足以下三个方面的条件进行配线选择:a.按机械强度选择b.按允许电流选择c.按允许电压降选择所选用的电缆以三个中最大者为准。4.5.1主干线导线的选型a,允许电流要求;两相制线路I=Pucos三相五线制I=KP/J3ucos式中:一线路电流(八)P-电力负荷(VA)K-需用系数一般取0.8U-线路电压(V)COS-功率因数b.允许电压要求:u%=M/cXs5%式中S-导线截面(mm2)(输电线路的距离)。M-即负荷距(KVAXL)C-系数(铜线截取76.5,铝线取46.2)表4各主回路电流计算、线径选择、电压降表序号回路名称视在功率(KVA)计算
31、电流(八)导线选型允许最大电流线距(米)电压降1主回路2913313*150+2454601.98%2主回路169192.43*70224903.6%3主回路127144.63*50+2176601.29%4主回路四1982253*95+22732604.94%5主回路五1461663*50+21762603.82%6主回路六1362073*70+2224702.32%7主回路七1011543*50+21761002.89%8主回路八1322013*70+2224601.62%9主回路九2303503*150+2454501.16%10主回路十1682563*95+22731202.94%11
32、主回路十一1732633*120+23162003.78%12主回路十二1171783*70+2224901.68%13主回路十三2864353*150+24541102.79%14主回路十四1942953*120+23161403.01%15主回路十五1151753*70+22241603.86%16主回路十六1812753*120+23161102.76%17主回路十七1352053*70+22241102.78%18主回路十八1402133*70+2224701.49%19钢构专线3244543*185+22504.89%表5变压器容量统计序号变压器容量(KVA)施工投入容量备注11号3
33、15291223153093331526244315198多余电量供D区55315146多余电量供D区6631531777630269多余电量供D区8863053599630403多余电量供D区1010630309多余电量供D区总计44103039空出1371通过以上计算现场变压器5台多出的电量全部供D区另加上新增的两台630KVA也全部供应D区钢结构用电。表6钢结构主要设备功率统计电器名称型号功率KW数量用电合计二氧化碳焊机0TC-60036903240直流焊机ZX-5002110210空压机XF-200326JSS-2500702140电加热器SCD1020200磨光机DlOO0.6106
34、其它80合计3882钢结构用电量计算:P=l.lKP其中式中K用电系数取0.6P用电负荷3882P=l.l0.63882=2562KW新增2台630变压器和原变压器空余部分,容量总计2631KW,大于钢构用电总计2526KWo所以可满足现场需要。4.6 配电箱电器元件选择配电箱的选择依据JGJ46-2005施工现场临时用电安全技术规范等电气安全、技术标准。4.6.1 配电箱电器元件选择1)配电柜、箱选用铁制,并选用在XX市安检站备案的厂家生产的正规配电箱,项目实际选用XX航利达配电箱,并按中建总公司规定做CI形象。2)箱体结构上配置电器安装板和箱门。电器安装板用绝缘板制作,箱体关闭严密并配锁。箱体的尺寸要以保证电器器具便于安装和接线及维修为原则,同时也要留有电气安全距离。3)箱体的电器保护措施主要是防漏电、触电措施。作为防漏电、触电的电气保护措施之一,箱内电器正常不带电的金属基座、外壳以及铁质支架之间应通过金属连接螺栓等保证电气连接,并应在箱体安装明确的保护接零端子(即采用TN-S保护系统),专门用于连接专用保护零线一PE线。4)箱内电器如漏电保护器、隔离开关、负
