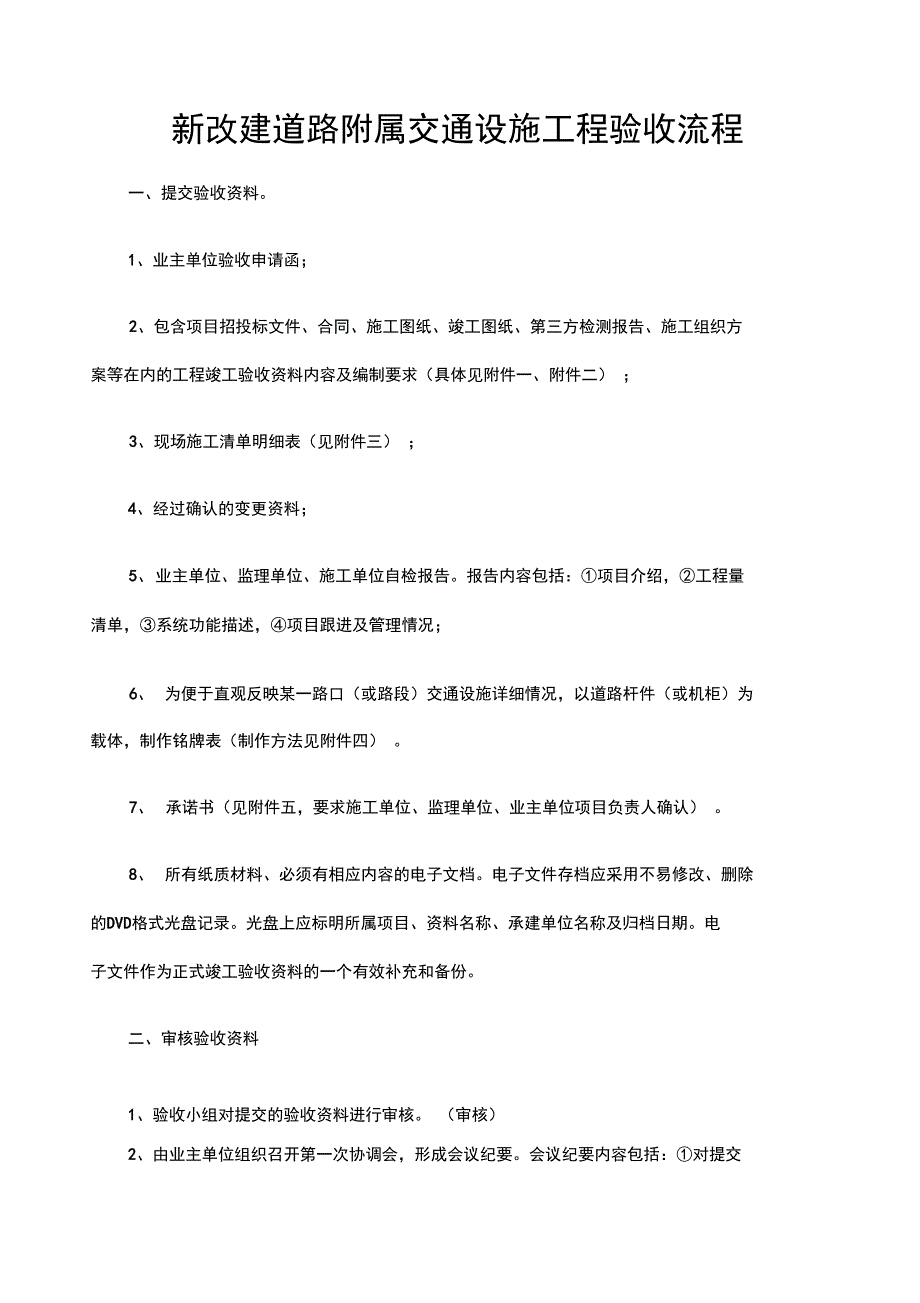

1、新改建道路附属交通设施工程验收流程一、提交验收资料。1、业主单位验收申请函;2、包含项目招投标文件、合同、施工图纸、竣工图纸、第三方检测报告、施工组织方 案等在内的工程竣工验收资料内容及编制要求(具体见附件一、附件二) ;3、现场施工清单明细表(见附件三) ;4、经过确认的变更资料;5、业主单位、监理单位、施工单位自检报告。报告内容包括:项目介绍,工程量 清单,系统功能描述,项目跟进及管理情况;6、为便于直观反映某一路口(或路段)交通设施详细情况,以道路杆件(或机柜)为 载体,制作铭牌表(制作方法见附件四) 。7、承诺书(见附件五,要求施工单位、监理单位、业主单位项目负责人确认) 。8、所有纸

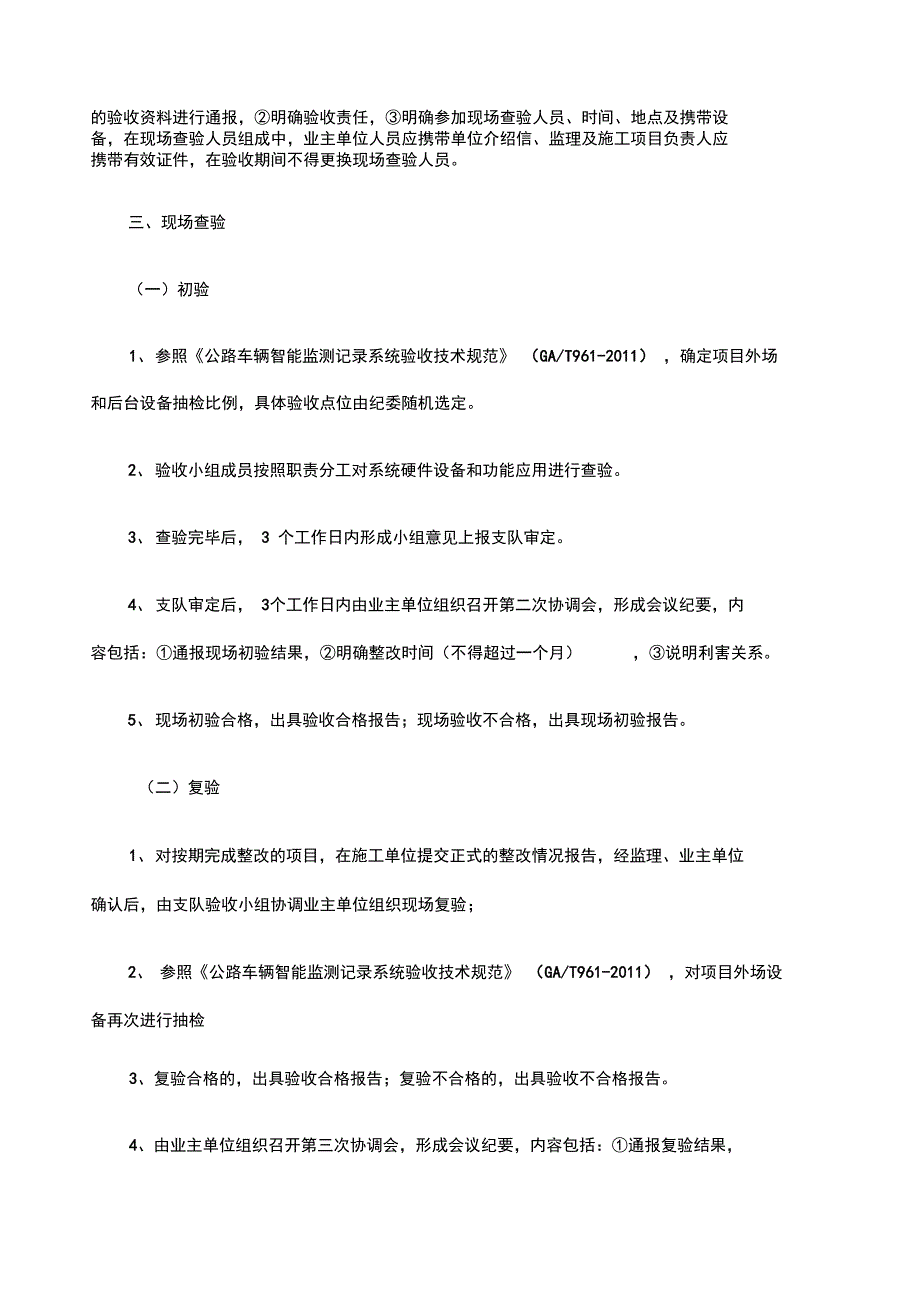

2、质材料、必须有相应内容的电子文档。电子文件存档应采用不易修改、删除 的DVD格式光盘记录。光盘上应标明所属项目、资料名称、承建单位名称及归档日期。电 子文件作为正式竣工验收资料的一个有效补充和备份。二、审核验收资料1、验收小组对提交的验收资料进行审核。 (审核)2、由业主单位组织召开第一次协调会,形成会议纪要。会议纪要内容包括:对提交 的验收资料进行通报,明确验收责任,明确参加现场查验人员、时间、地点及携带设 备,在现场查验人员组成中,业主单位人员应携带单位介绍信、监理及施工项目负责人应 携带有效证件,在验收期间不得更换现场查验人员。三、现场查验(一)初验1、参照公路车辆智能监测记录系统验收技
3、术规范 (GA/T961-2011) ,确定项目外场 和后台设备抽检比例,具体验收点位由纪委随机选定。2、验收小组成员按照职责分工对系统硬件设备和功能应用进行查验。3、查验完毕后, 3 个工作日内形成小组意见上报支队审定。4、支队审定后, 3个工作日内由业主单位组织召开第二次协调会,形成会议纪要,内容包括:通报现场初验结果,明确整改时间(不得超过一个月),说明利害关系。5、现场初验合格,出具验收合格报告;现场验收不合格,出具现场初验报告。(二)复验1、对按期完成整改的项目,在施工单位提交正式的整改情况报告,经监理、业主单位 确认后,由支队验收小组协调业主单位组织现场复验;2、参照公路车辆智能监

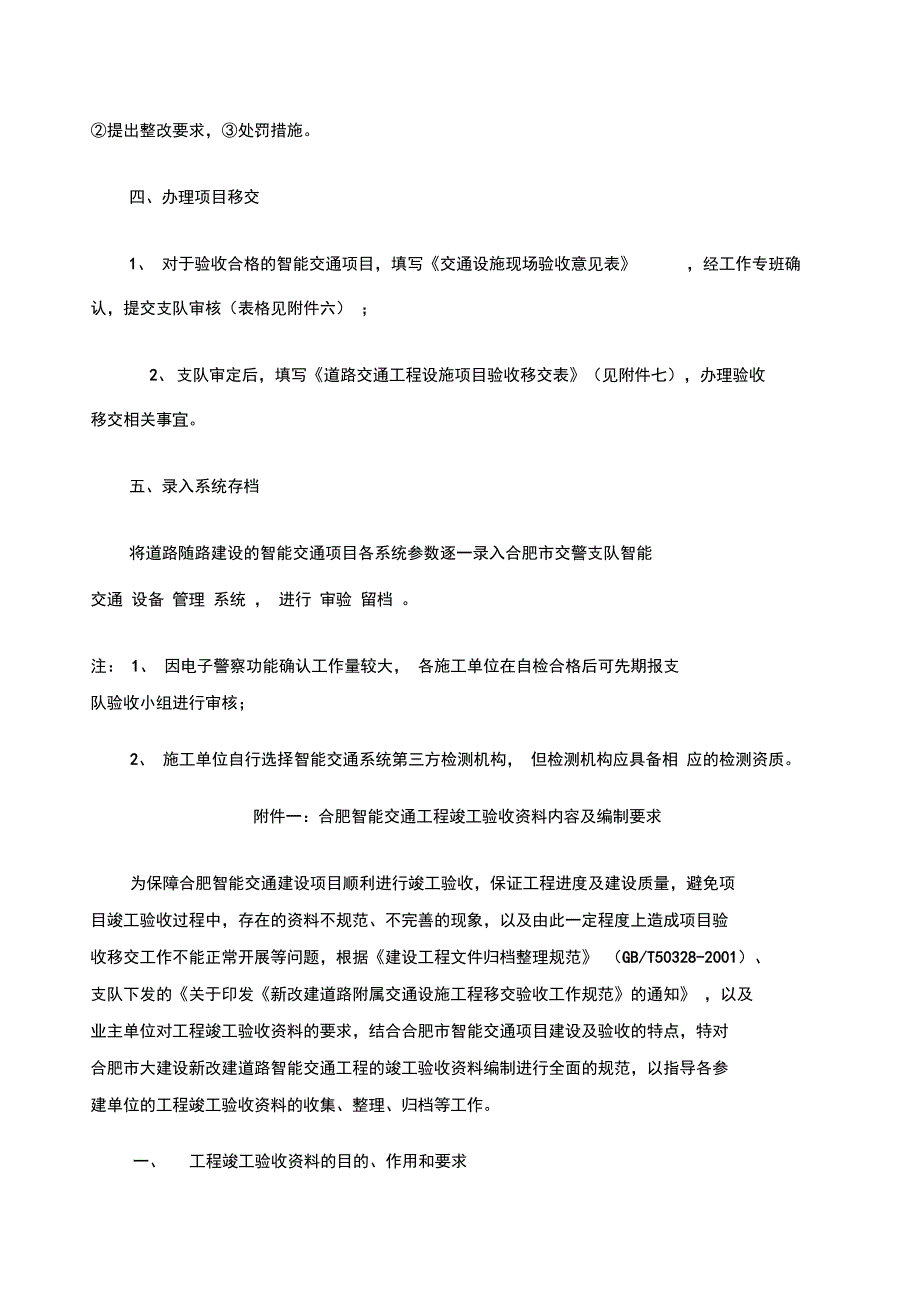

4、测记录系统验收技术规范 (GA/T961-2011) ,对项目外场设 备再次进行抽检3、复验合格的,出具验收合格报告;复验不合格的,出具验收不合格报告。4、由业主单位组织召开第三次协调会,形成会议纪要,内容包括:通报复验结果,提出整改要求,处罚措施。四、办理项目移交1、 对于验收合格的智能交通项目,填写交通设施现场验收意见表,经工作专班确认,提交支队审核(表格见附件六) ;2、支队审定后,填写道路交通工程设施项目验收移交表(见附件七),办理验收移交相关事宜。五、录入系统存档将道路随路建设的智能交通项目各系统参数逐一录入合肥市交警支队智能交通 设备 管理 系统 , 进行 审验 留档 。注: 1、
5、 因电子警察功能确认工作量较大, 各施工单位在自检合格后可先期报支 队验收小组进行审核;2、 施工单位自行选择智能交通系统第三方检测机构, 但检测机构应具备相 应的检测资质。附件一:合肥智能交通工程竣工验收资料内容及编制要求为保障合肥智能交通建设项目顺利进行竣工验收,保证工程进度及建设质量,避免项 目竣工验收过程中,存在的资料不规范、不完善的现象,以及由此一定程度上造成项目验 收移交工作不能正常开展等问题,根据建设工程文件归档整理规范 (GB/T50328-2001)、 支队下发的关于印发新改建道路附属交通设施工程移交验收工作规范的通知 ,以及 业主单位对工程竣工验收资料的要求,结合合肥市智能
6、交通项目建设及验收的特点,特对 合肥市大建设新改建道路智能交通工程的竣工验收资料编制进行全面的规范,以指导各参 建单位的工程竣工验收资料的收集、整理、归档等工作。一、工程竣工验收资料的目的、作用和要求(一)智能交通工程竣工验收资料的主要目的和作用包括以下三大方面:1、 真实、详细、完整、全面记录工程实施过程,保证工程实施过程中各项工作具 有可备查、可追溯、可印证;2、 为项目使用单位的后期维护提供详实可靠的依据。要充分考虑项目移交后,在 资料层面为使用单位在使用过程中对软件、设备、管线、系统等各个方面的有效维护和保 养创造必要的技术条件。3、为项目日后的再升级、再改造、再集成等工作提供必要的技
7、术基础数据。(二)鉴于上述作用,各承建单位在进行工程竣工资料收集、整理、归档工作中应坚 持以下原则:第一、 及时性原则。在实施过程中发生的资料,必须及时办理必要的签认手续, 并立即进行收集和归档;第二、 完整性原则。实施过程资料及竣工验收资料必须完整,无缺漏、无破损。 严格按照竣工验收资料的目录进行收集、 整理和归档, 最终形成完整的工程竣工验收资料;第三、 真实有效性原则。任何资料都必须真实有效,不得编造、伪造、篡改。同 时需各相关单位签章确认的资料,必须进行真实有效完整的确认。第四、 规范性原则。工程竣工验收资料在内容编制、格式、签章、表格、书写记 录等各个方面应统一规范、统一要求。(三)
8、竣工资料提交的时间要求从总体来说,竣工资料应在实施过程中各承建单位应及时进行收集整理,在竣工前汇 总成册。就竣工资料在竣工验收前提交的时间要求如下:1、在提交交警支队进行验收前至少三日,施工单位、监理单位向交警支队提交完 整的、装订成册的工程竣工验收资料;2、施工单位竣工资料在提交交警支队前七日,将完整的竣工验收资料提交监理单 位审查,并根据监理审核的意见进行必要的整改。提交监理单位审核的资料可以暂不装订 成册,但监理审查合格后进行统一装订成册。3、在将竣工资料提交监理审查前,应完成资料文件的签章手续,包括竣工图的签 章。4、对于交警支队或监理单位审核资料时提出的整改意见,原则上在收到整改意见
9、 后三日内完成资料的整改工作。二、竣工验收资料格式的基本要求(一) 资料纸张格式要求所有资料均采用A4纸编制和装订,竣工图建议采用A3及以上规格纸绘制和装订(二)书写格式所有文件必须使用黑色或蓝色钢笔、签字笔书写,采用的墨水应能不褪色、不模糊, 便于长期保存。文件的正文部分建议采用宋体打印,标题可采用黑体字体。(三)封面及资料分页封面建议采用一般卡纸式软性装订,不建议采用硬纸张装订。根据资料目录项,各项 之间使用彩色纸张进行项与项之间的分隔,便于翻阅和查找。四) 资料的装订资料页数较多的,可采用分册装订,每分册资料页数建议不超过500 页,分册时应参考竣工验收资料目录中各文档的类型特征。成册资
10、料采用无线胶装方式装订,不建议采用 线装、拉杆装、骑马钉装等装订方式。(五)资料份数原则上竣工验收资料一式五份,一正四副。提交交警支队存档的应为正本。其他副本 资料应提交业主单位、监理单位等相关单位存档。(六)页码编辑所有装订成册的资料均应连续编码(封面及目录可不编码) ,页码建议位于文件右下 角。页码编辑以最小文件单元为编页项,比如:设备到货报审,其包括到货清单、现场开 箱验收记录、合格证、产品检测报告以及其他相关的质量证明文件等。但应只作为一个页 码编制,体现在设备到货报审表上,其他附件可不做编码。页码格式建议米用“一n”格式编辑。(七)签字和用章需要签字和用章的文件,必须在归档装订前完成
11、相应的签字和用章,签字和用章应清 晰完整。且签字人及用章应为经授权和备案的责任人和用章。任何未经授权的签字人所签 文件、及未经授权备案的用章,均视同此文件无效。(八)资料整理归档要求要求所有归档资料真实、完整、有效。无破损,字迹清晰可见。同类资料应有连续的 文件编号,如编号有中断缺失,应说明此编号中断的文件缺失的原因。(九)电子文件要求所有纸质资料, 必须有相应内容的电子文件存档。 电子文件存档应米用不易修改、 删除的DVD格式光盘记录。光盘上应标明所属项目、资料名称、承建单位名称及归档日期。电子文件作为正式竣工验收资料的一个有效补充和备份。三、竣工验收资料的目录、内容及编制要求详见后附页合肥
12、智能交通工程竣工验收资料内容及编制要求四、部分文件、表格样式1、项目完成情况确认单xxxx项目完成情况确认单致:合肥市重点工程建设管理局、xxxx监理咨询有限公司:我公司所承建的xxx项目已按照合同及设计文件要求, 完成合同所规定的建设内容,并经自检合格,提请监理及业主单位确认。附件:1、详见工程量汇总对照表2、自检报告承建单位(章):项目经理: 日 期: 监理单位意见:监理单位(章):总/专业监理工程师:日 期:建设单位意见:建设单位(章):日期:2、项目竣工验收资料确认单XXXX项目项目竣工验收资料确认单致:合肥市重点工程建设管理局、XXXX监理咨询有限公司:我公司所承建的XXX项目已按照
13、要求,完成本项目竣工验收资料的整理,并经自检符合竣工验收要求,提请监理及业主单位确认。承建单位(章):项目经理:日 期:监理单位意见:监理单位(章): 总/专业监理工程师:日 期:建设单位意见:建设单位(章):日 期:3、项目工程量汇总对照表序设备材料原合同清单实际安装清单号名称品牌规格型号技术参数数量品牌、规格型号及技术参数与合同一致性数量4、设备对照细化表(分子系统)序号设备材料名称原合同清单实际安装清单备注(变更说明)品牌规格型号技术参数数量品牌、规格型号及技术参数与合同一致性数量5、杆件测试记录表序号路口 /段所属系统设计要求现场安装位置高度厚度高度厚度注:需要对横臂进行测量的,厚度应
14、填写为立杆厚度 +横臂厚度,如12mm+8mm6联网设备IP地址表序号路口 /段所属系统设备型号接口标识IP地址备注注:如某设备有多接口均需配置IP地址,应按编号标识对应IP地址7、设备联接路由对应表序号路口、路段前端汇聚点后台设 备 名 称安装 位 置收发 器 型 号安装 位 置收发器安 装位 置汇聚 交换 机型 号及 位置接 入 端 口汇聚光端 机型 号及 位置接 入 端 口接入交换 机型 号及 位置接 入 端 口合肥市新改建道路附属智能交通验收细化指标矢仃 智验施、竣工图招标文件投台匕收标文件 合同承建单位自检报冃匕现场验收前三个工作日提交交资告监理单位自检报告业主验通料收函项目第三方检
15、测报告系 统 验 收 标验收工 具/、登高车、铁锹、测距仪、接地电阻测试 仪、杆件壁厚测试仪、电感值测试仪、通管器、光钎测试仪等带至验收现场准信号灯灯具应无物理损坏,信号机路口摆放位置、人行灯安装位置依据图纸的提供每个路口信号灯(含车行同时兼顾实际安装条件、信号配时方案灯、人行灯)、信号机现场图片,合理,信按照路口,依据施工图纸、投号标文件、投标清单、对每个路控信号灯、信号机所用品牌、型式、数量口的信号灯、信号机品牌、主制与投标文件一致要技术参数、数量进行罗列,系制作统计表,并与路口实际安统装情况对照,制定对照细化表,按照路口,依据施工图纸、投杆件净高、尺寸、壁厚符合招标文件技标文件、投标清单
16、对每个路术要求口的信号灯杆件(车行灯和人行灯)、杆件壁厚等主要技术参数、数量进行罗列,制作统计表,并与路口实际安装情况对 照,制定对照细化表,提供每 根杆件壁厚测试数据及测试现 场图片信号机应有车辆流量统计功能,含车检器,路口检测器线圈馈线应接入信号机按照路口,提供路口信号机车 检器图片,线圈馈线接入车检 器图片,线圈电感值测试数据 及测试现场图片信号机中提供接线图,接线图简洁实用,便于后期维护,指导操作性强,接地规范,按照路口,提供路口信号机接 线图照片,对接线图进行检查 图片,断电接线图上对应相位 信号故障测试图片信号控制系统接入现有支队智能交通管控平台,实现远程联网控制功能,满足特勤保
17、障等招标方案中功能需求提供信号控制系统接入支队智能交通管控平台确认单,闯 红 灯 自 动 记 录 系 统 系 统闯红灯违法图片已经和支队秩序科对 接,符合相关技术规范,能批量上传至 交官违法库,还需冃匕够头现高清录像和 绿灯卡口、流量记录及黑名单捕获功 能,对骑线行驶、逆行,压双黄线行驶 等违法行为进行抓拍取证,依据闯红灯自动记录系统验收技术规范(GA/T870-2010),提供初验相关佐证材料,图像采集单元(摄像机、镜头)、数据 处理存储单元(工控机)需有铭牌及设 备型号,品牌、型号和数量与投标文件 一致,按照路口,依据施工图纸、投 标文件、投标清单、对每个路 口的摄像机、镜头、工控机品 牌
18、主要技术参数、数量进行 罗列,制作统计表,并与路口 实际安装情况对照,制定对照 细化表,图像采集单元(摄像机)像素和帧率等与标书、合同等文件一致对帧率、像素进行分析统计,提供帧率、像素专业仪器分析现场照片,制作统计分析表图像采集单元的安装牢固,没有出现因抖动影响系统正常工作的情形;提供逐个路口摄像机防护罩的安装固定细节图,紧固件图,检查闯红灯自动记录系统系统结构强度(杆件规格尺寸、机箱规格尺 寸)与标书、合一致;有相应的防盗措 施;紧固件无锈蚀现象,管道规格、管线敷设与设计图纸、标书、 合同、技术规范等文件相符穿线是否按照设计图纸实施,是否存在强弱电共管现象监 控 系 统图像接入现有智能交通
19、集成平台,画面 清晰,存储格式、存储时长、叠加信息 满足标书要求提供监控系统接入支队智能交 通管控平台确认单,提供试运 行期间相隔十五日时长的两端 录像,叠加信息完整图像采集单元(摄像机)、传输设备(光 端机、汇聚光端机)中心控制设备、存 储设备品牌、型号和数量与标书、合同、 检测报告等文件一致,按照路口,依据施工图纸、投 标文件、投标清单、对每个路 口的摄像机、传输设备、中心 控制品牌、主要技术参数、数 量进行罗列,制作统计表,并 与路口实际安装情况对照,制 定对照细化表,并对中心设备 品牌、主要技术参数、数量进 行罗列,制作统计表,并与路 口实际安装情况对照,制定对照细化表违法抓拍、枪式摄
20、像机交通事件监测功提供近期生成的事件日志作为能实现,系统功能实现证明材料结构强度(杆件规格尺寸、机箱规格尺 寸)与标书、合一致;检查监控系统穿线是否按照设计图纸实施,是否存在强弱电管道规格、管线敷设与标书、合同、技共管现象,术规范等文件一致;带测速功能需标定的,标定材料齐全提供标定材料卡口、提供超速违法图片支队秩序部匝按照标书要求实现超速违法取证功能、门规范性确认及批量上传确认道车辆记录、数据比对筛选、违法图片自单,接入集成平台交通指挥中控动生成、稽查布控、数据传输等功能,心确认单,提供试运行阶段测制并能够与现有智能交通管控平台对接,试车辆图片信息,提供现场演系示系统功能方案。统系统中CCD彩
21、色摄像机、视频采集卡、 号牌识别单元、工业控制机、通信单元、 控制软件、照明控制单、辅助照明等设 备需标注品牌、型号,品牌、数量、型 号须与投标文件中清单一致按照路口,依据施工图纸、投 标文件、投标清单、对摄像机、 工控机等品牌、主要技术参数、 数量进行罗列,制作统计表, 并与路口实际安装情况对照, 制定对照细化表,匝道信号机能够与现有智能交通管控平台对接,实现远程访问控制,灯态观察及修改提供匝道信号机与交通指挥中 心集成平台对接确认单,灯态 观察及修改现场演示图片结构强度(杆件规格尺寸、机箱规格尺 寸)与标书、合一致;管道规格、管线敷设与标书、合同、技 术规范等文件一致;检查系统穿线是否按照
22、设计图纸实施,是否存在强弱电共管、线缆裸露等现象,提供图片流量 及 事采集的数据能够接入现有智能交通管控平台,实现数据采集功能提供试运行期间该系统生成的流量表、直方图及事件日志视频检测器、流量(事件)检测摄像机、光钎收发器等设备品牌、型号和数量与按照路口,依据施工图纸、投 标文件、投标清单、对摄像机、件 监 测 系 统致 件 义 等 王口 报 测 检 合 标术 统 况 技 作 情 要 制 裝 , 主 ,、枣 表 、 列 际 化 牌 罗 实 细 品 行 照 等进 路 对 器 量 与 定 测 数 并 制 们如花昭小 事 参 计 对尺 技 箱 合一丿 格 致 设; 规 敷 致 件 合 线 杆、 管
23、件 书 、文 度标 格 等 沁 与 规 H 结 寸 管 术是存a, 穿是等 系 施 裸 贰一头缆 检纸 线交 通 诱 导 系 统布兼 股台 自心 平 亠司 AD #中 诱 统 通 系 交 导 现 诱 实血 求 有 要 现 书 与 标 , 召小 匕匕 日八 厶冃 按 功 容平 供 演 成提预 集, 人 单 案 接认从 布 确 能 发 功 息和统 信 挥 系 导 指 示 诱 通 演。 供X交场片 提 台 现 图品Jffi 备 测 唱检 发合 光 标 兆与 F 量 、m致 时 W 件 点型文4 、 等 LL牌 告投 、参 计 对 、#儿 统 况 纸 屏 技 作 情 图 对 要 制 裝 , 丄 、主
24、娄 表 施 职 机 列 际 化 据 清 主 罗 实 细 依 标 、行 口 照 ,投 器进路 对 口 、发 量 与 定 路 件 收 数 并 制 照 文 钎、 , , 按 标 光 数表 照结构强度(杆件规格尺寸、机箱规格尺 寸)与标书、合一致;管道规格、管线敷设与标书、合同、技 术规范等文件一致;检查系统穿线是否按照设计图纸实施,是否存在强弱电共管、线缆裸露等现象,提供图片各 个 系 统 杆 件 及 接 地杆件应经过镀锌喷塑处理,杆件螺丝等紧固件经防锈处理,杆件栽立垂直,净高符合设计要求,基础抱封按照路口进行编号,提供各系统杆件净高测量图片,基础抱封图片杆件壁厚、基础尺寸等相关工艺符合施工图及公
25、安交通管理外场设施基础施工通用技术要求按照路口进行编号,提供各系 统杆件壁厚测量图片,提供基 础报验图片,并统计测量值, 制定统计表隐 蔽 工 程提供道路两侧及交口范围内光钎、管网走线图,提供建设过程中的敷设 钢管、PE管等报验材料,在光钎管网走线图上标注手井,逐个手井进行 编号,依据编号提供每个手井的开盖照片;光钎、电缆管网数量、材质、埋深等施工工艺按照图纸及公安交通管理外场管道埋深应不小于40MM管道在进出窨井端应加装防鼠护设施基础施工通用技术要求相关技术规范实施,套,各个系统杆件基础、窨井、机箱、接地达标附件二:合肥交通设施工程竣工验收资料内容及编制要求 (标牌标线类)序号文件名编制要求
26、一一一封面封面内容包括:项目名称、资料名称、 施工单位名称(加盖公章)、监理单 位名称、设计单位名称、建设单位名 称,以及日期等内容-二二目录目录按照下述各文件名作为目录项,且必须对应页码编号-三项目完成情况确认单由施工单位编制,经监理单位和业主 单位签章。具体内容大致为:“XXX项目已按照合同及设计文件要求, 完成合同所规定的建设内容,并经自 检合格,提请监理及业主单位确认。” 该确认单应随附合同文件、合同清 单、未安装设备移交单、增加设备清单(合同外)等。四招标文件及投标文件五开工报告六施工组织设计七自检报告由施工单位编制并签章。自检报口的 内容主要包括:本项目建设内容及概 况;建设完成情
27、况;项目变更情况; 生产、施工、安装工艺等方面的质量 自检结果及结论。需要说明的是,下 述各系统的细化指标资料是自检报 告的一个详细补充。八监理评定资料由监理单位编制并签章。包括监理初验收报告、各子系统监理初验收记录九第三方检测报告由第三方检测机构编制并签章十项目工程量汇总对照表该表应包括:合同清单(含品牌、规 格型号、技术参数、数量等)、实际 安装清单(含品牌、规格型号、技术 参数等与合同清单对照的一致性,以 及实际安装数量等)、未安装设备清 单(注明是否移交或变更取消)。为 保证更为直观,建议用一张表体现上 述所有内容。该对照表需经监理、业 主确认。十一项目验收细化指标表严格根据交警支队下
28、发的新改建道 路附属交通设施工程移交验收工作 规范中有关交通设施验收细化指标 所规定的格式,逐项填写。十二信号设备细化指标资料此为封面式资料,一张纸即可12.1现场图片提供所有路口信号灯的景观图片,并在图片上说明是属于哪个路口、哪个方向及哪种类型的信号灯12.2设备对照细化表针对信号灯系统制作设备对照表(逐 交口、路段),包括原合同清单(含 品牌、规格型号、技术参数及数量)、 实际安装清单,以及备注内容(特指 变更情况说明)12.3杆件检测对照表及抽样图片包括一份杆件壁厚及净咼的测试数 据统计表(列明杆件所属路口、方向、 规格及类型),以及对杆件进行壁厚 及净高测试的图片(图片需表明哪个 路口
29、哪个方向的哪种类型杆件)(考 虑到一个项目杆件较多,在图片的选 用上可采取抽样方式,抽样率不得低 于30%但测试数据统计表应包含所 有杆件,不得抽样。)十三交通标志细化指标资料此为封面式资料,一张纸即可13.1物品明细各类标志(含标志杆件和牌面)数量、规格、尺寸13.2反光膜所使用产品质保书、合格证、进货单、凭证、相关检测报告等13.3基础等附件资料各类规格基础开挖数量及相关施工图片和对应文字记录十四交通标线细化指标资料此为封面式资料,一张纸即可14.1标线工程量明细各类标线具体工程量(道路分段分类统计计算),14.2标线资料材料采购清单及票据,产品合格证及相关检测报告十五交通隔离设施细化指
30、标资料此为封面式资料,一张纸即可15.1物品明细各类隔离设施设置点位具体数量、规 格(护栏分段统计,其他隔离设施逐 点位罗列)15.2产品资料相关设施采购清单,产品合格证及相关检测报告十六杆件及接地细化指标资料此为封面式资料,一张纸即可16.1杆件测试记录表及抽样图片包括一份杆件壁厚及净咼的测试数 据统计表(列明杆件所属路口、方向、 规格及类型),以及对杆件进行壁厚 及净高测试的图片(图片需表明哪个 路口、哪个方向的哪种类型杆件)16.2杆件基础抱封抽样图片抽验提供各个路口各类型杆件的基础抱封图片,并标明属于哪个路口、哪个杆件16.3杆件及设备接地测试记录第三方检测报告中有关接地测试数据十七隐
31、蔽工程细化指标资料此为封面式资料,一张纸即可17.1杆件基础隐蔽工程记录含:隐敝工程验收申请表、隐敝工程 验收记录和检验批三项。其中检验批 应包括:基础尺寸规格、地龙规格、 浇筑水泥标号等检测内容。17.2管线预埋隐蔽工程记录含:隐敝工程验收申请表、隐敝工程 验收记录和检验批二项。其中检验批 应包括:管道预埋深度、管件线缆材 质及规格、辅助保护措施等检测内 容。十八竣工图完整的竣工图必须包括:交通工程设 计说明、各类杆件、标志、灯具及管 井大样图、取(配)电系统图、子系 统平面布置图、及配线图等。图纸建 议用A3纸打印,应有详细的图列说 明、单路口设备数量统计等,并加盖 竣工图章(完整的签字)
32、十九项目变更资料变更资料包括两大类:设备变更、设 计变更。所有与原合同清单不符、与 原设计不符的,均必须办理相关的变 更手续。二十监理工作报告由监理单位编制提供主要包括1、项 目概况该项要有工程量确数,2、监 理工作概况,3、工程质量管理该项包括质量管理措施、施工过程质量检 查情况汇总(含原材料进厂抽查检 测)、质量问题及处理情况、工程质 量评定,4、项目变更情况,5、工作 总结合肥市新改建道路附属标志标线类设施验收细化指标标志标线验收 资 料施、竣工图(电子档CAD图纸)招标文件投标文件 合同承建单位自检报告监理单位自检报告 业主验收函 产品合格 证、第三方检测报告现场验收前三个工作日提 交
33、类设验施验收登高车、铁锹、测距仪、杆件壁厚测试由业主单位协调,带至验收收标工仪、逆反射测试仪等现场准具/、交杆件应经过镀锌喷塑处理,杆件螺丝等按照路口进行编号,提供各通紧固件经防锈处理,杆件栽立垂直,净系统杆件净高测量图片,基标高符合设计要求,基础抱封础抱封图片志类杆件、标心牌面壁厚、基础尺寸、净冋 等相关工艺符合施工图及公安交通管 理外场设施基础施工通用技术要求按照路口进行编号,按照路 口,依据施工图纸、投标文 件、投标清单、对项目杆件、 标志牌面壁厚等主要技术 参数、数量进行罗列,制作 统计表,并与实际安装情况 对照,制定对照细化表,提 供每根杆件壁厚测试数据 及测试现场图片反光膜等级确定
34、对照施工图,对标牌进行编 号,提供版面反光膜测试等 级现场图片及数据,统计罗 列数据交通 标 线施画面积与合同文本一致对该项目施画的内容进行分类统计罗列,制定统计表标线厚度、及逆反射亮度系数提供标线厚度及逆反射亮度系数检测图片及数据类施丄丄艺检杳提供自检阶段施工工艺检查现场图片对护栏及底座数量进行核实提供护栏片数、总计米数统 计表隔 离 设 施对护栏、底座的制作工艺检查提供护栏镀锌、喷塑的证明 材料,检验检测报告及底座 材质的证明材料施丄丄艺检杳提供自检阶段施工工艺检查现场图片苴他设施附件XXX项目现场设备明细表(按照路口路段列表)XX交口(或路段)(按照各个子系统分类)序号具体位置规格型号品
35、牌数量设备编号是否与合同相符照片备注XXX路口(或路段)设备汇总表序号系统名称设备数量备注1信号系统2闯红灯自动记录系统3监控系统4卡口系统5事件检测系统6交通诱导系统7超速违法取证系统8违反禁令标示自动抓拍系统XXX项目设备汇总表业主单位:(签章)监理单位:(签章)施工单位:(签章)序号路口路段名称信号系统闯红灯自动记录系统监控系统卡口系统事件检测系统交通诱导系统超速违法取证系统违反禁令标示自动抓拍系统XX路口XX路段XXX项目机房系统设备明细表序号设备名称设备位置品牌型号数量设备编号是否与合同相符设备照片备注附件四:XXX项目铭牌制作表对应铭牌摆放位置:1、机柜铭牌放在机柜内侧;2、杆件铭
