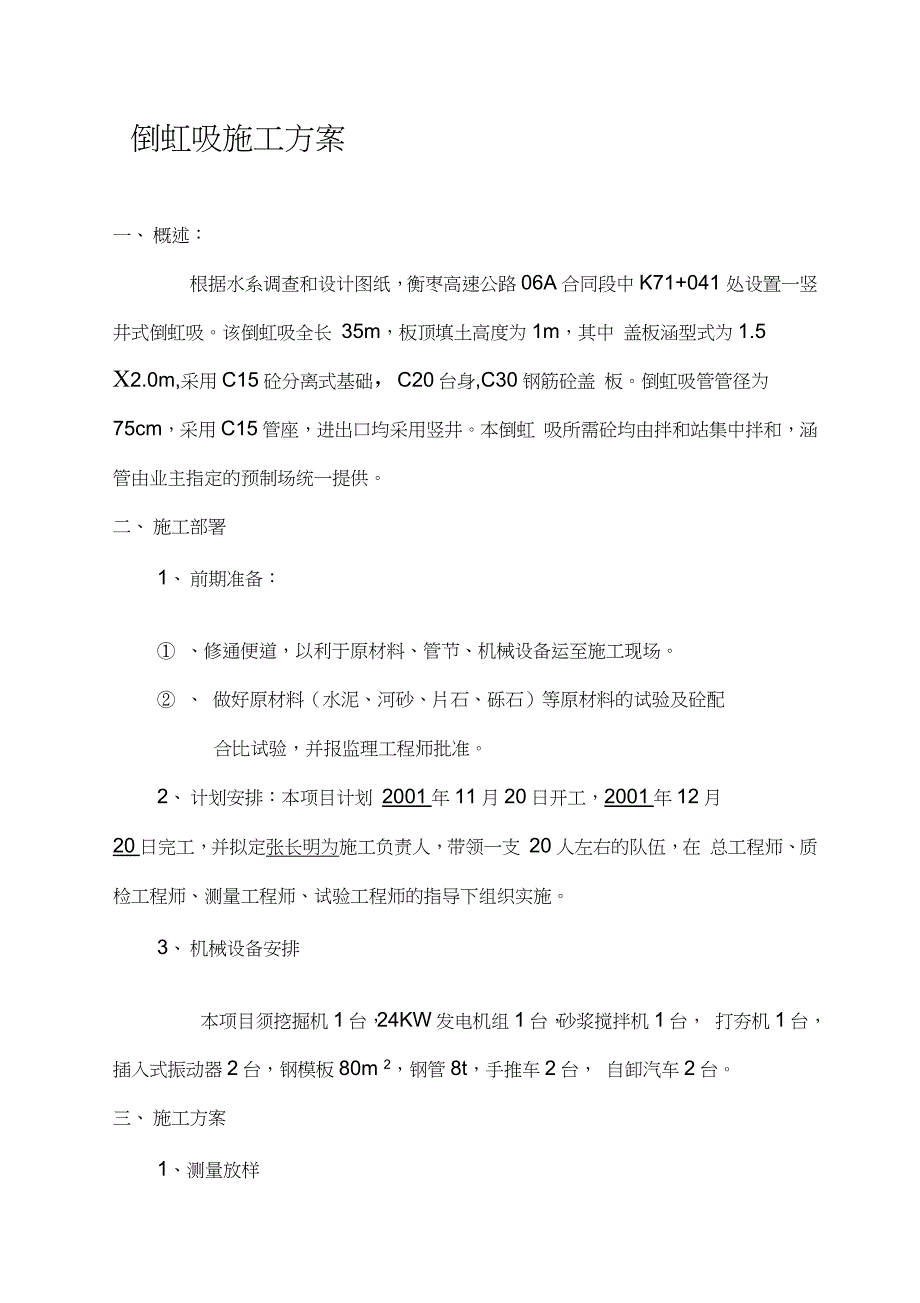

1、倒虹吸施工方案一、概述:根据水系调查和设计图纸,衡枣高速公路06A合同段中K71+041 处设置一竖井式倒虹吸。该倒虹吸全长 35m,板顶填土高度为1m,其中 盖板涵型式为1.5 X2.0m,采用C15砼分离式基础,C20台身,C30钢筋砼盖 板。倒虹吸管管径为75cm,采用C15管座,进出口均采用竖井。本倒虹 吸所需砼均由拌和站集中拌和,涵管由业主指定的预制场统一提供。二、施工部署1、前期准备: 、修通便道,以利于原材料、管节、机械设备运至施工现场。 、 做好原材料(水泥、河砂、片石、砾石)等原材料的试验及砼配合比试验,并报监理工程师批准。2、计划安排:本项目计划 2001年11月20日开工

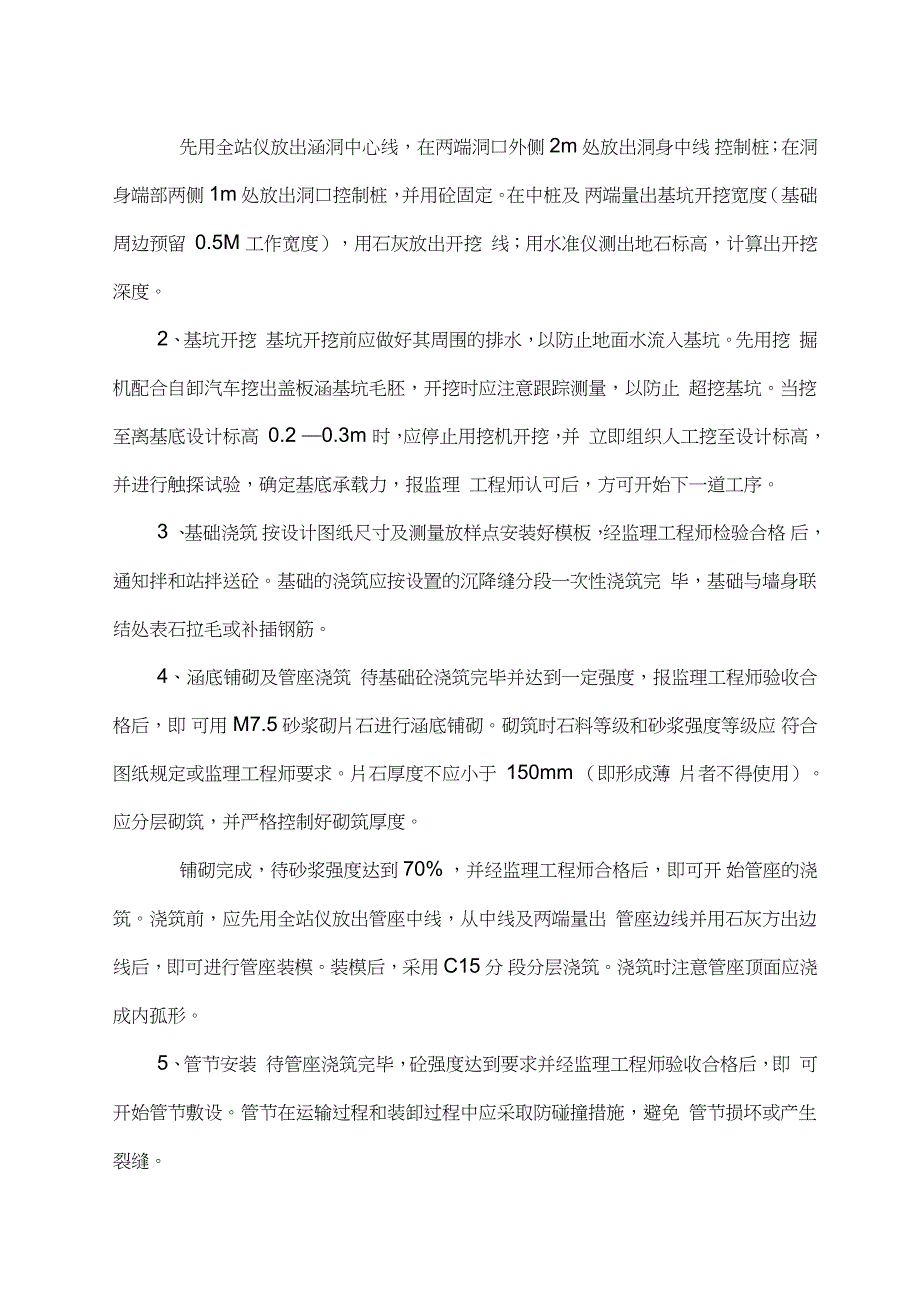

2、2001年12月20日完工,并拟定张长明为施工负责人,带领一支 20人左右的队伍,在 总工程师、质检工程师、测量工程师、试验工程师的指导下组织实施。3、机械设备安排本项目须挖掘机1台,24KW发电机组1台,砂浆搅拌机1台, 打夯机1台,插入式振动器2台,钢模板80m 2,钢管8t,手推车2台, 自卸汽车2台。三、施工方案1、测量放样先用全站仪放出涵洞中心线,在两端洞口外侧 2m 处放出洞身中线 控制桩;在洞身端部两侧 1m 处放出洞口控制桩,并用砼固定。在中桩及 两端量出基坑开挖宽度(基础周边预留 0.5M 工作宽度),用石灰放出开挖 线;用水准仪测出地石标高,计算出开挖深度。2、基坑开挖
3、基坑开挖前应做好其周围的排水,以防止地面水流入基坑。先用挖 掘机配合自卸汽车挖出盖板涵基坑毛胚,开挖时应注意跟踪测量,以防止 超挖基坑。当挖至离基底设计标高 0.2 0.3m 时,应停止用挖机开挖,并 立即组织人工挖至设计标高,并进行触探试验,确定基底承载力,报监理 工程师认可后,方可开始下一道工序。3 、基础浇筑 按设计图纸尺寸及测量放样点安装好模板,经监理工程师检验合格 后,通知拌和站拌送砼。基础的浇筑应按设置的沉降缝分段一次性浇筑完 毕,基础与墙身联结处表石拉毛或补插钢筋。4、涵底铺砌及管座浇筑 待基础砼浇筑完毕并达到一定强度,报监理工程师验收合格后,即 可用 M7.5 砂浆砌片石进行涵
4、底铺砌。砌筑时石料等级和砂浆强度等级应 符合图纸规定或监理工程师要求。片石厚度不应小于 150mm (即形成薄 片者不得使用)。应分层砌筑,并严格控制好砌筑厚度。铺砌完成,待砂浆强度达到 70% ,并经监理工程师合格后,即可开 始管座的浇筑。浇筑前,应先用全站仪放出管座中线,从中线及两端量出 管座边线并用石灰方出边线后,即可进行管座装模。装模后,采用 C15 分 段分层浇筑。浇筑时注意管座顶面应浇成内孤形。5、管节安装 待管座浇筑完毕,砼强度达到要求并经监理工程师验收合格后,即 可开始管节敷设。管节在运输过程和装卸过程中应采取防碰撞措施,避免 管节损坏或产生裂缝。管节安装以下游开始,使接头面向

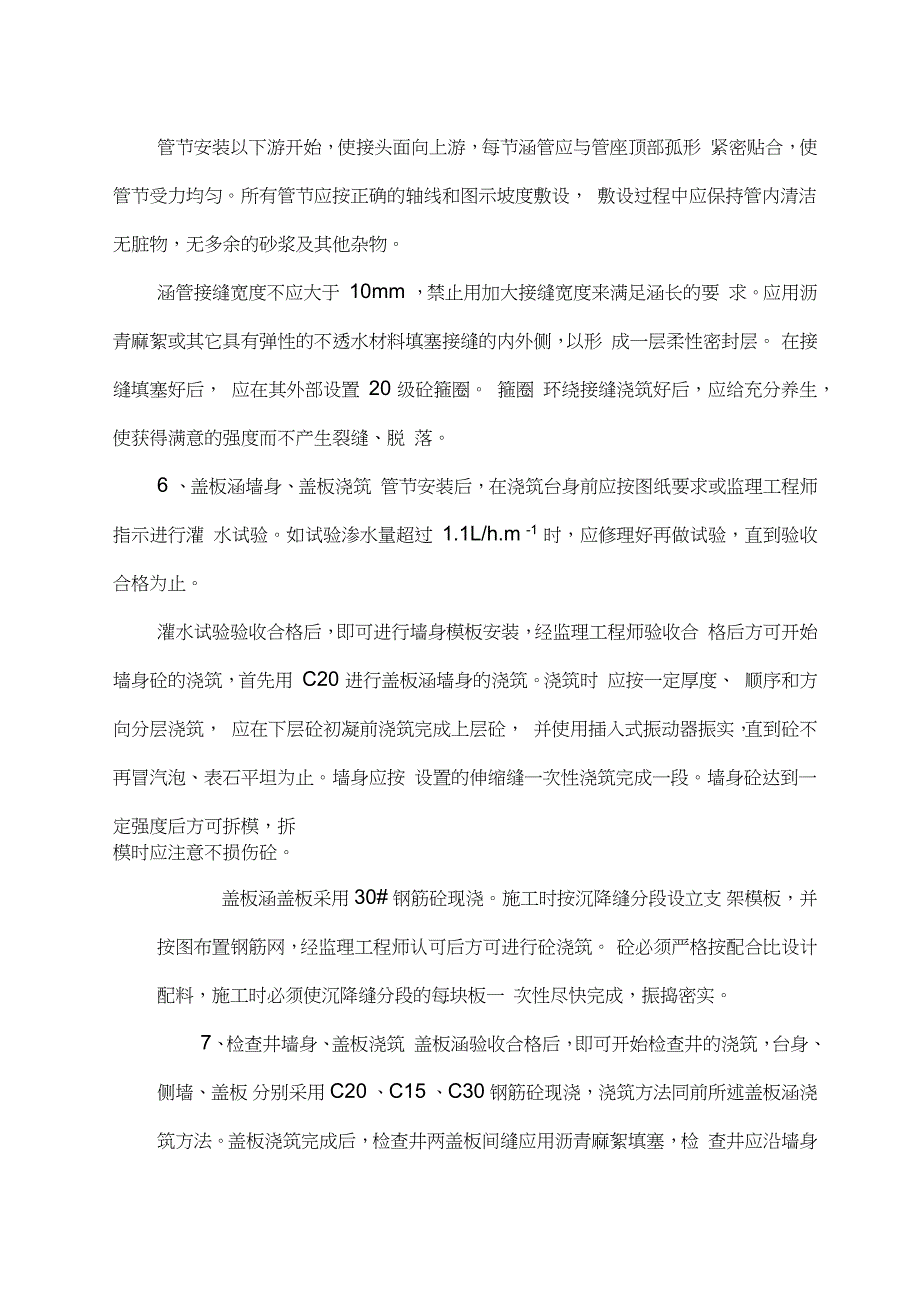

5、上游,每节涵管应与管座顶部孤形 紧密贴合,使管节受力均匀。所有管节应按正确的轴线和图示坡度敷设, 敷设过程中应保持管内清洁无脏物,无多余的砂浆及其他杂物。涵管接缝宽度不应大于 10mm ,禁止用加大接缝宽度来满足涵长的要 求。应用沥青麻絮或其它具有弹性的不透水材料填塞接缝的内外侧,以形 成一层柔性密封层。 在接缝填塞好后, 应在其外部设置 20 级砼箍圈。 箍圈 环绕接缝浇筑好后,应给充分养生,使获得满意的强度而不产生裂缝、脱 落。6 、盖板涵墙身、盖板浇筑 管节安装后,在浇筑台身前应按图纸要求或监理工程师指示进行灌 水试验。如试验渗水量超过 1.1L/h.m -1 时,应修理好再做试验,直到
6、验收 合格为止。灌水试验验收合格后,即可进行墙身模板安装,经监理工程师验收合 格后方可开始墙身砼的浇筑,首先用 C20 进行盖板涵墙身的浇筑。浇筑时 应按一定厚度、 顺序和方向分层浇筑, 应在下层砼初凝前浇筑完成上层砼, 并使用插入式振动器振实,直到砼不再冒汽泡、表石平坦为止。墙身应按 设置的伸缩缝一次性浇筑完成一段。墙身砼达到一定强度后方可拆模,拆模时应注意不损伤砼。盖板涵盖板采用 30# 钢筋砼现浇。施工时按沉降缝分段设立支 架模板,并按图布置钢筋网,经监理工程师认可后方可进行砼浇筑。 砼必须严格按配合比设计配料,施工时必须使沉降缝分段的每块板一 次性尽快完成,振捣密实。7、检查井墙身、盖
7、板浇筑 盖板涵验收合格后,即可开始检查井的浇筑,台身、侧墙、盖板 分别采用 C20 、C15 、C30 钢筋砼现浇,浇筑方法同前所述盖板涵浇 筑方法。盖板浇筑完成后,检查井两盖板间缝应用沥青麻絮填塞,检 查井应沿墙身向下每隔 0.4m 设置扶梯,以便于检查。8、洞口施工 倒虹吸进、出水口均设置竖井。倒虹吸管上、下游两端与竖井 用C15连接,施工时应做到连接紧密,以免漏水。竖井井身采用1.25m 钢筋砼圆管。水流入竖井前设置沉淀池,流入倒虹吸前设置留 泥井,以免污泥及其它杂物进入倒虹吸,填塞吸管而造成水流不畅。 此外,为防止漂浮物或人、畜吸(跌)入竖井和倒虹吸管内,在竖井 进口处需设立拦污栅。倒
8、虹吸进、出水口竖井井盖应在倒虹吸竣工后及时盖上。9、填土经检验倒虹吸管安装及接缝符合要求,并且其砌体砂浆或砼强 度达到设计强度的 70% ,方可进行回填作业。用掺 5%石灰的土进行 回填。石灰土应分层推铺,并用符合要求的设备压实。每层都应压实到图纸或监理工程师要求的压实度标准。石灰土的含水量应严格控制。四、环境保护1、做好临时排水工作,防止水土流失而影响农用灌溉。2、坚持文明施工。材料堆放整齐,废物应及时清理或处置。3、时刻注意安全施工,在施工场地设立安全标志牌,禁止非施 工人员进入。按摩技师承包协议(以下简称甲方)(以下简称乙方)为适应市场需求,强化浴场内部管理,为浴场将来拓展铺下一条坚实之
9、路,保障技师技能优异提高,效益双赢之目的,经乙方主动提出意向,经董事会考评,研究决定,同意乙方承包工作,并负责浴场内在场技师日常管理、培训、服务、工作,对承包工作相关事宜,甲、乙双方本着自愿协商的原则,一致同意签订本协议,具体条件如下:一、承包服务范围:技师等服务技术。二、甲方权益:1、甲方有权核定技师人数及整体素质进行考核,必须根据营业状况,甲、乙双方协商决定。2、在本协议期内,甲方有权根据甲方规章制度对乙方进行指导、监督和奖励。3、在协议期内,甲方有义务提供乙方人员食宿。4、甲方有权要求乙方在一定期限内推出合法新项目,乙方必须遵照执行,以提高企业竞争力。三、乙方权益:1、乙方必须自觉遵守甲
10、方的相关制度及管理人员的监督,如乙方违反甲方规定,则按甲方规定条款予以处罚。2、乙方人员在与顾客沟通之间,不得诋毁公司生誉,违者甲方有权对乙方作出处罚(视情节轻重)3、乙方有义务在与客人沟通中推销其它按摩项目,并了解客观存在的问题,顾客不满意的方面及时反馈给甲方高层管理人员,以便甲方不断完善内部机制,达到顾客满意。四、其它事项:1、乙方需在人员进场前向甲方一次性缴纳抵押金人民币元,协议期满后,退还给乙方。如乙方单方面违约或者由乙方原因对浴场的经营带来负面影响和损失,由乙方承担全部责任并视情节扣除押金或追加赔偿。2、如因不可抗拒的外界因素导致不能正常运营,双方将所产生的利润分配结清,协议无条件终止,损失双方自行承担。五、协议期限:1、自 年 月 日起至年 月 日止
