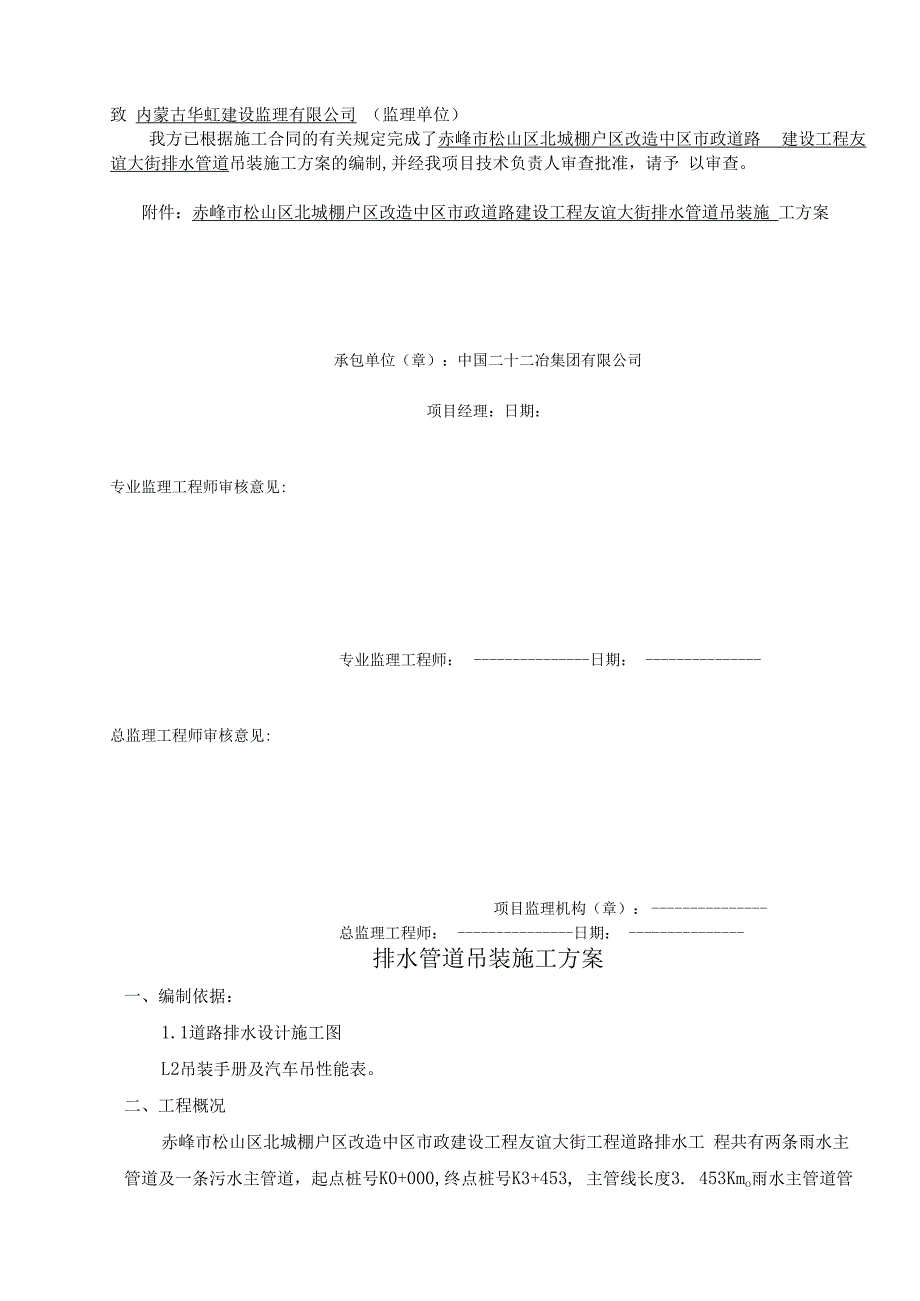

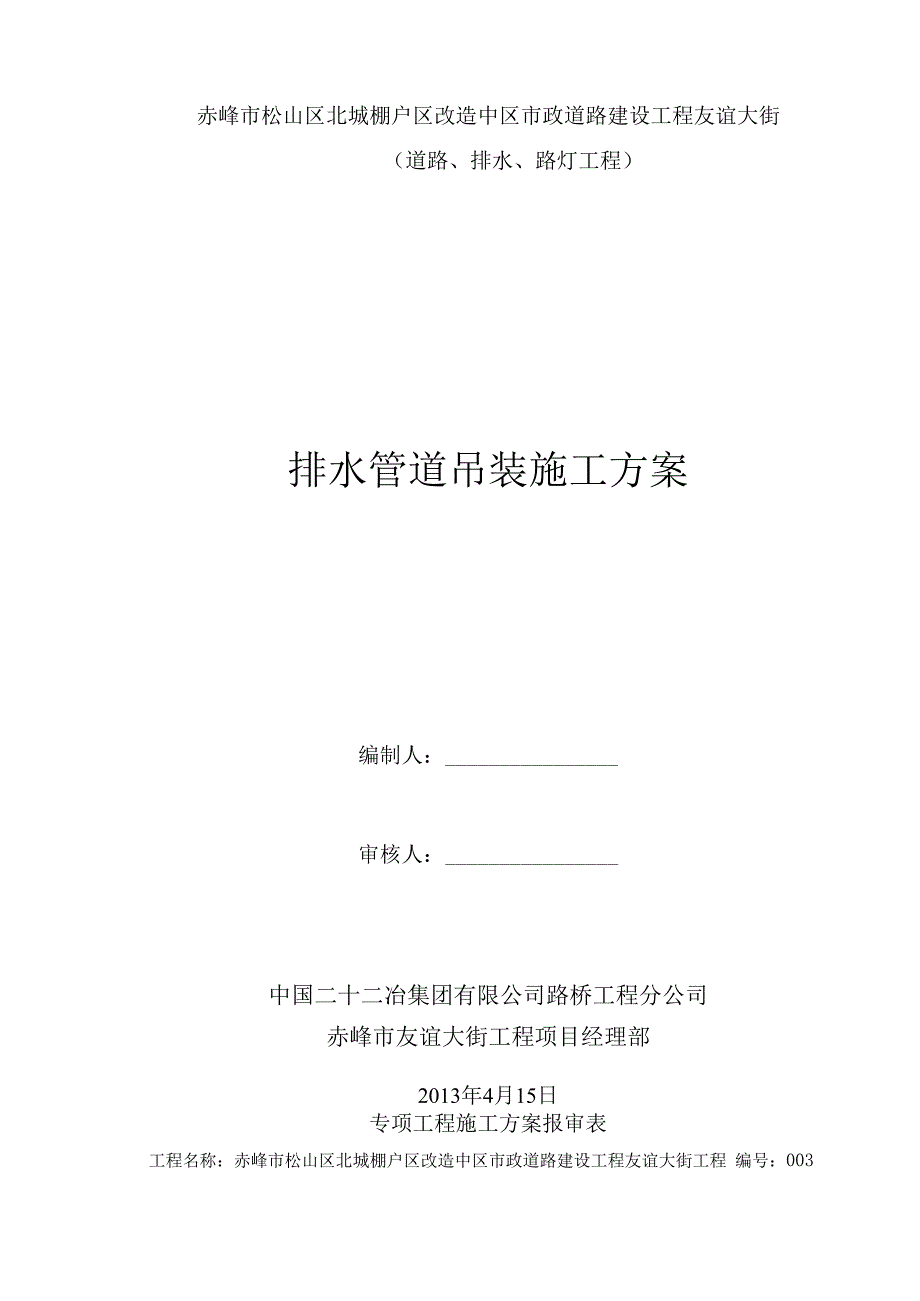

1、赤峰市松山区北城棚户区改造中区市政道路建设工程友谊大街(道路、排水、路灯工程)排水管道吊装施工方案编制人:审核人:中国二十二冶集团有限公司路桥工程分公司赤峰市友谊大街工程项目经理部2013年4月15日专项工程施工方案报审表工程名称:赤峰市松山区北城棚户区改造中区市政道路建设工程友谊大街工程 编号:003致 内蒙古华虹建设监理有限公司 (监理单位)我方已根据施工合同的有关规定完成了赤峰市松山区北城棚户区改造中区市政道路 建设工程友谊大街排水管道吊装施工方案的编制,并经我项目技术负责人审查批准,请予 以审查。附件:赤峰市松山区北城棚户区改造中区市政道路建设工程友谊大街排水管道吊装施 工方案承包单位

2、章):中国二十二冶集团有限公司项目经理:日期:专业监理工程师审核意见:专业监理工程师: 日期: 总监理工程师审核意见:项目监理机构(章):总监理工程师: 日期: 排水管道吊装施工方案一、编制依据:1.1道路排水设计施工图L2吊装手册及汽车吊性能表。二、工程概况赤峰市松山区北城棚户区改造中区市政建设工程友谊大街工程道路排水工 程共有两条雨水主管道及一条污水主管道,起点桩号K0+000,终点桩号K3+453, 主管线长度3. 453Kmo雨水主管道管径分别为1.8m、2.0m、2.4m、2.6m、2. 8m, 管道平均开挖深度约为8. 9m,北侧最大开挖深度10. 22叫 南侧最大开挖深度 10

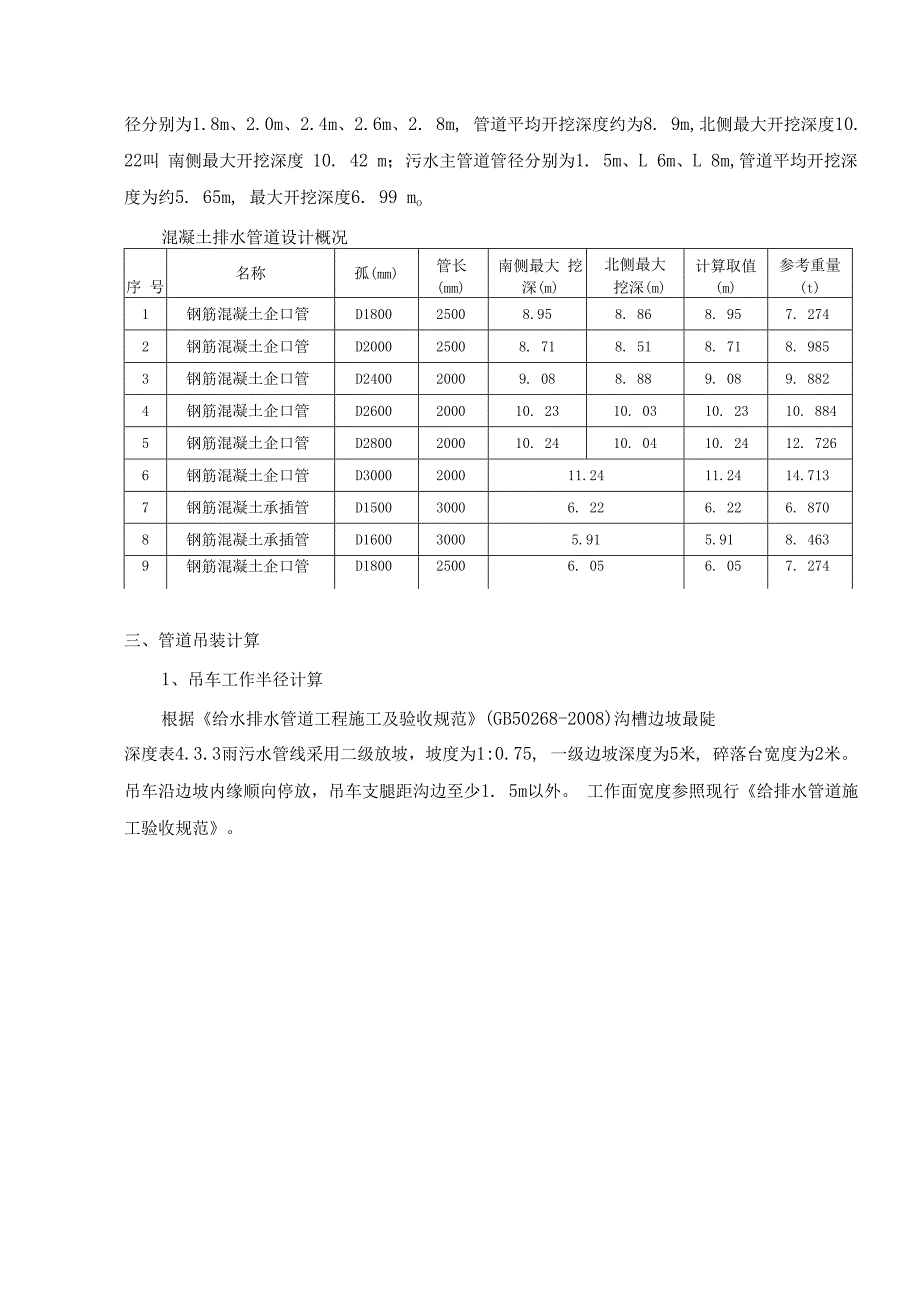

3、 42 m;污水主管道管径分别为1. 5m、L 6m、L 8m,管道平均开挖深度为约5. 65m, 最大开挖深度6. 99 mo混凝土排水管道设计概况序 号名称孤(mm)管长 (mm)南侧最大 挖深(m)北侧最大挖深(m)计算取值 (m)参考重量 (t)1钢筋混凝土企口管D180025008.958. 868. 957. 2742钢筋混凝土企口管D200025008. 718. 518. 718. 9853钢筋混凝土企口管D240020009. 088. 889. 089. 8824钢筋混凝土企口管D2600200010. 2310. 0310. 2310. 8845钢筋混凝土企口管D280

4、0200010. 2410. 0410. 2412. 7266钢筋混凝土企口管D3000200011.2411.2414.7137钢筋混凝土承插管D150030006. 226. 226. 8708钢筋混凝土承插管D160030005.915.918. 4639钢筋混凝土企口管D180025006. 056. 057. 274三、管道吊装计算1、吊车工作半径计算根据给水排水管道工程施工及验收规范(GB50268-2008)沟槽边坡最陡深度表4.3.3雨污水管线采用二级放坡,坡度为1:0.75, 一级边坡深度为5米, 碎落台宽度为2米。吊车沿边坡内缘顺向停放,吊车支腿距沟边至少1. 5m以外。

5、工作面宽度参照现行给排水管道施工验收规范。混凝土类管道金属类、化学建材类管道1000D01500刚性接口600500柔性接口5001500最大挖 深(m)放坡宽度 (m)支腿与坡顶距离 (m)工作面宽度 (m)支腿横 距(m)吊装最小 半径(m)首尾吊点 平距(m)吊装最大 半径(m)1D18008. 958.71.50.67.615. 53. 7515.92D20008. 718. 51.50.67.615.43. 7515. 93D24009. 088.81.50.67.615. 9416.44D260010. 239.71.50.67.616.9417.45D280010. 249.71

6、50.67.617.0417.56D300011.249.81.50.67.617.2418.37D15006. 226.71.50.57.613.34.514.08D16005.916.41.50.67.613. 14.513.99D18006. 056. 51.50.67.613. 33. 7513.82、吊装荷载计算吊装载荷:Q=KU(G+ l+2)Kl:动载系数 G:管道重 l:索具重量2:钩头重量序 号管径(mm)管道重量(t)动载系数索具重量 (t)钩头重量 (t)吊装荷载 (t)吊装半径 (m)1D18007.2741. 10. 050. 468. 5615.92D20008.

7、9851. 10. 050. 4610. 4415.93D24009.8821. 10. 050. 4611.4316.44D260010. 8841. 10. 050. 4612. 5317.45D280012. 7261. 10. 050. 4614. 5617.56D300014. 7131. 10. 050. 4616. 7518.37D15006. 8701. 10. 050. 468. 1214.08D16008.4631. 10. 050. 469. 8713.99D18007.2741. 10. 050. 468. 5613.83、吊车选用雨水管道D1800吊车选用:根据以上条

8、件,QY80K吊车吊装时吊车回转半径 16m,出杆24.38m,起重能力为:8.6吨8.56吨,可以满足吊装要求。雨水管道D2000吊车选用:根据以上条件,QY90K吊车吊装时吊车回转半径 16m,出杆20. 16m,起重能力为:12.9吨10. 44吨,可以满足吊装要求。雨水管道D2400吊车选用:根据以上条件,QYlOOK-I吊车吊装时吊车回转 半径18m,出杆32.25m,起重能力为:12.7吨. 43吨,可以满足吊装要求。雨水管道D2600吊车选用:根据以上条件,QYIOOK- I吊车吊装时吊车回转 半径18m,出杆32.25m,起重能力为:12. 7吨12.53吨,可以满足吊装要求。

9、雨水管道D2800吊车选用:根据以上条件,QY130 K吊车吊装时吊车回转半 径18m,出杆21.28m,起重能力为:18. 5吨14. 56吨,可以满足吊装要求。雨水管道D3000吊车选用:根据以上条件,QY130K吊车吊装时吊车回转半 径20m,出杆37.84,起重能力为:17.3吨16.75吨,可以满足吊装要求。污水管道D1500吊车选用:根据以上条件,QY80K吊车吊装时吊车回转半径14m,出杆20. 25m,起重能力为:10.4吨8.12吨,可以满足吊装要求。污水管道D1600吊车选用:根据以上条件,QY80K吊车吊装时吊车回转半径14m,出杆20.25m,起重能力为:10.4吨9.

10、87吨,可以满足吊装要求。污水管道D1800吊车选用:根据以上条件,QY80K吊车吊装时吊车回转半径14m, 出杆20.25m,起重能力为:10.4吨8.56吨,可以满足吊装要求。4、吊装方法及钢丝绳的选用根据管道重量的计算,捆绑管子时选用绳索兜底平吊法,采用绳索兜底平吊 法时,吊绳夹角按30。计算。P=Qncos (IT)P一每根钢丝绳所受的拉力(N);Q起重设备的重力(N);(以最大直径2. 8米管道重量计)n-一使用钢丝绳的根数;a钢丝绳与铅垂线的夹角。最大破坏拉力 P=12726*104*cos30=36737N钢丝绳的容许拉力可按下式计算:aS0P= (1-2)K式中P钢丝绳的容许拉

11、力(kN);S0钢丝绳的钢丝破断拉力总和(kN);a 考虑钢丝绳之间荷载不均匀系数,对619 6X37、6X61钢丝绳,a 分别取 0.85、0.82、0. 80;K钢丝绳使用安全系数。使用情况安全系数K使用情况安全系数K缆风绳用3.5用作吊索,无弯曲6-7用于手动起重设备4.5用作绑扎吊索8-10用于机动起重设备56用于载人的升降机14P =0. 826. 737/6=5. 02IKN式中d钢丝绳直径(mm)PO一一钢丝绳实际承受的最大拉力(N)选用巾156X37的钢丝绳。5、起吊时地基承载力验算(按最大件前体重量12.726吨计算)A、吊机重量:65. 8t管道重量:12.726t合计:7

12、8. 526tB、地基承载力:78. 526t(15. 33)m2=l. 711tm2=17. IlkPaC、安全系数:17. IlkPaXl. 5=42. 8kPa起吊时对地基承载力要求为42. 8kPao现场地质为粉土,根据地勘资料知卵石 地基承载力为140 kPa,施工现场满足起吊要求。四、吊装人员配备:(1)施工负责人1人现场安全员1人起重工2人汽车起重机司机2人(5)普工4人五、管道吊装步骤1、吊装施工工艺流程如下:吊装场地面强度核实一吊车就位一工作半径核实一挂钩一试吊一正式吊装 一管道就位一摘钩2、管道安装(1)吊装前的准备工作a、进场的管子应堆放在基坑顶2米外平整的地方,不同类别

13、和不同规格的管子要分开堆放,跺与跺之间要留有通道。b、吊车、拖板车、索具道木等车辆和机器都已准备齐全,各个工种的人员准备完善,吊装方案已经批准,并对作业人员进行了安全技术交底。c、管道安装前,逐节检查管道质量,尤其承、企口必须无破损,橡胶圈需圆度均匀、质地致密,无气泡、气孔,表面平整,存放在阴凉处,不得在阳光下直晒72小时以上。(2)管道吊装a、管子在下沟前应先进行试吊,确认可靠后方可吊运。b、钢筋碎管安装前应首先确定好中线及检查井的位置,检验基础高程合格后,开始从下游吊装下管,承口在上游。c、安装时,先把管口清洗干净,然后将橡胶圈套在管道的插口上,人工配合吊车安装。安装好第一节管道,并将其固

14、定,然后再下第二节管,安装好橡胶 圈,并清除承口内的泥沙。用吊车将插口插入承口内,然后用装载机慢慢顶入使 插口全部插入承口内。经检查合格后,然后依次进行安装。六、吊装安全措施1、吊装应由一人负责指挥,指挥人员必须熟悉机械吊装的有关安全操作规 程和指挥信号;架驶员必须听从信号进行操作。2、吊车沿沟槽开行距沟边应间隔1. 5米的距离,以避免沟壁坍塌。3、参加吊装及施工人员必须坚守岗位,并根据指挥者的命令进行工作,指 挥者应把信号向全体工作人员交待清楚,必要时刻进行预演。哨音必须准确、响 亮,旗语应清楚,工作人员如对信号不明确时应立即询问,严禁凭估计、猜测进 行操作。4、指挥者应站在能看到吊装全过程

15、并被所有施工人员全能看到的位置上, 以利于直接指挥各个工作岗位,否则应通过助手及时传递信号。5、正式吊装前应进行试吊,试吊中检查全部机具、吊装带的受力情况,发 现问题应先将工件放回地面,故障排除后重新试吊,确认一切正常后方可正式吊 装。6、起重机进行满负荷或接近满负荷起吊时,禁止同时进行两种或两种以上 的操作动作。起重臂的左右旋转角度都不能超过45度,严禁斜吊、拉吊和快速 起落。起重臂仰角不得小于30度,尽量避免起落起重臂,严禁落稳前变换操纵 杆。7、吊装不得在风力五级和五级以上时进行,吊装难度较大的作业宜在晴朗 的上午起吊。吊装时施工人员不得在工件下面、受力吊装带附近及其它有危险的 地方停留

16、8、吊车不得在架空输电线路下作业,在架空线路附近作业时,其安全距离 应符合当地电业管理部门的规定。起重机与架空输电导线的安全距离输电导线电压(KV)1以下1-1520-4060-110220允许沿输电导线垂 直方向最近距离1.53456允许沿输电导线水 直方向最近距离11.52469、为避免吊装机具的往返般动,下管时应顺次逐段吊装,即将一段全部吊装 完毕后,再将吊装机具般至下一段进行吊装。10、在工作中起重人员禁止用手直接校正已被重物张紧的绳子,如钢丝绳、 链条等。吊运中发现捆缚松动或吊运工具发生异样、怪声应立即指挥停车进行检 查,绝不可图侥幸之心。11、在吊装工程中吊装作业范围内用锥型筒隔

17、离,拉警戒线,四周摆放安全警示牌,设安全指挥人员2名,至吊装完毕方可撤离。表1主臂起重性能表(kg, m)全伸支腿360作业,12吨平衡重幅度主臂长度(m)120001613020250243802850032630367504088045000幅度30008062300035007357423500400067534232400045006049. 542323045005000544641.632305000600045.54136.828.527.6256000700038.53633.42624.52320.57000800031.230.630.22423.421.518.615.5

18、8000900025. 124.624.32221.72017.214.512.690001000020.3202019. 517.815.8141210000110001716. 717. 718.316. 514.613. 111.6110001200014.414. 115. 115.815.213.412.311.4120001400010.411. 311.911.711. 510.61014000160007.78.69.39.29.59. 18.216000180006.77.37.37.67.97.618000200005.25.85.96.26.46.420000220004

19、64.755.35. 322000240003.63.84. 14.34.4240002600033.33.63.626000280002.32.72.9328000300002. 12.32.430000320001.81.932000340001.41.534000360001. 136000倍率12108665432使用吊钩80t 吨吊钩(IOOOkg)40吨吊钩(360kg)主臂起重性能表(17吨配重,支腿全伸360。作业)17吨配重,支腿全伸360作业幅度主臂长度(m)12. 3016. 2316. 2320. 1620. 1620. 1624. 0924. 0924. 0928.

20、0128.0128.013908072.53.5847568.363.536.967.54787064. 759. 734.562.95427. 136.54.5706761.356.332.558.95125.534.75646058.553.530. 755.34824. 132.94234. 120. 16555245. 748.327.549. 14321. 729.93831. 118. 17464442. 744. 124.944. 13919.527. 13528. 716.3840373740. 722. 739.93617.924.93226.514.9932.5313133

21、620.932.53316.522.92924. 713.71026.526.528. 119.327. 12815.321.32722.912.71220.220.820.816.919.92013.318.52020.311. 11416. 114.915.21611. 716.51617.59.71612.913.3121310.514.31214.28.718109.311.99.911.77.7208.38.5108. 19.97. 1226.68.46.3245.47.25.9倍率1312119610846653伸缩方式000001100200010101100110001100

22、101110000010011012000010021012QYIOOK- I汽车起重机主臂起重性能表(22.2t平衡重)单位:吨幅度(m)主臂长度(m)13. 518. 1922. 8827. 5632. 2536. 9441.6346.315131008048873625706361424165756534237.832.57475045.84035. 130.425.6840.541.841.236.432.528.424. 120. 1934. 536.235.833.330. 126. 522. 719103031.63130.82824. 521.417.815.4122423.8

23、2524.32219.216.313.81417.817.919.420.319.417. 314.812. 71613. 714.915.816.815. 713. 511.61810. 511.812. 713.213.912.210.6209.510.310.811.411.29.7227.68.49. 19.69.98.9246.67.588.38.3265.46.26.76.97. 3285. 15.65.96.2304.24.655.2323.43.84.24.4343.23.53.7362.62.93. 1382.32.6401.92. 1421.7倍率12108654432IO

24、Ot吨吊钩50吨吊钩22. 2t平衡重 全伸支腿360作业使用吊钩(1017kg)(505kg)表1主臂起重性能表(kg, m)38吨配重、全伸支腿性能表1317. 1421. 2825. 4229. 5633. 737. 8441.9846. 1250. 2654.4583130.0108.033. 5125.0102.03. 54115.098.090.075.044.5105.091.085.072.060.04.5598.085.076.568.555.050.05685.078.069.262.053.645.038.06770.070.062.856.550. 543.036. 5

25、28. 57860.060.057.051.246. 540. 535. 028.025.08952.052.050.047.043.637. 532. 527. 524.020.091045.045. 545. 343.039.235.830.026. 522.018.016. 513. 5101239.038.537.534.331.527.023.720.616.515.512.5121429.629.330. 130.227.024.820.818.815. 313. 512.0141623. 123.924.024.022.018.617. 114.013.011.5161818.

26、519.419.619.919.617.215. 513.212.010. 5182016.016.216. 517. 316.313.912. 511.510.0202213.313.513.914.614.612. 111.511.09.3222411.411.712.512.511.210.810.58.624269.610.010.810. 710. 510.010.08.026288. 59.39. 39. 59.59. 57.528307.28.08.08.28.68.87. 130327.07.07.27.57.96.632346.06.06.26.67.06.234365.25.45.86.25.636384.75.05.45.338404.04.44.84.940423.84.24.342443.33.73.844463.23.346482.82.948502.550522. 15254545656倍率12108765433222
