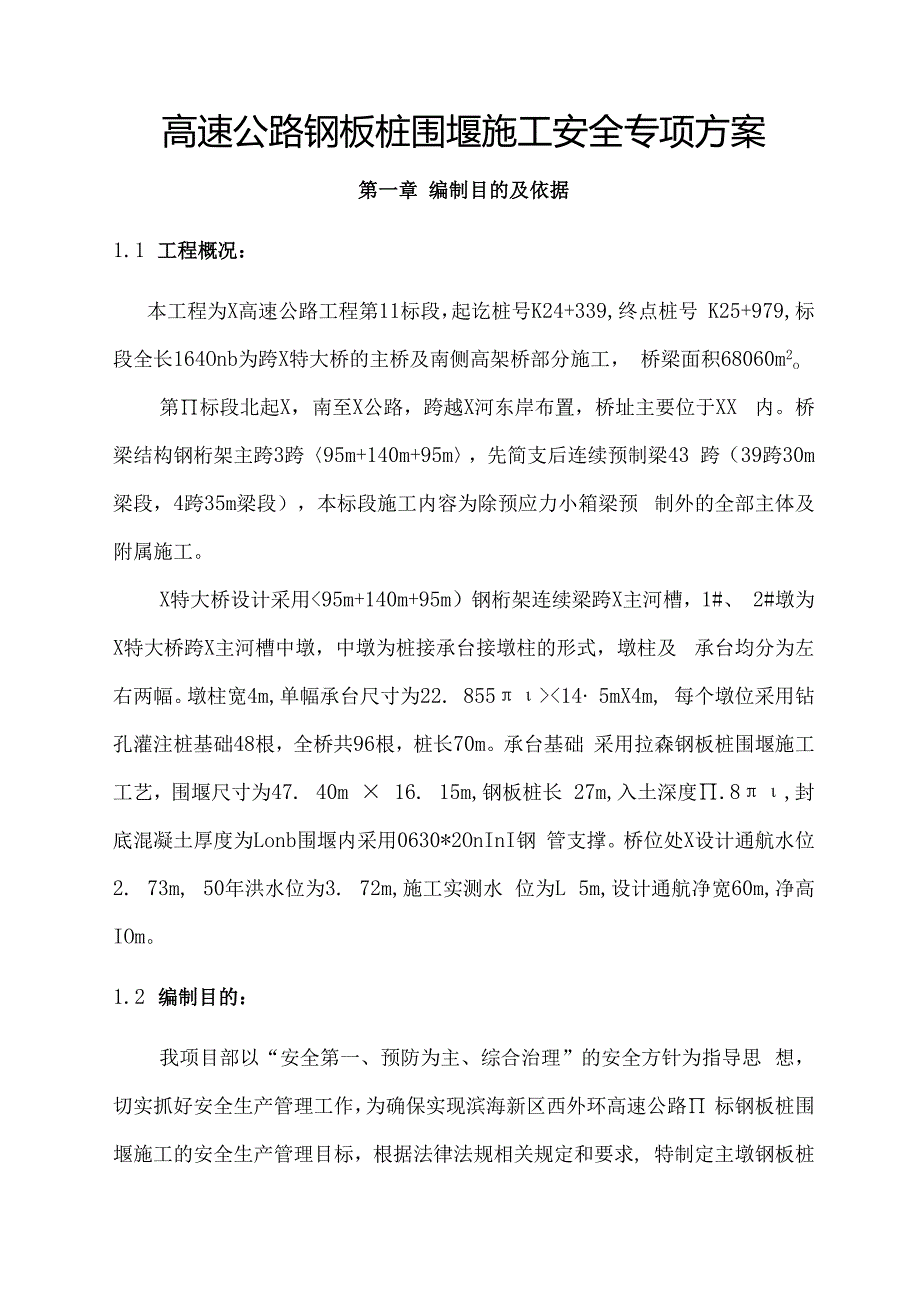

资源描述

1、高速公路钢板桩围堰施工安全专项方案第一章 编制目的及依据1.1 工程概况:本工程为X高速公路工程第11标段,起讫桩号K24+339,终点桩号 K25+979,标段全长164Onb为跨X特大桥的主桥及南侧高架桥部分施工, 桥梁面积68060m2o第标段北起X,南至X公路,跨越X河东岸布置,桥址主要位于XX 内。桥梁结构钢桁架主跨3跨95m+140m+95m,先简支后连续预制梁43 跨(39跨30m梁段,4跨35m梁段),本标段施工内容为除预应力小箱梁预 制外的全部主体及附属施工。X特大桥设计采用14 5mX4m, 每个墩位采用钻孔灌注桩基础48根,全桥共96根,桩长70m。承台基础 采用拉森钢板

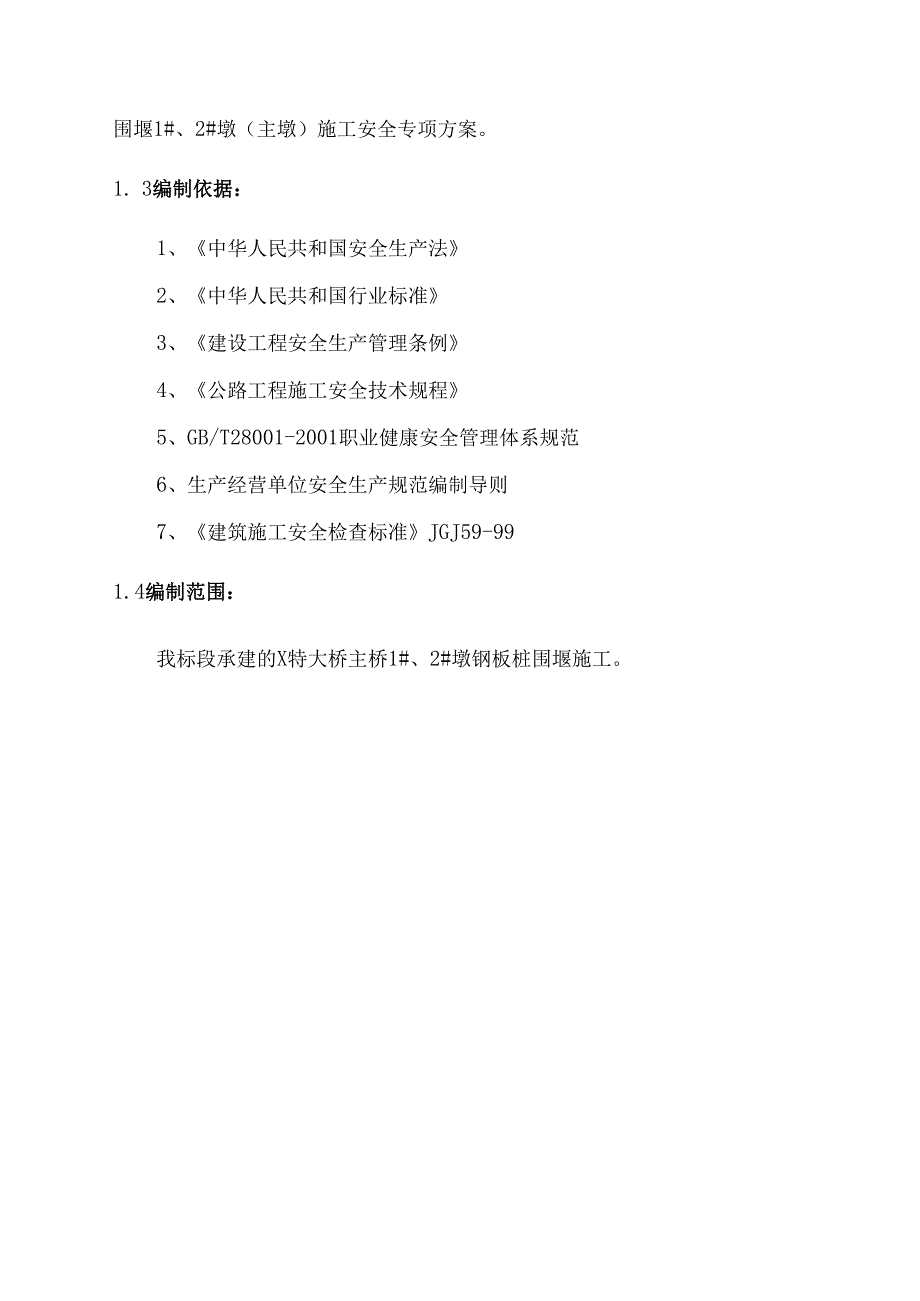

2、桩围堰施工工艺,围堰尺寸为47. 40m 16. 15m,钢板桩长 27m,入土深度.8,封底混凝土厚度为Lonb围堰内采用0630*2OnInI钢 管支撑。桥位处X设计通航水位2. 73m, 50年洪水位为3. 72m,施工实测水 位为L 5m,设计通航净宽60m,净高IOm。1.2 编制目的:我项目部以“安全第一、预防为主、综合治理”的安全方针为指导思 想,切实抓好安全生产管理工作,为确保实现滨海新区西外环高速公路 标钢板桩围堰施工的安全生产管理目标,根据法律法规相关规定和要求, 特制定主墩钢板桩围堰1#、2#墩(主墩)施工安全专项方案。1. 3编制依据:1、中华人民共和国安全生产法2、中

3、华人民共和国行业标准3、建设工程安全生产管理条例4、公路工程施工安全技术规程5、GB/T28001-2001职业健康安全管理体系规范6、生产经营单位安全生产规范编制导则7、建筑施工安全检查标准JGJ59-991.4编制范围:我标段承建的X特大桥主桥1#、2#墩钢板桩围堰施工。第二章:安全管理组织机构2.1项目部成立安全生产领导小组:项目经理为小组组长,是项目安全生产第一责任人。必须履行与公司 签订的安全责任书,对各作业队签订责任书,逐级落实安全责任制。安全生产领导小组组长:副组长:组长XX成员:专职安全员:王付山副组长:XXK技术负责人:XXXXAJ 安全环保部Xx综合办公室Xx物资设备部Xx

4、1 L 工程技术部Xx2. 2安全保证体系:2. 3安全生产领导小组管理组织职责:2. 3.1组长即项目经理对项目的劳动保护和安全生产总负责,项目安全 生产领导小组负责对项目所属生产、工作场所进行安全督促检查,消除隐 患,防止各类事故,保证施工安全生产秩序。3. 3. 2项目经理安全生产职责的核心是对参加施工的全体职工的安全 与健康,在组织与指挥生产的全过程中,把安全生产责任落实到每一个生 产环节中,严格遵守安全技术操作规程。4. 3. 3组织工程项目施工人员的安全教育学习,对作业人员按其各自的 安全职责范围进行教育,建立安全生产奖惩制度对于违章者要加以处罚, 对于避免事故,一贯遵章工作并做出

5、成绩者予以奖励。5. 3. 4工程施工中发生工伤事故时,应立即组织施救伤员并派人保护现 场,同时上报公司安委会,协助调查事故原因,提出预防事故复发和防止 事故危害扩延的初步措施,并组织落实。6. 3. 5副组长即项目总工、生产副经理负责组织、参与编制施工组织设 计中安全措施制定,建立项目安全生产保证体系。7. 3. 6贯彻执行各项有关安全生产的法今、法规、标准、规范和制度, 落实施工组织设计中的安全技术措施和配备。8. 3. 7支持项目专、兼职安全员及施工管理人员行使安全监督,检查和 监督检查工作。9. 3. 8适时组织对项目部的安全体系评审和协调。10. 3. 9专、兼职安全员贯彻项目安全生

6、产目标,组织实施安全生产保证 体系。负责临近水边的安全防护的技术措施及施工用电的落实。协助对施 工班组的安全监督。经常对一线员工进行安全生产教育,督促员工遵守安 全操作规程和各种安全生产制度,正确地使用个人防护用品,检查和维护 本班组的安全设施,如发现生产中有不安全情况,要及时报告,并参加事 故的分析和研究,协助项目安委会实施防止事故的措施。11. 3. 10安全生产领导小组部门负责人应对本部门劳动保护和安全生产 工作具体负责任,认真执行安全生产规章制度,制定和实施安全技术措施, 经常进行安全检查,消除事故隐患,制止违章作业,对职工进行安全技术 和安全纪律教育,发生事故要及时上报,并根据“四不

7、放过”的原则认真 分析事故原因,提出和实现改进措施。对合格供应商供应的安全防护用品 的验收入库,并做好状态标识,储藏保管好安全防护用品。对易燃、易爆物品进行重点保管。对施工现场的中小型机具进行使用 前的验收及日常保养和维修工作,并可追溯。12. 3. 班组长负责本班的安全作业,有权拒绝违章指挥,上班前要对 所使用的工具、设备、防护用具、作业环境安全检查,发现问题立即采取 改进措施,指导和督促工人执行各项安全生产规章制度,经常进行现场检 查,纠正违章作业现象,消除事故隐患。负责对新工人进行班组安全教育, 开展经常性的安全教育,督促操作人员正确使用防护用具。发生了工伤事 故要立即上报所在部门经理、

8、主管,保护现场,并参加事故调查,组织安 全生产竞赛,在评奖时把安全生产情况作为考核内容之一。负责施工现场 的控制,安全交底人员管理,隐患整改,按规定进行操作。13. 3. 12施工人员严格按照安全保证计划中安全操作规程进行操作,自 觉遵守安全生产纪律,确保安全保证计划的顺利实施。要认真学习并严格 遵守各项安全生产规章制度,不违章作业,并劝阻他人不违章操作,根据 安全操作规程施工,各种安全生产记录要正确、清楚、可靠,正确分析、 判断和处理事故,班前、班后检查所使用的工具、设备,保证安全可靠, 并做到正确使用保持作业现场整洁,爱护和正确使用防护用具,积极参加 安全活动,主动提出改进安全工作的建议;

9、发生事故立即向上级负责人员 报告,保护现场,向事故调查人员如实介绍情况。第三章钢板桩围堰施工重大危险源辨识和安全预防措施3.1重大危险源辨识:本项目安全生产领导小组对钢板桩施工工艺和流程中的危险因素进行 辩识和评价,发现有以下几点重大危险源:电击、机械伤害、淹溺、高处坠落、物体打击、外来船舶撞击、钢围 堰垮塌。3. 2钢围堰施工过程中安全预防措施3. 2.1触电事故预防措施1、操作人员(电工)必须经过有关部门的培训,考试合格取得操作证 后方可持证上岗。2、电工必须严格按照电工安全技术操作规程进行操作,在作业过程中 应集中思想,不能麻痹大意,防止操作时失误而引起的事故。3、电工在作业过程中,线路

10、上必须断电,禁止带电操作。4、使用的电气设备,其金属外壳应按照安全规程进行保护性接地或保 护接零。对保护接地或保护接零的设施要经常检查,保证连接牢固,线路 正常。在保护接地或保护接零的导线上不得有任何断开的地方,潮湿环境 必须装设漏电保护装置。5、用电气设备和各种电动工具,当人离开工作场或暂停使用时,必须先拔除插头,关闭电源。6、需要临时用电装置,必须办理临时用电申请手续,经同意后方可装 设,不能私自接装。7、临时线路装置使用期限一般规定为三个月,要指定电工装拆、检查 和管理。8、禁止在带电导线、带电设备附近使用火炉或喷灯。9、施工用电与生活用电线路必须分开架设,动力与照明的保险器必须 分开。

11、10、变电配电室内严禁吸烟,不准堆放杂物,保证室内通道和室外道 路的通畅。11、施工人员用电要遵守“十不准”:不准任何人玩弄电器设备和开 关;不准非电工拆装、修理电器设备和用具;不准私接电器设备;不准使 用绝缘损坏的电器设备;不准私用电热设备和灯泡取暖;不准擅自移动电 器安全标志、围栏等安全设施;不准使用检修中的设备;不准不办手续而 进行施工任务,以防损坏地下电缆。4. 2. 2机械伤害事故预防措施1、操作人员必须经过培训,考试合格取得操作证后方可持证上岗。2、操作人员要严格按照机械设备的安全操作规程操作,并且正确穿戴 好个人的防护用品。3、要经常对设备进行观察和维护,及时清除杂物。4、机械设

12、备的零部件的强度、刚度应符合安全技术要求。5、机械设备的电气装置必须符合安全的要求。6、机械设备要根据有关安全要求,装设合理、可靠、不影响操作的安全装置。7、操作人员必须按规定正确使用安全装置,不能将其拆掉不用。8、操作人员自己应在机械设备运行前,按运行规定进行安全检查,防 止设备带故障运行。5. 2. 3人员溺水事故预防措施1、水上施工前首先对进场施工作业人员进行安全交底,告知现场危险 源点和安全要求及注意事项。2、进入水上施工作业区域的所有施工作业人员必须按照项目部制定安 全生产管理规定要求执行,穿戴好安全防护用品;如:安全帽、救生衣、 高空作业系好安全带等。3、水上施工作业区域周边设置防

13、护栏杆,防止施工作业人员落水发生 事故。4、施工作业时,禁止一人施工作业,施工作业必须两人以上方可进行 施工作业。5、夜间施工作业时,现场必须保证足够的照明设施。6、现场各施工班组、现场管理负责人员在管理好生产工作的同时也要 监督现场安全生产。7、现场设置的安全警示牌、警示灯、警示红旗任何施工人员不得擅自 移动或拆除,如因工作需要,联系现场管理人员和项目部领导及安全部门 同意以后,到现场监督或重新设置。8、水上施工区域部位及周边设置安全警示牌、警示灯和警示红旗,设 置在醒目部位。目的为了防止过往运输船舶和施工作业人员的安全所采取的预防预控措施。6. 2. 4高处坠落预防措施1、严格遵守高处作业

14、相关的安全规定和操作规程。2、按照规定要求逐级进行有针对性的、分部分项的安全技术交底。3、施工作业前进行相关教育。4、作业人员严格遵守安全生产操作规程。5、作业人员正确穿戴和使用合格有效地劳动防护用品。6、作业平台要有符合标准的防护护栏(基坑四周要有围栏)。7、脚手架要有安全网并绑扎牢固,现场要有安全警示标志。8、重点部位施工要设专职监控人员进行管理。7. 2. 5物体打击预防措施1、强化安全教育,提高安全防护意识,提高安全操作技能。2、正确使用个人防护用具。3、合理组织交叉作业,采取防护措施。4、拆除作业时应有监护措施,有施工方案,有安全交底。5、起重吊装作业制定专项安全技术措施。6、对起重

15、吊装工进行安全交底,落实“十不准”措施。7、安全通道口、安全防护棚搭设双层防护,确保符合安全规范要求。8、加强安全检查,严禁向下抛掷物体。9、材料堆放时应控制高度,特别是临边作业。10、高处作业应进行交底,工具入袋,严禁抛物。11、模板作业有专项安全技术措施,对施工人员有交底,现场有检查, 严禁大面积橇落。3. 2. 6外来船舶撞击预防措施1、为防止安全事故的发生,我项目积极与五河县海事部门联系办理水 上水下施工作业许可证,根据相关部门的要求发布公告;2、水上施工平台按相关要求设置警示标牌、安全标识牌和防护栏,夜 间河道作业区域布置警示照明灯,电工经常检查,发现损坏及时更换。3、在钢围堰外围靠

16、近航道侧设置防撞装置(采用60Omm钢管桩2-4根 打入水下入土 6m),以防止船舶撞击围堰,造成安全事故。3. 2. 7钢围堰垮塌预防措施1、对操作人员进行安全思想教育,提高操作人员安全意识,实行培训 持证上岗制度,不经培训或无证者,不得进行上岗操作。2、建立好钢板桩安全管理制度,完善好安全管理体制,编制好钢板桩 安全施工应急方案。3、水上施工作业人员须严格遵守水上施工安全防护相关规定,所有进 入作业区人员均须戴好安全帽,穿好救生衣,必要时拴挂好安全带。4、基坑开挖必须根据有关规范要求进行设计,并有计算书。5、深基坑四周设防护栏杆,人员上下要有专用爬梯。6、开挖中,当遇有涌水、涌砂影响基坑边

17、坡稳定时要立即加固防护。7、基坑需抽排水开挖时,须配备足够的抽排水设备。8、在钢板桩插打过程中,要设专人指挥,避免人多时乱指挥,出现意 外安全事故。9、在钢板桩围堰开始抽水时,要派人定时进行观检,时刻注意并记录钢围堰变化情况。10、钢板桩围堰内支撑一定要按设计进行施工,施工焊缝一定要牢固, 断面尺寸和数量要符合设计要求。11、基坑开挖所设置的各种围堰和基坑支撑,其结构必须坚固牢靠。基础施工中,挖土、吊运、浇筑混凝土等作业,严禁碰撞支撑,并不得在 支撑上放置重物。施工中发现围堰、支撑有松动、变形等情况时,应及时 加固,危及作业人员安全时要立即撤出。12、用吊车进行水平和垂直起吊时,对吊车起吊能力

18、和吊起后是否稳 定进行实测,保证在起吊时安全可靠,防止发生意外安全事故。13、基坑支撑拆除时,应在施工负责人的指导下进行。拆除支撑应与 基坑回填相互配合进行。有引起坑壁坍塌危险征兆时,必须采取加固措施。14、人工修整基坑时,操作人员之间要保持安全距离,一般大于2. 5mo 多台机械开挖,挖土机间距要大于IOmo挖土自上而下,逐层进行,严禁先 挖坡脚的危险作业。15、在开挖基坑边沿处,必须按规范设两道1.2m高的牢固栏杆和悬挂 危险标志,并在夜间挂红标志灯。严禁任何人在深坑处休息。16、夜间施工时,施工场地应有足够的照明。17、非机电专业操作人员不得擅自动用基础机电设备。3. 3钢围堰施工过程中

19、的安全检查1、检查参加施工的管理人员和员工对安全生产工作的认识,提高一线 员工的安全生产意识,增强工作责任心。2、检查安全生产责任制、安全技术措施计划、安全保证措施、安全技第四章 钢板桩围堰施工安全技术措施4.1钢板桩围堰施工方案水中钻孔桩成桩后,选用27mPU28-l型拉森型钢板桩进行围堰施工。主墩1#、2#分左右幅,共4个承台,每个承台几何尺寸为22. 855m 14. 5mX 4m,围堰尺寸定为:47. 40m 16. 15mo利用PU28-1型、27m长钢板桩作为 围护结构,钢板桩打入粉质粘土层,入土深度. 8m;利用双拼400*40OH 型钢做围囹、0630*2OnInI钢管组成内部

20、支撑体系,共设置五层水平、环向支 撑体系,实施监控量测、组织信息化施工。为确保工期,钢板桩围堰可在桩基施工过程中或拆除钻孔平台过程中 平行作业,钢板桩合拢后,拆除钻孔平台,边抽水、边安装分层钢支撑体 系,并对钢板桩缝隙实施堵漏形成钢围堰体系;然后对基底进行挖土吸泥 机清底,根据基底实际情况,采取干封或者水下混凝土封底;在钢围堰内 实施低桩承台干法施工。步骤一:插打钢板桩拆除钻孔作业平台上影响钢板桩插打施工的部分;在钻孔平台外侧周板桩的宽度,计算出所需钢板桩的片数,按此确定下一步钢板材如何插打(是增加钢板桩,还是钢板桩插打时向外绕圆弧)。合拢时桩的调整处理为了便于合拢,合拢处的两片桩应一高一低。

21、方形钢围堰有4个面, 打完的每一片钢板桩都要沿导向架的法线和切线方向垂直,合拢应选择在 角桩附近(一般离角桩4 5片),如果距离有差距,可调整合拢边相邻一 边离导向架的距离。为了防止合拢处两片桩不在一个平面内,一定要调整 好角桩方向,让其一面锁口与对面的钢板桩锁口尽量保持平行。钢板桩合 拢后,先抽水安装第一层内支撑,再进行围堰内开挖,到基底高程后,抽 干围堰内水人工整平,浇2030Cnl碎垫层,进行承台施工。在钢围堰抽水 过程中,设置专人观察钢围堰变形情况。4. 1.5安装内支撑当围堰合拢后,抽水施工前还须进行内支撑的安装,以防水压力过大 影响围堰内的施工安全。内支撑的设置,除了考虑受力外,还

22、应考虑不妨碍堰内施工。内支撑 自上而下设置,一边抽水,一边安装。4. 1.6钢板桩拆除水中墩施工结束,立即拔除钢板桩。拔桩前向围堰内灌水,自下而上 拆除内支撑,先拆除下部支撑,将水灌进一层,再拆处上部支撑。拔桩时 先用打拔桩机夹住钢板桩头部振动InIin2min,使钢板桩周围的土松动, 产生“液化”,减少土对桩的摩阻力,然后慢慢的往上振拔。拔桩时注意 桩机的负荷情况,发现上拔困难 或拔不上来时,应停止拔桩,先振动InIin失灵而引起钢板桩掉落;振动锤的电动机长期超负荷运转,容易发热烧毁,尤其在硬塑性粘 土上打拔钢板桩时更应注意;振动锤所接电缆应经常派人进行检查,以防漏电;钢板桩插打过程中必须安

23、排专人检查钢丝绳是否断丝、卡头、松动 现象;钢板桩打入过程中应将振动锤提升到一定位置固定牢靠,防止吊桩 时振动锤坠落;起吊时吊点正确,速度均匀,桩身平稳,必要时要清理桩身附着物, 起吊后人员必须离开起吊范围;钢板桩施工过程中,不可有人停留在振动锤下方,以免振动锤上面附 件掉落,造成伤亡。4. 2. 2基坑防水、排水措施为防止钢板桩基坑开挖过程中漏水,在钢板桩插打之前认真检查钢板 桩质量,对钢板桩存在缺口或者锁扣破损的钢板桩严禁使用,并且在钢板 桩锁扣处涂抹黄油,以起到防水效果。4. 2. 3钢板桩基坑支护变形观测施工监控目标:为工程施工提供及时的反馈信息;及时掌握钢板桩围堰的变形和受力情况,对

24、可能出现的险情和事故 提出警报;确保钢板桩围堰的安全;检验施工工艺的效果和设计的合理性,为以后改进同类工程设计及 组立即召集所有成员赶赴出事现场,了解事故伤害程度;警戒组和疏散组 负责组织小组人员疏散现场所有人员,警戒负责组保护事故现场,同时避 免其他人员靠近现场。急救组立即通知现场应急小组组长,说明伤者受伤情况,并根据现场 实际需要,在伤情允许情况下,抢救组负责组织人员将受伤人员转移到安 全地方进行急救。由组长根据汇报及实际需要,决定是否拨打120急救电 话,并说明伤员情况,行车路线。通讯组联系值班车辆到场,随时待命。通讯组安排人员到入场路口告知救护车的行车路线。警戒组应迅速对周围环境进行确

25、认,仍存在危险因素下,立即组织人 员防护,并禁止人员进出。注:若第一现场决策人员不在时,可由第二决策人代替指挥,若第二 决策人不在时可由第三决策人代替指挥,依次类推。现场决策人:组长、副组长、各小组组长第一队:通讯组、抢救组第二队:警戒组、疏散组负责现场警戒和人员疏散第三队:材料组负责提供担架、急救器具等器材5. 5受伤人员的急救当施工人员发生事故时,急救人员应尽快赶往出事地点,并呼叫周围 人员及时通知医疗部门,尽可能不要移动伤者,尽量在当场施救。如果因 现场实际需要必须将伤害搬运到能够安全施救的地方,搬运时应尽量多找 一些人来搬运,同时要注意观察伤者呼吸和脸色的变化,如果是脊柱骨折, 不要弯

26、曲、扭动伤者的颈部和身体,不要接触伤者的受伤部位,要使伤者身体放松,尽量将伤者放到担架或平板上进行搬运。5. 6事故预防强化安全教育,提高安全防护意识,提高安全操作技能正确使用个人防护用具合理组织交叉作业,采取防护措施拆除作业时应有监护措施,有施工方案,有安全交底起重吊装作业制定专项安全技术措施对起重吊装工进行安全交底,落实“十不准”措施安全通道口、安全防护棚搭设双层防护,确保符合安全规范要求加强安全检查,严禁向下抛掷物体材料堆放时应控制高度,特别是临边作业高处作业应进行交底,工具入袋,严禁抛物第六章汛期施工安全专项方案5.1 编制目的汛期给安全生产带来很多不利因素,也是各类安全事故的易发期。

27、为 切实做好汛期恶劣天气期间的安全生产工作,严防各类生产安全事故发生, 特制定汛期季节施工安全专项方案。6. 2组织落实成立以项目经理为组长、各部门负责人为组员的防汛工作领导小组, 明确了各职能部门的岗位职责,建立了防汛责任体系和防汛指挥运行机制, 层层落实防汛岗位责任制,切实做到职责、思想、指挥到位。具体组织机构如下:组长:XX副组长:XX成 员:XX应急救援队:XX防汛领导小组下设防汛办公室,防汛办公室设在项目部综合办公室, 主任由综合办公室邓连贵兼任。防汛办公室成员由安环部、工程部、计财 部、综合办公室等有关部门工作人员组成。办公室主要职责是传达应急救 援领导小组的指令,负责召集协调各应

28、急专业组的统一行动,及时了解、 掌握事故抢险的最新进展。7. 3汛期施工措施8. 3.1汛期施工安全措施1、项目负责人,施工员在技术交底的同时,必须对施工班组人员进行 安全教育、交底。作业人员进入施工现场,必须按规定准确佩戴个人防护 用品。2、雨季施工时,应保证现场运输道路的畅通。经常打扫路面,清除积水。3、雨季施工现场应有可靠的排水设施,雨季来临前,应对原有的排水系统进行检查,疏浚、修补、加固,必要时增加排水设施。4、预制构件进场后,要集中堆放在指定地点,堆放地点应夯压密实, 构件下垫枕木,四周设排水沟。5、设备堆放场地、建筑加工场地太大,应增加防雷接地装置,并在雷 雨季节前,组织对现场所有

29、的防雷接地装置进行安全测试。6、有关物资存放仓库要有防潮设施。7、做好已到设备的维保工作,露天放置的设备应做好防雨措施,随设 备供应的配件应入库保存。8、雨天高处作业要有防滑措施。9、防触电。要加强对电缆线及接头的绝缘性能进行检查,电源线不得 使用裸导线和塑料线,不得沿地面敷设。配电箱必须防雨、防水,电器布 置符合规定,电器元件不应破损,严禁带电明露。机电设备的金属外壳, 必须采取可靠的接地或接零保护。手持电动工具和机械设备使用时,必须 安装合格的漏电保护器。工地临时照明灯、标志灯,其电压不超过36V。特 别潮湿场所、金属管道和容器内的照明灯,电压不超过12Vo电气作业人员, 应穿绝缘鞋、戴绝

30、缘手套。10、组建防汛抢险队,按水灾事故应急救援预案进行防汛抢险演 练。11、项目部根据天气情况,进行计划安排各部位的施工并及时进行调 整,杜绝雷电、大风、大雨天气情况下的户外施工。12、雷电天气情况下要避免奔跑,防止形成跨步电压,造成人员伤害。13、施工用各类电器工具、插座,要避免雨淋,要采取有效的防雨措施,防止电器设备发生漏电事故,电动工具要避免潮湿情况下使用。14、防坍塌。坑、槽、沟两边要放足边坡,危险部位要另外加支撑, 搞好排水工作,一经发现紧急情况,应马上停止土方施工。15、现场脚手架、安全网,暂设电气工程、土方、机械设备等安全防 护,必须按有关规定执行。6. 3. 2重点分项工程汛

31、期施工安全措施6. 3. 2. 1吊装工程1、构件堆放地点要平整坚实,周围要作好排水工作,严禁构件堆放区 积水、浸泡,防止泥土粘到构件上。2、雨后吊装时,应首先检查吊车本身的稳定性,确认吊车本身安全未 受到雨水破坏时再做试吊;将构件吊至Im左右,往返上下数次稳定后再 进行吊装工作。3、雨天可能会影响起重机司机的视线,若司机没有在雨天进行吊装的 经验,停止吊装工作或请有经验的司机来进行。4、由于构件表面及吊装绳索被淋湿,导致绳索与构件之间摩擦系数降 低,可能发生构件滑落等严重的质量安全事故;此时进行吊装工作应加倍 注意,必要时可采取增加绳索与构件表面粗糙度等措施来保护吊装工作的 安全进行。5、雨

32、天吊装应扩大地面的禁行范围,必要时增派人手进行警戒。6、六级以上风力或暴雨天气停止一切吊装作业。6. 3. 2. 2混凝土工程1、模板隔离层在涂刷前要及时掌握天气预报,以防隔离层被雨水冲掉。2、遇到大雨应停止浇筑混凝土,已浇筑的部位应加以覆盖。现浇混凝土应根据结构情况和可能,多考虑几道施工缝的留置。3、雨期施工时,应加强对混凝土粗细骨料含水量的测定,及时调整用 水量。4、大面积的混凝土浇筑前,要了解2-3天的天气预报,尽量避开大 雨。混凝土浇筑现场要准备大量的防雨材料,以备浇筑时突然遇雨进行覆 至 TL o5、模板支撑下回填土要夯实,并加好垫板,雨后及时检查有无下沉。6、下雨时不得进行钢筋焊接

33、对接等工作,急需时应做好防雨工作或 将施工作业移至室内进行;刚焊接好的钢筋接头部位应防雨水浇淋,以免 接头骤然冷却发生脆裂影响建筑物的质量。6. 3. 2. 3施工机械的防雨防雷及施工现场用电1、防雨所有机械棚要搭设固牢,防止倒塌淋雨。机电设备采取防雨、 防淹措施,可搭设防雨棚或用防雨布封存,机械安装地点要求略高,四周 排水较好。安装接地装置,移动电闸箱的漏电保护装置要可靠灵敏;2、防雷击夏季是雷电多发季节,在施工现场为防止雷电袭击造成事故, 必须在钢管脚手架、物料提升机、机械设备等安装有效的避雷装置,避雷 接地电阻不得大于IOo3、防触电施工现场用电必须符合三级配电两级保护,三级电箱作重复

34、 接地,电阻小于10 ;电线电缆合理埋地,不得出现老化或破损的电缆; 职工宿舍安置安全电压,遇暴风雨天气,要安排专业电工现场值班检查, 必要时立即拉闸断电,所有职工下班前必须将各设备工具电源断开。4、雨季施工时,处于洪水可能淹没地带的机械设备、材料等应做好方 法措施,施工人员要提前做好安全撤离的准备工作。要选派好出入通道, 防止被洪水包围。5、长时间在雨季中作业的工程,应根据条件搭设防雨棚。施工中遇有 暴风雨应暂停施工。6、做好防雷击工作,达到一定高度的塔吊、龙门架、脚手架等应安装 避雷装置。7、做好防坍塌工作。搞好脚手架、龙门架等场地的排水工作,防止沉 陷倾斜。坑、槽、沟两边要放足边坡,危险

35、部位要另作支撑,搞好排水工 作,一经发现紧急情况,应马上停止施工。8、做好防潮工作,现场各类机械设备、电器装置、仓库等,应做好防 潮防湿工作。6. 4安全渡讯方案防汛领导小组要密切注视气象动态,或在接到上级单位、业主或当地 政府有关部门的通知后,立即启动预案,进入临战状态。1、安质环保部应立即把气象信息和防汛工作要求及上级有关部门通知 精神及时传达到项目部各班组。2、各业务部门要按照获取得信息及通知精神认真落实、检查防汛预案 的准备情况,并做好各项准备工作。3、必须安排人员2 4小时值班。实行由项目部领导带班,各业务部门负责人和各应急小组组长参加的轮流值班制度。4、在应急救援期间,项目经理部领

36、导、部门负责人、应急小组成员, 特别是应急小组组长和副组长,本人手机必须24小时开机,确保通信畅通, 并做好24小时待命的准备工作;时刻保持与防汛领导小组的联络,必要时 按照1小时通报1次最新情况的要求发布信息,同时密切关注天气情况。5、领导要上岗并坚守岗位,到防汛办公室坐镇指挥,部署防汛抗灾工 作;各应急小组组长要按照职责分工到位指挥,副组长要主动到位协助组 长做好调度工作;检查落实防汛预案各项准备工作。6、施工现场要做好人员财产安全转移或疏散工作,确保人员生命财产 的安全。7、加强对易燃易爆物品、有毒有害物品的管理,加强对供电输电、机 房机库等重要设备、场所的防护,保证防汛顺利进行。8、项目经理部要组织好抢险队伍待命,并做好抢险物资的准备。一线 抢险物资、抢险队伍要完全落实,责任人要到位,防汛抢险物资要及时组 织供应,一旦出现险情,做到随调随到,迅速投入抢险救灾。9、加强对重要设备、重要物品和工程结构物的保护;迅速了解和掌握 工地受灾情况,及时汇总上报;组织、配合当地政府发动群众生产自救。
