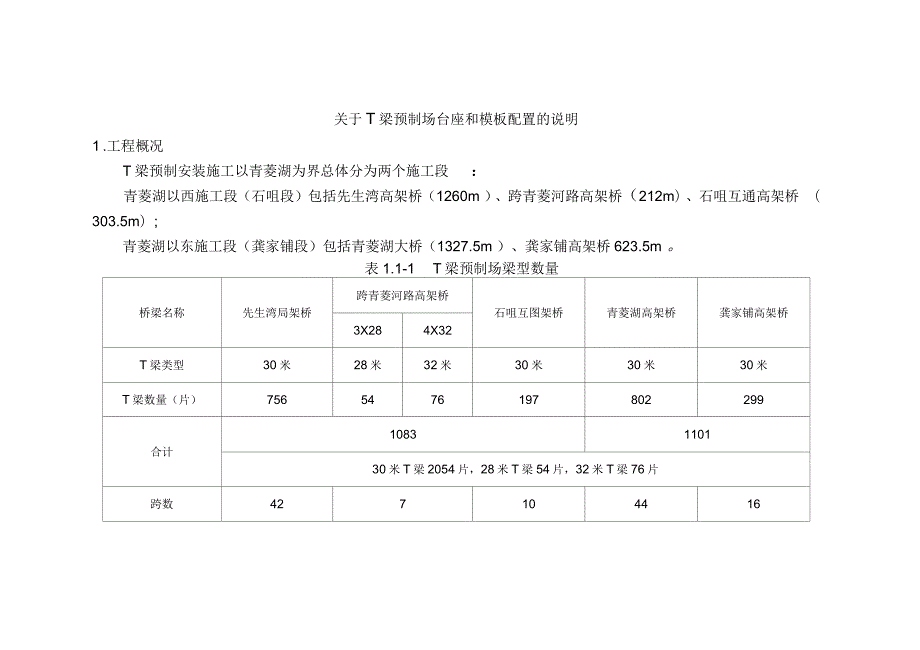

1、关于T梁预制场台座和模板配置的说明1 .工程概况T梁预制安装施工以青菱湖为界总体分为两个施工段:青菱湖以西施工段(石咀段)包括先生湾高架桥(1260m )、跨青菱河路高架桥(212m)、石咀互通高架桥 (303.5m);青菱湖以东施工段(龚家铺段)包括青菱湖大桥(1327.5m )、龚家铺高架桥623.5m 。表1.1-1T梁预制场梁型数量桥梁名称先生湾局架桥跨青菱河路高架桥石咀互图架桥青菱湖高架桥龚家铺高架桥3X284X32T梁类型30米28米32米30米30米30米T梁数量(片)7565476197802299合计1083110130米T梁2054片,28米T梁54片,32米T梁76片跨数
2、427104416备注:已经计入匝道桥 T梁.30米T梁2054片,28米T梁54片,32米T梁76片,总计2184片。2 .梁场工期安排2.1 T梁预制工期安排根据总工期安排2017年2月24日T梁预制全部完成,暂定2015年3月1日开始进行梁场建设,梁场 建设周期为4个半月于2015年7月14日完工,2015年7月15日正式开始T梁预制。T梁预制计划表见表 2.1-1T梁预制计划表梁场名称孔跨布置简支梁(根)单条生产线 预制进度制梁时间备注32m30m28m开始时间结束时间时间 (天)1#生产线先生湾局架桥42 X 30m756平均2根/天2016.1.102017. 2. 14398包括
3、设备检修20天跨青菱河路高架桥3X28m+4 32m7654平均2根/天2015.10.312016.1.1070包括设备检修5天石咀互逋高架桥10X30m197平均2根/天201 5. 7. 152015.10.31108.5包括设备检修10天梁场梁场建设2015.3.12015.7.142#生产线青菱湖大桥42X30mi 续 梁802平均2根/天201 5. 7. 152016.9.18431包括设备检修30天龚家铺高架桥16X30m299平均2根/天2016.9.182017. 2. 24159.5包括设备检修10天2.2 T梁架设工期安排根据下构及路基施工进度,暂定2015年8月1日开

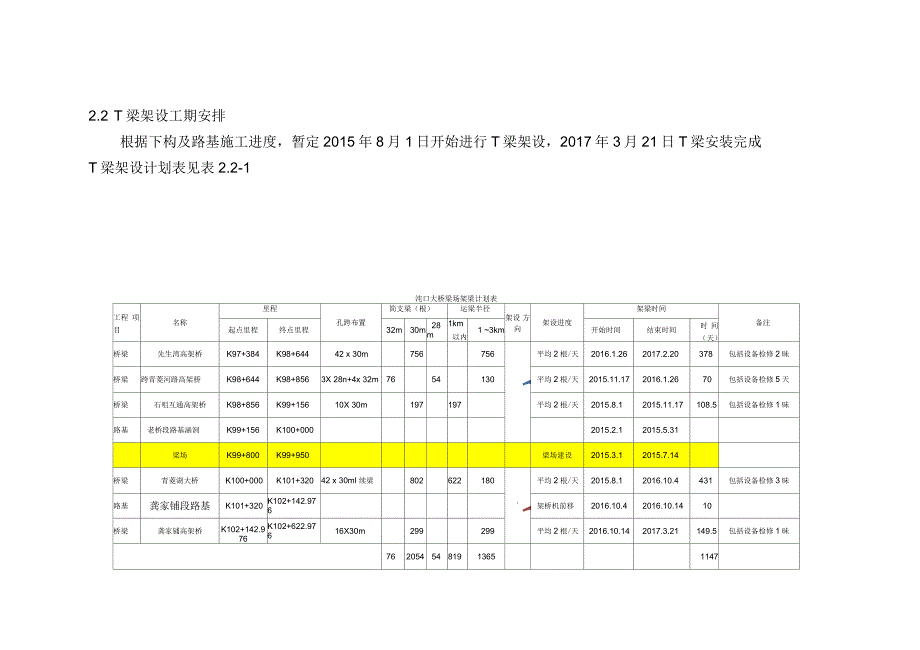

4、始进行T梁架设,2017年3月21日T梁安装完成T梁架设计划表见表2.2-1沌口大桥梁场架梁计划表工程 项目名称里程孔跨布置简支梁(根)运梁半径架设 方向架设进度架梁时间备注起点里程终点里程32m30m28m1km以内1 3km开始时间结束时间时间 (天)桥梁先生湾高架桥K97+384K98+64442 x 30m75675611平均2根/天2016.1.262017.2.20378包括设备检修2昧桥梁跨青菱河路高架桥K98+644K98+8563X 28n+4x 32m7654130平均2根/天2015.11.172016.1.2670包括设备检修5天桥梁石咀互通高架桥K98+856K99+
5、15610X 30m197197平均2根/天2015.8.12015.11.17108.5包括设备检修1昧路基老桥段路基涵洞K99+156K100+0002015.2.12015.5.31梁场K99+800K99+950梁场建设2015.3.12015.7.14桥梁青菱湖大桥K100+000K101+32042 x 30ml 续梁802622180J1平均2根/天2015.8.12016.10.4431包括设备检修3昧路基龚家铺段路基K101+320K102+142.976架桥机前移2016.10.42016.10.1410桥梁龚家铺高架桥K102+142.976K102+622.97616X
6、30m299299平均2根/天2016.10.142017.3.21149.5包括设备检修1昧76205454819136511473 . 制梁区台座数量根据架设进度安排制梁进度, 架设和制梁进度安排见表2.1-1 。 总工期为 19.3 个月, 月要求生产量为 113片,考虑春节、设备维修等影响因素、梁场最大生产能力按120 片/月设置是合理可行的。梁场所制梁跨度类型有28m 、 30m 、 32m 三种,其中 28m 和 32mT 梁总数为 130 片,经综合考虑梁场设预制台座 40 个。1# 生产线: 共设置 20 个台座, 其中 10 个 30 米的台座 (兼做 28 米 T 梁台座)
7、 , 10 个 32 米 T 梁台座 (兼做 30 米 T 梁台座) ;2# 生产线:共设置20 个台座,全部为 30mT 梁台座。台座周转原则:每个台座按10 天周转 1 次,每个月可产 3 片梁,那么两个生产线一共设置40 个台座每月最多可生产 120 片梁。4 . 模板配置模板配置总体原则:根据最大日生产量及各类梁的总数量确定模板数量,每条生产线要求平均日生产2 片梁,每套模板按两天周转1 次,日生产 2 片梁需要同时占用 4 套模板。1# 生产线:配置共9 套模板。30m 模板 5 套, 1 套内边模、 1 套外边模、 3 套中模(两套边模可拼凑1 套中模) ;28m 模板 2 套,
8、1 套内边模、 1 套外边模(两套边模可拼凑1 套中模) ;32 模板 2 套, 1 套内边模、 1 套外边模(两套边模可拼凑1 套中模) 。2#生产线:配置共5套模板均为30m模板,其中1套内边模、1套外边模、3套中模(两套边模可拼凑1梁场预制场台座及模板配置名称1#生产线2胜产线备注石咀互通高架桥跨青菱河路高架桥先生湾高架桥青菱湖大桥龚家铺高架桥孔跨布置10X30m3X 28m+4 32m42 X 30m42X 30m16X30m简支梁 (片根)28m5430m19775680229932m76制梁工期开始时间2015. 7. 152015.10.312016.1.102015. 7. 1
9、 52016.9.18考虑每月忒的设备检修时间结束时间2015.10.312016.1.10201 7. 2. 142016.9.182017. 2. 24时间(天)108.570398431159.5模板配置3眯T梁:中梁臻,内边梁1套,外边梁1套,共旌; 28米谦:内边梁1套,外边梁1套,共2套;3维T梁:内边梁1套,外边梁1套,共2套;3眯T梁:中梁臻,内边梁1套,外边梁1套,共旌台座数量10个3眯T台座兼做286台座;10个3冰台座兼做3眯T台座2g 3眯T梁台座每个台座按10天周转1次高频附着振捣器按每天同时浇筑2片梁,每套24个共4班按每天同时浇筑2片梁,每套2战4班周转使用套中模);
