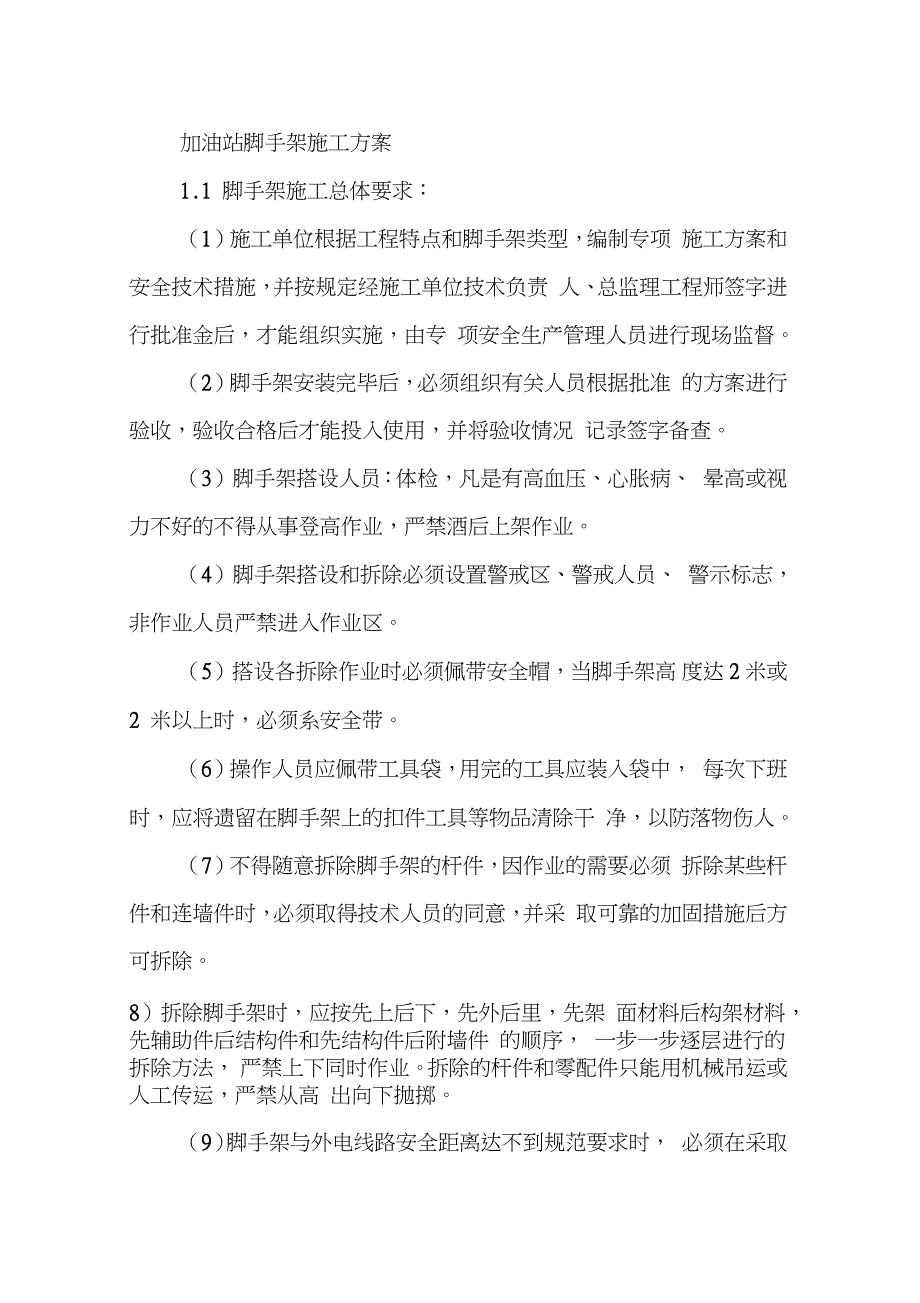

1、加油站脚手架施工方案1.1 脚手架施工总体要求:(1)施工单位根据工程特点和脚手架类型,编制专项 施工方案和安全技术措施,并按规定经施工单位技术负责 人、总监理工程师签字进行批准金后,才能组织实施,由专 项安全生产管理人员进行现场监督。(2)脚手架安装完毕后,必须组织有关人员根据批准 的方案进行验收,验收合格后才能投入使用,并将验收情况 记录签字备查。(3)脚手架搭设人员:体检,凡是有高血压、心胀病、 晕高或视力不好的不得从事登高作业,严禁酒后上架作业。(4)脚手架搭设和拆除必须设置警戒区、警戒人员、 警示标志,非作业人员严禁进入作业区。(5)搭设各拆除作业时必须佩带安全帽,当脚手架高 度达
2、2 米或 2 米以上时,必须系安全带。(6)操作人员应佩带工具袋,用完的工具应装入袋中, 每次下班时,应将遗留在脚手架上的扣件工具等物品清除干 净,以防落物伤人。(7)不得随意拆除脚手架的杆件,因作业的需要必须 拆除某些杆件和连墙件时,必须取得技术人员的同意,并采 取可靠的加固措施后方可拆除。8)拆除脚手架时,应按先上后下,先外后里,先架 面材料后构架材料,先辅助件后结构件和先结构件后附墙件 的顺序, 一步一步逐层进行的拆除方法, 严禁上下同时作业。 拆除的杆件和零配件只能用机械吊运或人工传运,严禁从高 出向下抛掷。(9)脚手架与外电线路安全距离达不到规范要求时, 必须在采取安全技术措施,在保

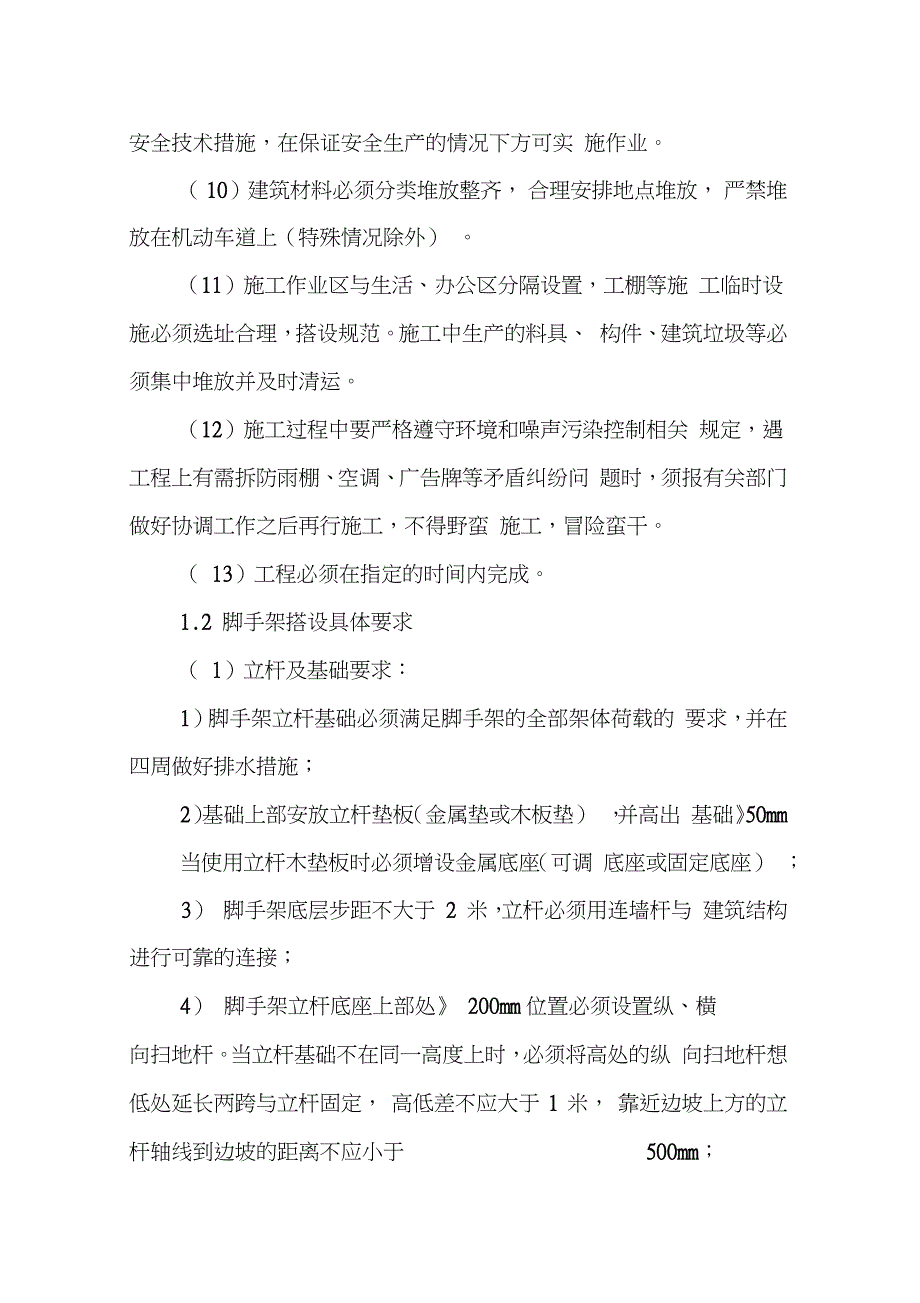

3、证安全生产的情况下方可实 施作业。( 10)建筑材料必须分类堆放整齐, 合理安排地点堆放, 严禁堆放在机动车道上(特殊情况除外) 。(11)施工作业区与生活、办公区分隔设置,工棚等施 工临时设施必须选址合理,搭设规范。施工中生产的料具、 构件、建筑垃圾等必须集中堆放并及时清运。(12)施工过程中要严格遵守环境和噪声污染控制相关 规定,遇工程上有需拆防雨棚、空调、广告牌等矛盾纠纷问 题时,须报有关部门做好协调工作之后再行施工,不得野蛮 施工,冒险蛮干。( 13)工程必须在指定的时间内完成。1.2 脚手架搭设具体要求( 1)立杆及基础要求:1)脚手架立杆基础必须满足脚手架的全部架体荷载的 要求,并
4、在四周做好排水措施;2)基础上部安放立杆垫板(金属垫或木板垫) ,并高出 基础50mm当使用立杆木垫板时必须增设金属底座(可调 底座或固定底座) ;3)脚手架底层步距不大于 2 米,立杆必须用连墙杆与 建筑结构进行可靠的连接;4)脚手架立杆底座上部处 200mm位置必须设置纵、横向扫地杆。当立杆基础不在同一高度上时,必须将高处的纵 向扫地杆想低处延长两跨与立杆固定, 高低差不应大于 1 米, 靠近边坡上方的立杆轴线到边坡的距离不应小于500mm;5)立杆接长除顶层顶步可采用搭接外,其余各部分连 接型式必须采用对接扣件连接,具体规定如下:立杆上的对 接扣件应交错布置,两根相邻立杆的接头不应设置在

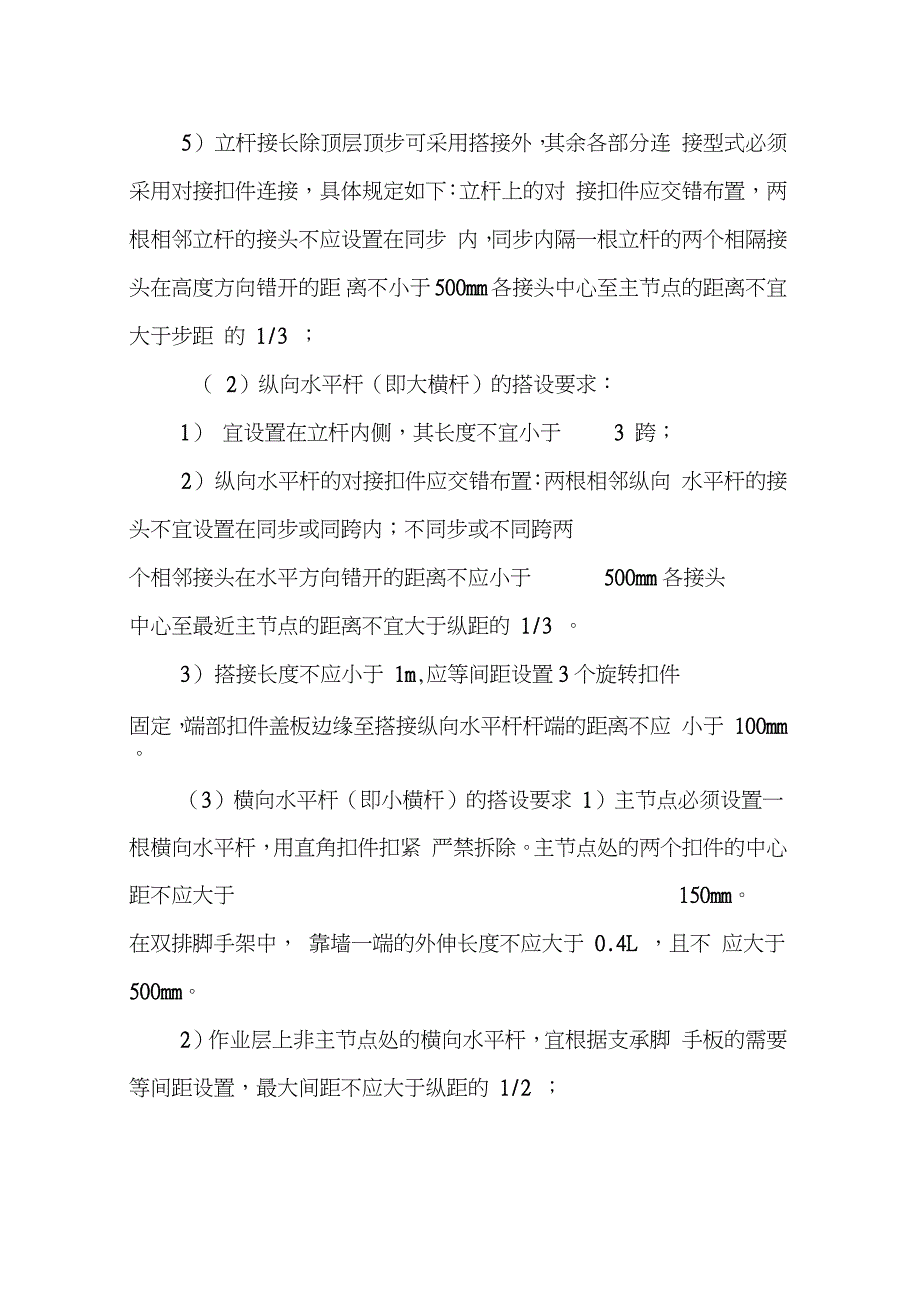

5、同步 内,同步内隔一根立杆的两个相隔接头在高度方向错开的距 离不小于500mm各接头中心至主节点的距离不宜大于步距 的 1/3 ;( 2)纵向水平杆(即大横杆)的搭设要求:1) 宜设置在立杆内侧,其长度不宜小于3 跨;2)纵向水平杆的对接扣件应交错布置:两根相邻纵向 水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm各接头中心至最近主节点的距离不宜大于纵距的 1/3 。3)搭接长度不应小于 1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应 小于 100mm。(3)横向水平杆(即小横杆)的搭设要求 1)主节点必须设置一根横向水平杆,用直角扣件扣紧 严禁拆除。主节点处的两个扣件的中心距不应大于150mm。在双排脚手架中, 靠墙一端的外伸长度不应大于 0.4L ,且不 应大于 500mm。2)作业层上非主节点处的横向水平杆,宜根据支承脚 手板的需要等间距设置,最大间距不应大于纵距的 1/2 ;
