1、某钢结构厂房(含土建)施工组织设计方案某钢结构厂房(含土建)施工组织设计方案一、方案目标与范围目标本施工组织设计方案旨在为某钢结构厂房(含土建)项目提供全面的施工安排,以确保项目按时、按质、按量完成,同时降低成本,最大限度地提高施工效率和安全性。范围本方案涵盖以下内容:1.工程概况2,施工组织结构3 .施工进度计划4 .施工方法与技术措施5 .资源配置及管理6 .安全管理与环保措施7 .质量管理措施8 .成本控制与效益分析二、工程概况项目基本信息- 项目名称:某钢结构厂房建设项目- 建设单位:XX公司- 建设地点:XX市XX区- 建筑面积:5000平方米- 结构类型:钢结构- 总投资:3000

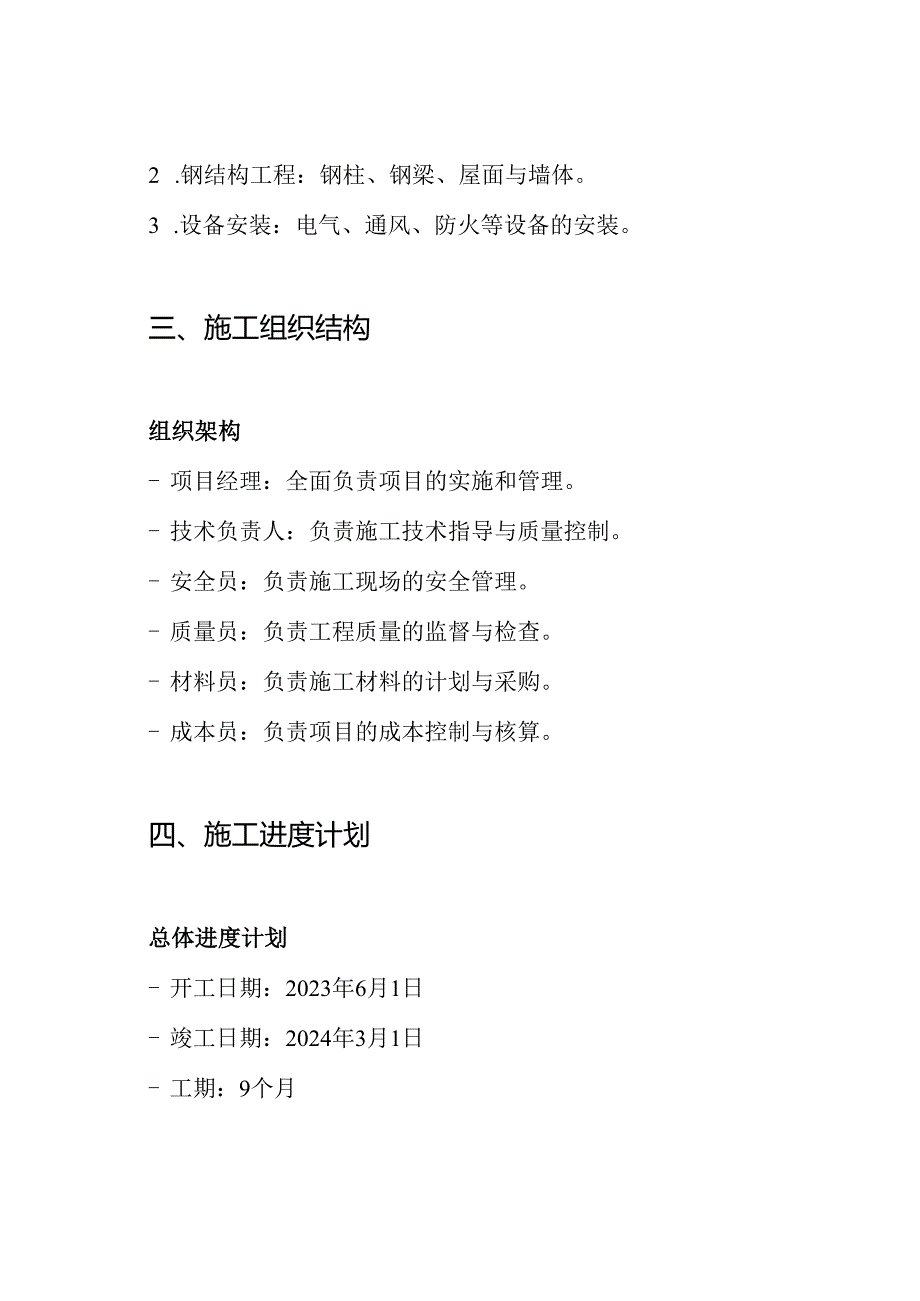

2、万元设计标准- 建筑设计规范:GB50068-2001- 钢结构设计规范:GB50017-2017- 建筑工程施工质量验收统一标准:GB50300-2013主要施工内容1 .土建工程:基础、地坪、建筑主体结构。2 .钢结构工程:钢柱、钢梁、屋面与墙体。3 .设备安装:电气、通风、防火等设备的安装。三、施工组织结构组织架构- 项目经理:全面负责项目的实施和管理。- 技术负责人:负责施工技术指导与质量控制。- 安全员:负责施工现场的安全管理。- 质量员:负责工程质量的监督与检查。- 材料员:负责施工材料的计划与采购。- 成本员:负责项目的成本控制与核算。四、施工进度计划总体进度计划- 开工日期:2

3、023年6月1日- 竣工日期:2024年3月1日- 工期:9个月进度安排I工程内容I开始日期I结束日期I工期(天)I|土建工程I2023年6月1日2023年8月15日I75|I钢结构工程I2023年8月16日I2023年10月30日|75II设备安装I2023年11月1日2023年12月15日I45|I调试与验收I2023年12月16日I2024年2月15日|60II竣工验收I2024年2月16日I2024年3月1日|15|五、施工方法与技术措施土建工程1 .基础施工:采用钢筋混凝土基础,进行开挖、浇筑及回填。2 .地坪施工:选择C30混凝土,进行摊铺、振捣、养护。钢结构工程1 .钢柱安装:采

4、用吊装技术,将钢柱固定于基础上,确保垂直度。2 .钢梁安装:在钢柱上安装钢梁,使用临时支撑确保结构稳定。3 .屋面与墙体:安装屋面板及墙体,确保防水、防火。施工技术措施- 加强技术交底,确保施工人员掌握工艺要求。- 定期组织技术培训,提高施工人员的技能水平。- 采用先进的施工机械,提高施工效率。六、资源配置及管理人力资源- 施工人员:50人,包括技术员、工人、安全员等。- 现场管理人员:5人,负责现场协调与管理。材料资源- 主要材料:钢材、混凝土、砂石、砖块等。- 材料采购渠道:选择信誉好、供货及时的材料供应商。七、安全管理与环保措施安全管理1 .安全培训:定期组织安全教育培训,提高全员安全意

5、识。2 .安全检查:每天进行安全巡查,发现隐患及时整改。3 .安全防护:施工现场设置安全围栏,配备必要的安全防护设施。环保措施1 .施工噪音控制:合理安排施工时间,避免夜间施工。2 .扬尘控制:施工现场进行洒水降尘,设置沉淀池处理废水。八、质量管理措施1 .质量控制计划:制定详细的质量控制计划,对各施工环节进行监督。2 .材料检测:对进场材料进行检验,确保符合设计要求。3 .过程检查:实施过程检验,确保每道工序符合质量标准。九、成本控制与效益分析成本控制预算管理:制定详细的预算,定期进行成本分析。-材料管理:合理采购材料,控制材料浪费。效益分析投资回报分析:预计项目完工后,年收益可达600万元,投资回收期为5年。十、总结本施工组织设计方案针对某钢结构厂房(含土建)项目进行了全面的分析与安排,确保了施工的可执行性和可持续性。通过合理的资源配置、严格的安全与质量管理,力求在保障工程质量的基础上,按时完成项目,为用户创造更大的经济效益。
