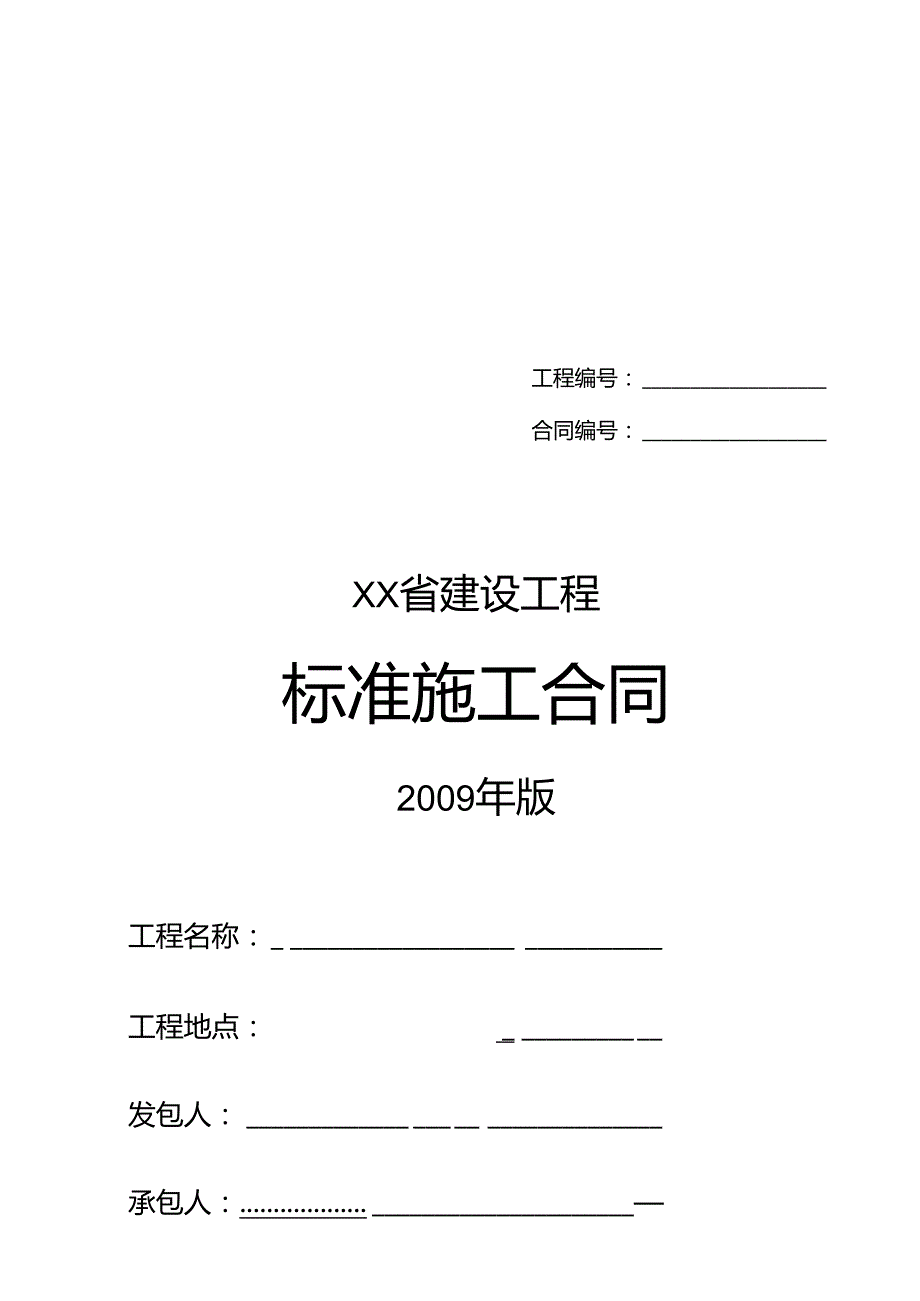

1、工程编号:合同编号:XX省建设工程标准施工合同2009年版工程名称:工程地点:发包人:承包人:目录第一部分协议书一、工程概况1二,工程承包范围1三、合同工期1四、质量标准2五、合同价款2六、组成合同的文件2七词语含义2八、承包人承诺2九、发包人承诺2十、合同生效3第二部分通用条款一、总贝I41 .定义42 .合同文件及解释93 .阅读、理解与接受104 .语言及适用的法律、标准与规范105 .施工设计图纸116 .通讯联络127 .工程分包138 .现场查勘149 .招标错失的修正1410 .招标文件的完备性1515 .专利技术1816 .联合的责任1917 .保障1918 .财产20二、合同
2、主体2019 .发包人2020 .承包人2221 .现场管理人员的任命和更换2422 .发包人代表2523 .监理工程师2524 .造价工程师2725 .承包人代表2926 .指定分包人2927 .承包人劳务30三、担保保险与风险3228 .工程担保3229 .发包人风3330 .承包人风险3431 .不可抗力3432 .保险35四、工期3733 .进度计划和报告3734 .开工3835 .暂停施工和复工3836 .工期和工期延误4037 .加快进度4241 .质量与安全管理4442 .质量标准4543 .工程质量创优4644 .工程的照管4645 .安全文明施工4746 .测量放线4947
3、钻孔与勘探性开挖5048 .发包人供应材料和工程设备5049 .承包人采购材料和工程设备5250 .材料和工程设备的检验试验5351 .施工设备和临时设施5552 .工程质量检查5653 .隐蔽工程和中间验收5754 .重新验收和额外检查检验5855 .工程试车5856 .工程变更5957 .竣工验收条件6258 .竣工验收6259 .缺陷责任与质量保修65六、造价6760 .资金计划和安排6761 .工程量6762 .工程计量和计价6863 .暂歹U金额6964 .计日工7065 .暂估价7070 .项目特征描述不符事件7371 .分部分项工程量清单缺项漏项事件7472 .工程变更事件74
4、73 .工程量偏差事件7674 .费用索赔事件7775 .现场签证事件7876 .物价涨落事件8077 .合同价款调整程序8178 .支付事项8279 .预付款8380 .安全文明施工费8481 .进度款8582 .竣工结算8683 .结算款8784 .质量保证金8885 .最终清算款89七、合同争议、解除与终止9086 .合同争议9087 .合同解除9288 .合同解除的支付9489 .合同终止95八其他9590 .缴纳税费9591 .保密要求9692 .廉政建设97第三部分专用条款1 .定义992 .合同文件及解释994 .语言及适用的法律、标准与规范995 .施工设计图纸996 .通讯联
5、络1007 .工程分包10013 .交通运输10014 .专项批准事件的签认10019 .发包人10120 .承包人10222 .发包人代表10223 .监理工程师10324 .造价工程师10325 .承包人代表10326 .指定分包人10428.工程担保10431 .不可抗力10532 .保险10533 .进度计划和报告10534 .开工10536.工期及工期延误10538.提前竣工10642.质量标准10650 .材料和工程设备的检验试验10651 .施工设备和临时设施10753 .隐蔽工程和中间验收10755 .工程试车10756 .工程变更10758 .竣工验收10759 .缺陷责任和
6、质量保修10763.暂列金额10865 .暂估价10866 .提前竣工奖和误期赔偿费10867 .优质优价奖10868 .合同价款的约定与调整10972 .工程变更事件10973 .工程量偏差事件10975 .现场签证事件10976 .物价涨落事件11078 .支付事项11079 .预付款11080 .安全文明施工费Ill81 .进度款Ill82 .竣工结算Ill84 .质量保证金11285 .最终清算款11286 .合同争议11291 .保密要求11394 .合同份数113第一部分协议书发包人:(全称)承包人:(全称)依照中华人民共和国合同法、中华人民共和国建筑法及其他有关法律法规,遵循平等

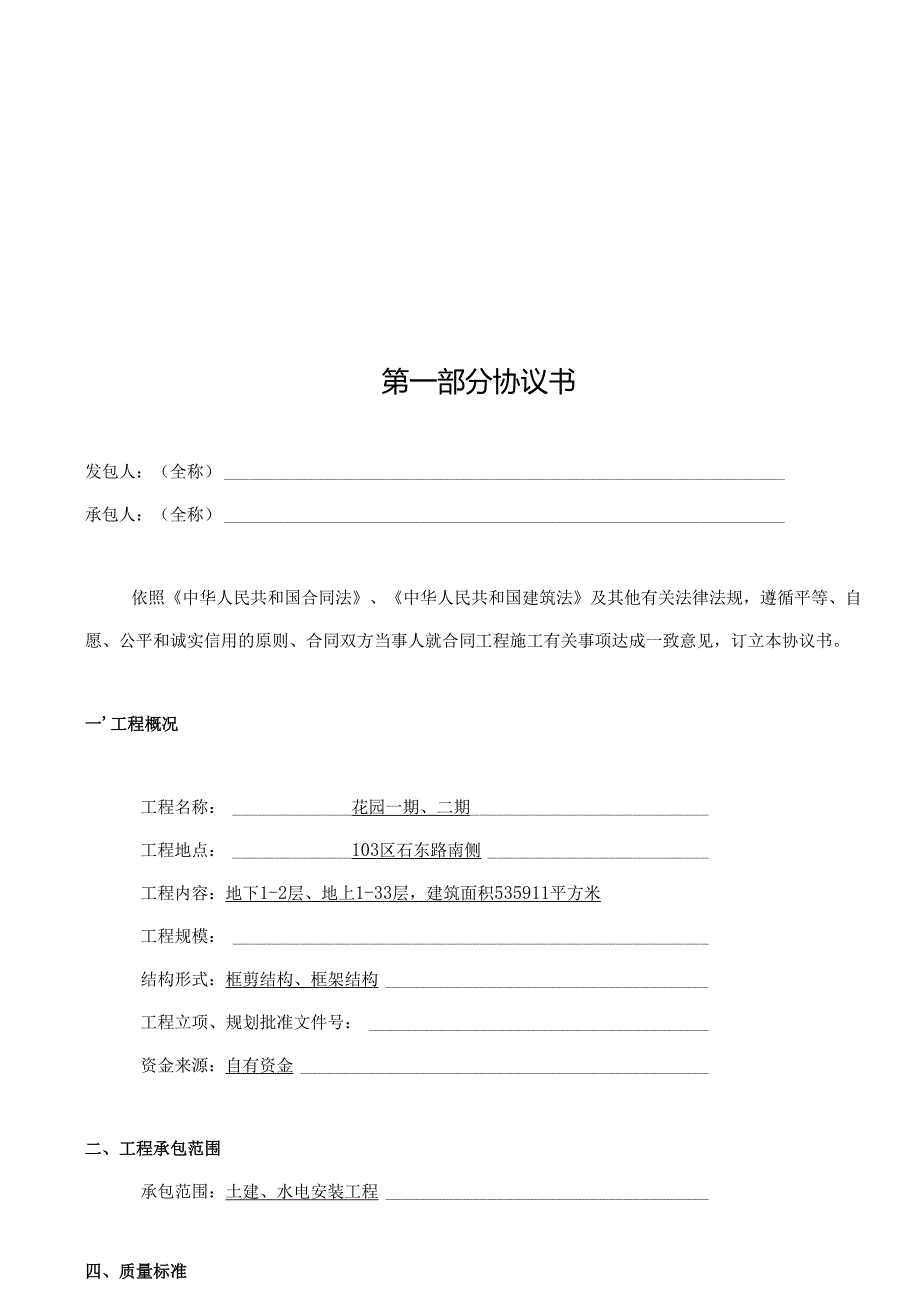

7、自愿、公平和诚实信用的原则、合同双方当事人就合同工程施工有关事项达成一致意见,订立本协议书。一工程概况工程名称:花园一期、二期工程地点:103区石东路南侧工程内容:地下1-2层、地上1-33层,建筑面积535911平方米工程规模:结构形式:框剪结构、框架结构工程立项、规划批准文件号:资金来源:自有资金二、工程承包范围承包范围:土建、水电安装工程四、质量标准工程质量标准:五、合同价款合同总价(大写):(小写):O项目单价:口详见承包人的投标报价书(招标工程);详见经确认的工程量清单报价单或施工图预算书(非招标工程)O六、组成合同的文件组成合同的文件及其优先解释顺序和本合同第二部分通用条款第2.
8、2款赋予的规定一致。七、词语含义本协议书中有关词语含义与本合同第二部分通用条款第1条赋予它们的定义相同。八、承包人承诺承包人向发包人承诺已阅读、理解并接受本合同所有条款,按照本合同约定实施、完成并保修合同工程,履行本合同所约定的全部义务。九、发包人承诺订立合同时间:年月日订立合同地点:合同双方当事人约定本合同自双方签字、盖章后生效。发包人:(公章)承包人:(公章)地址:地址:法定代表人:法定代表人:委托代理人:委托代理人:电话:电话:传真:传真:开户银行:开户银行:账号:号:邮政编码:邮政编码:电子邮箱:电子邮箱:第二部分通用条款一总则1定义定义下列词语或措辞,除非特别说明,在本合同中均具有以
9、下赋予的含义:1.1 合同:指合同双方当事人为实施、完成并保修合同工程所订立的合同文件。合同文件由第2.2款所列的文件组成。1.2 协议书:指合同双方当事人为合同工程所签订的协议书。除法律法规另有规定或合同另有约定外,合同双方当事人的法定代表人或其委托代理人在协议书签字、盖单位公章后,合同即告生效。招标工程应当自中标通知书发出之日起30天内签订。1.3 通用条款:指根据法律、法规和规章的规定以及建设工程施工的需要所订立的,通用于建设工程施工的条款。1.4 专用条款:指合同双方当事人根据法律、法规和规章的规定,结合合同工程实际,经协商达成一致意见的条款。它是对通用条款的具体化,也是对通用条款的补
10、充和完善。招标工程的专用条款,应当符合招标文件的实质性要求。1.5 中标通知书:指发包人正式接受中标人投标文件的函件。aZN-占14L4三-W4*匕UA人口4A口心,7/AA.U.工人A1口用+11工二v/山/tl1.8 施工设计图纸:指构成合同文件组成部分的按规定审批的由发包人提供或经发包人批准由承包人提供,满足承包人施工需要的所有施工图纸(包括任何补充和修改的施工图纸、配套说明和有关资料)。1.9 工程量清单:指构成合同文件组成部分的由发包人在招标文件中提供的合同工程分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量等的明细清单。1.10 发包人:指在协议书中约定,具
11、有工程发包主体资格和支付工程款能力的当事人,以及取得该当事人资格的合法继承人。1.11 承包人:指在协议书中约定,被发包人接受且具有工程施工承包主体资格的当事人,以及取得该当事人资格的合法继承人。1.12 分包人:指被发包人接受且具有相应资格,并与承包人签订了分包合同,分包合同工程某一部分的当事人,以及取得该当事人资格的合法继承人。1.13 第三方:除合同双方当事人(含双方雇员及代表其工作的人员)以外的任何他人或组织。1.14 设计人:指受发包方委托的负责合同工程工程设计专业技术且具有相应工程设计资质的当事人,以及取得该当事人资格的合法继承人。1.15 监理人:指受发包人委托的负责合同工程工程
12、监理专业技术且具有相应工程监理资质的当事人,以及取得该当事人资格的合法继承人。1.16 工程造价咨询人:指受发包人委托的负责合同工程工程造价专业技术且具有相应工程造价咨询资质的当事人,以及取得该当事人资格的合法继承人。1.19 监理工程师:指监理人按委派常驻施工现场负责合同工程工程监理专业技术的专业人员。监理工程师由监理人提名,经发包人依据第23.1款规定任命并书面通知承包人。1.20 造价工程师:指工程造价咨询人委派常驻施工现场负责合同工程工程造价专业技术的专业人员。造价工程师由工程造价咨询人提名,经由发包人依据第24.1款任命并书面通知承包人。1.21 承包人代表:指承包人指定的履行本合同
13、和负责合同工程施工现场管理的全权代表。承包人代表由承包人依据第25.1款规定任命并书面通知发包人。1.22 合同工期:指合同双方当事人在协议书中约定,按照总日历天数(包括法定节假日)计算的从开始实施到完成合同工程的天数。1.23 开工日期:根据第34条规定,监理工程师在开工令中写明的、承包人按照合同约定最迟在该日期开工的日期。1.24 计划竣工日期:指自开工日期起根据合同约定要求承包人完成合同工程并竣工的全部时间(包括根据第36条和第37.2款规定所做的调整)。1.25 实际竣工日期:指承包人实际完成合同工程或某单位工程后,由发包人按照第58条规定组织竣工验收,接收工程并颁发工程接收证书的日期
14、实际竣工日期,按照第38.2款规定确定。1.26 缺陷责任期:指履行第59.3款规定的缺陷责任的期限。具体期限在专用条款中规定,包括第59.2款规定的延长期限。1.27 基准日期:指招标工程递交投标文件截止日期前28天的日期;非招标工程订立合同前28天的日期。1.29 中标价格:指中标通知书中列明的,发包人接受中标人(承包人)实施、完成并保修合同工程的价格。1.30 合同价款:指承包人按照合同约定完成了包括缺陷责任期内的全部承包工作后,发包人按照合同约定及时足额(包括调整的合同价款)支付给承包人的全部金额。其具体款项依据协议书中标明的包括暂列金额、暂估价在内的总金额和第68.2款规定合同价款
15、调整事件确定。1.31 费用:指为履行合同所发生或将发生的所有合理开支,包括管理费和其他合理分摊的开支,但不包括利润。1.32 分部分项工程项目费:指为实施、完成并保修永久工程,发生于工程实体项目所需的人工费、材料费、机械使用费、管理费、利润和风险费用。1.33 措施项目费:指为实施、完成并保修合同工程、发生于合同工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的非工程实体项目费用。1.34 工程款:指为实施、完成并保修合同工程,发包人支付或应当支付给承包人的各种价款,包括进度款、结算款等。1.35 暂列金额:指发包人在工程量清单中暂定并包括在合同价款中的一笔款项。用于在签订协议书时
16、尚未确定或者不可预见的所需材料、设备、服务等的采购,施工过程中可能发生的工程变更、合同约定的工程款调整以及经确认的索赔、现场签证等的金额(包括以计日工方式支付的金额)。1.36 暂估价:指发包人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料、工程设备以及专业工程的金额。1.39 合同工程:指合同双方当事人在协议书中约定的承包范围内的工程,包括永久工程和(或)临时工程。1.40 永久工程:指按照合同约定承包人应当实施、完成并移交给发包人的永久性工程,包括工程设备。1.41 临时工程:指实施、完成并保修永久工程过程中所需要的各类临时性工程,不包括施工设备。1.42 分包工程:指合同工
17、程中,由具有相应分包资质的分包人实施、完成的非主体结构(除钢结构外)的专业性工程。1.43 单位工程:指具有独立的设计文件,竣工后可以独立发挥生产能力和效益的永久工程。组成合同工程的单位工程名称、内容和范围等应在专用条款中明确。1.44 施工场地(或工地、现场):指由发包人提供的用于合同工程施工的场所,以及发包人在合同中具体指定的供施工使用的其他任何场所。1.45 工程设备:指构成或计划构成永久工程一部分的机电设备、金属结构设备、仪器装置及其他类似的设备和装置。1.46 施工设备:指承包人临时带入现场用于合同工程施工的仪器、机械、运输工具或其他物品,但不包括用于安装在合同工程中的工程设备。1.
18、47 工程变更:指经发包人批准的由监理工程师根据第56条规定发出指令的工程任何变更。1.48 索赔:指合同履行期间,对于非自己的过错而应由对方当事人承担责任的情况所造成的损失,并根据第36条和第74条规定向对方当事人提出费用1.51 竣工验收:指承包人完成全部合同工作后,发包人按照合同要求进行的验收。1.52 国家验收:指政府部门根据法律、法规、规程和政策等有关规定,针对发包人全面组织实施的整个工程正式交付投运前的验收。1.53 书面形式:指合同文件、信函、电报、电讯、传真、电子数据交换文件、电子邮件等可以有形地表现所载内容的形式。合同双方当事人可在专用条款中注明所采用的书面形式。1.54 国
19、家:指中华人民共和国。2 合同文件及解释2.1 1标题和旁注本合同条款的标题和旁注不构成合同的组成部分。2.2合同文件组成下列组成本合同的文件是一个合同整体,彼此应当能相互解释,互为说明。当及优先顺序出现相互矛盾时,组成本合同文件的优先解释顺序如下:(1)协议书;(2)履行本合同的相关补充协议(含工程洽商记录、会议纪要、工程变更、现场签证、索赔和合同价款调整报告等修正文件);(3)中标通知书(适用于招标工程);(4)承包人投标文件及其附件(含评标期间的澄清文件和补充材料)(适用于招标工程);经确认的工程量清单报价单或施工图预算书(适用于非招标工程):工程量清单;(10)专用条款约定的其他文件。
20、2.3监理或造价工当合同文件内容出现含糊不清或不一致时,由合同双方当事人在不影响合同工程师作出解释程正常实施的情况下协商解决。协商不成时,由监理工程师、造价工程师分别按照第23.2款、第24.2款规定职权作出解释。如合同任何一方当事人不同意监理工程师或造价工程师作出的解释,按照第86条规定处理。3 阅读、理解与接受3.1阅读、理解与合同双方当事人应认真阅读和理解本合同的全部内容。除合同双方当事人同意修接受改外,本合同一旦订立,视为合同双方当事人已全面接受本合同的所有条款。3.2修改合同条款合同一方当事人违背本合同的承诺,要求另一方当事人接受其对拟订立或正在的限制履行的本合同条款修改后存在不公平
21、的条款,另一方当事人不接受的,应及时提出修正意见。经再次催告修正无效的情况下,不利一方当事人有权拒绝订立或单方解除本合同;给对方当事人造成损失的,责任方应予赔偿。4 语言及适用的法律、标准与规范4.1语言文字本合同所使用的语言文字为中文(汉语)。对于必须使用外文表达的专用术语等,应附有中文注释。包人在合同中要求使用的标准与规范。合同双方当事人在专用条款中约定适用的国家标准、规范名称;国家没有但行业有的,约定适用的行业标准、规范名称;国家和行业没有但广东省有的,约定适用的广东省地方标准、规范名称。国内没有适用的标准、规范的,由发包人在招标文件中或在承包人投标报价前提出施工技术要求,承包人在自主报
22、价时按照要求提出施工工艺,经发包人确认后执行。发包人要求使用国外标准、规范的,应负责提供中文译本;有异议时,以中文译本为准。5 施工设计图纸5.1图纸的提供发包人应按照专用条款约定的时间和数量,向承包人提供经已审批的施工设计图纸及其技术资料。如承包人需要增加数量的,发包人可代为办理,发生的费用由承包人承担。如发包人未能按时提供施工设计图纸造成工期延误的,按第36.6款规定处理。5.2承包人提供如果合同约定由承包人负责提供大样图、加大图等配合施工设计图纸的,承包配合施工的图纸人应在其设计资质等级许可的范围内,按照监理工程师的工作指令完成有关施工设计图纸。承包人应按照专用条款约定的时间和数量向监理
23、工程师提交此类施工设计图纸,监理工程师应在专用条款约定的时间内报发包人批准后予以答复。即使经监理工程师同意,承包人仍应对其施工设计图纸负责。5.3图纸的修改施工设计图纸需要修改和补充的,应由监理工程师报发包人批准后由设计人修改。发包人应在该工程或工程相应部位施工前按照专用条款约定的时间和数量提供图纸的使用与施工期间,承包人和监理工程师均应在施工现场保留一套完整的包括第5.1款、退还第5.2款、第5.3款规定内容的施工设计图纸供实施合同工程过程需要时使用。本合同终止后,除承包人存档需要的施工设计图纸外,承包人应将全部施工设计图纸退还给发包人。6 通讯联络6.1通讯形式本合同中无论何处涉及到各方之
24、间的申请、批准、确认、同意、决定、核实、通知、任命、指令、要求、意见、证明、证件或表示同意、否定等的通讯(含派人面交、邮寄、电子传输等),均应采用书面形式,且只有在对方当事人收到后方能生效。6.2发送通讯合同中无论何处涉及到各方之间的通讯都不应无理扣押或拖欠。合同双方当事人应在专用条款中约定各方通讯地址和收件人,并按照约定期限内送达指定地点和接收人。收件人应在通讯回执上签署姓名和时间。一方当事人拒绝签收另一方当事人通讯,另一方当事人以特快专递、挂号信等专用条款约定的方式将通讯送至通讯地址的,视为送达。7 工程分包7.1不得转包和肆意分包工程不得将工程主体、关键性工作分包给第三方。承包人不得将其
25、承包的全部工程或将其肢解后以分包的名义转包给第三方,也(2)按照合同约定的标准购买材料和工程设备;(3)合同中已制定的分包工程。7.3签订分包合同承包人分包工程的,应与分包人签订分包合同,并在分包合同签订后的7天内向发包人和监理工程师各提交一份分包合同。承包人有义务禁止分包人将分包工程再次分包。7.4分包工程责任和工程分包不能免除承包人应承担的任何责任和应履行的任何义务。承包人应在义务分包场地派驻相应管理人员保证本合同的履行。分包人应对分包工程负责。分包人的任何违约行为或疏忽导致工程损坏、损害或给发包人造成损失的,承包人应承担连带责任。7.5分包工程款结算分包工程款由承包人与分包人结算。除合同
26、另有约定或取得承包人的同意外,与支付发包人应将分包工程款按专用条款约定的支付方式全部支付给承包人,禁止发包人直接向分包人支付任何工程款。如发包人有要求时,承包人应提供能证明自己已向分包人支付其分包工程款等证明资料。否则,发包人有权直接向分包人支付承包人应支付而未支付的分包工程款,并在承包人得到的工程款中扣除。7.6分包合同终止无论何种原因,当本合同终止时,分包人与承包人签订的分包合同也随即终止。承包人应在本合同终止前向分包人支付分包人应得所有款项。8.2承包人现场查承包人应依据发包人按照第19.2款第(4)点规定提供的资料和自己对现场查勘勘来编制投标文件,并对发包人提供上述资料的理解、推断和应
27、用负责,承包人的投标文件应被认为已经考虑了现场及其周围环境的影响,包括但不限于以下内容:(1)现场地质情况及地形地貌特征;(2)水文和气候条件;(3)为实施、完成并保修合同工程所需的临时工程和措施项目;(4)为实施、完成并保修合同工程所需的材料采购和加工、设备的采购,及所需的施工设备、周转性材料、人员和管理等;(5)场地内外的交通情况及水、电、食宿供应条件;(6)可能对投标报价有影响或起作用的其他情况。9 招标错失的修正9.1合同条款及格发包人招标文件中的合同条款及格式,应被认为是正确的和公平的,并已包括式完备性和义务了发包人履行本合同的全部义务,包括但不限于以下内容:(1)支付工程款及其他应
28、付款项的义务;(2)完成本合同第19.2款约定工作的义务;(3)修正不正确合同条款及格式的义务;(4)澄清并改正被认定有失公平的合同条款的义务;(5)协助承包人实施、完成并保修合同工程的义务。9.2(3)未按照国家、省有关计价规定编制的其它情形。10 投标文件的完备性10.1投标文件完备承包人投标文件中的工程量清单所填单价和总价,应被认为是正确的和完备的,性和义务并已包括了承包人履行本合同的全部义务,包括但不限于以下内容:(1)提供材料和工程设备、服务的义务及处理意外事件的义务;(2)实施和完成合同工程的义务;(3)工程质量保修的一切义务。10. 2承包人报价的承包人投标文件中的工程量清单中没
29、有填入单价或总价的清单项目,应认为该限制项目价款已包含在工程量清单的其他项目的单价或总价中,发包人将不另行支付。10.3算术性错误的承包人投标文件中出现算术性错误,导致其实际总造价与报价总金额不一致时,调整合同双方当事人可按照国家、省有关规定予以修正,并相应调整合同价款。11文物和地下障碍物11. 1文物化石等物在施工现场发现的古墓、古建筑遗址等文物、古迹以及其他具有考古、地质研品保护究等价值的遗迹、化石、钱币或物品,属于国家所有。一旦发现上述文物,承包人应立即保护好现场,防止任何人员移动或损坏上述文物,并于4小时内以书面形式通知监理工程师和发包人。监理工程师应在收到通知后立即指令承包人继续保
30、护好现场.并在的到诵知后24小时内报告当地作物管理都门.合同双11.2地下障碍物处本合同已明确指出的地下障碍物,应视为承包人在投标报价时已预见其对施工置的影响,并已在合同价款中考虑。本合同未有明确指出的地下障碍物,在施工过程遇到时,承包人应于8小时内以书面形式通知监理工程师和发包人,并提出处置方案。监理工程师在接到处置方案后24小时内予以确认或提出修正方案,并发出施工指令。承包人应按照监理工程师指令进行施工。发包人应承担由此增加的费用和(或)延误的工期,并向承包人支付合理利润。12事故处理12. 1发生事故的通知合同履行期间,合同工程发生质量与安全事故,承包人立即通知发包人和监理工程师。13.
31、 2事故的处理接到事故通知后,合同双方当事人应立即组织人员和设备进行紧急抢救和抢修,减少人员伤亡和财产损失,防止事故扩大,并保护事故现场。需移动现场物品时,应做好标记和书面记录,妥善保护有关证据。合同双方当事人应按照国家规定时限如实上报政府有关部门,配合政府有关部门的调查和处理,由此增加的费用和(或)延误的工期由事故责任方承担。14. 3事故争议认定合同双方当事人对事故责任由争议时,应按照政府有关部门的认定处理。场外施工道路的除专用条款另有约定外,承包人应负责修建、维修、养护和管理施工场地内所约定需的临时道路和交通设施,包括维修、养护和管理发包人提供的道路和交通设施,并承担相应费用。承包人修建
32、的临时道路和交通设施应免费提供发包人使用。13.3场外交通承包人应遵守有关交通法规,严格按照道路和桥梁的限制荷重安全行驶,并服从交通管理部门的检查和监督。承包人车辆外出行驶所需的场外公共道路的通行费、养路费和税款等,由承包人承担。13.4超大件和超重件的运输承包人应负责向交通管理部门办理运输超大件或超重件的申请手续,发包人应协助承包人办理上述手续。除专用条款另有约定外运输超大件或超重件所需的道路和桥梁的临时加固改造费用和其他有关费用,由承包人承担。13.5道路和桥梁的损坏责任因承包人运输造成施工场地内外公共道路和桥梁损坏的,由承包人承担修复损坏的全部费用和可能引起的赔偿。13.6水路和航空运输
33、本条内容适用于水路运输和航空运输,其中“道路”包括河道、航线、船闸、机场、码头、堤防以及水路或航空运输中其他相似结构物;“车辆”包括船舶和飞机等。14批准事件的签认14. 1专项批准事件的签认合同履行期间,合同工程发生地23.3款、第24.3款专项批准事件的,发包人批准后应通知监理工程师和(或)造价工程师按照合同约定以书面形式向承包人14.2专项批准事件合同双方当事人应按照第23.1款、第24.1款和第25.1款规定,分别在专用条签认人的要求款中写明负责专项批准事件签认的监理工程师、造价工程师和建造师具体人选,授予其负责专项批准事件签认的权力,并提供该人选的印章、签字式样,作为本合同的附件。当
34、专项批准事件发生时,该人选应在其职权范围内,按照本合同约定的程序、时限、生效条件等要求,对发生事件的内容、数量和单价等办理签认手续,并加盖所在单位的法人公章或其授权的施工现场管理机构章。15专利技术15. 1侵犯专利技术承包人在实施、完成并保修合同工程过程中,如因采用施工工艺或使用施工设责任备及自身供应的材料和工程设备,而发生侵犯他人商标、图案、工艺、材料、设备专利权或知识产权的行为,并引起索赔或诉讼,则一切与此有关的损失、赔偿、诉讼等责任,均由承包人承担。但由于遵守发包人提供的施工设计图纸、标准与规范、技术说明和要求而造成的侵权,则属例外。16. 2专利技术的使承包人在投标文件中采用专利技术
35、的,其发生的费用已包含在投标报价内。承用包人的技术秘密和第91条规定的保密信息、资料等,发包人应严格按照第91条规定不得为合同以外的目的泄露给第三方。15.3版权和知识产合同双方当事人各自对属于自己的施工设计图纸及其他文件保留版权和知识产权权。双方签订合同后,应视为分别授权对方当事人为实施合同工程而复制、使用、传送上述施工设计图纸和文件。但未经对方当事人同意,另一方当事人不得将其另作他用或转给第三方。在合同履行期间对发包人负有共同的和各自的责任。16.2联合体文件签联合体应有一个被授权的、对联合体各方有约束力的牵头人,由其负责与发包署“人、监理人和工程造价咨询人联系,组织联合体各方全面履行合同
36、该牵头人应指派专职代表负责,履行合同的有关文件由该专职代表签署。未经发包人事先书面同意,联合体的组成、结构和施工协议书不得随意变动。17 保障17 .1合同双方相互合同一方当事人应负责和保障另一方当事人不因其自身的行为或疏忽而引起的保障一切损害、损失和赔偿。但受保障的一方当事人应积极采取合理措施减少可能发生的损失或损害。因受保障的一方当事人为采取合理措施而导致损失扩大,则损失扩大部分由其自身承担。18 .2承包人对发包承包人应保障发包人不承担因承包人移动或使用施工场地外的施工设备和临时人的保障设施所造成的损害而引起的赔偿。18 财产18.1用于工程材合同工程所需的材料、工程设备(包括备品备件
37、安装专用工器具与随即资料)料、工程设备和施工设备的和承包人的施工设备一经运至施工现场,即成为实施合同工程的财产。没有经要求“监理工程师同意并由其报发包人批准,承包人不得使用合同工程的财产,也不承包人的任何施工设备、周转性材料,且无需为此支付任何费用,直到永久工程完工为止。18.3承包人财产及如果承包人依据第87.4款规定的情形解除合同,则承包人有权要求发包人支付其使用已完工程款,并赔偿因此造成的损失。发包人应为承包人撤出现场提供便利和协助。如发包人未付完相关款项,承包人有权留置施工现场,直到发包人付完款项为止。二合同主体19发包人19.1遵守法律发包人在履行合同期间应遵守法律,并保证承包人免
38、于承担因发包人违反法律而引起的任何责任。19.2发包人工作发包人应按照合同约定完成下列工作,包括但不限于:(1)办理土地征用、拆迁、平整施工场地等工作,使施工场地具备施工条件,并在开工后继续负责解决上述工作遗留的问题;(2)将施工所需水、电、通讯线路从施工场地外部接驳至专用条款约定的地点,保证施工期间的需要;(3)开通施工场地与城乡公共道路间的通道,满足第13条交通运输的需要;(4)向承包人提供施工场地的工程地质勘察资料,以及施工现场及毗邻区域内供水、排水、供电、供气、供热、通信、广播电视等地下管线资料,气象和水文观测资料,邻近建筑物和构筑物、地下工程的有关资料,并保证资料的真实、(8)组织承
39、包人和设计人进行图纸会审和设计交底;协调处理施工现场周围地形关系问题和做好邻近建筑物、构筑物(包括文物保护建筑)、古树名木等的保护工作;(10)及时接收已完工程,并按照合同约定及时支付工程款及其他各宗款项。发包人可将其中部分工作委托给承包人办理,具体由合同双方当事人在专用条款中约定。除合同价款已包括外,由发包人承担所需费用,并向承包人支付合理利润。19.3发包人提供发包人应按照专用条款约定的时间提供施工场地,并在确保承包人按照计划进施工场地度顺利开工的时间内给予承包人进入和使用施工场地的权利。发包人保留其工作人员、雇员和相关执法人员进入和使用施工场地的权利。19.4发包人支付款发包人应按照合同
40、约定的期限和方式向承包人支付工程款及其他应支付的款项项。19.5发包人组织速发包人应在收到竣工验收申请报告后,按照第58条规定组织承包人、设计人、工验收监理人和工程造价咨询人等进行竣工验收。19.6发包人供应材发包人供应材料和工程设备的,发包人应按照第48条规定向承包人提供材料和料和工程设备要求工程设备。19.7发包人未尽义发包人未能正确完成本合同约定的全部义务,导致费用的增加和(或)延误的务的责任工期,由发包人承担;给承包人造成损失的,发包人应予赔偿。on(1)按照合同约定和监理工程师的指令实施、完成并保修合同工程;(2)按照合同约定和监理工程师的要求提交工程进度报告和进度计划;(3)按照合
41、同约定和造价工程师的要求提交工程款报告和支付申请,包括安全文明施工费,进度款、结算款和调整合同价款等;(4)负责施工场地安全保卫工作,防止因工程施工造成的人身伤害和财产损失,提供和维修非夜间施工使用的照明、围栏设施等安全标志;(5)按照专用款项约定的数量和要求,向发包人提供施工场地办公和生活的房屋及设施,并在施工现场保留本合同、约定的标准与规范、变更资料等各一份,供监理工程师、造价工程师需要时使用。(6)遵守政府部门有关施工场地交通、环境保护、施工噪音、安全文明施工等的管理规定,办理有关手续,并以书面形式通知发包人;(7)合同工程或其某单位工程已竣工未移交给发包人之前,负责已完工程的照管工作。
42、工程接收证书颁发时尚有部分未竣工工程的,还应负责该未竣工工程的照管工作,直至竣工后移交给发包人为止。照管期间发生损坏的,应予以修复并承担费用;发包人要求采取特殊保护措施的,由发包人承担相应费用;(8)做好施工场地地下管线和邻近建筑物、构建物(包括文物保护建筑)、古树名木的保护工作。(9)遵守政府部门有关环境卫生的管理规定,保证施工场地的清洁和做好交工前施工现场的清理工作,并承担因自身责任造成的损失和罚款;(10)工程完工后,应按照合同约定提交竣工验收报告和竣工结算文件。20.3承包人实施工承包人应按照合同规定和监理工程师指令实施、完成并保修合同工程。除专用作条款另有约定外,承包人应提供为完成合
43、同工程所需的劳务、材料、施工设备、工程设备和其他物品。如果承包人不按照合同约定或监理工程师依据合同发出的指令组织施工,且在监理工程师书面要求改正后的7天内仍未采取补救措施的,则发包人可自行或者指派第三方进行补救,由此发生的费用和造成的损失由承包人承担。该笔款项经造价工程师核实后,由发包人从应支付或将支付给考句人的T理讲席款或结管款中扣滁一20.5承包人为发包承包人应按照合同约定或监理工程师的指令,配合和协助下述人员在施工场地人的人员提供配入或附近实施与合同工程有关的各项工作:(1)发包人的工作人员;(2)发包人的雇员;(3)任何监督管理机构的执法人员。此类指令若增加了的承包人的工作或支出,包括
44、使用了承包人的设备、临时工程或通行道路等,则视为工程变更,按照第72条规定调整合同价款。20.6承包人避免施承包人在施工过程中,不得侵害发包人与他人使用公用道路、水源、市政管网工损害他人利益等公共设施的权利,避免对邻近的公共设施产生干扰。承包人占用或使用他人的施工场地,影响他人作业或生活的,应承担相应责任。20.7承包人未尽义承包人未能正确完成本合同约定的全部义务,导致费用的增加和(或)延误的务的责任工期,由承包人承当;给发包人造成损失的,承包人应与赔偿。21现场管理人员的任命和更换21. 1发包人现场管发包人应任命代表发包人工作的现场管理人员,并在开工前将该任命书以书面形理人员任命和手搀式通
45、知承包人。该类管理人员可包括发包人代表、监理工程师、造价工程师等。国家、省规定发包人可不委托监理人和(或)工程造价咨询人,且发包人因而没有任命监理工程师和(或)造价工程师的,本合同规定的监理工程师和(或)造价工程师及其代表的工作,由发包人代表担任。发包人如需更换现场管理人员,应至少提前7天以书面形式通知承包人,否则该项更改无效。承包人应在收到通知后7天内予以回复,否则视为已收到通知。后任现场管理人员应继续行驶合同规定的前任现场管理人员的职权和履行相应的应为投标文件所载明的人选。承包人如需更换承包人代表,应取得发包人的同意和遵守建设行政主管部门的规定,并至少提前7天以书面形式通知发包人,否则该项更改无效。发包人应在收到通知后的7天内予以答复,否则视为同意。后任承包人代表应继续行驶合同规定的前任承包人代表的职权和履行相应的义务。21.3监理工程师、造价工程师代表任命和撤
