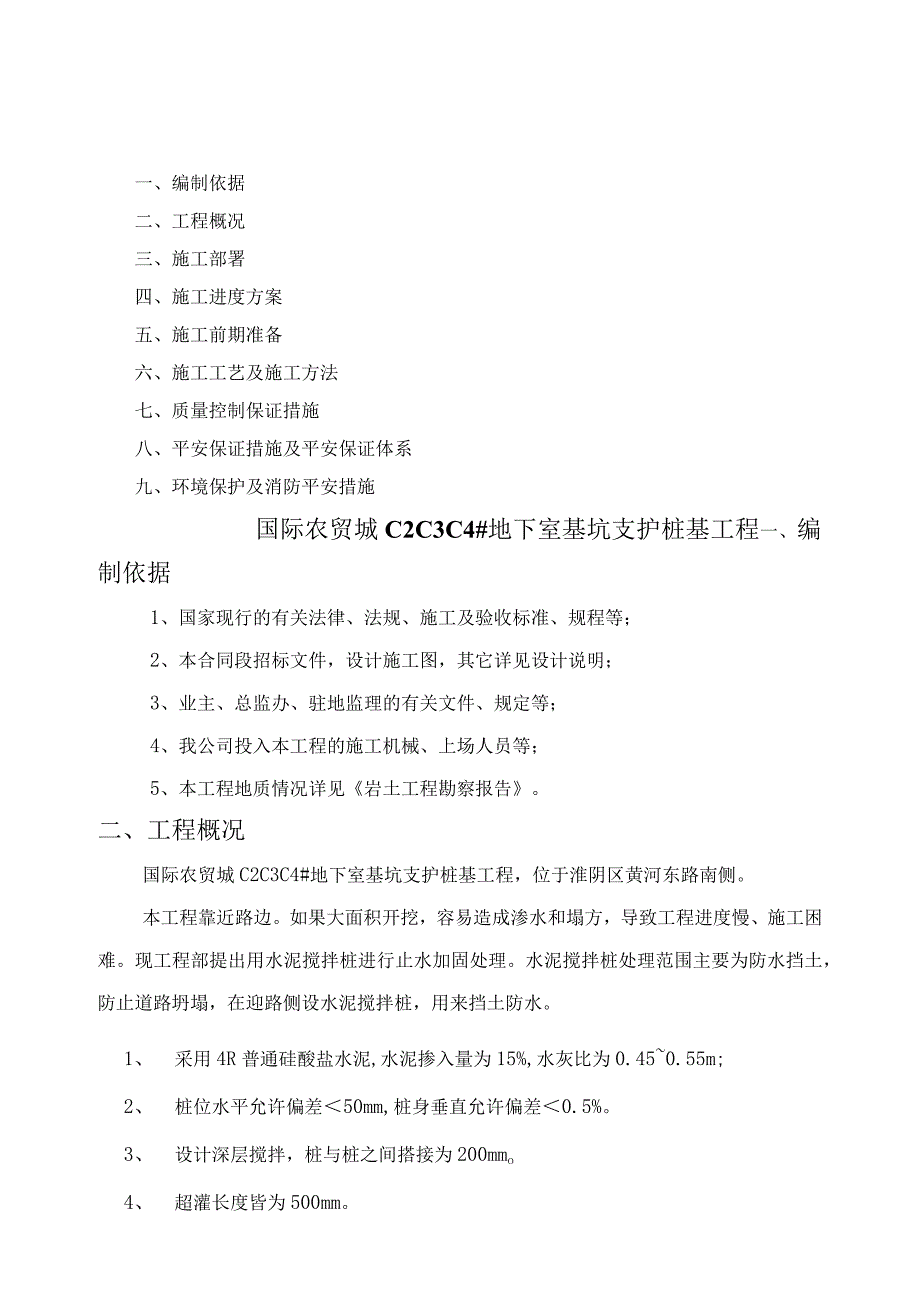

1、国际农贸城C2C3C4#地下室基坑支护桩基工程施工方案江苏地基工程编制日期:2014年6月28日一、编制依据二、工程概况三、施工部署四、施工进度方案五、施工前期准备六、施工工艺及施工方法七、质量控制保证措施八、平安保证措施及平安保证体系九、环境保护及消防平安措施国际农贸城C2C3C4#地下室基坑支护桩基工程一、编制依据1、国家现行的有关法律、法规、施工及验收标准、规程等;2、本合同段招标文件,设计施工图,其它详见设计说明;3、业主、总监办、驻地监理的有关文件、规定等;4、我公司投入本工程的施工机械、上场人员等;5、本工程地质情况详见岩土工程勘察报告。二、工程概况国际农贸城C2C3C4#地下室基

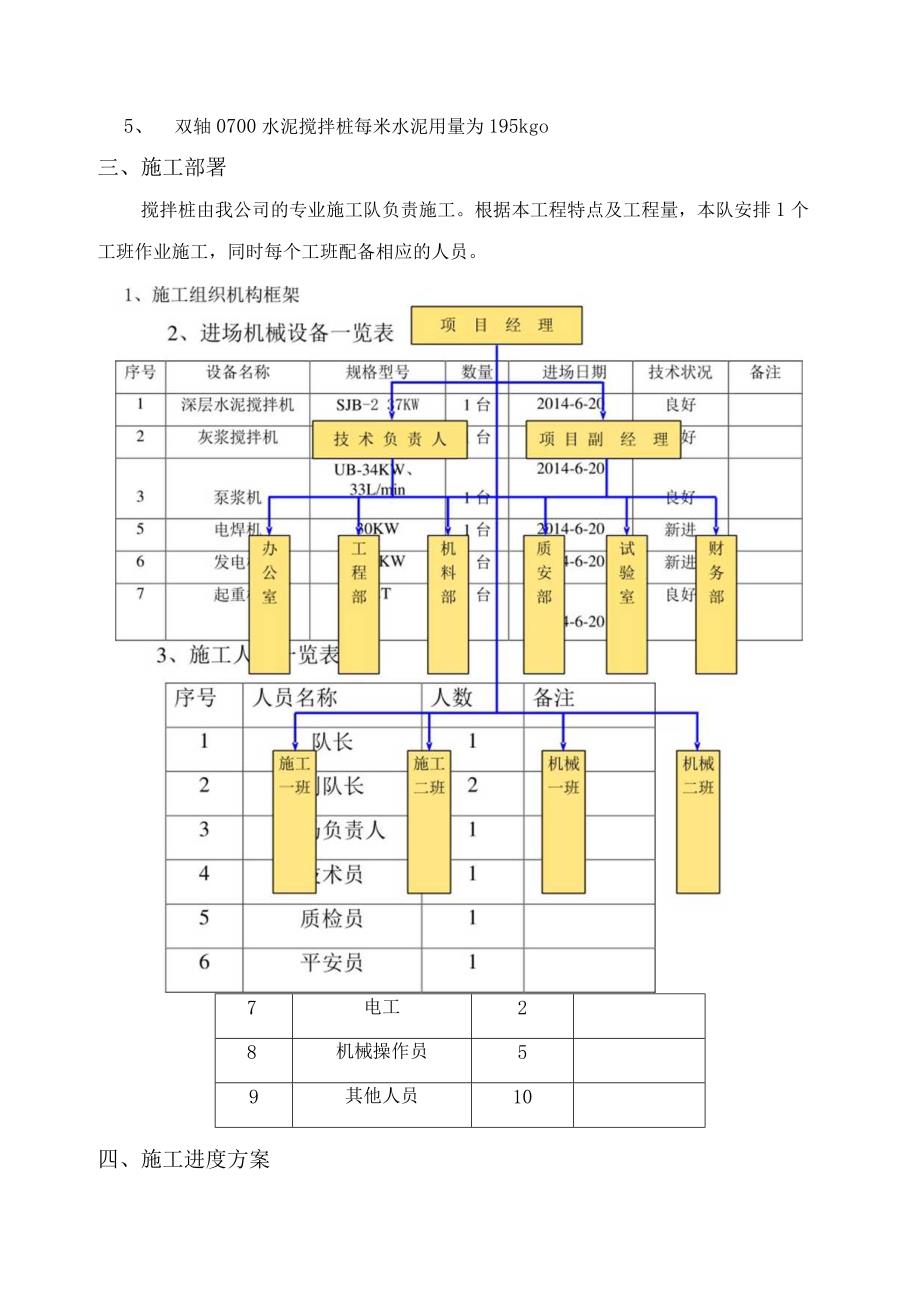

2、坑支护桩基工程,位于淮阴区黄河东路南侧。本工程靠近路边。如果大面积开挖,容易造成渗水和塌方,导致工程进度慢、施工困难。现工程部提出用水泥搅拌桩进行止水加固处理。水泥搅拌桩处理范围主要为防水挡土,防止道路坍塌,在迎路侧设水泥搅拌桩,用来挡土防水。1、 采用4R普通硅酸盐水泥,水泥掺入量为15%,水灰比为0.450.55m;2、 桩位水平允许偏差50mm,桩身垂直允许偏差0.5%。3、 设计深层搅拌,桩与桩之间搭接为200mmo4、 超灌长度皆为500mm。5、 双轴0700水泥搅拌桩每米水泥用量为195kgo三、施工部署搅拌桩由我公司的专业施工队负责施工。根据本工程特点及工程量,本队安排1个工班

3、作业施工,同时每个工班配备相应的人员。7电工28机械操作员59其他人员10四、施工进度方案考虑现场施工条件和工期要求,并根据实际情况及总体进度安排,工期方案2014年7月1日开工,2014年7月15日完成搅拌桩施工。五、施工前期准备1、去除施工场地的地上、地下障碍物,对有水的地方进行抽水和清淤,回填粘性土并予以压实。2、进场道路畅通,将施工用水、用电接至施工现场。3、组织材料进场,进场水泥必须具备出厂合格证,并经现场取样送试验室复检合格,存放场地要充分满足施工需要,合理布局。六、施工工艺及施工方法1、水泥搅拌桩施工工艺技术水泥搅拌桩施工工艺主要流程为:桩机定位喷浆搅拌钻时到底.关泵搅拌提升喷浆

4、搅拌到底.关泵搅拌提升-成桩。1、 桩机定位:首先熟悉图纸要求。在桩位放样后,桩机就位,整平对中。2、 喷浆搅拌钻时到底:开动灰浆泵,确认浆液顺利从喷咀喷出时,启动桩机,操作升降手把使搅拌轴沿导向架搅拌回转向下切土钻进。钻进参数一般为钻速lmmin,转数60rmin左右,喷浆压力0.4-0.6Mpa,喷浆量33Lmino如遇硬土层,可用钢绳加压器均匀给压,钻进到设计桩底高程。3、 关泵搅拌提升:搅拌头进入工序后,即可自桩底以60rmin的转数反转,以与钻进相等的速度将搅拌头提升到地面(如发现搅拌头被软泥糊住,须及时去除4、 喷浆重复搅拌钻时到设计桩底高程:按照工序2操作要求进行。5、 关泵重复

5、搅拌提升到地面,成桩。6、 成桩后,停止搅拌开启灰浆泵,加清水清洗全部管路中残存的水泥浆,去除粘附在搅拌头上的软土。重复工序1再施工另一搅拌桩(见水泥搅拌桩施工工艺流程图)o水泥搅拌桩施工工艺流程图2、施法(1)测量放样施工前,根据设施工准备然后放第一组桩粒,根桩机就位预搅下沉搅拌I据设计图纸尺寸带线,制备水泥浆(2)制备水泥;提升喷浆搅拌水泥用量按设计彳三淮头I-I-侏席M的1永加卜?为0.450.55m施工中停浆下沉加水口J使用定量容器进仃用水量控加O(3)预拌下沉喉提升喷浆搅拌I待水泥搅拌桩机I重复两喷四搅工艺匕桩机电机,放松搅拌桩机吊索,使搅拌桩1水泥搅拌桩施工工艺流程图E可由电机的电

6、流监测表控制。下沉速度w/分,工作电流不应大于70A。开始喷浆搅拌,喷浆过程中,不断搅拌水泥浆。随时观察设备运行及地层变化情况,钻头下沉至设计深度位置时,停止钻进。(4)提升喷浆提升钻头喷浆。喷浆过程中,不断搅拌水泥浆,防止其离析,并通过电脑自动计录,喷浆量,离地面50Cm时,停止喷浆。(5)三次搅拌喷浆第二次喷浆完成后,继续三次下沉钻头进行补浆喷浆,搅拌至设计位置深度。(6)四次搅拌喷浆搅拌至设计位置深度后。进行第四次提升搅拌,进一步拌和均匀。孔深范围内各段补浆量由电脑自动控制,并保证四次喷浆完成后,各段喷浆量相等,水泥浆刚好使用完毕。清洗假设桩机停止施工或施工间歇时间太长时,向水泥浆搅拌桶

7、中参加清水,开启灰浆泵,清洗全部管中残存的水泥浆。直至根本干净。并将粘附在搅拌头的软土清洗干净移位桩机移至进行下一桩位,重复进行上述步骤的施工。3、技术措施严格控制下钻和提升速度,保证喷浆量,确保成桩质量。用电脑仪控制钻孔深度,确保停浆面搅拌时间。配制好的水泥浆不得离析,供浆必须连续。因故停浆时必须重叠不小于0.5m接桩,假设停机3小时配制的浆液就不能使用。管路清洗干净。随时检查施工记录和浆液配料浓度。施工前首先做不少于5根水泥搅拌桩试桩,试桩施工方法同上,主要是收集以下施工技术参数:A.水泥浆配比,B.钻进速度,C.提升速度,D.泵浆压力。七、质量保证措施1、质量控制措施水泥质量:采用4R普

8、通硅酸盐水泥,水泥必须有出厂合格证和品质试验报告单,现场应架空垫高,并有防潮措施。灰量控制:不得超过规定值的5%。桩径:必须采用相应规格的钻头,因磨损达不到要求时应予更换,一旦发现桩径小于设计要求须按相同置换率在桩边补桩。为确保压浆时不发生断浆现象,严格控制喷浆和搅拌速度,机头提升速度不超过5mmin,控制重复下沉和提升速度。搅拌桩施工完并到达龄期后,人工凿除桩顶50cm的浮浆段才进行下道工序施工;桩体施工完成一个月并且经验收合格后,方可填筑路堤或施加其他荷载。由专人负责水泥搅拌桩的施工,全过程旁站水泥搅拌桩的施工过程。所有施工机械均应编号,应将现场技术员、钻机长、现场负责人、水泥搅拌桩桩长、

9、桩距等制成标牌挂于钻机明显处,确保人员到位,责任到人。水泥搅拌桩开钻前,应用水清洗整个管道并检验管道中有无堵塞现象,待水排尽前方可下钻。为保证水泥搅拌桩桩体垂直度满足标准要求,在主机上悬挂一吊锤,通过控制吊锤与钻杆上、下、左、右距离相等来进行控制。第一次下钻时为防止堵管可带浆下钻,喷浆量应小于总量的1/2,严禁带水下钻。第一次下钻和提升时一律采用低档操作,复搅时可提高一个档位。每根桩的正常成桩时间应不小于40分钟,喷浆压力不小于。为保证水泥搅拌桩桩端、桩顶及桩身质量,第一次提钻喷浆时应在桩底部停留30秒,进行磨桩端,余浆上提过程中全部喷入桩体,且在桩顶部位进行磨桩头,停留时间为30秒。(11)

10、施工时应严格控制喷浆时间和停浆时间。每根桩开钻后应连续作业,不得中断喷浆。严禁在尚未喷浆的情况下进行钻杆提升作业。储浆罐内的储浆应不小于一根桩的用量加50kgo假设储浆量小于上述重量时,不得进行下一根桩的施工。(12)施工中发现喷浆量缺乏,应按监理工程师要求整桩复搅,复喷的喷浆量不小于设计用量。如遇停电、机械故障原因,喷浆中断时应及时记录中断深度。在12小时内采取补喷处理措施,并将补喷情况填报于施工纪录内。补喷重叠段应大于100cm,超过12小时应采取补桩措施。(13)现场施工人员应认真填写施工原始记录,记录内容应包括:施工桩号、施工日期、天气情况;喷浆深度、停浆标高;灰浆泵压力、管道压力;钻

11、机转速;钻进速度、提升速度;浆液流量;每米喷浆量和外掺剂用量;复搅深度。(14)质量标准A、主控工程:a水泥及外掺剂质量:满足标准要求b水泥用量:满足设计要求(每延米水泥掺入量不少于50kg)B、一般工程:a、桩长:不小于设计b、桩位偏差:100c、桩径:不小于设计d、垂直度:1%2、质量检验措施水泥试验内容:细度、凝结时间、标准稠度用水量、安定性及胶砂强度试验,执行现行标准。成桩试验检测钻芯取样:按设计要求进行,并在成桩28天后进行,试验按总桩数的0.5%进行检测,且不少于3根,采用轻型钻机,对桩体进行全桩长取芯,并把芯样制成标准试件测其无侧限抗压强度,桩体28天无侧限抗压强度2LOMpa,

12、在钻芯取芯过程中,对各段芯样进行直观分析,作好芯样颜色及均匀性记录,以掌握全桩体质量。桩体施工完成一个月并且经验收合格后,方可填筑路堤或施加其他荷载。桩身2d龄期的击数NlO到达15击(含15击)或7d龄期的击数Nlo大于原天然地基击数的NlO的一倍以上。3、施工质量管理措施1)工程经理部建立行之有效的质量保证体系,并保证其独立畅通运行,工程经理部配备专职质检工程师,工程队设专职质检工程师,工班设兼职质检员。2)工程经理部指派专人负责水泥搅拌桩的施工,全过程旁站水泥搅拌桩的施工过程。所有施工机械均应编号,应将现场技术员、钻机长、现场负责人、水泥搅拌桩桩长、桩距等制成标牌挂于钻机明显处,确保人员

13、到位,责任到人。4、雨天施工保证措施1)、注意收听天气预报,经常性的与气象部门联系,掌握天气变化情况,安排施工。防止天气突变,以便提前做好准备。2)、怕潮湿的原材料用苫布盖好,垫高码放,并要通风良好。3)、施工用配电箱均加双坡盖板、雨披,防止雨水流入配电箱。临电的变压器做好避雷措施。合理安排工程进度,确保工程流水作业的步序总体推进,防止对工程质量及工程进度的影响。5、质量保证措施本工程按工程法组织施工,全面执行合同条款,推行IS09000系列标准,运用科学的施工管理手段,积极推广应用“四新”技术,充分发挥机械设备效能,抓住施工重点,确保质量目标的实现。、成立以工程经理为首的质量管理小组,全面负

14、责质量管理工作。工程经理部配备专职质检工程师,工程队设专职质检员,工班设兼职质检员。工程部与各施工队签订质量包保责任状,各级质量管理人员分工负责,互相协调,层层落实职能和责任,做到各司其职,各负其责,保证质量保证体系正常运作和发挥保障作用。(2)、抓好思想教育,提高质量意识,针对施工中出现的一些问题对职工进行技术培训门,熟悉施工工艺和质量标准。本工程岗前培训内容:施工技术标准、施工工艺、质量标准、平安施工规程、施工进度方案、环境保护措施等。(3)、建立健全质量管理制度,做到质量标准、工作标准、管理标准相协调,使质量工作纳入标准化体系。(4)、严格按合同条款和施工标准办事,坚决服从监理工程师的管

15、理,按监理工程师的指令办理一切施工事宜。(5)、抓好施工技术管理工作。认真审核图纸,详细技术交底,施工中技术人员跟班作业,做好工中指导。及时办理各种签证手续,上道工序未经监理工程师认可签字,下道工序不得开工。(6)、抓好施工现场管理。做到科学组织,文明施工。现场布置合理,机械和各种材料存放整齐,妥善保管,树立标牌。(7)、制定质量奖罚制度。坚持评比兑现,对施工质量低劣、管理差的工点除限期改正外,视具体情况处以一定金额的罚款。、工程部设档案管理室负责技术资料、来往文件、会议纪要等的收集、整理及分类归档工作。制定档案管理制度,明确责任,及时对过期文件、资料进行清理,确保施工资料、文件的有效性。八、

16、平安保证措施及平安保证体系(一)、平安生产保证体系及管理制度1、平安生产保证体系平安保证体系详见下列图:工程经理过程工序安全监控作业班组平安监督岗贯彻“平安第一、预防为主”的方针,针对本工程的施工特点,建立以工程经理为主的平安保证体系。经理部配备专职平安员,负责对整个工程实施过程进行监督检查。工程第一管理者首先是平安第一责任者,各机长是平安第一责任者,赋予平安员四项权力。(1)、对施工生产有平安监督检查权(2)、遇有危险有停工权(3)、对违章作业、违章指挥人员有处分权(4)、对平安质量有否决权2、平安生产管理制度遵守国家及地方关于平安生产的规定,为保证施工现场平安作业,防止发生平安事故,制定如

17、下管理制度:(1)、平安生产负责制在工程经理部领导下,平安员、机长、班组长、操作工人,逐级建立平安管理责任制度。分工明确、责任到人。管理者坚持平安生产“五到位”:即“健全机构到位,批阅平安文件到位,深入现场到位,检查到位,处理问题到位”。实行“四全”管理,即:“全员、全过程、全方位、全天候”平安管理。(2)、建立平安教育制度对所有进场的职工、民工进行入场平安教育,针对不同工种分别进行平安操作规程教育,建立平安教育卡片。需持证上岗的特殊工种工人首先经过培训考试,在取得有关部门颁发的合格证书后上岗。每天上班前,由机长进行平安施工教育(3)、坚持平安交底制度技术人员在编制施工方案、技术措施时,同时编

18、制详细的、有针对性的平安措施,并向操作人员进行书面交底。、平安预防制度在编制施工组织设计,制定施工方案和下达施工方案时,同时制定和下达施工平安技术措施。对机具设备经常进行保养和定期维修,消灭一切平安隐患。施工现场设平安标志。(5)、坚持平安检查制度每周由工程副经理牵头对工地进行一次平安大检查,专职平安员每天进行检查。对检查出的问题做好文字记录,落实到人限期整改,对危及人身平安的隐患立即整改,整改完毕后由平安员进行验证。(6)、平安事故处理制度现场发生任何平安事故,都本着“三不放过”的原那么进行处理,查明事故原因、事故责任者。对事故的直接责任者进行处分,到达教育大家的目的。制定整改及预防措施,防

19、止以后再次发生类似事故。重大事故发生后及时向上级部门及地方有关部门汇报,积极配合和接受有关部门的调查和处理。(二)、平安保证措施1、一般规定(1)、进入现场人员一律佩戴平安帽,不准穿拖鞋、高跟鞋,不得赤脚作业。高空作业人员佩带并系好平安带,穿防滑鞋。施工时严禁嬉戏、打闹。(2)、进入施工现场人员一律佩带平安上岗证2、施工用电平安(1)、所有电力线路和用电设备由持证电工安装。由专职电工负责日常检查和维修保养,禁止其他人员私自乱接、乱拉电线。(2)、现场施工用电线路一律采用绝缘导线。移动式线路使用胶皮电缆。使用时提前认真检查确保电缆无裸露现象。地上线路架空设置,以绝缘固定。(3)、现场所有电动机械

20、设备使用前按规定进行检查、试运转,作业完拉闸断电锁好电闸箱,防止发生意外事故。3、机械施工平安措施、机械驾驶员上岗要经过考核,持证上岗。严格按机械操作规程作业。、机具停放不得侵入建筑物接近限界,并要停放平稳。、设置调头会车段,机械在路基上不得随便调头。(4)、实施中设专职平安员进行机械移动指挥。4、健全组织机构,落实岗位职责(1)、成立以队长为组长,各工班负责人为副组长,有关人员参加成立的平安生产领导小组。施工时每个施工人员都牢固树立“平安第一,预防为主”的思想。(2)、建立健全平安目标和制订平安生产责任状。(3)、定期对全体施工人员进行平安培训教育,要先合格,后持证上岗。、施工现场进行平安控

21、制,建立平安管理和责任体系,以施工负责人为第一责任人。明确各岗位的平安责任,做到分工明确,责任到人,各负其责,严格把关,确保施工平安。发现问题及时汇报处理。(5)、严格技术交底,施工前负责人再组织学习教育,并进行全面细致的平安交底,做到无平安技术交底不开工。(6)、平安员要认真学习和掌握平安规那么和考前须知,熟练使用防护器材。在岗时精力集中,坚守岗位,及时发现和消除平安隐患。(7)、经常进行平安检查、验收评比、奖罚兑现、措施得力(8)、做好平安记录。九、环境保护及消防平安措施(一)、环境保护成立环境保护小组,专门负责环境保护工作,制定环境保护规划并严格执行。1、粉尘控制措施(1)、现场定期撒水

22、减少灰尘对周围环境的污染。(2)、严禁在施工现场燃烧有毒、有害、有恶臭气味的物质。(3)、装卸或清理有粉尘的材料时,提前在现场撒水。(4)、严禁向现场周围抛掷垃圾。2、噪声控制(1)、加强机械设备的维修保养工作,确保机械运转正常,降低噪声。(2)、夜间施工时,监督职工不得敲打钢管等,尽量减小噪音,施工时严禁大声喧哗。3、进出施工现场的所有车辆不得鸣号,出现场时不污染道路和环境。4、污水控制食堂采用燃气灶,现场设电开水炉,减少废水污染。(二)、现场文明施工1、做好现场施工平面布置的管理施工现场各种材料及设施按平面图布置,做到整齐美观,保证场区道路畅通。2、现场文明施工(1)、建立以工程经理为组长的现场文明施工管理小组,建立岗位责任制,制定文明施工规划及奖罚措施。文明施工管理小组每周进行一次全面检查,奖优罚劣。(2)、施工现场分区设卫生负责人,派专人进行管理,责任到人。生产及生活区垃圾分区堆放并及时清运。江苏地基工程
