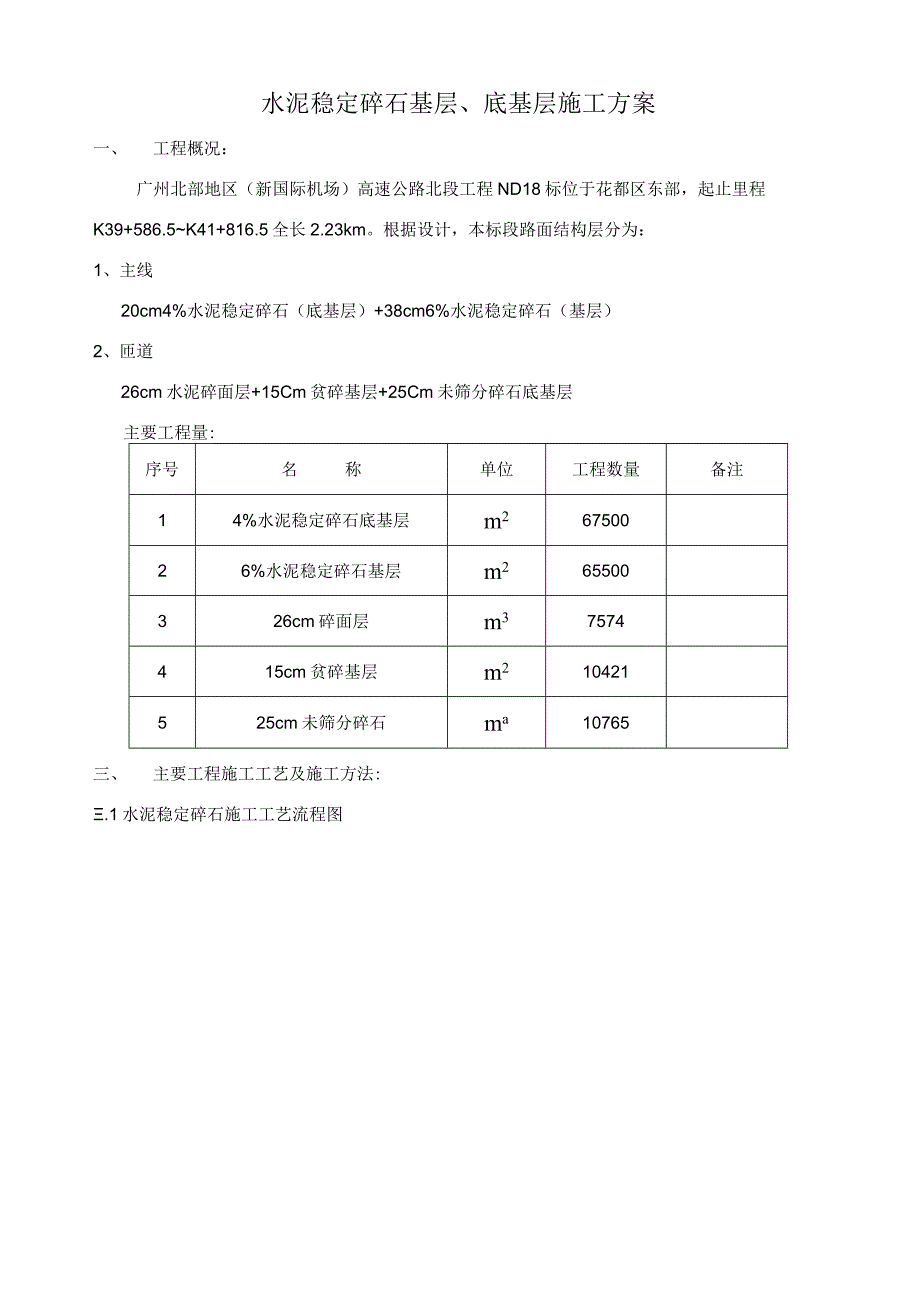

1、水泥稳定碎石基层、底基层施工方案一、工程概况:广州北部地区(新国际机场)高速公路北段工程ND18标位于花都区东部,起止里程K39+586.5K41+816.5全长2.23km。根据设计,本标段路面结构层分为:1、主线20cm4%水泥稳定碎石(底基层)+38cm6%水泥稳定碎石(基层)2、匝道26cm水泥碎面层+15Cm贫碎基层+25Cm未筛分碎石底基层主要工程量:序号名称单位工程数量备注14%水泥稳定碎石底基层m26750026%水泥稳定碎石基层m265500326cm碎面层m37574415cm贫碎基层m210421525cm未筛分碎石ma10765三、主要工程施工工艺及施工方法:.1水泥稳

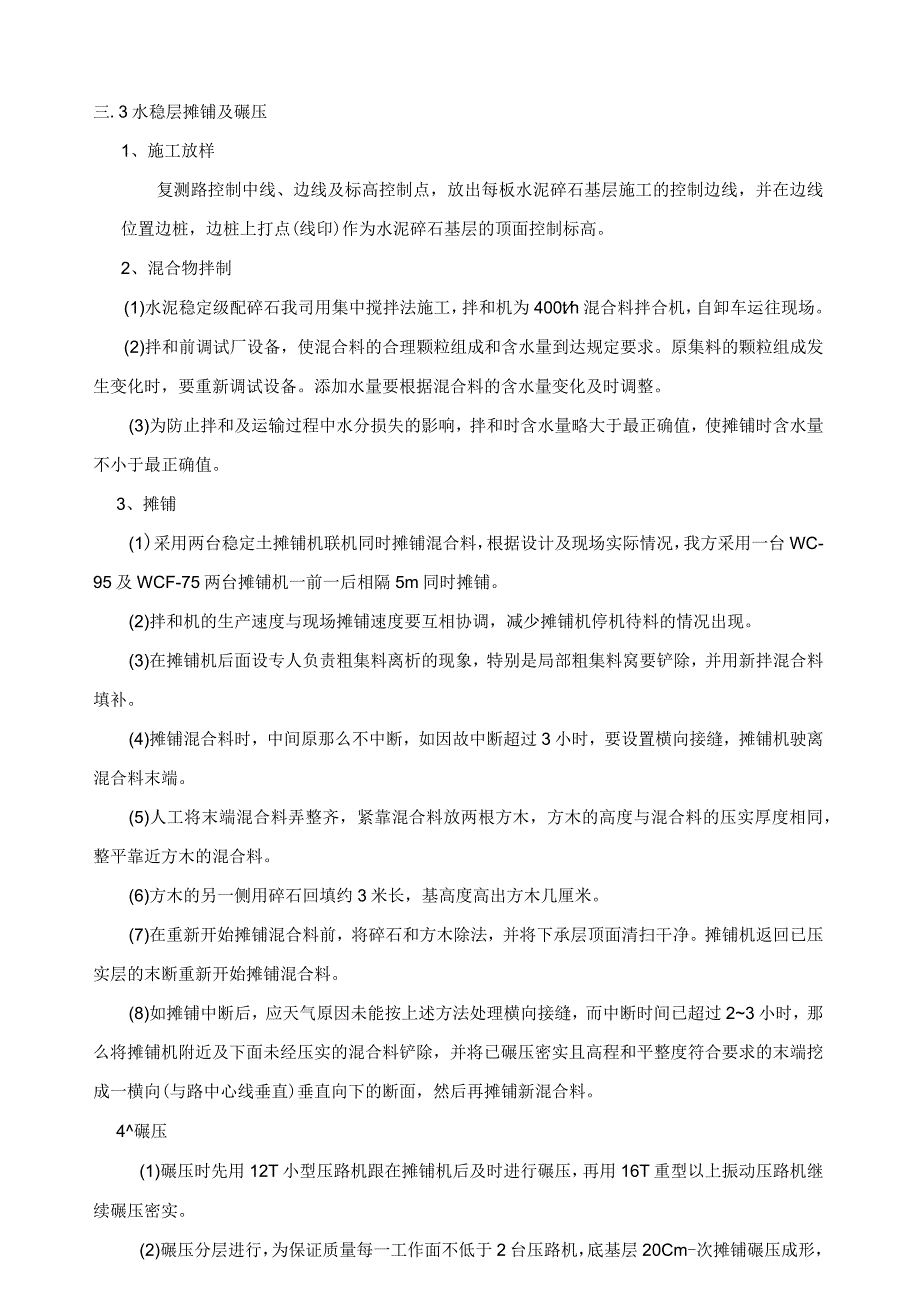

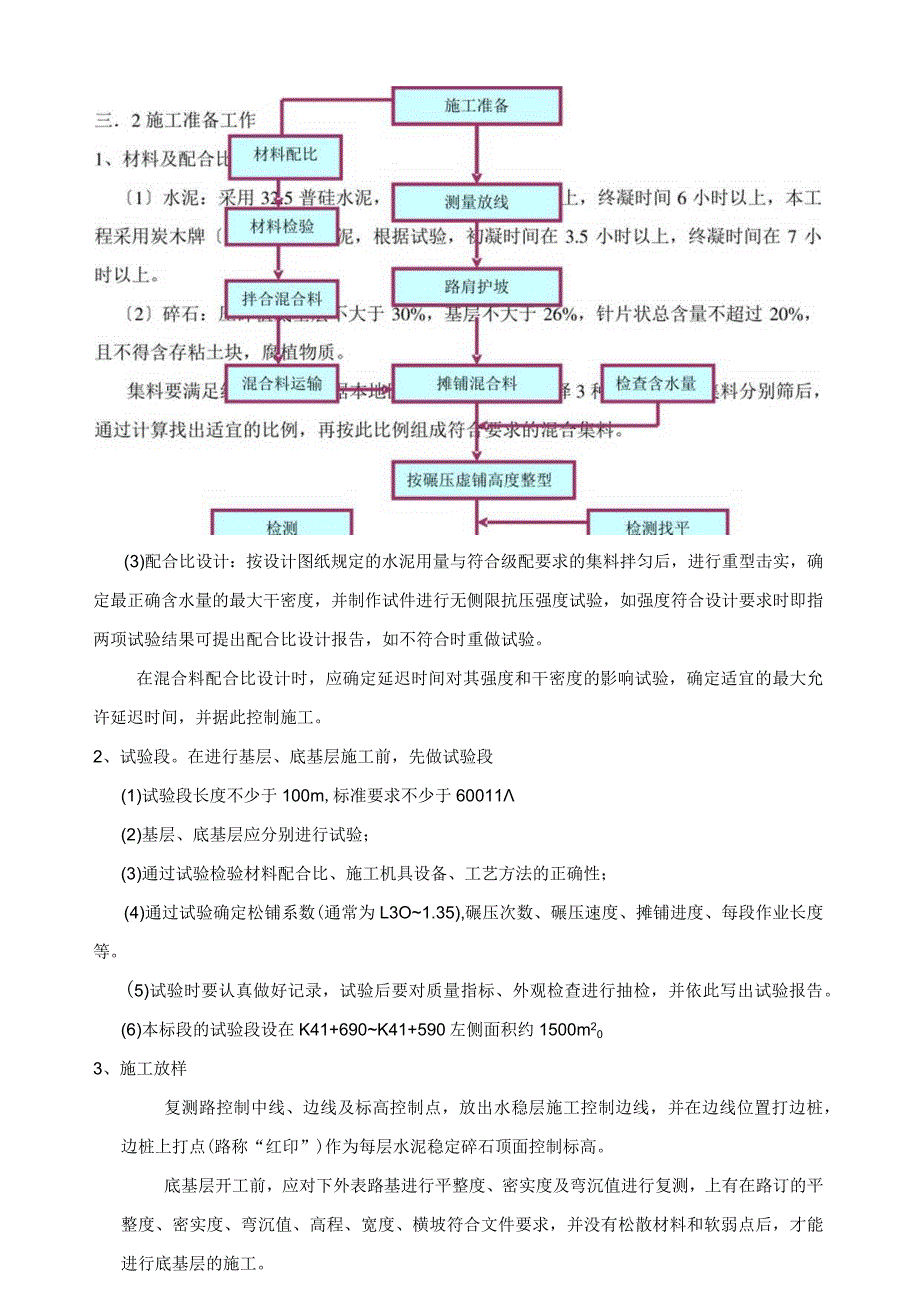

2、定碎石施工工艺流程图(3)配合比设计:按设计图纸规定的水泥用量与符合级配要求的集料拌匀后,进行重型击实,确定最正确含水量的最大干密度,并制作试件进行无侧限抗压强度试验,如强度符合设计要求时即指两项试验结果可提出配合比设计报告,如不符合时重做试验。在混合料配合比设计时,应确定延迟时间对其强度和干密度的影响试验,确定适宜的最大允许延迟时间,并据此控制施工。2、试验段。在进行基层、底基层施工前,先做试验段(1)试验段长度不少于100m,标准要求不少于60011(2)基层、底基层应分别进行试验;(3)通过试验检验材料配合比、施工机具设备、工艺方法的正确性;(4)通过试验确定松铺系数(通常为L3O1.3

3、5),碾压次数、碾压速度、摊铺进度、每段作业长度等。(5)试验时要认真做好记录,试验后要对质量指标、外观检查进行抽检,并依此写出试验报告。(6)本标段的试验段设在K41+690K41+590左侧面积约1500m203、施工放样复测路控制中线、边线及标高控制点,放出水稳层施工控制边线,并在边线位置打边桩,边桩上打点(路称“红印”)作为每层水泥稳定碎石顶面控制标高。底基层开工前,应对下外表路基进行平整度、密实度及弯沉值进行复测,上有在路订的平整度、密实度、弯沉值、高程、宽度、横坡符合文件要求,并没有松散材料和软弱点后,才能进行底基层的施工。三.3水稳层摊铺及碾压1、施工放样复测路控制中线、边线及标

4、高控制点,放出每板水泥碎石基层施工的控制边线,并在边线位置边桩,边桩上打点(线印)作为水泥碎石基层的顶面控制标高。2、混合物拌制(1)水泥稳定级配碎石我司用集中搅拌法施工,拌和机为400th混合料拌合机,自卸车运往现场。(2)拌和前调试厂设备,使混合料的合理颗粒组成和含水量到达规定要求。原集料的颗粒组成发生变化时,要重新调试设备。添加水量要根据混合料的含水量变化及时调整。(3)为防止拌和及运输过程中水分损失的影响,拌和时含水量略大于最正确值,使摊铺时含水量不小于最正确值。3、摊铺(1)采用两台稳定土摊铺机联机同时摊铺混合料,根据设计及现场实际情况,我方采用一台WC-95及WCF-75两台摊铺机

5、一前一后相隔5m同时摊铺。(2)拌和机的生产速度与现场摊铺速度要互相协调,减少摊铺机停机待料的情况出现。(3)在摊铺机后面设专人负责粗集料离析的现象,特别是局部粗集料窝要铲除,并用新拌混合料填补。(4)摊铺混合料时,中间原那么不中断,如因故中断超过3小时,要设置横向接缝,摊铺机驶离混合料末端。(5)人工将末端混合料弄整齐,紧靠混合料放两根方木,方木的高度与混合料的压实厚度相同,整平靠近方木的混合料。(6)方木的另一侧用碎石回填约3米长,基高度高出方木几厘米。(7)在重新开始摊铺混合料前,将碎石和方木除法,并将下承层顶面清扫干净。摊铺机返回已压实层的末断重新开始摊铺混合料。(8)如摊铺中断后,应

6、天气原因未能按上述方法处理横向接缝,而中断时间已超过23小时,那么将摊铺机附近及下面未经压实的混合料铲除,并将已碾压密实且高程和平整度符合要求的末端挖成一横向(与路中心线垂直)垂直向下的断面,然后再摊铺新混合料。4碾压(1)碾压时先用12T小型压路机跟在摊铺机后及时进行碾压,再用16T重型以上振动压路机继续碾压密实。(2)碾压分层进行,为保证质量每一工作面不低于2台压路机,底基层20Cm-次摊铺碾压成形,基层38Cm分二次摊铺成形(按20Cm+18Cm)O(3)直线和不设超高的平曲线段,由两侧向中间碾压;设超高的平曲线段由内侧向外侧进行碾压。(4)碾压时要重叠1/2轮宽,后轮必须超过两段的接缝

7、处。(5)压路机碾压68遍,头两遍速度采用1.51.7kmh,以后采用2.02.5kmh(6)碾压过程中,混合料外表要始终保持湿润,如水分蒸发过快,要及时补撒少量的水碾压。(7)碾压要在试验确定的延迟时间内完成,并到达98%以上的密实度,同时没有明显的轮迹。5、养生水泥碎石层外表采用洒水车撒水养生,撒水次数视天气情况而定,基层外表要保持湿润。洒水养生7天以上,养生期间除撒水车外,封闭交通。三.4未筛分碎石的施工1、概况本工程匝道和收费广场路面底基层采用25Cm未筛分碎石;K40531.42和K41+337.355(3)改移道路面层采用IOCm泥结碎石、基层采用15Cm未筛分碎石。2、碎石底基层

8、施工工艺流程图3、施工方法(1)准备工作清底放样、采备碎石和准备施工机具等工作。路基层进行验收后,方能在上铺筑不筛分碎石底基层。(2)拌和与整型拌和均匀是修好级配路基的重要关键。拌和采用集中拌和,自卸车运往现场。混合料的湿度要均匀,防止大小颗粒别离。在拌和的过程中,必须注意材料的最正确含水量水量,拌和时可比最正确含水量大12个百分点。混合料拌合均匀后,即可将混合料用挖机、平地机摊平并整理成规定的横坡。(3)碾压混合料整型后,应抓紧有利时机立即进行碾压,可采用15t以上三轮压路机、振动压路机或轮胎压路机进行碾压,碾压时,后轮应重叠1/2轮宽,并必须超过两面三段的接缝处。后轮坟过路面全宽时,即为1

9、遍,碾压一直进行到要求的密度为止。一般需碾压68遍,压路机的碾压速度,头两遍以采用1档(1.5L7kmh)为宜,以后用2档(2.02.5kmh)三.5水泥碎及贫碎施工1、概述水泥砂路面主要为匝道,路面基层15Cm贫碎,面怪为26Cm碎,水泥碎路面采用商品碎,采用三滚轴简易碎摊铺机进行摊铺施工方法。根据设计图纸。7米宽的碎路而分成二幅,每幅宽3.5米,缩缝切割发块长度为4.5米。2、施工方法(一)施工准备(1)我们将在水泥碎路面施工开工前对所有材料按规定成批检验,并将检验报告报请监理工程师审批,我方也将在开工前做好现场检验及材料配合比设计,并把结果报请监理工程师审批。在施工前要安装调试好拌和设备

10、并报请监理工程师检查。(2)在开工之前,我们将先铺100m长的试验段,并将其试验结果纳入该结构层开工报告内,报监理工程师审批施工。通过试验段重点解决以下问题。、确定材料的施工配合比。、确定即符合施工标准要求,又符合实际工艺流程重点环节,以及科学的施工方法对原定方案作些调整。、检查调试好的摊铺机和混凝土拌和设备并确定施工机械的合理配置,经济合理的劳动力组合,以及合理的产量指标和综合进度指标,必要时对既定方案进行调整。、制定健全的既能严格控制质量,又能指导促进施工的质量管理体系,掌握快速准确的质量检测方法和手段。(二)施工材料(1)混凝土采用预拌混凝土。(2)混凝土搅拌和养护用水应清洁,宜用饮用水

11、并符合以下规定:硫酸盐含量不超过2700mgL,含盐量不超过5000mgL,PH值不小于4。(3)钢筋,采用符合图纸及标准的的要求的钢筋。(三)混合料配合比设计(1)水泥混凝土混合料设计和控制水泥混凝土路面施工及验收标准的规定进行。(2)开工前28天,通过试验进行混合料组合配合比设计,这些设计应包括材料标准试验,混凝土抗折和抗压强度,集料级配、水灰比、坍落度、水泥用量等,并把试验详细说明,报监理工程师批准。(3)按上述混合料的设计通过碎的试拌,检验碎混合料的配比,报监理工程师核查。根据标准要求,为了确定在整个施工过程中碎、混合料配比是否要调整,按图纸及标准要求进行7天抗折强度试验。(4)已批

12、准了的砂生产工艺和方法,未经监理工程师同意不得改变。(四)基层检验与整修在浇筑碎面层支前,应对经检测符合检评标准各项指标要求的,并经监理工程师认可的基层外表上的浮上杂物去除干净,并进行必要的修整。(五)测量放线首先根据图纸放出道路边缘的线和边线,在线上每20m设一桩,由线起讫点和纵坡转折点等桩,在相应路边设一对边桩,测设临时水准点于路线两旁固定临时水准桩,每隔100m左右设置一个,以便于施工时就近对路基标高时行复核,根据放好的中线及边线,在现场核对施工的图纸碎分块线,放样时保证曲线地段时线内外侧车道碎块有合理划分,必须保证横向分块线和路中心线垂直,对测量结果放样经常复核,包括在浇捣碎过程中要做

13、到勤测、勤核、勤纠偏。(六)主要施工方法要点(1)碎路面的模板支立模板支立的质量和精度直接关系到碎路面的分幅质量,共顺直度和美观程度将受到极大的影响。所以,模板的平面定位和高程位置必须准确。施工作业班组的工序为:放线、支模、调整、固定、安装钢筋。模板支出立固定后应根据碎的铺设速度及时地安装拉接钢筋并固定好。(2)混凝土的拌和与运输、碎采用商品碎,拌和中如需参加外加剂时,应对外加剂单独计量,碎各种材料的计量精度不应超过水和水泥1%,粗细骨料3%,外加剂2%。、运输:佐运输当运距较近时,采用自卸汽车,当距离较远时采用搅拌运输车运输,混合料从搅拌机出料后运到铺筑地点浇筑完毕的允许最长时间应根据试验室

14、外的水泥初凝时间及施工气温确定并符合标准要求的规定。装运混凝土混合料的容器不应漏浆并防止离析,出料及铺筑时的卸料高度不应超过1.5m。(3)碎的摊铺与振捣、摊铺应在整个车道宽度上连续进行,一次摊铺完成,摊铺厚度应按模板高度控制(根据试验段松铺系数)。本方案考虑采用三轴式简易摊铺机作业施工。摊铺时,一侧(低端)向另一侧摊铺推进。、振捣碎振捣采用振捣插入式振捣器及梁作业,主要是使松铺碎在摊铺范围内到达正确高度。对混合料的振捣,每一位置的持续时间应以混合料的人停止下沉不再冒气泡为准,并不宜过振,振捣时应辅以人工找平,并随时检查模板有无下沉、变形或松动。(4)外表修整对振实后的砂还应进行真空吸水、整平

15、精光、纹理制作等工序。外表整平时,应选用较细的碎石混合料,严禁用纯砂浆找平,采用外表修整机作业整平的捅料向横坡的一侧,在施工中途有停歇是,整平梁停驻处碎外表常有微小的棱条出现,可辅一体抹面。精光工序是对碎外表进行最后的整细修整,使碎外表更加致密、平整、美观,这是碎路面外观质量关键工序,纹理制作是提高水泥砂路面行车平安重要措施之一,施工采用压纹机作业,使碎外表具有一定的抗滑精糙度,纹理制作的平均深度控制在12mm以内,制作时就控制纹理的走向与路面前进方向垂直,相邻板的纹理要相互衔接,适宜的纹理制作时碎外表无波纹水迹比拟适宜,过早过晚都会影响纹理制作质量。(5)养生校外表修整完毕后,应进行养生,

16、养生根据现场情况和条件选用湿润养护或喷塑料腊养生剂等方法并经监理工程师同意。碎板外表的泌水消失后,可在其外表喷洒薄膜养生,养生剂应在纵横方向各洒一次以上,洒面要均匀,用量要足够,采用洒水进行养生时可用湿草帘或麻袋等覆盖在校外表,每天洒水喷湿至少23次,养生时间按强度到达15mpa以上,使用早强水泥约为7天,使用普通硅酸水泥时间约为14天。模板在浇筑砂60小时以后撤除,但交通车辆不得在碎板上行驶,气温不低于I(TC时可缩短到20小时后撤除,温度低于I(TC时可缩短到36小时后撤除,并不应损坏碎板和模板。(6)接缝施工、纵缝纵缝就按图纸要求设置采用平缝加拉杆型;平缝施工应根据设计要求的间距预先在模

17、板制作拉杆置放孔并在缝壁一侧涂刷隔离剂;拉杆应采用力14螺纹钢筋,顶面的缝槽应以切缝机切成深度34cm,并用填料填满。对已浇碎板的缝壁应涂刷沥青,并应防止涂在拉杆上,顶面不切缝时,施工时应及时消除已打好面板上的沾浆或用塑料纸遮盖,保持纵缝的顺直美观。、横向缩缝缩缝的形式、尺寸、间距应按图纸的规定设置,并设置拉杆缩缝的施工采用切缝法施工,碎结硬后应适时切缝,施工时应注意:切得过早晨,因碎的强度缺乏会引起集料从砂浆脱落,而不能切出整齐的缝,切得过早,碎板会在非预定的位置出现早期裂缝,适宜的切颖时间应控制在碎获得足够的强度而缩应力没有超出基强度范围时,一般为IOmPa时比拟适宜,为减少早期裂缝,切缝

18、可采用“跳仓法”即:每隔几块板切一缝,再逐块锯,浓度为板厚的1/31/4。切缝太浅会引起不规划断板。、横胀缝横胀缝应与路面中心线垂直,缝壁必须垂直,缝隙宽度必须一致,缝中不得漏浆,缝隙上部应浇灌填缝料,下部应按图纸要求设置胀缝板,胀缝传力杆的活动端可设睦缝的一端,或交错布置,固定后的传力杆必须平行于路中心线,误差不大于5mm,传力杆长度的一半固于碎中,另一半应涂沥表,允许滑动,传力杆必须与缝壁垂直。、施工缝每天工作结束或浇筑碎工序中断超过30分钟,碎已初凝时,应设平接施工缝,施工缝的位置应设胀缝或缩缝处,与路面中心线垂直。(7)填缝、碎面板所有接缝凹槽都应按图纸规定用填缝,填缝材料及方法在施工

19、前报监理工程师批准。、填缝前缝内必须清扫干净,并保持枯燥,填缝料应与碎缝壁沾结紧密,不渗水,其灌注深度以34cm为宜,当深度大于34cm时,下部可填入多孔柔性材底材料。填缝料的灌注高度:夏天应与板面平齐,冬天应稍低于板面,在开放交通前,填缝料应有充分的时间硬结。(8)水泥碎路面施工质量受环境影响较大,对高、低温季度及雨季施工应考虑其特殊性,在现场施工根据具体情况适当地调理施工方案,确保工程质量。(9)取样和试验为了控制混凝土的质量,一般应作抗折强度试验,当监理工程师提出要求时,承包人还应作抗压强度试验。抗折强度试验采用小梁试件方法测定,也可采用圆柱劈裂强度推算小梁抗折强度。当采用钻取圆芯检验的

20、推算强度和小梁抗折强度时,应同时符合规定的强度要求,混凝土抗菌素折强度应符合以下规定:、应用正在摊铺的混凝土拌和场制作试件,试件的养护条件与现场相同。、每天或每铺筑200m,应同时制取2级试件每组3个),龄期分别为7天和28天。、如试件说明普通水泥碎7天的强度达不到28天强度60%,应分析原因,对碎配合比作出调整。、浇筑完成的混凝土板,应检验实际强度,可现场钻取圆柱试件,进行劈裂试验,以劈裂强度推算小梁抗折强度。、试件应以碎28天强度为准。(七)贫碎的施工同碎路面三.6工程机械数量表序号名称型号及规格单位数量备注1粒料摊铺机WTU-95台12粒料摊铺机WTU-75台13自卸汽车三菱104三滚轴

21、摊铺机ABG423公15压路机CZT16台26压路机CZT22台17役运输车台38吊机16T29铲车ZL40台210粒料拌和站400th套1三.7保证工程平安文明环保的方法及技术措施1、坚决贯彻“平安第一,预防为主”的方针,并制订具体可靠的规那么、方法,切实予以执行。严格遵守平安法以及国家、部、省、市颁发的有关平安生产的规定。2、针对工程工程施工的特点进行平安文明环保教育和技术培训考核,对管理人员和施工操作人员按其各自的职责范围对其进行教育,建立平安生产奖惩制度,并认真落实。3、编制和呈报平安文明和环保方案、技术方案和措施,并认真贯彻落实。4、确保必需的平安文明环保经费的投入。购置必备的劳护、

22、环保用品、平安设备及设施,使之能完全满足平安生产的需要。5、积极做好平安文明与环保检查,发现隐患,及时整改。6、必须逐级进行平安文明环保技术交底,技术交底应有书面资料或有作业指导书(或操作细那么)。技术交底针对性要强,并履行签字手续,归档保存。工程经理部平安文明督察员负责监督检查,严格按照技术交底的规定进行作业。7、严格特殊工种持证上岗制度,特殊工种必须按规定到有关主管部门经培训考核合格后,持证上岗。操作证必须按期复审。特种作业必须严格执行各种平安技术操作规程,确保平安施工。8、施工现场临时用电要有施工组织设计或方案,应按施工现场临时用电平安技术规定的要求进行设计、验收和检查。健全平安用电管理制度和平安技术档案。9、建立平安文明环保检查制度,实施定期的、季节的、专业性的检查,以及每天的巡检。平安检查以查思想、查制度、查隐患为主,结合季节和工地特点,结合生产的实际情况,结合防治惯性事故安排进行。每次检查要有重点、有标准,要评比记分。10、工程经理部设立一名专职文明环保环保施工员和一名兼职文明环保环保施工主管领导,负责现场文明环保施工。Ik本工程文明环保施工管理采用分段责任承包的管理形式,由各施工阶段责任人负责本段的文明环保施工管理,在施工中建立健全施工方案、质量平安、现场技术、现场材料、现场机械等管理制度,并予认真执行。
