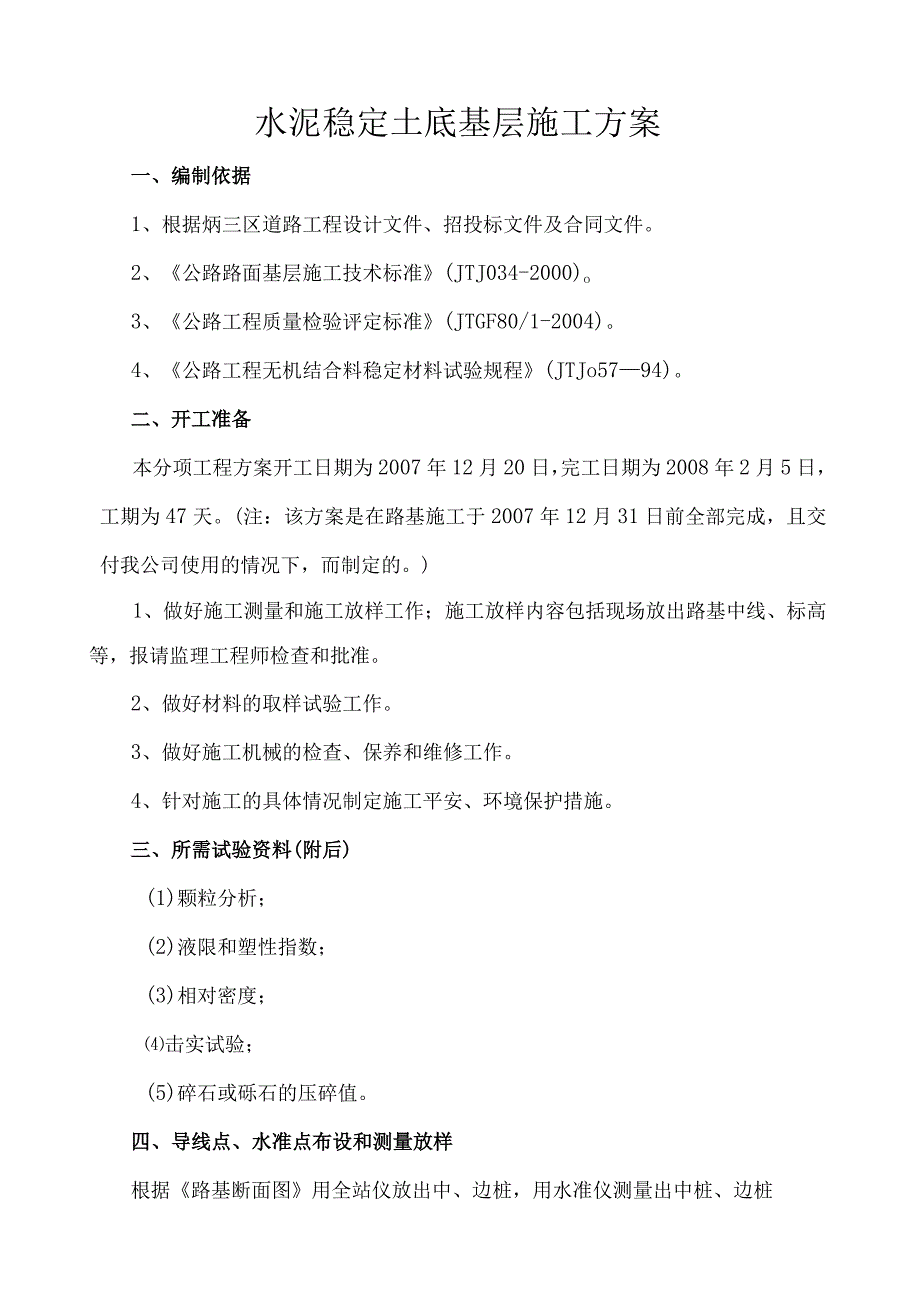

1、水泥稳定土底基层施工方案一、编制依据1、根据炳三区道路工程设计文件、招投标文件及合同文件。2、公路路面基层施工技术标准(JTJ034-2000)o3、公路工程质量检验评定标准(JTGF80/1-2004)。4、公路工程无机结合料稳定材料试验规程(JTJo5794)。二、开工准备本分项工程方案开工日期为2007年12月20日,完工日期为2008年2月5日,工期为47天。(注:该方案是在路基施工于2007年12月31日前全部完成,且交付我公司使用的情况下,而制定的。)1、做好施工测量和施工放样工作;施工放样内容包括现场放出路基中线、标高等,报请监理工程师检查和批准。2、做好材料的取样试验工作。3、

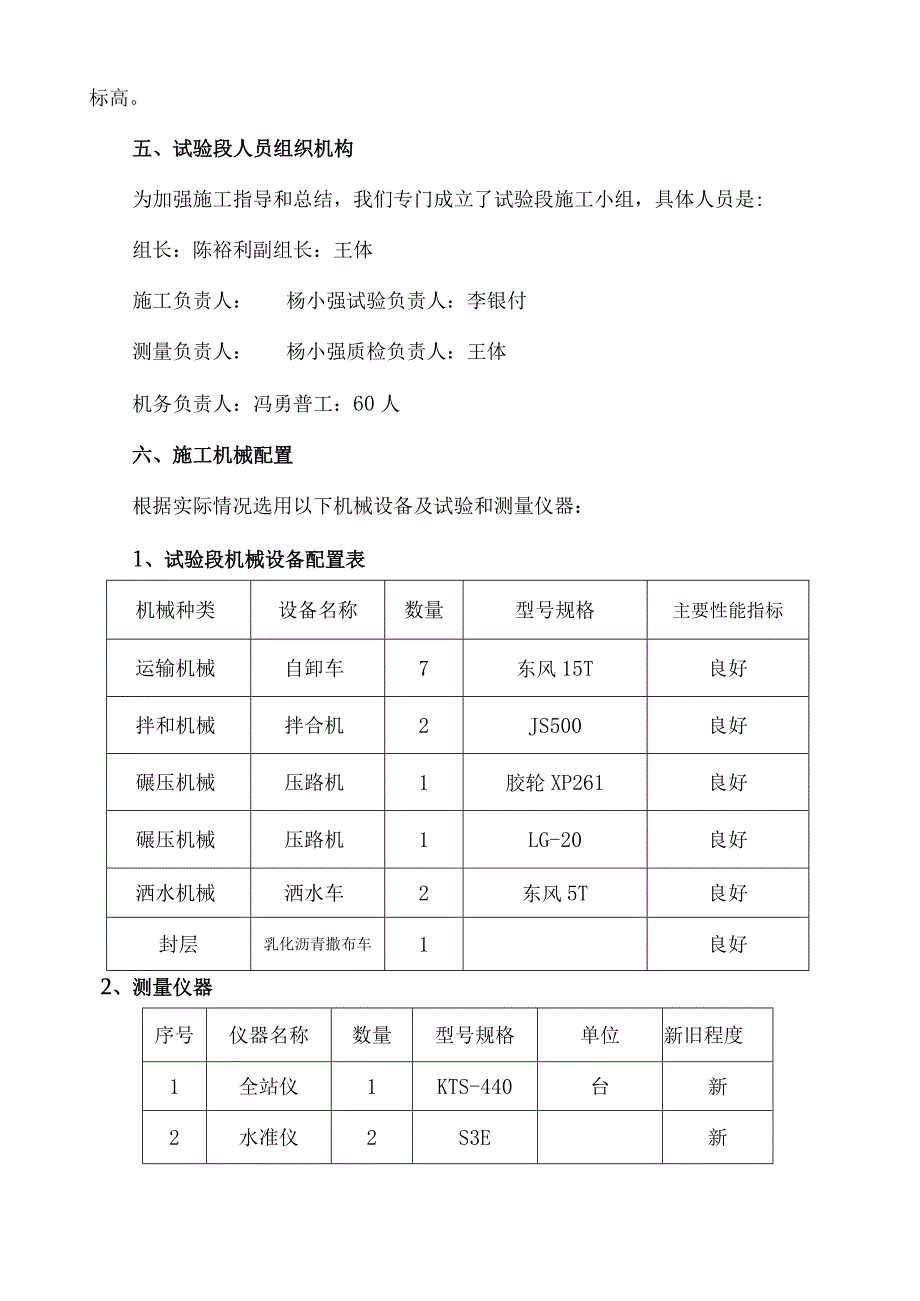

2、做好施工机械的检查、保养和维修工作。4、针对施工的具体情况制定施工平安、环境保护措施。三、所需试验资料(附后)(1)颗粒分析;(2)液限和塑性指数;(3)相对密度;击实试验;(5)碎石或砾石的压碎值。四、导线点、水准点布设和测量放样根据路基断面图用全站仪放出中、边桩,用水准仪测量出中桩、边桩标高。五、试验段人员组织机构为加强施工指导和总结,我们专门成立了试验段施工小组,具体人员是:组长:陈裕利副组长:王体施工负责人:杨小强试验负责人:李银付测量负责人:杨小强质检负责人:王体机务负责人:冯勇普工:60人六、施工机械配置根据实际情况选用以下机械设备及试验和测量仪器:1、试验段机械设备配置表机械种类

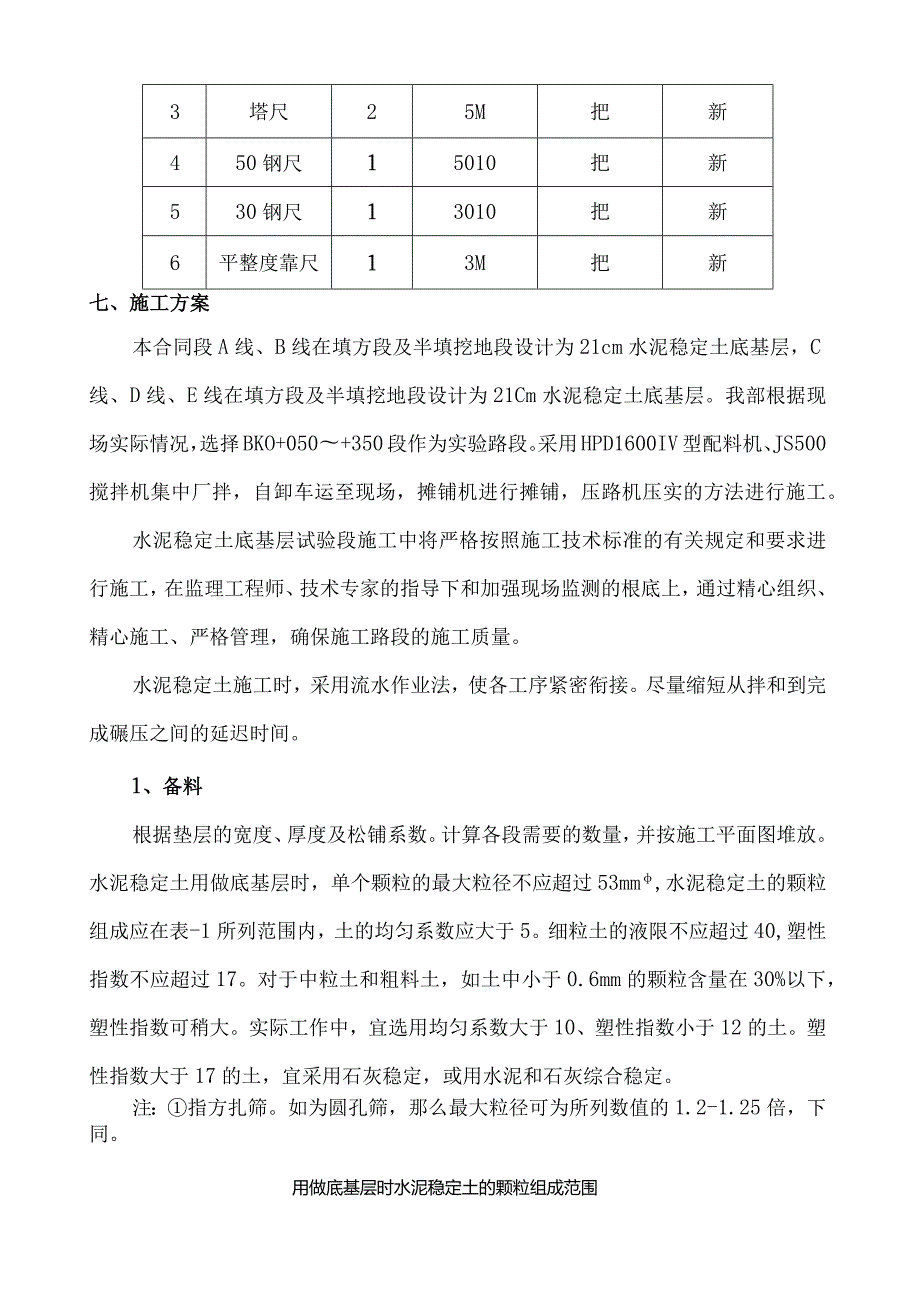

3、设备名称数量型号规格主要性能指标运输机械自卸车7东风15T良好拌和机械拌合机2JS500良好碾压机械压路机1胶轮XP261良好碾压机械压路机1LG-20良好洒水机械洒水车2东风5T良好封层乳化沥青撒布车1良好2、测量仪器序号仪器名称数量型号规格单位新旧程度1全站仪1KTS-440台新2水准仪2S3E新3塔尺25M把新450钢尺15010把新530钢尺13010把新6平整度靠尺13M把新七、施工方案本合同段A线、B线在填方段及半填挖地段设计为21cm水泥稳定土底基层,C线、D线、E线在填方段及半填挖地段设计为21Cm水泥稳定土底基层。我部根据现场实际情况,选择BKO+050+350段作为实验路段

4、采用HPD1600IV型配料机、JS500搅拌机集中厂拌,自卸车运至现场,摊铺机进行摊铺,压路机压实的方法进行施工。水泥稳定土底基层试验段施工中将严格按照施工技术标准的有关规定和要求进行施工,在监理工程师、技术专家的指导下和加强现场监测的根底上,通过精心组织、精心施工、严格管理,确保施工路段的施工质量。水泥稳定土施工时,采用流水作业法,使各工序紧密衔接。尽量缩短从拌和到完成碾压之间的延迟时间。1、备料根据垫层的宽度、厚度及松铺系数。计算各段需要的数量,并按施工平面图堆放。水泥稳定土用做底基层时,单个颗粒的最大粒径不应超过53mm,水泥稳定土的颗粒组成应在表-1所列范围内,土的均匀系数应大于5

5、细粒土的液限不应超过40,塑性指数不应超过17。对于中粒土和粗料土,如土中小于0.6mm的颗粒含量在30%以下,塑性指数可稍大。实际工作中,宜选用均匀系数大于10、塑性指数小于12的土。塑性指数大于17的土,宜采用石灰稳定,或用水泥和石灰综合稳定。注:指方扎筛。如为圆孔筛,那么最大粒径可为所列数值的1.2-1.25倍,下同。用做底基层时水泥稳定土的颗粒组成范围筛孔尺寸Imm)534.750.60.0750.002通过质量百分率(%)10050100171000500-301. 1材料(4.(1) 土块应尽可能粉碎,土块最大尺寸不应大于15mm。混合料:按强度标准通过试验选用适当的材料进行配合

6、比,含水量宜略大于最正确值,使混合料运到现场摊铺后碾压时的含水量不小于最正确值;并按最大干密度等指标控制混合料。水饮用水。2、水泥稳定土施工工艺(1)工艺流程准备下承层一打桩、拉线一备料、拌“运输摊铺整形一碾压养生一(2)施工准备对检验合格的路床进行清理,去除浮土和其它杂质。对投入施工的所有设备均进行试运转,确保施工的正常进行。对参加施工的人员进行开工前的操作培训和技术标准及质量要求的学习,并做好技术交底。(3)测量放线S)恢复中线,每IOm(平曲线段每5米)设标桩,桩上划出垫层设计高和垫层松铺的厚度。松铺厚度二压实厚度X松铺系数(b)中心线及两侧按路面设计图设计标桩,推测出垫层设计后,在标桩

7、上划出基层设计高和松铺高度。这样做是为了使垫层的高度,厚度和平整度到达质量标准,并保证道路横坡。(4)垫层施工要求水泥稳定土的7天浸水无侧限抗压强度到达2.5Mpao(4.1)运输。尽快将拌成的混合料运送到铺筑现场。车上的混合料应覆盖,减少水分损失。(4.2)摊铺、整形控制松铺厚度,并用人工找平,严禁用薄层贴补法进行找平,保证混合料均匀。设专人消除粗细集料离析现象,特别应该铲除局部粗集料“窝”,并用新拌混合料填补。采用集中厂拌法施工时,延迟时间不应超过2ho每次整形都应到达规定的坡度和路拱,并应特别注意接缝必须顺适平整。用人工整形时,应用锹和耙先将混合料摊平,用路拱板进行初步整形。用拖拉机初压

8、12遍后,根据实测的松铺系数,确定纵横断面的标高,并设置标记和挂线。利用锹耙按线整形,再用路拱板校正成型。如为水泥土,在拖拉机初压之后,可用重型框式路拱板(拖拉机牵引)进行整形。在整形过程中,严禁任何车辆通行,并保持无明显的粗细集料离析现象。(4.(3) :水泥稳定土结构层应用12t以上的压路机碾压。用1215t三轮压路机碾压时,每层的压实厚度不应超过15cm;用1820t三轮压路机和振动压路机碾压时,每层的压实厚度不应超过20cm;对于水泥稳定细粒士,采用能量大的振动压路机碾压时,或对于水泥稳定细粒土,采用振动羊足碾与三轮压路机配合碾压时,每层的压实厚度可以根据试验适当增加;压实厚度超过上述

9、规定时,应分层铺筑,每层的最小压实厚度为IOcm,下层宜稍厚。对于稳定细粒土,以及用摊铺机摊铺的的混合料,都应彩先轻型、后重型压路机碾压。根据路宽、压路机的轮宽和轮距的不同,制订碾压方案,应使各局部碾压到的次数尽量相同,路面的两侧应多压23遍。整形后,当混合料的含水量为最正确含水量(+l%+2%)时,应立即用轻型压路机并配合12t以上压路机在结构层全宽内进行碾压。直线和不设超高的平曲线段,由两侧路肩向路中心碾时,应重叠1/2轮宽,后轮必须超过两段的接缝处,后轮压完路面全宽时,即为一遍。一般需碾压68遍。压路机的碾压速度,头两遍以采用1.51.7kmh为宜,以后宜采用2.02.5kmh0采用人工

10、摊铺和整形的稳定土层,宜先用拖拉机或68t两轮压路机或轮胎压路机碾压12遍,然后再用重型压路机碾压。严禁压路机在已完成的或正在碾压的路段上调头或急刹车,应保证稳定土层外表不受破坏。碾压过程中,水泥稳定土的外表应始终保持湿润,如水分蒸发过快,应及时补撒少量的水,但严禁洒大水碾压。碾压过程中,如有“弹簧”、松散、起皮等现象,应及时翻开重新拌和(加适量的水泥)或用其他方法处理,使其到达质量要求。经过拌和、整形的水泥稳定土,宜在水泥初凝前并应在试验确定的延迟时间内完成碾压,并到达要求的密实度,同时没有明显的轮迹。在碾压结束之前,用平地机再终平一次,使其纵向顺适,路拱和超高符合设计要求。终平应仔细进行,

11、必须将局部高出局部刮除并扫出路外;对于局部低洼之处,不再进行找补,可留待铺筑沥青面层时处理。(4.(4) 缝的处理摊铺混合料时,不宜中断,如因故中断时间超过2h,设置横向接缝;人工将末端含水量适宜的混合料弄整齐,紧靠混合料放两根方木,方木的高度应与混合料的压实厚度相同;整平紧靠方木的混合料;方木的另一侧用砂砾或碎石回填约3m长,其高度应高出方木几厘米;将混合料碾压密实;在重新开始摊铺混合料之前,将砂砾或碎石和方木除去,并将下承层顶面清扫干净;从已压实层的末端,重新开始摊铺混合料;如摊铺中断后,未按上述方法处理横向接缝,而中断时间已超过2h,将未经压实的混合料铲除,并将已碾压密实且高程和平整度符

12、合要求的末端挖成与路中心线垂直并垂直向下的断面,然后再摊铺新的混合料。(4.(5) 接缝防止纵向接缝。在不能防止纵向接缝的情况下,纵缝必须垂直相接,严禁斜接,并符合以下规定:在前一幅摊铺时,在靠中央的一侧用方木或钢模板做支撑,方木或钢模板的高度应与稳定土层的压实厚度相同;养生结束后,在摊铺另一幅之前,撤除支撑木(或板)。(4.(6) :用洒水车经常洒水进行养生。每天洒水的次数应视气候而定。整个养生期间应始终保持稳定土层外表潮湿,应注意表层情况,必要时,用两轮压路机压实。保湿养生,不使稳定土层外表枯燥,防止忽干忽湿。底基层养生7d后,方可铺筑基层。3、试验弯沉检测:按公路工程质量检验平定标准(J

13、TGF80/1-2004)的检测方法,在考虑季节影响系数与ZN=I.645的保证系数后,要求实测得到的计算弯沉值与设计相符合(其弯沉值详见SI-2)4、质量检测根据公路工程质量检验评定标准(JTGF80/12004),具体要求如下:(1)根本要求(1.1)粒料应符合设计和施工标准要求,并应根据当地料源选择质坚干净的粒料,矿渣应分解稳定,未分解渣块应予剔除。(1.2)水泥用量和矿料级配按设计控制准确。(L3)路拌深度要到达层底。(L4)摊铺时要注意消除离析现象。(1.5)混合料处于最正确含水量状况下,用重型压路机碾压至要求的压实度从加水拌和到碾压终了的时间不应超过34h,并应短于水泥的终凝时间。

14、1.6)碾压检查合格后立即覆盖或洒水养生,养生期要符合标准要求。实测工程水泥稳定粒料基层和底基层实测工程项次检查工程规定值或允许偏差检查方法和频率权值基层底基层高速公路一级公路其他公路高速公路一级公路其他公路1压实度(%)代表值98979695按附录B检查,每20Orn每车道2处3极值949392912平整度(mm)81212153m直尺:每20Om测2处X10尺23纵断高程(mm)+5-10+5-15+5-15+5,-20水准仪:每20Onl测4个断面14宽度(mm)符合设计要求符合设计要求尺量:每20Om测4处15厚度(nun)代表值-8-10-10-12按附录H检查,每20Onl每车道

15、1点3合格值-15-20-25-306横坡(%)+0.3+0.50.30.5水准仪:每20Om测4个断面17强度(MPa)符合设计要求符合设计要求按附录G检查3(3)外观鉴定(3.1)外表平整密实、无坑洼、无明显离析.不符合要求时,每处减2分。(3.2)施工接茬平整、稳定。不符合要求时,每处减广2分。八、质量保证措施1、施工前组织全体施工人员认真学习合同文件和技术条款,熟悉设计图纸和施工方案,进行技术交底,使每个施工员作到心中有数。2、工程经理部设质检工程师,施工队设质检员,质检员对每道工序必须跟踪检查,同时成立由质检工程师为首的自检小组进行自检合格前方可请监理工程师检查,当监理工程师检查合格后,才能进行下一道工序的施工。在工作中,质检员和自检小组必须绝对服从监理工程师的监督。3、为确保工程施工质量,工程经理部自检频率严格按最新的公路工程质量检验评定标准规定执行。4、加强测量放样工作,搞好导线、中线和水准点的复测,对整平和压实后分别准确的测出标高,计算松铺系数。5、水泥稳定土底基层压实要求依次完成,实后外表必须“平整密实,无坑洼、无明显离析,施工接茬平整、稳定”,为此,在施工中我们将配备专门的维修人员和足够的机械配件,确保施工机械的连续运行。
