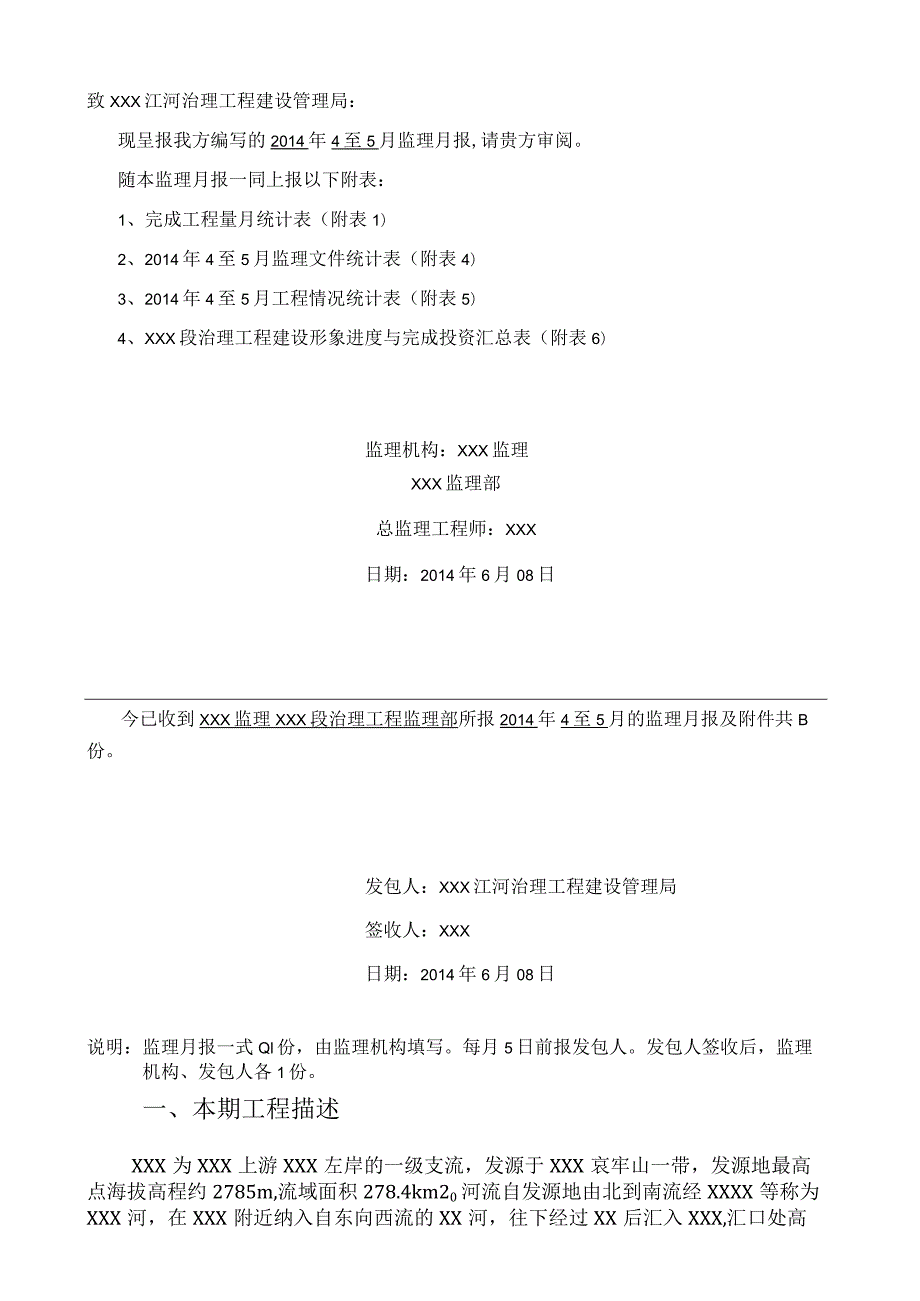

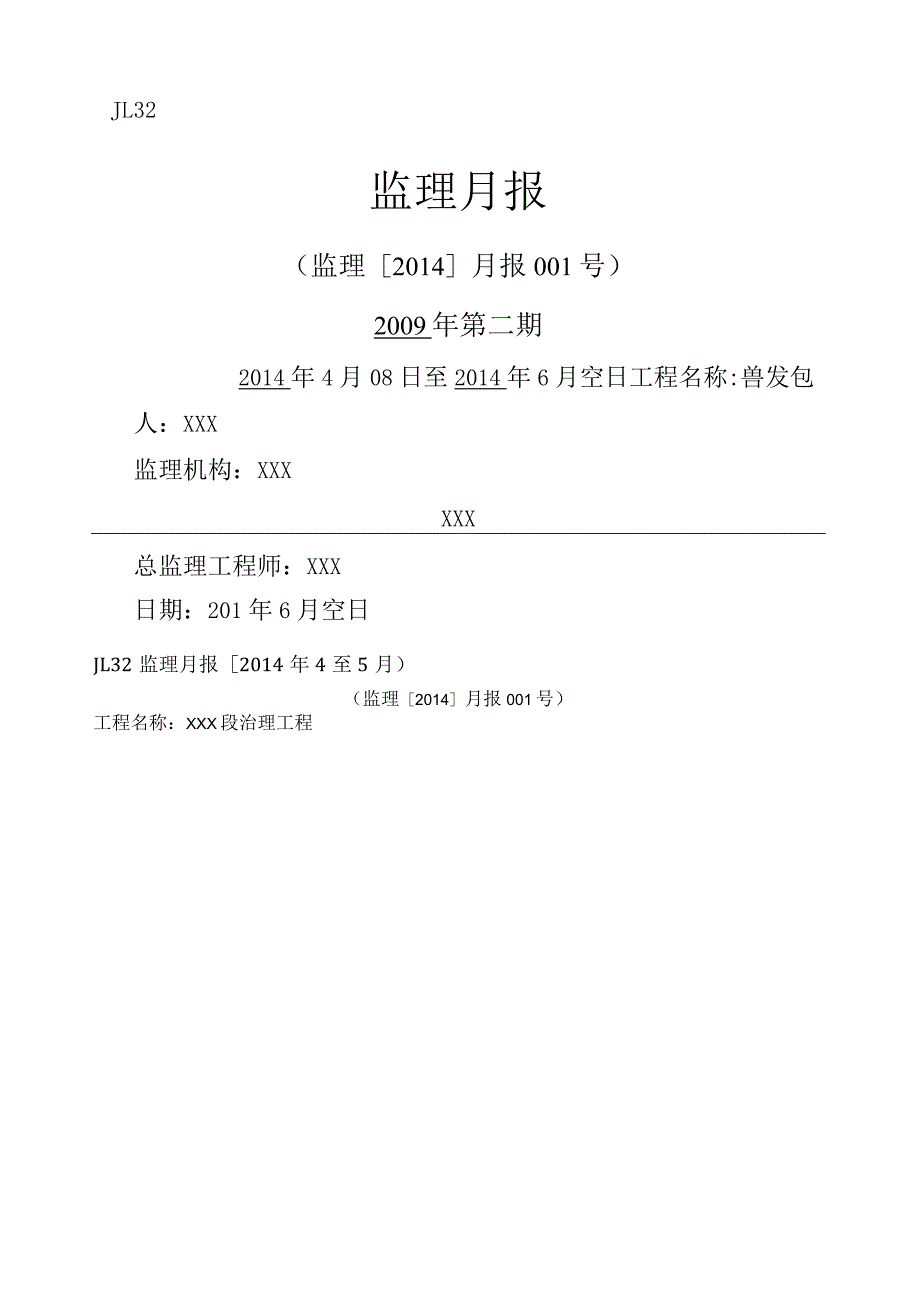

1、JL32监理月报(监理2014月报001号)2009年第二期2014年4月08日至2014年6月空日工程名称:兽发包人:XXX监理机构:XXXXXX总监理工程师:XXX日期:201年6月空日JL32监理月报2014年4至5月)(监理2014月报001号)工程名称:XXX段治理工程致XXX江河治理工程建设管理局:现呈报我方编写的2014年4至5月监理月报,请贵方审阅。随本监理月报一同上报以下附表:1、完成工程量月统计表(附表1)2、2014年4至5月监理文件统计表(附表4)3、2014年4至5月工程情况统计表(附表5)4、XXX段治理工程建设形象进度与完成投资汇总表(附表6)监理机构:XXX监理
2、XXX监理部总监理工程师:XXX日期:2014年6月08日今已收到XXX监理XXX段治理工程监理部所报2014年4至5月的监理月报及附件共B份。发包人:XXX江河治理工程建设管理局签收人:XXX日期:2014年6月08日说明:监理月报一式Ql份,由监理机构填写。每月5日前报发包人。发包人签收后,监理机构、发包人各1份。一、本期工程描述XXX为XXX上游XXX左岸的一级支流,发源于XXX哀牢山一带,发源地最高点海拔高程约2785m,流域面积278.4km20河流自发源地由北到南流经XXXX等称为XXX河,在XXX附近纳入自东向西流的XX河,往下经过XX后汇入XXX,汇口处高程为1186m左右,河

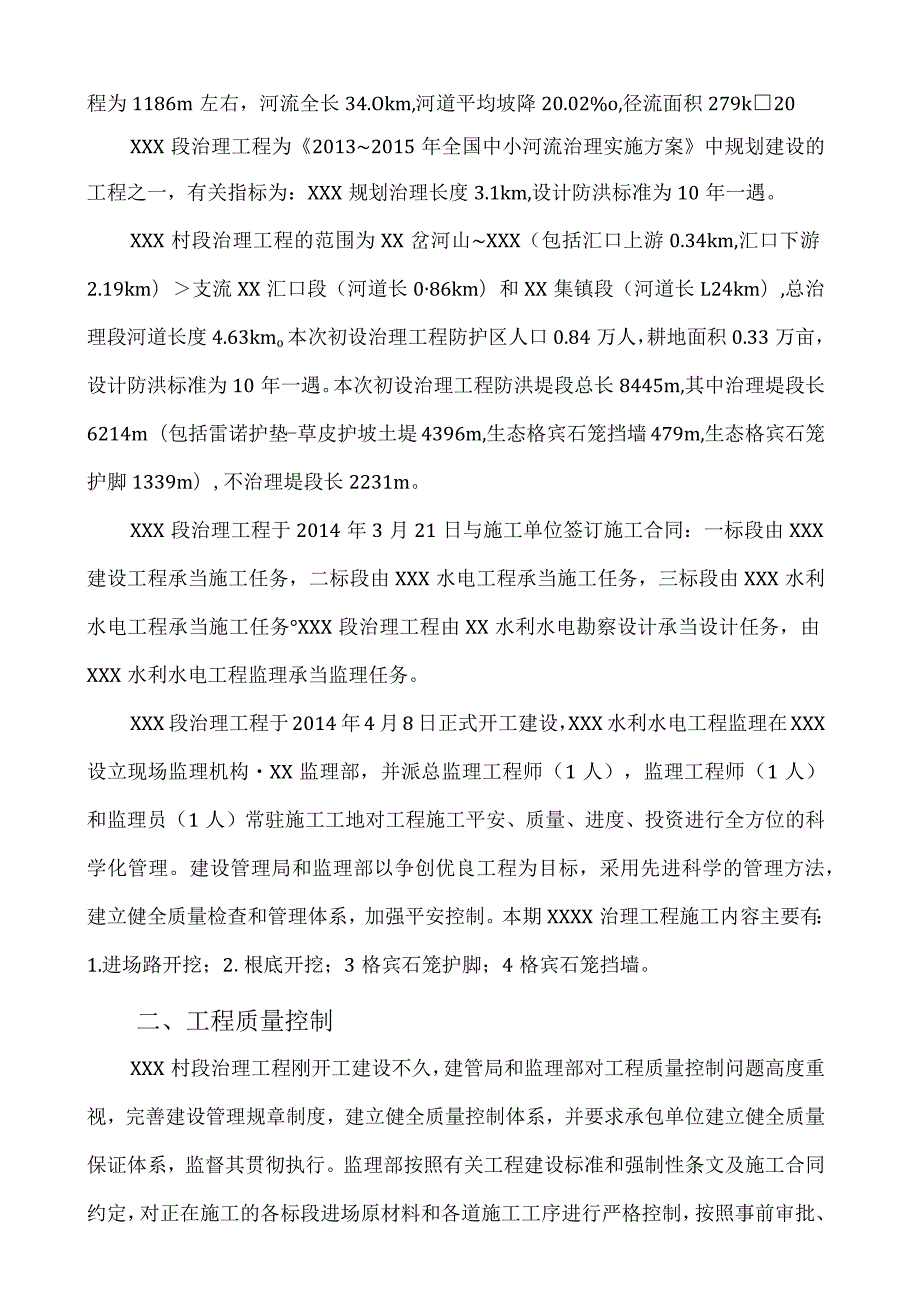

3、流全长34.Okm,河道平均坡降20.02%o,径流面积279k20XXX段治理工程为20132015年全国中小河流治理实施方案中规划建设的工程之一,有关指标为:XXX规划治理长度3.1km,设计防洪标准为10年一遇。XXX村段治理工程的范围为XX岔河山XXX(包括汇口上游0.34km,汇口下游2.19km)支流XX汇口段(河道长086km)和XX集镇段(河道长L24km),总治理段河道长度4.63kmo本次初设治理工程防护区人口0.84万人,耕地面积0.33万亩,设计防洪标准为10年一遇。本次初设治理工程防洪堤段总长8445m,其中治理堤段长6214m(包括雷诺护垫-草皮护坡土堤4396m,
4、生态格宾石笼挡墙479m,生态格宾石笼护脚1339m),不治理堤段长2231m。XXX段治理工程于2014年3月21日与施工单位签订施工合同:一标段由XXX建设工程承当施工任务,二标段由XXX水电工程承当施工任务,三标段由XXX水利水电工程承当施工任务XXX段治理工程由XX水利水电勘察设计承当设计任务,由XXX水利水电工程监理承当监理任务。XXX段治理工程于2014年4月8日正式开工建设,XXX水利水电工程监理在XXX设立现场监理机构XX监理部,并派总监理工程师(1人),监理工程师(1人)和监理员(1人)常驻施工工地对工程施工平安、质量、进度、投资进行全方位的科学化管理。建设管理局和监理部以争
5、创优良工程为目标,采用先进科学的管理方法,建立健全质量检查和管理体系,加强平安控制。本期XXXX治理工程施工内容主要有:1.进场路开挖;2.根底开挖;3格宾石笼护脚;4格宾石笼挡墙。二、工程质量控制XXX村段治理工程刚开工建设不久,建管局和监理部对工程质量控制问题高度重视,完善建设管理规章制度,建立健全质量控制体系,并要求承包单位建立健全质量保证体系,监督其贯彻执行。监理部按照有关工程建设标准和强制性条文及施工合同约定,对正在施工的各标段进场原材料和各道施工工序进行严格控制,按照事前审批、事中监督和事后检查等监理工作环节控制工程质量。监理部在本期施工质量控制中,严把工程质量关,要求各施工单位进
6、场之后就对建设单位提供的控制点进行复核,并上报施工测量放样报验单,我监理部及时一、二、三标河提线进行复核,对施工质量经常进行检测和抽查;假设现场监督检查过程中发现不合格工序,坚决要求进行处理。本期施工质量控制的重点格宾石笼护脚、格宾石笼挡墙的质量控制。本期我监理部施工质量控制严格,已完成的各施工工序均符合标准、设计要求,本期未发生任何质量事故。三、工程进度控制1、本期施工资源投入:本期XXX村段治理工程各标段投入使用的主要施工机械有:Cl标:挖掘机2台,运输车辆1辆。C2标:挖机2台,运输车辆1辆。C3表:挖机2台,运输车辆2辆。2、本期实际进度与方案进度相比拟、进度完成情况分析、存在问题及采
7、取的措施等:本期Cl标因设计河提线变动,及格宾石笼材料进场时间延迟,施工进度较慢。要求Cl标施工单位增加施工资源投入,采取措施,加快施工进度。本期C2标因设计河提线变动,及格宾石笼材料进场时间延迟,施工进度较慢。要求C2标施工单位增加施工资源投入,采取措施,加快施工进度。本期C3标因设计河提线变动,及格宾石笼材料进场时间延迟,施工进度较慢。要求C3标施工单位增加施工资源投入,采取措施,加快施工进度。本期各标段主要完成工程量见附表1。四、工程投资控制XXX段治理工程监理部按照“公开、公平、公正”的原那么,采取建设、监理、设计、施工四方共同现场签证计量的方法现场计量,对已完工程量及时进行复核、及时
8、统计。本期拨付工程预付款:1标20万元,2标30万元。3标27万元。本期未拨付工程进度款。五、合同管理其它事项本期XXX段治理工程未发生工程分包、变更、索赔、违约、争议等情况。六、施工平安和环境保护本期XXX村段治理工程刚开工不久,建设管理局、监理部为确保施工平安,把施工平安放在首要位置,以施工平安求施工进度。建管局首先确定建设单位平安人员,要求各施工单位设立专职安检人员,严格落实安检人员岗位职责,在施工区主要路口设置平安警示牌,时时处处强调施工平安,加强施工平安控制。本期XXX段治理工程未发生任何平安事故。在环境保护方面,催促承包单位尽量防止对施工区内植物和建筑物的破坏,要求各施工单位在施工
9、场地入口设置施工牌和文明施工标语,并对进入现场的材料、设备有序放置。本期XXX村段治理工程环境保护效果良好。七、监理机构运行状况XXX工程由XX水利水电工程监理承当监理任务,并设立现场监理机构IXX监理部),投入本工程监理人员:总监理工程师1人,监理工程师1人,监理员1人,投入设备:电脑1台,打印机1台。本期监理机构运行状况良好。八、本期监理小结本期景XXX段治理工程监理部按照公开、公正、独立的监理工作方式,对XXX段治理工程平安、质量、进度、投资进行全方面的科学化管理,景XXX村段治理工程在施工平安、质量、进度、投资都取得了较好的成绩,本期XXX村段治理工程监理效果良好。九、下月监理工作方案
10、我监理部下月将把XXX段治理工程格宾石笼挡墙施工进度控制作为工作重点,加强平安管理,严把工程质量关,争取按方案完成关键、节点工期的施工任务。十、其他应提交资料见附表JL32附表1完成工程量月统计表(监理2014量统月001号)序号标段名称及工程工程单位至上月完成工程量本期完成工程量至本期累计完成工程=备注一1标段1砂砾卵石方开挖m30.001836.81836.8正在施工2格宾石笼IIl0.0012041204正在施工3格宾石笼热镀锌m20.0039203920正在施工4施工临时道路km0.0022正在施工二2标段1砂砾卵石方开挖m30.0039363936正在施工2格宾石笼m30.00258
11、02580正在施工3格宾石笼热镀锌m30.0084008400正在施工4施工临时道路m30.0000正在施工三3标段1砂砾卵石方开挖0.0038043804正在施工2格宾石笼0.0024942494正在施工3格宾石笼热镀锌0.0081208120正在施工4施工临时道路0.0022正在施工说明:以上工程量均为估算工程量。监理工程师:XXX总监理工程师:XXX日期:2014年6月8日说明:本表一式份,由监理机构填写,作为监理存档及月报时使用。2014年4至5月监理文件统计表工程名称:XXXXX村段治理工程附表4一序号签发日期文件名称文号内容摘要12014.3.31进场通知(XXX监理2014进场0
12、01号)Cl标进场22014.3.31进场通知(XXX监理2014进场002号)C2标进场32014.3.31进场通知(XXX监理2014进场003号)C3标进场4合同工程开工令(XX监理2014合开工001号)Cl标2014.4.8开工5合同工程开工令(XX监理2014合开工002号)C2标2014.4.8开工6合同工程开工令IXX监理2014合开工003号)C3标2014.4.8开工4工程预付款付款证书(监理2014工预付OI号)审核支付Cl标第一次预付款20万元5工程预付款付款证书(监理2014工预付02号)审核支付C2标第一次预付款30万元6工程预付款付款证书(监理2014工预付03号
13、审核支付C3标第一次预付款27万元2014年4至5月工程情况统计表工程名称:XXX段治理工程2014年6月08日附表5工程质量XXX村段治理36工程进度(按单位工程报)详细工程量见附表1资金情况本期完成(万元)146.42累计完成(万元)146.42累计完成占总投资的(%)14.1本期到位(万元)中央400累计到位总数(万元)中央400累计到位占总投资的(%)中央地方地方地方36.6各单位工程中单元工程数量已完成单元工程数量经监理核验单元工程数量经监督站认可的已完单元工程数量其他附属单位工程本期监理人员名单总监理工程师监理工程师XXXXXXXxXX段治理工程建设形象进度与完成投资汇总表附表6(2014年4至5月)序号名称形象进度完成投资(万元)支付情况1万元)本月累计已付欠1四通平临时公路饮水工程供电工程通信工程2附属工程进场道路水土保持管理所3XXX段治理正在施工146.42146.420146.4234征地5勘测设计、监理正在实施6工程建设管理正在实施7科研、试验费8合同公证、质量检测9临时设施10合计146.42146.42O146.42
