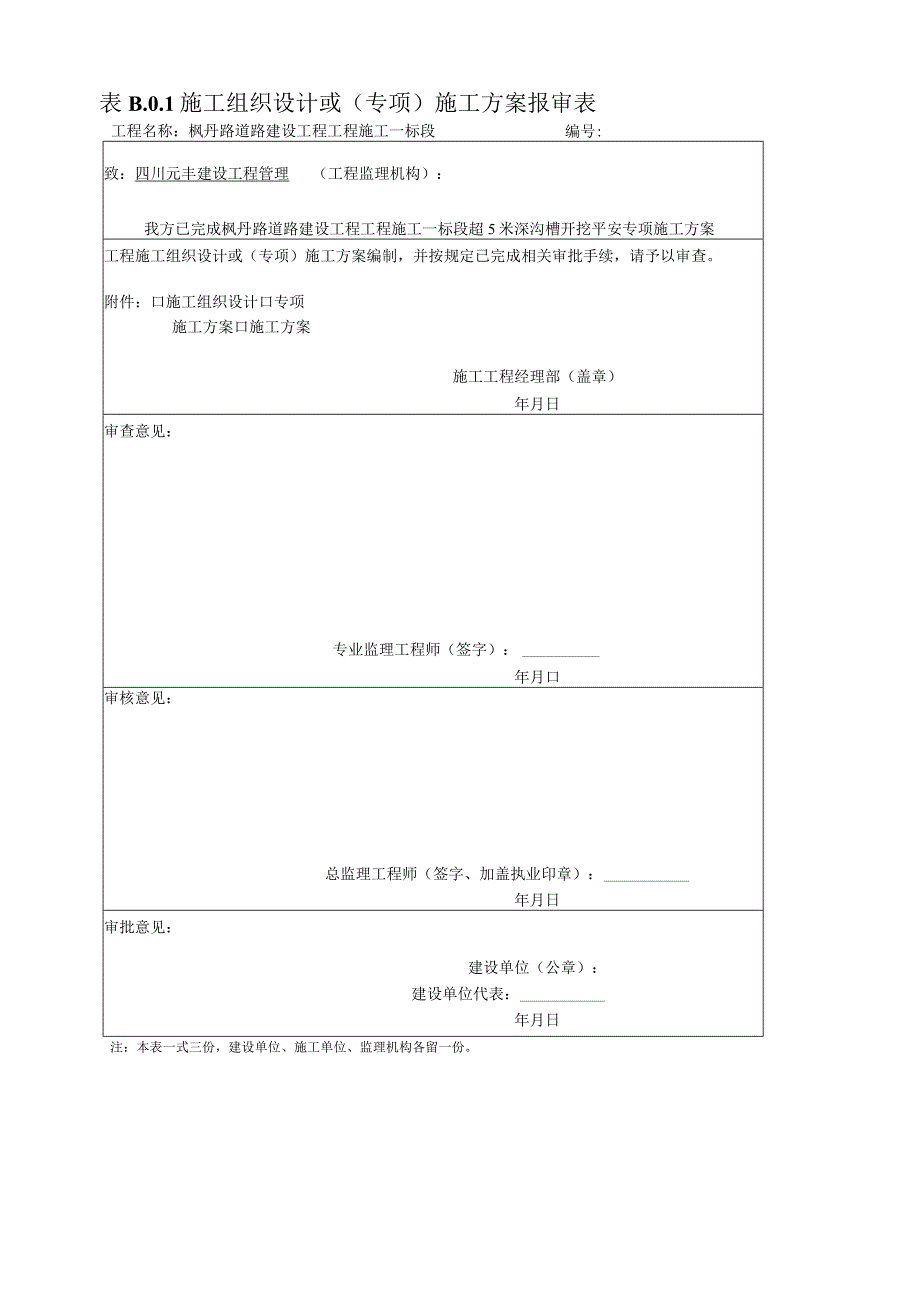

1、表B.0.1施工组织设计或(专项)施工方案报审表致:四川元丰建设工程管理(工程监理机构):我方已完成枫丹路道路建设工程工程施工一标段超5米深沟槽开挖平安专项施工方案工程施工组织设计或(专项)施工方案编制,并按规定已完成相关审批手续,请予以审查。附件:口施工组织设计口专项施工方案口施工方案施工工程经理部(盖章)年月日审查意见:专业监理工程师(签字):年月口审核意见:总监理工程师(签字、加盖执业印章):年月日审批意见:建设单位(公章):建设单位代表:年月日工程名称:枫丹路道路建设工程工程施工一标段编号:注:本表一式三份,建设单位、施工单位、监理机构各留一份。枫丹路道路建设工程工程施工一标段枫丹路道

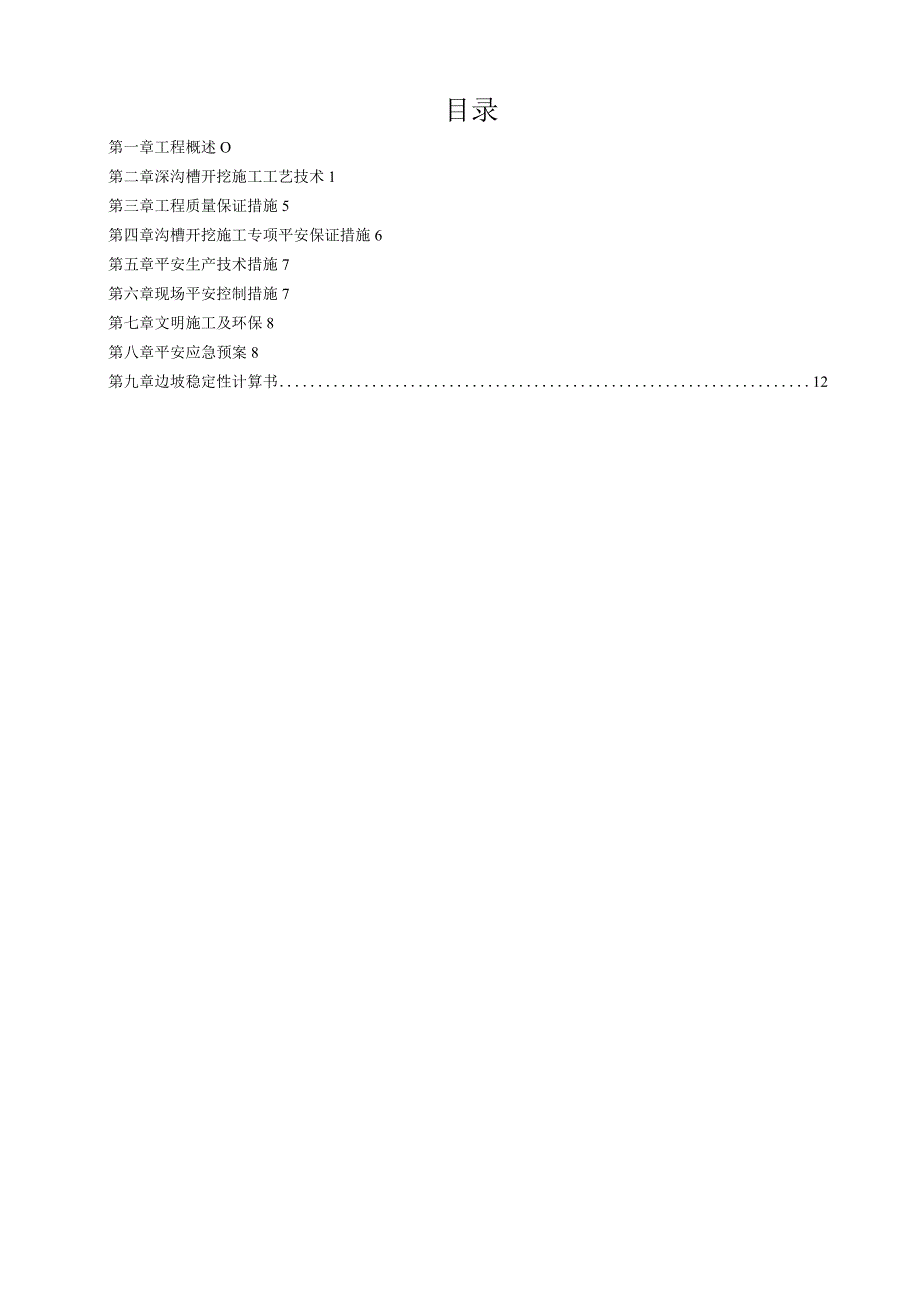

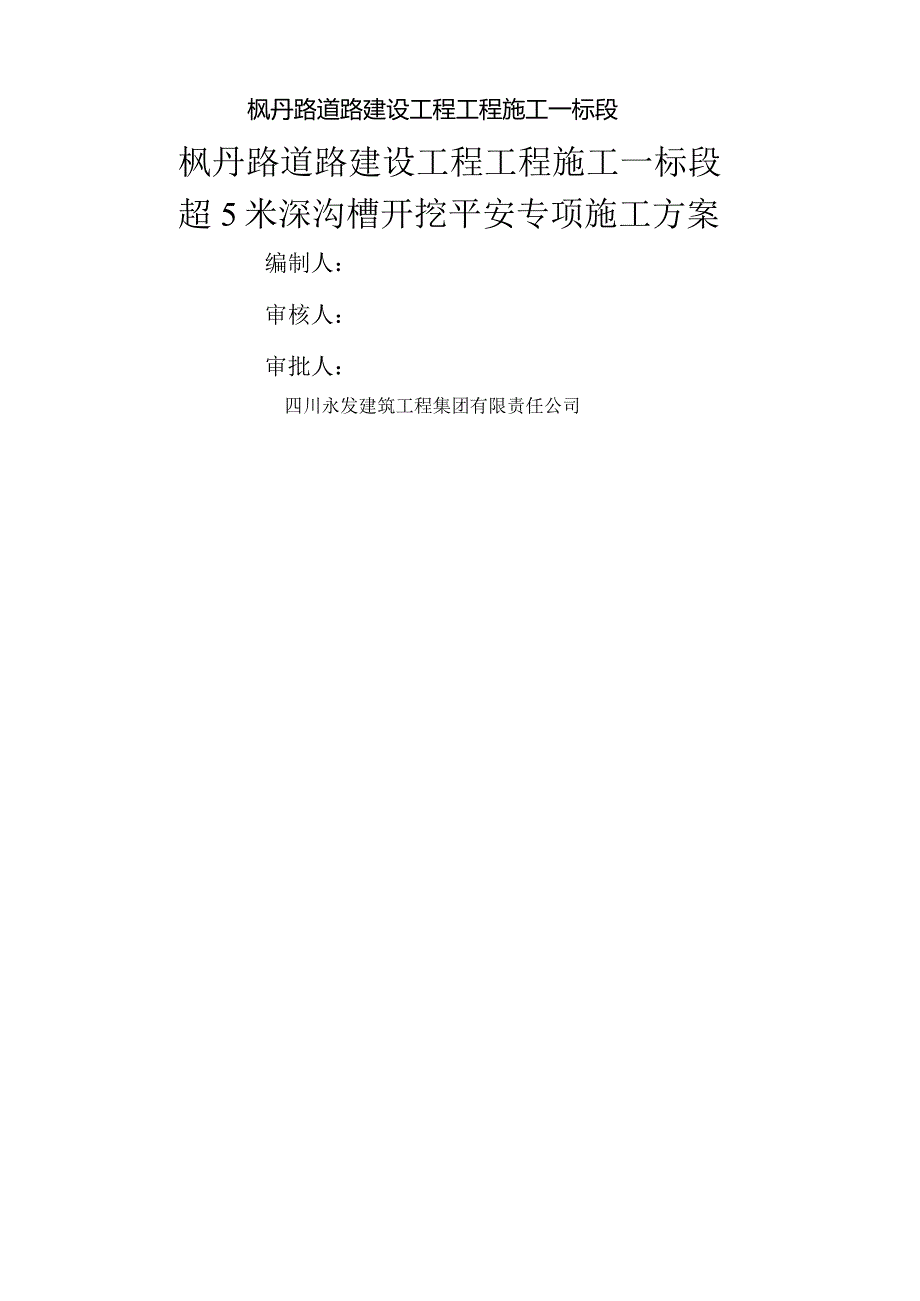

2、路建设工程工程施工一标段超5米深沟槽开挖平安专项施工方案编制人:审核人:审批人:四川永发建筑工程集团有限责任公司目录第一章工程概述O第二章深沟槽开挖施工工艺技术1第三章工程质量保证措施5第四章沟槽开挖施工专项平安保证措施6第五章平安生产技术措施7第六章现场平安控制措施7第七章文明施工及环保8第八章平安应急预案8第九章边坡稳定性计算书12枫丹路道路建设工程工程施工一标段超5米深沟槽开挖平安专项施工方案第一章工程概述一、工程概况本工程为:枫丹路道路建设工程工程施工一标段。建设内容:道路长约200米,宽40米,包括污水、雨水、照明、电力、道路绿化及交通工程。建设地点:成都市成华区二仙桥东路西南侧规划
3、红线范围内。方案工期:180日历天。质量标准:符合国家有关工程施工验收标准和标准的要求合格。二、本工程的主要技术标准:(一)雨水:按满流设计,设计重现期P=5年,综合径流系数力=0.7,地面集水时间=10分钟;(二)污水:按非满流设计,流量采用单位面积定额法确定,以1.2升/秒公顷计。主要管径:雨水支管DN300(H级),雨水主管DN500DN800(11级)污水主管DNl200(11I级)三、编制依据建筑基坑支护技术标准(JGJ120-2012);成都地区基坑工程平安技术标准(DB51/T5072-2011)建筑边坡工程技术标准(GB50330-2013);建筑地基根底设计标准(GB5000
4、7-2011)建筑桩基技术标准(JGJ94-2008);混凝土结构设计标准(GB50010-2010);建筑基坑工程监测技术标准(GB50497-2014);建筑地基根底工程施工质量验收标准(GB50202-2013);成都市建筑工程深基坑施工管理方法(成建委发2009494号);关于进一步强化我市深基坑施工平安管理的通知(成建安监发(2012)37号)本工程根底结构图(中国华西工程设计,2016.8);枫丹路K2+08K6+39段市政道路工程岩土工程勘察报告中节能建设工程设计院枫丹路市政道路工程岩土工程勘察报告中节能建设工程设计院室外排水设计标准GB50014-2006(2014lg)o给水
5、排水管道工程施工及验收标准GB50268-2008。市政公用工程设计文件编制深度规定(2013年版)。城镇给水排水技术标准GB50788-2012o四、地形、地貌:拟建场地地形总体较平坦,局部稍有起伏,道路起点标高为502.22m,终点标高为504.08m,高差约为1.86m,勘察区地貌单元属岷江H级阶地,地势平坦,道路通过区两侧建筑繁多。五、工程地质情况场地土层分布及其性质据钻探揭露,拟建场地覆盖层为第四系人工填土层(Q4ml).第四系新近沉积层(Q4ml),第四系上更新统冲洪积层(Q3al+pl),即由填筑土、高液限粘质土、中液限粉质土、中砂和卵石组成。现按照自上而下的顺序分述如下:(一)
6、第四系人工填土层(Q4ml)根据本次钻探揭露结合现场实际条件,主要分为现有道路路基压实填土和道路通过区的新近填土。1压实填土(Q4ml):杂色,稍密密实,稍湿。以卵石、砖块、瓦砾等路基填土料为主。该层分布于场地已有道路路段内,具体为K0+140.00K0+200.00根据钻探揭露,该层厚度约为L8m3.3m2杂填土(Q4ml):杂色,松散,稍湿。主要以砖块、瓦砾、混凝土块等建筑垃圾及生活垃圾为主,据附近居民介绍,堆填时间一般为0.510年不等。该层广泛分布于场地内,该层N63.5修正击数一般大于5击,平均值为9.3击,根据钻探揭露,该层厚度约为2.2m5.8m(二)第四系新近沉积层(Q4ml
7、1软塑高液限粘质土(Q4ml):黑灰黑色,湿,局部饱和,主要呈流软塑状,局部呈可塑状,有腥臭味,含腐殖质,局部夹有机质;无摇振反响,稍有光滑,干强度低,韧性低,有腥臭味,回填前为当地村民的堰塘。该层仅分布于钻孔ZK5、ZK6、ZK7、ZK8、ZK16中,根据钻探揭露,该层厚度约为2.2m3.1m(三)第四系上更新统冲洪积层(Q3al+pl)上部为高液限粘质土、中液限粉质土、中砂,下部为卵石土,“二元结构”明显。为拟建道路的主体地层。1可塑高液限粘质土(Q3al+pl):褐色褐黄色棕色,可塑,局部夹少量钙质结核,裂隙较为发育,具网纹状结构,充填有条带状灰白色粘土。切面光滑,摇振无反响,干强度高
8、韧性高,土质结构致密,局部呈中液限状态。整个场地均有分布,局部地段粘土层内夹有薄层或团块状的粉质粘土。根据钻探揭露,该层厚度约为1.0m4.0m2硬塑高液限粘质土(Q3al+pl):褐色褐黄色棕色,硬塑,局部夹少量钙质结核,裂隙较为发育,具网纹状结构,充填有条带状灰白色粘土。切面光滑,摇振无反响,干强度高,韧性高,土质结构致密,局部呈中液限状态。整个场地均有分布,局部地段粘土层内夹有薄层或团块状的粉质粘土。根据钻探钻探揭露,该层厚度约为Llm4.9m3中液限粉质土(Q3al+pl):黄色褐黄色,中密,稍湿湿。含铁镭质氧化物,无光泽反响,摇振反响中等,干强度低,韧性低,局部地段底部夹薄层中砂。
9、根据钻探钻探揭露,该层厚度约为0.8m2.1mo4中砂(Q3al+pl):灰黄色黄色,松散为主,湿饱和。矿物成份以石英为主,含少量粘性土。该层广泛分布于场地内,根据钻探揭露,该层厚度约为0.7m1.5m。5含土卵石(Q3al+pl):灰黄色黄色,中密密实,该层N120修正击数一般大于10击,平均值为14.1击,湿饱和,卵石成分以火成岩为主,分布于土层和卵石层界面处的卵石充填有黏性土。卵石含量一般大于75%,粒径一般48cm,个别大于20cm,呈亚圆形、圆形,一般呈微风化,少量呈强风化中等风化,充填物主要为中砂、圆砾及少量黏性土。本次勘察未揭穿该层。第二章深沟槽开挖施工工艺技术一、复核及加密控制
10、点对建设单位提供的控制点进行复测,提出复测成果。合格后,根据排水管道设计中心线,在现场测设出污雨水管道中线和各段起点、终点、平面折点、检查井位,用木桩顶钉中心钉标定。并在起点、终点及平面折点沟槽处适当位置,设置方向控制桩或引桩以便于进行桩位恢复。施工用水准点宜按间距81m,在不易被碰撞处进行加密。二、放线根据开挖沟槽底宽、深度、放坡系数计算出沟槽开口宽度,依据中线标桩放出沟槽开挖上口线、平台或槽底边线,撒白灰标示。三、沟槽开挖(一)开挖顺序先深后浅;先主管后支管;先下游后上游。充分做好施工组织工作,把沟槽开挖、管道安装、沟槽回填、路堑开挖等工序形成流水作业。(二)开挖方式1、主管开挖:以横向连
11、接管(约81m)分段。根据现场条件采用放边坡方式进行沟槽开挖。由于沟槽深度大于5m,需分层开挖,放坡坡度为道路左侧每层1075,以设计槽底起向上3.1m设卸压平台,平台宽=5m。道路右侧也分为两层开挖,最底层坡度采用1:0.5,第二层放坡坡度采用1:0.75,以设计槽底起向上3.1m设卸压平台,平台宽=2m,右侧卸压平台正好可作为西侧雨水沟槽底部,防止过度开挖。机械开挖沟槽,槽底应预留300mm用人工进行捡底。槽底一边预留50cm做临时排水沟,每隔3O5O米设一3*3米的集水坑,以便于排水。2、支管开挖:根据现场条件采用放边坡方式进行沟槽开挖。由于沟槽深度大于5m,需分层开挖,放坡坡度为道路左
12、侧每层1:0.75,以设计槽底起向上3.1m设卸压平台,平台宽=5m。道路右侧也分为两层开挖,最底层坡度采用1:05第二层放坡坡度采用1:0.75,以设计槽底起向上3.1m设卸压平台,平台宽=2m,右侧卸压平台正好可作为西侧雨水沟槽底部,防止过度开挖。机械开挖沟槽,槽底应预留30Omm用人工进行捡底。槽底一边预留50Cm做临时排水沟连接至主管临时排水沟,以便于排水。排水管沟槽底部的开挖宽度,按下式计算:B=DI+2(b1+b2+b3)+2*排水沟式中B一管道沟槽底部的开挖宽度Imm);D1一管道结构的外缘宽度(mm);bl管道一侧的工作面宽度(mm),当Dl500、500Dl1000、1000
13、Dl1500,bl分别为400、500、600o槽底需设排水沟时,bl应增加500mmab2一管道一侧的支撑厚度,可取150-2Oomm。b3一现场浇筑碎或钢筋混凝土管渠一侧模板的厚度(mmJo(三)沟槽排水根据降水深度及有无流沙情况,一般采用集水坑降水和深井降水相结合。1、集水坑降水即先在操作面外侧开挖排水沟,沟深30Omm500mm,每间隔3O5Om设集水井,用潜水泵将聚集的水抽出,使工作面保持枯燥状态。2、在开挖排水管道沟槽时,如可见地下水。为确保无水施工,必须作深井际水。本合同段考虑深井间距35m设置一口,井孔沿拟建道路边线外侧(靠近污水管道侧)处一字形布置。降水井深采用15m,井管采
14、用水泥井管,井管直径300mm。其中上部井壁管10.0m,滤水管5.0m。抽水设备采用QY-15型潜水泵,其技术参数为:日出水量为360吨,电机功率2.2KW。3、雨季施工,要在沟槽四周外侧设置截水沟,防止地表水流入槽内。(四)埋设管道坡度板1、坡度板的埋设间距为IOm0管道平面折点、纵向变坡点、曲线段及附属构筑物处,增设坡度板。2、坡度板距槽底高度以便于测量和管道安装操作为宜,机械挖槽在人工清底前埋设。坡度板应埋设牢固,不高出地面,伸出槽邦长度大于300mm,坡度板截面不小于50mmX150mm。3、坡度板上设管线中心钉和高程板。坡度板做法如下:(1)管线中心钉钉在坡度板顶面。(2)高程板钉
15、在坡度板一侧,保持垂直。(3)坡度板上应标明桩号(检查井处标明井号);高程钉的绝对高程以及高程钉至流水高程的下返常数。在跌落井处,应在坡度板两侧分别标明下返常数。(4)在浇筑碎管基及管道铺设前,均应复测坡度板的中心线及高程钉的高程。(五)沟槽的质量标准1、外观质量标准(1)严禁扰动槽底土体。如发生超挖不允许用原土回填,采用填砂砾石处理。(2)槽底不得受水浸泡。(3)沟槽边坡应顺直且不陡于规定的坡比。2、沟槽偏差应符合相关标准规定:3、当沟槽地基出现异常时,会同相关单位确定处理方法,应检验地基承载力,可采用换填等方式进行处理。(六)沟槽回填1、排水管符合以下规定后应及时回填:(1)污水管闭水试验
16、合格。(2)雨水管施工完毕并经检查合格。(3)税根底强度,接口抹带的水泥砂浆强度25Nmm2(4)雨水方沟的侧墙到达设计强度要求,并已盖好盖板。2、回填土时,应符合以下规定:(1)槽底至管顶以上50Omm范围内,不得含有机物以及大于50mm的砖、石等硬块。在抹带接口处,应用砂砾石回填。(2)自下而上在沟槽两侧对称回填,均匀上升。分段夯实时,留阶梯接茬且不得漏夯和损伤管道。接茬不应留在检查井处。(3)同一沟槽中有双排管道,其根底底面位于同一高程时,管道之间的回填应与管道与槽壁之间的回填对称进行。(4)同一沟槽内有双排管道但根底底面的高程不同时,应先回填根底较低的沟槽,当回填至较高根底底面高程后按
17、c、规定回填。(5)管道两侧和管顶以上50Omm范围内,回填土由人工在沟槽两侧对称运入槽内,不得直接扔在管道上或集中推入。回填土每层虚铺厚度30Omm,施工中胸腔局部采用电动蛙式打夯机和管道液压振动锤夯实,且应夯夯相连,管顶及以上50Omm范围采用人工夯实。(6)管顶50Omm以上,用机械进行回填施工,但应根据填土的已有厚度使用不同轻重型的碾压机械进行静压。并控制行驶速度不超过2kmh,且碾压的重叠宽度不得小于200mm。3、检查井、雨水口及其井室周围的回填,应符合以下规定(1)碎或砌体水泥砂浆强度到达设计规定,井壁同管道连接处应采用水泥砂浆填平。(2)路面范围内的井室周围,应采用6%水泥稳定
18、碎石加强,宽度不小于80cm。(3)井室周围的回填应与管道沟槽的回填同时进行,当不便同时进行时,应留台阶接茬。(4)井室周围回填压实时,应沿井室中心对称进行,且不得漏夯。(5)回填材料压实后应与井壁紧贴。(6)路面中的检查井和雨水口四周应设置胀缝与碎板完全隔开,并在其周围设置防裂钢筋。碎路面接缝距检查井或雨水口的最近边缘应大于或等于l5m04、沟槽回填、压实的外观质量标准(1)回填土中不得含有碎砖、石块、碎碎块及大于IOomm的硬土块;填砂砾石的含水量以接近最正确含水量为宜。回填砂砾石前,应对所回填砂砾石进行标准击实试验,找出其最正确含水量和最大干密度,管顶以上50Omm之内,不得回填大于10
19、0mm的土块及杂物。(2)沟槽回填采用级配砂砾,应掌握其最正确含水量,分层摊铺、压实,且注意保护管道。(3)回填时槽内应无积水,不得回填淤泥,腐殖土及有机物。(4)胸腔以上部位,在非同时进行的两个回填土段的搭接处,不得形成陡坎,应随铺上将夯实层留成阶梯状,阶梯长度大于高度的两倍。(5)井室等附属构筑物回填土应在四周同时进行。管道沟槽两侧同时回填,两侧压实面高差不得超过300mmo5、沟槽回填土密实度一般标准(轻型击实)管道胸腔(I)k93%管顶以上50Omm以内(II)k87%管顶以上LOm-2.5m(11I)k290%土路床下0.8m(IV)k298%土路床下0.8mL5m(V)k297%四
20、深沟槽及周围建筑物工程监测(1)本工程开挖深度范围处于填筑土、高液限粘质土、中液限粉质土、中砂和卵石组成,应进行现场监测,做到信息化施工。监测内容主要为沟槽深层土体水平位移、周围建筑物的沉降观测。(2)深沟槽工程现场监测的内容:1 .深沟槽开挖过程中周边土体的深层水平位移观测。2 .对周边建筑物的沉降观测作为体个重点,基坑边需保存的建筑物均需按标准要求设置沉降观测点。(3)监测警戒值:1 .深层土体水平位移警戒值为50mm,每日水平位移值连续三天大于4mm。2 .周边建筑物监测报警值:累计40mm,沉降速率为连续三天大于4mmd.在深沟槽开挖过程中应定人定期进行观测,有异常情况应进行连续观测
21、并及时通知有关单位,以便及时处理。(4)深沟槽监测要求1 .本深沟槽沉降观测点4个。2 .一般情况下开挖期间每天观测二次,如遇位移、沉降变化较大时,那么应增加观测次数。3 .观测数据应当每天填于规定的记录表格,及时向建设、监理单位提供真实、可靠和连续性的数据记录。4 .所有测量仪器在使用前均应经过校核。五、深沟槽险情应对措施为确保深沟槽及周围建筑物的平安和正常使用,确保工程的顺利进行,对可能出现的险情做如下对策:1 .在深沟槽开挖期间,现场成立平安应急协调小组,由工程经理任组长,各施工班组长、技术负责人及工程平安员均为成员,土方开挖期间24小时保持联系方式畅通,发现问题有关人员需在半小时内赶
22、赴现场。2 .方开挖期间雨天设专人定时检查边坡稳定情况,及时分析监测资料,发现问题及时处理。如果坡顶出现裂缝,那么应立即停止开挖,坑内填土、坑外卸载,加密加长锚杆,水泥浆灌缝。3 .如上部杂填土中水量较大,坡面漏水应用导管引流后,用高强度素混凝土和钢丝网喷射混凝土浇平封堵,水流量较大时,采取前面方法外,再结合坑外压密注浆等措施。4 .在深沟槽开挖中,如出现边坡水平位移超过警戒值,及时通知有关各方,同时采用坡顶卸载、减缓放坡角度的方法处理。5 .当土体出现滑移趋势时,及时回填土,并通知各方研究对策。6 .现场准备一局部抢险物资,如钢管、草包、砂包、雨布等,万一出现作临时应急之用,做到人员、物资、
23、设备三到位。7 .在采取以上措施的同时,必须尽快铺筑深沟槽底的碎垫层,特别是靠近深沟槽边的碎垫层,以提高深沟槽抵抗土体变形的整体能力。第三章工程质量保证措施本工程基坑深、周边环境地质条件复杂、地下水丰富、因此保证基坑的施工质量是整个工程施工的关键。所有施工人员必须对此有高度一致的认识。为到达此目的,特提出以下工程质量管理、质量保证的技术措施。一、施工准备阶段的质量管理(一)认真学习和领会图纸,组织工程技术人员对设计图纸进行会审,使施工人员掌握施工图的内容、要求和特点。同时审查和发现施工图中待完善的问题,以便正确无误地施工。(二)编制好专项施工组织方案,在总的施工布置原那么指导下,依据施工情况进
24、行必要的调整和制定切实可行的施工方案,以确保工程好、快、省、平安、优质、高速、低耗地完成。(三)把好原材料、成品和半成品的质量检验,并做好保管工作。材料分类归放整齐,水泥、钢材、成品、半成品须有出厂合格证书和检验报告单,过期水泥及原材料不合格的不得使用。所有材料必须严格执行材料进场报验手续,并按现行要求进行每批次的抽样送检,并取得相应材料的检测报告,经监理及建设单位确认前方可使用。(四)施工机具设备投入使用前应检修完善。并坚持制度性的保养、检修,确保其正常,不得因机械故障影响工程质量,测量仪器须经有关部门年检合格。(五)施工组织准备。(六)由于本工程的重要性,公司将组织一个强有力的工程施工管理
25、领导班子,施工管理十大员实行全员持证上岗。为工程创优打下良好的根底。(七)建立完善的质量管理体系,成立以高级工程师为主的质量平安监督小组。强化公司、工程经理、施工班组三级质量自控,制定明确的质量指标,加强质量监督力度,明确管理人员与质安人员的质检权限,落实质检职责,严格执行质检程序,对质量进行层层把关。(八)成立质量管理小组,开展全面质量管理活动,以优良样板工程为目标,做好创优各项工作。成立以消除质量通病为目标的质量小组,充分发挥参加人员的积极性。制定详细周密的方案,落实措施,严格把关,杜绝质量通病的产生。质量小组具体人员详见施工组织设计。二、施工过程中的质量管理(一)做好施工技术交底,严格按
26、照设计图纸,施工组织方案及其他施工标准规进行施工,除建立工程质量管理保证体系外,应认真履行技术交底程序,将设计意图、设计变更、操作规程、施工工艺、技术要求、技术措施和质量标准向各工种及各级施工人员进行详细的讲解交底,让作业人员真正做到心领神会,施工时准确无误。(二)质量保证技术措施:严格按建筑工程施工及验收标准、规程和设计图纸要求施工,减少和防止返工现象,抓好一次成优。(三)严格控制轴线、标高,布置好轴位布置图和标高控制点,严格执行复核制度。对开挖边线及高程控制点及时进行校对复核,设立观测点对基坑边坡和周围建筑物的变形实施严格监控。(四)明确工程验收程序,当上一道隐蔽工程工序结束,须经自检,互
27、检、专检合格后,通知监理、(质监站验)、及业主验收前方可进入下一道工序施工。(五)施工过程如发生严重的质量缺陷和事故,应及时上报,不得随意自行处理。(六)严格坚持施工中高标准,严要求,不合格的必须返工重来,决不就。坚持施工标准、规程操作。克服管理和操作上的自由化。杜绝打乱仗现象。(七)每日开工前,现场施工管理人员都要向操作手进行技术交底,对挖土的区位、深度、宽度以及与支护作业的协调进行详细的布置和安排。对现场区域不明确的市政管线及其它重要设施,必须探明方可进行施工。严禁擅自超前开挖。(八)严格按施工规程和设计图纸进行支护作业,同时应针对现场的情况,随时与设计方案对照,加强信息反响,做到动态设计
28、动态施工、动态管理。(九)严格按设计方案和监测标准实施监测,每天组织有关人员分析监测结果,及时绘制各监测点的时间位移曲线,并及时将监测结果反响设计,调整和修改设计方案,确保工程平安。(+)按设计应急方案准备好各种应急材料,随时备用。并组织抢险队进行应急预演,确保应急操作熟练。(十一)基坑质量验收标准基坑施工质量应符合以下规定:1、基底不应受浸泡;天然地基不得扰动、超挖;检查方法为:观察,检查地基处理资料、施工记录。2、基坑边坡稳定,无变形、沉降、位移,无线流现象;基底无隆起、沉陷、涌水(砂)等现象;检查方法:观察,检查检测记录、施工记录。3、基坑边坡完整,无明显渗水现象;4、基坑开挖允许偏差
29、符合下表规定:基坑开挖允许偏差检查工程允许偏差Imm)检查数量检查方法范围点数平面位置50每轴4经纬仪测量,纵横各二点高程土方20每25m215m5m方格网挂线尺量石方+20、-200平面尺寸满足设计要求每座8用钢尺量测,坑底、坑顶各4点放坡开挖的边坡坡度满足设计要求每边4用钢尺量测多级放坡的平台宽度+100,-50每级每边2用钢尺量基底外表平整度20每25m21用2m靠尺、塞尺量测三、平安保证措施(一)在进行槽下施工时,要注意沟壁的稳定情况,所有人员施工人员必须戴平安帽,并不得在沟槽内坐卧、休息,要在沟上设专人监视,防止下面施工人员未知的情况下,发生边坡滑坡、塌方及有土块等颗粒滚落沟槽中,。
30、另外要对发现的潜在危险及时去除,不排除潜在危险,不能进行施工。(二)在雨季施工时,采用防雨彩条布对沟槽边坡进行覆盖,以便被雨水冲刷出现塌方,同时沟槽边3米以内严禁堆放重物、土方、停放大型机械。(三)管沟的开挖过程中,如发现基地土质与设计不符时,需及时向监理工程师及建设单位现场代表汇报,并请示设计及地勘单位研究处理,同时做好隐蔽工程记录。(四)施工期间,在沟槽两侧设置平安警示,晚间要设置警示灯。(五)工程部针对深沟槽施工成立平安检查小组,施工现场只要在施工情况下,就要存在平安员进行监督,随时检查消除可出现塌方的陷患。(六)工程部加强对施工人员的平安施工培训教育。第四章沟槽开挖施工专项平安保证措施
31、一、严格按施工组织设计施工。二、每项工程开工前,制定操作细那么,并向施工人员交底。三、工地的平安防护设施要齐全有效,要有明显的警示警告标志。四、沟槽开挖时根据设计要求或地质情况按规定的沟槽边坡分层下挖,严禁局部开挖深坑或从底层向四周掏土的方法施工。沟槽顶面边坡以外的四周,应开挖排水沟,并经常保持畅通。沟槽周边设平安围栏。沟槽上部有动载时,沟槽边缘与动载间应留有一定距离的护道或采取加固措施。五、当监测工程超过其警告值时,应采取以下措施:(一)在变化到达警告值24小时内,提交一份详细的应急实施方案,内容包括到达警告值所执行的应变措施和到达警戒值所执行的应变措施。(二)执行到达警告值制定的措施。(三
32、依照详细应急实施方案,做好执行紧急预案措施做准备。六、当监测工程超过其警戒值时,应采取以下措施:(一)依照应急实施方案,执行紧急预案措施,防止到达行动值。(二)在工程影响范围内采取额外的措施,防止到达行动值。(三)修正紧急方案,包括细微的变形、评估监测相关的建筑物和沟槽围护结构的影响。七、当监测工程到达行动值时,应会同建设、设计、监理等相关部门商讨所需紧急抢险措施,应当:(一)执行紧急应变措施,可能包括暂停在受影响区内的施工或减小地面的措施变形。(二)准备呈份详细的报告回忆讨论施工方法及分析建筑物的变形、地面反响和建筑物的加固方案。(三)暂停施工工程,直至证明断续施工对其他建筑物和沟槽内的人
33、员的平安没有影响。第五章平安生产技术措施一、在沟槽开挖的同时,严格按照施工平安技术要求,保证施工生产的平安。二、施工前,技术人员认真复核地质资料,针对不良地质做好超前预防措施以及应急措施,以便有突发事情时,能够采取切实可行的处理措施。三、技术人员根据核实后的地质等相关资料,并对照施工方案和技术措施,确定正确的施工顺序、选择合理的施工方法及采取相应的平安技术保护措施。在施工过程中随时注意沟槽的稳定情况,根据监测数据调整施工,确保施工平安。四、沟槽开挖前在外侧设置截水沟,防止地表水流流入沟槽内,做好沟槽附近或横跨沟槽的地下管线的保护和监测,并严禁沟槽外侧IOm范围内堆载大于20kPa的重物。五、对
34、沟槽的变形、位移进行精密观测、严格监控,按设计要求的频率进行监测,必要时候加密频率,接近警戒值或者变化量异常及时相相关部门汇报,以便采取切实有效的措施确保结构和人员的平安。第六章现场平安控制措施一、平安防护(一)各种施工人员先进行岗前平安培训,做到持证上岗。班组在班前进行上岗交底,上岗检查,上岗记录的“三上岗”和每班一次的“一讲评”平安活动。(二)做好个人防护,进入施工现场人员必须戴好平安帽,当班工作人员必须穿工作服,戴工作手套。从事2m以上高空作业,必须系好平安带。设专职平安员负责各种设备和施工过程中的平安隐患检查工作。(三)沟槽四周布设牢固的钢管围栏以及防护网,围栏上漆警戒色,挂警示牌。(
35、四)对于运输、提升、供电、照明及专用设备等都要经过严格计算、设计、安装、检查,验收合格后才能投入使用,并有专人检查、维护、保养。(五)加强施工过程中的地表沉降、沟槽防护等的监控量测工作,及时反响量测信息,根据量测结果及分析情况,及时调整施工工序或方法,确保施工平安。(六)做好交通运输的平安工作,施工场地设置交通标识灯、交通警示牌,并安排专职的交通疏解人员,以便疏解行人和车辆。第七章文明施工及环保一、施工场地内的临时设施布置,要做到合理、实用和美观大方;材料设备存放整齐、合理;磴土严格按指定地点进行堆放,不得影响市容及场观;二、对进出的车辆进行检查、冲洗,确认不会对城市道路造成污染后,方可让车辆
36、驶出场地:三、场地内设沉淀池,泥浆和废水要经过沉淀过滤处理后才能排放,以防污染及堵塞下水道。假设因施工不慎造成下水道堵塞的,应立即自行疏通。场地内不能有积水,排水沟必须保证畅通;四、场内临时道路及有关场地应全部硬化,经常保持路面平整、清洁、畅通;五、协调好与周围单位、居民之间的关系,搞好生活区、施工场地的环境卫生。第八章平安应急预案一、应急组织机构与资源备置为加强对事故应急救援的领导,工程部成立处置突发事故应急处理领导小组(简称:应急处理领导小组),组长由工程经理担任,组员由工程的相关管理人员担任。1、组织机构应急处理领导小组组成成员如下:组长:陈智刚副组长:张小辉、罗佳组员:杨林、许源、严慧
37、颖、张青柳应急事故发生处理流程图1)应急救援工作小组构成:组长:陈智刚副组长:张小辉、罗佳组员:杨林、许源、严慧颖、张青柳职责:负责现场的应急救援工作的指导、协调。2)应急处理技术组组长:由陈智刚担任成员:工程部成员担任职责:担任重大生产平安事故发生后的技术处理,从技术方面提供处理意见。3)应急处理监测组组长:由许源担任成员:由现场管理施工员担任职责:担任重大生产平安事故发生后的监测工作。4)应急处理设备物资组组长:由严慧颖担任成员:工地材料设备人员职责:担任重大生产平安事故发生后的物资设备的供给。5)应急处理保卫组组长:由杨林担任副组长:由现场施工员担任成员:工地保安人员组成职责:负责将受平
38、安威胁的人员疏散到平安地带,确保现场无受平安威胁的人员后,再对受平安威胁的财产实施转移,转移至平安地带。6)应急处理突击队队长:由张青柳担任突击队员:由各班、组长、突击队、义务消防队队员组成职责:担负事故现场各类重大施工的处理任务。7)医疗救护队队长:由张小辉担任成员:由工程部成员担任职责:负责紧急情况下把受伤人员送到成都市第六人民医院。说明:应急救援领导小组和应急处理组织机构中相关人员如发生变动,由变动部门重新担任此岗位的人员担任,并对其相应的职责负责。4、应急物资准备工地应急物资、机械设备储藏见下表所示。应急物资、机械设备储藏表序号材料设备名称甲.位数量备注1发电机台22对讲机台6316t
39、起重机台14抽水机台45氯气瓶套6供伤员吸氧6急救简易担架个5应配套配置止血绷带、纱布7夹板套3二、沟槽应急预案1、在沟槽开挖过程中,如遇以下情况,应采取应急措施进行处理:(1) .当地面出现裂缝时必须及时用粘土或水泥砂浆封堵,并查找原因防止此类情况的再次出现。(2) .当沟槽侧壁土体出现渗漏水时,应及时增设泄水管,卸载水压力。(3) .当流泥、流沙或开挖使沟槽外地面或道路下沉、管线变形时,如超过允许值比拟小,应立即用粘土阻塞夯实再加混凝土封砌渗漏和用水泥砂浆、化学浆液等材料处理渗漏,并增加监测频率;如超过允许值相当大,造成地面或道路下陷、管线断裂时,应立即停止沟槽开挖和沟槽内降水,用粘土阻塞
40、夯实再加混凝土封砌渗漏和用水泥浆液、化学浆液等材料处理渗漏。2、沟槽边坡变形超过允许值或者有失稳前兆时,应立即采用以下措施:(D.当沟槽边坡变形超过允许值,但比拟小,无明显大的变化时,及时对变形部位加土钉支护,并增加监测频率。(2) .当支护结构变形过大,有失稳前兆,应立即停止开挖,立即采用砂包或其它材料回填沟槽,并立即上报驻地监理以及业主,组织业主、监理、勘察、设计等相关单位对现场情况进行研究分析,制定相应的针对性措施,在随后的施工中严格按措施进行。待沟槽稳定后再作妥善处理。(3) .当沟槽边土体严重变形,且变形速率持续增加时,应视为沟槽整体滑移失稳的前兆,立即停止沟槽内一切施工作业,紧急调
41、动人员采用砂包或其它材料回填沟槽,待沟槽稳定后再作妥善处理。加强沟槽的监测工作,及时将情况上报业主、监理等相关单位,由业主组织监理、勘察、设计等单位以及外部专家对沟槽的情况进行分析、总结,制定相关措施。然后根据制定措施进行下一步施工,并根据现场情况、监测数据对方案进行调整,直至确定沟槽的平安前方可进行开挖等作业。3、当沟槽开挖遇突水情况时,应立即采取以下措施:(D.应立即撤出人员、机具,并做Pl填土或砂包处理。现场设置足够数量的抽水机、水管等排水器材。(2).立即通知设计、监理、业主等相关部门现场确认,协同处理。4、当沟槽开挖遇边坡流砂现象,应立即采取以下措施:(1) .假设边坡开挖时出现少量
42、流砂,可立即喷射面层混凝土进行封闭,并埋设泄水孔,降低水压。(2) .假设边坡开挖时出现砂层大块坍塌,应立即做回填土或砂包处理,并及时通知设计、监理、业主等相关部门现场协同处理。(3) 员受伤应急救援措施(4) 血的急救处理:(5) 首先确定是动脉还是静脉出血,再决定止血方法。(2) .直接压迫伤口止血法为最简单的方法。(3) .假设为动脉出血,那么依以下方式进行。a.头部出血如在眼睛以上部位,那么压迫耳前方。b.面部出血如在眼睛以下部位,那么压迫下颗角约一寸处。c.颗部或喉部出血,将大拇指置于颈部。d.肩肢及上臂之上部出血,将大拇指压迫锁骨后之凹窝。完成初步处理后,应立即送医院。6、压伤的急
43、救处理:(D.使伤者仰卧,头低脚高,使其安心不让其不乱动。.受伤之肢体任其露出,不用覆盖,可让其用一点冰水淑口,但不可饮用任何液体。(3) .速送伤者就医,并告知医生伤者被压伤之部位。7、骨折的急救处理:(D.除非伤者在危险场所,否那么需先将伤者骨折固定后才能移动。(4) .在不增加伤者痛苦的原那么下,尽可能让伤肢于自然位置。(5) .加绑副木时,应用软物垫底,同时副木长度要超出骨折出上下个一关节。.速送就医。工地急救员边抢救边送往急救:8、坍塌事故的的抢险措施一旦发生事故,应尽快解除挤压,在解除压迫的过程中,切勿生拉硬拽,以免进一步伤害,现场处理各种伤情,如心肺复苏等。同时,就近送医院抢救。
44、严重可能全身被埋,引起土埋窒息而死亡,在急救中应先去除头部的土物,并迅速去除口、鼻污物,保持呼吸畅通。9、机械伤害事故的抢险措施(1)对于一些微小伤,工地急救员可以进行简单的止血、消炎、包扎。(2)就近送成都市第六人民医院。第九章边坡稳定性计算书设计工程:枫丹路道路建设工程工程施工一标段设计简图设计条件根本参数所依据的规程或方法:建筑基坑支护技术规程JGJ120-2012基坑深度:5.000(m)基坑内地下水深度:8.000(m)基坑外地下水深度:8.000(m)基坑侧壁重要性系数:LOOo土钉荷载分项系数:1.250土钉抗拔平安系数:1.600整体滑动分项系数:L300坡线参数坡线段数1序号
45、水平投影(In)竖向投影(m)倾角(。)12.0005.00068.2土层参数土层层数4层号土类名称层厚重度浮重度粘聚力内摩擦角与锚固体摩阻力与土钉摩阻力水土(m)1(kNf3)杂填土(kNf3)1.800(kPa)17.0(度)(kPa)5.0(kPa)10.05.010.02粉土2.40019.514.216.050.050.03卵石0.70021.00.035.0140.0140.04卵石2.60023.00.042.0220.0220.0超载参数超载数1序号超载类型超载值(kNm)作用深度(In)作用宽度(In)距坑边线距离(In)形式长度(m)1满布均布10.000土钉参数土钉道数3序号水平间距(m)垂直间距(m)入射角度(度)钻孔直径(mm)11.4001.50015.05021.4001.50015.05031.4001.50015.050花管参数基坑内侧花管排数O基坑内侧花管排数O锚杆参数锚杆道数O坑内土不加固施工过程中局部抗拉满足系数1.000施工过程中内部稳定满足系数内部稳定设计条件考虑地下水作用的计算方法:总应力法1.000圆弧滑动坡底截止深度(m):0.000(m)圆弧滑动坡底滑面步长(m):1.000(m)设计结果局部抗拉设计结果工况开挖深度破裂角支锚号设计长度
