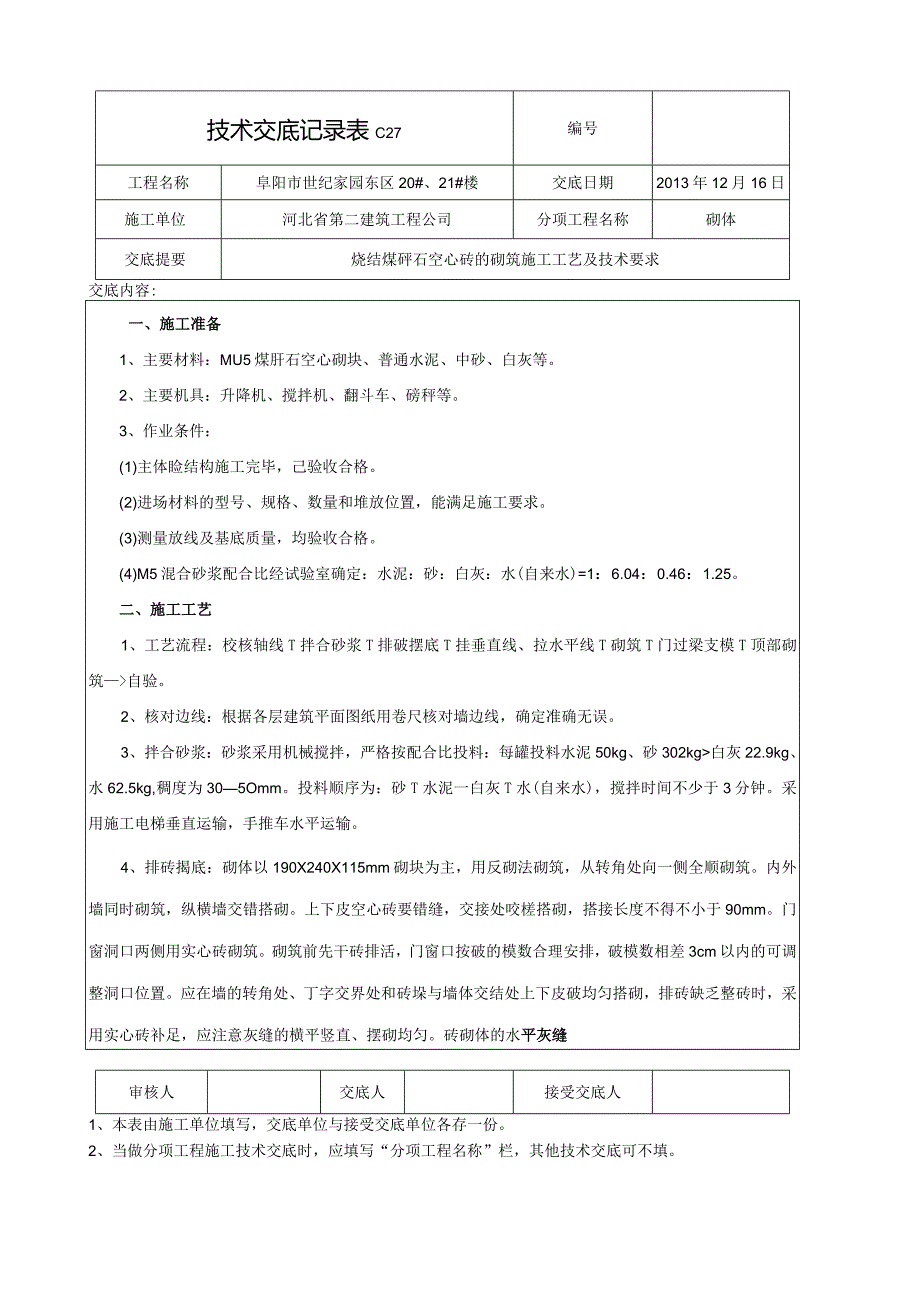

1、技术交底记录表C27编号工程名称阜阳市世纪家园东区20#、21#楼交底日期2013年12月16日施工单位河北省第二建筑工程公司分项工程名称砌体交底提要烧结煤砰石空心砖的砌筑施工工艺及技术要求交底内容:一、施工准备1、主要材料:MU5煤肝石空心砌块、普通水泥、中砂、白灰等。2、主要机具:升降机、搅拌机、翻斗车、磅秤等。3、作业条件:(1)主体睑结构施工完毕,己验收合格。(2)进场材料的型号、规格、数量和堆放位置,能满足施工要求。(3)测量放线及基底质量,均验收合格。(4)M5混合砂浆配合比经试验室确定:水泥:砂:白灰:水(自来水)=1:6.04:0.46:1.25。二、施工工艺1、工艺流程:校核

2、轴线T拌合砂浆T排破摆底T挂垂直线、拉水平线T砌筑T门过梁支模T顶部砌筑自验。2、核对边线:根据各层建筑平面图纸用卷尺核对墙边线,确定准确无误。3、拌合砂浆:砂浆采用机械搅拌,严格按配合比投料:每罐投料水泥50kg、砂302kg白灰22.9kg、水62.5kg,稠度为305Omm。投料顺序为:砂T水泥一白灰T水(自来水),搅拌时间不少于3分钟。采用施工电梯垂直运输,手推车水平运输。4、排砖揭底:砌体以190X240X115mm砌块为主,用反砌法砌筑,从转角处向一侧全顺砌筑。内外墙同时砌筑,纵横墙交错搭砌。上下皮空心砖要错缝,交接处咬槎搭砌,搭接长度不得不小于90mm。门窗洞口两侧用实心砖砌筑。

3、砌筑前先干砖排活,门窗口按破的模数合理安排,破模数相差3cm以内的可调整洞口位置。应在墙的转角处、丁字交界处和砖垛与墙体交结处上下皮破均匀搭砌,排砖缺乏整砖时,采用实心砖补足,应注意灰缝的横平竖直、摆砌均匀。砖砌体的水平灰缝审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。技术交底记录表C27编号工程名称阜阳市世纪家园东区20#、21#楼交底日期2013年12月16日施工单位河北省第二建筑工程公司分项工程名称砌体交底提要烧结煤砰石空心砖的砌筑施工工艺及技术要求交底内容:控制在IOmm,不能

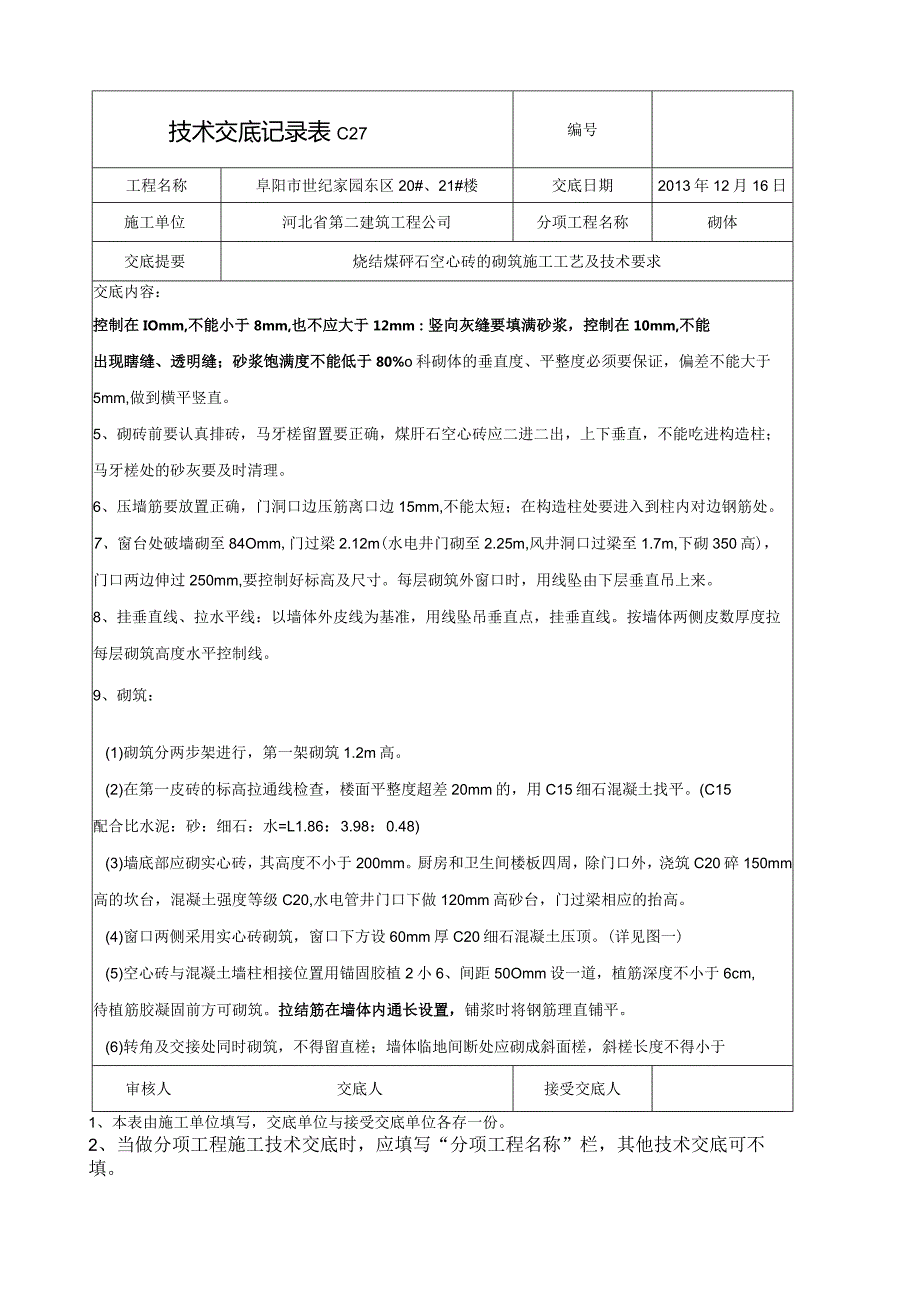

4、小于8mm,也不应大于12mm:竖向灰缝要填满砂浆,控制在10mm,不能出现瞎缝、透明缝;砂浆饱满度不能低于80%o科砌体的垂直度、平整度必须要保证,偏差不能大于5mm,做到横平竖直。5、砌砖前要认真排砖,马牙槎留置要正确,煤肝石空心砖应二进二出,上下垂直,不能吃进构造柱;马牙槎处的砂灰要及时清理。6、压墙筋要放置正确,门洞口边压筋离口边15mm,不能太短;在构造柱处要进入到柱内对边钢筋处。7、窗台处破墙砌至84Omm,门过梁2.12m(水电井门砌至2.25m,风井洞口过梁至1.7m,下砌350高),门口两边伸过250mm,要控制好标高及尺寸。每层砌筑外窗口时,用线坠由下层垂直吊上来。8、挂垂

5、直线、拉水平线:以墙体外皮线为基准,用线坠吊垂直点,挂垂直线。按墙体两侧皮数厚度拉每层砌筑高度水平控制线。9、砌筑:(1)砌筑分两步架进行,第一架砌筑1.2m高。(2)在第一皮砖的标高拉通线检查,楼面平整度超差20mm的,用C15细石混凝土找平。(C15配合比水泥:砂:细石:水=L1.86:3.98:0.48)(3)墙底部应砌实心砖,其高度不小于200mm。厨房和卫生间楼板四周,除门口外,浇筑C20碎150mm高的坎台,混凝土强度等级C20,水电管井门口下做120mm高砂台,门过梁相应的抬高。(4)窗口两侧采用实心砖砌筑,窗口下方设60mm厚C20细石混凝土压顶。(详见图一)(5)空心砖与混凝

6、土墙柱相接位置用锚固胶植2小6、间距50Omm设一道,植筋深度不小于6cm,待植筋胶凝固前方可砌筑。拉结筋在墙体内通长设置,铺浆时将钢筋理直铺平。(6)转角及交接处同时砌筑,不得留直槎;墙体临地间断处应砌成斜面槎,斜槎长度不得小于审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。技术交底记录表C27编号工程名称阜阳市世纪家园东区20#、21#楼交底日期2013年12月16日施工单位河北省第二建筑工程公司分项工程名称砌体交底提要烧结煤砰石空心砖的砌筑施工工艺及技术要求交底内容:高度的2/3。

7、必须留槎设小6拉结筋。7、门过梁安装:过梁的标高、位置必须准确。在门洞口WIoOomm,采用100厚现浇过梁,两边伸过洞口250mm,下配310,并加弯勾;IoOomlnV洞W1500mm时,采用现浇过梁,宽同墙宽,高180mm,上下各2中12,箍筋06200,两边伸过洞口250mm。预留洞口宽超过300mm,加设碎过梁60mm高,搭入支座不小于100mm;墙垛0240时采用混凝土浇筑详见图二).8、顶部砌筑:空心砖墙砌至梁或楼板下,留不大于20Omm的空隙,待填充墙砌完并应至少间隔7d后,用实心砖斜砌挤紧,并用砂浆填实。三、质量标准:1、主控工程、一般工程见下表主控工程1砌块强度等级设计要求

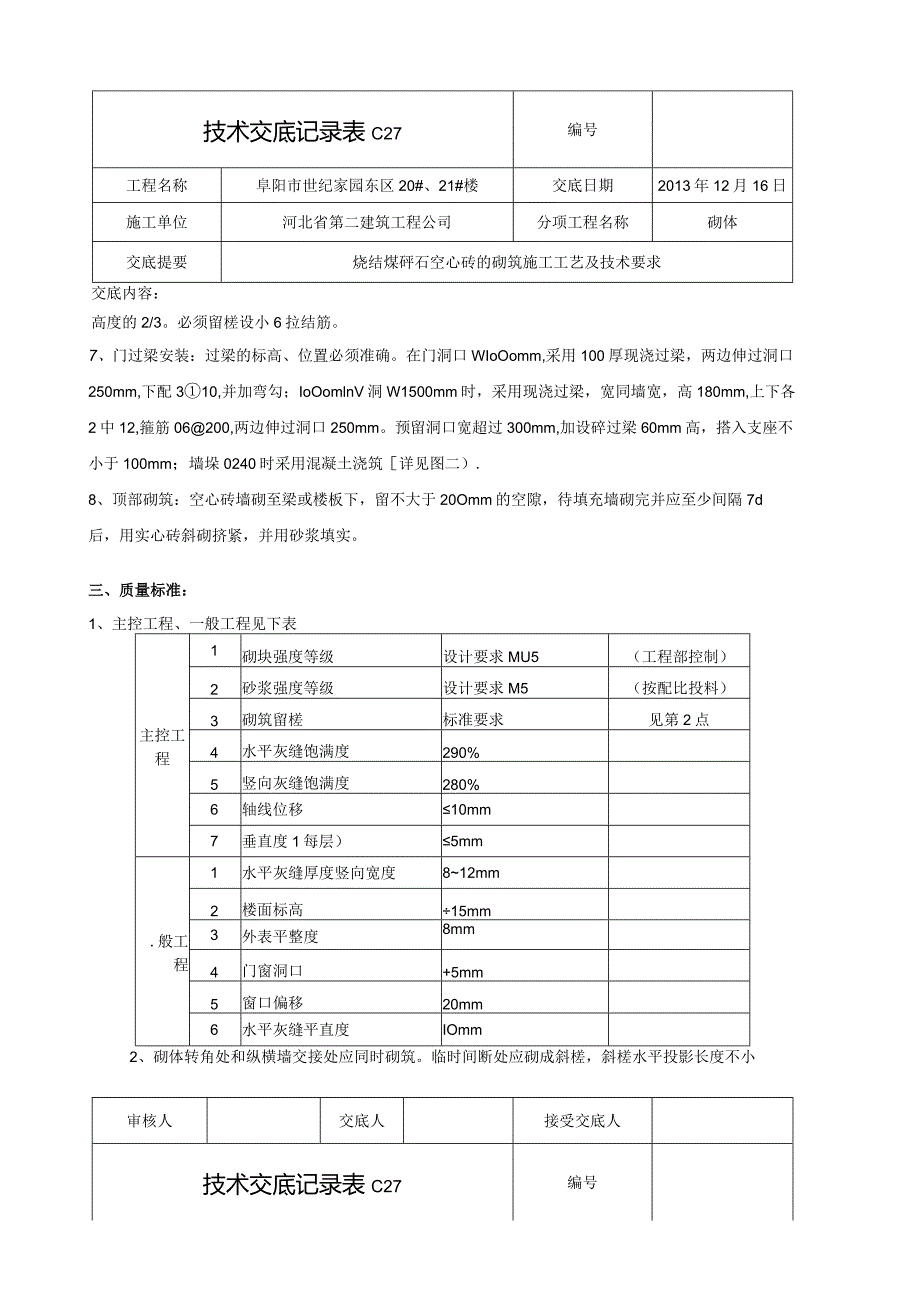

8、MU5(工程部控制)2砂浆强度等级设计要求M5(按配比投料)3砌筑留槎标准要求见第2点4水平灰缝饱满度290%5竖向灰缝饱满度280%6轴线位移10mm7垂直度1每层)5mm.般工程1水平灰缝厚度竖向宽度812mm2楼面标高15mm3外表平整度8mm4门窗洞口+5mm5窗口偏移20mm6水平灰缝平直度IOmm2、砌体转角处和纵横墙交接处应同时砌筑。临时间断处应砌成斜槎,斜槎水平投影长度不小审核人交底人接受交底人技术交底记录表C27编号工程名称阜阳市世纪家园东区20#、21#楼交底日期2013年12月16日施工单位河北省第二建筑工程公司分项工程名称砌体交底提要烧结煤砰石空心砖的砌筑施工工艺及技术

9、要求交底内容:于高度的2/3o四、施工中应注意的问题1、成品保护(1)水电和室内设备应于砌筑同时进行安装。安装时,注意保护墙体,不得随意凿洞。(2)手推车应,防止碰撞墙体。(3)空心砖墙上,不得搭放脚手架排木。(4)植在碎内的拉结筋不得任意弯折。(5)空心病在楼板上要分散堆放。2、平安措施(1)空心破砌筑时,不得站在墙上指挥和操作,不准随意在墙上设置受力支撑或拉缆绳。(2)施工人员必须戴好平安帽、禁止吸烟。3、施工质量(1)混合砂浆须在拌成后4小时内使用完。落地灰要及时清理,凝固的砂浆不得再次使用。(2)砌到顶部时不能挂线,在梁底或板底弹出墙边线,认真按线砌筑,以保证墙体顶部平直通顺。(3)拉结筋位置应预先计算稽行模数、位置、标高控制准确,不应将拉结筋任意弯折或切断使用。审核人交底人接受交底人技术交底记录表C2T编号工程名称阜阳市世纪家园东区20#、21#楼交底日期2013年12月16日施工单位河北省第二建筑工程公司分项工程名称砌体交底提要烧结煤阡石空心砖的砌筑施工工艺及技术要求交底内容:窗口处砌体图示06600240审核人交底人接受交底人技术交底记录表C27编号工程名称阜阳市世纪家园东区20#、21#楼交底日期2013年12月16日施工单位河北省第二建筑工程公司分项工程名称砌体交底提要烧结煤砰石空心砖的砌筑施工工艺及技术要求交底内容:审核人交底人接受交底人
