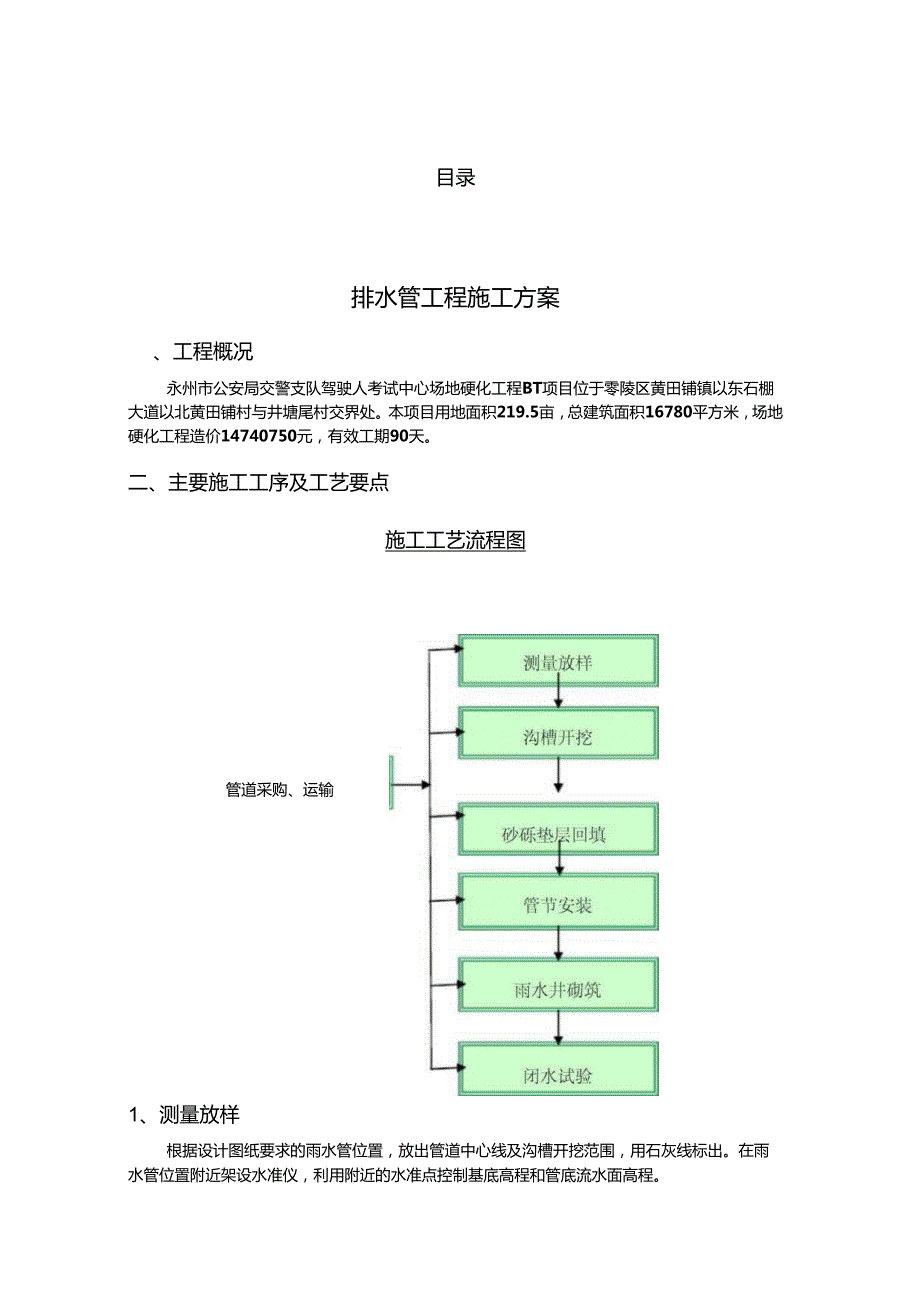

1、目录一、工程概况1二、主要施工工序及工艺要点1三、工期及人员配置31、现场施工管理组织机构32、施工作业人员配置3四、质量保证措施41、质量管理体系方针目标及承诺42、工程质量管理的依据43、项目质量保证体系44、质量管理体系组织机构45、质量管理保证56、质量管理制度6五、安全保证措施71、总则72、安全生产保证措施73、施工现场的安全教育84、施工现场安全检查、考核与奖罚9六、环境保护及文明施工91、环境保护92、噪声控制93、现场文明施工9排水管工程施工方案、工程概况永州市公安局交警支队驾驶人考试中心场地硬化工程BT项目位于零陵区黄田铺镇以东石棚大道以北黄田铺村与井塘尾村交界处。本项目用

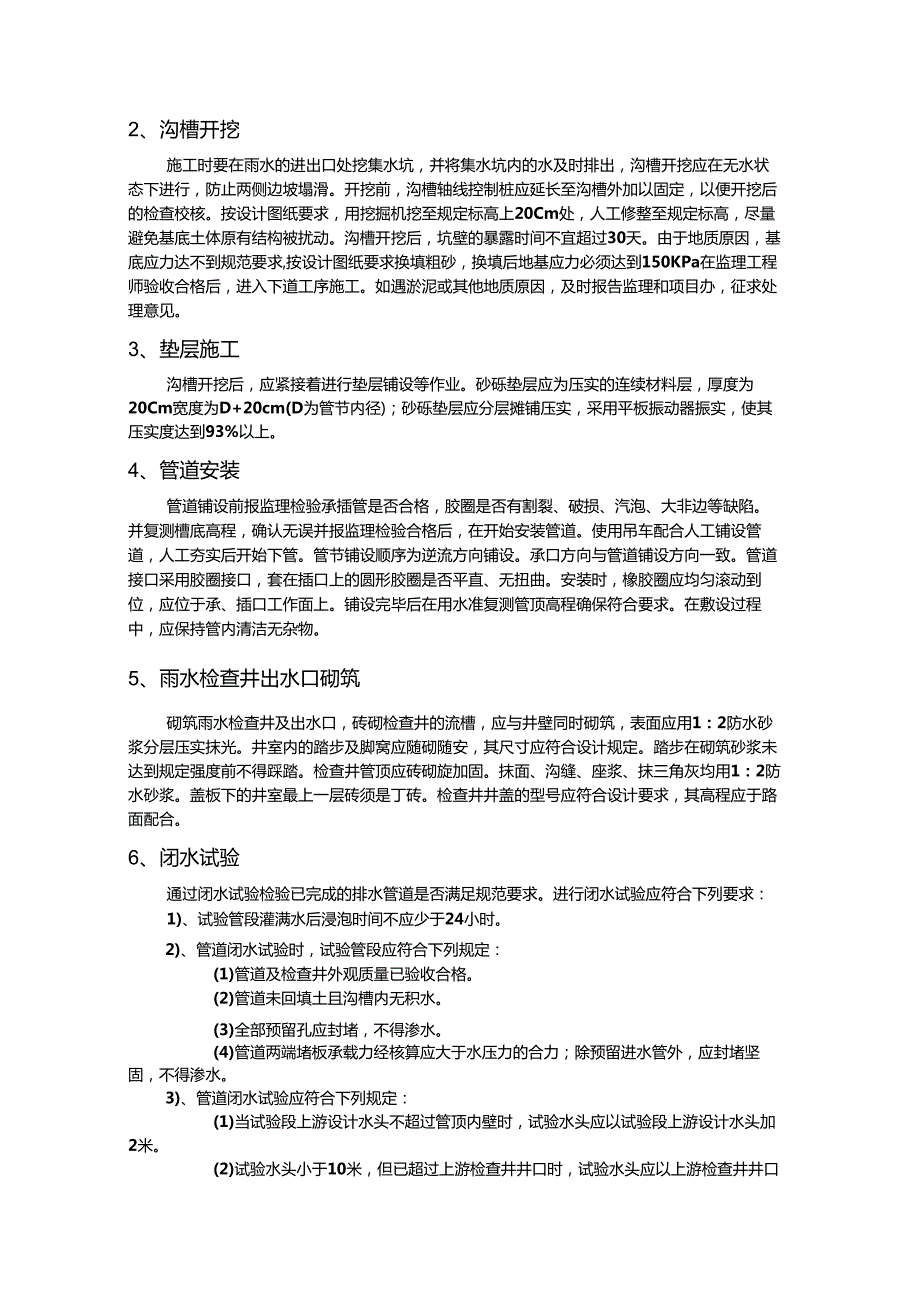

2、地面积219.5亩,总建筑面积16780平方米,场地硬化工程造价14740750元,有效工期90天。二、主要施工工序及工艺要点施工工艺流程图管道采购、运输1、测量放样根据设计图纸要求的雨水管位置,放出管道中心线及沟槽开挖范围,用石灰线标出。在雨水管位置附近架设水准仪,利用附近的水准点控制基底高程和管底流水面高程。2、沟槽开挖施工时要在雨水的进出口处挖集水坑,并将集水坑内的水及时排出,沟槽开挖应在无水状态下进行,防止两侧边坡塌滑。开挖前,沟槽轴线控制桩应延长至沟槽外加以固定,以便开挖后的检查校核。按设计图纸要求,用挖掘机挖至规定标高上20Cm处,人工修整至规定标高,尽量避免基底土体原有结构被扰动
3、沟槽开挖后,坑壁的暴露时间不宜超过30天。由于地质原因,基底应力达不到规范要求,按设计图纸要求换填粗砂,换填后地基应力必须达到150KPa在监理工程师验收合格后,进入下道工序施工。如遇淤泥或其他地质原因,及时报告监理和项目办,征求处理意见。3、垫层施工沟槽开挖后,应紧接着进行垫层铺设等作业。砂砾垫层应为压实的连续材料层,厚度为20Cm宽度为D+20cm(D为管节内径);砂砾垫层应分层摊铺压实,采用平板振动器振实,使其压实度达到93%以上。4、管道安装管道铺设前报监理检验承插管是否合格,胶圈是否有割裂、破损、汽泡、大非边等缺陷。并复测槽底高程,确认无误并报监理检验合格后,在开始安装管道。使用吊
4、车配合人工铺设管道,人工夯实后开始下管。管节铺设顺序为逆流方向铺设。承口方向与管道铺设方向一致。管道接口采用胶圈接口,套在插口上的圆形胶圈是否平直、无扭曲。安装时,橡胶圈应均匀滚动到位,应位于承、插口工作面上。铺设完毕后在用水准复测管顶高程确保符合要求。在敷设过程中,应保持管内清洁无杂物。5、雨水检查井出水口砌筑砌筑雨水检查井及出水口,砖砌检查井的流槽,应与井壁同时砌筑,表面应用1:2防水砂浆分层压实抹光。井室内的踏步及脚窝应随砌随安,其尺寸应符合设计规定。踏步在砌筑砂浆未达到规定强度前不得踩踏。检查井管顶应砖砌旋加固。抹面、沟缝、座浆、抹三角灰均用1:2防水砂浆。盖板下的井室最上一层砖须是丁
5、砖。检查井井盖的型号应符合设计要求,其高程应于路面配合。6、闭水试验通过闭水试验检验已完成的排水管道是否满足规范要求。进行闭水试验应符合下列要求:1)、试验管段灌满水后浸泡时间不应少于24小时。2)、管道闭水试验时,试验管段应符合下列规定:(1)管道及检查井外观质量已验收合格。(2)管道未回填土且沟槽内无积水。(3)全部预留孔应封堵,不得渗水。(4)管道两端堵板承载力经核算应大于水压力的合力;除预留进水管外,应封堵坚固,不得渗水。3)、管道闭水试验应符合下列规定:(1)当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游设计水头加2米。(2)试验水头小于10米,但已超过上游检查井井口时
6、试验水头应以上游检查井井口高度为准。4)、当试验水头达规定水头时开始计时,观测管道的渗水量,直至观测结束时,应不断地向试验管段内补水,保持试验水头恒定。渗水量的观测时间不得小于30min。7、基坑回填管道工程必须在闭水试验验收合格后方可回填。沟槽回填应按沟槽排水方向由高向低分层进行。沟槽两侧应同时回填夯实,以防管道位移。采用挖掘机将材料运至槽底,槽底至管管顶50Omm回填最大粒径不大于25mm勺级配碎石。级配碎石采用人工分层回填夯实,夯实厚度控制在0.2m,回填范围内,不得含有机物、冻土以及大于500mm勺砖、等硬块;在接口处周围,应采用细粒土回填。三、工期及人员配置本工程计划2013年3月

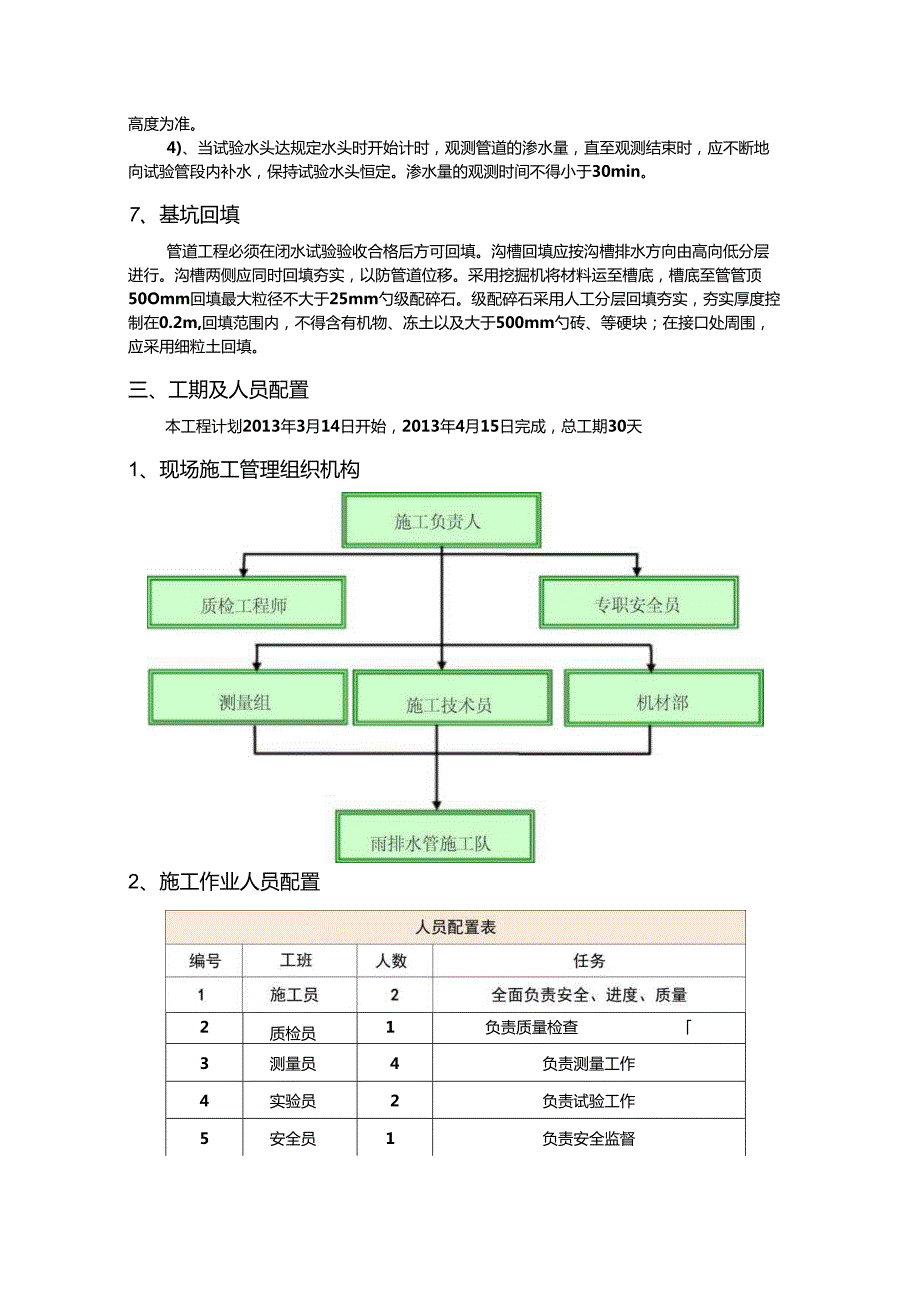

7、14日开始,2013年4月15日完成,总工期30天1、现场施工管理组织机构2、施工作业人员配置2质检员1负责质量检查3测量员4负责测量工作4实验员2负责试验工作5安全员1负责安全监督6施工队10负责雨水管道现场施工四、质量保证措施1、质量管理体系方针目标及承诺按IS09001-2000质量体系规定及工作程序进行规范化质量管理。质量方针:规范管理、优质诚信、精益求精、顾客满意质量目标:工程施工质量满足顾客的要求,合同履约率100%工程(产品)合格率100%单位工程优良率95%分项(工序)工程合格率100%质量承诺:质量第一,尊重监理,业主满意。创优目标:确保优良工程,争创国家优质工程。2、工程质
8、量管理的依据(D交通部颁发有关的施工技术规范、公路工程质量检验评定标准;(2)本项目标段相关设计文件、质量管理规程;(3)公司工程技术质量管理办法;(4)公司IS02001质量管理体系程序文件。3、项目质量保证体系为保证本工程质量目标实现,建立系统完善的质量保证体系(见下图)。4、质量管理体系组织机构建立以项目经理为工程质量第一责任人的质量检查组织机构、以项目总工程师负责的工程技术、质检、试验、测量四位一体的质量保证体系,严格施工过程中的质量控制。1)、质检体系项目经理部设立工程技术部和质量管理部,下设试验室和测量监控组。实行工艺技术自检和工序质量自检的管理制度。每道工序都经过作业班组的技术员
9、自检、质检员复检基础上,报监理工程师检查并签认后方可进行下道工序的施工。质量检查组织机构采用定期和不定期相结合的工作方式开展工程质量检查工作,并对特殊过程、关键工序实行跟踪检查,做到预防为主,把质量事故隐患消灭在萌芽之中。质量保证体系框图专业队班组施工员专业队班组质检员2)、测量体系项目经理部设立测量组,配备满足本工程所需的仪器。测量工作由始至终严格按测量规程操作,完工后有成品测量检查,确保施工全过程的测量数据真实、准确,完整地反映结构物几何空间尺寸。5、质量管理保证技术保证框图质检技术保证框图总工程师组织讨论确定施工方案详细工艺细则设计内部审查工艺设计监理工程师审批施工方案、工艺技术交底6、
10、质量管理制度1)、设计、施工图纸会审制度项目部总工程师组织工程技术室、质管室对各阶段图纸进行审查,并参加由业主、监理单位主持的图纸会审会。2)、三级技术交底制度开工前,根据施工组织设计编写详细的施工工艺,明确工程质量目标,编制技术交底书,层层落实三级技术交底工作,使参加施工的全体人员领会设计意图,掌握工程施工技术标准及操作细则,明确工程质量目标。三级技术交底要有详细的技术交底书和会议记录。3)、实行严格的“三检”制度在施工过程严格执行自检、互检、交接检制度:(D工序间内部检查制度:班组质检员自检f工班间交接互检f施工技术员复检(2)单项(子分项)工程质量检查制度:工段施工技术员f工段质检员复检
11、f监理工程师验收。4)、质量定期检查制度每月20日为安全质量日,对工程施工质量和质保资料等内外业进行检查、跟综、纠正,并做好记录。5)、质量评定奖罚制度实行质量劳动竞赛,并对评比结果进行奖罚。6)、工程测量双检复测制度每一工程部位的平面位置和高程均必须进行复测。7)、隐蔽工程检查签字制度隐蔽工程必须经监理工程师签证认可后方进行施工。8)、工程质量验收签证制度及时完善施工记录等质保资料,并报监理工程师验收认可。9)、仪器设备保养校验制度试验测量仪器设备按质量体系程序文件要求和计量部门管理规定,按期进行校验并保留记录和证书,保证仪器的精度,确保数据的有效可靠。10)、做好质量记录、建立质量“台帐”
12、制度外业技术员在施工全过程将施工记录、结果和图表记录清楚,并经过复核和验算后签署齐全,做好施工日记,完善各项施工的原始记录。内业资料管理员建立各种施工资料、技术资料及文件台帐,使施工数据有可追溯性。五、安全保证措施1、总则(1)“百年大计,质量第一,工程建设,安全为本”。认真贯彻国家的安全方针和有关安全生产的各项规定,加强工程建设中安全生产的领导和管理,保证安全目标的实现,确保施工人员的安全与健康,促进安全生产。(2)项目部所属的单位和个人,必须遵守本细则。(3)一切施工生产必须围绕安全生产目标展开。2、安全生产保证措施(D所有工程在开工前必须编制有安全技术措施的施工组织设计(包括施工用电组织
13、设计)及技术复杂的专题方案,必须严格审批手续、程序。(2)必须逐级进行安全技术交底,技术交底应有书面资料或有作业指导书(或操作细则)。技术交底针对性要强,并履行签字手续,保存资料。项目部安全员负责检查落实,严格按照安全技术交底的规定要求进行作业。(3)特种作业人中包括机械工、电工、电焊工、试验员等必须进行专业培训,按规定有关主管部门考试合格后,持证上岗。特种作业上岗证必须按期复审,方能继续从事特种作业。特种作业必须严格执行特种安全技术操作规程,确保安全施工。(4)施工现场应实施机械安全管理及安装验收制度。施工机具、起重、张拉等设备,各工件须经检测合格后方可安装;投入使用前,应按规定进行验收,并
14、办理好验收手续。经验收,确认机械状态良好,能安全运行的,才准投入使用。所有机械操作人员都必须经过培训,培训合格后持证上岗。机械操作人员要进行登记存档,按期复审。使用期间,应当指派专人负责维护、保养、保证其机械设备的完好率和使用率。(5)施工现场临时用电要有施工组织设计或方案,应按施工现场临时用电安全技术规范的要求进行设计、验收和检查。还要有安全技术交底及验收表,要有变更记录。健全安全用电管理制度和安全技术档案。临时用电应落实三项技术措施:第一,防止误触带电体的措施;第二,防止漏电措施;第三,实行安全电压措施。所有接地和重复接地电阻值经检验应符合规范要求。每季复测一次,切实做好记录。(6)各类支
15、架施工设施的搭设、拆除和使用,要有设计计算和施工图。搭设完成后应验收,合格才能使用。使用中要定人定期检查使用情况,定人负责维修,并作好记录。(7)对高空作业、深基坑开挖、深水基础施工等技术复杂又涉及不安全因素较多的工程,开工前必须编制专项安全技术措施,并经监理工程师审批同意后,方可开工。(8)施工现场安全管理必须抓好施工现场平面布置图和场地设施管理,做到图物相符,井然有序,状况良好,此外还应做好环保、消防、材料、卫生、设备等文明施工管理工作。(9)施工现场的安全设施主要包括安全网、围护、护拦、防护罩等。各种安全防护装置都必须齐全、有效,不得擅自拆除或移动。如因施工实际需要移动时,必须经安全负责
16、人同意,并采取相应措施方可施工。(10)施工现场除应设置安全宣传标牌外,危险地点必须悬挂按照规定的标示牌,夜间在危险位置还应设红灯示警。3、施工现场的安全教育(D进行安全教育,提高施工人员的安全意识,树立安全生产的正确认识,培养安全生产必需具备的基本知识和技能。(2)施工现场安全教育的重点是岗位生产知识和岗位安全操作规程,以及安全思想、施工纪律和安全生产制度。施工现场安全教育应有针对性,因地制宜,经培训考核,发给安全合格证。(3)施工现场安全教育,包括定期教育及新工人(含农民工)、变换工种工人、特种作业工作的安全教育。职工(含农民工)新进场,未经三级安全教育不准上岗。采用新工法、新工艺新设备、
17、新材料及技术难度复杂或危险较大的作业,必须进行专门的安全教育,并有可靠的措施,才能进行作业。(4)施工现场特殊工种的安全教育、考核、复检、应按特种作业人员安全技术考核管理规则执行,实施安全教育和安全技术培训I,经培训合格后,持证上岗。4、施工现场安全检查、考核与奖罚(D建立安全检查制度,实施定期的、季节性的、专业性的安全检查以及每周的安全检查。安全检查以查思想、查制度、查领导、查隐患为主,结合季节和现场施工特点进行检查。每次检查要有重点、有标准,要评比记分。(2)安全检查由项目经理或主管施工生产的项目副经理主持,安全领导小组等有关人员参加。对查出的隐患,要建立登记、整改、验证、销项制度。要定人
18、定措施、定经费、定完成日期。在隐患没有消除前,必须采取可靠的防护措施,如有危及人身安全的紧急险情,应立即停止作业。(3)安全检查应与完善和修订安全管理规章制度结合起来,应与安全生产责任制和经济利益挂钩、严明奖罚。六、环境保护及文明施工1、环境保护(D现场定期洒水,减少灰尘对周围环境的污染。(2)严禁在施工现场焚烧有毒、有害、有恶臭气味的物质。(3)装卸或清理有粉尘的材料时,提前在现场洒水。(4)严禁向现场周围抛掷垃圾。(5)钻渣不得随意堆放,更不准淤塞临时排水系统,造成施工现场泥泞。2、噪声控制(D加强机械设备的维修保养工作,确保机械运转正常,降低噪声。(2)夜间施工时,尽量减小噪音。(3)进出施工现场的所有车辆不得鸣号,出现场时不污染道路和环境。3、现场文明施工(D做好现场施工平面布置的管理。施工现场各种材料及设施按平面图布置,做到整齐美观,保证场区道路畅通。(2)建立以项目经理为组长的现场文明施工管理小组,建立岗位责任制,制定文明施工规划及奖罚措施。文明施工管理小组每周进行一次全面检查,奖优罚劣。(3)施工现场分区设卫生负责人,派专人进行管理,责任到人。生产及生活区垃圾分区堆放并及时清运,达到日产日清。(4)要做到工完、料尽、场地清。
