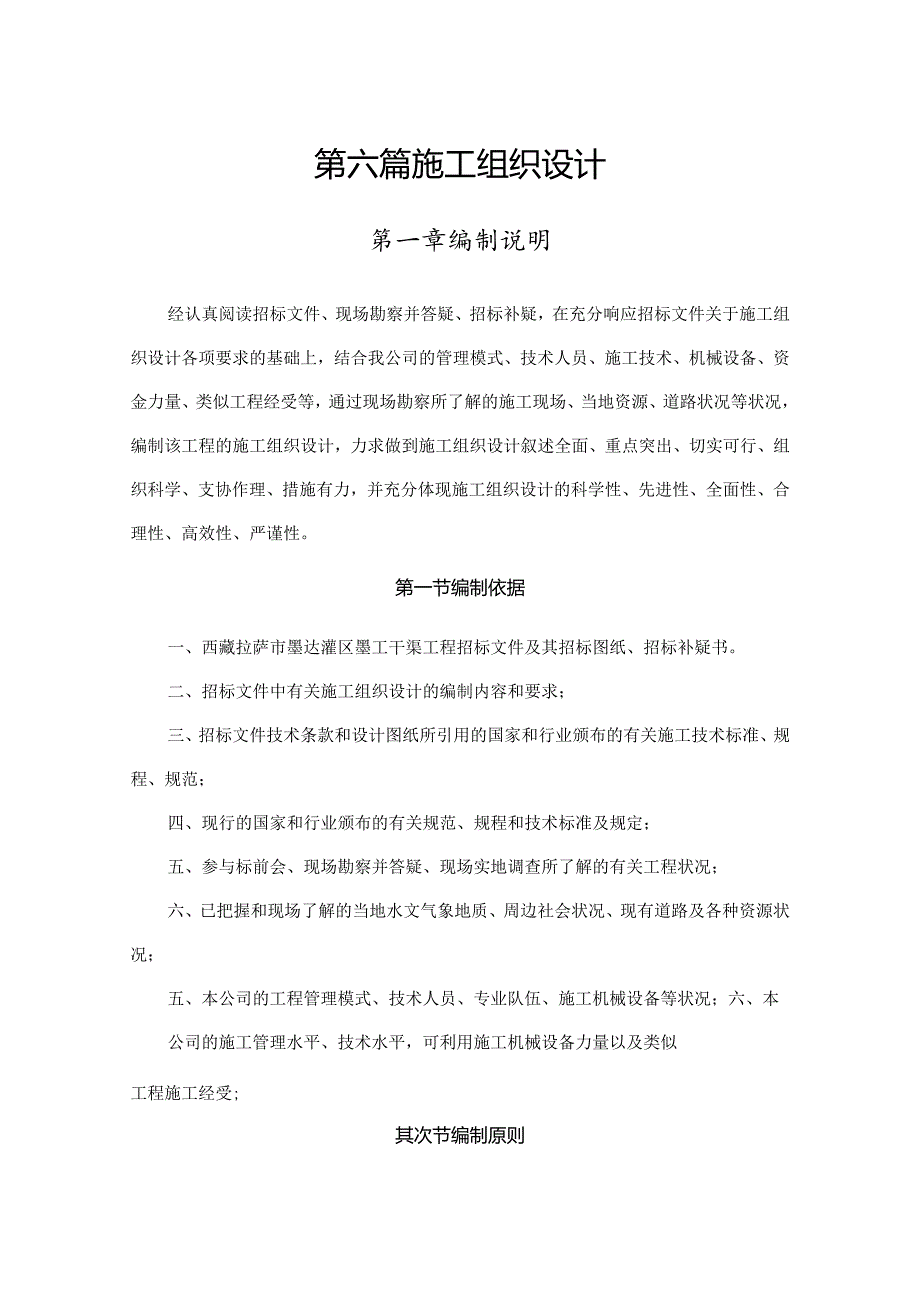

1、第六篇施工组织设计第一章编制说明经认真阅读招标文件、现场勘察并答疑、招标补疑,在充分响应招标文件关于施工组织设计各项要求的基础上,结合我公司的管理模式、技术人员、施工技术、机械设备、资金力量、类似工程经受等,通过现场勘察所了解的施工现场、当地资源、道路状况等状况,编制该工程的施工组织设计,力求做到施工组织设计叙述全面、重点突出、切实可行、组织科学、支协作理、措施有力,并充分体现施工组织设计的科学性、先进性、全面性、合理性、高效性、严谨性。第一节编制依据一、西藏拉萨市墨达灌区墨工干渠工程招标文件及其招标图纸、招标补疑书。二、招标文件中有关施工组织设计的编制内容和要求;三、招标文件技术条款和设计图

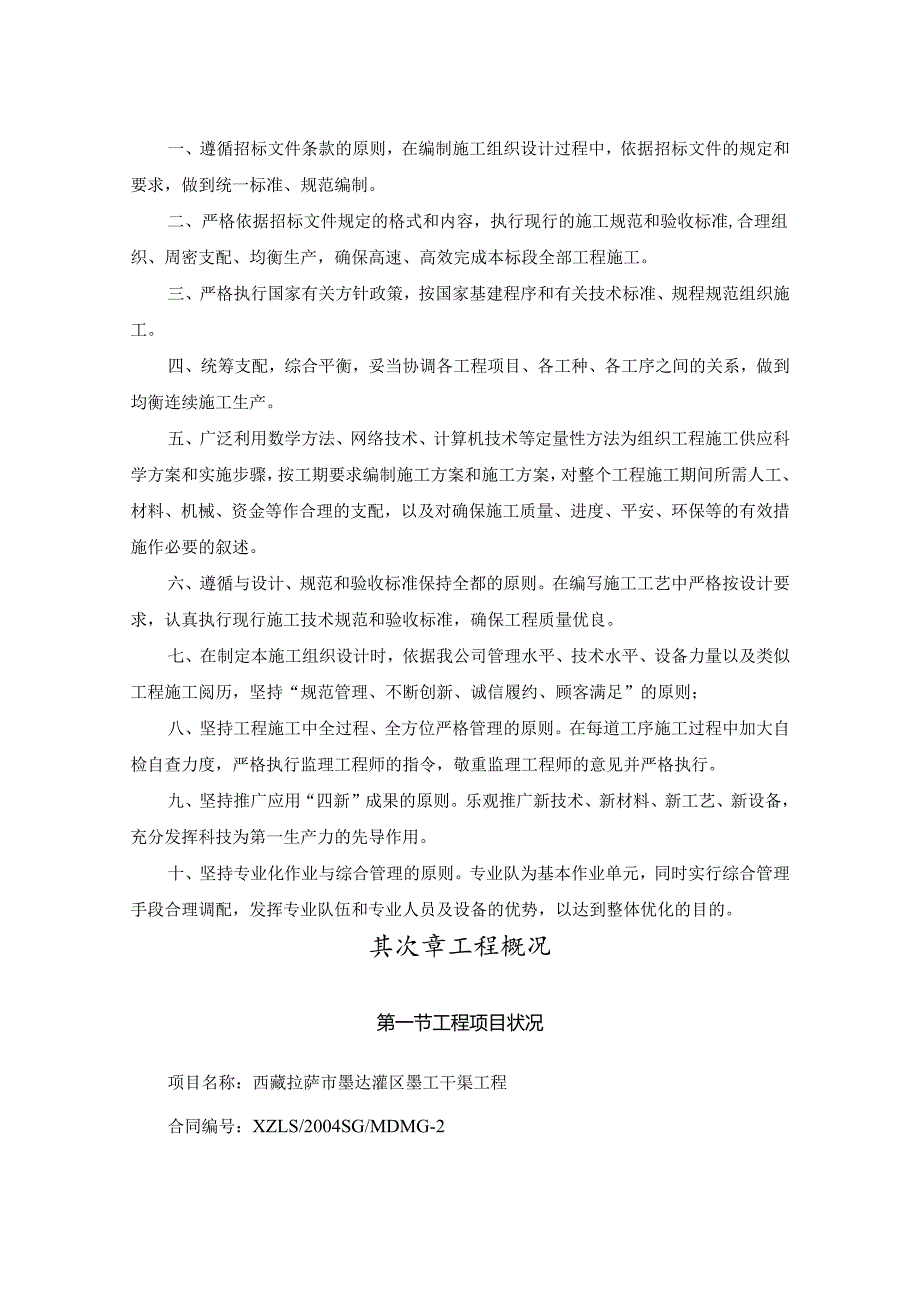

2、纸所引用的国家和行业颁布的有关施工技术标准、规程、规范;四、现行的国家和行业颁布的有关规范、规程和技术标准及规定;五、参与标前会、现场勘察并答疑、现场实地调查所了解的有关工程状况;六、已把握和现场了解的当地水文气象地质、周边社会状况、现有道路及各种资源状况;五、本公司的工程管理模式、技术人员、专业队伍、施工机械设备等状况;六、本公司的施工管理水平、技术水平,可利用施工机械设备力量以及类似工程施工经受;其次节编制原则一、遵循招标文件条款的原则,在编制施工组织设计过程中,依据招标文件的规定和要求,做到统一标准、规范编制。二、严格依据招标文件规定的格式和内容,执行现行的施工规范和验收标准,合理组织、

3、周密支配、均衡生产,确保高速、高效完成本标段全部工程施工。三、严格执行国家有关方针政策,按国家基建程序和有关技术标准、规程规范组织施工。四、统筹支配,综合平衡,妥当协调各工程项目、各工种、各工序之间的关系,做到均衡连续施工生产。五、广泛利用数学方法、网络技术、计算机技术等定量性方法为组织工程施工供应科学方案和实施步骤,按工期要求编制施工方案和施工方案,对整个工程施工期间所需人工、材料、机械、资金等作合理的支配,以及对确保施工质量、进度、平安、环保等的有效措施作必要的叙述。六、遵循与设计、规范和验收标准保持全都的原则。在编写施工工艺中严格按设计要求,认真执行现行施工技术规范和验收标准,确保工程质

4、量优良。七、在制定本施工组织设计时,依据我公司管理水平、技术水平、设备力量以及类似工程施工阅历,坚持“规范管理、不断创新、诚信履约、顾客满足”的原则;八、坚持工程施工中全过程、全方位严格管理的原则。在每道工序施工过程中加大自检自查力度,严格执行监理工程师的指令,敬重监理工程师的意见并严格执行。九、坚持推广应用“四新”成果的原则。乐观推广新技术、新材料、新工艺、新设备,充分发挥科技为第一生产力的先导作用。十、坚持专业化作业与综合管理的原则。专业队为基本作业单元,同时实行综合管理手段合理调配,发挥专业队伍和专业人员及设备的优势,以达到整体优化的目的。其次章工程概况第一节工程项目状况项目名称:西藏拉

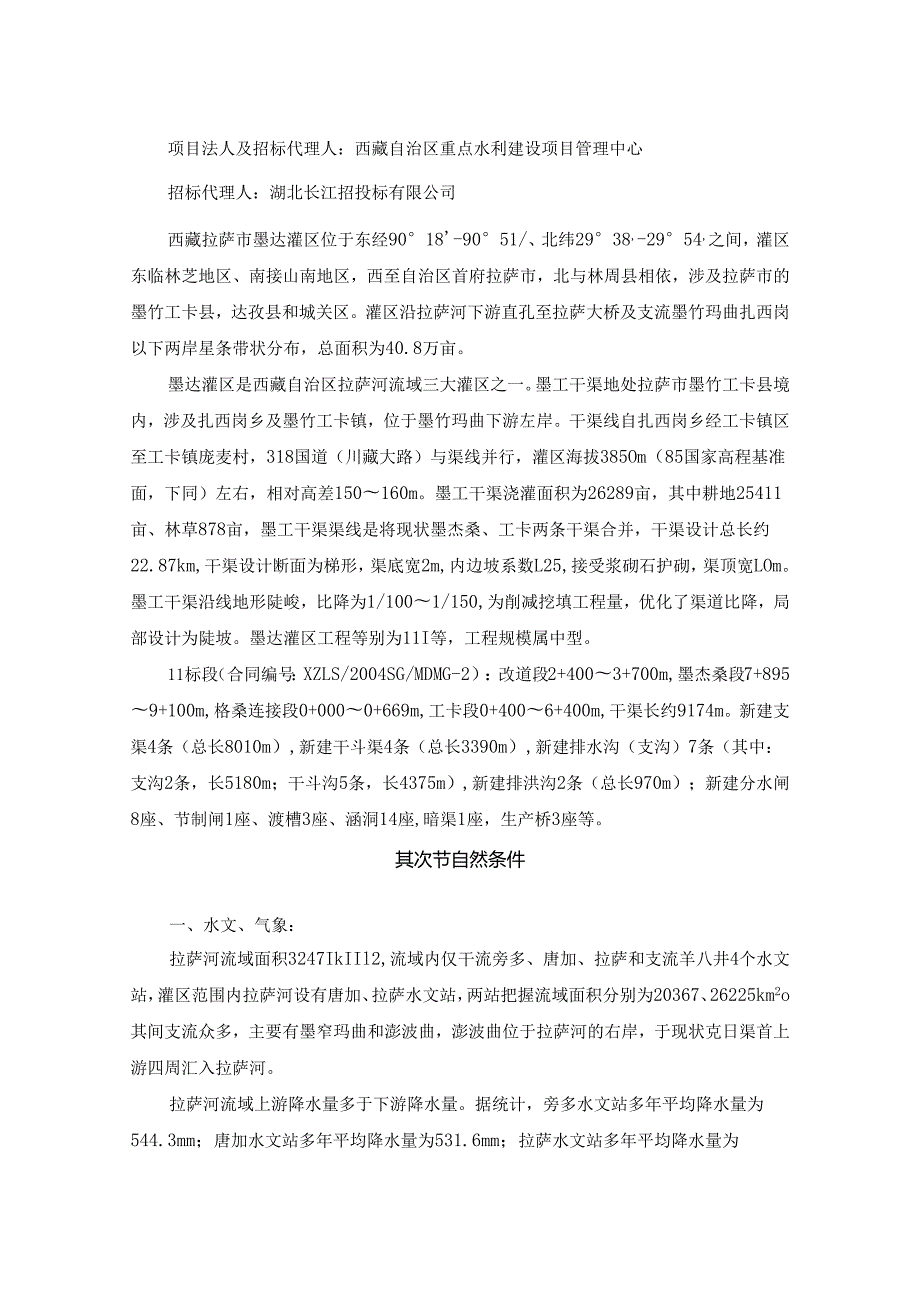

5、萨市墨达灌区墨工干渠工程合同编号:XZLS/2004SG/MDMG-2项目法人及招标代理人:西藏自治区重点水利建设项目管理中心招标代理人:湖北长江招投标有限公司西藏拉萨市墨达灌区位于东经9018-9051/、北纬2938,-2954,之间,灌区东临林芝地区、南接山南地区,西至自治区首府拉萨市,北与林周县相依,涉及拉萨市的墨竹工卡县,达孜县和城关区。灌区沿拉萨河下游直孔至拉萨大桥及支流墨竹玛曲扎西岗以下两岸星条带状分布,总面积为40.8万亩。墨达灌区是西藏自治区拉萨河流域三大灌区之一。墨工干渠地处拉萨市墨竹工卡县境内,涉及扎西岗乡及墨竹工卡镇,位于墨竹玛曲下游左岸。干渠线自扎西岗乡经工卡镇区至工

6、卡镇庞麦村,318国道(川藏大路)与渠线并行,灌区海拔385Om(85国家高程基准面,下同)左右,相对高差150160m。墨工干渠浇灌面积为26289亩,其中耕地25411亩、林草878亩,墨工干渠渠线是将现状墨杰桑、工卡两条干渠合并,干渠设计总长约22.87km,干渠设计断面为梯形,渠底宽2m,内边坡系数L25,接受浆砌石护砌,渠顶宽LOm。墨工干渠沿线地形陡峻,比降为1/1001/150,为削减挖填工程量,优化了渠道比降,局部设计为陡坡。墨达灌区工程等别为11I等,工程规模属中型。11标段(合同编号:XZLS/2004SG/MDMG-2):改道段2+4003+700m,墨杰桑段7+8959

7、100m,格桑连接段0+0000+669m,工卡段0+4006+400m,干渠长约9174m。新建支渠4条(总长8010m),新建干斗渠4条(总长3390m),新建排水沟(支沟)7条(其中:支沟2条,长5180m;干斗沟5条,长4375m),新建排洪沟2条(总长970m);新建分水闸8座、节制闸1座、渡槽3座、涵洞14座,暗渠1座,生产桥3座等。其次节自然条件一、水文、气象:拉萨河流域面积3247IkIIl2,流域内仅干流旁多、唐加、拉萨和支流羊八井4个水文站,灌区范围内拉萨河设有唐加、拉萨水文站,两站把握流域面积分别为20367、26225km2o其间支流众多,主要有墨窄玛曲和澎波曲,澎波

8、曲位于拉萨河的右岸,于现状克日渠首上游四周汇入拉萨河。拉萨河流域上游降水量多于下游降水量。据统计,旁多水文站多年平均降水量为544.3mm;唐加水文站多年平均降水量为531.6mm;拉萨水文站多年平均降水量为447.7mmo流域内年蒸发量约在1400mm1600mm,35月份约占全年蒸发量的30%o唐加站多年平均流量240m3s,多年平均径流量76亿武;拉萨站多年平均流量284m3s,多年平均径流量90亿m3o唐加、拉萨两站实测最大流量分别为1940m3s2830m3s;最小流量为29.4m3s24.9m3s;多年平均径流量为76、90亿m3o依据唐加、拉萨站水文资料分析,百年一遇洪峰流量分别

9、为2651、3464m3s,50年一遇洪峰流量分别为2447、3175m3s,用水高峰期(3月)75%保证率月平均流量分别为39.6、41.6m3so日照多年平均时数约3000小时;地面温度多年平均约8.7,六月最高,可达20.2。;水温多年平均值为5.5,最高的月份为8月,约为11.0C;多年平均最大风速17ms,最大风速达25ms,风向多为SW;最大冻土深度从南部的0.2m到北部的Inio拉萨河多年平均输沙模数为35.437.ltkm2,年平均含沙量为0.lkgm3o二、工程地质及水文地质条件:1、地形地貌:灌区地处青藏高原东南部,属高原内陆山间盆地。境内地势呈北高南低,东高西低,河谷两侧

10、为高山。灌区位于拉萨河及其一级支流墨竹玛曲两岸,拉萨河干流发源于念青唐古拉山中段南麓的彭错湖,在曲水县汇入雅鲁藏布江,河长551km,本灌区位于拉萨河中下游段,河道属宽谷型河道,河谷宽一般23km,河床坡降为L96%o,地面高程36973940m,平均高程3800m左右;墨竹玛曲发源于米拉山口东南侧的甲荣拉山潭巴措等高山湖泊,在墨竹工卡县城西北约Ikm处汇入拉萨河,河道全长88km,河谷宽度13km,河道平均坡降2.82%。,灌区位于下游河段,河口高程3780mo拉萨河及墨竹玛曲河谷宽敞,阶地完整,规划渠线大致沿河流阶地后缘布置,沿线经过的主要地貌类型有侵蚀高山地貌、河流积累地貌、山洪积累地貌

11、洪积扇)、冰水积累地貌、残坡积地貌等,其中河流积累地貌和洪积地貌约占渠线总长的90%以上。2、地质构造、地震:灌区位于近东西向冈底斯构造岩浆带东部,属燕山晚期一喜山早期形成的陆缘火岛弧构造带,构造作用极其猛烈。场地处于冈底斯一念青唐古拉的当雄一尼木地震带内,地震猛烈。自1915年有地震历史记载以来,共发生过震级MsN4.7级地震37次,MsN6.0级地震6次。地震基本烈度为Vn度。据勘测资料,渠首、渠道场地土大部分属中硬场地土,建筑场地类别为11类。3、灌区工程地质条件:依据灌区地形地貌、岩土类型及工程地质特征,可将渠道沿线场地分为四个区,河流冲积积累工程地质区(I。区、L区),山间沟谷洪积

12、坡积积累工程地质区(In区),侵蚀山地工程地质区(IV区)。据拉萨市当地阅历,场地冻土深度约为25Cilb渠道沿线地基土主要为碎(卵石)、砾石土、一般粒径小于0.075Iilnb颗粒含量小于15%;部分地段零星分布有砂土和少量粘性土层。场地地基土砂性大,透水性强,保水性差,地下水位以上地基土的自然含水率一般小于12%,冻结期间地下水位距冻结面的最小距离大于LOm,场地地基冻胀等级为I级,为不冻胀。4、建筑物地质条件:渠系(配套)建筑物:依据渠系布置,配套建筑物的布置主要包括跨(穿)渠及道路的排洪建筑物,桥梁(涵)、分水闸、节制闸、退水闸、跌水等。由于配套建筑物的数量和种类较多,分布范围广,工

13、程范围涉及各干渠各个工程地质区,其工程的地质条件可参照干渠沿线岩土层、岩性特征及其物理力学性质指标类比确定。引(排)线地质:渠道主要通过河流积累地质区(I区)和洪积积累工程地质区(III区),局部傍山渠道位于I区、HI区与山地工程地质区(IV区)交界处四周。场地地势由东至西渐低,地形受地貌把握,干渠及干渠内各段比降差别较大。场地地基土主要为河流冲积相,坡洪积相的卵石、砾石、碎石土和砂土;阶地、坡洪积扇表面一般有细粒土(轻(中)粉质壤土,砂壤土等)分布;河漫滩受河水冲刷影响,一般位于灌区上游区段的河漫滩表面多分布漂石、卵石,靠近灌区下游则以砾石类土为主,局部滩地面较高部位表层亦有细粒土分布。三、

14、工程所在地交通、材料和水电条件:1、交通条件:墨工干渠地处墨竹工卡县境内,位于墨竹玛曲下游左岸,318国道(川藏大路)与渠线并行,路况优良,渠线与国道318大路相距在IkIil以内,其间有多条简易道路相通,交通便利。工场内设临时交通便道,与场外交通道路连接,灌区主要分布于墨竹玛同一级阶地,施工场地开阔。2、砂砾石料场:墨竹工卡县砂砾石料场为加吉干渠与墨工干渠共用料场,位于墨竹玛曲下游墨直大路嘎则大桥西侧的河漫滩上,距加吉干渠渠道退水闸约500m,距邻近墨工干渠拟建渠道约100m本料场为现有已开采料场,砾石料可外供,有简易大路和便道相通,运输较为便利。料场位于河漫滩上,地形平坦开阔,地面高程38

15、073811m;所采砂地层岩性为单一的砂砾石,有用层厚度大,无有害夹层,剥离层及无用层较少。3、块(片)石料场:墨工干渠扎西岗乡块石料场(MAI)属中高山地貌,东侧为墨竹玛曲支流一级阶地,料场高程398Om4100m,距河道约2km。山体基岩暴露,基本无杆被和掩盖层,剥离层及无用层甚少,易于明挖开采。料场块石岩性为白垩系下统林布宗群(KJn)浅变质岩屑砂岩夹板岩,砂岩厚度20m,岩层产状200。Z56o,岩性较单一,岩石较完整,地质条件简洁。4、外购料场:对拉萨市区、达孜县、墨竹工卡县的现有外购料场进行了调查,该类料场多集中在拉萨市区,距灌区较远。砂砾石料场砾料已经过人工筛选,有不同粒径级配的

16、砾石料和中细砂料,块石料可按用户要求规格生产供应,材质较好。5、料场储量:依据各料场地形地貌,地质条件及工程地质测绘和坑探成果,确定各料场的有用区开采边界线和开采深度,分别对块石料场的砂砾石料场进行了储量计算。块石料场和砂砾石料场储量丰富,取样作了室内简分析和全分析项目测试,测试结果显示各料场建材质地较好,可满足工程需求。6、供水供电:施工沿线均有渠道,渠内水质优良,可直接用作施工用水。因施工战线较长,且施工点相对较为分散,施工电源均考虑自备电源,在各施工点现场自备发电机组进行施工供电。第三节工程特性本工程主要工程项目由临时工程、干渠工程、支渠工程、干斗渠工程、支沟工程、排水沟排洪沟工程、干斗

17、沟工程以及渠系配套建筑物工程等部分组成。各工程项目特性状况如下:1、干渠为:改道段2+4003+700,长1300m;墨杰桑段7+8959+100,长1205m;格桑连接段0+0000+669,长669m;工卡段0+4006+400,长6000m,4段干渠长约9174m。2、支渠为:矩形支渠3、4、5、6,计4条,长约8010m。3、U型干斗渠为:干斗渠9、10、11、12,计4条,长约3390m。4、排水沟为:共7条,其中:支沟3、5,计2条,长约5180m;干斗沟9、10、11、12、13计5条,长约4375m。5、排洪沟为:排洪沟2、3,计2条,长约970m。6、分水闸8座:序号建筑物位

18、置流量闸上设计水位进口处底板高程孔径闸门高度1墨8+450(干斗9)0.13887.313886.740.5m1.5m2墨9+175(支3)0.53880.853880.051.Om1.5m3工1+400(支4)0.53870.333869.741.Om1.5m4I3+600(支5)0.53854.833854.621.Om1.5m5工3+800(干斗10)0.23853.593853.080.5m1.5m6工4+450(干斗11)0.23848.493847.810.5m1.5m7I4+680(支6)0.73846.673845.791.Om1.5m8工5+11O(干斗12)0.23843.

19、363842.480.5m1.5m7、节制闸1座:序号建筑物位置流量闸上设计水位进口处底板高程孔径闸门高度1格桑0+0503.0/3.93879.5053878.333.0m1.5m8、生产桥3座:序号建筑物位置渠道口宽设计跨度LT型梁高度h桥面高程1工3+610487.550050现场确定2工4+30048050050现场确定3工5+80048050050现场确定9、输水渡槽4座:序号建筑物位置结构长度流量(m7s)设计比降设计断面宽X高(Cm)进口处底板顶高程1工3+600IXlOm3.0/3.91/145250X120-1403854.752工6+400IXlOm3.0/3.91/163

20、250X1201403833.963改2+450IX15m3.0/3.91/1350300X1201503906.6234改2+580215m3.0/3.91/1350300XnO1403906.61910、暗槽1座:序号建筑物位置排洪设计流量(m3s)渠道底高程(m)渠道顶高程(m)垂直山洪水流方向盖板净宽L(m)渠道口宽Ll(m)1墨8+30013.143887.653888.848.05.011、涵洞14座:序号建筑物位置流量(m3s)断面形式断面尺寸孔数L备注1支沟3穿6条斗渠、1条路0.34园涵D8012/3计7座规模相同2支5穿道路0.5园涵DlOO13计1座规模相同3干斗12穿道

21、路0.2园涵D5013计2座规模相同4干斗沟12穿道路0.11园涵D5013计2座规模相同5支沟5穿道路0.04园涵D5013计2座规模相同第四节主要工程内容一、施工内容:本工程主要施工项目为:土方开挖、土方填筑、砌石工程、拆除工程、碎工程、闸门和启闭机安装工程及观测设施、临时工程等。土方开挖:渠道开挖、渠道基础开挖、清基、建筑物基础开挖等;土方填筑:渠道堤身填筑、建筑物回填、砂砾料填筑等;砌筑工程:渠道浆砌石护底、护坡,建筑物浆砌石砌筑等;碎和钢筋硅工程:渠道、建筑物的现浇碎、预制碎、衬砌碎等;拆除工程:原老渠道内干砌石和碎衬砌拆除;金结制作、设备选购及安装埋设工程;二、招标文件工期要求:招

22、标文件要求,监理人在本合同协议书签署后14天内,向承包人发出开工通知;主体工程完成时间为2005年5月10日;完工验收时间为2005年6月30日。三、主要工程量:主要分项工程量总量统计为:土方开挖:63154.2m3;土方回填:59216m3;浆砌石:23667.9m3;碎C25:864.8m3;土工膜:74883m2;碎、干砌石拆除:10062.Im3;本工程的主要工程量如下表:主要工程量表序号工程项EI名称单位工程量备注1土石方开挖工程渠系建筑物土方开挖m34054.72干、支、干斗渠土方开挖m331118.53清基土方开挖m367344支沟工程土方开挖m3146085排洪沟工程土方开挖m

23、33006干斗沟工程土方开挖m363397渠系建筑物土方回填m321248土万果巩工程干、支、干斗渠土方回填(1)m310774.5结合开挖9土方回填(2)m346317.5外运10砌石工程渠系建筑物浆砌块石底板m3238.911浆砌块石墙体m3462.912浆砌块石护坡m3318.513砂石垫层(含反滤层)m310414渠道工程浆砌石衬砌底板(梯形断面)m3373215浆砌石衬砌底板(梯形断面)m3359716浆砌石衬砌斜坡(梯形断面)m3516717浆砌石衬砌(矩形断面)m3837218排洪沟挡墙m31779.619碎石垫层m34809.820不透水土工膜m27488321碎和钢筋碎工程C

24、25现浇碎m3261.822C25预制碎碎预制碎3mj58.523预制硅园管m312924预制碎U型衬砌m3415.525紫铜片止水m79.226伸缩缝嵌油毛毡m315.8327钢筋制安m333.728零星构件m35.529闸门启闭机工程铸铁闸门(含埋件)套40.51.5m30铸铁闸门(含埋件)套41.01.5m31铸铁闸门(含埋件)套13.01.5m32手动螺杆启闭机(2t)套4型号SYQ33手动螺杆启闭机(3t)套4型号SYQ34手动螺杆启闭机(5t)套1型号SYQ35观测设施量水设施农用分流计座836垢睑丁科老渠道干砌石拆除m39059.237老渠道碎衬砌拆除m31002.9第三章施工规

25、划总说明第一节主要把握目标依据本工程状况和特点,拟定本工程的主要把握目标如下:一、质量目标:工程验收质量等级达到优良,创省(部)优质工程。二、工期目标:开工日期:2004年7月20日开工,完工日期:2005年5月10日完工。竣工验收:2005年6月30日本公司承诺:在此时间内完成合同商定内全部工程项目任务,主体工程完工及竣工验收每延迟一天,均罚款5000元/天。三、平安目标:“平安第一、预防为主”,无重伤以上人身伤亡事故,无重大平安事故,把握一般事故。四、文明施工目标:创标准化文明施工现场,切实做好环境爱护工作。五、环境爱护目标:树立全员环保意识,杜绝人为污染环境现象,全面恢复确需损害的设施和

26、绿色植被。六、服务目标:服务周到,全面履约;全面满足业主需要,乐观协作业主、质量监督部门和监理工程师的工作。其次节施工组织机构拟为本工程实施组织成立的项目经理部,是依据施工项目管理法的要求,通过优化本公司施工管理人员、技术人员而建立的工程施工组织机构。健全的施工组织机构是保证工程施工任务按期、保质、保量、平安完成的充分条件,为优质、高效、平安地完成该工程的施工任务,拟成立西藏拉萨市墨达灌区墨工干渠其次标段项目部,项目部组成人员是由本公司具有丰富施工阅历、较高技术水平和责任心很强的管理人员、技术人员组成,代表我公司在该工程项目建设中全面行使管理职能和履行合同的权利与义务。项目部设项目经理1名,总

27、工程师1名,下设工程科、质检科、财务科、机电科、安保科、办公室六个职能部门,配备项目部管理人员、技术人员18人。并在工程科、质检科内设立内业组、施工组、试验组、测量组。项目部下设3个施工工区:第一工区负责段面长3174Ilb为改道段2+400至3+700计1300m、墨杰桑段7+895至9+100计1205m、格桑连接段0+000至0+669m计669m;其次工区负责段面长3000m,为工卡段0+400至3+400m;第三工区负责段面长3000m,为工卡段3+400至6+400m0以上3个工区均由项目部统一指挥管理。各施工工区内均设土方施工队、砌筑施工队、碎施工队、金结设备制作安装施工队等。为

28、确保工程任务的顺当完成,我部特殊强调项目经理和技术负责人月驻工地时间不得少于22天,主要管理人员、技术人员、质检员、平安员均持证挂牌上岗,且月驻工地时间均不少于22天。拟为本合同工程设立的施工组织机构图、项目部管理人员及工程技术人员资格状况如下:拟为承包本合同工程的组织机构框架图第三施工工区其次施工工区第一施工工区拟投入本合同工作的主要人员简要表序号拟担当职务姓名年龄职称/学历以往阅历1项目经理2项目副经理3技术负责人4预算员5材料员6质检工程师7安全员8施工员9测量工程师10试验工程师11计量工程师12机电工程师13造价工程师项目部主要管理人员职责如下:项目经理在总公司的领导下,对所建工程负

29、直接领导责任,主要工作概述为“三把握、一协调”。具体如下内容包括:施工进度把握:审核施工组织设计,包括劳动力配备,平安设施,环保意识等;审核施工总进度方案(细化到月、周、日);审核施工网络图,施工现场平面布置图。审核月进度表,周进度表;巾付工程款(保证工程匀速生产)。每周召开施工进度座谈会,促使工人有紧迫感,压力感。质量把握:严格按“三检制”管理进行监控,施工班组自检,兼职质检员初检,专职质检员终检;落实“三不放过”的原则,A、质量事故缘由不查清不放过。B、整改措施不到位不放过。C、第一责任人不学习不放过;技术交底和图纸会审;拟定质保措施和质保方案;实行奖罚制和记分制;每周组织质检员开展质量大

30、检查,使人人心中有质量,人人心中重质量。成本把握:施工项目成本把握是在项目成本形成过程中,对工程施工中所消耗的各种资源和费用开支,进行指导、监督、调整和限制,准时订正可能发生的偏差,把各项费用的实际发生额把握在方案成本的范围之内,以保证降低成本目标的实现。其目的是合理使用人力、物力、财力,降低成本,增加收入,提高对工程项目成本的管理水平,制造较好的经济效益。协调工作:加强监理与监理之间,监理与设代、业主之间的联络;处理好工人,施工班组,施工员,质检员,以及地方、邻里之间的关系;平安以“预防为主,平安第一、防患于未然”为宗旨,责任到人,签定责任书。项目部工程师在项目经理的领导下,对本单位的平安生

31、产工作在技术上负全面责任;在组织技术攻关、设计、施工和施工过程中要全面考虑相应的平安技术措施,并乐观推广应用平安生产新技术;组织审定工程的施工组织设计进度方案,平安措施方案,平安技术规章制度、标准和预防重大事故的技术措施;按分级管理原则领导编制施工组织设计(其中包括平安专项内容),并审定下一级编制的施工组织设计时,要依据平安系统工程猜测把握危急源,制定有用可行的施工平安技术措施方案,经常检查落实执行状况;参与重大平安事故调查,组织技术力气对重大事故(含伤亡事故、设备事故、风险事故)发生的技术缘由进行分析鉴定,并提出改进措施;参与或主持本工程技术会议。质检员在项目部经理的领导下,对所负责的施工质

32、量负主要责任。制订保质措施,提出实施方案,认真落实“三检制”制度和“三不放过”的原则。在施工过程中质检员有不受制约和一票拒绝的权力。每一道工序,每一环节都必需经过质检员质检认可后,方可进行下道工序施工。主要工作内容:A、严把材料质量关,未经检验的材料不许进入工地;B、对每一道工序,每个部位进行质检,保证符合国家规程规范;C、每天记录质检时间、桩号、部位、检测数据等;D、对所消灭的质量问题进行分析并处理;E、砂浆、碎取样送检,协作监理工程师工作;F、护坡检查:坡比、块石质量、厚度、砌筑工艺(平整、缝)、垫层级配和厚度等。施工员在项目经理领导下,对所负责的施工项目负施工技术责任。组织编制施工组织设

33、计,制定具体施工方案及施工工序,制定施工管理方案,制度。上岗前组织工人进行技术交底,生疏和把握施工规程、规范并贯彻落实,严格执行堤防工程施工规范、水工硅施工规范、水利水电基本建设工程单元工程质量等级评定标准、堤防工程质量评定与验收规程、水利水电工程施工质量评定规程和水利水电建设工程验收规程的标准,切实做到平安、文明、优质施工。具体职责内容有:划分工作面,竖牌施工,牌上标明工程量、桩号、施工班组长、施工员、质检员姓名。每天记录施工桩号、工程量、施工项目、日期、天气、水位、施工人数、测量、机械设备投入等。平安员A、在项目经理的领导下,负责监督、检查本单位对国家和上级有关平安生产方针、法令、规程、制

34、度、决议、平安技术措施等的执行,并定期向有关领导汇报;B、参与本单位生产会议和参与审查单位编制的平安技术措施,并督促实施,负责处理平安生产的日常工作;C、经常深化施工现场,发觉有关平安生产的问题,准时向有关人员建议解决,遇不明显险情有权指令先行停止工作,并马上报告上级争辩处理;D、帮忙领导作好工人的平安技术培训和新员工入场的平安教育。参与定期平安检查,对查出来的问题,督促有关人员准时排解;E、对发生的重大伤亡事故,除马上向有关领导和部门报告外,并参与调查分析,按国家规定填写分析报告和报表;F、负责协调与当地村民、施工班组之间的关系。财务人员为了加强财务核算,规范财务管理,降低工程成本,提高经济

35、效益,特制订本制度。A、财务人员应依据财务核算的原则,切实加强财务收支的核算,做出日清月结、账目清楚,无错无漏,客观真实的反映财务状况;B、财务开支坚持一支笔审批的原则,全部条据须经过项目经理审批签字后才可入账;C、全部记帐的条据必需以正式发票入帐;D、选购和出差人员所借现金时,必需按规定填写借支单,并经项目部经理签字后入帐;E、选购和出差人员所借现金在同单位后的七天之内必需办理报帐手续,以票据或现金方式归还借支,否则以挪用公款处理;F、全部人员私人不得向项目部借款,如因特殊状况需借款,必需经项目部经理审批签字后财务人员才可赐予借款;G、按时编制工地管理人员工资表,工资表经项目经理审批后发放工

36、资,工资发放时由领款人签字后入帐。试验人员在项目经理的领导下,负责本工程上全部的试验工作。A、原材料进场必需准时按规定取样送质检中心检验,按时取回试验报告,取回报告后做好登记,自己留底一份,其余上交质检部;B、工地上的全部试验仪器必需保管好,定期做好保养,修理的,该换的就上报领导准时修理、更新;C、仪器假如有遗失的,照价赔偿,且追究其责任;D、未经领导同意不准将仪器转借或转卖给他人,发觉者,视其情节,赐予重罚,扣除当月工资及奖金;E、试(实)验的资料必需具体真实,不得弄虚作假,如发觉弄虚作假的要追究责任、加重惩罚,严峻者送往公安部门处理;F、不得擅自离岗,有事请假,由领导指定代理人,方可离开。

37、第三节施工支配为了确保施工质量,按方案完成施工任务。做到文明施工、平安生产,制造良好经济效益,依据本工程的具体状况,作如下总体支配。一、前期预备:1、现场地形地貌、地质、水文状况的调查和资料收集;2、了解工程区域内交通道路状况,确定最佳行走线路。3、作出施工临时设施用地的规划、临时道路规划。4、了解周边建筑材料资源和生活物资供应状况,内容包括:了解周边地区建筑材料的产地、产量质量、运输方式及单价,准时与供应方签订供销合同。了解当地可利用房舍及租借状况。了解当地燃油的供应状况。了解当地可供应的施工用电,并确定需要架设的临时供电线路的工程量。确定供水、供电线路、管道布置、线路布置及蓄水设施。了解当

38、地的交通状况,可利用的运输船舶,车辆运输力量及价格。二、人员设备进场及临时设施建设:1、施工人员、设备及材料进场:在收到中标通知书后,即支配施工人员和设备进场,拟投入本工程的人员、设备一次性到位,做好安家工作,同时做好沟通各方面关系,联系料源及确定运料途径和期限。2、临时设施建设:施工人员和施工队伍进场后,进行临时房屋和临时道路建设,办理租用场地、房屋及用水,用电手续,做好各项预备。3、方案设备、人员动员周期:本施工组织要求设备、人员动员周期为10个工作日,即在在收到进场通知的10天内,方案施工设备和人员可在10天内全部进入施工现场。三、技术预备:1、图纸会审及技术交底:接受施工文件后,生疏审

39、查施工图纸和有关技术文件资料,进行技术会审和技术交底,做出科学合理的施工方案和技术措施支配。同时,对施工图纸中的工程量变更、设计变更的手续进行完善,并形成纪要。2、施工测量放样:猎取测量资料、建立测量把握网:与业主、设计方进行相关沟通,猎取相应的高程、平面把握点,然后建立本工程施工轴线把握及高程把握网。开工前测量复核依据图纸所交给的坐标点,高程点和设计图纸进行施工把握测量,并绘制把握桩位图。施工把握网桩位图及相关测量资料须经监理方审核认可后方能予以实施,对于永久性标桩树立易识别的标志认真加以爱护,在工程竣工前,如标桩发生损坏或移动,准时报告监理单位,并依据监理单位的处理意见,重新恢复损坏的标桩

40、3、试验资料:质检部门检测试验:为把握本工程的质量,我公司特殊留意质量检测试验工作的规划落实,严格按招标文件、相关规范、规程及监理细则的要求检测原材料。施工预备前做好原材料抽检试验、材料计量试验等,施工后加强试验数据的整理分析。工程检测试验分为现场试验室和托付试验室抽样检测试验两部分,托付试验室必需选定已取得国家特地机构(CMA)认定,具备足够合格的人员和设备,能够满足工程项目中必需进行的检测与试验要求,其检定测试力量牢靠。其检测手段和资质的资料齐全。开工前先将以下有关试验室的资料报请监理单位审核,经批准后方可取样送检,内容如下:A检测试验室的资质文件(包括资质证书、担当业务范围及计量认证文

41、件的复印件);B检测试验室人员配备状况(姓名、性别、岗位、工龄、学历、职务、职称、专业或工程资格证书等);C检测试验室仪器设备清单(仪器设备名称、规格型号、数量、完好状况及其主要性能),仪器仪表的率定及检验合格证(对于检测中所使用的特殊设备还应有操作说明复印件)。工地现场检测试验开工前,现场试验设备和仪器须由监理进行核验。全部取样,不管是现场试验取样,还是托付试验取样,均须有监理人员在场的状况下进行。具体详见工程质量保证体系关于工程试验及试验检测手段的相关内容。4、开工报审:在图纸会审、测量及试验工作预备就绪后,即开头编制开工前的报审资料,主要内容包括工程施工总进度横道图、工程施工总布置图及说

42、明、施工程序、施工方法与措施、施工质量保证体系、施工质量目标与质量把握措施、测量规划、原材料检测报告、碎协作比试验报告及用于本合同的设备(开挖、运输、平土、碾压等机械和检测试验仪器等)、劳动力方案及平安文明管理措施等。5、施工过程质量把握方案方案:施工过程质量把握要点为“全面把握施工过程,重点把握工序质量:主要内容包括:工序交接有检查;质量预控有对策;施工项目有方案;技术措施有交底;图纸会审有记录;配制材料有试验;隐蔽工程有验收;计量器具校正有复核;设计变更有手续;钢筋代换有制度;质量处理有复查;成品爱护有措施;行使质控有拒绝(如发觉质量特别、隐蔽工程未阅历收、质量问题未处理、擅自变更设计图纸

43、擅自代换或使用不合格材料、无证上岗未经资质审查的操作人员等,均应对质量予以拒绝);质量文件有档案(凡是与质量有关的技术文件,如水准、坐标位置,测量、放线记录,沉降、变形观测记录,图纸会审记录,材料合格证明、试验报告,施工记录,隐蔽工程记录,设计变更记录,调试、试压运行记录,试车运转记录,竣工图等都要编目建档)。四、施工段面划分及施工程序:1、施工段面划分:依据本标段自然分布状况及工程量状况,全段划分为3个基本均衡的工区段。第一工区段:长3174m,为改道段2+400至3+700计1300m、墨杰桑段7+895至9+100计1205m、格桑连接段0+000至0+669m计669mo其次工区段:

44、长3000m,为工卡段0+400至3+400mo第三工区段长3000m,为工卡段3+400至6+400mo2、施工基本程序:开挖回填渠道施工:测量放线一清基一土方开挖一土方回填一坡面整理衬砌、砌筑渠道施工:测量放线一土方开挖及回填一坡面整理一土工膜铺设一砌筑及衬砌一表面整理分水闸、节制闸施工:基坑开挖一底板浇筑一闸身浇筑一启闭台架浇筑一闸门及启闭机安装调试一墙后回填一护砌一完工整理渡槽施工:基础土方一基础碎浇筑一槽墩浇筑一槽台浇筑一槽身浇筑一回填及护砌一完工整理生产桥施工:基坑开挖一基础及桥墩一桥台浇筑一T形梁预制及安装一桥面浇筑一台背回填及护砌一完工整理。第四节劳动力设备及材料规划一、劳动力规划:投入本工程施工管理及技术人员18名,投入劳力施工高峰期约580人,平均月劳动力约400人,方案投入总标工约5.84万个。施工劳动力自带主要技术管理人员,其余以从当地雇请为主。劳力在具体施工时段的人数随施工方法和施工进度调整而增加或削减。总体原则为确保劳力平衡,做到均衡施工。按工种逐月编制的劳力方案详见:劳动力方案表。二、施工设备规划:依据本工程项目
