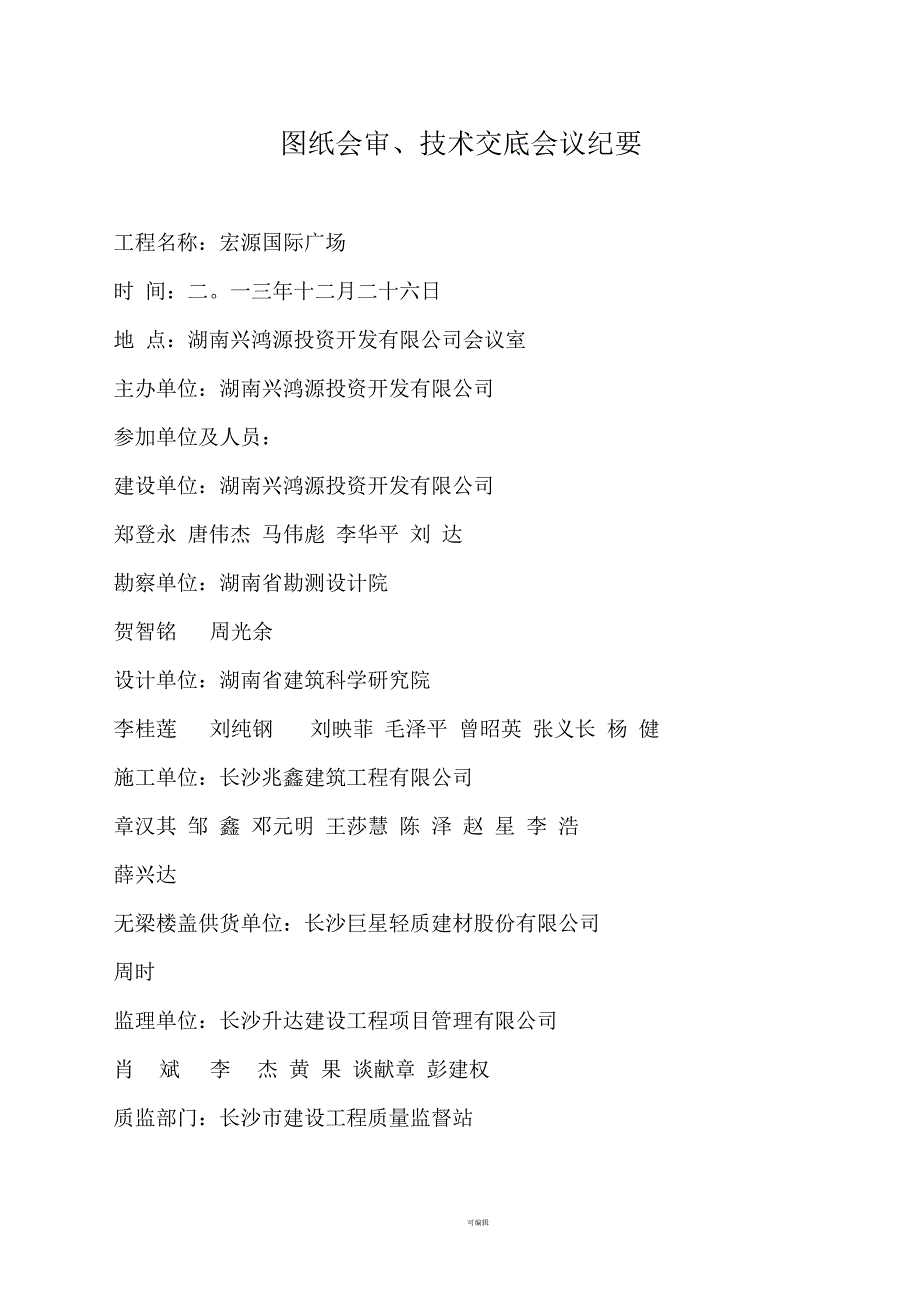

1、图纸会审、技术交底会议纪要工程名称:宏源国际广场时 间:二。一三年十二月二十六日地 点:湖南兴鸿源投资开发有限公司会议室主办单位:湖南兴鸿源投资开发有限公司参加单位及人员:建设单位:湖南兴鸿源投资开发有限公司郑登永 唐伟杰 马伟彪 李华平 刘 达勘察单位:湖南省勘测设计院贺智铭周光余设计单位:湖南省建筑科学研究院李桂莲刘纯钢刘映菲 毛泽平 曾昭英 张义长 杨 健施工单位:长沙兆鑫建筑工程有限公司章汉其 邹 鑫 邓元明 王莎慧 陈 泽 赵 星 李 浩薛兴达无梁楼盖供货单位:长沙巨星轻质建材股份有限公司周时监理单位:长沙升达建设工程项目管理有限公司肖斌李杰 黄 果 谈献章 彭建权质监部门:长沙市建
2、设工程质量监督站文工张耀军会议内容:第一部分设计交底(一)建筑部分1 、场地排水需满足设计及规范要求。2 、 地下室防水等级为一级, 按中南地区工程建设标准设计建筑图集地下室防水 11ZJ311 相关要求施工,需特别注意管道穿墙的防水施工。3 、卫生间混凝土防水反边不小于 200 高。4 、屋面排水找坡需满足设计要求,卷材反边不小于 300 。5、栏杆的安全高度需满足规范要求。6 、 管道井楼层防火封堵及防火门的开启方向需满足设计及规范要求。7、节能热桥处理需满足设计要求。8 、 各专业预留、 预埋孔洞需配合各专业图纸尺寸及位置预留、预埋。(二)结构部分1 、需熟悉图纸内容及标准图集11G10
3、1-1 3,,特别是结构总说明中的内容及标准图集中构造做法、钢筋锚固等。2、地下室混凝土养护及外加剂的控制需编制相应的方案。3、无梁楼盖施工需在专业厂家的指导下施工。4、钢筋的锚固长度、保护层厚度需满足规范要求。5、本工程地下室水位较高,施工过程中应注意降、排水,地下室顶板未完成覆土,不可停止降水。6 、 施工过程中注意各专业配合, 施工过程中注意对照建筑图,专业图纸,做好各专业管道的预留、预埋,特别注意风井位置的 预留。7、施工时应做好玻璃幕墙、轻钢雨篷的预埋件。8 、 施工过程中如遇到问题, 应先打电话与设计人员进行沟通, 沟通好在进行施工,不可先施工再来处理。9 、地下室底板下应为老土层

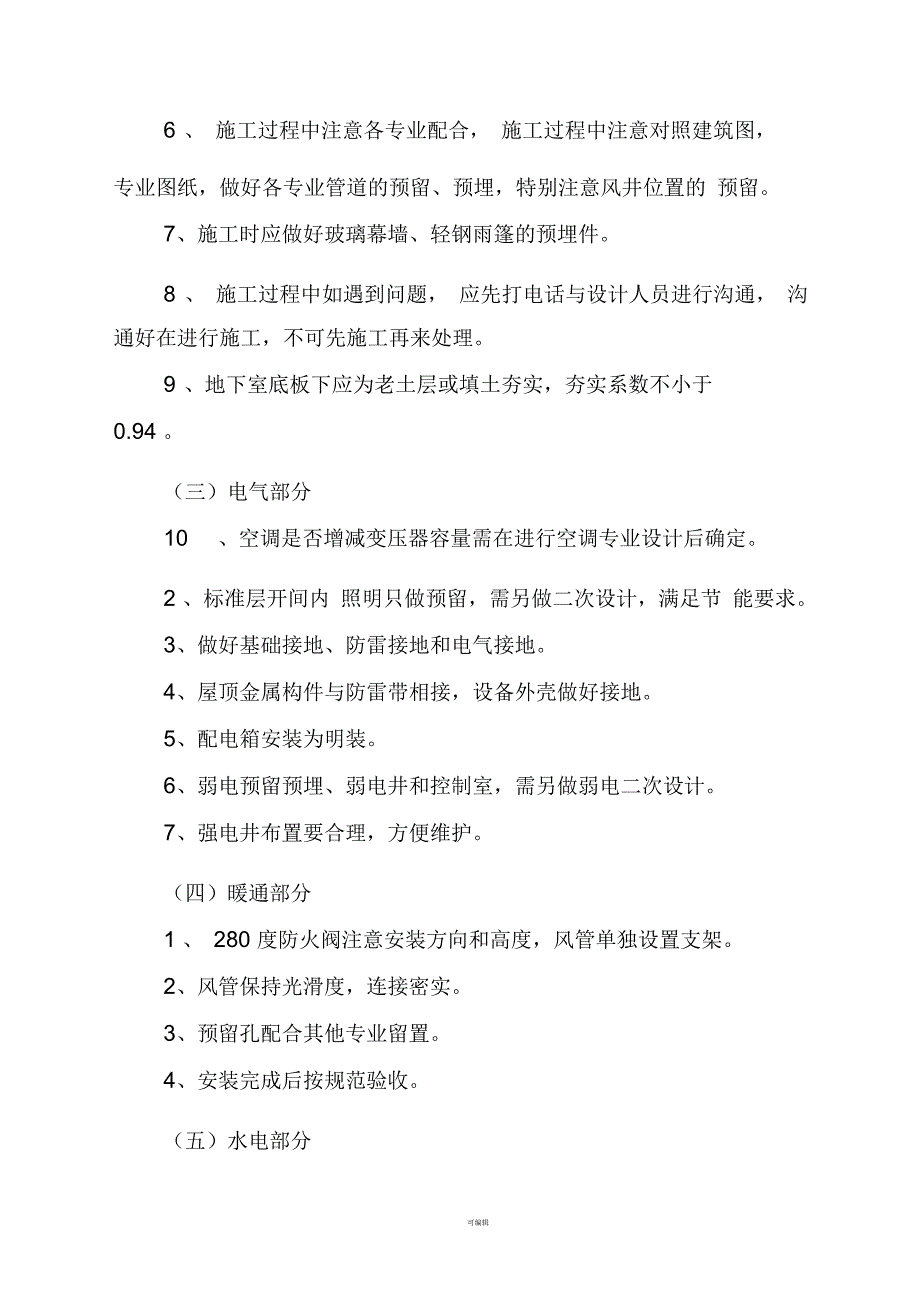

4、或填土夯实,夯实系数不小于0.94 。(三)电气部分10 、空调是否增减变压器容量需在进行空调专业设计后确定。2 、标准层开间内 照明只做预留,需另做二次设计,满足节 能要求。3、做好基础接地、防雷接地和电气接地。4、屋顶金属构件与防雷带相接,设备外壳做好接地。5、配电箱安装为明装。6、弱电预留预埋、弱电井和控制室,需另做弱电二次设计。7、强电井布置要合理,方便维护。(四)暖通部分1 、 280 度防火阀注意安装方向和高度,风管单独设置支架。2、风管保持光滑度,连接密实。3、预留孔配合其他专业留置。4、安装完成后按规范验收。(五)水电部分1 、预留、预埋配合土建进行,人防孔洞预留由人防专业人员
5、配合土建进行。2、设备功能的改变,需与设计单位沟通。3、管道保温按有关规范和要求施工。4、水井布置要合理,方便维护。5、消火栓标准层为半暗装。(六)地质要求1 、本项目施工场地地质条件较好,人工挖孔桩施工过程,桩基扩底后必须通知监理单位、建设单位、勘察单位进行验收,确定土质是否与勘察报告相符。2、施工中如遇地质变化,需及时与勘察单位联系。第二部分质监站技术交底1 、钢筋的锚固及排布需满足设计及规范要求。2、施工过程中发现的问题及时与监理单位、建设单位反映,由建设单位与设计单位联系处理。3、节能工程需进行专项的技术交底。4、砌体工程中专用砂浆需设计明确砂浆的具体要求。5、混凝土质量需严格控制。6
6、墙、柱与梁板接头的节点区施工需编制专项方案。7、楼梯钢筋需按设计要求进入支座。8 、 施工单位标养室的布置及管理需符合要求, 混凝土试块的 留置需满足规范要求。9 、 竖向钢筋接头直径小于 16 、 直径大于 25 的不能使用电渣压力焊。10 、砌体工程的组砌方法、门洞部分的砌筑及过梁需满足要求。11 、 明确本项目施工过程中的几个节点验收需通知监理单位、建设单位、设计单位及质监部门现场验收(桩基持力层验收;底板钢筋验收;地下室楼板、顶板;裙楼的中间层及顶层;塔楼的两层标准层及屋面) 。12 、单位工程及各分部工程的验收,施工单位需将完整的技 术资料提前三天报质监部门。13 、冬季施工需采专
7、取项措施。14 、施工单位、监理人员的资质需符合要求。第三部分 图纸会审1、1213轴后浇带穿两消防水池,移至 1314轴。2、后浇带橡胶止水条改用-3 X300止水钢板。3、人防墙与剪力墙有冲突的部分,以人防墙为准。4、结施-06 中 CT6 、 CT7 大样 1-1 、 2-2 、 3-3 断面图中外剪力墙变更为 500 厚(轴线外400 ) ,配筋不变。5、81/9交AB轴电梯井外墙-11.200-12.800 段,按 人防墙体大样图施工, 中间隔墙按1-2交DE轴电梯井大样图 施工。6、结施02 号图 4.2 条:钢筋直径大于16 时就宜优先采用机械连接,钢筋直径为1625的钢筋可以采
8、用焊接,钢筋直径为 25 的建议采用机械连接。7 、结施07 号图中地下室外墙与底板钢筋连接是按大样图施工,底板钢筋需满足锚固要求,锚固长度从剪力墙内侧算起;人防外剪力墙按人防大样图施工。8 、结施02 号图,底板后浇带梁主筋不断开,梁两侧附加12200 (三级)钢筋。9 、结施07 号图,膨胀加强带具体做法与后浇带详图一致。10 、 结施 10 号图, 肋梁在每块楼板的具体方向排布根据竹芯板布置确定,竹芯板原则上可以任意方向布置,供货厂家会提供细化图;肋梁内4根38 (三级)不调整。11 、结构设计总说明中 9.4 图十梁柱节点砼浇筑从负二层开始。12、15、8轴与P轴交汇处排风井底板一层柱帽一角进排风井,该处负一、负二层有柱帽,洞口边为柱帽边线,地下室顶板无柱帽。 建施 52 中图 13/14 风道剖面底板标高表示建筑地面的标高。与会单位签章:建设单位:湖南兴鸿源投资开发有限公司勘察单位:湖南省勘测设计院设计单位:湖南省建筑科学研究院可编辑施工单位:长沙兆鑫建筑工程有限公司无梁楼盖供货单位:长沙巨星轻质建材股份有限公司监理单位:长沙升达建设工程项目管理有限公司质监部门:长沙市建设工程质量监督站
