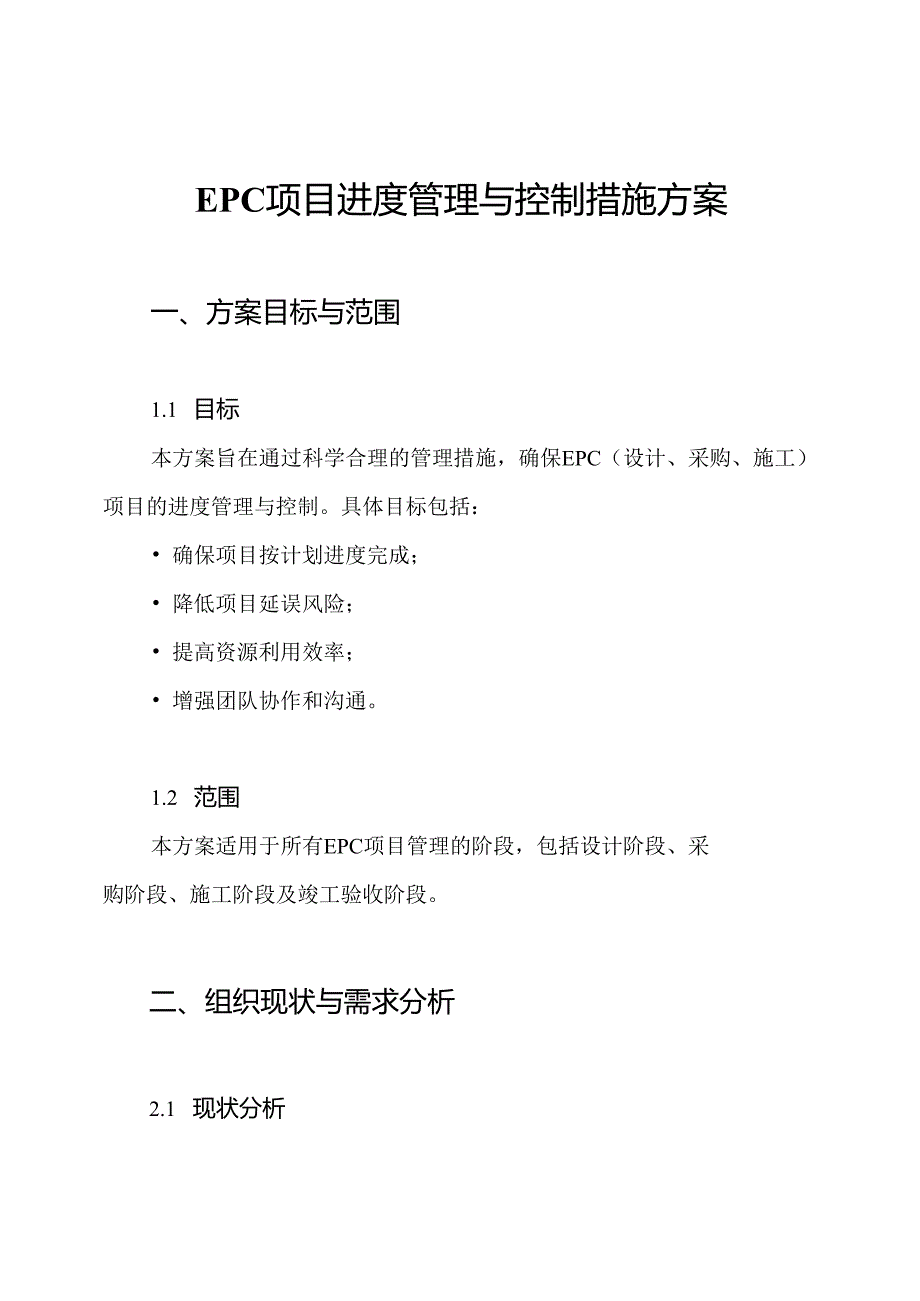

1、EPC项目进度管理与控制措施方案一、方案目标与范围1.1 目标本方案旨在通过科学合理的管理措施,确保EPC(设计、采购、施工)项目的进度管理与控制。具体目标包括: 确保项目按计划进度完成; 降低项目延误风险; 提高资源利用效率; 增强团队协作和沟通。1.2 范围本方案适用于所有EPC项目管理的阶段,包括设计阶段、采购阶段、施工阶段及竣工验收阶段。二、组织现状与需求分析2.1 现状分析当前,组织在EPC项目进度管理中存在以下问题:- 缺乏统一的进度管理工具与流程;- 项目进度信息传递不畅,导致沟通不及时;- 资源调配不合理,导致部分工序进展缓慢;- 项目变更频繁,未及时更新进度计划。2.2需求分

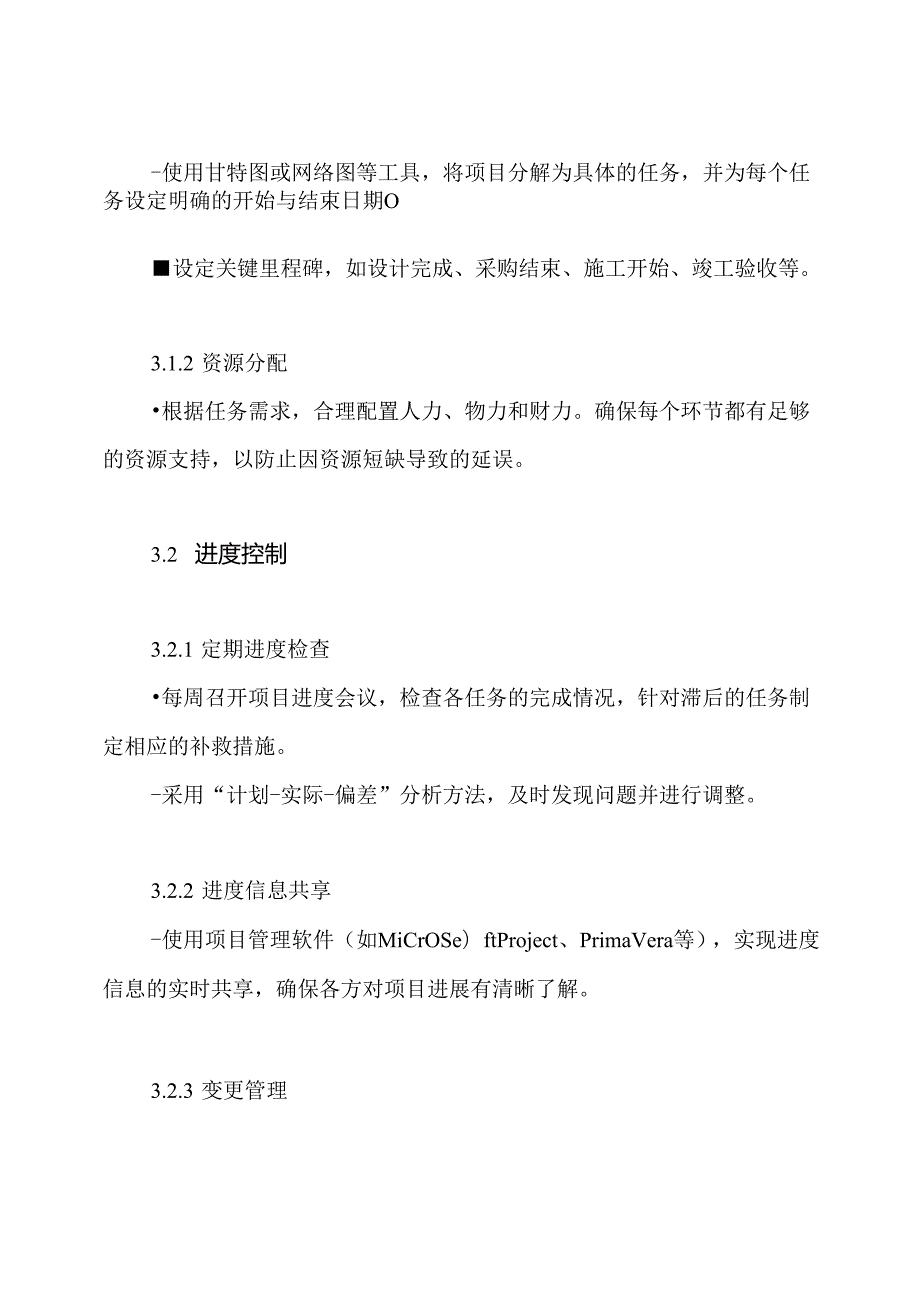

2、析为解决上述问题,组织需要:- 建立统一的进度管理系统;- 加强信息共享与沟通机制;- 优化资源配置,确保各环节协调推进;- 制定变更管理流程,及时反映项目进度变化。三、实施步骤与操作指南3.1 进度计划制定3.1.1 制定详细的项目进度计划-使用甘特图或网络图等工具,将项目分解为具体的任务,并为每个任务设定明确的开始与结束日期O设定关键里程碑,如设计完成、采购结束、施工开始、竣工验收等。3.1.2 资源分配根据任务需求,合理配置人力、物力和财力。确保每个环节都有足够的资源支持,以防止因资源短缺导致的延误。3.2 进度控制3.2.1 定期进度检查每周召开项目进度会议,检查各任务的完成情况,针对
3、滞后的任务制定相应的补救措施。-采用“计划-实际-偏差”分析方法,及时发现问题并进行调整。3.2.2 进度信息共享-使用项目管理软件(如MiCrOSe)ftProject、PrimaVera等),实现进度信息的实时共享,确保各方对项目进展有清晰了解。3.2.3 变更管理建立变更申请与审批流程,确保所有变更都经过评审并及时更新进度计划。每次变更后,重新评估项目进度,调整相关任务的时间安排。3.3团队协作与沟通3.3.1 加强团队协作设立跨部门项目小组,确保设计、采购、施工等各环节的紧密合作。定期开展团队建设活动,提升团队凝聚力。3.3.2 提高沟通效率制定沟通机制,明确信息传递的渠道与频率,确保
4、信息的及时与准确。鼓励团队成员在日常工作中进行有效沟通,及时反馈问题与进展。四、实施效果评估4.1绩效指标 项目按计划完成的比例; 各环节的完成时间与预算的偏差; 团队成员的满意度调查结果。4.2反馈与改进-定期对进度管理方案进行评估,根据实际情况调整和优化管理措施。设立反馈机制,收集团队成员的意见和建议,持续改进管理流程。五、总结通过建立科学合理的EPC项目进度管理与控制措施,组织能够有效降低项目延误的风险,实现资源的最优配置,提高团队的工作效率和协作能力。本方案不仅具有普遍性,易于理解与实施,还考虑了成本效益,确保组织的实际情况得到有效反映。在实施过程中,项目管理团队需保持高度的敏感性,及
5、时应对各种变化,确保项目能够顺利进行,从而达到预期的效果和目标。附录1 .甘特图示例- 项目名称:某工程项目- 主要任务:- 设计阶段:2023年1月1日-2023年3月31日- 采购阶段:2023年4月1日-2023年5月15日- 施工阶段:2023年5月16日-2023年12月30日- 竣工验收:2023年12月31日2 .资源分配表I任务I人员I物资I预算II设计阶段I设计师AI设计软件I50000元II采购阶段I采购员BI材料清单IlOoOoO元II施工阶段I施工队伍Cl施工设备I200000元I3 .进度检查表I检查日期I任务I计划完成日期I实际完成日期I偏差I处理措施II2023年3月15日I设计阶段|2023年3月31日|2023年3月28日I提前3天完成I继续准备采购II2023年5月30日I采购阶段|2023年5月15日|2023年5月20日I延迟5天I加快采购进程I通过以上措施的实施,EPC项目的进度管理将更加科学化、系统化,确保项目能够顺利推进,实现既定目标。
