1、本word文档可编辑修改 QTZ80(TC5610Z)塔式起重机附墙顶升、加节施工方案一、工程概况 :工程名称:唐山付家屯城中村改造项目 3#地块监理单位:唐山金狮工程建设监理有限公司工程地址:唐山市华岩路与丰源道交叉口建筑面积: 17077044平方米,建筑物高度 819米,不在塔吊安装自由高度之内, 302#、304#、307#、308#塔吊需安二道附墙满足施工要求,车库、305#需安一道附墙满足施工要求。附墙、顶升加节方案。二、编制依据:1、国家颁布的建设工程安全生产管理条例和其他现行工程建设方面的有关法律、法规,以及其他相关单位关于工程建设方面的规定;2、国家现行的有关钢筋混凝土施工及

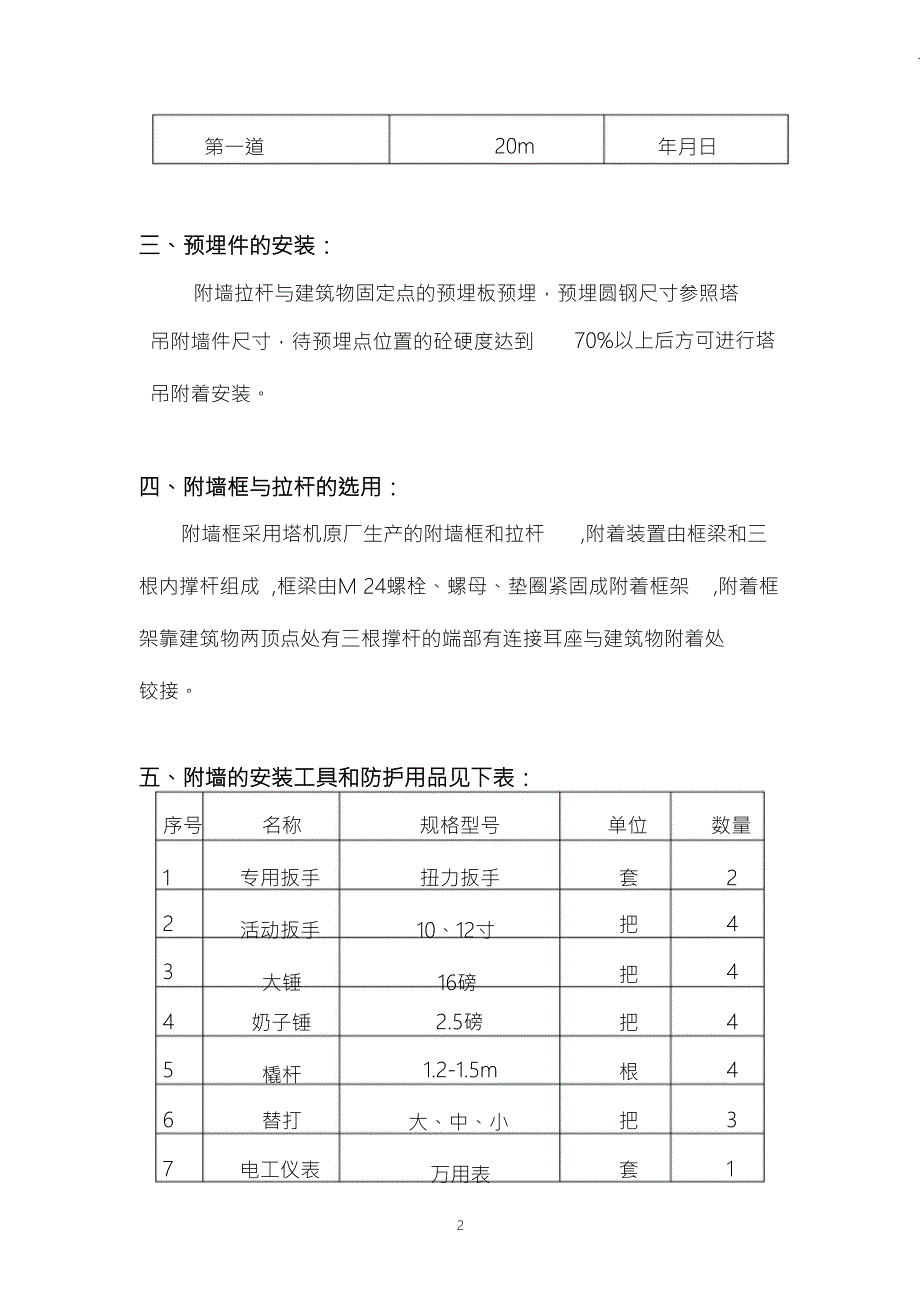

2、质量验收规范、规程和技术标准;3、塔吊的相关操作规程及安装、拆除规范要求和厂家说明书要求4、我公司相关的安全操作规程要求和类似工程的施工和管理经验。(一)、塔吊安装附墙概况表 :QTZ80塔吊型号建筑高度81.9m安装位置车库、 302#、304#、305#、307#、308#附墙与建筑物距离塔机安装高度附墙道数55mm二道附墙(一道附墙)附墙道数附墙高度安装时间1关注我 实时更新 最新资料 第一道20m年月日三、预埋件的安装:附墙拉杆与建筑物固定点的预埋板预埋,预埋圆钢尺寸参照塔吊附墙件尺寸,待预埋点位置的砼硬度达到吊附着安装。70%以上后方可进行塔四、附墙框与拉杆的选用:附墙框采用塔机原厂

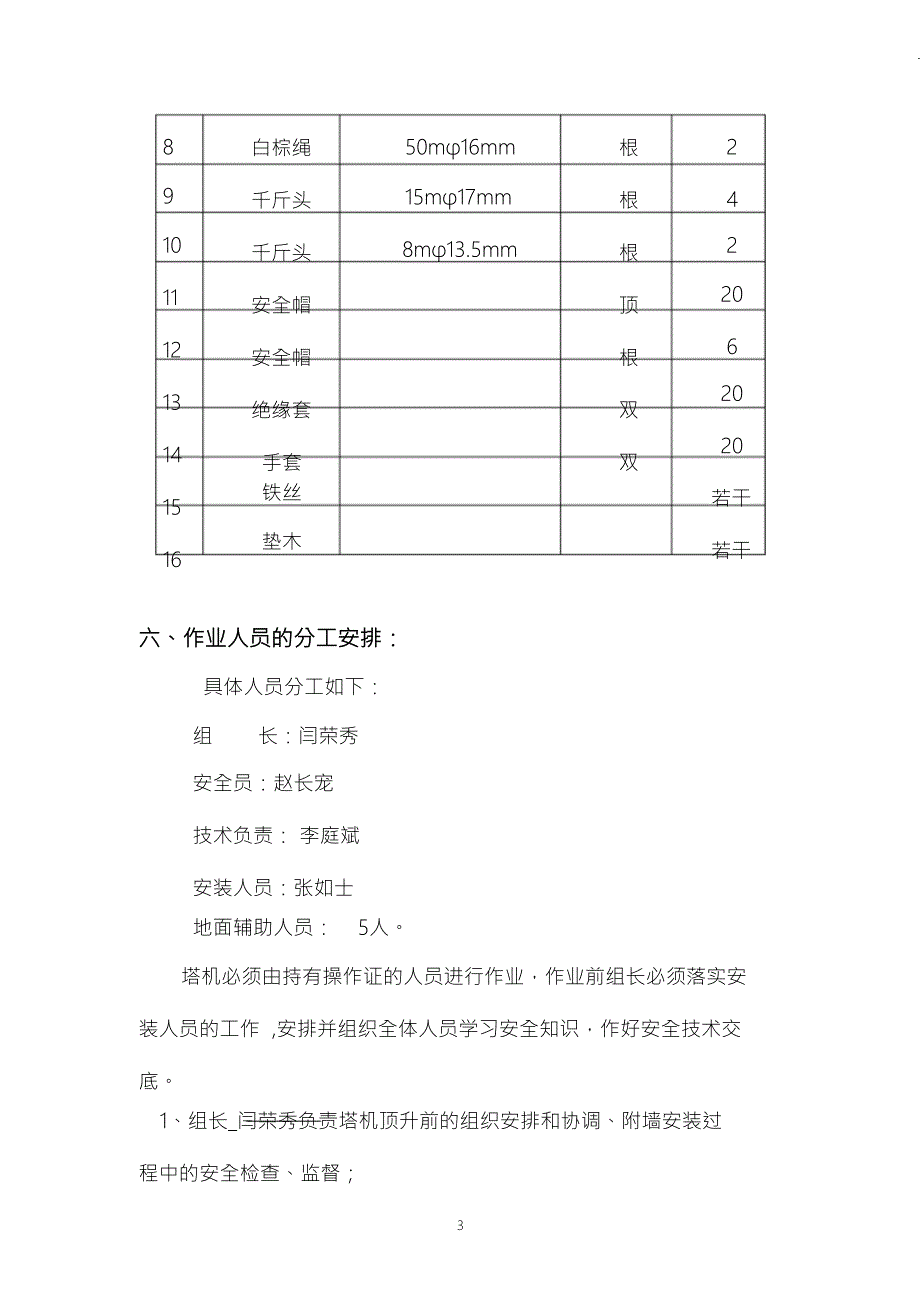

3、生产的附墙框和拉杆 ,附着装置由框梁和三根内撑杆组成 ,框梁由 24螺栓、螺母、垫圈紧固成附着框架 ,附着框架靠建筑物两顶点处有三根撑杆的端部有连接耳座与建筑物附着处铰接。五、附墙的安装工具和防护用品见下表:序号1名称专用扳手活动扳手大锤规格型号扭力扳手10、12寸16磅单位套数量22把434把4奶子锤橇杆2.5磅把451.2-1.5m大、中、小万用表4根6替打把37电工仪表套12 8白棕绳千斤头千斤头安全帽安全帽绝缘套手套50m16mm根根根顶根双双24915m17mm8m13.5mm1011121314151622062020若干若干铁丝垫木六、作业人员的分工安排:具体人员分工如下:组长:
4、闫荣秀安全员:赵长宠技术负责: 李庭斌安装人员:张如士地面辅助人员: 5人。塔机必须由持有操作证的人员进行作业,作业前组长必须落实安装人员的工作 ,安排并组织全体人员学习安全知识,作好安全技术交底。1、组长_闫荣秀负责塔机顶升前的组织安排和协调、附墙安装过程中的安全检查、监督;3 2、安全员赵长宏负责附墙安装前的安全技术交底、资料的收集整理;3、工地安全员刘志平按照工地安全员规定 ,对顶升附墙安装过程进行安全监督 ,负责协调工地上的安全工作 ;4、技术员俞彐兵在总负责人的领导下 ,具体组织作业人员按照安全操作规程、塔机说明书的要求进行附墙安装作业,并注意过程检查、协调指挥,发现问题立即停机报告
5、5、电工李向征在队长的安排下 ,负责塔机的电器安装等 ;6、安装工赵俊杰、衣举安装;在队长的领导下 ,负责塔机的附墙七、塔吊附墙、顶升安全技术要点及安全措施:1、塔式起重机的附墙、顶升加节必须由取得专业队队伍进行, 并应有技术和安全人员在场进行监督和监护。2、参加作业人员必须戴好安全帽、系好安全带、穿软底鞋,工具装入工具袋内。使用前必须进行检查,不合格必须更换。3、工作前应检查电气的完好性、液压系统是否正常、液压油是否能满足要求、液压油管的完好性。液压工作压力是否正常。4、工作前应检查顶升机构的钢结构的焊缝、连接螺栓、轴销的完好性。检查钢丝绳及导架、导轮的机械性能。5、检查发现的隐患必须经过
6、处理合格后方能进行顶升。6、顶升前应将变幅小车开至平衡处,锁定旋转机构。7、顶升前应检查顶升横梁完全进入顶升踏步内,旋转机构与标准节的连接螺栓拆除后方能开动液压顶升系统将塔吊上部与标准节脱4 离。8、顶升过程中应注意液压系统的状况及工作压力。9、加节时应将新进入的标准节与原标准节完全连接牢固后, 方能继续进行下一步的工作。10、顶升或降塔工作结束前应检查各种安全限位和保险。顶升后应检测塔吊的垂直度。11、禁止向下抛掷材料及工具。12、准备好灭火器。13、同一道附着装置上的各拉杆安装在同一水平面内。14、塔机的对着高度及附着的距离必须在规定的范围内。15、附着以后 ,在无风状态下 ,塔身轴心对支
7、撑面的侧垂直度应在以内。16、工作时应设立警戒区派出转人监护。设立安全告示。八、附墙安装程序 :,在第一附着点 1m处搭设工作平台。工作平台必须有栏杆 ,并围好安全网。2、将所需的工具、螺栓、销轴吊到工作平台上。3、将附着的 U形框吊到附着点的位置 ,按规定的位置将套到塔身上 ,并用铁线固定牢靠。4、用附着的另一个 U形框吊到附着点位置并套到与塔身上 ,用螺栓将两块 U形连接起来 ,调好附着框的水平度后 ,上紧螺栓 ,使其紧箍在塔身上。5 5、依次将三根拉杆吊到附着点位置 ,用销轴将其与附着框铰接。6、调整塔身垂直度 ,塔身侧向垂直度必须在以内。7、用电焊依次将三根拉杆的另一端用相应预埋板烧焊
8、连接面的焊缝后再加两块斜底铁板。,焊好底8、检查所有的连接销轴开口销是否牢固 ,连接螺栓是否上紧 ,焊缝是否符合要求。9、将平台上的工具及剩余部件调到地面 ,附墙安装完毕。九、塔机的附着架与顶升 :(一)安装附着架1、将环梁提升到附着点的位置包在塔身外,然后用 32件 M20的螺栓连接成附着框架,调整附着框对角上的螺杆将附着框贴紧在塔身上;并在三边打入;再吊装三个撑杆将附着框与墙面处铰接点连接在一起。2、用经纬仪检查塔机轴心的垂直度在全高上不超过4/1000,垂直度的调整可通过调整三根附着用撑杆与建筑物的附着位置而获得,必要时用钢丝绳将附着架挂在塔身上。3、附墙安装完毕后、塔吊的顶升、加节也是
9、安装中的重要环节,如不注意安全技术要求,就可能出危险。因此作业中应特别注意。4、在顶升做业中,必须有专人指挥,专人看管电源电缆、专人操作液压顶升系统,专人照看顶升横梁,专人负责封塔螺栓的拆、安。5、顶升加节作业时风力不得大于四级,如遇下雨、大雾、烟雾熏呛的时候应停止作业。6 6、在顶升前,应将吊臂旋转至套架开口方向,用小车或吊上重物,配平塔机,使顶升的上部荷载重心与顶升缸轴心线重合。7、顶升作业前,液压系统要充分排气,油箱液位要达到规定标准。液压油要清洁。8、必须试顶升三四次,检查塔机配平情况,油缸工作情况,油泵站压力表显示值,如果不正常,应停止作业。待处理正常后,方可正式开始顶升作业。(二)
10、顶升 ;吊起一个标准节 ,将载重小车开至标准节引进平台处 ,在将标准节置于引进平台上 ,应将引进滚轮安装在标准节的四角 ,再将标准节安放在引进平台上 ,调整滚轮位置处于引进平台的轨道上。再吊起一节标准节调整小车位置 ,使得塔机的上部重心落在顶升油缸梁的位置上 ,(56米臂长,小车停在越 14.5米幅度处;实际操作中 ,观察到爬升架四周 8个导轮基本上与塔身标准节主杆脱开时 ,即为理想位置 )。最后卸下塔身与下支座的 8个 M30的连接螺栓。将顶升横梁挂在塔身的踏步上 ,一定要挂实。开动液压系统使得活塞杆全部伸出 ,再稍缩活塞杆 ,使得爬爪搁在塔身的踏步上。然后 ,油缸全部缩回 ,重新使顶升横
11、梁挂在塔身踏步上,再次全部伸出油缸 ,此时塔身上方恰好能有装入一个标准节的空间 ,拉动挂在引进梁上的标准节 ,把标准节引至塔身的正上方 ,对准标准节的螺栓连接孔 ,缩回油缸。至上下标准节接触时 ,取下引进滚轮 ,用 8只M30高强度螺栓将上下标准节连接牢靠。螺栓预紧力距为1800N.M。将下支座与塔身连接牢固即完成一节标准节的加节工作 ,若连续加几节7 标准节 ,则可按照以上步骤连续几次即可。8、在顶升作业时 ,严禁转动塔吊 .十、塔吊升高完毕后检查、调整,验收工作:1 、检查各部机械、电器、绳轮系统是否符合说明书的要求。2 、检查个部螺栓、销子是否到位、紧固,开口销是否符合规定要求。3 、检查各部份的零部件、平台、栏杆是否齐全,牢固可靠。主卷扬卷筒上至少还剩有三圈以上的钢丝绳。4、设定吊钩上、下限位器并使之达到说明书规定的范围和要求。并且动作灵敏可靠。5、检查塔吊自由状态下,垂直度误差必须小于 2/1000。6、验收合格后 ,交付使用。8
