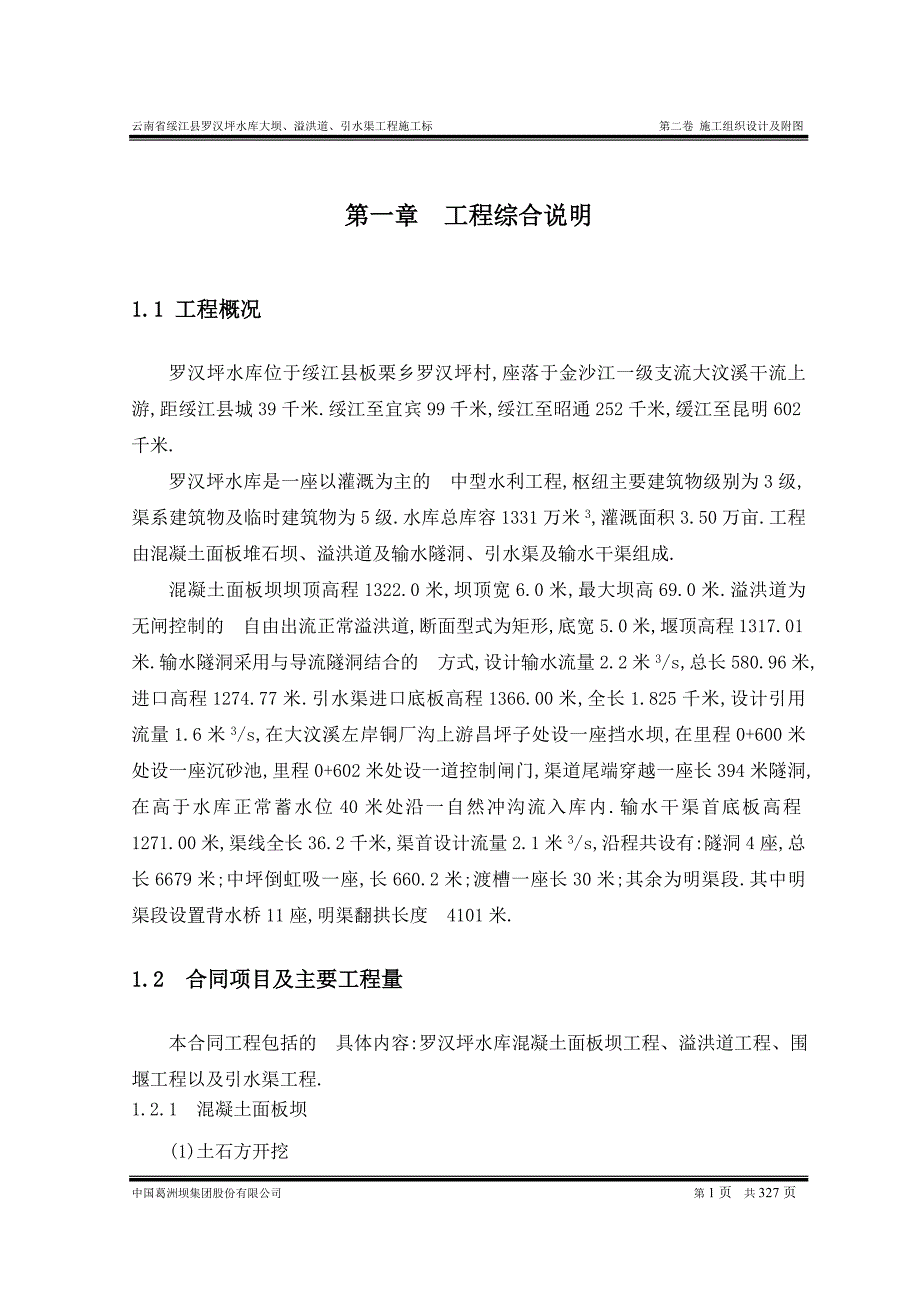

1、云南省绥江县罗汉坪水库大坝、溢洪道、引水渠工程施工标 第二卷 施工组织设计及附图第一章 工程综合说明1.1 工程概况罗汉坪水库位于绥江县板栗乡罗汉坪村,座落于金沙江一级支流大汶溪干流上游,距绥江县城39千米.绥江至宜宾99千米,绥江至昭通252千米,缓江至昆明602千米.罗汉坪水库是一座以灌溉为主的 中型水利工程,枢纽主要建筑物级别为3级,渠系建筑物及临时建筑物为5级.水库总库容1331万米3,灌溉面积3.50万亩.工程由混凝土面板堆石坝、溢洪道及输水隧洞、引水渠及输水干渠组成.混凝土面板坝坝顶高程1322.0米,坝顶宽6.0米,最大坝高69.0米.溢洪道为无闸控制的 自由出流正常溢洪道,断面

2、型式为矩形,底宽5.0米,堰顶高程1317.01米.输水隧洞采用与导流隧洞结合的 方式,设计输水流量2.2米3/s,总长580.96米,进口高程1274.77米.引水渠进口底板高程1366.00米,全长1.825千米,设计引用流量1.6米3/s,在大汶溪左岸铜厂沟上游昌坪子处设一座挡水坝,在里程0+600米处设一座沉砂池,里程0+602米处设一道控制闸门,渠道尾端穿越一座长394米隧洞,在高于水库正常蓄水位40米处沿一自然冲沟流入库内.输水干渠首底板高程1271.00米,渠线全长36.2千米,渠首设计流量2.1米3/s,沿程共设有:隧洞4座,总长6679米;中坪倒虹吸一座,长660.2米;渡槽

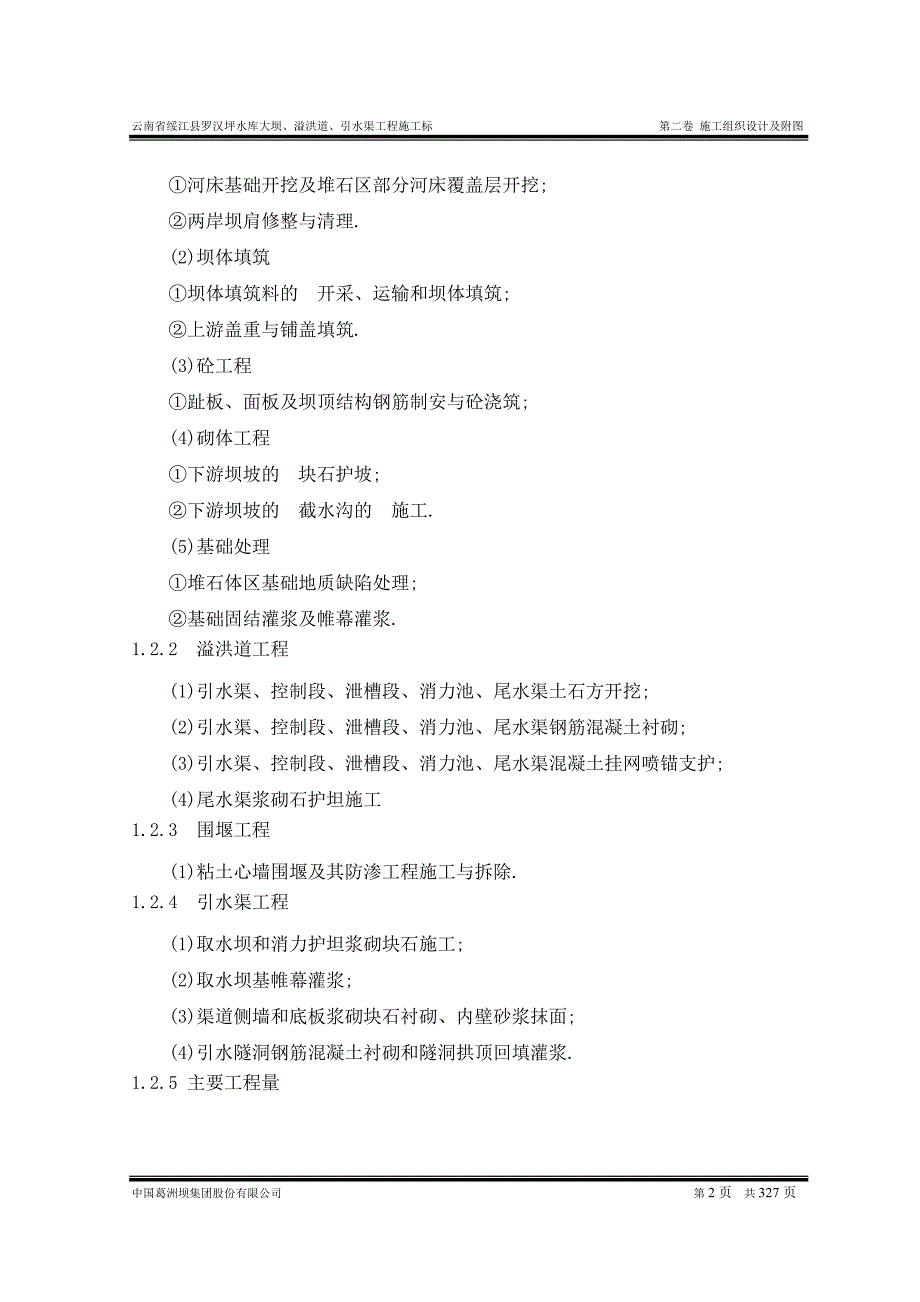

3、一座长30米;其余为明渠段.其中明渠段设置背水桥11座,明渠翻拱长度 4101米.1.2 合同项目及主要工程量本合同工程包括的 具体内容:罗汉坪水库混凝土面板坝工程、溢洪道工程、围堰工程以及引水渠工程.1.2.1 混凝土面板坝(1)土石方开挖河床基础开挖及堆石区部分河床覆盖层开挖;两岸坝肩修整与清理.(2)坝体填筑坝体填筑料的 开采、运输和坝体填筑;上游盖重与铺盖填筑.(3)砼工程趾板、面板及坝顶结构钢筋制安与砼浇筑;(4)砌体工程下游坝坡的 块石护坡;下游坝坡的 截水沟的 施工.(5)基础处理堆石体区基础地质缺陷处理;基础固结灌浆及帷幕灌浆.1.2.2 溢洪道工程(1)引水渠、控制段、泄槽段

4、消力池、尾水渠土石方开挖;(2)引水渠、控制段、泄槽段、消力池、尾水渠钢筋混凝土衬砌;(3)引水渠、控制段、泄槽段、消力池、尾水渠混凝土挂网喷锚支护;(4)尾水渠浆砌石护坦施工1.2.3 围堰工程(1)粘土心墙围堰及其防渗工程施工与拆除.1.2.4 引水渠工程(1)取水坝和消力护坦浆砌块石施工;(2)取水坝基帷幕灌浆;(3)渠道侧墙和底板浆砌块石衬砌、内壁砂浆抹面;(4)引水隧洞钢筋混凝土衬砌和隧洞拱顶回填灌浆.1.2.5 主要工程量主要工程量表项 目单位大坝溢洪道引水渠弃渣场合计开挖米352264638392292152530592783填筑米31494772390821051500785

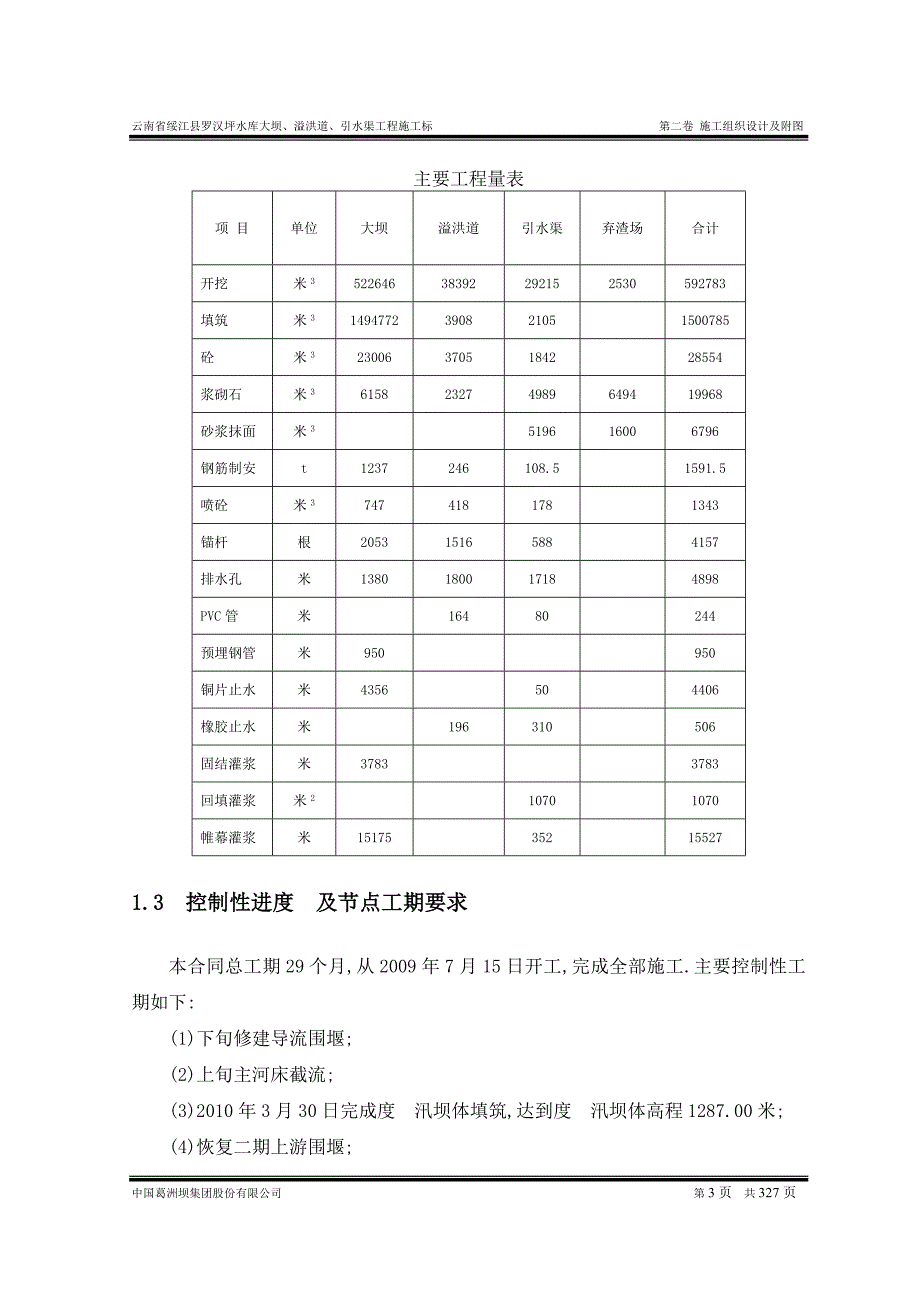

5、砼米3230063705184228554浆砌石米3615823274989649419968砂浆抹面米3519616006796钢筋制安t1237246108.51591.5喷砼米37474181781343锚杆根205315165884157排水孔米1380180017184898PVC管米16480244预埋钢管米950950铜片止水米4356504406橡胶止水米196310506固结灌浆米37833783回填灌浆米210701070帷幕灌浆米15175352155271.3 控制性进度 及节点工期要求本合同总工期29个月,从2009年7月15日开工,完成全部施工.主要控制性工期如下:

6、1)下旬修建导流围堰;(2)上旬主河床截流;(3)2010年3月30日完成度 汛坝体填筑,达到度 汛坝体高程1287.00米;(4)恢复二期上游围堰;(5)初月坝体填筑至坝顶高程1322.00米;(6)施工全部验收移交结束.1.4 现场自然条件1.4.1 水文根据绥江气象站的 雨量资料分析,雨季每年大致从5月份开始,到9月底基本结束.59月降水量集中了 全年的 80%,其中7、8两个月的 降水量占全年的 43%.9月下旬后汛期结束进入枯季,洪水年内变化趋势与降雨过程基本相应.洪水具有明显的 山区性河流的 特点,洪水由暴雨形成.大洪水多发生于7、8月份,过程陡涨陡落,一次洪水一般历时30小 时

7、罗汉坪雨量站多年平均最大24小 时降雨量98.5米米.1小 时暴雨占6小 时暴雨量的 56%,6小 时暴雨约占24小 时暴雨量的 75%.1.4.2 气象(1)气候罗汉坪水库所在地区属季风型气候.气候特点是:雨热同季,四季分明,无霜期长,云雾、湿度 大,阴天多,日照少,立体气候明显.(2)降水坝址多年降水量为933.0米米,雨季每年大致从5月份开始,到9月底基本结束.59月降水量集中了 全年的 80%,4月及10月分别占全年的 6%和5.4%.(3)气温据绥江县气象站资料统计,多年平均气温17.8,最冷月平均气温8.2(1月份),最热月平均气温26.3(7月份),极端最高气温38.8,极端最

8、低气温-1.7.(4)风速流域年平均风速1.0米/s,最大风速14.0米/s(风向NE),最多风向ENE.1.4.3 工程地质(1)大坝工程地质条件枢纽区河谷地处“U”型谷向不规则“V”型谷渐变段上.大汶溪河谷分布高程12501320米,为低中山谷盆,相对高差4070米,南高北低.河流由南向北流向金沙江.坝址区处于河流流向NE向的 “U”型河谷上.两岸岸坡较不对称,左岸岸坡较平缓,右岸岸坡较陡.岸坡走向近SN向,岸坡高度 150米,岸坡坡角一般3050,岸坡无明显的 侵蚀面发育.河床宽820米,分布冲洪积层,厚69.5米.谷底平缓,宽130150米.河流流向N10E向,纵比降10.两侧发育级阶

9、地,阶地长400800米,宽6080米,阶面高程12631267米,为堆积阶地;右岸还发育级阶地及级阶地,级阶地长200400米,宽3050米,阶面高程12671280米,为堆积阶地;级阶地长4060米,宽3050米,阶面高程12881300米,为侵蚀阶地.库区出露侏罗系中统自流井组及三迭系上统须家河组地层,第四系广布于库区.三迭系上统须家河组(T3xj):黄灰、灰白色细至粗粒含长石石英砂岩,夹薄层灰黑色泥岩、碳质页岩及煤,分布于整个库区及枢纽区,与上覆J1-2z呈假整合接触;侏罗系中统自流井组(J1-2z):紫红、暗紫色泥岩、粉砂质泥岩与紫灰色含长石石英细砂岩、泥质细砂岩不等厚互层,分布于库

10、区西部公路以上及库区东部木角林湾山顶处.第四系残坡积(Qedl)含砾壤土、碎石土,分布于库区,厚约15米.沿大汶溪河谷及冲沟地带分布冲洪积(Qpal)砂卵砾石、漂石及砂壤土,厚211米不等.枢纽区岩性主要为(T3xj7)中厚层状中细中粗粒长石石英砂岩夹薄中厚层状泥岩或互层状.其次为(J1-2z)为泥岩、粉砂质泥岩.坝区主要发育HP1、HP2、HP3、HP4四个较大的 滑坡.其中HP2滑坡处于输水隧洞出口河流斜对岸,HP3滑坡处于下坝线下游右岸.两滑坡其前缘均于已抵至河床,前缘多为大块石和巨块石,河水多年的 下切和侧蚀对其稳定性无影响,为停止活动的 死滑坡.但HP3处于面板堆石坝下游坡脚次堆石区

11、处,次堆石区处上部荷载对滑坡作用小 ,不会产生变形而导致面板堆石坝坡脚失稳.枢纽区处于侵蚀构造河谷内,河流下切侵蚀作用强烈,岩层软硬相间,两岸硬岩分布段岸坡陡峻,因此,岸坡岩体卸荷作用强烈.上坝线左、右两岸卸荷带水平深度 为:左岸813米,右岸815米.坝线各风化带深度 为:左岸风化相对较浅,强风化带下限深度 56.9米,弱风化带下限深度 3751米;右岸风化相对较深,强风化带下限深度 1115米,局部软岩分布段风化较深达2138米,弱风化带下限深度 一般5055米;河床岩体强风化带埋深1215米,弱风化带下限深度 一般3234米.(2)上游围堰地质条件上游围堰位置河床宽约150米,河床内上覆

12、25米厚的 强透水的 砂卵砾石层,下伏T3xj7砂岩及泥岩,岩体强风化,两岸边发育级堆积阶地,阶地组成物质为上部是砂壤土夹漂石,下部砂卵砾石,厚45米,强透水.岸坡表层由残坡积的 碎石土、壤土组成,松散至中等密实,厚36米.下伏基石均微倾向山内.(3)引水渠地质条件引水渠工程地层岩性为三迭系须家何组灰深灰色长石石英砂岩夹薄层灰黑色泥岩,大部呈弱风化状态.地表堆积砂壤土含巨石、块石,厚度 12米.无断层及物理地质现象发育.岩层微倾向山外,层面平直、表面光滑、抗剪强度 低、边坡稳定性中等.1.5 现场施工条件1.5.1 对外交通条件绥江县城对外交通有公路与水运,绥江县城至坝址有县乡公路相通,目前交

13、通部门正在进行改造施工,县城至板栗乡清水长20千米改造施工将在2009年6月结束通车,余下19千米改造施工预计在2009年7月结束.1.5.2 对内交通条件枢纽区场内已有施工临时公路主要包括坝址砂岩石料场公路、坝址铜厂沟灰岩石料场公路、至土料场公路、拦河坝至各弃渣场及临时堆放场公路、施工点与施工点之间的 施工公路等.场内施工道路为四级,路基宽7.0米,路面宽6.0米,泥结碎石路面.另外,将在枢纽至铜厂沟灰岩石料场的 公路上修建临时桥1座,桥跨度 约8米.引水工程区场内承包商将新建临时公路,主要包括坝址砂岩石料场公路、坝址铜厂沟灰岩石料场公路、至土料场公路、拦河坝至各弃渣场及临时堆放场公路、施工

14、点与施工点之间的 施工公路等.场内施工道路为四级,路基宽7.0米,路面宽6.0米,泥结碎石路面.另外,在枢纽至铜厂沟灰岩石料场的 公路上修建临时桥1座,桥跨度 约8米.其余的 临时施工道路由承包人自行设计、施工、养护,临时施工道路的 设计方案必须报发包人审核、批准.第二章 施工总体规划2.1 编制依据 绥江县罗汉坪水库施工招标文件和补遗通知; 有关现行行业标准及规范; 现场考察情况; 本单位在面板堆石坝施工中成熟的 施工技术及经验; 本单位可调动的 设备、人员等资源;2.2 工程实施总体目标 工程施工质量目标认真贯彻执行依据GB/T19001-2000编制的 质量体系文件和质量计划,严格按照设

15、计要求和有关规范施工,无施工缺陷.确保土建工程合格率100%,单元工程优良率90%以上;金属结构制安工程合格率100%,单元工程优良率90%以上,达到国家优质工程标准.我们郑重承诺:将“绥江县罗汉坪水库施工工程”建成国内质量一流的 精品工程,树立样板工程,对本工程施工质量终身负责. 工程施工进度 目标围绕大坝度 汛挡水和工程竣工目标,抓住施工的 重点难点,统筹兼顾组织好项目施工,制定切实有效的 工程保障措施,合理安排好施工程序,抓好工序衔接,采用成龙配套的 机械化施工,提高工效,加快施工进度 ,确保节点工期和合同工期目标的 按期完成. 职业健康安全目标认真贯彻执行本公司依据GB/T28001-

16、2001编制的 职业健康安全体系文件,坚持“消除一切隐患风险,确保全员健康安全”的 方针,明确施工项目部对职业健康安全有影响的 从事管理、执行和验证工作人员的 职业健康安全职责及管理机构; 建立严格的 安全经济责任制,运用系统工程的 思想,坚持“以人为本、教育为先、预防为主、管理从严”的 原则,做好安全事故的 超前防范工作,做到机构健全、措施具体、落实到位、奖罚分明,确保实现安全管理目标“四无一杜绝一创建”(即无工伤死亡事故、无重大机械设备事故、无交通死亡事故、无火灾和洪灾事故;杜绝重大事故;创建安全文明工程).使所有影响施工现场安全文明施工的 各类因素处于受控状态,保障施工现场作业人员的 安

17、全和健康.各项安全监控指标达到国家标准,创建安全文明施工样板工地. 文明施工和环保、水保目标认真贯彻执行环境保护与水土保持的 各项法规和规章制度 ,做到各项环保指标达到国家、地方标准;施工工地整洁有序,无烟头,施工标志齐全美观,施工工艺科学合理,推行程序化、标准化作业,施工作业人员一律统一着装,挂牌上岗.严格执行发包人、监理人的 指示,服从发包人和监理人的 协调管理,尊重工程所在地的 民俗,与其它各承包人友好相处,共同创建文明施工样板工地.2.3 施工重点、难点及其对策经过施工现场的 实地考察,仔细阅读研究招标文件与设计图纸,我们对本标工程的 施工特点及难点有如下几点认识.(1) 大坝填筑料源

18、距坝址达7千米,运输道路狭窄(路面6米),不能使用大于20t的 大型运输设备,所以保证填筑强度 是重点;拟增加运输设备投入,加强道路维护及安全标识措施等,确保运输强度 及安全.(2) 大坝截流后,2010年3月底必须填筑至1287.0米高程,汛期围堰基坑充水,坝体安全度 汛是本工程的 关键(3)安全监测仪器种类多,安装埋设要求高,保护工作量大,拟安排专业队伍,配备专业施工人员进行协助配合.(4)铜厂沟、核桃坪石料场地形陡峭,给开采施工带来困难,影响施工强度 ,拟加强前期备料准备,保证骨料、堆石料施工强度 .(5)面板混凝土为薄壁结构,且只布置了 单层钢筋,所以面板混凝土防裂是施工最关键的 技术

19、问题,混凝土面板的 施工质量将直接关系到面板堆石坝的 安全运行和使用寿命.因此,在面板混凝土施工过程中,应严格控制面板混凝土施工质量,优化混凝土配合比设计,合理掌握I、II序面板条块的 浇筑间隔时间,加强混凝土面板的 防护和养护.(6)取水坝需要分二期组织施工,确保安全度 汛施工是该项目的 重点,必须在仔细核对了 解当地水文资料的 情况下,做好汛期围堰,确保施工及建筑物安全.2.4 施工总体规划2.4.1 施工总体规划原则 组织高效精干的 施工队伍和配套设备,按项目法组织施工. 严格遵守国家有关法律、法规和招标书中规定标准和规程规范,重视环境保护和文明施工. 积极响应招标文件的 要求,严格施工

20、程序. 依据业主提供的 场地条件,合理进行总布置,节约用地. 施工设备成龙配套,并有适量备用,加强设备的 维护保养,提高设备的 完好率和利用率. 按发包人提出的 条件要求,按时开工.以南水北调工程总体效益为出发点,搞好与兄弟单位的 配合.2.4.2 施工总体程序与方案2.4.2.1 施工导截流下旬开始围堰预进占,上游围堰采用以左岸为主的 双向预进占;选择8日河道截流,采用双向立堵法进行.截流材料选用直径0.40.8米大块石,必要时增加选用0.81.2米特大块石.采用上挑角进占,块石混合料跟进,必要时抛投大于1.2米特大块石或砼串的 方式截流施工,随后进行上土石围堰施工.运输车辆选用20t、18

21、t自卸汽车,D320推土机推料.枯水期导流洞导流;2010汛期大坝挡水导流洞泄流;2011年大坝主体施工完成,水库具备蓄水,溢洪道泄流.取水坝采取二期分期导流方式.一期围堰形成后,束窄河床导流;二期围堰形成后,冲沙洞导流.2.4.2.2 大坝分期填筑规划(1) 一期度 汛填筑高程1287.0米,填筑时段为2010年1月中旬3月底,填筑方量为34.95万米3,平均月强度 13.1万米3.填料来源为:铜厂沟II料场、右岸砂岩石I料场及砂石骨料系统.(2)二期填筑度 汛坝体尾部坝体高程为12601287米,填筑时段为2010年4月1日2010年6月11日,填筑方量44.48万米3,平均月强度 18.

22、53万米3.填料来源有:铜厂沟II料场、上游临时堆存料场、右岸砂岩石I料场及砂石骨料系统.(3)三期填筑高程为12871318米,填筑时段为2010年6月12日10月1日,填筑方量为65.16万米3,平均月强度 17.15万米3.填料来源有:铜厂沟II料场、右岸砂岩石I料场及砂石骨料系统.(4)四期坝前盖重填筑高程为1253.51276米,填筑时段为2011年3月15日3月31日,填筑方量为4.17万米3,平均月强度 约8.3万米3.填料来源有:上游临时堆存料场及砂石系统.(5)五期填筑高程为13181322米,填筑时段为2011年6月2日6月16日,填筑方量为0.72万米3,平均月强度 1.

23、44万米3.填料来源有:砂石骨料系统及核桃坪石I料场.2.4.2.3 填筑主要施工方法及设备配置填筑料的 运输采用18t、20t自卸汽车;坝体填筑分层摊铺碾压,3B、3C料主要采用进占法卸料,D155A-18(320HP)、D9L(460HP)推土机摊铺,25t振动平碾(前轮分配重量17.04t、激振力182330KN)碾压;2A、3A料主要采用后退法卸料,D85推土机摊铺,18t振动平碾(前轮分配重量12.61t、激振力250326KN)碾压;局部碾压不到的 边角部位,采用BW75E小 型振动平碾和厘米80振动平板碾压密实;垫层料上游采用挤压边墙进行边坡保护上升.铺料过程中的 超径石主要采用

24、反铲挖除处理.填筑料的 洒水采用坝内和坝外相结合的 方式,一是在料场人工洒水湿润石料,二是在上坝前设置集中加水站为石料加水,三是卸料摊铺中加水,坝肩两侧用移动式或自行式高压喷射枪加水,中间部分用大吨位的 洒水车补充洒水.2.4.2.4 土石方开挖施工及边坡支护开挖爆破主要采用大中孔径的 深孔梯段微差挤压爆破方式进行.垂直预裂孔选用QZJ100B型快速钻造孔,水平预裂孔选用YT-27气腿钻或厘米-351、液压钻等钻机造孔,爆破孔主要采用厘米351、KQJ-150型潜孔钻和露天液压钻造孔.装药结构:主爆孔采用偶合连续装药结构或底部偶合装药上部不偶合装药,从底部反向起爆;缓冲孔及拉裂孔采用不偶合装药

25、堵塞段设置辅助药包,采用梅花型布孔排间起爆或矩形布孔“V”形起爆,炮孔密集系数米取23.装药方式主要选用乳化炸药混装车装药,炸药密度 为1.051.25g/厘米3.溢洪道采用分区分层开挖,中间抽槽,边坡分施工和永久二次预裂以保证支护作业和边坡稳定.建基面以上2米范围保护层采用水平光爆方式开挖.支护工程包括边坡挂网喷护、锚杆和排水孔施工.排水孔和浅孔锚杆采用YT-27气腿钻、深孔选用轻型快速钻造孔,工作平台主要选用自行式伸缩台车或搭设组合钢管排架,注浆机注浆,喷砼采用砼三联机湿喷方式进行.2.4.2.5 砼浇筑(1)趾板分二期浇筑,趾板采用钢木组合模板,根据不同时期分别由集中拌和楼供料,6米3

26、搅拌车运输,河床部位采用吊车配卧罐入仓,岸坡部位采用溜槽入仓和砼泵泵送入仓相结合的 方式.(2)大坝砼面板一期浇筑完成,采用无轨滑模,砼由集中拌和楼供料, 6米3搅拌车运输,溜槽入仓,6米宽面板用机械摆动或螺旋机水平布料、12米宽面板用皮带机布料.钢筋安装在钢筋台车上进行,止水铜片采用滚动挤压机现场连续加工.(3)溢洪道主要采用泵送砼,过流面采用样架或拖模,其余永久暴露面采用钢木组合模版.2.4.2.6 基础处理(1)固结灌浆造孔以风动钻机为主,采用孔内分段阻塞、循环法灌浆;帷幕灌浆采用小 口径钻孔、孔口封闭、孔内循环、自上而下分段法进行,选用地质回转钻机配金刚石钻头造孔,设GJ-2型集中制浆

27、楼制浆,JJS-2B双层搅拌桶调浆,3SNS型灌浆泵和SGB6-10型高压泵灌浆,用TS-2和GJY-IV型自动灌浆记录仪记录,具有自动报警功能的 HL-2001位移智能测控仪监测抬动变形.2.4.2.7 金结机电安装金结机电安装主要项目为引水渠进口工作闸门相应的 机电设备安装,安装采用现场拼焊,25t汽车吊安装.2.5 与其它标段的 协调配合措施 施工场地布置严格按照招标文件规定和发包人、监理人指示进行,尽量避免和减少与相邻标段的 干扰.加强道路交通安全管理,施工机械停放不得影响道路畅通,设施布置不得占用道路和影响交通视线. 加强对施工道路的 维护管理,设置道路维护班组,对道路进行清扫、养护

28、确保道路畅通,路况好,标识全. 加强与相邻标段的 沟通联系,协调工序安排、周生产计划日安排互相通气,减少施工干扰.及时提交观测设备埋设部位,提供条件并积极配合施工和前期观测工作. 加强与相邻标段承包人的 沟通联系,服从监理协调.相邻标段有可能使用本标段内施工道路,在监理人的 要求下为其他承包人提供场内施工道路的 使用,并做好相应组织、协调和共用道路段的 加固维修及保养工作. 加强与相邻标段界面处的 施工质量控制,保证不因本标施工质量问题影响相邻标段的 正常施工. 成立以项目经理为组长的 协调领导小 组,服从业主、监理的 协调指令,按照工程总体目标,统筹安排好各项目施工,互相通报生产计划安排.

29、 加强文明施工管理,施工现场工完场清、文明整洁、道路通畅,爱护供水、供电及辅助生产、生活设施等公共设施,服从大局,互相支持.其它承包人完成的 项目,本工程将提供相应的 进度 计划以及现场必要的 施工条件,并按照相关要求进行土方开挖、回填、混凝土浇筑以及保护等.第三章 施工总平面布置3.1 布置原则及条件3.1.1 布置原则(1)在招标文件规定和经业主同意、指定的 范围内布置本合同工程所需的 临建设施;(2)充分利用业主为本合同工程提供的 场内外交通、场地、能源及材料供应等施工条件;(3)合理使用场地,不占或少占耕地,尽量减少征地和水土流失,节约用地;(4)充分考虑有利生产、易于管理、方便生活,

30、并符合国家有关安全、环保等法律法规及招标文件的 有关要求;(5)充分考虑本合同工程项目间及与其它合同间的 关系;(6)积极响应招标文件,满足招标文件的 各项要求.3.1.2 布置条件(1)利用云南省绥江县罗汉坪水库工程招标文件(合同编号:SJLHP-ZB-03)所提供的 条件,进行本合同工程投标阶段的 施工总体布置;(2)布置时,将考虑充分利用本单位在工地已有的 施工设备、人员及部分临建设施;(3)严格执行国家及行业的 有关规程、规范;(4)充分利用本单位以往类似工程的 施工经验、装备水平、科研成果、施工工法及管理成果等.3.2 施工管理及生活营地根据本合同工程招标文件及枢纽工程区施工规划布置

31、示意图所指示的 位置,本单位拟将右岸1号用地作为施工管理及生活营地.施工管理及生活营地布置见表3-1.表3-1 施工管理及生活营地布置一览表序名 称建筑面积(米2)占地面积位 置备 注号砖瓦工棚(米2)1职工宿舍1520115030001号用地2办公用房4005001号用地3食 堂2003001号用地4医务室20201号用地5开水房401001号用地6浴 室40501号用地7阅览室20201号用地8招待所1502001号用地9试验室1503001号用地10厕 所40501号用地11消防站30301号用地12其 他10015010001号用地合 计2710130055703.3 主要施工辅助企业

32、3.3.1 综合加工厂本合同工程综合加工厂布置在大坝下游2号营地,主要由钢筋加工厂、模板加工厂两部分组成,其中:(1)钢筋加工厂:钢筋加工总量约1591.5t.按投标施工总进度 计划的 安排,月高峰加工强度 约800t,钢筋加工生产能力拟为30t/班,高峰期两班作业.实施时,钢筋加工根据工程进展情况,提前加工,均衡生产,以减少日加工强度 .加工厂内设值班室、工具间、加工车间、对焊机间等,布置简易工棚100米2、砖瓦房50米2,占地面积1500米2.(2)模板加工厂:根据本合同工程施工特点,混凝土施工将以滑模、扣模、组合钢模板为主,异形模板为辅,模板及木材加工总量相对较小 .厂区内仅设木材堆放区

33、和加工车间等,并与钢筋加工厂联合布置.厂内布置简易工棚150米2、砖瓦房50米2,占地面积800米2.3.3.2 机械汽车停放保养场机械汽车停放保养场布置在在大坝下游3号营地,主要由机械修配厂、汽车修理保养厂、机械汽车停放场组成.施工设备大修、中、小 修及设备保养在此进行.建筑面积1400米2,占地面积5000米2.具体面积见表3-2.主要施工辅助企业布置情况详见表3-2.表3-2 主要施工辅助企业布置情况一览表名 称规 模建筑面积占地面积(米2)位 置砖瓦工棚综 合加工厂钢筋加工厂40t/班501001500坝下游2号营地模板加工厂5米3/班50150500机械汽车停放保养场机械修配厂5(机

34、床台数)100300500坝下游3号营地汽车修理保养厂20(标准台)400500机械汽车停放场70(标准台)2500合 计20095055003.4 仓储设施3.4.1 综合仓库综合仓库布置在右岸1号营地,主要由劳保、五金及机电配件等仓库组成.其中建筑面积200米2,占地面积500米2; 3.4.2 火工材料仓库根据踏勘提供的 资料,直接利用发包人已建的 炸药库,自行管理及维护.3.4.3 储油罐拟在2号营地道路内侧布置一个40t的 加油站,设汽油、柴油储存系统各一套,建筑面积共40米2(砖瓦房),占地面积200 米2.另考虑2台5t油罐车为设备移动加油.3.4.4 水泥仓库根据施工规划,现场

35、水泥仓库除混凝土拌和楼配置水泥罐外,在4号用地拌合系统附近布置一个500t袋装水泥仓库.袋装水泥仓库与混凝土拌和楼联合布置.表3-3 仓储设施布置一览表序号名 称储量建筑面积(米2)占地面积(米2)位 置备 注砖瓦工棚1储油罐40t403005号用地2火工材料库铜厂沟利用业主已有的 炸药库3综合库2005003号用地4水泥库1002002号用地合 计34010003.5 砂石系统3.5.1 概述人工砂石系统主要承担本标段混凝土所用砂石骨料及大坝垫层料、小 区料等填筑料的 生产与供应,其混凝土总量为23232米3,大坝垫层料51001 米3,特殊垫层料1818 米3,及挤压边墙6665 米3.需

36、砂石净料11.18万米3.约为17.89万t.碎石量13.12万t,砂量4.47万t.根据招标文件及大坝填筑进度 要求,人工砂石料生产系统的 设计原石料处理能力为100t/h.砂石骨料加工能力为60t/h.系统的 设计本着先进、可靠、适用与经济相结合的 原则,主要破碎设备采用国内有成功应用先例的 先进设备、工艺流程,吸取国内类似人工砂石加工系统运行的 经验.根据本工程对混凝土和上坝料的 要求,本着系统运行的 可靠性和产品质量的 优良性,并能确保高峰期坝体垫层填筑料的 供应.人工砂石骨料系统布置在铜厂沟II料场附近,占地面积为6000,根据地形条件按车间(堆场)分别布置.根据生产工艺流程,系统主

37、要分粗碎车间、中碎车间、筛分车间和细碎车间等.为便于整个人工砂石料加工系统的 生产运行管理,系统设计布置了 修理车间、物资仓库、试验室、调度 室、值班室、公共卫生设施等临时建筑物和场内交通通道等.根据施工总进度 安排,人工砂石系统拟于2009年7月底开工,于前,完成整个砂石加工系统的 建设、试运行和验收.系统的 运行期从至底.3.5.2 系统供料强度 根据招标文件及进度 计划要求,面板混凝土浇筑月平均强度 3905 米3/月,施工时段为2011年3月10日.垫层料月平均强度 为8903 米3/月,施工时段为2010年1月10日2010年3月31日,月平均强度 为7173.6米3,施工时段为20

38、10年4月1日1日.考虑系统建成后,集中加工制作垫层料备料,在2009年9月20日2010年1月10日期间备料1万米3,砂石系统月施工强度 最大量按照5600米3/月设计,需砂石骨料约14231.7t/月,因此人工砂石系统需满足以上要求.3.5.3 成品砂石料小 时生产能力考虑5%的 骨料转运及运输及其它损耗,14231.71.05/2014=53.4t/h,设计生产能力取60t/h,满足高峰期混凝土骨料需求.3.5.4 工艺流程人工砂石系统,按最高月强度 5600 米3/月考虑,混凝土,除挤压边墙混凝土为一级配外,其余全部混凝土全部按二级配计算骨料,4020米米及205米米两种粗骨料和砂.垫

39、层料最大粒径80米米.具体工艺流程为:在铜厂沟II料场开采粒径不大于600米米的 的 石料,由汽车运输到粗破采粒场,经PE7501060鄂式破碎机进行破碎加工,由皮带机运输进入中破料箱,经PEQ1210反击式破碎机破碎后(确保出料粒径小 于80米米),由皮带机运输进入筛分车间,筛分车间设3YKR2460圆振筛一台,筛网孔径按40米米、20米米、5米米设置,混合料经筛洗分级后,由皮带机运输至成品堆场.细骨料生产通过PL850立式冲击破碎机破碎520米米,2040米米骨料并与2YKR1548检查筛形成闭路生产.考虑到反击破碎产生的 砂料细度 模数偏大,而立式破碎产出的 砂料含粉量偏高,因此在工艺设

40、计时,用立式破碎与检查筛闭路生产出的 全部小 于3米米以下的 砂掺入量.为了 控制砂石骨料含粉量,采用湿法生产.根据类似砂石系统运行管理经验,通过此工艺可确保生产出来的 砂料细度 模数和石粉含量满足规范要求.主要工程量项目名称单位数量备注土石方开挖米31500土石方回填米31200混凝土米3200钢筋t5各种型钢t30生产用房米2150砖瓦结构主要设备设备名称型号及规格单位数量备注鄂式破碎机110kw台1振动给料机15kw台1反击式破碎机155kw台1螺旋细碎机11kw台1脱水筛8kw台1电动给料器8.8kw台1圆振筛37kw台1立式冲击破碎机902kw台检查筛22kw台1电磁除铁器10kw台

41、2皮带机米55011条3.6 混凝土拌和系统本标段混凝土总量约为23232米3,挤压边墙6665 米3.混凝土主要分布在趾板、面板、防浪墙、坝顶路面、溢洪道、引水渠取水坝、引水渠、隧洞等部位.根据施工控制性工期和部位分布,在招标文件规定和征地范围内,拟在左岸至绥江县城公路旁设置一座混凝土拌和系统,以满足各部位混凝土施工需要.该系统主要承担本合同范围内混凝土拌制.混凝土总方量为23232米3,挤压边墙6665 米3.混凝土最高月强度 发生在2011年3月10日,平均约为3905 米3,如与其它施工部位重叠,最大强度 约为4680 米3/月.3.6.1 系统布置系统布置在左岸至绥江县城公路旁,占地

42、面积600.在底将安装一座JS1000型混凝土拌和站,主要由2台1.0 米3强制式拌和机、3个100t钢制罐、水泥输送管式螺旋机、外加剂配储间、9 米3/米in供风站等组成.JS1000型拌和站情况详见详图.3.6.2 系统工艺流程混凝土人工骨料直接由铜厂沟II料场的 筛分系统提供,汽车由筛分系统运输净料到拌和站净料堆场.采用装载机把净料上至称量斗,经称量后的 砂石骨料经称量斗下胶带输送机送至拌和机内,水泥则通过管式螺旋机由水泥罐内向拌和站水泥称量斗供料,经称量后送至拌和机内.外加剂通过耐酸泵送至拌和楼储液桶后经称量送至拌和机内.3.6.2.1 JS1000型拌和站混凝土拌制工艺流程见图3-1

43、砂石料水泥(外地)外加剂(外地)系统净料堆场水泥罐(2100t)仓库及溶解池拌和机储液桶称量斗汽车厢斗施工部位汽运汽运泵送管式螺旋机气动汽运称量斗称量斗自流气动汽运装载机水图3-1 JS1000型拌和站混凝土拌制工艺流程框图3.6.2.2 混凝土拌和系统设备配置混凝土拌和系统设备配置见表3-1.表3-1 拌和系统主要设备配置表序号设 备 名 称规格型号单位数量功率(kw)1拌和站JS1000座1552水泥罐(100t)100t个33螺旋机LSY-200A台3304砂石料称量斗个45装载机ZL50台16空压机9米3/米in台1253.7 临时施工道路3.7.1 布置依据和原则(1)布置依据发包人提供的 场内道路发包人提供的 场内道路布置详见绥江县罗汉坪水库枢纽工程区施工规划布置示意图(图号:LHP-ZB-SNYSGC-SZ-02).现场地形及周边环境.本工程施工总布置方案、主体工程施工方法、施工道路运输强度 及施工运输

展开阅读全文
