房屋改造加固施工方案.docx

上传人:极速器 文档编号:594392 上传时间:2025-09-01 格式:DOCX 页数:27 大小:79.02KB
下载 相关 举报
房屋改造加固施工方案.docx_第1页
第1页 / 共27页
房屋改造加固施工方案.docx_第2页
第2页 / 共27页
房屋改造加固施工方案.docx_第3页
第3页 / 共27页
房屋改造加固施工方案.docx_第4页
第4页 / 共27页
房屋改造加固施工方案.docx_第5页
第5页 / 共27页
点击查看更多>>
资源描述

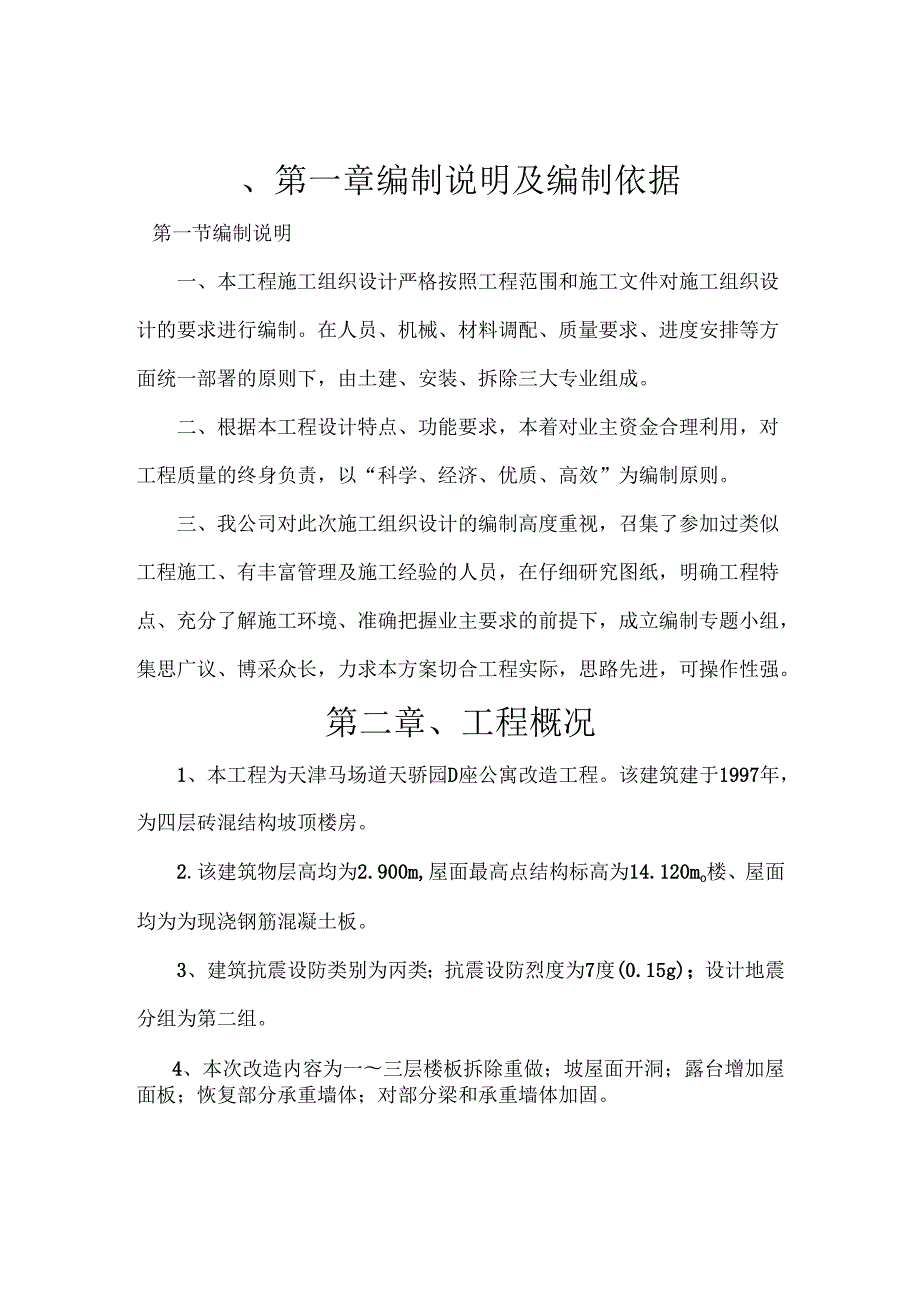

1、加固工程施工方案DY-()建一()一()编制人:初审人:审核人:、第一章编制说明及编制依据第一节编制说明一、本工程施工组织设计严格按照工程范围和施工文件对施工组织设计的要求进行编制。在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下,由土建、安装、拆除三大专业组成。二、根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的终身负责,以“科学、经济、优质、高效”为编制原则。三、我公司对此次施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广议、

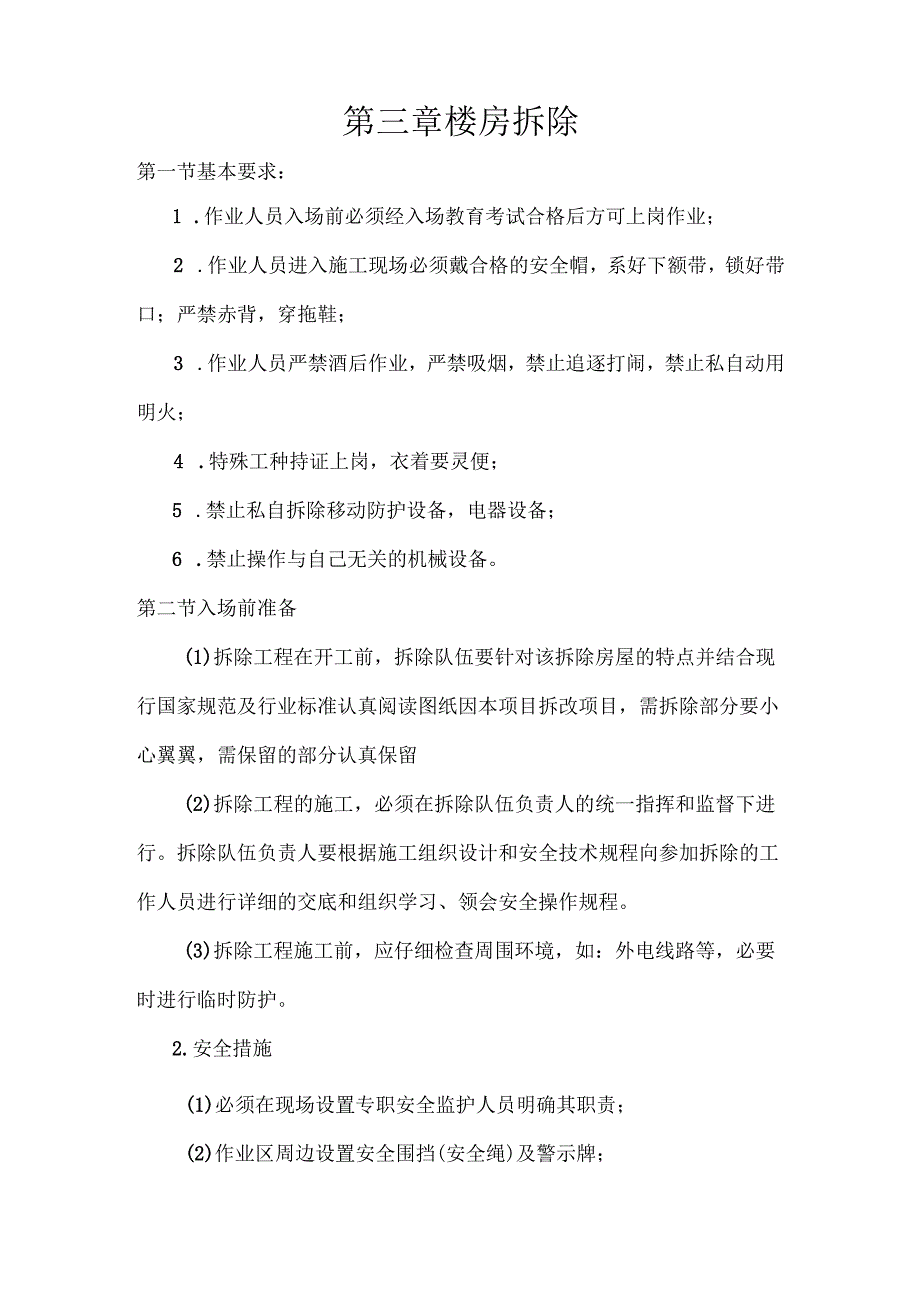

2、博采众长,力求本方案切合工程实际,思路先进,可操作性强。第二章、工程概况1、本工程为天津马场道天骄园D座公寓改造工程。该建筑建于1997年,为四层砖混结构坡顶楼房。2.该建筑物层高均为2.900m,屋面最高点结构标高为14.120mo楼、屋面均为为现浇钢筋混凝土板。3、建筑抗震设防类别为丙类;抗震设防烈度为7度(0.15g);设计地震分组为第二组。4、本次改造内容为一三层楼板拆除重做;坡屋面开洞;露台增加屋面板;恢复部分承重墙体;对部分梁和承重墙体加固。第三章楼房拆除第一节基本要求:1 .作业人员入场前必须经入场教育考试合格后方可上岗作业;2 .作业人员进入施工现场必须戴合格的安全帽,系好下额

3、带,锁好带口;严禁赤背,穿拖鞋;3 .作业人员严禁酒后作业,严禁吸烟,禁止追逐打闹,禁止私自动用明火;4 .特殊工种持证上岗,衣着要灵便;5 .禁止私自拆除移动防护设备,电器设备;6 .禁止操作与自己无关的机械设备。第二节入场前准备(1)拆除工程在开工前,拆除队伍要针对该拆除房屋的特点并结合现行国家规范及行业标准认真阅读图纸因本项目拆改项目,需拆除部分要小心翼翼,需保留的部分认真保留(2)拆除工程的施工,必须在拆除队伍负责人的统一指挥和监督下进行。拆除队伍负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底和组织学习、领会安全操作规程。(3)拆除工程施工前,应仔细检查周围环

4、境,如:外电线路等,必要时进行临时防护。2.安全措施(1)必须在现场设置专职安全监护人员明确其职责;(2)作业区周边设置安全围挡(安全绳)及警示牌;(3)登高(2米以上)作业时必须系合格的安全带,系挂牢固,高挂低用,应穿防滑鞋,应把手头工具放在工具袋内;高处拆除作业应设计搭设专用的脚手架或作业平台。若作业人员在拟拆除的建筑物结构、部分上操作,必须确定其结构是稳固的;(4)拆除建(构)筑物,应自上而下对称顺序进行,先拆除非承重结构后再拆除承重的部分。不得数层同时拆除。当拆除一部分时,另与之相关连的其他部位采取临时加固稳定措施,防止发生坍塌。承重结构件要等待它所承担的全部结构和荷重拆除后再进行拆除

5、对保留项目进行有效加固;(5)将拆除下的散碎材料应用绳或起重机吊下或运走,严禁向下抛掷;(6)拆除建筑物的楼梯和楼板等,应该和整体拆除程度相配合,不得先行拆除。建筑物的承重支柱和横梁,要等待它所承担的全部结构和荷重拆除后才可以拆除。(7)动用电、气焊作业时,操作人员必须按规定穿戴防护用品,氧气瓶不得立放、乙快瓶不得倒放使用并装有防回火装置,不得在阳光下暴晒,两瓶安全距离不小于5米,距明火点不小于10米。(8)拆除建筑物时,楼板上不准有多人聚集和堆放材料,以免楼盖结构超载发生倒塌。(9)遇有六级强风、大雨、等恶劣天气,应暂停高处拆除工程作业。(IO)采取一切措施防止扬尘,污染环境第四章加固改建

6、工程第一节化学植筋一、钢筋:化学植筋在加固项目上尤为重要,他直接影响着加固项目的工程质量,所有指标,工艺,材料、实验均要按照图纸要求施工钢筋规格为:拉结筋采用中6.5(三级钢),圈梁、构造柱钢筋的采用按图按图施工,钢筋性能要符合规范要求,钢筋在植筋前要清除表明的铁锈。二,施工操作1、弹线定位根据变更设计图纸的钢筋数量及位置,标注出植筋位置。经我质检部门验收,位置符合设计要求后才可以钻孔。2、钻孔用冲击钻钻孔,钻头直径应比钢筋直径大48mm左右,钢筋直径为三级中8,钻头选用610的合金钻头,钻孔深度不小于120mm;钢筋直径为14,钻头选用巾18的合金钻头,钻孔深度不小于21Ommo钻头始终与墙

7、面保持垂直。3、洗孔洗孔是植筋中最重要的一个环节,因为孔钻完后内部会有很多灰粉、灰渣,直接影响植筋的质量,所以一定要把孔内杂物清理干净。方法是:用不掉毛的毛刷,伸至孔底,来回反复抽动,把灰尘和碎渣带出,再用清孔风机吹洗干净。洗孔完成并自检合格后报监理验收,验收合格后方可注胶。4、注胶植筋胶在使用前应先放入水中浸泡至无气泡冒出。将泡好的植筋胶放入待植筋孔内,剂量多少以钢筋植入时唯有溢出为准。孔内注完胶后应立即植筋。5、植筋首先将配置好的结构胶注入孔内(宜孔深的1/3或计算孔内的用胶量,应扣除钢筋体积),并将结构胶涂于钢筋锚固端(宜2-3mm),然后缓慢将钢筋插入孔内,同时要求钢筋旋转,使结构胶从

8、孔口溢出,排出孔内空气,钢筋外露部分长度保证工程需要。钢筋锚固部分要清除表面锈迹及其他污物。6、养护植筋施工完毕后注意保护,24小时之内严禁有任何扰动,以保证结构胶的正常固化。7、检测试验在植筋前,要对所用钢筋及植筋胶进行现场拉拔试验,以确定钢筋及植筋胶是否符合设计要求。方法是:制作与要植筋部位混凝土结构相同强调等级的混凝土试件,按植筋步骤,植入3组钢筋,待植筋胶完全固化后,进行拉拔试验。试验用专用的钢筋测力计,当加力达到11级钢筋屈服强度时,钢筋出现颈缩现象,继而拉断,这表明钢筋和植筋胶都是合格的。植筋后进行非破损性拉拔试验,用来检测工作状态的植筋质量,检测的数量是植筋总数的10%。检测中,

9、测力计施加的力要小于钢筋的屈服强度,大于设计部门提供的植筋设计锚固力值。公式为:FMFCFYK(FC:测力计施加的力,N/mm2;FYK:钢筋的屈服强度,N/mm2;FM:植筋设计锚固力,N/mm)8、绑钢筋浇筑混凝土检测试验合格后就可进行下道工序施工。三,内植筋注意事项1、植筋后,一般不允许在所植钢筋上焊接,如确实需要焊接时,焊点距离基材混凝土表面应大于15d,且应采用冰水浸渍的毛巾包裹植筋外露部分的根部。2、墙柱表面必须干燥,确保在植筋期间不能有水流入墙柱范围,墙柱要保持干燥。如果不能保障墙柱干燥,那此方案不可行。3、注意天气变化,植筋施工开始前要查看天气预报,要确保在植筋施工期间天气状况

10、良好,不要在阴雨天气施工。针对本工程在楼房内部施工部分,故无需考虑天气因素的影响。4、钢筋必须按要求除锈,钢筋表明不能有油渍等杂物。5、植筋所用的锚固胶必须是合格产品,各项性能指标要符合规范要求。6、为了保证植筋质量,必须避免第四条中提到的影响植筋质量缺陷的各个因素发生,我们要从工、料、机、工艺、环境以及方法等几个方面综合考虑,要做到万无一失。7、植筋施工用电要按照项目的用电规程操作,避免违章。8、植筋所用的设备及机具必须按照该设备或机具的操作规程操作,不允许违章操作。9、植筋所用的材料不能到处乱扔污染环境。第二节钢筋工程一、搬运原材料、半成品、成品时要注意前后左右是否有人,防止触伤人。搬运带

11、有弯钩的钢筋半成品时,要注意转弯,防止弯钩钩住电线、其它物品及人。2、钢筋、钢材、半成品等按规格品种分类堆放整齐,工作台要稳固,照明灯具应加网罩。3、各种钢筋机械应由熟悉机械构造、性能和操作方法的人员按规程操作。操作前应检查机械有无异常现象,并必须先运转正常后再开始工作。操作过程中机械如需注油或检修,应停机并切断电源后进行。4、用点焊机、对焊机焊接时,要注意防火。二、预制与绑扎1、用机械拉直钢筋,卡头要卡牢,地锚要结实牢固,拉筋沿线2米区域内禁止行人。2、展开盘圆钢筋要一头卡牢,防止回弹,切断时要先用脚踩紧。3、人工断料,工具必须牢固。两人要站成斜角,打锤应注意区域内的人、物。切断小于300毫

12、米的短钢筋,应用钳子夹牢,禁止用手把扶,并应在外侧设防护笼罩。4、手工弯曲钢筋时,扳子应夹牢,拖平和握紧。脚要站稳,用力不应过猛。弯曲钢筋时,禁止非操作人员站在附近。尽量不在高空和脚手架上弯料作业,若确实需要,应加设安全设施。5、多人合运钢筋,起、落、转、停动作要一致,人工上下传送不得在同一垂直线上。钢筋堆放要稳、分散,防止倾倒或塌落。6、绑扎立柱、墙体钢筋,不得站在钢筋骨架上和攀登骨架上下。绑扎预应力纲筋时严禁用锤击或脚踩预应力钢筋。7、在高空、深坑绑扎钢筋和安装骨架,必须搭设脚手架和马道。安装悬空结构的钢筋时,要站在脚手架上操作,不得站在模板或支撑上操作。8、绑扎高层建筑的圈梁、挑檐、外墙

13、边柱钢筋,搭设外挂架及安全网,绑扎时挂好安全带。在高外绑扎钢筋时应防止钩子及钢筋坠落伤人。三、冷拉与张拉1、用卷扬机冷拉前应设置防护档板,没有档板时,应将卷扬机与冷拉方向成90度角并采用封闭式导向滑轮。操作时要站在防护档板后,冷拉场地不准站人和通行。2、冷拉钢筋要上好夹具,人离开后再发开车信号。发现滑动或其它问题时,要先行停车,放松钢筋后,才能进行检查修理及重新操作。3、冷拉和张拉钢筋要严格按照规定应力和伸长率进行,不得随便变更。无论拉伸或放松钢筋都应该缓慢均匀进行。发现油泵、千斤顶、弹簧称、锚卡具有异常应停止张拉。4、张拉钢筋,两端应设置防护档板,钢筋张拉后要加以保护,禁止压重物或在上面行

14、走。浇灌混凝土时,要防止直接冲击预应力钢筋。5、在测量钢筋的伸长度或加楔、拧紧螺栓时应站在钢筋两侧操作,并停止卷扬机或千斤顶拉伸操作,防止钢筋断裂,回弹伤人。采用电热张拉,若带电操作,应做好绝缘保护和防触电措施。6、进行冷拉或张拉工作,要有专人指挥。第三节模板工程作业条件工程结构图进行模板设计。模板及其支架应具有足够的承载能力、刚度和稳定性。模板按墙进行编号,并涂刷好水性隔离剂,分规格堆放。外挂架已吊装到位。弹好楼层轴线、墙身线、门窗洞口位置线,弹出楼层轴线偏20Omm的支模辅助线,并清除干净墙身部位杂物。所有线已经验收。墙暗柱、墙体、连梁钢筋绑扎完毕,水电预埋箱、盒、预埋件,并办好隐检,钢筋

15、保护层卡具、钢筋骨架拉结筋间距、数量应满足设计要求,水平、竖向梯子筋安装到位,钢筋有可靠的定位措施。门窗洞口及其他预留洞口模板已安装到位,位置正确,并与墙体钢筋可靠连接。墙体根部IoCm范围内应抹平压光,以防模板下口跑浆。模板安装前,墙体与顶板间施工缝应处理完毕;墙体与墙体间竖向施工缝已处理完毕,并已经隐检。施工时,顶板混凝土强度应不小于L2MPa熟悉图纸,作好技术交底。材料要求竹胶板模板:尺寸(915义1830mm)、厚度(15、18mm)。方木:50X10Omm方木,要求规格统一,尺寸规矩。对拉螺栓:采用14以上的I级钢筋(最好用HPB235),双边套丝扣,并且两边带好两个螺母,沾油备用。

16、隔离剂:严禁使用油性隔离剂,必须使用水性隔离剂。模板截面支撑用料:采用钢筋支撑,两端点好防锈漆。施工机具木工圆锯、木工平刨、压刨、手提电锯、手提压刨、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等。支撑体系:柱箍、钢管支柱、钢管脚手架或碗扣脚手架等。质量要求模板安装允许偏差轴线位置5mm底模上表面标高+5mm截面内部尺寸基础10mm柱、墙、梁+4250%2,875%8100%梁、拱875%8100%悬臂构件100%柱子模板拆除:工艺流程:拆除拉杆或斜撑一自上而下拆除柱箍一拆除部分竖肋一拆除模板及配件运输维护柱模板拆除时,要从上口向外侧轻击和轻撬,使摸板松动,要适当加设临时支撑。以防柱子模板倾倒伤

17、人。梁板模板拆除:工艺流程拆除支架部分水平拉杆和剪刀撑一拆除侧模板一下调楼板支柱一使模板下降一分段分片拆除楼板模板一木龙骨及支柱一拆除梁底模板及支撑系统拆除工艺施工要点:拆除支架部分水平拉杆和剪刀撑,以便作业。而后拆除梁侧模板上的水平钢管及斜支撑,轻撬梁侧模板,使之与混凝土表面脱离。下调支柱顶托螺杆后,轻撬模板下的龙骨,使龙骨与模板分离,或用木锤轻击,拆下第一块,然后逐块逐段拆除。切不可用钢棍或铁锤猛击乱撬。每块竹胶板拆下时,或用人工托扶放于地上,或将支柱顶托螺杆在下调相当高度,以托住拆下的模板。严禁模板自由坠落于地面。拆除梁底模板的方法大致与楼板模板相同。但拆除跨度较大的梁底模板时,应从跨中

18、开始下调支柱顶托螺杆,然后向两端逐根下凋,拆除粱底模支柱时,亦从跨中向两端作业。拆除大跨度及悬挑部位模板,必须经项目部同意后,方可拆除。成品保护预组拼的模板要有存放场地,场地要平整夯实。模板平放时,要有木方垫架。立放时,要搭设分类模板架,模板触地处要垫木方,以此保证模板不扭曲不变形。不可乱堆乱放或在组拼的模板上堆放分散模板和配件。工作面己安装完毕的墙、柱模板,不准在吊运其他模板时碰撞,不准在预拼装模板就位前作为临时依靠,以防止模板变形或产生垂直偏差。工作面己安装完毕的平面模板,不可做临时堆料和作业平台,以保证支架的稳定,防止平面模板标高和平整产生偏差。拆除模板时,不得用大锤、撬棍硬砸猛撬,以免

19、混凝土的外形和内部受到损伤。应注意的质量问题柱模板:涨模、断面尺寸不准防治的方法:根据拄高和断面尺寸设计核算柱箍自身的截面尺寸和间距,以及对大断面柱使用穿柱螺栓和竖向钢楞,以保证拄模的强度、刚度足以抵抗混凝土的侧压力。施工应认真按设计要求作业。柱身扭向防治的方法,支模前先校正柱筋,使其首先不扭向。安装斜撑(或拉锚),吊线找垂直时,相邻两片柱模从上端每面吊两点,使线坠到地面,线坠所示两点到柱位置线距离均相等保证柱模不扭向。轴线位移,一排柱不在同一直线上。防治的方法:成排的柱子,支模前要在地面上弹出户轴线及轴边通线,然后分别弹出每柱的另一个方向轴线,再确定柱的另两条边线。支模时,先立两端柱模,校正

20、垂直与位置无误后,柱模顶拉通线,再支中间各柱模板。柱距不大时,通排支设水平拉杆及剪刀撑,柱距较大时,每柱分别四面支撑,保证每柱垂直和位置正确。梁、板模板:(1)梁、板底不平、下挠;梁侧模板不平直;梁口上下涨模,防治的方法是粱、板底模板的龙骨、支柱的截面尺寸及间距应通过设计计算决定,使模板的支撑系统有足够的强度和刚度,作业中应认真执行设计要求,以防止混凝土浇筑时模板变形。模板支柱应立在垫有通长木板的坚实的地面上,防止支柱下沉,使梁、板产生下挠。梁、板模板应按设计或规范起拱。梁模板上下口应设销口楞,再进行侧向支撑,以保证上下口模板不变形。第四节混凝土工程一、管理组织措施根据现场实际、图纸要求、混凝

21、土专项方案,现对施工人员提出以下要求,希认真落实:1、碎工长必须承担起现场施工主导管理责任,认真指导安排作业人员按硅浇筑方向、分层浇筑厚度、振捣方法、找平、收面、覆盖等具体操作事项有序进行,以确保硅浇筑质量。2、劳务公司必须根据项目部的要求配备齐全放料、找平、振捣、收面、收集散料、覆盖等相关人员。作业人员必须具备相应工序所要求的的操作技能,作业班组所有人员必须服从项目部现场管理人员、劳务公司工长的统一指挥。二、施工准备1、材料准备:本工程标准层剪力墙、梁碎标号为C40碎,板为C25碎。碎用智海公司的商品碎。2、施工机具准备:现场碎浇筑采用碎地泵进行输送,塔吊配合施工。现场班组配备五台50插入式

22、振动器以满足振捣要求,配齐施工操作所需的铁锹、刮杠、抹子、尺、铁钎、塑料薄膜、小滚筒、施工线等工具。3、作业条件:模板牢固、稳定,标高、尺寸等符合设计要求,碎不同标号处、层间挑板与墙交接处已用钢丝网分隔完成,并已办完预检手续;钢筋已办完隐蔽验收,碎浇筑令已签。模板内杂物已清理干净。4、人员准备:针对标准层每段硅量均在250m2以上,所以需配备两个专业碎浇筑班组采取8小时轮流作业,每组18-20人以满足硅浇筑质量及施工要求,项目部另安排管理人员轮流值班。三、工艺流程作业准备一混凝土运输一剪力墙、柱、梁混凝土浇筑一板混凝土浇筑一覆盖保温养护。四、操作工艺1、碎输送(1)泵送前要用水润湿管道,再用同

23、硅标号相同要求的水泥砂浆润滑管道及泵机。(2)泵机料斗前专人值班,检查拌合物中的大块石头和杂物,在泵送过程中,料斗的混凝土量保持不低于上口200mm,以免泵机吸入空气堵塞。(3)暂时中断泵送时,应采取倒泵措施,使管中混凝土形成前后往复运动,保持良好的可泵性。2、混凝土的运输(1)、碎进入施工现场必须核对随车标牌与现场浇筑的碎标号是否一致,设专人把关。(2)、碎进入施工现场必须进行外观检测,观察有无明显离析现象,同时随机进行坍落度测试,对不合格的要求退场。(3)、碎施工过程中,项目部现场施工负责人随时与碎厂家联系,以确保硅运输车不中断、不压车。3、柱、剪力墙混凝土的浇筑(1)、浇混凝土前,先在底

24、部均匀浇筑5cm厚与墙体混凝土配比相同,去掉石子的水泥砂浆,并用铁锹入模,不应用管直接灌入模内。(2)、浇筑墙体混凝土要连续进行,间隔时间不应超过2h,每层浇灌高度制在50Cm左右。对墙浇灌时应适当间隔一段时间,但不应超过2ho(3)、振捣棒移动间距应小于50cm,每一振点的延续时间以表面呈现浮浆为度,为使上下层混凝土结合成整体,振捣器应插入下层混凝土510cm。振捣时应注意钢筋密集(多条梁交叉的节点部位)及洞口部位,为防止出现漏振,须在洞口两侧同时振捣,下灰高度也应大体一致。大洞口的洞底模板应开口,并在开口处浇筑振捣,并注意短肢墙,除上面振捣外,下面要有人随时敲打模板,防止振捣漏落。(4)、

25、碎墙体浇筑完毕后,将上口甩出的钢筋加以整理,并及时清理钢筋上的水泥浆、再用木抹子按标高线将墙上表面混凝土找平。(5)、对墙中间部位有空调板、飘窗板、楼梯等的墙应先将碎浇到相应碎面上200左右,等碎有一定的塑性后,再浇第二次硅。4、梁、板混凝土的浇筑(1)、梁碎浇筑时,浇筑方法应由一端开始采用“赶浆法”。即浇筑时,根据梁高分层浇筑成阶梯形,随着阶梯形不断延伸,梁混凝土浇筑连续向前进行。(2)、梁碎浇筑时,浇筑与振捣必须紧密配合,第一层下料慢些,梁充分振实后再下二层料,用“赶浆法”保持水泥浆沿梁底包裹石子向前推进,每层均应振实后再下料,梁底及梁帮部位要注意振实,振捣时不得触动钢筋及预埋件。(3)、

26、梁柱(暗柱)节点钢筋较密时,浇筑的混凝土要注意到位和密实情况。(4)、施工时要等剪力墙、梁碎浇好一定范围时再浇板的碎,但碎的接槎时间不能超过2h,浇筑混凝土的虚铺厚度应略大于板厚,用振动器垂直浇筑方向来回振捣,厚板可用插入式振捣器顺浇筑方向拖拉振捣,并用铁插尺检查碎厚度,振捣完毕后用长抹子抹平,浇筑混凝土时禁止用振捣棒铺摊碎。(5)、浇板时根据事先测好的碎成型面50Omm高的标高线拉线找平,然后用括杠括平,用木抹子搓平,板碎浇完经多次用小滚筒来回碾压抹面后应立即覆盖塑料薄膜,防止水分散发造成碎开裂。5、楼梯混凝土的浇筑(1)、楼梯段混凝土自下而上浇筑,先振实底板碎,达到踏步位置时,再与踏步混凝

27、土一起浇筑,不断连续向上推进。并随时用抹子将踏步表面抹平。(2)、施工缝位置:楼梯混凝土的施工缝应留置在休息平台的部位。6、混凝土养护混凝土浇筑振捣完毕后,应及时用塑料薄膜覆盖并根据现场情况浇水养护,保证碎处于足够的湿润状态。养护时间不少于7d0养护时设专人值班养护。7、混凝土施工注意事项(1)、对于梁、板、柱、墙碎强度等级不同时,应遵循先高后低的原则,严禁把低标号的硅浇入高标号的构件内。(2)、高、低强度等级混凝土的运输采用不同标识运输车,同时现场设专人收料签单,负责高低标号混凝土的监控。收料人员应和现场碎工长及时联系,确定某种标号碎到场的具体数量和时间。(3)、商品混凝土厂家除提供可靠的合

28、格证和其它有效资料外,现场设专人抽检,取样,监控(试块组数按要求留设)。(4)、浇筑混凝土及时派钢筋工、水电安装工、木工观察钢筋、模板、预留孔洞、预埋件、插筋等有无位移变形或堵塞情况,发现问题立即停止浇筑并应在浇筑的混凝土初凝前处理完毕。(5)、在硅未达到允许上人强度时,严禁上人行走。(6)、要及时恢复被泵管、和施工人员碰乱的钢筋。主要通道处要铺设马道,严禁随意在钢筋上行走。8、安全文明浇碎前检查所有上人部位的“四口、五临边”防护必须做好;所用电线要求架设好,照明灯具准备齐全;职工的安全防护用品已到位,施工中的应急措施已准备好。人员已全部落实好,包括换班人员,严禁超时工作。要求做到工完场清,对

29、洒、落、漏的税要求及时清理利用。对未提及的按“质量、安全”管理条例执行。9、质量要求碎表面平整,外观一致,板的厚度控制在+1Omm和-5mm之间,板顶标高控制在+IOmm和-IOmm之间,钢筋出碎表面的间距一致,钢筋的保护层满足图纸要求,严禁污染钢筋。第五节砌墙工程一.施工要求:砌筑应先根据图纸要求弹出墙身及边线,并预留出抹灰、防水、保护层厚度位置。砌筑前排出机砖、机砖缝的宽度。砌砖前应先立皮数杆,并标明门口、窗口尺寸标高,皮数杆的间距以1520m为宜。砌筑墙体与柱之间要按设计要求及规范要求每500mm放置巾6两根拉接筋,长度不小于1m。墙体砌筑时水平灰缝和坚缝的厚度不应小于8mm,也不应大于

30、12m11io垂直度W3m,5mm;3m,10mmo坚持“三层一吊、五层一靠”的方法,操作人挂牌上墙。墙体砌筑到距梁底三皮砖时,改用斜砌,一定要与梁底顶严,并且要用砂浆把缝子堵好,墙与墙交叉交要互相槎、咬紧,不可平面交接。墙体砌筑必须根据图纸与水电互相配合,避免不必要的剔凿现象。严格控制配合比,各种材料要车车过磅计量精确,拌合好的砂浆应尽量在2小时内用完,决不得使用过夜砂浆。砌体砂浆必须密实饱满,水平缝砂浆饱满度不低于90%,直缝砂浆饱满度不低于85%,砌体不能有通缝现象。冬期施工:在预计连续Iod内平均气温低于+5。C或当日最低温度低于一3。C时,即进入冬期施工。冬期使用的砖要求在砌筑前清除

31、冰霜,水泥宜用普通硅酸盐水泥,灰膏要防冻,如已受冻要融化后方能使用。砂中不得含有大于Icm的冻块,材料加热时,砂加热温度不超过40,水加热不超过80。砖正温时适当浇水,负温即要停止,可适当增大砂浆稠度。冬期不应使用无水泥砂浆,砂浆中掺盐时,应用波美比重计检查盐溶液浓度。但对绝缘、保温或装饰有特殊要求的工程不得掺盐;砂浆使用温度不应低于+5,掺盐量应符合冬施方案的规定。采用掺盐砂浆砌筑时,砌体中的钢筋应预先作防腐处理,涂防锈漆两道。二.安全注意事项:脚手架、板的搭设要按照规范进行施工,不得有探头板,脚手板两头应用铁丝帮扎牢固。机砖搬运过程中要轻拿轻放,运输道路要平整,禁止抛砖。施工过程中要按照安

32、全施工条例进行施工,做到“三不伤害”。施工时应尽量避免交叉作业。做到工完料净场地清。房屋租赁合同书甲方(出租方):身份证号码:联系地址:联系方式:乙方(承租方):身份证号码:联系地址:联系方式:根据中华人民共和国民法典之规定,经甲、乙双方充分、友好协商下,达成以下协议,以供双方遵守。一、租房地点:甲方同意将位于的房屋出租给乙方,乙方愿意承租该房屋。二、房屋用途:房产用途:,乙方不得擅自改变房屋的使用用途,更不得在房屋内从事违反道德和法律的行为。三、租赁期限:共月/年,自年月日起至年月日止。四、租金:每月元,租金按月支付,签订本合同付清当月的租金,以后每月的租金应于每月的号前支付。五、租房保证金

33、签订本合同时,乙方向甲方支付保证金元,待本合同履行完毕或者被解除,同时乙方未欠租金、违约金等情况下,甲方无息返还。六、交房时间:甲方在收到第一个月的租金时,将房屋的钥匙以及水电费卡、门禁卡交给乙方。七、其他费用:乙方在租赁房屋期间产生的水电费、网费、物业管理费等费用由乙方自行承担。六、责任承担:乙方在租赁期间,作为房屋的实际管理人,应保证自己及同住者(若有)的人身安全和自身安全,不从事危及他人人身及财产的行为,乙方及同住者(若有)应安全合理使用房屋内的家具、家电等,在使用过程中,造成自己或他人的人身、财产损失的,与甲方无关,由乙方承担责任。若因此导致甲方损失的,甲方有权向乙方追偿。七、甲方义

34、务:1、甲方交房时,保证交付的房产是安全可用的;2、甲方保证其有权对外出租房屋。八、乙方义务:1、按照合同约定的时间和金额支付租金;2、未经甲方书面同意,不得将房屋部分或者全部转租他人;3、未经甲方书面同意,不得让他人居住在房屋内;4、乙方负责房屋内家具、家电的维护,维护费用由乙方承担;o九、违约处理:1、乙方违反本合同约定的,甲方有权收回房屋,乙方承担个月的租金作为违约金。2、甲方违反本合同约定的,乙方有权解除本合同,甲方应退还租金和保证金。十、房屋配置:十一、补充条款:水表读数度,电表总读数度。十二、本合同自双方签字后生效。十五、本合同一式两份,甲、乙双方各执一份,每份均具有同等法律效力。(以下无正文)乙方签名:甲方签名:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

宁ICP备18001539号-1
