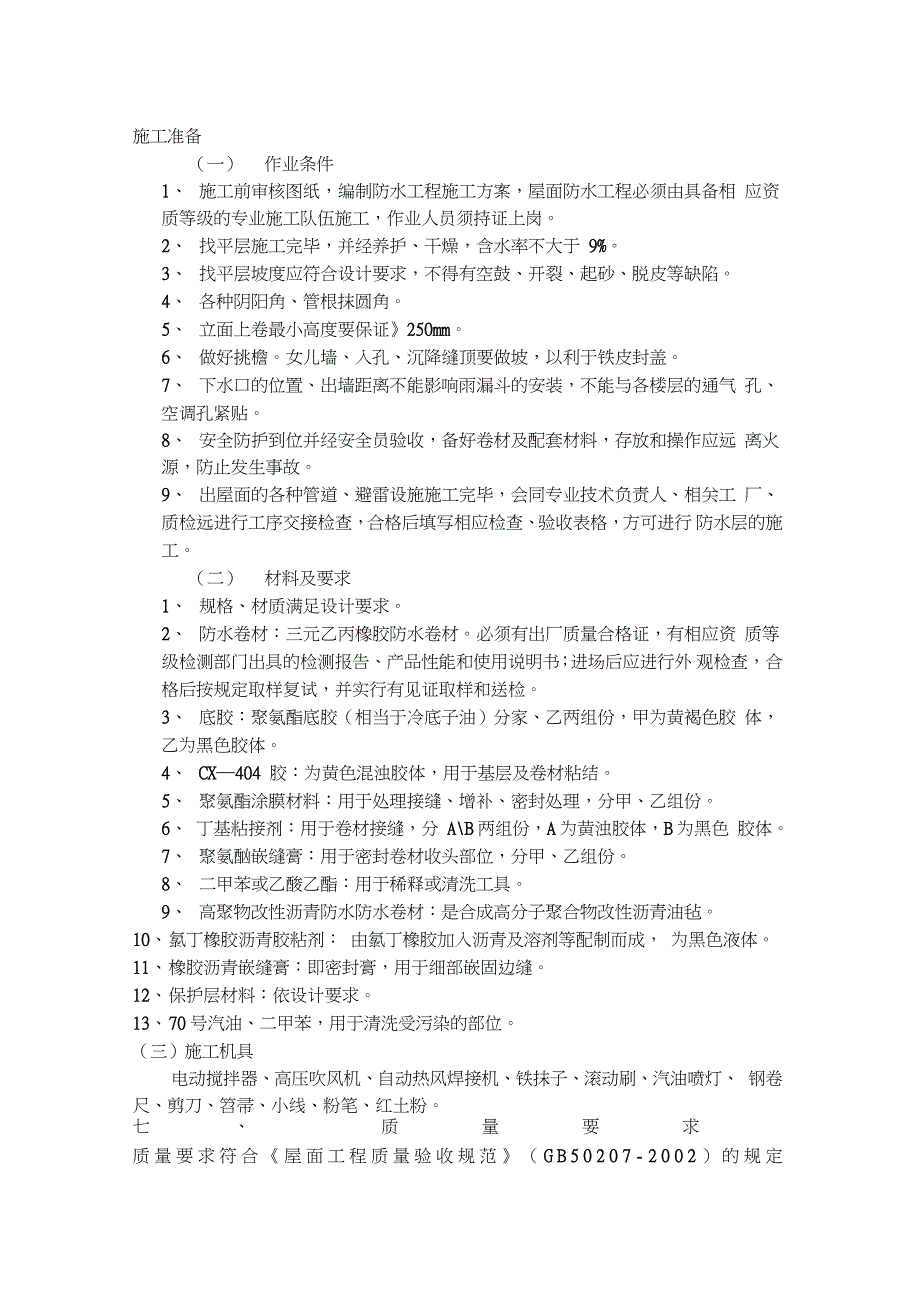

1、施工准备(一)作业条件1、施工前审核图纸,编制防水工程施工方案,屋面防水工程必须由具备相 应资质等级的专业施工队伍施工,作业人员须持证上岗。2、找平层施工完毕,并经养护、干燥,含水率不大于 9%。3、找平层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷。4、各种阴阳角、管根抹圆角。5、立面上卷最小高度要保证250mm。6、做好挑檐。女儿墙、入孔、沉降缝顶要做坡,以利于铁皮封盖。7、下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气 孔、空调孔紧贴。8、安全防护到位并经安全员验收,备好卷材及配套材料,存放和操作应远 离火源,防止发生事故。9、出屋面的各种管道、避雷设施施工完毕

2、会同专业技术负责人、相关工 厂、质检远进行工序交接检查,合格后填写相应检查、验收表格,方可进行 防水层的施工。(二)材料及要求1、规格、材质满足设计要求。2、防水卷材:三元乙丙橡胶防水卷材。必须有出厂质量合格证,有相应资 质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外 观检查,合格后按规定取样复试,并实行有见证取样和送检。3、底胶:聚氨酯底胶(相当于冷底子油)分家、乙两组份,甲为黄褐色胶 体,乙为黑色胶体。4、CX404 胶:为黄色混浊胶体,用于基层及卷材粘结。5、聚氨酯涂膜材料:用于处理接缝、增补、密封处理,分甲、乙组份。6、 丁基粘接剂:用于卷材接缝,分 AB两组份,

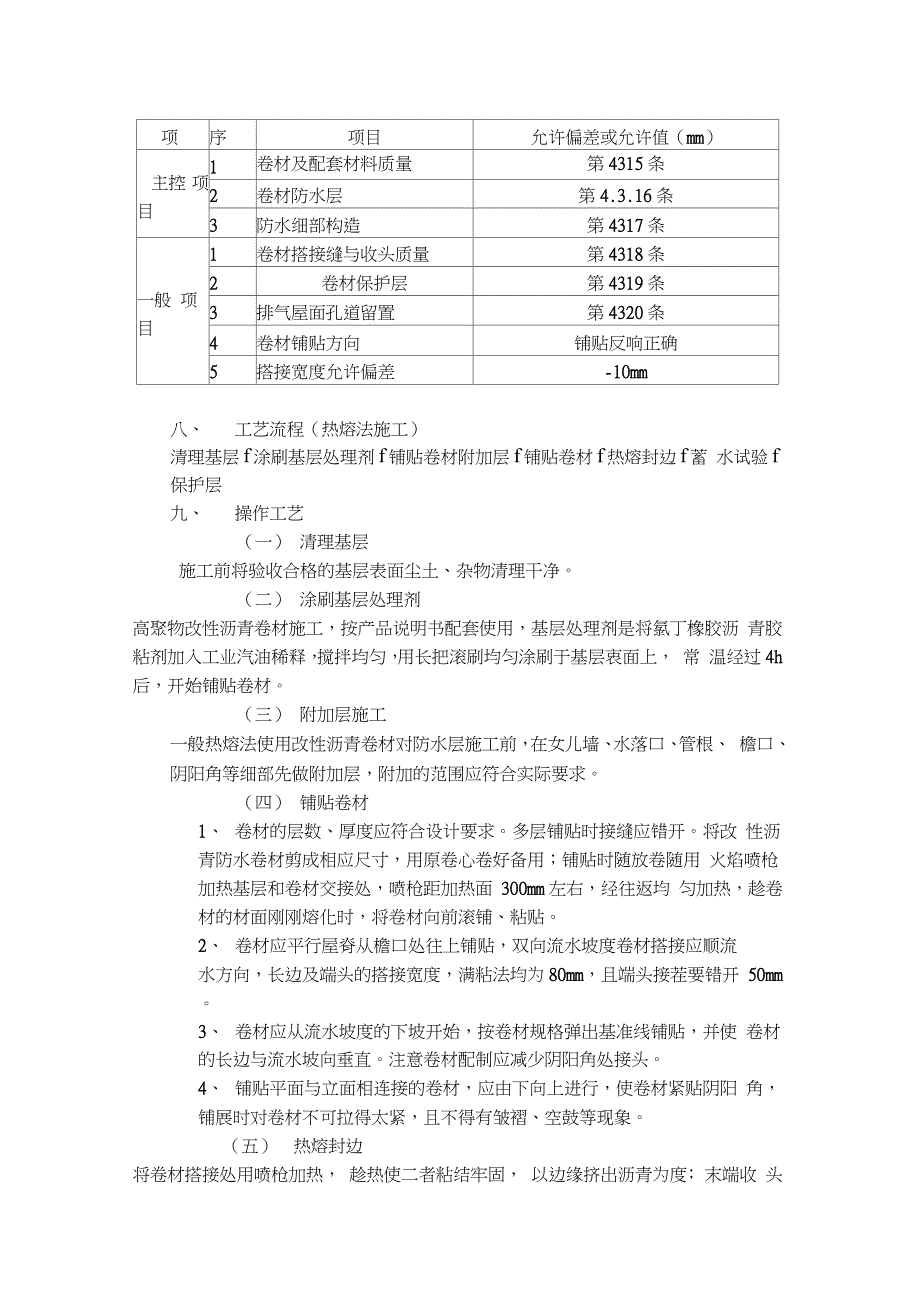

3、A为黄浊胶体,B为黑色 胶体。7、聚氨酗嵌缝膏:用于密封卷材收头部位,分甲、乙组份。8、二甲苯或乙酸乙酯:用于稀释或清洗工具。9、高聚物改性沥青防水防水卷材:是合成高分子聚合物改性沥青油毡。10、氯丁橡胶沥青胶粘剂: 由氯丁橡胶加入沥青及溶剂等配制而成, 为黑色液体。11、橡胶沥青嵌缝膏:即密封膏,用于细部嵌固边缝。12、保护层材料:依设计要求。13、70号汽油、二甲苯,用于清洗受污染的部位。(三)施工机具电动搅拌器、高压吹风机、自动热风焊接机、铁抹子、滚动刷、汽油喷灯、 钢卷尺、剪刀、笤帚、小线、粉笔、红土粉。七、质量要求质量要求符合屋面工程质量验收规范(GB50207-2002)的规定项序

4、项目允许偏差或允许值(mm)主控 项目1卷材及配套材料质量第4315条2卷材防水层第4.3.16条3防水细部构造第4317条一般 项目1卷材搭接缝与收头质量第4318条2卷材保护层第4319条3排气屋面孔道留置第4320条4卷材铺贴方向铺贴反响正确5搭接宽度允许偏差-10mm八、工艺流程(热熔法施工)清理基层f涂刷基层处理剂f铺贴卷材附加层f铺贴卷材f热熔封边f蓄 水试验f保护层九、操作工艺(一)清理基层施工前将验收合格的基层表面尘土、杂物清理干净。(二)涂刷基层处理剂高聚物改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥 青胶粘剂加入工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷

5、于基层衷面上, 常 温经过4h后,开始铺贴卷材。(三)附加层施工一般热熔法使用改性沥青卷材对防水层施工前,在女儿墙、水落口、管根、 檐口、阴阳角等细部先做附加层,附加的范围应符合实际要求。(四)铺贴卷材1、卷材的层数、厚度应符合设计要求。多层铺贴时接缝应错开。将改 性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用 火焰喷枪加热基层和卷材交接处,喷枪距加热面 300mm左右,经往返均 匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴。2、卷材应平行屋脊从檐口处往上铺贴,双向流水坡度卷材搭接应顺流水方向,长边及端头的搭接宽度,满粘法均为80mm,且端头接茬要错开 50mm。3、卷

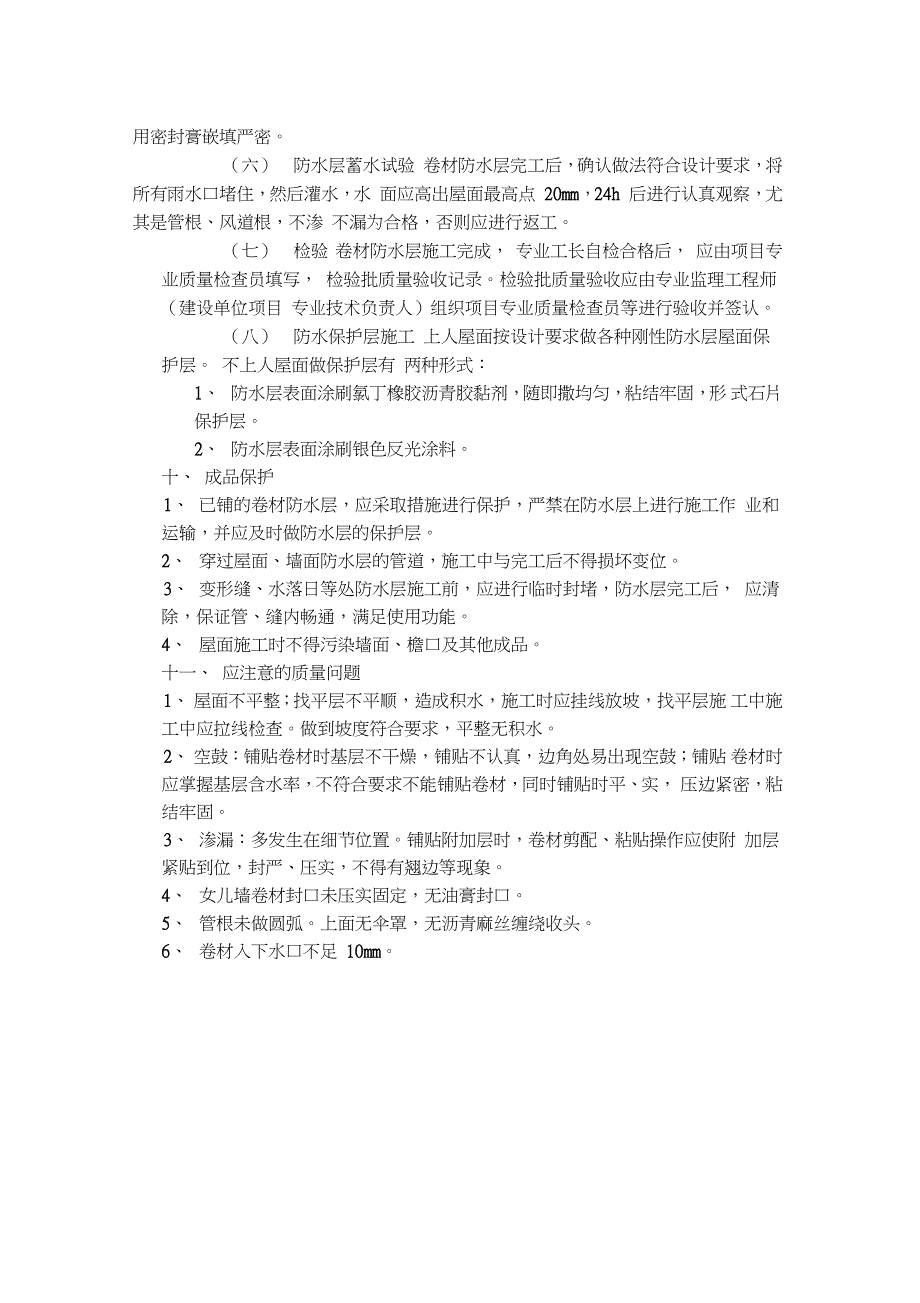

6、材应从流水坡度的下坡开始,按卷材规格弹出基准线铺贴,并使 卷材的长边与流水坡向垂直。注意卷材配制应减少阴阳角处接头。4、铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳 角,铺展时对卷材不可拉得太紧,且不得有皱褶、空鼓等现象。(五)热熔封边将卷材搭接处用喷枪加热, 趁热使二者粘结牢固, 以边缘挤出沥青为度; 末端收 头用密封膏嵌填严密。(六)防水层蓄水试验 卷材防水层完工后,确认做法符合设计要求,将所有雨水口堵住,然后灌水,水 面应高出屋面最高点 20mm,24h 后进行认真观察,尤其是管根、风道根,不渗 不漏为合格,否则应进行返工。(七)检验 卷材防水层施工完成, 专业工长自检合格

7、后, 应由项目专业质量检查员填写, 检验批质量验收记录。检验批质量验收应由专业监理工程师(建设单位项目 专业技术负责人)组织项目专业质量检查员等进行验收并签认。(八)防水保护层施工 上人屋面按设计要求做各种刚性防水层屋面保护层。 不上人屋面做保护层有 两种形式:1、防水层表面涂刷氯丁橡胶沥青胶黏剂,随即撒均匀,粘结牢固,形 式石片保护层。2、防水层表面涂刷银色反光涂料。十、 成品保护1、已铺的卷材防水层,应采取措施进行保护,严禁在防水层上进行施工作 业和运输,并应及时做防水层的保护层。2、穿过屋面、墙面防水层的管道,施工中与完工后不得损坏变位。3、变形缝、水落日等处防水层施工前,应进行临时封堵

8、防水层完工后, 应清除,保证管、缝内畅通,满足使用功能。4、屋面施工时不得污染墙面、檐口及其他成品。十一、 应注意的质量问题1、 屋面不平整;找平层不平顺,造成积水,施工时应挂线放坡,找平层施 工中施工中应拉线检查。做到坡度符合要求,平整无积水。2、 空鼓:铺贴卷材时基层不干燥,铺贴不认真,边角处易出现空鼓;铺贴 卷材时应掌握基层含水率,不符合要求不能铺贴卷材,同时铺贴时平、实, 压边紧密,粘结牢固。3、渗漏:多发生在细节位置。铺贴附加层时,卷材剪配、粘贴操作应使附 加层紧贴到位,封严、压实,不得有翘边等现象。4、女儿墙卷材封口未压实固定,无油膏封口。5、管根未做圆弧。上面无伞罩,无沥青麻丝缠绕收头。6、卷材入下水口不足 10mm。
