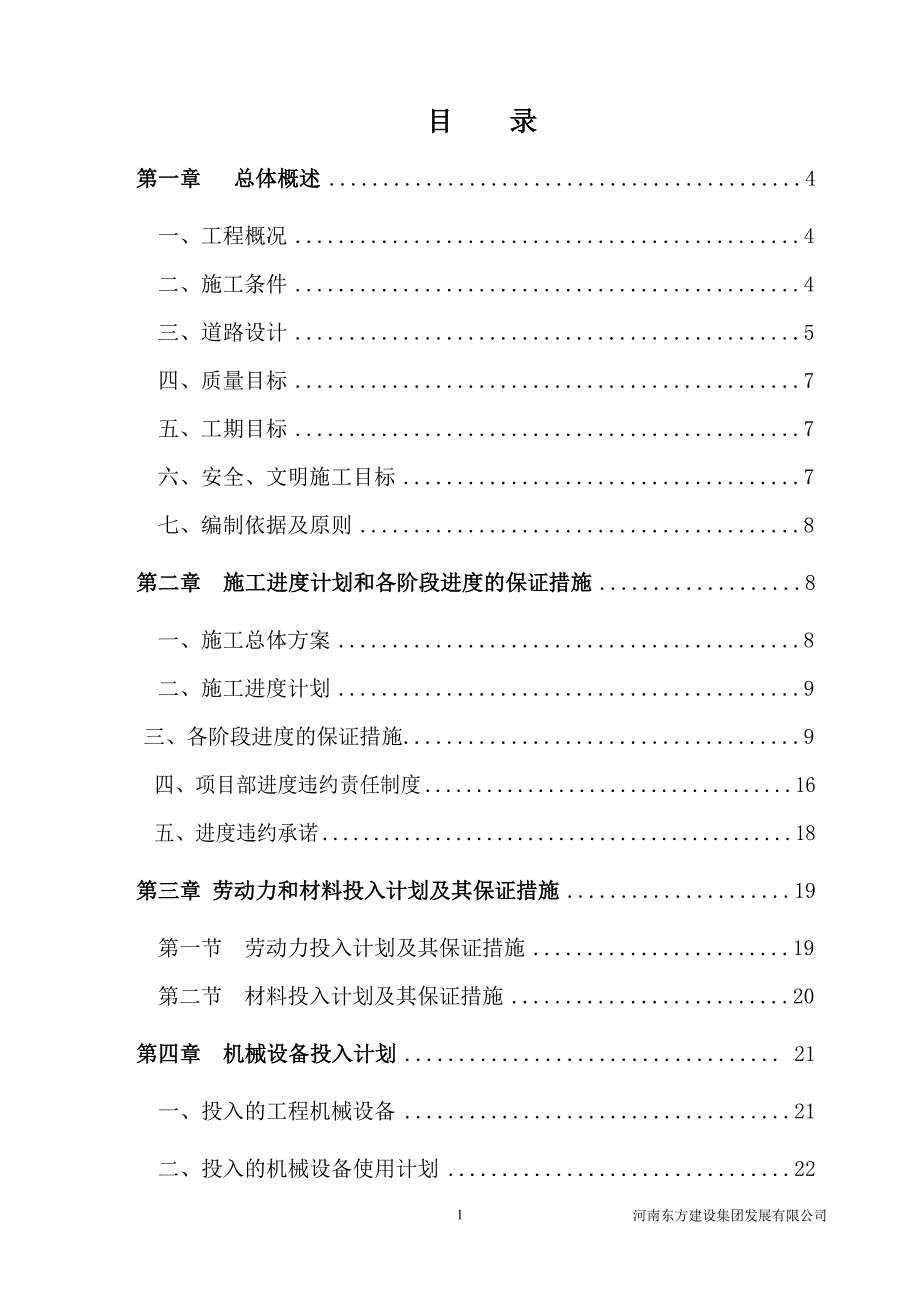

1、 正本吉县吉州新城路网(二期)工程施工招标投 标 文 件(技术标部分) 投标人: (盖单位章)法定代表人或其委托代理人: (签字和盖章) 2016 年 9 月 26 日目 录第一章 总体概述4一、工程概况4二、施工条件4三、道路设计5四、质量目标7五、工期目标7六、安全、文明施工目标7七、编制依据及原则8第二章施工进度计划和各阶段进度的保证措施8一、施工总体方案8二、施工进度计划9 三、各阶段进度的保证措施9 四、项目部进度违约责任制度16 五、进度违约承诺18第三章 劳动力和材料投入计划及其保证措施19第一节劳动力投入计划及其保证措施19第二节材料投入计划及其保证措施20第四章机械设备投入计

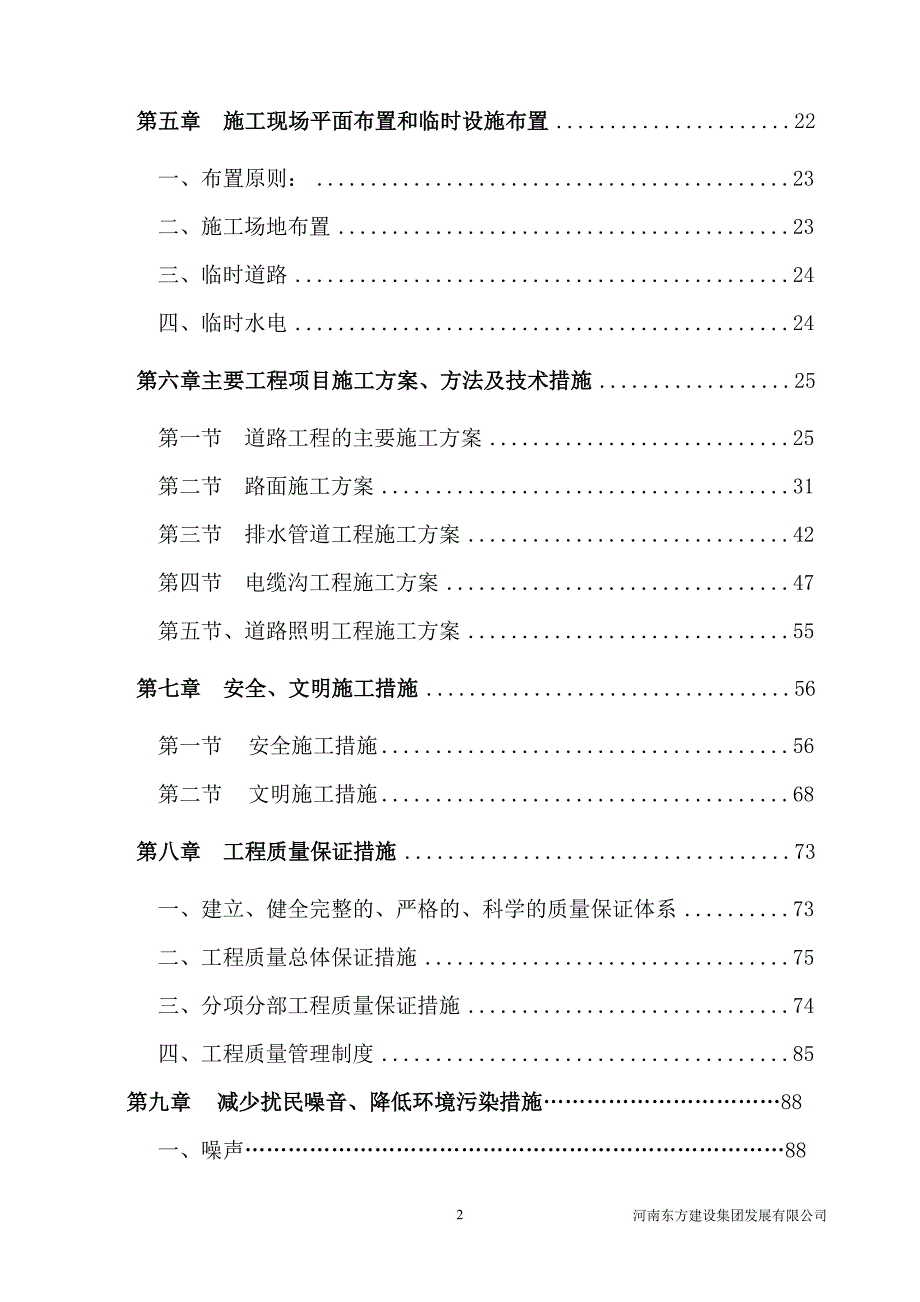

2、划 21 一、投入的工程机械设备21 二、投入的机械设备使用计划22第五章 施工现场平面布置和临时设施布置22一、布置原则:23二、施工场地布置23三、临时道路24四、临时水电24第六章主要工程项目施工方案、方法及技术措施25第一节道路工程的主要施工方案25第二节路面施工方案31第三节排水管道工程施工方案42第四节电缆沟工程施工方案47第五节、道路照明工程施工方案55第七章安全、文明施工措施56第一节 安全施工措施56第二节 文明施工措施68第八章工程质量保证措施73一、建立、健全完整的、严格的、科学的质量保证体系73二、工程质量总体保证措施75三、分项分部工程质量保证措施74四、工程质量管理
3、制度85 第九章 减少扰民噪音、降低环境污染措施88一、噪声88二、振动89三、施工粉尘89四、排水90五、垃圾清运91第十章工期保证措施91一、 确保工期的总体措施91二、各主要分部分项工程工期保证措施:93第十一章冬、雨季施工技术措施95第一节冬季施工技术措施95第二节雨季施工技术措施96第十二章地下管线及其他地上地下设施的保护加固措施98第十三章 新技术、新材料、新工艺、新设备的应用101 一、快速测钙仪101 二、大型T1TAN423摊铺机101 附件:(附图表一)计划开、竣工日期和施工进度网络图 104 (附图表二)劳动力计划表105 (附图表三)拟投入的主要施工机械设备表106 (
4、附图表四)拟配备本工程的主要材料试验、测量、质检仪器设 备表107 (附图表五)施工总平面图108 (附图表六)临时用地表109第一章 总体概述一、工程概况 工程名称:吉县吉州新城路网(二期)工程 建设地点:吉县车城乡兰家河村 建设单位:吉县住房保障和城乡建设管理局 设计单位:太原市精益市政工程设计有限公司 建设规模:新建滨河路、府东街、府西街、府西街延长线,总长1607米。 质量标准:达到国家质量验收标准合格投标范围:吉县吉州新城路网(二期)工程施工图纸中的路基、路面、 管道等工程内容 工期:工期90天,开工日期2016年10月11日,竣工日期2017年01 月 8日 (具体开工日期以开工令
5、为准 ) 二、施工条件1、交通条件 本项目是一道路新建工程,拟建道路两侧均为耕地、道路和民居,场地位于昕水河低阶地。场地地势不甚平坦,北高南低,高差约7m。2、气候条件吉县境内气候四季分明,光照充足,日照时数2538小时,大于10的有效积温3361.5。无霜期年平均172天,年均气温10.2,年均日较差11.5,年降水量522.8毫米。属暖湿温带大陆性季风气候,春季干旱多风,十年九春旱;夏季气温凉爽宜人,降水集中;秋季多连阴雨,冬季寒冷干燥。3、地质条件场地内土层主要由第四系全新统人工堆积物及冲洪积相堆积物,上更新统冲洪积相堆积物组成,下伏基岩为三叠系砂岩,沉积韵律明显。地质单元层分部为:第层
6、杂填土、第层素填土、第层粉土、第层卵石土、第层粉质粘土、第层砂岩。 4、水文地质条件根据区域资料,本区地下水为第四系松散孔隙水,类型属潜水,稳定水位埋深约6.0018.00m,主要由大气降水补给,受季节影响较大。由于气候干旱,农业工业及生活用水增加,开采量大于补给量,导致地下水水位逐年下降,形成了以城市为中心的地下水下降漏斗。由于地下水含水层连续,大气降水及地下水开采是控制地下水动态的主要因素。年变化幅度约1m。5、地震与区域稳定性据建筑抗震设计规范(GB50011-2010)中附录A规定,拟建场地抗震设防烈度为7度,设计地震分组为第三组,设计基本地震加速度值为0.10g。三、道路设计(一)、
7、路基压实度及填料要求路基压实度采用重型压实标准控制,土方要求分层碾压,按道路路基施工规范要求进行施工。填方高度030cm深度范围内压实度车行道94%,人行道92%,填方高度3080cm深度范围内压实度车行道94%,人行道92%,填方高度80150cm深度范围内压实度车行道92%,人行道91%;挖方路段路面以下030cm深度范围内压实度车行道94%,人行道92%。(二) 、路面设计参数滨河路府东街府西街府西街延伸路道路等级城市次干路城市次干路城市之路城市之路道路红线宽度20m40m30m20、30m计算行车速度40kn/h40kn/h30kn/h30kn/h横断面基本布置型式3m人行道+7m车行
8、道+7m车行道+3m人行道6m人行道+11.5m车行道+5m绿化带+11.5m车行道+6m人行道5m人行道+7.5m车行道+5m绿化带+7.5m车行道+5m人行道3m人行道+7m车行道+7m车行道+3m人行道、5m人行道+10m车行道+10m车行道+5m人行道路面设计标准轴载BZZ-100KN标准车BZZ-100KN标准车BZZ-100KN标准车BZZ-100KN标准车设计年限15151010(三) 、路面结构组合设计 参照该工程地质资料,并结合该项目及周边道路实际情况,综合考虑车辆超载以及筑路和施工等因素,道路路面结构采用沥青混凝土路面。路面结构设计以双圆均匀垂直和水平荷载作用下的三层弹性体
9、系理论为基础,采用路面容许回弹弯沉、容许弯拉应力及容许剪应力三项设计指标,通过计算确定。 路面结构: 车行道路面结构(由上至下)总厚度60cm 4cm厚细粒式(AC-13)沥青混凝土; 6cm厚中粒式(AC-20)沥青混凝土; 15cm厚水泥稳碎石(水泥含量5.5%) 15cm厚水泥稳碎石(水泥含量5%) 20cm厚石灰土(石灰含量12%) 车行道路面结构(由上至下)总厚度32cm 5cm厚面包砖 2cm厚M7.5水泥砂浆 10cm厚C15素混凝土 15cm厚石灰土(石灰含量12%)四、质量目标 质量要求:合格 严格按照国家有关技术规范、规程、施工设计和ISO9001:2008质量认证体系来组
10、织、管理施工,做到层层把关验收,并接受有关工程质量监督部门的检查和验收,保证工程质量达到合格标准,争创优良工程。五、工期目标 根据招标文件要求,本工程要求工期为90天,计划开工日期为2016年10月11日,计划竣工日期为2017年01月08日。我公司将根据工程的实际情况及我公司施工技术力量和现有机械设备,采取切实可行的施工方案,采用分段施工与专业流水线施工相结合的方式进行组织施工,确保工程按时、按质、按量完成施工。六、安全、文明施工目标 本工程安全生产目标为:无任何伤亡事故工地 本工程文明施工目标为:争创文明工地我公司将根据国家有关安全文明施工的法律法规及临汾市建设工程施工现场管理标准的有关要
11、求,建立健全以项目经理为安全文明生产第一责任人、项目技术负责人为安全文明生产直接责任人的一整套安全、文明生产管理机构及规章制度,采取严格、有效的安全、文明施工保证措施,确保工程安全、文明施工。七、编制依据及原则1、本项目工程施工图及有关设计技术资料;2、城镇带来工程施工及质量验收规范CJJ1-2008;3、给排水管道工程施工及验收规范GB502687-2008;4、城市道路照明设计规范GJJ45-20065、城市绿化工程施工及验收规范GJJ82-996、遵循招标文件、投标文件的各项条款;7、与其他相关资料。第二章 施工进度计划和各阶段进度的保证措施一、施工总体方案1、施工分段 根据本工程施工线
12、路长、各工序连接紧凑的特点,结合施工图纸设计,为了便于施工,加快施工进度及道路运输等情况,施工时分两个施工段进行:滨河路、府东街、府西街为施工段;府西街延伸段第施工段。第施工段和第施工段错开一个路口,可以分为两个施工队进行施工。本段工程路线经过区域局部地段建筑密集,会有效避开密集区合理施工。2、施工总体方案根据工程规模、工期要求、工程特点、施工工艺等情况,按“统一指挥、网络管理、分项负责、全面推进”的施工原则组织多工序立体交叉平行流水作业,充分利用时间、空间相互配合,将各分部分项工程有机地组合起来,有序地全面开展施工;施工时分为二个施工段同时进行,各施工段按照“先地下后地上,先防护后开挖”的施
13、工原则,采取切实可行的施工方案,采用专业流水线施工与平行施工相结合的方式进行组织施工,施工时各施工段、工序采用流水线作业、机械化施工;各工序交叉、流水施工。 二、施工进度计划1、本工程关键工程进度计划为:施工准备施工段土方开挖路基处理污、雨水管道基槽土方开挖基槽砼垫层、砂石基础、管道安装、回填碾压路基压实石灰土层水泥稳定碎石层粗、中、细式沥青砼路面人行道工程其它零星工程工程竣工验收总施工进度计划详见施工进度计划网络图(附表一)三、各阶段进度的保证措施1、为确保施工工期目标,特制定如下工期保证措施:1.1、依托地理位置优势,缩短准备工作时间 本投标人对该工程的实施从资金、人员、机械设备、组织形式
14、上已经做好了充分的准备工作。只要合同一签订,即组织上述人员进入施工现场,进行施工临时设施的建设,在5天内做好测量放样和恢复定线工作,并将复测成果报监理工程师审批,在10天内主体工程开始正式施工。1.2、确保机械、设备的投入 我公司对工程的性质、内容及现场都作了多次研究和踏勘,确定了以机械化施工为主的施工方案,在实施中,确保调入的机械能满足正常施工要求,利用地理位置较近的优势,随工程进展,随时增加机械设备,掀起施工高潮。1.3、制定科学、合理的实施性施工方案和总体计划 我公司拟任项目经理和项目部组织人员,在投标期间对招标文件,现场情况作了详细的了解。中标后,项目部人员又对图纸和施工现场再进行详细
15、研究,充分考虑施工重点和难点,确定最佳优化施工组织方案,合理布置施工场地,减少重复工程和施工困难。1.4、加强工程科学计划管理 充分分析工程的环境因素,把握工程重点、难点,详细计算劳动生产率,综合考虑气候因素,严密编制季、月度各分项工程施工进度计划,提出年、季、月生指标,全面逐级落实生产任务,树立超前生产计划意识。对计划进度实行奖罚制度,关键工序不能按时完成实行重罚。同时在编制计划时充分分析施工方法、工艺生产流程,合理编制有序生产计划,对自然地突发性因素影响生产,提前有思想准备,在物质、资金、机械、人力方面做好充分保证应变突发性阻碍生产的措施。严格控制主要施工环节的关键工序。确保各分部分项工程
16、按计划完成,要加强对关键工序施工进度的控制。经常检查实际工进度与计划是否相符,以便及时调整。如实际进度落后于计划进度时,下道工序的工期不变,可通过采取改进施工工艺、增加施工人员和设备投入,必要采用加班突击等措施,将延误的工期抢回来。在施工总体安排上,考虑夏季高温、雨季的影响,制定必要的季节性施工措施,并经监理工程师批准,争取延长有效工作时间。 合理安排和充分利用好有效作业日外的每一个作业天,合理安排不利季节的施工项目,变不利施工日为有效施工日提高工作效率,促进工程施工顺利进展。 采用平行交叉流水作业法,使各工序紧密连接。充分调动职工积极性,对工程实行目标管理,层层落实承包制。 施工过程中尽量运
17、用国内外先进技术,结合工程实际,积极开展群众性的技术革新活动,人人动脑筋,在应用和研制新技术、新工艺、新材料、新设备等方面要有重大突破,为优质快速建设本合同工程服务。 强化施工人员的质量与安全施工意识,使全体施工人员正确理解质量安全与进度的辩证关系,以质量求速度,以速度求效益,以安全促生产。施工时确保各工序施工质量一次验评合格,避免返工,切实做到安全施工,坚持预防为主,杜绝安全事故。1.5、确保施工计划的严肃性 根据总体进度计划,制定年度、季度和月度计划,在制定时充分考虑到各种因素,并由施工作业队队长落实,实施中如不能完成的,实行经济处罚,严重拖后且无能力完成计划的队伍,进行清退,并加强投入。
18、1.6、合理安排施工用款,由公司确保工程前期用款,我公司已准备足够的前期用款保障,确保工程按期实施。1.7、制定材料供应计划,确保工程备料充分 根据施工组织安排,确定材料供应计划,在材料组织上,尽量提前,特别是地方材料,产量不一定能满足要求,加上全线同时开工,供料关系比较突出。我公司计划提前采购,确保一定量的储备。1.8、农忙季节及节假日施工安排(1)机械施工实行定员定岗,所有施工人员工作不受农忙季节的影响,春节实行轮休,春节期间做到人停机不停,做好专职的政治思想工作,树立“今天工作不努力,明天努力找工作”的危机感和按期完成工程任务的使命感,同时在物质上给予鼓励和补偿。(2)配合施工的劳务人员
19、农忙季节仍然保持基本队伍规模。和他们签定协议,农忙期间提高补贴,保证关键线路工程进度不受影响。(3)加强农忙季节和春节期间的施工力量调度,确保关键工程按工期计划完成。(4)在施工总体计划时首先考虑较农季节可能产生的影响,适当调整月度计划,保证总计划不变。2、确保施工进度的总体措施:1)、加强组织,建立精干、务实、高效的项目领导班子。2)、配备数量足够多、技术强、经验丰富的技术人员和专业队伍。3)、工程项目部管理人员要熟悉和研究且严格执行合同条款,组织各级人员学习有关技术标准、规范和技术规程,制定各工序、各工种的作业指导书。4)、根据本工程的特点及现场的施工条件,编制切实可行的施工方案,合理安
20、排资源使用计划,采用新技术、新工艺提高生产效率,避免因施工方案出现大的变更而影响工期。5)、保证资源供应,做好人员、设备的调遣工作,安排好机械设备的使用计划,提前做好材料使用计划及市场调查,保证在施工过程中的及时供应。6)、做好施工准备工作,加大前期投入,使工程施工尽快走上正轨,避免出现先期工期拖延、后期赶工的不利局面。7)、实行计划管理、网络控制,及时编制和调整计划,以施工进度计划为主,控制工程进度,严格控制关键工序的工期,确保节点工期按时实现。编制周计划、旬计划、月度计划、季度计划和滚动计划,实行以天保周、以周保旬、以旬保月、以月保季的措施,采取一切可能的措施以保证计划的实现。8)、工程项
21、目部作好每天的施工安排,协调各工序间的施工干扰,平衡各工序所需的资源及设备,及时解决施工中的各种技术问题,总结当天的工作,并安排次日的工作;每周召开施工例会,对上一周的施工生产进行总结,并安排下一周的工作。9)、做好主要项目的典型施工,总结经验,提高效率。10)、确保物资供应,搞好机械保养维修。精心组织、周密安排,保证工程的物资供应及机械的完好率,按进度计划编制材料供应计划,提前订货加工,按时供应;对常用易损的机械配件和常用物资有足够的库存量,保证物资的正常供应;做到合理配备机械,保证各道工序的平衡作业,提高工作效率。同时安排专业人员对机械设备进行维修保养,保证施工的正常进行。11)、实行工期
22、目标责任制。根据工程项目总体施工进度计划,编制年、季、月、旬、日施工计划,将工期目标横向分解到部门,纵向分解到班组个人,逐层签订工期责任状,工期目标与个人经济利益挂钩,实行奖惩制度,同时对全体施工人员进行计划交底,激发全体人员干劲,使全员自觉实施进度计划,做到以工序保日,以日保旬,以旬保月,以月保年,最终保证总工期的实施。12)、处理好与业主、监理和设计等有关单位的协调工作,及时处理施工中出现的施工干扰和技术问题,避免不必要的延误。13)、做好防火防洪工作,制定得力的防火防洪等安全措施,力争将火灾、洪水等灾害所造成的损失减至最小,避免安全问题影响工程施工的进度。14)、强化项目管理,大力推行内
23、部作业承包制度,鼓励职工提高生产效率,加快工程进度。15)、搞好安全和质量控制,避免因安全和质量问题引起停工、返工而导致工期延误。16)、加强信息化施工管理,对施工中可能出现的不利情况具有预见性,采取事前防范措施,避免不必要的损失和工期延误。17)、搞好后勤服务工作,促进施工生产正常进行。 工程项目部安排专职人员负责后勤工作,工地配备相应的医药简箱,认真做好民工食堂、宿舍等生活区的环境卫生管理工作,作好防病治病工作,减少发病率,使施工人员有一个健康舒适的环境,使之能够得到充分休息,能够始终保持旺盛的精力投入到工作中,提高出工率。3、各分部分项工程施工进度计划保证措施:3.1、路基工程工期保证措
24、施3.1.1根据实际施工情况及施工进度总体计划,编制路基工程施工进度分计划,合理安排人力、机械及材料进行施工;3.1.2投入足够数量的路基土方施工机械,满足路基施工的需要。3.1.3做好雨季施工的各项措施,把雨季对土方施工的影响降到最小;3.1.4增加人员、机械加班加点施工。3.2、排水工程施工进度保证措施3.2.1根据实际施工情况及施工进度总体计划,编制排水工程施工进度分计划,合理安排人力、机械及材料进行施工;3.2.2根据排水工程的施工内容及施工线路长的特点,采取流水线作业,沟槽开挖、管道基础、管道安装、检查井砌筑、闭水试验、沟槽回填等多个工序同时进行交叉施工;3.2.3做好雨季施工的各项
25、措施,把雨季对排水工程施工的影响降到最小;3.2.4增加人员、机械加班加点施工。3.2.5增加人员、机械加班加点施工。3.3、路面工程工期保证措施3.3.1根据实际施工情况及施工进度总体计划,编制路面工程施工进度分计划,合理安排人力、机械及材料进行施工;3.3.2根据路面工程的施工内容及施工线路长的特点,采取流水线作业,级配碎石底基层、水泥稳定碎石基层、玻纤格栅、改性乳化沥青稀浆封层、透层、改性乳化沥青粘结层、沥青砼面层、人行道等多个工序同时进行交叉施工;3.3.3尽量采用机械化施工,投入足够数量的路面施工机械,满足路面施工的需要;3.3.4做好雨季施工的各项措施,把雨季对路面施工的影响降到最
26、小3.3.5增加人员、机械加班加点施工。调整施工计划安排,确保工期。在施工过程中,我公司愿随时接受指挥部及监理关于本工程的有关指示,及时调整施工进度计划,确保工程在开工令发出后90天(日历天)按时、按质、按量完成施工。四、项目部进度违约责任制度 我公司一旦中标将及时编辑更具体的进度计划,并依据该计划制定详细的季、月、周施工进度任务,将该任务从项目经理技术总工(工程部科长)工程部管理工长施工班组组长工人依次下达,进度责任与有关责任人利益挂钩,以“提前有奖,拖后重罚”的原则管理,以保证工程按期完工。项目经理职责及进度违约责任(1)重点抓好工程施工组织和协调工作。(2)抓好工程质量和进度,确保工程如
27、期完成。(3)抓好工程施工和生产计划,做好各项计划的协调、平衡和检查、督促工作。(4)抓好工程现场机械、设备、材料等管理。(5)抓好安全生产和文明施工管理,确保安全文明生产落实。(6)抓好施工职工的政治思想工作。(7)完成上级交给的各项工作。(8)未能完成月度施工任务时责令加班赶工,每延期一日处罚2月度工资,每提前完工一日奖励2月度工资。由于项目经理掌控全局对整体的施工进度起到至关重要的作用,故若工程不能按期整体完工将对项目经理的整体利益处罚,最高可以处罚至项目经理利益的20。项目总工(工程部科长)职责及进度违约责任(1)贯彻总公司质量方针目标,监督执行国家有关技术政策、技术标准、技术规范等有
28、关规定。(2)组织和协调项目部技术质量工作,下达总公司技术质量监督命令,对工程质量负技术方面责任。(3)负责推进科技进步,采用成熟新工艺、新材料、新技术,保证工程的工期和质量。(4)主持审核施工组织设计,研究和处理施工过程中出现的重大施工技术难题,对重大质量事故提出技术鉴定和处理方案。(5)未能完成月度施工任务时责令加班赶工,每延期一日处罚2月度工资,每提前完工一日奖励2月度工资。由于项目总工协助项目经理管理全局对整体的施工进度起到至关重要的作用,故若工程不能按期整体完工将对项目总工的整体利益处罚,最高可以处罚项目总工利益的15。工程部管理工长职责及进度违约责任(1)熟悉施工图纸,了解工作章程
29、按图施工,按章工作,抓好进度、质量、安全。(2)编制安排分段、分组进度计划。(3)在总工程师指导下,具体处理工程进行中的问题。(4)负责工程技术交底,工程变更设计联系单,记好施工日记。(5)协调各工种交叉施工,填写物料需求计划。(6)会同质量员,及时做好工序的自检工作。(7)完成项目经理、工程师交办的各项工作。(8)未能完成月度施工任务时责令加班赶工,每延期一日处罚2月度工资,每提前完工一日奖励2月度工资。由于管理工长协助工程部科长管理全局对整体的施工进度起到至关重要的作用,故若工程不能按期整体完工将对管理工长的整体利益处罚,最高可以处罚管理工长利益的10。施工班组组长职责及进度违约责任(1
30、熟悉施工图纸,了解工作章程,按图施工,按章工作,抓好进度、质量、安全。(2)编制安排工人分段、分组施工。(3)在工程部管理工长指导下,具体处理工程进行中的问题。(4)负责对工人的工程技术交底,记好施工班组日记。(5)协调各工人施工,协助工长填写物料需求计划。(6)会同质量员,及时做好工序的自检工作。(7)完成工程部管理工长交办的各项工作。(8)未能完成月度施工任务时责令加班赶工,每延期一日处罚2月度工资,每提前完工一日奖励2月度工资。故若工程不能按期整体完工将对施工班组组长的整体利益处罚,最高可以处罚班组组长利益的5。五、进度违约责任承诺 我公司一旦中标将及时与业主签订施工协议,并将更具体的
31、施工进度计划呈给监理工程师审批。我司将按已审批的进度计划严格施工,在正常的施工条件下保证按时按进度完成本工程,并随时接受业主及监理的监督,一旦我司未能按时按进度完成本工程愿接受业主按合同及招标文件的要求进行处罚。第三章、劳动力和材料投入计划及其保证措施第一节 劳动力投入计划和其保证措施一、劳动力计划表 (详见附表二)二、劳动力投入计划保证措施 根据劳动力计划,本工程在施工高峰期总施工人员人数达到91人,劳动力需求较大,因此,必须做好一切准备保证劳动力能及时到位,准时开工,确保施工工期。1、根据目前我公司自有施工力量的情况,在投标期间,即与各专业施工队伍联系,如路基施工队、管道施工队、路面铺装施
32、工队等专业施工班组签订初步劳务协议,保证在中标后及时入场,准时开工。2、由各施工段施工负责人根据各施工段开展的工作面计算劳动力的准确需要量,制订详细的劳动力需求表,提交项目经理部进行劳动力的统一调配,既防止劳动力不足引起施工停顿,也防止劳动力过多引起劳动力的浪费。3、加强技术工人的培训工作以及其他劳动力的熟练程度,确保劳动效率。4、项目部工会组织随时掌握施工队伍劳动力的动向,配备相应的、足够的医药,及时对发生疾病的工人进行治疗或转院治疗,对工人宿舍区进行定期消毒处理,改善工人住宿条件,确保不发生传染性的疾病而导致劳动力的严重缺失。5、由于施工期间为24小时轮流作业,工人需采用换班制度,根据施工
33、强度确定每天的换班制度,如三班制、两班制等,确保劳动力得到充分的休息,提高劳动效率。第二节材料投入计划及其保证措施一、材料投入计划 1、根据施工进度计划安排好的各种材料的进场时间,并确立仓库及场地堆放的面积和地点。 2、定货源、找厂家,考、选、评合理供应商,看质量、组织好货源、安排好运输车辆。 3、做试验:各种材料除必须有出厂合格证外,水泥、钢材、防水材料等要按规定取样做力学性能复试,做好砂、石、水泥的材料分析,砼、砂浆配合比要提前由试验室作出报告。 4、进场把关:按施工总平面图组织材料的现场堆放,除点数、检尺、过秤外还要查看质保书,质保书不合格者严禁进场。 5、施工机具准备:根据施工方案和进
34、度计划的要求,编制施工机具需用量计划,为组织运输和确定机具停放场地提供依据。二、材料计划保证措施 1)严把原材料、成品、半成品的质量关,对原材料坚决贯彻“施工单位自检、临理抽查”的原则。经检验不合格的材料全部限期清退。进场原材料、成品、半成品必须持有出厂合格证、质量检验单,关认真作好材料的“台账”工作。 2)、技术负责人做好材料购需计划。 3)、材料采购员做好市场调查,确保货源。 4)、保证资金的投入。 5)、确保材料验收关,不合格材料杜绝进场。 6)、按进场材料合理堆入,严防积压。 7)、统筹安排,有计划,有步骤进场。第四章 机械设备投入计划计划抽调公司最好最先进的机械设备投入本工程施工,按
35、进度投入各种机械满足相应分项工程的施工,并根据工程需用随时调配补充。计划2016年10月15日部分机械进场,2016年11月全部机械进场完。1、投入的工程机械设备1.1土方设备土方开挖采用挖掘机,共投入4台,另外调用推土机2台,装载机6台用于道路和排水土方开挖,另配振动压路机4台,小型压实设备为蛙式打夯机。1.2路基路面设备水泥稳定碎石基层采用厂拌外购。 1.3运输设备自卸机动翻斗车10辆。1.4起重设备本工程下管采用汽车起重机。1.5砼设备采用2台350L拌和机,拌制零星砼,振捣机6台。1.6其他设备砂浆拌合机4台,拌制桥涵护岸工程砌筑时的砂浆。潜水泵、泥浆泵各4台,用于辅助排水及沟槽排水。
36、配备发电机3台。具体设备投入数量详见表。附表拟投入的主要施工机械设备表。(附表三)2、投入的机械设备使用计划 根据本合同段工程数量、定额测算机械台班需要量和施工进度总体安排,结合我单位现有机械设备状况,将投入足够的机械设备和试验、测量、检测仪器,确保上场设备完好率100%,出勤率90%以上,备余量10%20%。机械设备将根据工程实际进度和监理工程师的要求进行动态调配。拟投入本工程的主要施工机械设备表详见附表拟投入的主要施工机械设备表2.1机械设备调配保证措施2.1.1机械设备由公司根据项目部计划安排要求,确保按时投入。2.1.2项目部配设机械设备专管员,负责机械设备的内部调配,以及安装调试,确
37、保机械设备进场时即能投入使用,施工过程中减少机械故障,有故障及时维修。2.1.3机械操作人员均持证上岗,减少操作人为故障和损坏。 第五章 、施工现场总平面布置和临时设施布置经过现场详细踏勘,全盘考虑后结合规划道路具体情况,拟在第施工段南一巷与南二巷作为材料堆放及搅拌场地、加工场地和管理人员生活区。用机械把该段地势推较平坦后,可以作为材料堆放场、加工厂等。生活区计划在此处搭设活动板房,整个工程的平面布置要围绕结构工程作好安排,主要的平面布置作如下说明:具体详见施工总平面布置图(附表4)及临时用地表(附表5)一、布置原则:施工临时用地根据实际情况合理布置,遵循如下原则:1、合理使用场地,将临时设施
38、设于交通便利处。2、场区划分和布局符合有关安全、防火、卫生和环保的专门规定。3、临时建筑物和施工布置,满足工程施工的要求,互相协调,避免干扰。二、施工场地布置经过全盘考虑后,根据现场踏勘,拟在平坦的场地作为材料堆放场地,工人工棚利用现在道路两侧平坦地段做为临时设置,在旁边附近搭设工棚随时现场指导工作。在施工区域采用高度为2m的市政专用铁皮进行维护分隔,保证文明施工。施工的临时料场布置在施工区沿线。本工程的分部分项工程为排水工程、路基基层工程、沥青砼面层工程等。1、砂浆搅拌机主要是砌体砂浆的生产任务,专用的水泥砂浆搅拌设备用于搅拌砂浆砼,采用搅拌站集中拌制。2、料场:本工程主要用料为水泥、块(片
39、石、碎石、河砂、砾石等。各种材料按周转材料计划进货,缩短材料在施工现场的堆放时间,减少资金的积压。3、加工场地:用于对钢筋及模板的加工和制作,以及各种预制构件的制作。4、停车场及机修间:用于停放施工车辆及维护部分车辆、机具。三、临时道路施工时材料及设备可碾压后成型的路面运入现场,临时道路先利用原来的道路,在部分施工段路基工程采用半幅通法施工,对不平整的路段先用填土压实,施工时采用一边施工一边保证临时交通的方法,中间用市政专用围栏分隔。在工程施工期间,要密切与交警部门配合,派专人进行临时道路进行指挥交通导流,确保交通畅通。另外,在施工期间修筑一此简易便道,以方便施工,便道采用土路基,压路机压实
40、顶面。四、临时水电本工程在水、电与供电部门及甲方协商联系就附近变压器做为施工临时用电连接处,经计算,供电主干线采用BV3502160可满足用电要求。另外,现场配备一台发电机,并连接好备用线路,遇停电时以马上切换备用电路,使用发电机供电,以防止意外停电而影响工程质量及工程进度。用水则在生活驻地接用水管阀门水网,临时配上水表和装上水管接到生活区,施工用水主要是生产用水,经计算,采用DN50主管可满足施工及生活用水要求,在现场设一个临时储水池,加压泵一台。施工现场用水较多,需沿线布设临时用水线路,每隔100m左右设一个三通,施工时从此处接水。路基施工时运输线路容易扬尘,采用洒水车定时洒水,确保文明施
41、工。 第六章 主要工程项目施工方案、方法及技术措施(尤其对重点、关键点和难点工程的施工方案、方法措施)第一节、道路工程的主要施工方案一、施工准备进场后,根据设计图纸对既有道路情况进行详细调查,掌握第一手资料。地质调查核实:施工前搜集详细的工程地质、水文地质及路基设计情况,结合工程实际,掌握本地区地基处理经验和类似工程地基处理经验和使用情况。填料的选择及修筑试验段:路基填筑前先对取土场的土样进行土工试验,以确定填料的种类和含水量,符合规范要求后,方可用于路基填筑。对不符合规范要求的填料,修改取土位置,或采取达到标准的改良、加强压实等措施。施工按规定定期对取土场的土进行抽检试验。二、施工工序路基填
42、筑以机械作业为主,人工配合。配置一定数量的挖掘机、装载机、自卸车装运;推土机、平地机整平;振动压路机及小型振动器具压实。为确保施工质量,加快进度,提高施工效率,采用“三阶段、四区段、八流程”的作业程序组织施工。三阶段:准备阶段施工阶段竣工阶段。四区段:挡土墙区填筑区平整区碾压区检验区。八流程:施工准备基底处理挡土墙砌筑分层填筑摊铺整平洒水或晾晒机械碾压检验签证路基面整修。路基施工工艺流程图见图2-1。图2-1 路基施工工艺流程图三、测量放线工作1、恢复定线测量在地面上进行中线测量前,应根据设计部门交桩,对导线点及水准点进行复核,根据施工要求,道路每隔200300m 设一临时水准点。2、填挖方施
43、工测量每一地段开工前应根据设计图纸放线,测设中心桩、边线桩。施工中应经常检查各测量标志,对遗失或位置移动者随时补钉校正。四、路基施工(一)、一般规定1、路基土方作业,须熟悉图纸,按规定切实做好路基排水和路基处理以及边坡防护工作,确保路基的强度和稳定性。并注意人行道的压实工作。2、挖方、或不填不挖段的路基,均须压实至规定压实度。填方必须按规定厚度分层压实。3、路基面表层的庄稼、草皮、树根应清除干净,路基面以下的墓穴、井洞、管沟应分层加以妥善处理。(二)、填筑作业基本要求:施工中始终坚持“三线、四度”,三线即:中线、两侧边线,且在三线上每隔20m 插一面小红旗,明确中线、边线的控制点;四度即:厚度
44、密实度、拱度、平整度。通过控制路基分层厚度以确保每层层底的密实度;控制住密实度以确保路基的质量及工后沉降不超标;控制拱度以确保雨水及时排出;控制平整度以确保路基碾压均匀及在下雨时不积水。在路基中心线每200m 处设置一座固定桩,在固定桩上标出每层的厚度及标高。每层填土前做出路肩,在路肩两侧每隔50m(局部加密到每隔20m)设置一道临时泄水槽至路基外排水沟,与路基填筑同步进行,确保雨季路基上的水及时从泄水槽中排出,避免雨水冲刷边坡。1、分层填筑按设计路基横断面全宽纵向水平分层填筑压实。分层厚度根据填筑压实试验段所确定的工艺参数严格控制,路堤每20m 设一组标高点,每层压实厚度不大于25cm,不
45、小于15cm,最大虚铺厚度不超过30cm。地形起伏时由低处分层填筑,由两边向中心填筑。边坡两侧各超填30cm 宽,以方便机械压实作业,保证路堤全断面的压实度一致,竣工时刷坡整平。根据自卸车容量计算堆土间距,以便平整时控制均匀的分层厚度。2、摊铺整平填土区段完成一层填筑后,先用推土机初平,再用平地机终平,做到填层面在纵向和横向平顺均匀,以保证压路机的碾压轮表面能基本均匀接触地面进行压实,达到压实效果。摊铺时层面做成向两侧倾斜2%3%的横向排水坡,以利路基面排水。在推土机摊铺平整的同时,对路肩进行预压,保证压路机进行压实时压到路肩不致滑坡。3、洒水、晾晒根据试验段所得出的结论,选择最佳控制含水量,路堤填
