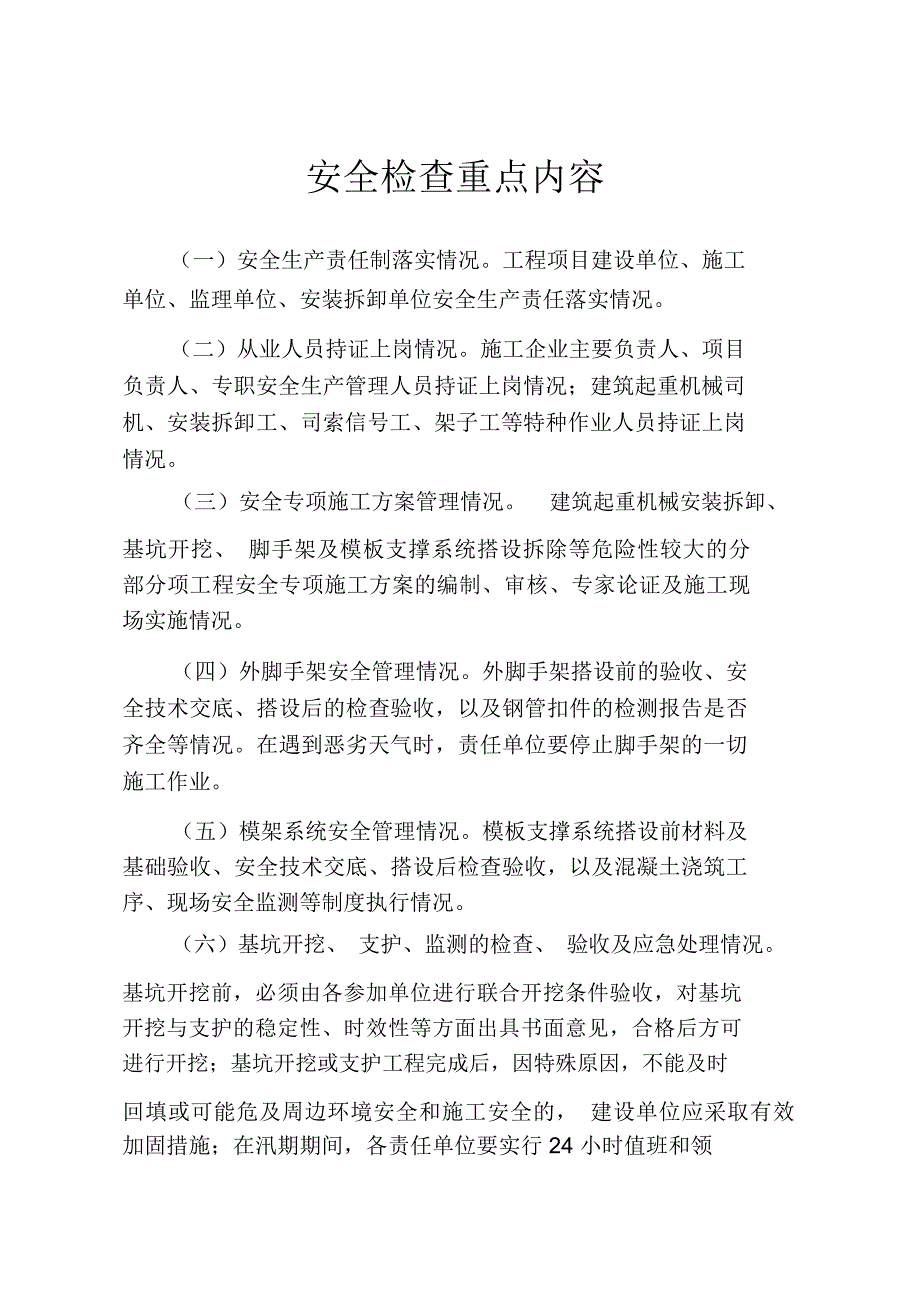

1、安全检查重点内容(一)安全生产责任制落实情况。工程项目建设单位、施工单位、监理单位、安装拆卸单位安全生产责任落实情况。(二)从业人员持证上岗情况。施工企业主要负责人、项目负责人、专职安全生产管理人员持证上岗情况;建筑起重机械司机、安装拆卸工、司索信号工、架子工等特种作业人员持证上岗情况。(三)安全专项施工方案管理情况。建筑起重机械安装拆卸、基坑开挖、 脚手架及模板支撑系统搭设拆除等危险性较大的分部分项工程安全专项施工方案的编制、审核、专家论证及施工现场实施情况。(四)外脚手架安全管理情况。外脚手架搭设前的验收、安全技术交底、搭设后的检查验收,以及钢管扣件的检测报告是否齐全等情况。在遇到恶劣天气

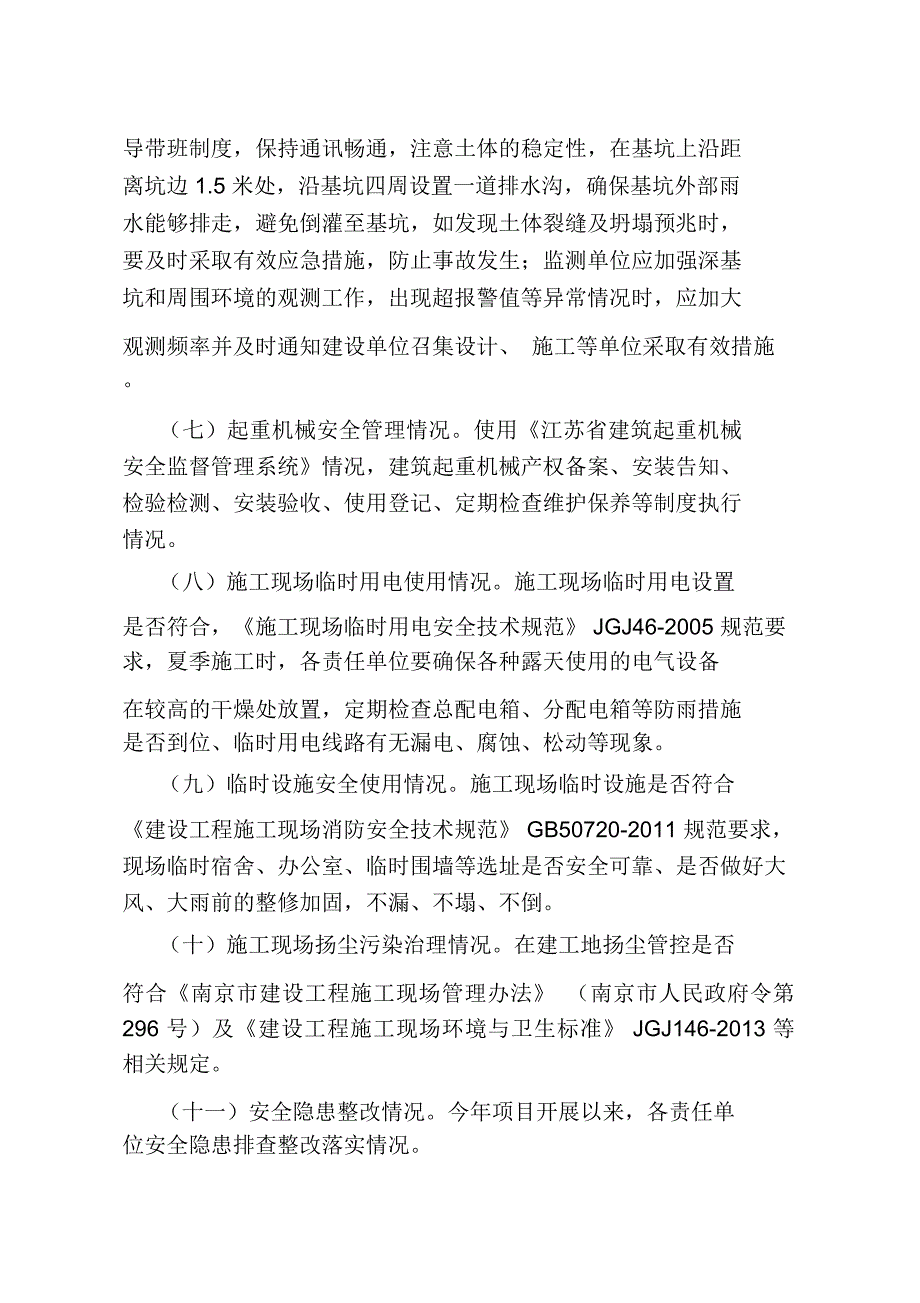

2、时,责任单位要停止脚手架的一切施工作业。(五)模架系统安全管理情况。模板支撑系统搭设前材料及基础验收、安全技术交底、搭设后检查验收,以及混凝土浇筑工序、现场安全监测等制度执行情况。(六)基坑开挖、 支护、监测的检查、 验收及应急处理情况。基坑开挖前,必须由各参加单位进行联合开挖条件验收,对基坑开挖与支护的稳定性、时效性等方面出具书面意见,合格后方可进行开挖;基坑开挖或支护工程完成后,因特殊原因,不能及时回填或可能危及周边环境安全和施工安全的, 建设单位应采取有效加固措施;在汛期期间,各责任单位要实行 24 小时值班和领导带班制度,保持通讯畅通,注意土体的稳定性,在基坑上沿距离坑边 1.5 米处
3、沿基坑四周设置一道排水沟,确保基坑外部雨水能够排走,避免倒灌至基坑,如发现土体裂缝及坍塌预兆时,要及时采取有效应急措施,防止事故发生;监测单位应加强深基坑和周围环境的观测工作,出现超报警值等异常情况时,应加大观测频率并及时通知建设单位召集设计、 施工等单位采取有效措施。(七)起重机械安全管理情况。使用江苏省建筑起重机械安全监督管理系统情况,建筑起重机械产权备案、安装告知、检验检测、安装验收、使用登记、定期检查维护保养等制度执行情况。(八)施工现场临时用电使用情况。施工现场临时用电设置是否符合,施工现场临时用电安全技术规范 JGJ46-2005 规范要求,夏季施工时,各责任单位要确保各种露天使
4、用的电气设备在较高的干燥处放置,定期检查总配电箱、分配电箱等防雨措施是否到位、临时用电线路有无漏电、腐蚀、松动等现象。(九)临时设施安全使用情况。施工现场临时设施是否符合建设工程施工现场消防安全技术规范 GB50720-2011 规范要求,现场临时宿舍、办公室、临时围墙等选址是否安全可靠、是否做好大风、大雨前的整修加固,不漏、不塌、不倒。(十)施工现场扬尘污染治理情况。在建工地扬尘管控是否符合南京市建设工程施工现场管理办法 (南京市人民政府令第 296 号)及建设工程施工现场环境与卫生标准 JGJ146-2013 等相关规定。(十一)安全隐患整改情况。今年项目开展以来,各责任单位安全隐患排查整

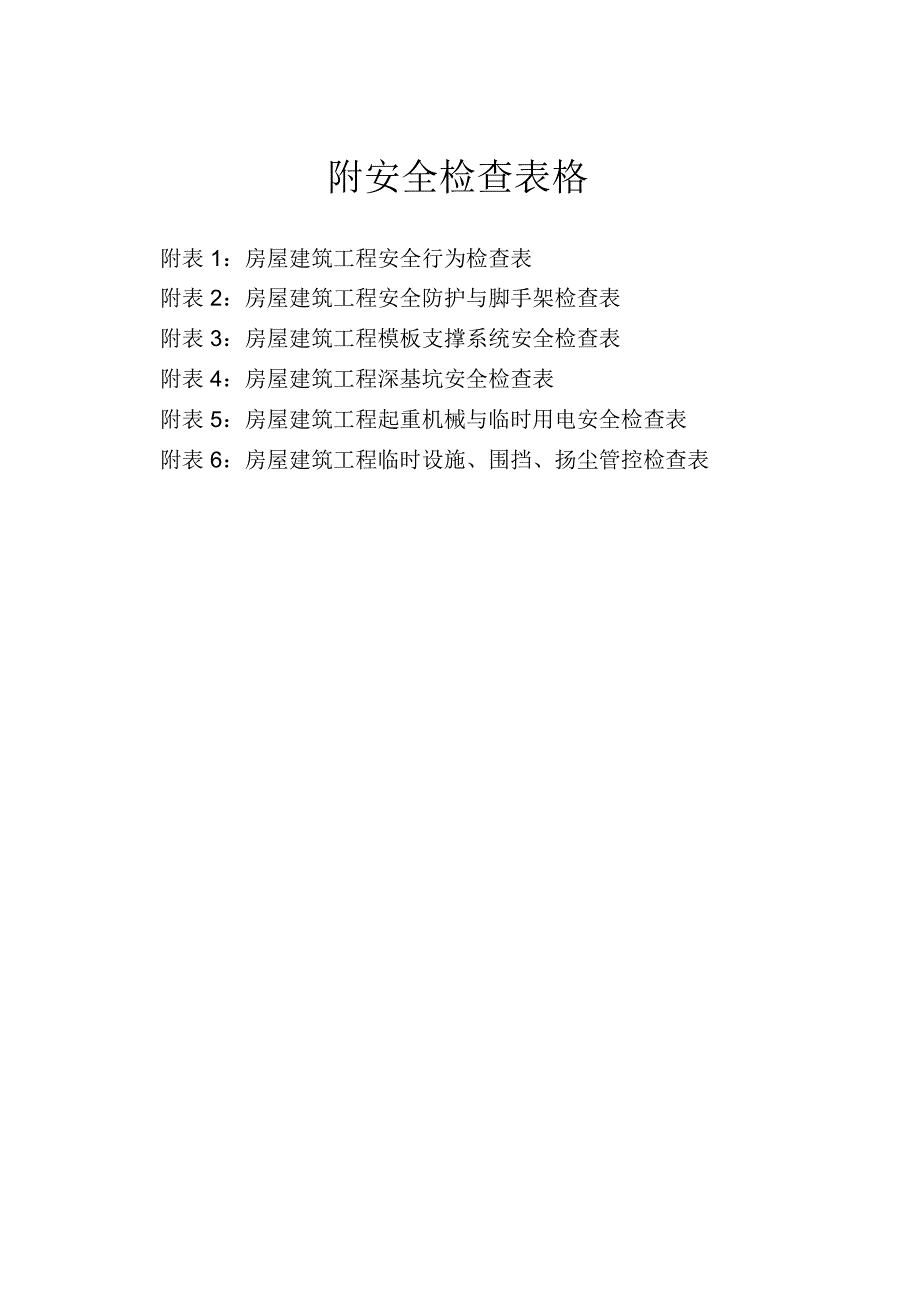

5、改落实情况。附安全检查表格附表 1:房屋建筑工程安全行为检查表附表 2:房屋建筑工程安全防护与脚手架检查表附表 3:房屋建筑工程模板支撑系统安全检查表附表 4:房屋建筑工程深基坑安全检查表附表 5:房屋建筑工程起重机械与临时用电安全检查表附表 6:房屋建筑工程临时设施、围挡、扬尘管控检查表附表 1:房屋建筑工程安全行为检查表工程名称建设单位施工单位监理单位工程规模、造价形象进度序号检查项目检查情况工程发包给不具备相应资质、无安全生产许可证的施工单位的行为,以及建1建设单位行为设单位不办理施工许可、质量安全监督等手续的行为(有、无);安全生产许可证号:监理单位资质等级:级;总监理工程师注册证书号
6、2监理单位管理人员在岗情况监理工程师配备与申报是否相符(是、否);总监理工程师驻场情况:(在、不在)项目经理安全生产考核合格证号:驻场情况:(在、不在)3施工单位管理人员在岗情况专职安全员配备人数:人;姓名:安全生产考核合格证号:驻场情况:(在、不在)4特种作业人员持证上岗特种作业人员名册(有、无) ;无证上岗(有、无) ;证件过期(有、无)5机械设备使用登记设备种类、数量:检测(有、无);设备使用登记(有、无)6安全生产责任制和操作规程责任制建立情况(有、无); 操作规程建立情况(有、无)专项施工方案编制、审核、批准情况(有、无、不完善);对方案实施的验收7施工方案、安全技术措施手续(有
7、无) ;专项施工方案(有、无、不完善) (基坑支护、降水、土方开挖、模板工程、起重吊装及安装拆除、脚手架、拆除爆破、扬尘污染防控、其它)。8教育培训和安全技术交底教育培训计划(有、无) ;教育培训记录(有、无)按规定进行安全技术交底(有、无、不规范)9日常检查活动开展检查制度建立情况(有、无) ;检查记录(有、无)10落实整改情况按规定时间要求进行整改(是、否);及时上报整改回复(是、否)11安全文明施工管理资料及时收集安全文明施工管理资料(是、否)12其它检查意见:检查组成员签字:年月日附表 2:房屋建筑工程安全防护与脚手架检查表项目名称:项目经理:序检查项目扣分标准应得扣减实得号分数分数
8、分数作业人员不戴安全帽每人扣2 分1“三宝”使用作业人员未按规定系挂安全带每人扣3 分10安全帽、安全带、安全网不符合标准要求扣10 分在建工程外侧未采用密目式安全网封闭或网间不严扣5 分临边防护不严或不符合规范要求每处扣5 分防护设施未形成定型化、工具化扣5 分2洞口防护与在建工程的预留洞口、楼梯口、电梯井口,未采取防护措施20临边防护电梯井内每隔两层 (不大于10m)未按设置安全平网每处扣5分防护棚搭设不符合要求每处扣6 分物料平台的材质不符合要求扣10 分物料平台未编制专项施工方案或未经设计计算扣10 分3物料平台物料平台搭设不符合专项方案要求扣10 分20物料平台支撑架未与工程结构连接
9、或连接不符合要求扣8分未在明显处设置限定荷载标牌扣6 分1、 脚手架分包施工单位未取得安全生产许可证;整体提升脚手架未经检测合格使用的或未进行使用登记;钢管、扣件等未按规定进行检测的;每项扣10 分2、 脚手架钢管未油漆或锈蚀严重的扣5-10 分;3、 架体未按方案搭设的扣2-10 分;脚4、 落地式脚手架基础不符合要求、无排水措施的扣3 分;5、 悬挑梁规格、安装不符合设计要求的每处扣3 分,悬挑手部位未采取封闭措施的扣5 分;2架6、 连墙件设置和构造不符合要求的扣2-10 分;507、 脚手板不满铺,施工层防护栏杆和挡脚板不符合要求扣2-10 分;8、 脚手架与建筑物间未按规定进行防护的
10、扣 4-10 分;9、 混凝土输送泵管、卸料平台、模板支撑、物料提升机附墙件等与脚手架连接的每处扣5 分;10、模板工程 2M 以上高处作业无可靠立足点的扣5 分;11、模板上施工荷载超过规定或堆放不均匀的扣3-10 分;12、脚手架无验收手续的扣5-10 分。检查项目合计100注: 1. 每项最多扣减分数不大于该项应得分数。2. 保证项目有两项不得分或总计得分低于60 分确定为安全防护与脚手架安全检查不合格。检查组成员签字:检查日期:附表 3:房屋建筑工程模板支撑系统安全检查表项目名称:项目经理:序检查项目扣分标准应得扣减实得号分数分数分数未按规定编制专项施工方案或结构设计未经设计计算扣15
11、 分施工专项施工方案未经审核、审批扣15 分1超过一定规模的模板支架,专项施工方案未按规定组织专家论证15方案扣 15分专项施工方案未明确混凝土浇筑方式扣10 分立杆基础承载力不符合设计要求扣10 分2立杆基础未设排水设施扣 8 分10基础立杆底部未设置底座、垫板或垫板规格不符合规范要求每处扣3保分证支架高宽比大于规定值时,未按规定要求设置连墙杆扣15 分3项支架连墙杆设置不符合规范要求每处扣5 分15目稳定未按规定设置纵、横向及水平剪刀撑扣15 分纵、横向及水平剪刀撑设置不符合规范要求扣510 分4施工施工均布荷载超过规定值扣10 分10荷载施工荷载不均匀,集中荷载超过规定值扣10 分交底与
12、支架搭设(拆除)前未进行交底或无交底记录扣10 分5支架搭设完毕未办理验收手续扣10 分10验收验收无量化内容扣5 分小计60立杆间距不符合设计要求扣10 分6立杆立杆未采用对接连接每处扣5 分10设置立杆伸出顶层水平杆中心线至支撑点的长度大于规定值每处扣2分水平杆未按规定设置纵、 横向扫地杆或设置不符合规范要求每处扣5 分7一纵、横向水平杆间距不符合规范要求每处扣5 分10设置般纵、横向水平杆件连接不符合规范要求每处扣5 分项支架混凝土强度未达到规定值,拆除模板支架扣10 分8目10拆除未按规定设置警戒区或未设置专人监护扣8 分支架杆件弯曲、变形、锈蚀超标扣10 分9构配件材质不符合规范要求
13、扣10 分10材质钢管壁厚不符合要求扣 10 分小计40检查项目合计100注: 1.每项最多扣减分数不大于该项应得分数。2.保证项目有两项不得分或总计得分低于60 分确定为高支模安全检查不合格。检查组成员签字:检查日期:附表 4:房屋建筑工程深基坑安全检查表项目名称:项目经理:序检查项目扣分标准应得扣减实得号分数分数分数深基坑施工未编制支护方案扣20 分施工开挖深度3m及以上未编制专项方案扣 20 分1开挖深度5m及以上专项方案未经过专家论证扣20 分20方案专项支护、土方开挖方案未经审批扣15 分施工方案针对性差不能指导施工扣1215 分2临边深度超过2m的基坑施工未采取临边防护措施扣10
14、分10防护临边及其它防护不符合要求扣5 分坑槽开挖设置安全边坡不符合安全要求扣10 分特殊支护的作法不符合设计方案扣58分3保基坑支支护设施已产生局部变形又未采取措施调整扣6 分证护及支砼支护结构未达到设计强度提前开挖、超挖扣10 分10撑拆除支撑拆除没有拆除方案扣10 分项未按拆除方案施工扣58分目施工队伍无拆除支撑专业资质扣10 分高水位地区深基坑内未设置有效降水措施扣10分基 坑深基坑边界周围地面未设置排水沟扣10 分4基坑施工未设置有效排水措施扣10 分10降排水深基础施工采用坑外降水,未采取防止临近建筑和管线沉降措施扣 10 分5坑边积土、料具堆放距槽边距离小于设计规定扣10分10荷
15、载机械设备施工与槽边距离不符合要求且未采取措施扣10分小计606上下人员上下未设置专用通道扣10 分10通道设置的通道不符合要求扣6 分施工机械进场未经验收扣5 分土方挖土机作业时,有人员进入挖土机作业半径内扣6 分7挖土机作业位置不牢、不安全扣10 分10开挖一司机无证作业扣 10 分般未按规定程序挖土或超挖扣10 分8项基坑支未按规定进行基坑工程监测扣10 分目护变形未按规定对毗邻建筑物和重要管线和道路进行沉降观测扣10监 测10 分作业基坑内作业人员缺少安全作业面扣10 分9垂直作业上下未采取隔离防护措施扣10 分10环境光线不足,未设置足够照明扣5 分小计40检查项目合计100注: 1
16、 每项最多扣减分数不大于该项应得分数。2. 保证项目有两项不得分或总计得分低于60 分确定为深基坑安全检查不合格。检查组成员签字:检查日期:附表 5:房屋建筑工程起重机械与临时用电安全检查表项目名称:项目经理:序分项扣减实得号内容扣分标准标准分分数分数起重设备装、拆单位无相应资质的;起重设备未编制装、拆专项方案或未经审批的;起重设备未在规定时间内安装告知未经检测合格使用,或未办理使用登记的;每项扣10 分;塔机使用非原制造厂制造的标准节、附墙装置,未经制造单位确认的扣 10 分;塔机、施工电梯顶升、附墙无验收记录的,每次扣3 分;起多塔作业无防碰撞措施的扣10 分,塔机基础积水或被杂物埋设的
17、1重扣 5分;50机物料提升机、 施工电梯安全装置不全的每项扣10 分,物料提升机、械施工电梯进出料口无防护门的每处扣3 分;物料提升机、施工电梯附墙装置不符合要求的扣10 分;施工升降机未安装起重量限制器或不灵敏扣10 分8 、施工升降机未安装渐进式防坠安全器或不灵敏扣10 分9 、施工升降机防坠安全器超过有效标定期限扣10 分10 、未安装极限开关或极限开关不灵敏扣10分11、设备维修保养状况较差或无维修保养记录的扣5 分;1、未采用 TN-S 或 TN-C-S 接零保护系统的,接零保护和接地保护混用的;未达到三级配电二级保护的;在建工程和施工机械与外电线路之间的安全距离达不到要求,且无有
18、效防护措施的;每项扣 10分;2、未按规范编制临时用电施工组织设计或安全用电和电气防火措临施的扣 10 分;编制、审批不符合要求的扣5 分;时3、总配电房和各类电箱设置不符合要求每处扣5 分;未按规定设施置应急照明的扣 2 分,各类电箱设置不符合要求的每处扣3 分,250工动力照明混用的每处 2 分;用4、用电设备无专用开关箱的每处扣3 分,各类电箱中漏电开关等电低压电器选用安装不当,每处扣2 分,用电设备未接零保护每台扣 3 分;重复、防雷等接地装置不符合要求的每处扣2 分;5、危险场合未按规定使用安全电压的每处扣5 分,安全电压等级选用不当的每处扣 2 分;6、电线、电缆敷设不规范的每处扣
19、5 分,私拉乱接每处扣3 分;7、未建立临时用电台账的或定期检查和复查手续不全的扣5 分合计100注: 1. 每项最多扣减分数不大于该项应得分数。2. 保证项目有两项不得分或总计得分低于60 分确定为起重机械与临时用电安全检查不合格。检查组成员签字:检查日期:附表 6:房屋建筑工程临时设施、围挡、扬尘管控检查表项目名称:项目经理:序分项扣减实得号扣分标准标准分分数内容分数1、临时用房搭建单位资质是否符合规定要求;扣5 分2、使用单位与安装单位是否签订安拆合同及安全协议书,活动板房主要材料是否有材质检验报告(使用的金属夹芯板芯材燃烧性能等级应为 A 级),是否有活动板房产品合格证;扣20 分3、
20、临时用房选址是否符合规定要求;处于在建建筑物坠落半径之内的,是否制定安全技术防护措施,并设置可靠的防护措施5 分;临4、临时建筑之间应是否设有消防通道,临时房防火间距是否少于时3 米、每层面积是否大于 200 时疏散楼梯是否少于 2部,临时用150设房、临时设施与在建工程的防火间距是否小于6M;扣5 分施5、宿舍内净高是否低于 2.5m,通道宽度是否小于 0.9m。每间宿临时舍居住人数是否超过16 人,宿舍、办公用房是否与食堂、锅炉房等组合建造,食堂宜采用单层结构;扣10 分6、是否严禁擅自安装、改造和拆除临建房屋内的电线、电器装置和用电设备,是否使用电炉等大功率用电设备,用于插座回路和用电设
21、备终端配电回路的剩余电流动作保护器的额定动作电流值是否大于30mA,额定动作时间是否大于0.1s ;扣 5 分1、施工现场是否按规定围挡,围挡是否符牢固安全;扣10 分2、施工现场主要路段围挡高度不低于2.5 米,一般路段围挡高度不低于 1.8 米;扣 10 分围挡3、围挡是否完整、整洁、美观,是否及时维护和保洁;扣5 分4、施工现场的主要道路是否硬化处理,裸露的场地和堆放的土方2扬50是否采取覆盖、固化或绿化等措施;扣10 分尘管5、工地出入口车辆冲洗装置应按规定设置,相关保洁制度、保洁控措施、保洁人员应落实到位,车辆出场应及时冲洗,施工现场出入口及重要产生扬尘点应设置视频监控;扣10 分6、施工现场材料堆放应整齐,建筑垃圾应及时清运,工地及工地门口左右各100 米范围内保洁措施应配备到位;扣5 分合计100注: 1. 每项最多扣减分数不大于该项应得分数。2. 保证项目有两项不得分或总计得分低于60 分确定为起重机械与临时用电安全检查不合格。检查组成员签字:检查日期:
