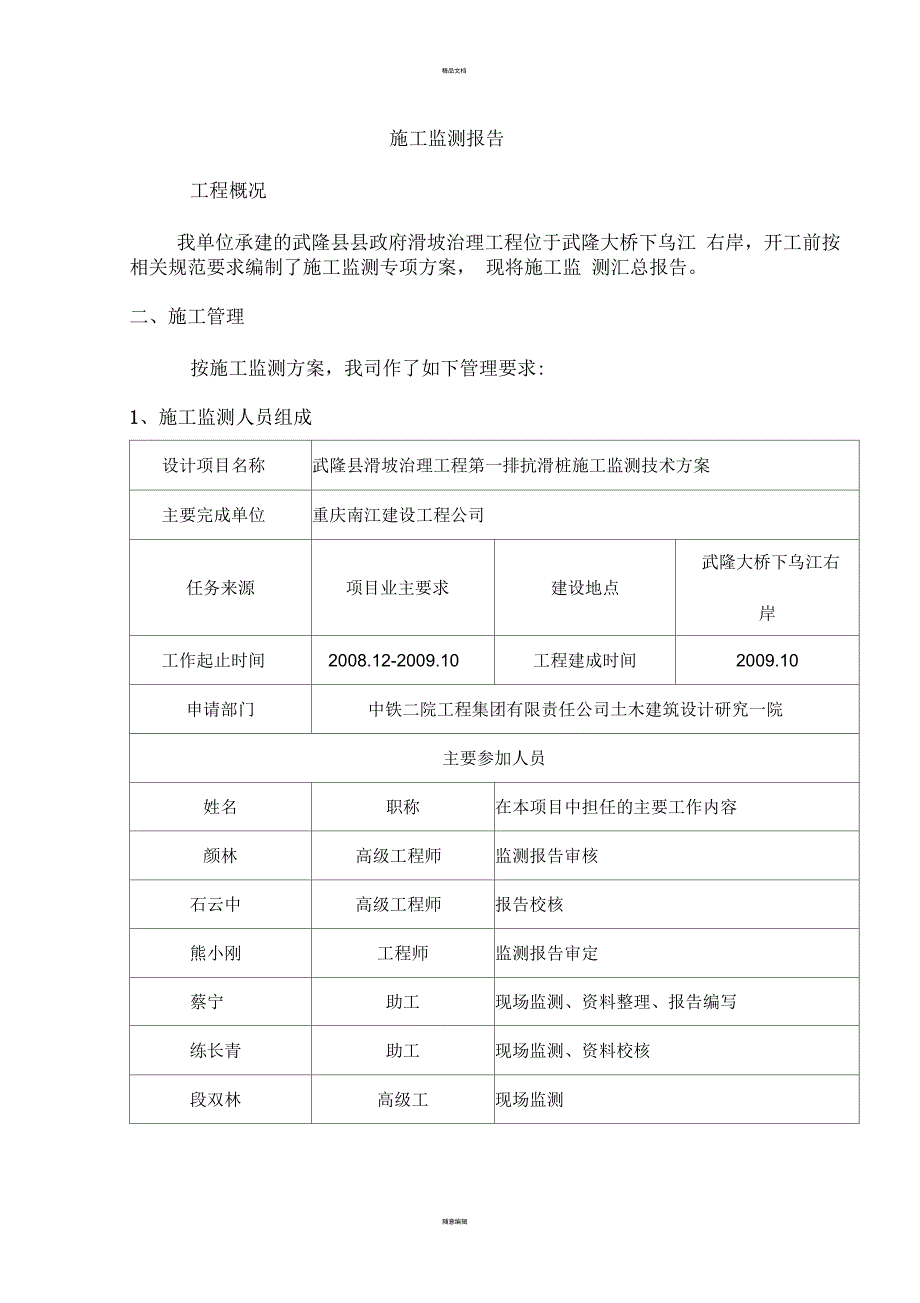

1、精品文档施工监测报告工程概况我单位承建的武隆县县政府滑坡治理工程位于武隆大桥下乌江 右岸,开工前按相关规范要求编制了施工监测专项方案, 现将施工监 测汇总报告。二、施工管理按施工监测方案,我司作了如下管理要求:1、施工监测人员组成设计项目名称武隆县滑坡治理工程第一排抗滑桩施工监测技术方案主要完成单位重庆南江建设工程公司任务来源项目业主要求建设地点武隆大桥下乌江右岸工作起止时间2008.12-2009.10工程建成时间2009.10申请部门中铁二院工程集团有限责任公司土木建筑设计研究一院主要参加人员姓名职称在本项目中担任的主要工作内容颜林高级工程师监测报告审核石云中高级工程师报告校核熊小刚工程师

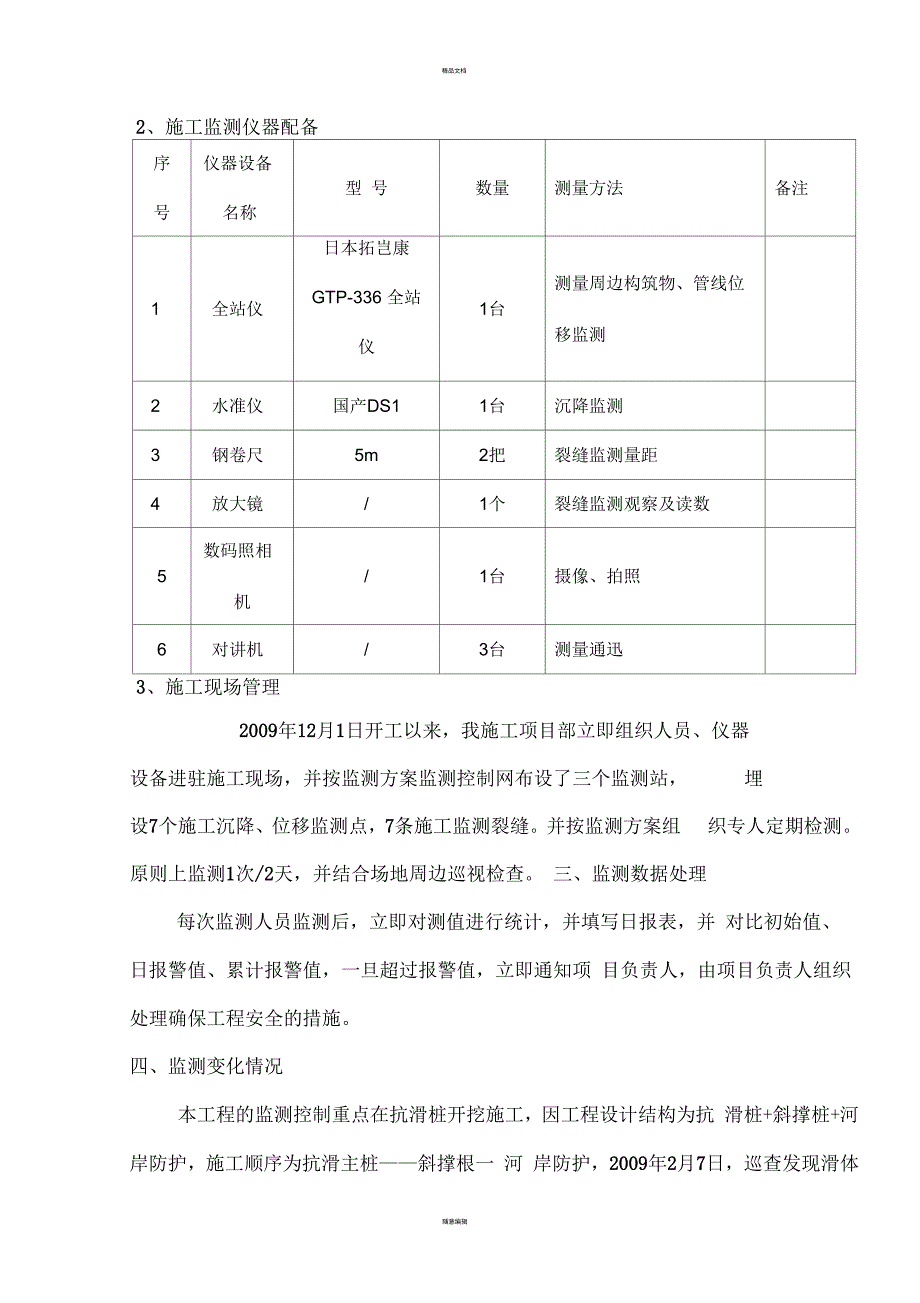

2、监测报告审定蔡宁助工现场监测、资料整理、报告编写练长青助工现场监测、资料校核段双林高级工现场监测2、施工监测仪器配备序号仪器设备名称型 号数量测量方法备注1全站仪日本拓岂康GTP-336 全站仪1台测量周边构筑物、管线位移监测2水准仪国产DS11台沉降监测3钢卷尺5m2把裂缝监测量距4放大镜/1个裂缝监测观察及读数5数码照相机/1台摄像、拍照6对讲机/3台测量通迅3、施工现场管理2009年12月1日开工以来,我施工项目部立即组织人员、仪器设备进驻施工现场,并按监测方案监测控制网布设了三个监测站,埋设7个施工沉降、位移监测点,7条施工监测裂缝。并按监测方案组 织专人定期检测。原则上监测1次/2天

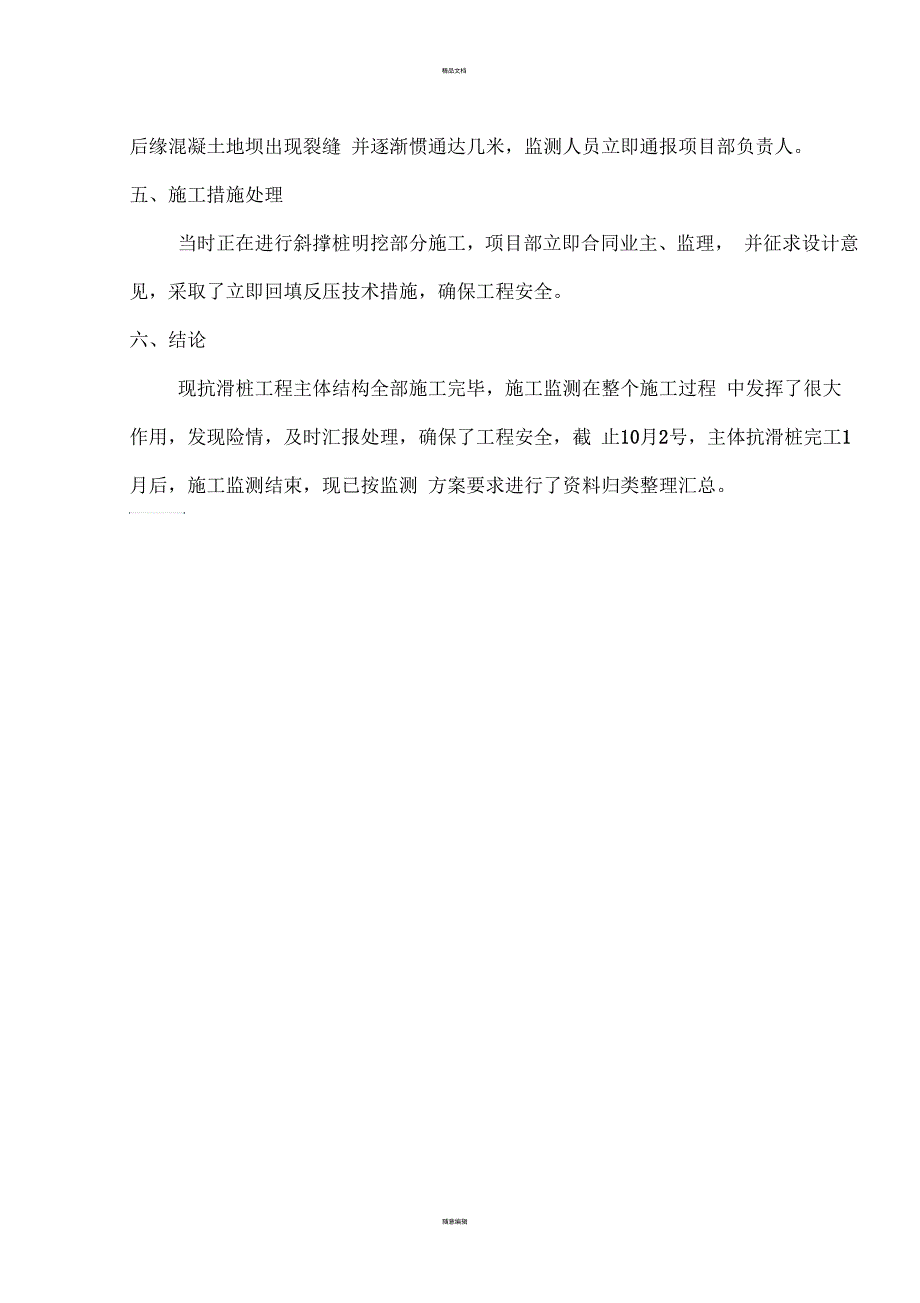

3、并结合场地周边巡视检查。 三、监测数据处理每次监测人员监测后,立即对测值进行统计,并填写日报表,并 对比初始值、日报警值、累计报警值,一旦超过报警值,立即通知项 目负责人,由项目负责人组织处理确保工程安全的措施。四、监测变化情况本工程的监测控制重点在抗滑桩开挖施工,因工程设计结构为抗 滑桩+斜撑桩+河岸防护,施工顺序为抗滑主桩斜撑根一 河 岸防护,2009年2月7日,巡查发现滑体后缘混凝土地坝出现裂缝 并逐渐惯通达几米,监测人员立即通报项目部负责人。五、施工措施处理当时正在进行斜撑桩明挖部分施工,项目部立即合同业主、监理, 并征求设计意见,采取了立即回填反压技术措施,确保工程安全。六、结论现抗滑桩工程主体结构全部施工完毕,施工监测在整个施工过程 中发挥了很大作用,发现险情,及时汇报处理,确保了工程安全,截 止10月2号,主体抗滑桩完工1月后,施工监测结束,现已按监测 方案要求进行了资料归类整理汇总。 随意编辑

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 测绘

宁ICP备18001539号-1
