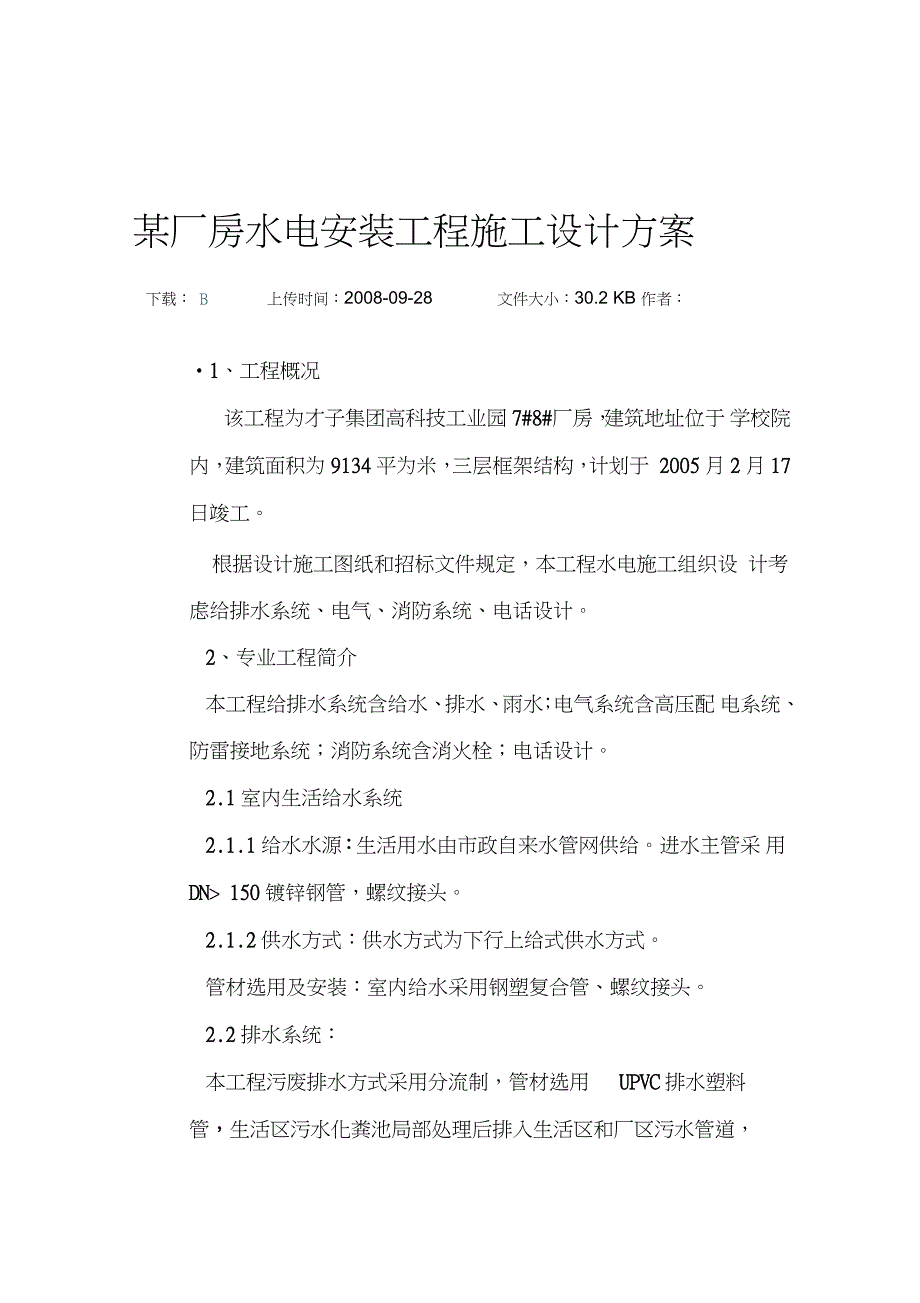

1、某厂房水电安装工程施工设计方案下载: B上传时间:2008-09-28文件大小:30.2 KB 作者:1、工程概况该工程为才子集团高科技工业园 7#8#厂房,建筑地址位于 学校院内,建筑面积为9134平为米,三层框架结构,计划于 2005月2月17日竣工。根据设计施工图纸和招标文件规定,本工程水电施工组织设 计考虑给排水系统、电气、消防系统、电话设计。2、专业工程简介本工程给排水系统含给水、排水、雨水;电气系统含高压配 电系统、防雷接地系统;消防系统含消火栓;电话设计。2.1室内生活给水系统2.1.1给水水源:生活用水由市政自来水管网供给。进水主管采 用DN 150镀锌钢管,螺纹接头。2.1.

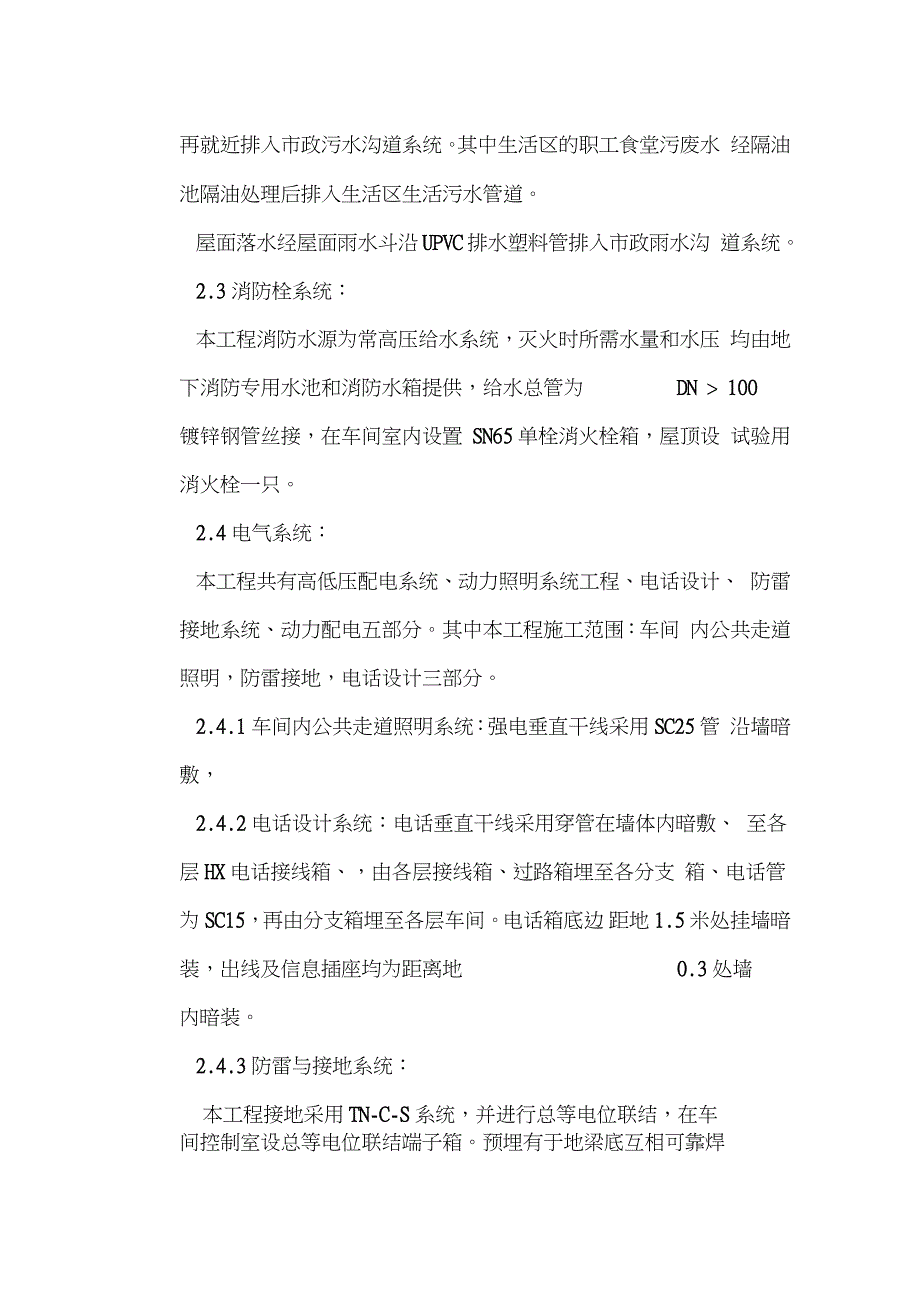

2、2供水方式:供水方式为下行上给式供水方式。管材选用及安装:室内给水采用钢塑复合管、螺纹接头。2.2排水系统:本工程污废排水方式采用分流制,管材选用UPVC排水塑料管,生活区污水化粪池局部处理后排入生活区和厂区污水管道,再就近排入市政污水沟道系统。其中生活区的职工食堂污废水 经隔油池隔油处理后排入生活区生活污水管道。屋面落水经屋面雨水斗沿UPVC排水塑料管排入市政雨水沟 道系统。2.3消防栓系统:本工程消防水源为常高压给水系统,灭火时所需水量和水压 均由地下消防专用水池和消防水箱提供,给水总管为DN 100镀锌钢管丝接,在车间室内设置 SN65单栓消火栓箱,屋顶设 试验用消火栓一只。2.4电气系

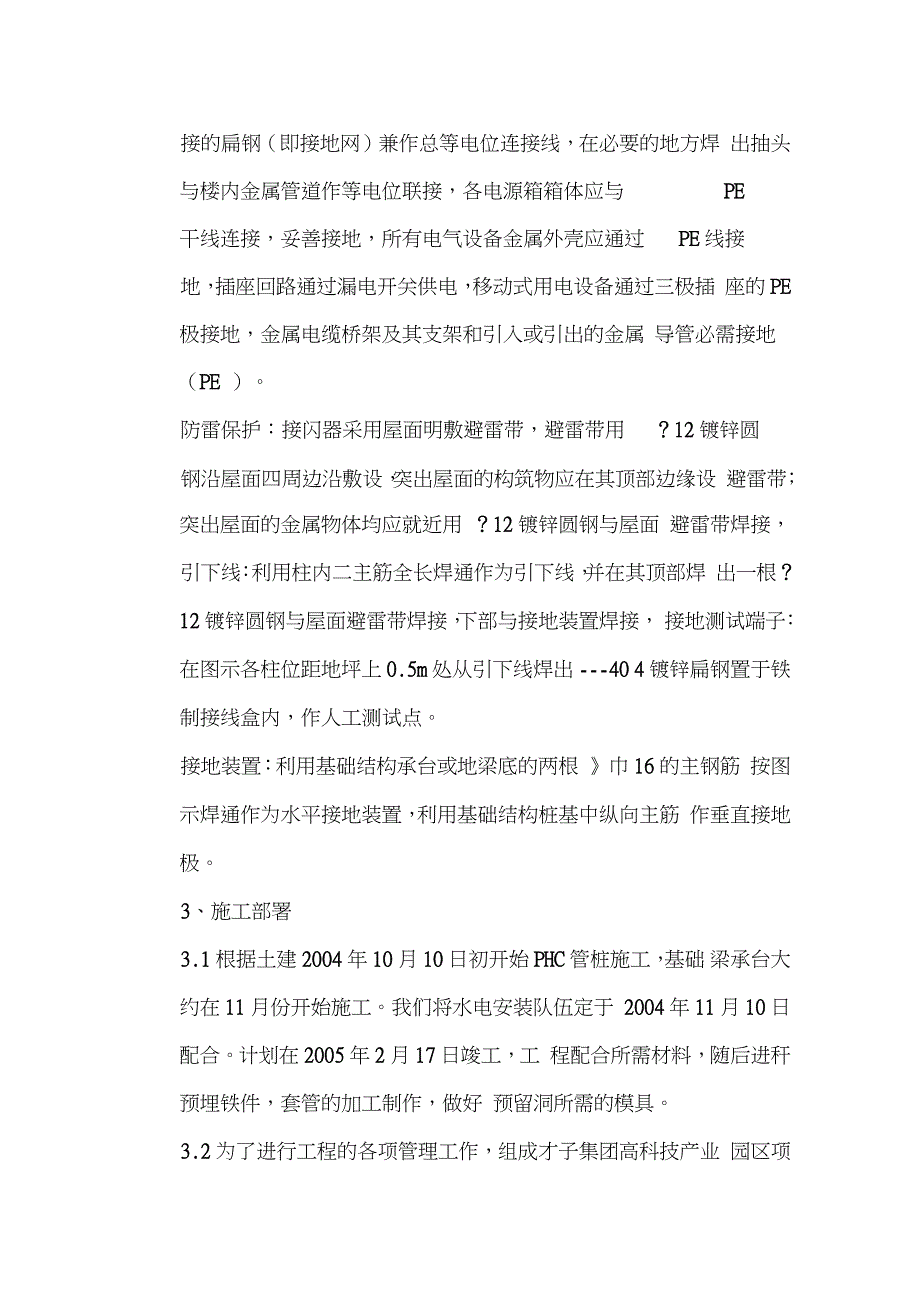

3、统:本工程共有高低压配电系统、动力照明系统工程、电话设计、 防雷接地系统、动力配电五部分。其中本工程施工范围:车间 内公共走道照明,防雷接地,电话设计三部分。2.4.1车间内公共走道照明系统:强电垂直干线采用SC25管 沿墙暗敷,2.4.2电话设计系统:电话垂直干线采用穿管在墙体内暗敷、 至各层HX电话接线箱、,由各层接线箱、过路箱埋至各分支 箱、电话管为SC15,再由分支箱埋至各层车间。电话箱底边 距地1.5米处挂墙暗装,出线及信息插座均为距离地0.3处墙内暗装。2.4.3防雷与接地系统:本工程接地采用TN-C-S系统,并进行总等电位联结,在车间控制室设总等电位联结端子箱。预埋有于地梁底互相
4、可靠焊接的扁钢(即接地网)兼作总等电位连接线,在必要的地方焊 出抽头与楼内金属管道作等电位联接,各电源箱箱体应与PE干线连接,妥善接地,所有电气设备金属外壳应通过PE线接地,插座回路通过漏电开关供电,移动式用电设备通过三极插 座的PE极接地,金属电缆桥架及其支架和引入或引出的金属 导管必需接地(PE )。防雷保护:接闪器采用屋面明敷避雷带,避雷带用?12镀锌圆钢沿屋面四周边沿敷设,突出屋面的构筑物应在其顶部边缘设 避雷带;突出屋面的金属物体均应就近用 ?12镀锌圆钢与屋面 避雷带焊接,引下线:利用柱内二主筋全长焊通作为引下线,并在其顶部焊 出一根?12镀锌圆钢与屋面避雷带焊接,下部与接地装置焊
5、接, 接地测试端子:在图示各柱位距地坪上 0.5m处从引下线焊出 -40 4镀锌扁钢置于铁制接线盒内,作人工测试点。接地装置:利用基础结构承台或地梁底的两根 巾16的主钢筋 按图示焊通作为水平接地装置,利用基础结构桩基中纵向主筋 作垂直接地极。3、施工部署3.1根据土建2004年10月10日初开始PHC管桩施工,基础 梁承台大约在11月份开始施工。我们将水电安装队伍定于 2004年11月10日配合。计划在2005年2月17日竣工,工 程配合所需材料,随后进秆预埋铁件,套管的加工制作,做好 预留洞所需的模具。3.2为了进行工程的各项管理工作,组成才子集团高科技产业 园区项目经理部,下设水电安装队
6、具体人员由专业施工员、 技术员、质检员、安全员、材料员组成,保卫工作,财务、核 算工作由土建项目部专人负责。3.3主要项目施工顺序3.3.1给水系统,由下而上:配合阶段预留预埋-安装进户管-立干管-分支管-用水点 (含消防箱)-补穿墙、楼板洞-连通室外水源-接通水泵配 管-按设计要求和验收规范分系统压力试验 -管道及支架除 锈、刷漆管道消毒、冲洗。3.3.2排水、雨水系统:配合阶段预留预埋-隐蔽部分灌水试验-排水主干管和排水 分支管补穿墙、楼板洞接通室内外排水管接至室外污水 井、雨水井通水通球试验。3.3.3卫生设备(安装于工程后期)先定位-卫生器具盛水试验-接通水源-通水试验。3.3.4电
7、气安装:接土建施工进度各层楼板、梁、墙预留埋管盒、铁件安装接地 极到位-预埋管内穿线(配合土建进度第一遍刮瓷前)-安装屋顶避雷带、引下线-电箱与楼层配电箱接通-各楼层配电箱与总配电(表)箱接通 T测量绝缘电阻T通电试验。4、主要施工方法和(新)技术措施根据该工程设计意图和现行建筑安装工程施工及验收规范确定本工程采用如下主要施工方法和技术措施。安装前应仔细严格地检测每根管材、配件、防止有破损现象。 水箱进水管、屋面给水管道钢塑复合管丝扣接头,丝接接口处 缠厚白漆麻丝。管道阀门公称直径大于 50MM,采用闸阀;小 于50MM,采用截止阀。其余生活给水管采用 PP-R给水塑料 管热熔连接。本工程采用
8、国家建设部推广的十项新技术之一 一一UPVC硬聚 氯乙烯排水管。室内UPVC排水管采用专用胶水承插粘接,每 两层设置立管检查口一个,但最底层和最顶层须单设,立管出 户处用两个45度弯头连接,洁具定位后做盛水试验。在UPVC 排水管安装施工过程中要特别注意产品白色表面的保护,防止 污染。对于补给排水管道穿墙、楼板洞时必须使用高强度的混凝土加防水剂分23道工序进行施工。对于电气用暗敷PVC管,采用PVC专用胶水连接、连接处加 专用套管,线管暗敷后,要清理管内垃圾并用胶带纸包扎管口, 以免异物堵塞。埋入墙体及混凝土的暗配管应有15MM以上的 保护层。施工中管线过长,须加中间过路盒,以满足穿线需要。根
9、据设计标准要求开关底边距地1.4M暗装、电源插座信息插座距地0.3M暗装,总配电箱下口距地1.5M,配电箱距地1.8M 暗管。开关、插座的接线盒,以及配电箱的高度按设计要求采用水平 管测量定位,并保持盒面的端正。各种灯具、接线盒均应做到 按图施工,位置适中,比例合理。灯具固定采用膨胀螺丝或木 榫加自攻螺丝固定。对于成排成列的洁具和灯具安装,还要调整好共平面位置,使 共间距统一,高度一致,尽量做到美观。电气用桥架敷设在垂直和水平方向过程中均应进行接地镀锌扁铁搭接焊,与接地总干经线焊接连通,形成良好通路。管内穿线后能够上下抽动还要进行相间绝缘电阻测试,测试合格后通电试验。在整个预留预埋过程中应和土
10、建施工人员积极配合,相互核实有关数据,发现问题及时解决,为全面安装做好准备。以上施工方法均按设计要求施工,其余说明未尽之处,详细参 照建筑给水排水及采暖工程施工质量验收规范、建筑电 气安装工程施工质量验收规范执行。5、施工进度计划详见附图一施工进度计划表6、主要材料用量主要材料用量表序号名称单位数量1镀锌钢管T 10.002焊接钢管T 0.13 UPVC排水管T 3.04 PVC电线管T 3.55型钢T 2.87、施工机具使用计划施工机具使用计划及检测仪器配备表序号材料设备名称规格型号单位数量备注1砂轮切割机1.7kw台42交流电焊机BX3-300台23直流电焊机 BX3-200台24电动试压
11、泵3kw台25电锤回ZIC-22520w 把66电钻 回ZIC-22620w 套47砂轮机巾300(座式)台28水平尺把49电动套丝机 Q/34 12.5-100mm 台210管螺纹绞板GUB-114W 台211楼梯(双人)木制或铁制铝合金 部812井字架利用土建台213电工成套工具套214空压机台115电烙铁把5&劳动力使用计划劳动力计划表序号工种配合阶段主体完工后全面安装初期 中期高峰后期维修1 水工 15 15 15 20 22 电工 15 15 15 20 23电焊工5 5 5 54油漆工3 35普工6 6 69、施工现场平面布置9.1施工现场9.1.1现场施工用水、用电、道路排水土建
12、项目部方面已作总安排,不再单独考虑。9.1.2仓库但需进行遮阳避雨措施,待主体完后,在其中选择一处作为材料库房,需防潮,易碎、易损小型材料存放库存房内库房约20平方米。9.1.3现场安装施工人员办公用房20平方米,工人班组生活用房二间(15平方米/间)。9.2场内外材料运输组织根据施工预算定购材料,计算出装车运输班次、时间,作出统 筹安排,节约运费。材料到货后由材料员、项目经理共同验收。 施工现场配备一辆两轮手推翻斗车,作现场小型材料的转运工 具,垂直运输尽量采用土建的卷扬机。10、施工准备工作计划10.1组织各专业技术人员对专业图纸会审、领会设计意图,对设计上的问题必须综合性提出,与设计部门
13、共同解决。10.2认真编制工程合同预算、施工预算。10.3编制好工程所需材料计划、成品、半成品加工计划,根据 土建进度制订劳动力、机械设备进场计划。10.4对施工班组进行技术安全、工期要求、施工方法、进度的 交底工作。10.5确定现场施工人员,由项目部全面负责管理。确定现场临 时材料堆放的位置。11、季节性施工措施11.1现场排水要畅通、齐全、用电设备良好接地。11.2遇有雷电、大雨等恶劣天气可暂停作业,并应加强结机械 设备、现场用电的检查,注意检查有无漏电等,及时处理隐患。11.3严禁在雨天进行焊接活动,即使特殊情况,也要接地良好。11.4尽量不要在雨天进行埋地管的敷设,以免管道基础不均匀
14、下沉。11.5夜间施工在危险处用红灯示警11.6对夜间施工的人员事先应进行详细的书面交底。施工管理 人员必须有专人在现场值班,对操作人员进行指挥和监督F面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪, 论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思 维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习 打下了良好的基础,在这里我要像诸位老师深
15、深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来, 在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无 法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不 是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独, 马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途, 失败不要灰心,你的背后还有汽修 0932班这个大家庭!最后我要感谢我的父母,你们生我养我,
16、纵有三世也无法回报你们, 要离开你们出去工作了,我在心里默默的祝福你们平安健康, 我不会 让你们失望的,会好好工作回报社会的。致谢词2在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度 的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神 对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我 深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的 动力和信心完成这篇论文。感恩之余,诚恳地
17、请各位老师对我的论文 多加批评指正,使我及时完善论文的不足之处。谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师 表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识 到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大 家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接 触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我 们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我 要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力 学习最后都能够考入我们自己理想中的大学, 为老师争光、为家长争 光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了, 我的名字叫“ * ”,希望大家能记住我,因为被别人记住是一件幸福 的事!)查看更多与本文高中生开学自我介绍相关的文章。
