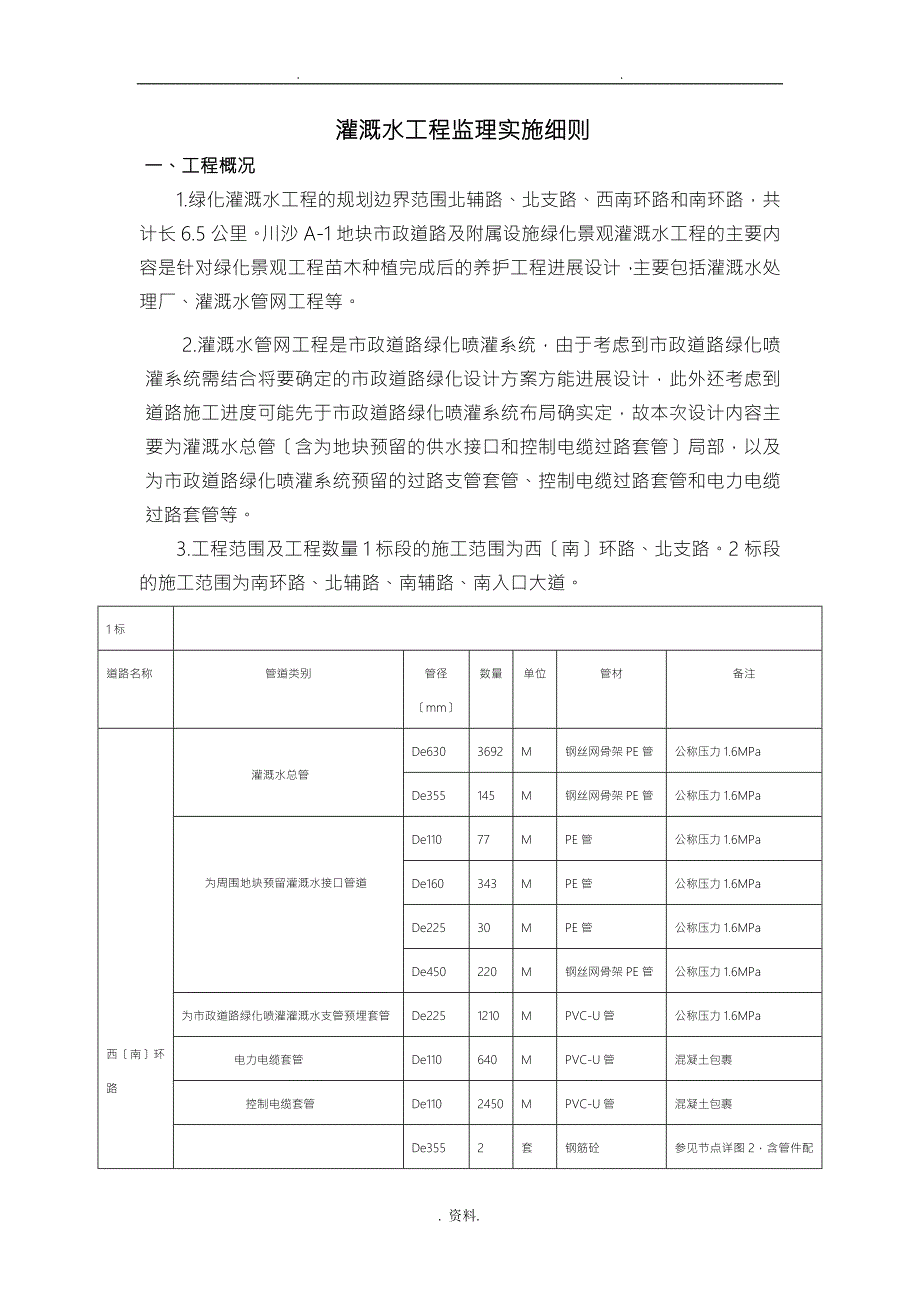

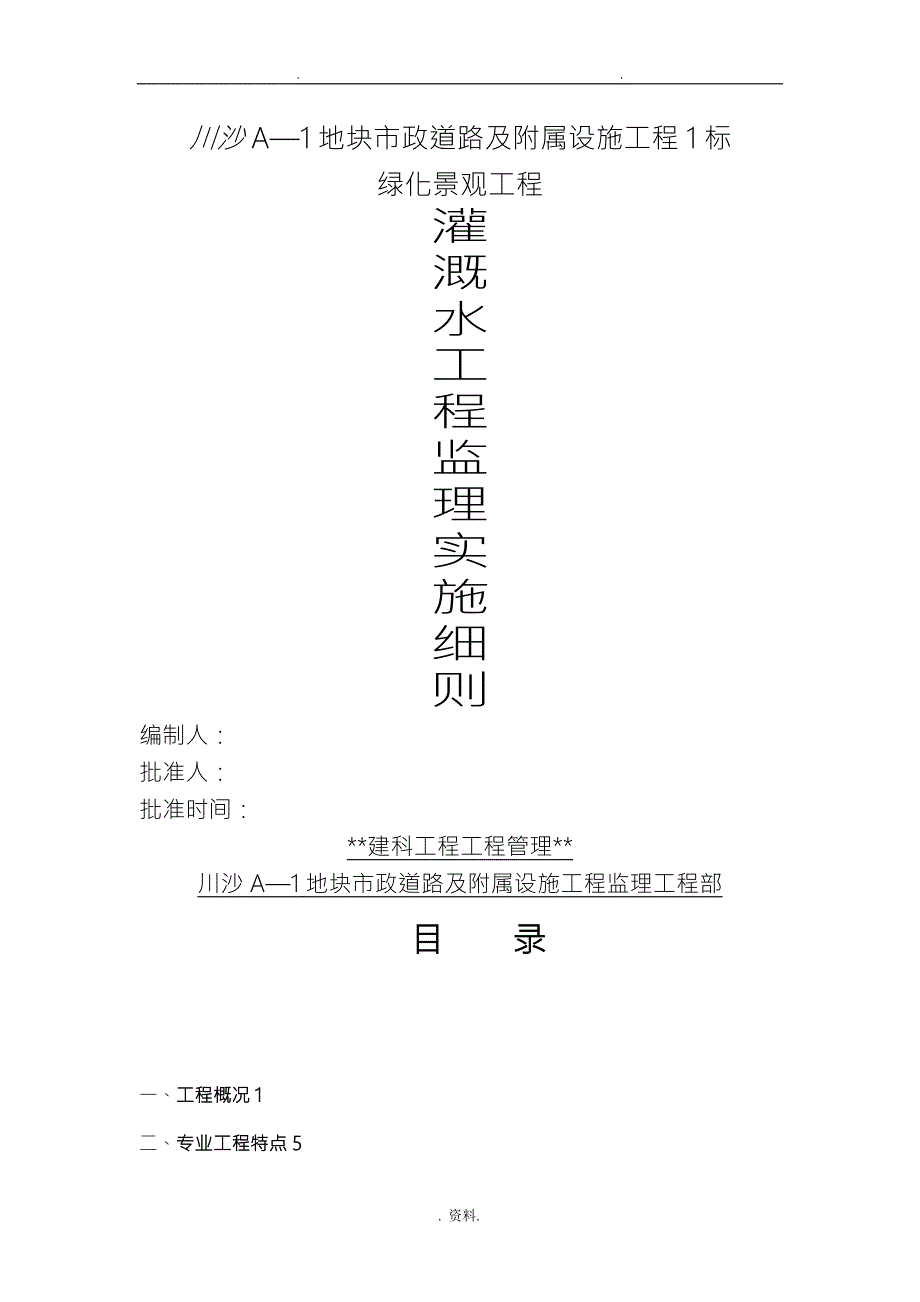

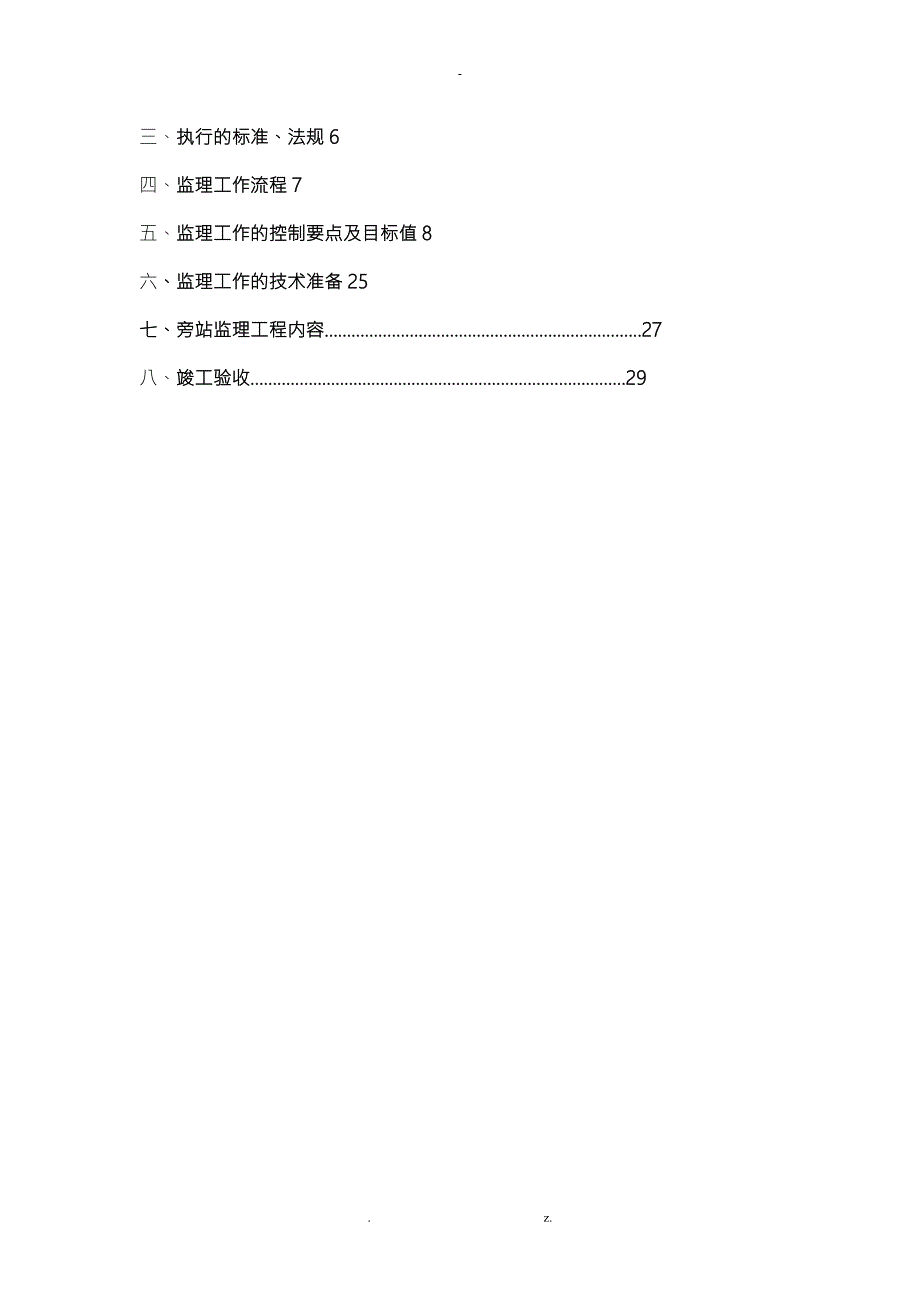

1、川沙A1地块市政道路及附属设施工程1标绿化景观工程灌溉水工程监理实施细则编制人:批准人:批准时间:*建科工程工程管理*川沙A1地块市政道路及附属设施工程监理工程部目 录一、工程概况1二、专业工程特点5三、执行的标准、法规6四、监理工作流程7五、监理工作的控制要点及目标值8六、监理工作的技术准备25七、旁站监理工程内容.27八、竣工验收29. z.-灌溉水工程监理实施细则一、工程概况1.绿化灌溉水工程的规划边界范围北辅路、北支路、西南环路和南环路,共计长6.5公里。川沙A-1地块市政道路及附属设施绿化景观灌溉水工程的主要内容是针对绿化景观工程苗木种植完成后的养护工程进展设计,主要包括灌溉水处理
2、厂、灌溉水管网工程等。2.灌溉水管网工程是市政道路绿化喷灌系统,由于考虑到市政道路绿化喷灌系统需结合将要确定的市政道路绿化设计方案方能进展设计,此外还考虑到道路施工进度可能先于市政道路绿化喷灌系统布局确实定,故本次设计内容主要为灌溉水总管含为地块预留的供水接口和控制电缆过路套管局部,以及为市政道路绿化喷灌系统预留的过路支管套管、控制电缆过路套管和电力电缆过路套管等。3.工程范围及工程数量1标段的施工范围为西南环路、北支路。2标段的施工范围为南环路、北辅路、南辅路、南入口大道。1标道路名称管道类别管径mm数量单位管材备注西南环路灌溉水总管De6303692M钢丝网骨架PE管公称压力1.6MPaD
3、e355145M钢丝网骨架PE管公称压力1.6MPa为周围地块预留灌溉水接口管道De11077MPE管公称压力1.6MPaDe160343MPE管公称压力1.6MPaDe22530MPE管公称压力1.6MPaDe450220M钢丝网骨架PE管公称压力1.6MPa为市政道路绿化喷灌灌溉水支管预埋套管De2251210MPVC-U管公称压力1.6MPa电力电缆套管De110640MPVC-U管混凝土包裹控制电缆套管De1102450MPVC-U管混凝土包裹闸阀井De3552套钢筋砼参见节点详图2,含管件配件De63019套钢筋砼参见节点详图2,含管件配件De1102套钢筋砼参见节点详图2,含管件配
4、件De16011套钢筋砼参见节点详图2,含管件配件De2251套钢筋砼参见节点详图2,含管件配件De4505套钢筋砼参见节点详图2,含管件配件2De4501套钢筋砼特殊设计,详见构造图纸闸阀套筒De1603套参见节点详图3,含管件配件排水井1座钢筋砼1m1m排气阀井1座参见05S502,含DN80闸阀及自动排气阀北支路灌溉水总管De630880M钢丝网骨架PE管公称压力1.6MPa为周围地块预留灌溉水接口管道De11050MPE管公称压力1.6MPaDe16010MPE管公称压力1.6MPa为市政道路绿化喷灌灌溉水支管预埋套管De225300MPVC-U管公称压力1.6MPa电力电缆套管De1
5、1055MPVC-U管混凝土包裹控制电缆套管De110450MPVC-U管混凝土包裹闸阀井De6302套参见节点详图3,含管件配件闸阀套筒De1103套参见节点详图3,含管件配件De1602套参见节点详图3,含管件配件2标南环路灌溉水总管De6302060钢丝网骨架PE管公称压力1.6MPa为周围地块预留灌溉水接口管道De110150PE管公称压力1.6MPaDe160140PE管公称压力1.6MPaDe22560PE管公称压力1.6MPa为市政道路绿化喷灌灌溉水支管预埋套管De225850PVC-U管公称压力1.6MPa电力电缆套管De110170PVC-U管混凝土包裹控制电缆套管De110
6、990PVC-U管混凝土包裹闸阀井De1104钢筋砼参见节点详图1,含管件配件De1604钢筋砼参见节点详图1,含管件配件De2252钢筋砼参见节点详图1,含管件配件De63011钢筋砼参见节点详图2,含管件配件闸阀套筒De1601参见节点详图3,含管件配件排水井1砖砌1m1m排气阀井12001参见05S502,含DN80闸阀及自动排气阀北辅路灌溉水总管De355820M钢丝网骨架PE管公称压力1.6MPa为周围地块预留灌溉水接口管道De16015MPE管公称压力1.6MPa为市政道路绿化喷灌灌溉水支管预埋套管De225210MPVC-U管公称压力1.6MPa电力电缆套管De11040MPVC
7、U管混凝土包裹控制电缆套管De110350MPVC-U管混凝土包裹闸阀套筒De1603套参见节点详图3,含管件配件De3551套参见节点详图3,含管件配件南辅路为市政道路绿化喷灌灌溉水支管预埋套管De22580MPVC-U管公称压力1.6MPa灌溉水干管De110130MPE管公称压力1.6MPa电力电缆套管De11050MPVC-U管混凝土包裹控制电缆套管De110170MPVC-U管混凝土包裹闸阀套筒De1101套参见节点详图3,含管件配件南入口大道为市政道路绿化喷灌灌溉水支管预埋套管De22550MPVC-U管公称压力1.6MPa灌溉水干管De11095MPE管公称压力1.6MPa电力
8、电缆套管De11010MPVC-U管混凝土包裹控制电缆套管De11075MPVC-U管混凝土包裹闸阀套筒De1101套参见节点详图3,含管件配件4、方案工期:总工期595日历天,暂定开工日期为2012年6月15日。5、工程参建单位:工程名称:川沙A-1地块市政道路及附属设施工程工程1标建立地点:*浦*沙黄楼镇。建立单位:*申迪建立*设计单位:*市城市建立设计研究院勘察单位:中国建筑西南勘察设计研究院*监理单位:*建科工程工程管理*施工单位:中国建筑第八工程局*;专业承包单位:*浦东城市建立实业开展*质监单位:*市浦东新区安质监站二、专业工程特点本工程灌溉水系统分为二个局部1.灌溉水总管网埋地压
9、力主管道,管径相等于或大于75mm时,采用PVCCLASS200管道及HARCO的钟型口球墨铸铁管配件;管径为65mm时,采用PVCSCHEDULE40管道及HARCO的钟型口球墨铸铁管配件;管径相等于或小于32mm时,采用PVCSCHEDULE40管道及溶剂焊接连接口;埋地无压支管道均采用PVCSCHEDULE40。所有灌溉设备、压力主管道、控制阀门等设施均安装于绿化区内。2.灌溉控制系统敷设于铺装区下方的控制电线导管100mm以上采用PVCCLASS200管道;75mm以下导管采用PVCSCHEDULE40管道,所有用于灌溉水控制电缆导管必须符合设计要求,流量传感电缆安装于50mmPVCS
10、CHEDULE40导管内。灌溉控制电线安装于3寸排管内,所有灌溉控制电线须采用不小于#14AWGUF电线,普通电线须采用不小于#RAWGUF电线,使用规定的颜色标识控制电线及普通电线,导管敷设于水管下方。本工程所有管径等于或大于150mm6寸的压力供水主管,土壤覆盖深度应大于900mm;所有75mm3寸及100mm4寸,土壤覆盖深度应不少于600mm;所有管径等于或小于65mm21/2寸的压力灌溉供水主管,土壤覆盖深度应不少于500mm;无压力支管的埋藏深度不小于300mm,所有的灌溉主管及控制电线须分别置于单独的套管中。三、执行的标准、标准1、喷灌工程技术标准GB/T50085-20072、
11、埋地聚乙烯给水管道工程技术规程CJJ101-20043、给水钢丝网骨架材料聚乙烯复合管管道工程技术规程CECS181:20054、钢丝网骨架塑料聚乙烯复合管材及管件CJ/T189-20075、给水用聚乙烯PE管材GB/T13663-20006、给水用聚乙烯PE管件GB/T13663.2-20057、流体输送用不锈钢焊接钢管GB/T12771-20008、给排水水管道工程施工及验收标准GB50268-2008 9、*市排水管道通用图 10、混凝土构造构造工程施工质量验收标准GB50204-200211、室外给水管道附属构筑物05S50212、埋地硬聚氯乙烯给水管道工程技术规程CECS17:200
12、013、聚乙烯系统熔接设备第1局部:热熔连接GB/T20674.1-200614、聚乙烯系统熔接设备第2局部:电熔连接GBT20674.2-200615、工程测量标准GB50026-200716、施工承包合同、建立监理合同、建立工程监理标准GB50319-200017、已经建立单位批准的监理规划;经审核批准的道路施工组织设计和施工技术方案;18、川沙A-1地块市政道路及附属设施施工灌溉水管网工程绿化景观灌溉的设计施工图19、国家、地方及市政工程管理局颁发的工程建立的法令、法规、规定;四、监理工作流程参加图纸会审审核各子分部、分项工程质量、实施下道工序按检验批评定分项子分部工程质量过程监理巡视、
13、旁站、检查参加预埋管线等隐蔽工程验收审定分包单位资质审核施工单位给灌溉水工程质保体系参加设计交底审核给排水工程承包单位施工方案核查给灌溉水工程施工条件临时用电及场所、预埋件、土建构造的施工结合部审核及验收管道、阀门、灌溉水材料,设备的实物外观质量及质保资料参与灌溉水冲洗、测试及试运行参与灌溉水承压管道和设备的水压试验;室外隐蔽灌溉水管各种测试试验组织竣工预验收监视施工单位整改编写工程质量评估报告参加竣工验收依据监理合同约定的工程质量保修期监理工作的时间、范围及内容开展工作五、监理工作的控制要点及目标值1. 施工前期监理工作的控制要点及目标值1审核本工程设计图及有关设计文件,并就上述所发现的设计
14、错漏及有违现行国家标准之处、设计不确定及其设计深度、系统设计与建筑功能的不一致性、系统优化等问题,通过图纸会审、设计交底或其他形式向业主、设计等有关方提出。通过共同努力以求得一个符合现行国家标准、满足建筑功能要求,现场施工根本可行、设计意图表达清晰布局及系统根本合理的灌溉水工程建立平台,为今后的灌溉水工程施工过程质量、投资、工期等三控制建立根底。2审核给灌溉水工程分包单位资质其中包括:施工的单位的企业资质、工商执照、企业业绩;本工程工程经理资质及等级证书;特种专业施工人员上岗*等要求如下:企业资质、工商执照、工程经理及特种专业人员上岗证等符合国家标准规定,并在法定有效期内;企业资质与工程经理等
15、级与本工程等级相符,企业业绩中包含与本工程相似工程。3审核施工组织设计或施工方案,要求如下:适时性分包单位应在施工前提出;技术保证方案中提出的施工工艺技术符合本工程设计及工程技术难点的施工要求;人力资源保证施工企业的人力资源配置满足合同规定的质量工期要求;平安保证企业提供的平安保证体系、组织网络完善措施落实、手段合理、满足不同气候、不同场所、夜间及多工种联合施工的平安要求。4审核该灌溉水工程施工质量保证体系,审核要求:工程质量目标明确,质量管理组织机构健全;质量管理三级企业、工程部、施工班组网络完整,质量管理人员资质及数量符合要求;质量管理人员岗位职责明确;原始记录表格齐全,所用仪器、仪表合格
16、有效;过程质量控制方案严密;质量反应及时到位。5审核及认定进场材料配件,审核要求:进场的灌溉水工程安装材料、设备应符合现行国家标准,符合本工程设计要求、合格证等质保资料齐全有效;主要材料设备进厂检验应有施工、监理单位共同进展,施工单位为主,监理单位确认、检验结论应有记录;有异议送有资质即依照法律、法规规定,经相应政府行政主管部门或其授权机构认可的实验室抽样检测,试验时出具的检测报告确认符合现行国家标准及相关技术标准规定,才能在施工中应用;进口材料、设备除上述要求外,还需提供商检证明及中文的规格、型号、性能检测报告,安装使用技术文件;审核进场材料、设备的物流及贮运方案,其运输和贮存应符合材料、设
17、备要求、符合施工进度方案;灌溉水工程新材料、新设备的进场应经过法定程序批准,并附有合格的新试报告,除需符合上述规定外,还需提供安装、使用、维护保养及试验要求等有关技术文件。本工程灌溉水管道等于或大于75mm时,采用PVCCLASS200管道及HARCO的钟型R球墨铸铁管配件;管径小于或等于为65mm时,采用PVCSCHEDULE40管道及HARCO的钟型R球墨铸铁管配件。管材采用美标的,配件采用材料,电线管采用PVC管及专用配件胶水粘接。 经业主批准本工程采用六、监理工作的技术准备1.熟悉设计图纸,深化现行国家标准学习,通过图纸会审、设计交底、专家咨询,专题技术讨论、现场勘察等途径深化理解本工
18、程灌溉水管网工程的系统特点及关键的施工工序,为旁站监理的定点选择创造条件。2.根据灌溉水管网工程特点及本工程实际情况,通过协调落实灌溉水管网与绿化及其他管线施工界面的衔接、穿插、预埋等施工作业的工艺、质量措施及其成品保护手段。3.根据施工临时供配电及工地实际情况,审核并合理调整施工单位通电负荷及配额,检查进场施工用电设备,做到平安用电。4.管道施工,前应具备以下条件:1管道工程施工前应由设计单位进展设计交底。当施工单位发现施工有误时,应及时向设计单位提出变更设计的要求。2埋地管道工程施工前,应根据施工需要进展调查研究,并掌握管道沿线的以下情况和资料:现场地形、地貌、建筑物、各种管线个其他设施的
19、情况。工程地质和水文地质资料。气象资料。工程用地、交通运输及排水条件。施工供水、供电条件。工程材料、施工机械供给条件。在地表水水体重或岸边施工时,应掌握地表水的水文和航运资料。在寒冷地区施工时,应掌握地表水的冻结及流水资料。结合工程特点和现场条件的其他情况和资料。3管道工程施工前,应具备以下条件:与管道有关的其他工程已竣工、检查合格,满足安装要求,并已办理交接手续。与管道连接的机械已找正合格,固定完毕。管道组成条件及管道支撑条件等已检验合格。管材、管件、阀门等内部已清理干净、无杂物。4管道施工前,必须先期实地考察管线的走向及具体尺寸与设计施工图纸是否一致,如发现不符之处,应由设计单位出具设计变
20、更,重新调整管材、管件的尺寸、用量和接头形式。5材料运至施工现场,必须按照装箱清点核实管材、管件的数量和接头形式是否与订购方案相符,对有缺陷的材料和管件,可以修复的应及时修复,不能修复的严禁施工使用。6施工过程中假设遇气候、环境条件变化,或连续性施工时,应不定期试验。7施工器具:磨光机、抹布、卷尺、油性记号笔、警示带等。七、施工过程监理工作的控制要点及目标值管道埋地敷设要求1.埋地管道安装的土方工程,既沟槽开挖、回填应根据设计要求开挖及回填,人员开挖槽底预留值宜为0.050.10M,管道安装前应人工清底至设计标高,槽底高程允许偏差应为20mm。2.埋地管道安装后应复测管道高程,合格前方可进展回
21、填。3.回填土方时应符合以下规定1回填土应采用绿化土。2回填第一层至管顶上30公分放置警示带后分层回填至标高。3当管道覆土较浅管道的承载能力较低应加设套管。4.PVC管材埋地敷设要求1管节及管径的规格,性能应符合国家有关标准的规定和设计要求,进入施工现场时起外观质量应符合以下规定。不得有影响构造平安,使用功能及接上连接的质量缺角。内外壁光滑、平整、无气泡、无裂缝、无脱皮和严重的冷斑及明显的痕纹、凹陷。管节不能有异向弯曲,端口应平整。2管道铺设应符合以下规定管道系统设置的弯头,三通变径处应采用混凝土与土墩。安装完的管道中心线及高程调整合格后即将管底有效支撑角范围用中粗砂回填密实,不得用图或其他材
22、料。八、旁站监理工程内容1.定位复测根据设计图纸对施工单位定位放线进展复测,以保证符合设计图纸要求。2.材料检验根据施工单位报审材料清单验收材料,验收按以下规定进展:1管道工程采用的每根管材、每个管件、连接件上应有明显的标志,标明产品名称(或名称符号)、生产厂名称或商标、执行标准的编号、规格和品种;标志必须在生产厂制造时印上,不得在施工现场制作。包装上应标明产品批号、名称、规格和品种、生产厂名称和制造日期、批量和执行标准的编号、检验代号。2直管和管件应在同一批产品中进展抽样检查,其出厂合格证、检测报告、使用的聚乙烯原料级别(PE80或PEIOO)和牌号外观、长度、颜色、不圆度、外径及壁、生产日
23、期。规格、尺寸和外观质量应符合相应产品标准的规定。不得采用有损坏迹象的直管和管件。对长期存放的产品,在使用前应进展外观检查,当发现异常时应进展技术性能检测。3.管道阀门试压清浇试水九、竣工验收1竣工验收时,应出具管材、管件的出厂合格证书或检测报告。2竣工验收时,应具备以下文件:1施工图、竣工图和设计变更文件;2管材、管件和质保资料的现场验收记录;3隐蔽工程验收记录和中间试验记录;4水压试验和通水能力检验记录;*建科工程工程管理*川沙A-1地块市政道路及附属设施工程监理工程部2012年7月实测工程抽检评分表工程名称: 工程 单位名称: 工程 序号实测实量检查频率允许偏差mm各 实 测 点 偏 差
24、 值应检查点 数合格点数合格率%1234561沟槽开挖2槽底高程二井间3点0,-303槽底中心每侧宽度二井间6点不小于规定4垫层根底5垫层中线每侧宽度1点/10M不小于规定6垫层高程1点/10M-157根底中线每侧宽度2点/10M0,-108根底高程2点/10M0,-209根底厚度2点/10M0,+1010蜂窝麻面二井间每侧一点111安管12中心位移二井间2点1513管内底高程二井间2点10得分计算:专业监理工程师检查人 总监理工程师负责人日 期: 日 期:1、 道路工程:车行道平均合格率0.7+人行道侧石平均合格率0.3。2、 其它工程:平均合格率算术平均值实测工程抽检评分表工程名称: 工程
25、 单位名称: 工程 序号实测实量检查频率允许偏差mm各 实 测 点 偏 差 值应检查点 数合格点数合格率%1234561回填砂2密实度每层3点7034厚度二井间3点50056检查井7井身尺寸2点/每座+208井盖高程路面1点/每座与路面一致9井底高程每管底、井底各一点1000,151011雨水口连管12井框与井壁1点/每座2013井框标高1点/每座0,-1014井内尺寸2点/每座+20,015井位与路边平行2点/每座30得分计算:专业监理工程师检查人 总监理工程师负责人日 期: 日 期:3、 道路工程:车行道平均合格率0.7+人行道侧石平均合格率0.3。4、 其它工程:平均合格率算术平均值旁
26、站 监 理 记 录 表工程名称: 编号:日期及气候:工程地点:旁站监理的部位或工序:管道平基及铺设 # #旁站监理开场时间:旁站监理完毕时间:施工情况:施工单位管理人员及*:施工人员数量:施工机械情况:监理情况:平基情况:检查管道外观情况:检查管道接口情况包括实测数据:检查管道接口橡胶圈情况:发现问题:处理意见:备注:施工企业:工程经理部: 章 质检员(签字):年 月 日监理企业:工程监理机构: 章 旁站监理人员(签字):年 月 日旁 站 监 理 记 录 表工程名称: 编号:日期及气候:工程地点:旁站监理的部位或工序:管道敷设 # #旁站监理开场时间:旁站监理完毕时间:施工情况:施工单位管理人
27、员及*:施工人员数量:施工机械情况:监理情况:检查管道外观情况:检查管道接口情况包括实测数据:检查管道接口情况:发现问题:处理意见:备注:施工企业:工程经理部: 章 质检员(签字):年 月 日监理企业:工程监理机构: 章 旁站监理人员(签字):年 月 日旁 站 监 理 记 录 表工程名称: 编号:日期及气候:工程地点:旁站监理的部位或工序:管道回填 # #旁站监理开场时间:旁站监理完毕时间:施工情况:施工单位管理人员及*:施工人员数量:施工机械情况:监理情况:检查管道回填砂情况:管道回填砂实测密实度数据:检查管道回填土情况:发现问题:处理意见:备注:施工企业:工程经理部: 章 质检员(签字):
28、年 月 日监理企业:工程监理机构: 章 旁站监理人员(签字):年 月 日管道严密性试验记录表工程名称试验日期桩号及地段施工单位管道内径mm管材种类接口种类试验段长度m试验段上游设计水头m试验水头m允许渗水量kg/(10m.min)2.0渗水量测定记录次数观测起始时间观测完毕时间恒压时间Tmin恒压时间内补入的水量W(L)实测渗水量qkg/(10m.min)折合平均实测渗水量: kg/(10m.min)外观记录试验时未见渗漏现象评语施工单位: 试验负责人:监理单位: 设计单位:建立单位: 记录员: 压力试验监理旁站记录 水旁01 工程名称: 编号:安装施工单位测试单位测试工程部位天气气温测试内容
29、 测试时间年 月 日 时总监下达旁站任务总监已批准施工单位报来的 ,现请 监理进展旁站监理。按设计图纸、施工验收标准及施工单位报来的施工方案检查质量,并根据下面要求做好预控工作及质量监视,并在严重违反施工标准、将造成质量和平安事故的情况下,授权你可发布暂缓施工令,并立即通知总监理工程师到现场处理。总监理工程师:旁站预控措施试验标准值工作压力_Mpa试压介质_强度试验压力_Mpa 稳压时间_min允许压力降_ Mpa密封试验压力_Mpa 稳压时间_min允许压力降_ Mpa应无变形无渗漏测试方案 有 无 可行 不可行测试仪表压力表编号_检定证书编号_有效超期 无 精度_级1.5级 量程_ Mp
30、1.52倍试验压力倍符合要求不符合重点控制内容旁站发现问题检查工程结 果检查方法水压试验气温条件5 5 能防冰冻 冰冻适合 不适合现场观察安装条件管道完毕 支吊架完毕 连接处明露未涂漆未保温 试压管道与图纸相符 不试压管道及仪表设备与试压管道隔离 符合试压条件 不符合试压条件现场检查观察试验方法试压准备管道通介质最高处排气检查应无渗漏 强度试验缓慢升压至试验压力_Mpa 稳压时间_min 记录压力降 检查应无变形无渗漏 不合格补漏后再试直至合格密封试验强度试验合格后缓慢降压至试验压力_Mpa稳压时间_min 记录压力降压力降符合要求后检查应无渗漏不合格补漏后再试试压收尾检查记录符合实际无遗漏水
31、压试验最低处放水水压试验冬季防冻管道系统恢复试验结果全部合格 不合格管路_共_路审查测试记录旁站测试情况评述旁站监理签名施工质检员签名旁站时间 月 日 时 分至 月 日 时 分旁站监理记录表 市政压力管道强度及严密性试验专用 工程名称: 编号:日期及气候:工程地点:旁站监理的部位: 旁站监理开场时间:旁站监理完毕时间:施工情况1、施工准备工作是否到位: 是; 否。2、现场质检员是否到岗: 是; 否。监 理 情 况强度试验管材种类工作压力P试验压力试压要求试验记录检查结论PE管、钢管、钢筋混凝土管PP+0.5且不小于0.9埋地硬聚氯乙烯给水管道工程技术规程CJJ101-2004参照 CECS17
32、2000规定执行严密性试验 按GB50268-2008附录C放水法或注水法进展。管道严密性试验时,不得有漏水现象,且符合.1至9.2.12.2,严密性试验为合格。或参照CJJ101-2004,7.2.1至7.2.4执行发现问题:1、 有无违反工程建立强制性标准行为?2、 有无其他影响施工质量行为?处理意见:备注:施工单位:工程经理部:质检员签字: 年 月 日监理单位:工程监理机构:旁站监理人员: 年 月 日旁站监理记录表 市政压力管道强度及严密性试验专用 工程名称: 编号:日期及气候:工程地点:旁站监理的部位: 旁站监理开场时间:旁站监理完毕时间:施工情况1、施工准备工作是否到位: 是; 否
33、2、现场质检员是否到岗: 是; 否。监 理 情 况强度试验管材种类工作压力P试验压力试压要求试验记录检查结论钢丝网骨架PE管、PVC-U、PP+0.5且不小于0.9CEC181:2005钢丝网骨架PE复合管工程技术规程;参照埋地硬聚氯乙烯给水管道工程技术规程CECS17:2000和国家标准给水排水管道工程施工及验收标准GB 50268-2008等的规定严密性试验 按GB50268-2008附录A放水法或注水法进展。管道严密性试验时,不得有漏水现象,且符合.1至9.2.12.2,严密性试验为合格。或参照CECS17:2000发现问题:3、 有无违反工程建立强制性标准行为?4、 有无其他影响施工质量行为?处理意见:备注:施工单位:工程经理部:质检员签字: 年 月 日监理单位:工程监理机构:旁站监理人员: 年 月 日. z.
