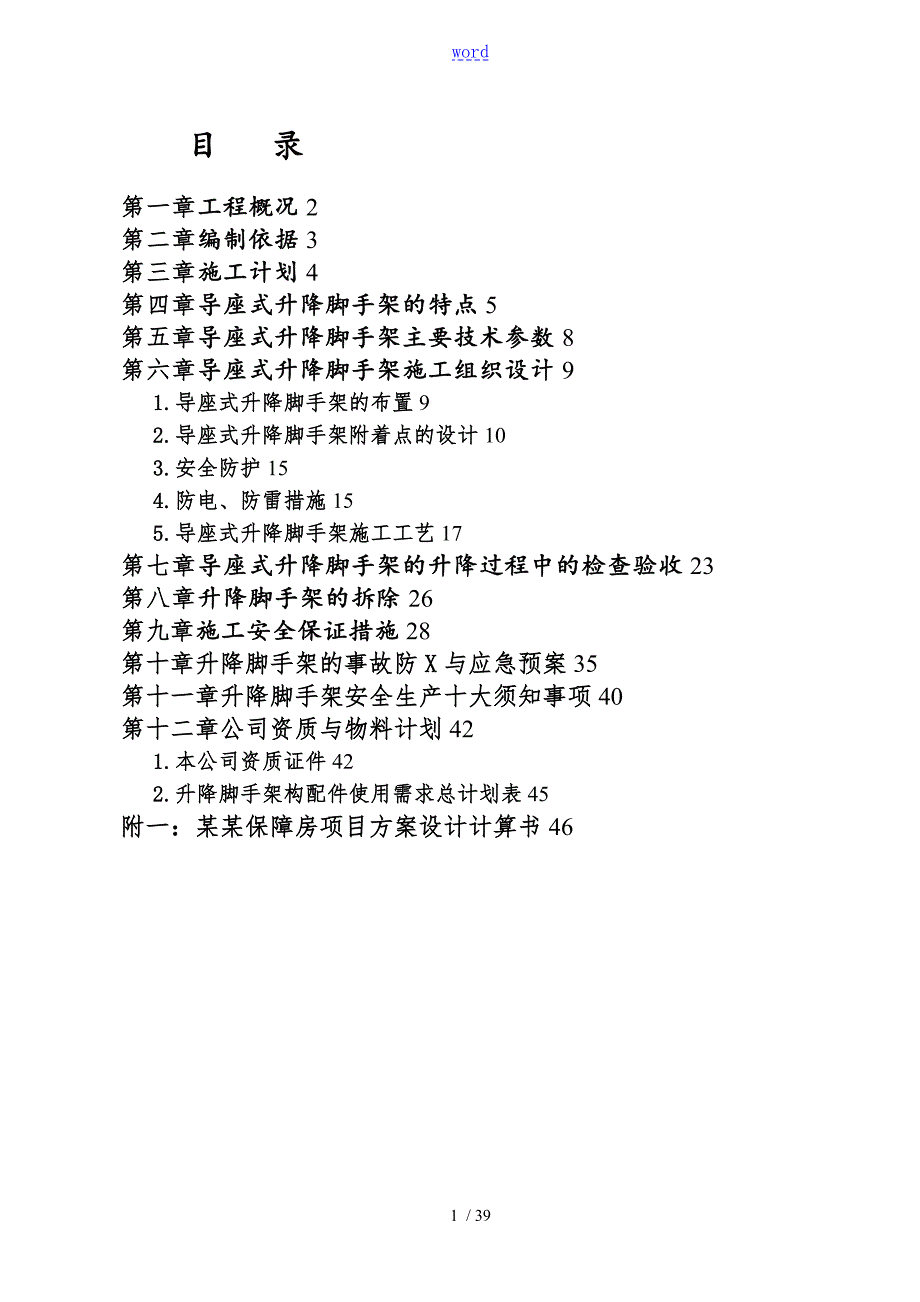

1、word目 录第一章工程概况2第二章编制依据3第三章施工计划4第四章导座式升降脚手架的特点5第五章导座式升降脚手架主要技术参数8第六章导座式升降脚手架施工组织设计91.导座式升降脚手架的布置92.导座式升降脚手架附着点的设计103.安全防护154.防电、防雷措施155.导座式升降脚手架施工工艺17第七章导座式升降脚手架的升降过程中的检查验收23第八章升降脚手架的拆除26第九章施工安全保证措施28第十章升降脚手架的事故防X与应急预案35第十一章升降脚手架安全生产十大须知事项40第十二章公司资质与物料计划421.本公司资质证件422.升降脚手架构配件使用需求总计划表45附一:某某保障房项目方案设计

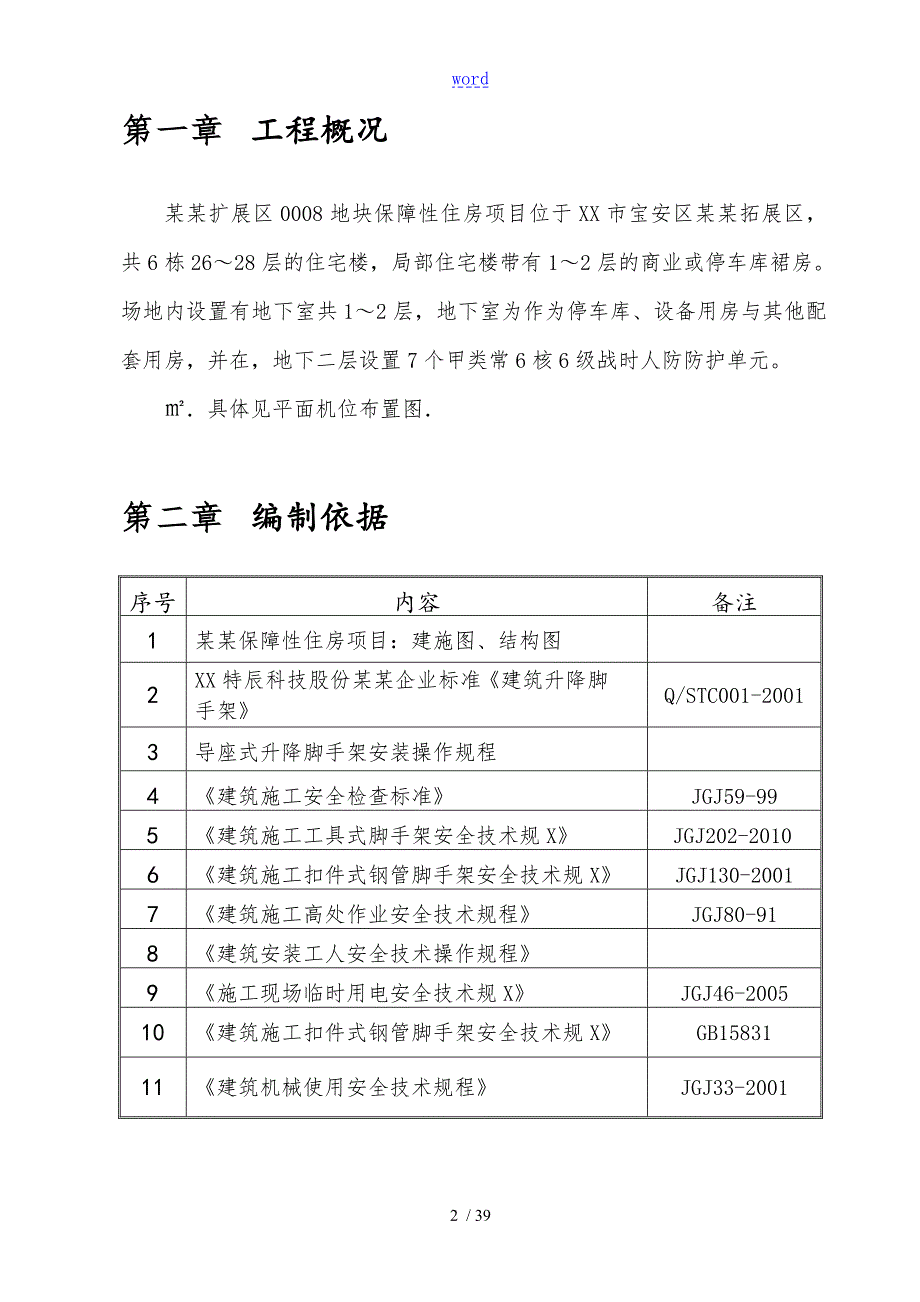

2、计算书4639 / 39第一章 工程概况某某扩展区0008地块保障性住房项目位于XX市宝安区某某拓展区,共6栋2628层的住宅楼,局部住宅楼带有12层的商业或停车库裙房。场地内设置有地下室共12层,地下室为作为停车库、设备用房与其他配套用房,并在,地下二层设置7个甲类常6核6级战时人防防护单元。具体见平面机位布置图第二章 编制依据序号号内容备注1某某保障性住房项目:建施图、结构图2XX特辰科技股份某某企业标准建筑升降脚手架Q/STC001-20013导座式升降脚手架安装操作规程4建筑施工安全检查标准JGJ59-995建筑施工工具式脚手架安全技术规XJGJ202-20106建筑施工扣件式钢管脚手

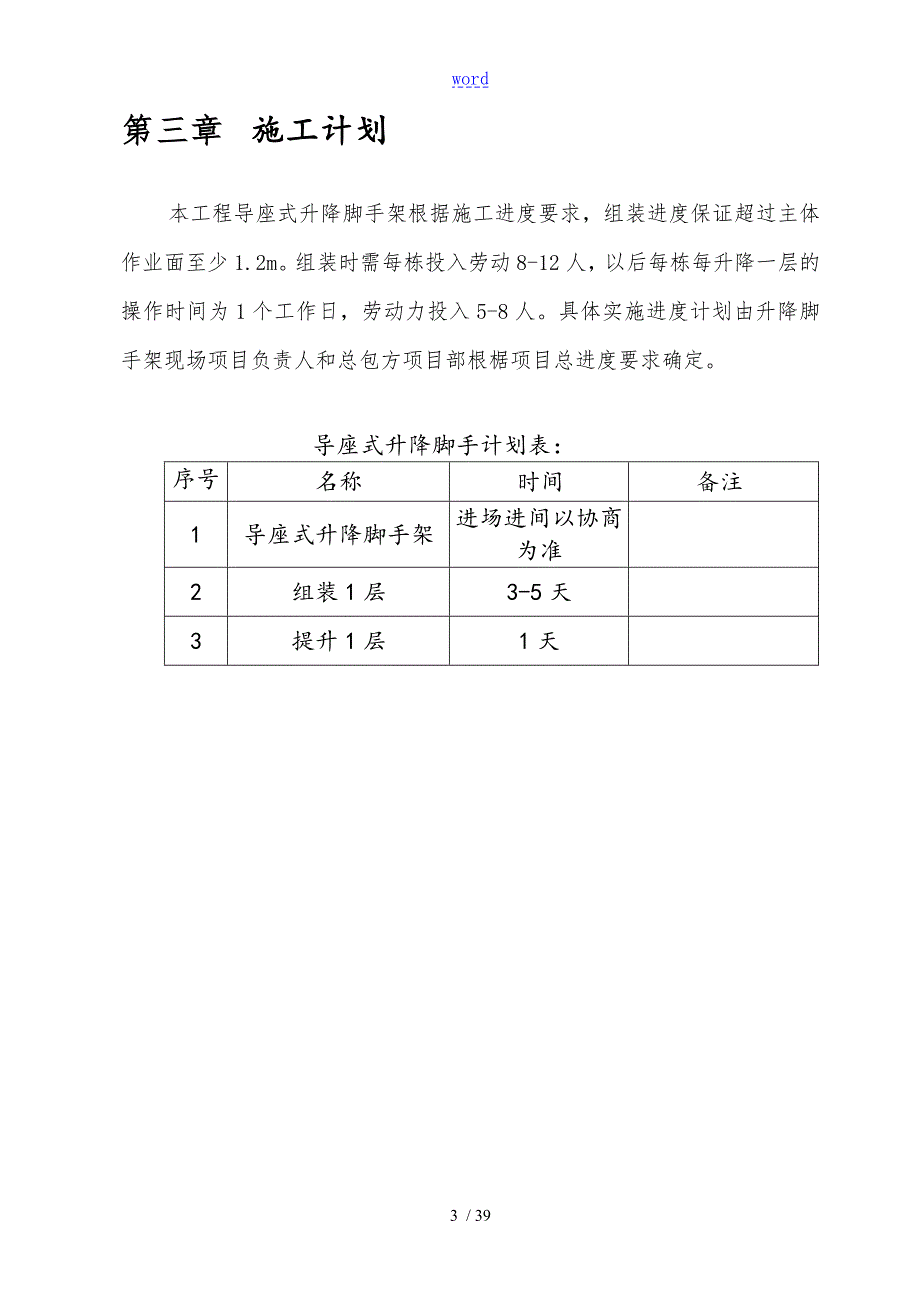

3、架安全技术规XJGJ130-20017建筑施工高处作业安全技术规程JGJ80-918建筑安装工人安全技术操作规程9施工现场临时用电安全技术规XJGJ46-200510建筑施工扣件式钢管脚手架安全技术规XGB1583111建筑机械使用安全技术规程JGJ33-2001第三章 施工计划本工程导座式升降脚手架根据施工进度要求,组装进度保证超过主体作业面至少1.2m。组装时需每栋投入劳动8-12人,以后每栋每升降一层的操作时间为1个工作日,劳动力投入5-8人。具体实施进度计划由升降脚手架现场项目负责人和总包方项目部根椐项目总进度要求确定。导座式升降脚手计划表:序号名称时间备注1导座式升降脚手架进场进间以
4、协商为准2组装1层3-5天3提升1层1天第四章 导座式升降脚手架的特点1) 导座式升降脚手架结构导座式升降脚手架结构主要由导轨主框架、水平支承框架、附墙固定导向座、提升设备、钢管、扣件、脚手板等组成。如如下图:传力情况为:荷载通过脚手板传给 小横杆 大横杆 水平支撑框架 导轨 固定导向导座 螺栓 建筑结构 2) 导座式升降脚手架构件-导轨主框架导轨主框架由导轨和竖向桁架构成,焊成一个整体,结构如如下图。3) 导座式升降脚手架构件-水平支撑框架水平支承框架由定型焊接的标准节(A、B)型通过水平支承框架连杆和螺栓组装而成,安装在架体的底部,结构如图:4) 导座式升降脚手架构件-提升设备与吊挂件提升
5、设备由电动葫芦和上吊挂件、下部双管吊点、斜拉杆、钢丝绳与电控线路等组成,通过吊挂件固定在建筑结构上,形成独立的提升体系。5) 导座式升降脚手架构件-固定导向座为加强升降脚手架的安全性,本工程使用的固定导向座内带有非能动防坠装置的转轮式防坠器。该防坠器可实现在正常使用状态即慢速运行时,导轨在导座内正常上下运动,一旦导轨运行速度过快发生架体坠落,此防坠器利用自身结构自动卡住导轨,从而实现防坠的作用。该装置结构简单、巧妙、机械全自动,全密封免维修,便于操作,当发生如转轮转动不灵活时,本装置在构件自重的作用下不失去安全防护功能、安全可靠性好。第五章 导座式升降脚手架主要技术参数1) 适用X围:立面垂直
6、或倾斜度不大的任意建筑结构2) 每次升降最大行程:提升时为一层楼高;下降时为14层楼高3) 架体总高:约34) 5) 导轨主框架间距6) 附着型式:直接附着式,由主框架和水平支承框架承载7) 升降导向:固定导向座内滚轮、导轨导向8) 提升机构:与固定导向装置和防坠装置别离,独立式9) 防坠装置:转轮式防坠装置可实现升降、安拆过程中全程防护;布设于固定导向座内,可克制砼与水泥浆等对防坠性能的影响10)11) 提升设备:7.5t电动葫芦,链长8m12) 安装条件:标准层开始安装和使用13) 操作层层数:一般搭设八步架,本工程为五、六步架14) 使用状态临边防护:高出最高作业面1.5m以上;15)
7、固定型式:穿墙螺栓固定。本工程预制窗处为专用预埋螺母和专用PC墙附着件16) 协同工作情况:使用或升降过程中,中间主框架或提升设备失效两旁的导轨主框架或提升设备可承当其传来的荷载;17) 0.45m之间可调;18) 单位架体最大重量:430kg/m;19) 人工移动最大重量:提升设备约45kg;第六章 导座式升降脚手架施工组织设计1. 导座式升降脚手架的布置1、导座式升降脚手架平面布置方案平面布置图详见附图本工程每栋楼共使用升降脚手架周长239.2米,共布置5组55榀升降脚手架机位. 其中1至10号机位和46至55号机位使用6步架,架体总高为11.5米的升降脚手架,其余使用5步架,架体总高为9
8、6米的升降脚手架,架体均覆盖3层半2、导座式升降脚手架预留预埋布置方案预留预埋图详见附图本工程导座式升降脚手架预留预埋共分以下两种:a) 预制窗处预埋专用的预埋件b) 现浇剪力墙与走廊挑板处预埋管。特别注意的是走廊预制挑板处的滴水孔可按本方案钟预埋图中的位置留。3、导座式升降脚手架侧立面图详见附图侧立面图中包括了架体与楼层之间位置尺寸的资料。5、导座式升降脚手架提升图详见附图提升图显示了架体的提升前后的楼面状态2. 导座式升降脚手架附着点的设计1预制窗与预制窗之间的机位附着预制窗之间的间隙只有20mm,此处设计有专用的预埋件和PC墙附着件,每个点通过2根M16的高强螺杆与导座与架体相连。相关
9、计算参考设计计算章节导轨主框架M27螺杆螺母PC墙附着件预埋件导座安装示意图:M16高强螺杆吊点2收缩缝处的机位附着本工程在建筑中间位置设计有伸缩缝,伸缩缝宽度为220mm.伸缩缝两端均为预制窗,因此此处需设置机位。此处机位通过导座支撑架与内墙连接。相关计算参考设计计算章节导轨主框架PC墙附着件-收缩缝处导座支撑架-导座安装示意图:M27穿墙螺杆吊点M27连接螺栓3走廊挑板处的机位附着走廊挑板处导座固定在预制挑板上,为防止挑板受弯,此处有两个导座通过刚性斜拉杆将载荷卸在里面的梁上。此时挑板只受水平压力。走廊挑板处吊点使用附板式吊挂座。相关计算参考设计计算章节安装示意图:导座斜拉示意图附板式吊挂
10、座示意图4无预制窗的现浇墙处机位附着无预制窗的现浇墙处因为需要避开模板,导轨离墙必须要有足够的距离,所以此处需要增加200mm的加高件,这样可保证导轨离墙有370mm的距离。安装示意图:导座加和加高件安装示意 加长吊挂件安装示意5转角处处理转角处,通过绑接连接杆48圆管进展连接。6卸料平台处的处理为便于施工中模板、支撑、扣件等的倒运,本工程在导座式升降脚手架的最下面两步架的空间中设制卸料平台具体位置见平面布置图。卸料平台位置处不安装水平支撑框架,架体端部每步架应按600mm、1100mm高度搭设二道防护栏杆,每步架都安装踢脚板,并用密目安全网全封闭。7塔吊附臂/人货电梯处的处理在高层建筑中,塔
11、吊、施工电梯是必备的施工设备。为充分发挥所有设备的作用,架体搭设本着上升作业期间满足施工安全的需要;下降期间服从塔吊、施工电梯的共同需要。具体做法:下降期间遇附着杆时,将碍事的杆件拆除,待升降架超过后,再将拆除杆件安装上。3. 安全防护1密封层:采用50100短木枋铺绑在大横杆上,木枋捆绑结实,不滑动。再在其上满铺18厚夹板,夹板用铁钉钉牢在木方上。密封板要满铺严密,对接要平整,严禁有探头板。在拐角、斜道、平台处的密封板,应与横向水平杆结实连接,以防止滑动。所有木枋、夹板必须质地良好,不得变质。2密封翻板:在架体最底步、第四或第五步架的密封层与墙之间用多层板、合页或胶皮、铁钉制作密封翻板,密封
12、翻板为活动构件,升降时翻开,静止施工作业时盖好。密封翻板必须满铺严密,不允许有较大的孔洞存在。3每步架底部安全网内侧铺设脚手板。安全网外侧铺设踢脚板,踢脚板高度不小于200mm。底端用铁丝固定于大横杆或立杆上,且结实不松动。4 架体外排满挂密目式安全网,用18号铁丝固定于横杆立杆上,安全网之间搭接宽度不小于200mm,安全网满足安全施工防火要求。4. 防电、防雷措施防电措施升降架是由钢管等金属构件搭设而成,它们都是良导电体,所以,在高、低压线路下方均不得搭设升降架。升降架的外侧边缘与外电架空线路的边线之间必须保持安全操作距离。最小安全操作距离应不小于下表所列数值。 升降架的外侧边缘与外电架空线
13、路的边线之间的最小安全操作距离外电线路电压KV1以下11035110154220330500最小安全操作距离m4681015注:斜道严禁搭设在有外电线路的一侧。当条件限制达不到规定的最小距离时,必须采取防护措施,如增设屏障或防护架等,并悬挂醒目的警告标志牌。防雷措施升降架是高耸的金属构架,又紧靠在钢筋混凝土结构之旁,二者都是极易遭受雷击的对象,因此避雷措施十分重要。1、升降架假如在相邻建筑物、构筑物防雷保护X围之外,如此应安装防雷装置,防雷装置的冲击接电电阻值不得大于30。2、避雷针是简单易作的避雷装置之一,它可用直径2548mm,壁厚不小于3mm的钢管或直径不小于12 mm的圆钢制作,顶部削
14、尖如如下图,设在房屋四角升降架的立杆顶部上,高度不小于1m,并将所有最上层的大横杆全部接通,形成避雷网络。避雷针示意图3、在建筑电气设计中,随着建筑物主体的施工,各种防雷接地线和引下线都在同步施工,建筑物的竖向钢筋就是防雷接地的引下线,所以当升降架一次上升工作完成时,在每组架上只要找一至两处,用直径大于16mm的圆钢把架体与建筑物主体结构的竖直钢筋焊接起来焊缝长度应大于接地线直径的6倍。使架体良好接地,就能达到防雷的目的。4、当升降架处于下降状态时,架体已处在楼顶避雷针的伞形防雷区内,故无需在升降架上再另设防雷装置 。l 注意事顶在每次升架前,必须将升降架架体和建筑物主体的连接钢筋断开,置于一
15、边,然后再进展提升。提升到位后,再用连接圆钢筋把架体和主体结构竖向钢筋焊接起来。所有连接均应焊接,焊缝长度应大于接地线直径的6倍,不得马虎。在施工期间如遇有雷雨,升降架上的所有人员应立即离开。 5. 导座式升降脚手架施工工艺1升降脚手架的组装流程 当主体施工到标准层后,开始组装架体,进度必须跟上主体施工需要两步架一般在1-2天内完成2预留穿墙螺杆孔洞主体施工的同时,与时做好穿墙螺杆、预埋件的预留预埋工作。穿墙螺杆孔洞预留位置尺寸,事先提供应操作班组,做好技术要求与交底,按要求预埋预埋件和塑料管。本工程共两种预留预埋方式。预埋件一种是预埋专用预埋件,预埋件如右图所示。预埋件尾部为M16螺杆,端部
16、为焊接的M16的螺纹套。在预制窗安装好后,将预埋件和PC墙附着件用2根M16高强螺杆连接好。架体提升过后,假如拆除PC墙附着件和M16高强螺杆,如此需在预埋件安装堵杆,防止杂物堵住孔,而影响下架。堵杆预埋件与PC墙附着件安装示意另一种是预埋塑料管,塑料管的规格为内径32mm,壁厚大于3mm,在埋设时必须垂直于结构外外表。同一机位同层使用两个预埋塑料管,分布用于固定导座和吊点。两点之间相距350mm。须知事项:a) 预埋点的位置,按平面图所示的位置准确预埋。b) 随着主体上升,上面各层也应同样预埋,且应保证与下面各层预留孔的垂直度。c) 当主体施工至标准层第4层时,开始预埋吊挂件穿墙螺杆孔洞塑料
17、管d) 施工现场负责人应该根据以上所述,按现场实际情况确定穿墙螺杆孔洞预留位置尺寸,与时提供应操作班组,做好技术要求与交底。3组装水平支承框架a) 组装时应按主体施工的先后需要,尽量做到同时从两处以上的拐角开始组装。或在地面组装转角处水平支承框架,然后整体吊装,再逐片连接。b) 水平支承框架一般由标准节A型和B型也叫A、B片连接件连接而成,当连接到架体分组处时,在其端部安装一个标准节(B型)。水平支承框架在转角处,如此在已组装好的水平支承框架端部组装上下各二根钢管与已组装好的水平支承框架成井字形用扣件连接,间距838mm,另一端长度不小于2000mm,水平支承框架B片已组装好的水平支承框架间用
18、扣件连接,再与已装好的成井字形连接的钢管用扣件连接;在折角处另一侧不能安装水平支承框架时,可用钢管搭接,但其长度必须小于2m,水平支承框架一般放置在裙楼楼面上,如标准层相对裙楼没有内缩面,如此放置在裙楼上找平加固的双排架上。c组装时应注意控制水平支承框架内侧离墙距离。预制窗处水平支撑框架离墙里面的现浇墙650mm;无预制窗处现浇墙面水平支撑框架离625mm;走廊挑板处水平支撑框架离挑板端部距离425mm。底部水平支承框架宽838mm,上部架体内侧立杆绑接在水平支承框架内竖杆内侧保证架宽900mm,最小不少于600mm。d组装水平支承框架时,其水平支承框架上下均应穿入水平支承框架连接杆,然后再连
19、接另一个标准节,使内外水平支承框架在组装后,因连接杆的连接构成一个整体的空间桁架结构(如图上页所示)。e组装前应明确塔吊附臂的具体位置,注意组装水平支承框架时在有塔吊附臂的地方断开,并用短钢管连接。f) 现场实际施工情况如与本升降脚手架布置有冲突,请与时通知技术部以便与时进展调整。 4) 吊装导轨主框架a当水平支承框架组装一局部后,随后吊装导轨主框架,起吊时要合理选择吊点,以使其能垂直升降。b导轨主框架按设计位置与水平支承框架相连。导轨主框架与水平支承框架通过连接件用螺栓连接,在水平支承框架底部用小横杆穿进导轨主框架底部钢管内,兜住水平支承框架,两端再用扣件扣牢。导轨主框架吊装后要安装必要的斜
20、撑固定,相邻两榀主框架安装后立即组装几步大横杆固定其间距,防止其倾斜、倾倒,并与建筑物安装可靠的临时拉结。 c与水平支承框架连结后,立即装好抛撑杆,再解开上面的吊点钢绳。d导轨主框架吊装、固定后,把附墙固定导向座套在导轨上移至将要安装的位置,临时固定,并校正导轨主框架两个方面的垂直度,安装临时拉结。 5) 组装架体 随着主体工程的施工进度,安装其余附墙固定导向座,逐跨组装立杆、大、小横杆、铺脚手板,挂安全网,先搭设二步或三步架体供主体施工使用。架体搭设随着主体的上升而逐步向上搭设,始终保证超过操作层一步架。 a组装顺序:立杆 大横杆 小横杆 剪刀撑脚手板踢脚板 安全网 底层密封板 b立杆垂直度
21、10mmc大横杆水平度5mm,使用铁网片脚手板时要设三根大横杆。6) 安装附墙固定导向座 a预制墙处固定导向座安装导座安装孔预制墙处导座安装前,应先在预埋件上安装好PC墙附着件。预埋件和PC墙附着件是通过两根M16高强螺杆相连,如如下图。当主体砼结构脱模后,将附墙固定导向座从导轨的临时固定处,移到PC附着件上安装导座的位置,安装M27螺杆,将导座与PC墙附着件相连。螺母拧紧后,螺杆伸出螺母长度不少于3个丝扣与10mm。固定后,立即在导轨上扣两个定位扣件。具体安装如如下图:。b)无预制窗的现浇墙处固定导向座安装无预制窗的现浇墙处为预留的孔,导座安装时先将穿墙螺杆插入,再挂上加高件,然后将导座从导
22、轨的临时固定处移到穿墙螺杆处,用穿墙螺杆将导座和加高件一起锁紧。固定后,立即在导轨上扣两个定位扣件。c)走廊挑板处固定导向座安装走廊挑板处导座安装方法同上,只是需要加装一个刚性斜拉杆。7) 组装其他局部架体 a) 随着主体的施工架体向上搭设,附墙固定导向座逐个向上安装,直至架体组装完毕。b) 架子在第一步处的部位用木板完全密封。密封板拼接要严密,拼缝3mm,不准有孔洞。c) 架体搭设中始终要注意架体顶部的晃动情况,晃动过大时必须与主体进展临时拉结。d) 架体端部悬挑处应以导轨主框架为中心成对搭设斜拉杆,其水平夹角不小于45度。e) 安装配电线路配电线路的安装必须由专业电工按设计安装,具体标准按
23、现行有关标准。控制线路图见附图。f) 提升下吊挂件组装提升下吊挂件由双管吊点、下吊点连接杆、水平连接座、双管吊点下连接座、下吊点连接杆(长)与螺栓组件组成。提升下吊挂点按设计要求组装,安装在第二步架的上方,双点吊点钩挂孔中心到导轨主框架中心距为350mm,双管吊点上端通过水平连接座与导轨外立杆连接,双管吊点下端通过下吊点连接杆和双管吊点下连接座与导轨外立杆连接;双管吊点另一侧用双管吊点下连接座和斜拉连接杆拉到相邻内立杆处连接。第七章 导座式升降脚手架的升降过程中的检查验收本升降脚手架的升降采用电动葫芦升降,并配设专用智能控制系统。该控制系统设有漏电保护、错断相保护、过载保护、正、反转、单独升降
24、整体升降和接地保护等装置,且有指示灯指示。线路绕建筑物一周布设在架体内。升降脚手架升降程序:准备工作 架体升降 固定验收1、升降脚手架升降前的准备工作:升降前应由班长和现场管理人员或安全员按“升降脚手架每次升降申请与升降许可证的要求进展严格检查,具体检查内容为:检查提升系统是否结实可靠,禁止使用钢丝绳。具体包括如下内容是否可靠: a)、建筑结构强度必须达到或超过10MPa方可进展升降b)、吊挂件采用M27穿墙螺栓固定在结构砼上,螺栓两边加垫片808010,螺母拧紧后保证螺栓伸出螺母端面至少3个丝扣或10 mm c)、电动葫芦固定于吊挂件上,通过吊环勾挂住安装在架体下部的双管吊点上,并X紧链条
25、使每个葫芦的受力情况根本一致 d)、下吊点 ;e)、下吊点与导轨主框架与架体的连接f)、架子内无其他工种操作人员。下方设置安全警戒线 ,专人负责监护。g、检查电器控制线路的完好性,检查漏电保护装置、接地装置等。h、所有妨碍架体升降的障碍物必须拆除。f、有没有未经过培训、交底和考试的新工人。上述检查中如有异常和问题应进展整改,整改合格后由班长填写“升降脚手架每次升降申请与升降许可证并签署检查意见提出升降申请,分包工程由分包单位现场项目负责人复查确认后签发“升降许可证;出租项目由总包单位现场分管升降脚手架的施工负责人复查确认后签发“升降许可证。2、升降脚手架的升降操作程序:1、安装上吊挂件、钩挂
26、葫芦,逐个调试,X紧链条,使葫芦运转方向一致。2、所有无关的人员与物料必须撤离,下方设置安全警戒线由专人负责监护,再打开密封层翻板解除定位约束、临时连结。3、所有操作人员保持有效的联络,在指挥员的指挥下,控制总开关,开始升降。当升降后最下部或顶部的固定导向座脱出导轨后,停止升降,将已脱出导轨的固定导向座拆下移往顶部楼层或最底部楼层安装固定好,然后再重新升降直至升降到位。4、巡视人员集中精力注意升降情况,有异常声音、情况立即发出停止口令,检查、排除故障后再升降,并将异常情况记录于“升降过程异常情况报告中,班长与升降脚手架现场项目负责人签名后,当天(特殊情况除外)交分支机构(公司)留存。5、升降过
27、程中每组架的每个升降脚手架机位的升降速度应力求一致,相临主框架的升降高差应小于等于30mm组架中最大高差小于60mm。6、升降过程中遇到停电等情况时,操作工人在架子没有完全固定好以前不能离开升降现场。7、当升降到要求高度后应立即安好固定扣件,盖好翻板,使用中所有定位传力扣件必须全数上齐,当遇有六级以上大风时,不应进展升降工作,并在固定导向座的下方加装固定扣件。 8、同时升降的升降脚手架必须做到同步升降,当不同步时应对不同步的升降脚手架进展单独升或降来予以调整。10、升降脚手架分组提升时应在组与组之间搭设拦杆,并用安全网密封,防止坠人掉物。3、升降后的固定、验收和使用:架子升降到所需高度后,应按
28、升降脚手架每次升降后使用申请与准许使用证的要求立即完成以下工作:(1)、每个附墙固定导向座上应正确安装2个定位扣件,保证可靠定位。(2)、密封翻板必须恢复到位,有损坏的应更换补齐。(3)、每个机位处附墙固定导向座应保证3个,且与建筑结构可靠连接。(4)、必须关闭控制线路电源。(5)、分组处端部脚手板、密封翻板、外侧安全网恢复必须到位。(6)、卸料平台卸荷必须可靠卸到建筑结构上。上述6项内容已全部完成和准备好后,由班长在“升降脚手架每次升降后使用申请与准许使用证上签署申请复查和签发准许使用证的申请,由现场项目负责人复查签发“升降脚手架准许使用证;升降后的升降脚手架在获得“升降脚手架准许使用证后
29、方可投入使用。 4、升降脚手架的维护 为了保证升降脚手架的正常使用,防止事故隐患,应定期对升降脚手架进展维护和保养。 1、定期对电动葫芦进展维护保养,加注润滑油,检查电动葫芦自锁装置,链条情况等。 2、检查构件焊接情况,悬挂端下沉情况,扣件松紧情况等。 3、检查吊挂件、钢丝绳与钢丝绳夹的松紧情况等。4、与时清理升降脚手架架体内的建筑垃圾。第八章 升降脚手架的拆除 根据本工程使用需要,升降脚手架在下降到组装起始位置时预以拆除。为确保拆架安全,升降脚手架的拆除必须按以下步骤进展。一、拆架前的准备工作1、拆除前现场升降脚手架施工技术人员必须对拆架的操作工人进展详细的安全技术交底。2、拆除前必须准备好
30、必须的安全防护用具(安全帽、安全带、手套等)和工具(扳手、工具包等)与通讯工具。3、拆除前必须去除架体内的所有建筑垃圾,尽量减少拆架时建筑垃圾坠落伤人的可能性。4、拆除前必须在拟拆架区域的下方设置安全警戒区域,未设置专人巡视,无关人员严禁进入警戒区域内。二、升降脚手架的拆除1、升降脚手架提升到顶或下降到组装起始位置后,按正常升降程序将架子固定好,定位承载扣件安装到位。2、按升降脚手架组装的逆程序拆除所有提升系统的:电器控制线路、提升设备、上下吊挂件等构件,然后分类吊到地面并堆放整齐或与时运离进展维护保养。注意小件吊离时必须用桶装或袋装后再吊离。3、按升降脚手架组装的逆程序,从分组处开始拆除升降
31、脚手架的钢管架体,拆除顺序为:架体顶部几步架外层防护安全网 拆除几步架外侧剪刀撑杆 拆除顶步架内踢脚板、脚手板 拆除栏杆、小横杆、大横杆 拆除可拆之立杆 重复上述步骤,逐步往下拆除架体。 4、升降脚手架拆除时,所拆除的升降脚手架架料必须边拆除边吊离,严禁集中堆放在架体上。5、升降脚手架拆除时,整个架子上不应站有与拆架无关的其他任何人员。6、整个拆除过程中,操作人员应严格遵守普通钢管脚手架的有关安全规定,系好安全带,戴好安全帽,穿好防滑鞋,所拆构件、杆件严禁抛扔。架子拆除后应与时将设备、构配件与架子材料运走或分类堆放整齐。架子拆除中,应注意配合外装修作业,与时将螺栓预留孔处的装修完成。 三、升降
32、脚手架拆除须知事项: 1、整个拆除过程中,操作人员应严格遵守“安全第一,预防为主的方针和普通钢管脚手架的有关安全规定,穿好防滑鞋,系好安全带,所有架料严禁抛扔。 2、架子拆除后所有架料严禁集中堆放在架子上,必须与时将设备、构配件与架子材料吊离,与时运走或分类堆放整齐。3、架子拆除中,应注意配合外装修作业,与时将螺栓预留孔处的装修完成。第九章 施工安全保证措施1. 安全组织网络图 XX市特辰科技股份某某安全生产管理保证体系公 司 总 部公司安全总监:华红卫公司安全督察部导座式升降脚手架安全督察员:某某保障性住房项目管理部负责人:某某保障性住房项目现场负责人:某某保障性住房兼职安全员:某某保障性住
33、房导座工升降脚手架操作队长:2. 各部门职责项目经理安全生产责任制一:对本项目管理的现场安全生产负全面管理和指导责任;二:认真贯彻执行国家有关劳动保护法令、制度以与本公司的安全生产规章制度,不违章指挥,对安全工作负直接责任;三:认真贯彻落实“安全第一,预防为主的指导方针,按规定搞好安全防X措施,把安全生产落到实处;四:每月对施工现场组织一次安全检查,并做好检查记录,发现违章,与时制止,按章处罚;五:对项目各管理与协管人员进展安全和遵章守纪教育;六:认真审该各单项工程施工方案,结合工地实际情况制定相应的安全措施;七:发生重大安全事故或未遂重大事故,要立即抢救伤员并保护现场和上报,并配合调查人员进
34、展调查分析;八:按时上报各种月报表;XX市特辰科技股份某某班组长安全生产责位一:班组长对施工现场的安全负直接安排落实与检查的责任;二:带领员工认真学习公司各项安全操作规程与现章制度,并具体安排落实对新工人进展考核,合格后方可正式上岗;三:每天按时召开班前会议,告知工人当天作业的有关安全须知事项、牢记“三不伤害原如此;四:作业前认真对机具设备、防护用品和作业区域的安全进展检 查,发现问题立即采取措施解决,解决后方可作业,解决不了应采取控制措施,并与时上报公司,确保安全生产;五:不违章指挥和违章作业、并有权拒绝一切违章指令;六:发生工伤事故时,应立即进展伤员抢救,并保护好事故现场,与时上报,协助事
35、故调查;七:发动工人献计献策,开展技术革新和安全竞赛活动,相互交流经验,达到共同提高技能水平的目的.XX市特辰科技股份某某工人安全生产责任制一、对本人施工操作的安全生产负直接责任,二、严格遵守公司与总包方施工现场有关安全生产操作规程与规章制度、纪律和升降架的导向座必须上齐上牢,密封板必须牢靠严密;三、牢记“安全第一、预防为主的方针。树立,安全生产人人有责的思想,积极参加安全活动,自觉承受安全教育,不断提高自我安全意示;四、认真学习掌握本工种安全操作规程和有关安全知识,服从指挥,不违章操作,并有权拒绝违章指挥;五、正确使用个人劳保用品,维护安全设施和安全标志,不得在施工现场玩耍、追逐和打闹,不得
36、擅自岗;六、发现重大隐患,与时上报有关领导处理,并有权越级上报实际情况;七、在施工中做到“不伤害自己、不伤害他人、不被他人伤害发杨团队精神,相互监视,改善劳动条件,促进安全生产;八、对施工中的各种安全问题与时消除或立即上报;XX市特辰科技股份某某3. 安全须知事项 在实施架子安装、升降、拆除时,应严格执行升降脚手架安全技术操作规程和执行国家有关安全施工法规,本着安全为主,质量第一的原如此,作好安全工作,对于本工程应重点注意以下事项: 1) 架子安装或拆除时,操作人员必须系好安全带,指挥与吊车人员应和架工密切配合,以防意外发生。 2) 架子升降时,架子上不得有除架工以外的其他人员,且应去除架上的
37、杂物如模板、钢筋等。 3) 架子操作人员必须经过专门的培训,取得合格证后方可上岗。 4) 严禁酒后上架操作。 5) 架子升降时倒链的吊挂点应牢靠、稳固,每次升降前应取得升降许可证后方可升降。 6) 为防架子升降过程中意外发生,架子升降前应检查摆针式防坠器的摆针是否灵活,摆针弹簧是否正常。 7) 应对现场施工人员进展升降脚手架的正确使用和维护的安全教育,严禁任意拆除和损坏架体结构或防护设施,严禁超载使用,严禁直接在架子上将重物吊放或吊离。 8) 架子与建筑物之间的护栏和支撑物,不得任意拆除,以防意外发生。 9) 架子升降过程中,架子上的物品均应去除,除操作人员外,其他人员必须全部撤离。不允许夜间
38、进展架子升降操作。 10) 施工过程中,应经常对架体、配件等承重构件进展检查,如出现锈蚀严重,焊缝异常等情况,应与时作出处理。 11) 升降完成后应立即对该组架进展检查验收,经检查验收取得准用证后方可使用。 12) 架上高空作业人员必须佩带安全带和工具包,以防坠人坠物。 13) 施工过程应建立严格检查制度,班前班后与风雨之后等均应有专人按制度进展认真检查,经常注意是否出现锈蚀严重,焊缝异常等危与安全的隐患情况,如发现应与时进展处理,必要时为了保证安全,宁可向土建负责人提出申请进展停产整改,也不能勉强继续施工。14) 甲方应遵守乙方升降脚手架安全操作规程,假如其它工种人员在作业中不按升降脚手架安
39、全操作规程或高空作业有关规定而作业所引起意外事故,均由甲方或违章者自行负责承当相应责任。4. 升降脚手架特别重点安全事项导座式升降脚手架在使用、升降全过程中都要重点注意以下几项升降脚手架特别重点安全事项:a) 安装提升上吊挂件处的建筑结构承载能力必须满足承力要求和安装尺寸要求,否如此必须有公司技术部门批准的专题方案后,方可继续施工,己拉裂或有损伤的预留孔严禁再做为安装提升上吊挂件的附墙螺栓孔使用b) 所有上吊点必须采用设计定型的钢制吊挂件,严禁采用钢丝绳替用c) 下吊挂点必须按设计要求进展安装,与导轨主框架有可靠的钢制构件连接e) 提升用电动葫芦必须有出厂合格证书,应选用7.5t电动葫芦,升降
40、期间应按要求维护保养,电动葫芦所有升降承重构件:吊钩、链条、承重销等,在每次升降前都要仔细检查,发现有损伤拉裂和裂纹的必须维修合格后方可使用,严禁电动葫芦带故障工作f) 提升机构的安装连接与架体构架间的相互连接必须按设计要求正确连接和结实可靠。g) 升降时严禁无关人员进入架子内,其下方也不得有人。5. 质量、安全保证措施 1) 我公司经过数年的施工经验与技术认证,制定了详细的企业标准,“建筑升降脚手架,升降脚手架安全技术规程用以保证升降脚手架的设计、制造、使用各个环节的安全性、适用性。 2) 在升降脚手架的组装、使用中,按照企业标准与安全技术操作规程中,有针对性的实行各级、各阶段的检查、验收制
41、度:3) 架体组装过程中,各班组应认真的自检、复检,再申报中验检,最后与施工总包方联合验收认可之后才能使用,验收标准见附表 4) 架子使用中公司主要在以下三个阶段进展控制验收:升降脚手架的升降前验收,验收合格后,下达升降许可证,具体内容见附表。升降过程的控制,升降脚手架的每次升降,必须设置现场总指挥,并记录升降过程,具体见附表。升降完成后,必须对架体再进展一次全面的检查,合格后下达准用证,具体见附表。 5) 我公司在管理中实行专管员责任制,各级管理中制订具体的经济奖惩制度,签订合同,责任落实到人,做到有章可循,有合同可依具体内容采用检查评分的形式进展,见附表。第十章 升降脚手架的事故防X与应急
42、预案为加强对突发安全事故处理的综合指挥能力,提高紧急救援反响速度和协调水平,确保我公司迅速有效地处理各类突发安全事故,将突发安全事故对人员、财产和环境造成的损失降至最小程度,最大限度地保障工人的生命财产安全,结合我公司和工地的实际情况,特制定本应急预案。一、应急预案适用X围1因质量缺陷而引起的突发安全事故:葫芦断链、升降脚手架构配件焊缝开裂、破坏等。2因人为因素而引起的突发安全事故:高空坠物、触电、机械损伤、人员坠落、火灾等。3因社会对抗和冲突而引发的突发安全事故:罢工、刑事案件等。二、实施原如此1、对突发安全事故的处理,由公司统一指挥协调相关部门,保证对突发安全事故的有效控制和快速处置。 2
43、将事前预防与事后应急有机结合,按照突发安全事故应急处理时的要求,把应急管理的各项工作落实在日常管理之中,提高安全防X水平。 3、严格执行国家有关法律法规,根据突发安全事故发生的具体情况实行预警,对突发安全事故的报告、控制实施依法管理和处置。 4、发生突发安全事故充分利用和发挥现有资源作用,对已有的各类应急指挥机构、人员、设备、物资、信息、工作方式进展资源整合,保证实现公司的统一指挥和调度。 5、建立预警和处置突发安全事故的快速反响机制,保证人力、物力、财力的储藏,一旦出现危机,确保发现、报告、指挥、处置等环节的严密衔接,与时应对。三、突发安全事故应急处理措施1、因质量缺陷而引起的突发安全事故
44、应急处理措施:1升降脚手架升降时葫芦断链,造成升降脚手架局部下坠,由于升降脚手架有可靠的防坠装置,升降脚手架最多下坠200mm。该突发安全事故发生后,所有电动葫芦立即停机。一局部操作人员立即安装该榀与与之相临的升降脚手架的定位扣件,另一局部操作人员立即利用备用的电动葫芦更换断链的电动葫芦。电动葫芦安装就位后,调平升降脚手架,然后才可进展升降脚手架的升降作业。预防措施:每次升降前对电动葫芦进展全面维护保养,检查提升环链的焊缝情况,发现异常,立即更换处理。2升降脚手架构配件焊缝开裂、破坏等。升降脚手架使用中应定期进展外观检查。发现构配件焊缝开裂、破坏的,能立即更换的应该立即更换,不能更换的应加固并
45、焊接结实使之符合使用要求。预防措施:升降脚手架构配件进场前对构配件进展全面检查,合格后方可使用,升降脚手架每次升降前后应该对升降脚手架构配件进展全面的检查,发现不合格的构件应该立即更换或整修直到合格。2、因人为因素而引起的突发安全事故应急处理措施:1人员坠落、高空坠物而造成的人员伤亡事故的,首先将伤员立即送往医院或打医院120急救,并保护好现场,承受事故调查,同时上报公司安委会。事故处理必须按照“四不放过原如此来处理。 预防措施:每次升降前后对升降脚手架的安全防护措施进展全面检查并专人负责,对升降脚手架操作人员和其他工种进展相应的安全技术交底,促使相关操作人员依照施工安全操作规程施工。2触电、机械损伤而造成的人员伤亡事故的,当事人或发现人应立即切断电源、停机,来不与断电时可用绝缘体挑
