1、住宅楼项目悬挑式脚手架工程安全施工方案目录1. 编制依据12. 工程概况23. 施工安排44. 施工准备45. 主要施工方法及措施76. 质量验收标准147. 安全技术管理措施158. 安全应急救援预案17附:悬挑架平面图悬挑架局部详图1.编制依据序号文件名称文件编号1建筑施工扣件式钢管脚手架安全技术规范JGJ130-20112建筑施工高处作业安全技术规范JGJ80-19913建筑施工安全检查标准JGJ59-20114建筑结构荷载规范GB50009-20125混凝土结构设计规范GB50010-20106X市建筑工程施工安全操作规程DBJ01-62-20027建设工程施工现场安全防护、场容卫生、

2、环境保护及保卫消防标准DBJ01-83-20038关于加强施工用钢管、扣件使用的通知京建材200672号9钢管脚手架扣件GB15831-200610钢管脚手架、模板支架安全选用技术规程DB11/T583-20082.工程概况序号项目内容1工程名称1#配套楼、3#-5#住宅楼、地下车库人防出入口及地面管理用房(XX乡A3地块居住项目)2工程地址3建设单位4设计单位5监理单位6勘察单位7质量监督单位8施工总承包单位9计划开竣工日期2.1建筑设计概况序号楼座名称地下建筑面积(m2)地上建筑面积(m2)建筑面积(m2)楼层(地下/地上)建筑檐高(m)建筑层高(m)抗震等级13#住宅楼159.05499

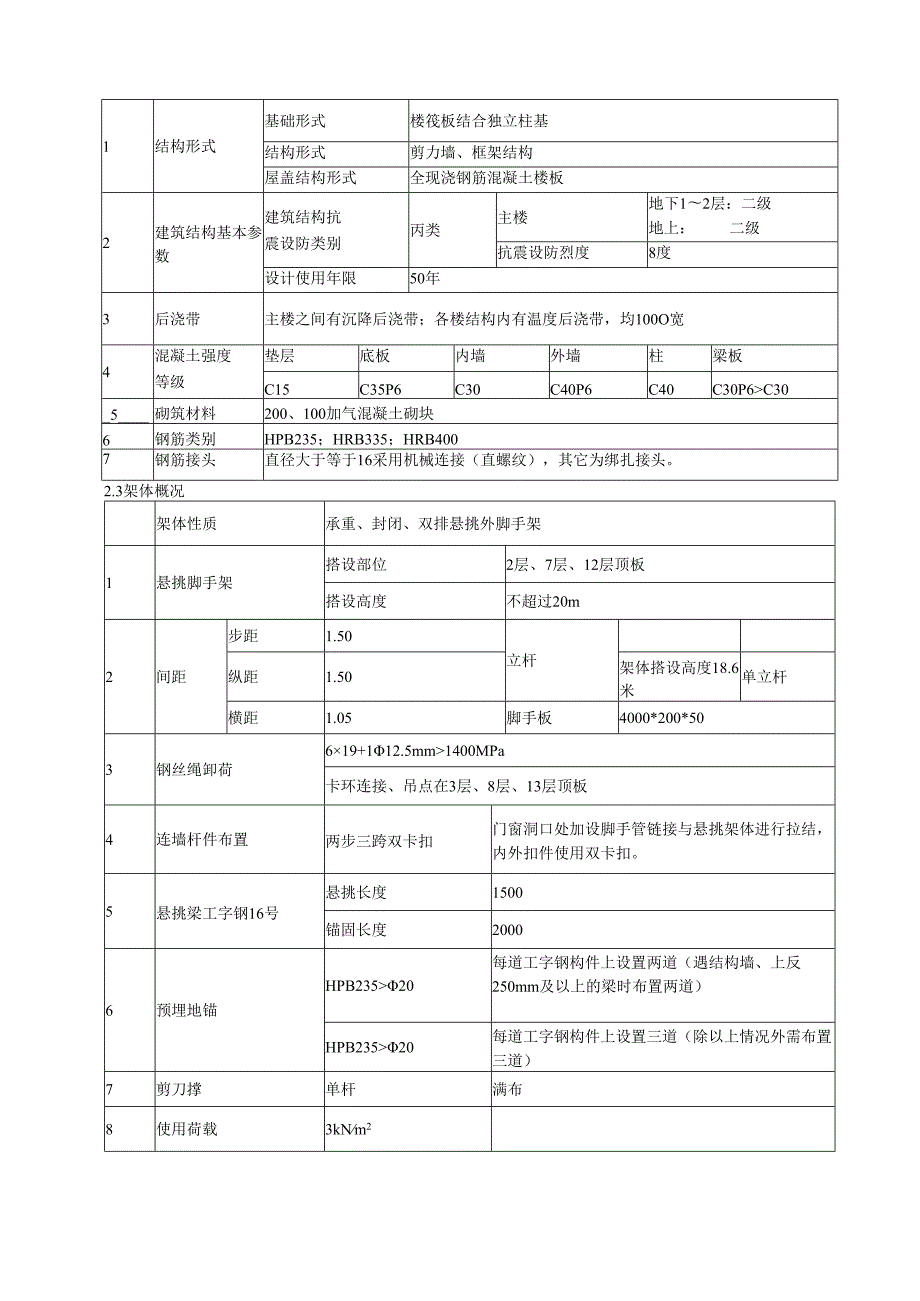

3、6.155155.202/11353.1二级24#住宅楼729.716459.107188.812/1753.63.1二级35#住宅楼3312.7321290.274396.722/1729.93.1二级2.2结构设计概况序号项目内容1结构形式基础形式楼筏板结合独立柱基结构形式剪力墙、框架结构屋盖结构形式全现浇钢筋混凝土楼板2建筑结构基本参数建筑结构抗震设防类别丙类主楼地下12层:二级地上:二级抗震设防烈度8度设计使用年限50年3后浇带主楼之间有沉降后浇带;各楼结构内有温度后浇带,均100O宽4混凝土强度等级垫层底板内墙外墙柱梁板C15C35P6C30C40P6C40C30P6C30_5砌筑材
4、料200、100加气混凝土砌块6钢筋类别HPB235;HRB335;HRB4007钢筋接头直径大于等于16采用机械连接(直螺纹),其它为绑扎接头。2.3架体概况架体性质承重、封闭、双排悬挑外脚手架1悬挑脚手架搭设部位2层、7层、12层顶板搭设高度不超过20m2间距步距1.50立杆纵距1.50架体搭设高度18.6米单立杆横距1.05脚手板4000*200*503钢丝绳卸荷619+112.5mm1400MPa卡环连接、吊点在3层、8层、13层顶板4连墙杆件布置两步三跨双卡扣门窗洞口处加设脚手管链接与悬挑架体进行拉结,内外扣件使用双卡扣。5悬挑梁工字钢16号悬挑长度1500锚固长度20006预埋地锚
5、HPB23520每道工字钢构件上设置两道(遇结构墙、上反250mm及以上的梁时布置两道)HPB23520每道工字钢构件上设置三道(除以上情况外需布置三道)7剪刀撑单杆满布8使用荷载3kNm29架体用途只用于结构期间外墙施工中安全防护和工人操作的站立行走IO悬挑楼层混凝土强度等级C30根据本工程施工工期、楼层高度、平面形式及结构类型,拟采用型钢悬挑双排外脚手架;架体分三次悬挑,高度不大于20m,分别在2层、7层、12层顶板、悬挑采用16#、18#工字钢(详见平面图)。所有钢梁预埋位置楼层上都需要进行回顶。依次向上搭设时要求每次搭设高度不超过2倍的步距。3 .施工安排3.1施工部位及工期要求楼号第
6、一次搭设时间第一次拆除时间第二次搭设时间第二次拆除时间第三次搭设时间第三次拆除时间320*年*月*日20*年*月*日20*年*月*日20*年*月*日420*年*月*日20*年*月*日20*年*月*日20*年*月*日20*年*月*日20*年*月*日520*年*月*日20*年*月*日20*年*月*日20*年*月*日20*年*月*日20*年*月*日3.2劳动组织3.2.1 设安全监督检察人员周生海,持证上岗,对脚手架的安装、拆除进行检查和管理。确保脚手架的搭设和使用符合方案要求,监督检查工人各项安全操作项目。3.2.2 外施队成立专业脚手架班组,并设置专业工长负责管理。3.2.3 人员部署序号人员人
7、数1安全员22专业工长43架子工204焊工44 .施工准备4.1 技术准备4.1.1 施工技术人员熟悉图纸,根据结构特点,并编制详细的施工方案,指导施工。4.1.2绘制脚手架平面布置图,明确预埋件位置,间距。4.L3进行逐级技术交底、安全交底:专业工长以书面形式向外施队工长进行交底,说明施工方法、路线布置、技术要点及质量标准;外施队工长以口头形式向各施工班组进行交底,交底要有针对性,要针对关键部位提出具体安全措施和技术要求。4.L4施工人员用工手续齐全,备齐特殊工种上岗操作证及培训证书,并报技术质量部备案。4.2材料机具准备4.2.1构配件规格与要求钢管:外径为48.3mm,壁厚为3.6mm,
8、不得低于3.Omm钢管应平直光滑,无裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。钢管应有产品合格证,必须涂有防锈漆并严禁打孔。扣件:采用可锻造铸铁制作的扣件,其材质应符合现行国家标准钢管脚手架扣件GB15831-2006o新扣件必须有产品合格证。旧扣件应有近期的检测报告,使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。试验要求:扣件超过288个开始做试验,每100OO个做一组。木脚手板:采用杉木或松木制作,其长度为26m,厚度不小于5cm,宽度2325cm,不得使用有腐朽、裂缝、斜纹及大横透节的板材。两端头应设直径为4mm的镀锌钢丝箍两道。安全网:宽度不得小于3m
9、长度不得大于6m,网眼不得大于IOCm,必须用维纶、棉纶、尼龙等材料,严禁使用损坏或腐朽的安全网和丙纶网。密目安全网只准做立网使用。4.2.2材料构配件用量表(仅供参考)材料部门要根据现场计划提前作好材料进场准备工作,做到及时进场。材料名称规格单位数量进场时间工字钢梁16号根300工字钢梁18号根120立杆48.3*3.6ImI*6000m根500小横杆48.3*3.6ImI*1500m根500干48.3*3.6ImI*6000m根350扣件三个13000慰专个3000慨个300050厚栩呼板长4n、宽0.20.3mM3130密目安全网1.56mHl24500大眼安全网36m2m5000钢丝
10、绳61912.5m500钢丝绳卡具FY-12.5个1504.3 现场准备4. 3.1现场设置脚手架堆放场地,要求场地地面平整,坚实;不同长度的钢管要分开码放。5. 3.2检验合格的构配件应按品种规格分类堆放整齐平稳堆放场地不得有积水。6. 3.3现场设置卡扣库房,由材料组管理,实行领用登记制度。7. 3.4脚手架搭设区域内的障碍物提前清除。4.4 劳务人员培训4.4.1架子工须体检合格并经特种作业人员安全技术管理规则考核和安全教育培训,考试合格后持证上岗。4.4.2脚手架搭设人员必须是经过国家现行标准特种人员安全技术考核管理规则考核合格的专业架子工,应持有特种作业上岗证书。1. 4.3上岗人员
11、定期体检,合格者方可持证上岗。4. 4.4项目部技术组按规定对相关部门进行方案、措施交底(包括书面、口头)外,每周分包队伍管理层向其操作层总结前一周工作中的问题,技术组、安质组一同参加。5.主要施工方法及措施5.1 工艺流程5.1.1 钢梁悬挑脚手架1排活一2预埋地锚一3安装16工字钢-4焊接工字钢16#-5纵向扫地杆一6立杆一7横向扫地杆f8第一步大横杆f9第一步小横杆f10第二步大横杆f11第二步小横杆f12重复10、11步骤至设计高度一13连墙件一14剪刀撑一15脚手板、护身栏、挡脚板一16安全网5.2 悬挑钢梁1.1 .1在二层顶板上预埋地锚,外挑16工字钢梁,间距L5m,外挑长度L5
12、m,锚固长度2.0m在外挑工字钢上(与立杆对应位置外)焊接IOCm长直径25的钢筋,立杆插在钢筋上,在转角部位外挑工字钢上(与立杆对应位置外)焊接16#工字钢,在工字钢钢上焊接IOCm长直径25的钢筋,将立杆插在16#工字钢钢上。(根据平面图标识未注明的工字钢均为18#工字钢,锚固长度取1.25倍的悬挑长度使用)。1.2 .2外挑的钢梁端头的底侧焊接20的钢筋吊环,穿钢丝绳,满包裹边梁卡环卡紧。两端卡环均不少于四个,挂在结构墙体上。5. 2.3悬挑双排脚手架立杆纵距为1500mm,步距1500mm,里皮立杆距墙300mm,排距为1050mmo5, 2.4扫地大横杆距工字钢表面250mm,大横杆
13、步距1.5IlI,小横杆端头距结构0.1m,小横杆搭载大横杆上,外排架内侧满挂密目安全网全封闭。要求所有斜拉结点处的小横杆端头要距结构面IOcm以上做为水平压杆,并在拉结点处设置双扣件。6, 2.5,如遇工字钢、钢丝绳要穿过楼层周边剪立墙的情况,可采取预留孔洞后施工的方法,现场要根据实际情况进行处理。5.2.6悬挑钢梁支承点设置在结构剪力墙及结构梁上。5. 2.7、架体平面布置图中转角处架体锚固长度与悬挑长度应按比例相应放大。5. 3.1立杆纵距为L5m,横距为L05叫里杆距外墙皮300mm。相邻立杆的接头位置应错开布置在不同的步距内,与相近大横杆的距离不宜大于600mm,立杆与大横杆用扣件扣
14、紧,立杆的垂直偏差不大于90mmo6. 3.2架子必须在所有转角处设置一根立杆,立杆顶端应至少高出作业层L5m,接长必须采用对接扣件连接。两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相邻接头在高度方向的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的l3o5 .3.3底立杆应按立杆接长要求选择不同长度的钢管交错设置,至少要有两种适合的不同长度的钢管作为立杆。6 .3.4脚手架必须设置纵、横向扫地杆,纵向扫地杆应采用直角扣件固定在距垫板不大于20OmIIl处的立杆上,横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。当立杆基底不在同一标高时,必须将高处的纵向扫
15、地杆向低处至少延长两跨与立杆固定,高低差不大于1m,靠边坡上方的立杆距边坡的距离不小于500mmo5. 3.5立杆接长必须采用对接扣件接长。5.4水平杆5. 4.1大横杆5.4. L1纵向水平杆(大横杆)步距为L5m从底部开始将相邻的大横杆与立杆用十字扣件相接。连接大横杆的一字扣件,开口应朝架子内侧,螺栓要向上。上、下横杆的接头位置应错开布置在不同的立杆纵距中,与相邻立杆的距离不大于50Omnb同一排横杆的水平偏差不大于该片脚手架总长度的1/300,且不大于50mm。5.5. L2大横杆设置在立杆内侧,其长度不小于3跨即4.5IIb用直角扣件固定在立杆上。5. 4.1.3大横杆接长采用对接扣件
16、连接。两根相邻大横杆的接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不宜小于500mm;各接头中心至最近主节点的距离不宜大于纵距的l3o500纵向水平杆接头位置示意图5. 4.2小横杆5. 4.2.1小横杆向内挑出的长度在200mmo靠近立杆布置,上下层小横杆应沿立杆左右两侧对称布置,用直角扣件固定在大横杆上,扣件盖板的边缘至杆端距离不小于100mmo主节点处必须设置一根小横杆。用与拉接的小横杆用直角扣件固定在立杆上。5. 4.2.2小横杆在立杆与墙体间空隙处应有探出端,此杆在外墙模板支设时需临时支承墙体模板,需做斜支撑加强,斜支撑长度不得小于2m,用直角扣件固定在
17、附加大横杆上,附加大横杆将小横杆的探出端连成整体,小横杆在大横杆之上。5. 4.2.3主节点处两个直角扣件的中心距不应大于150mmo5.5脚手板5. 5.1脚手板应层层铺平,铺稳,满铺。5.5. 2脚手板应设置在不少于三根小横杆上,铺稳铺牢,板头应压牢。5.5.3 脚手板铺设尽量采用对接平铺,在对接处,与其下两侧支撑横杆的距离应控制在300mm以内,脚手板外伸长度130150mm。5.5.4 脚手板采用搭接铺放时,接头必须支在小横杆上,其搭接长度不得小于200IIIllb小横杆伸出大横杆的长度不应小于100mmo5.5.5脚手板在以下部位应和其下支承横杆绑扎固定:脚手架的两端和拐角处;沿板长
18、方向每隔15-20m;其它可能发生滑动和翘起的部位。绑丝不细于14#铅丝。5.5.6作业层端部脚手板探头长度W150mm,其板长两端固定在纵向水平杆上。5.5.7当脚手板长度小于2m时可采用两根小横杆支承,但应将脚手板两端与其可靠固定,以防倾翻。/1301/300/1QO/1OO/脚手板接头示意图5.6 连墙件的设置5. 6.1采用刚性连接方式,连墙体杆用两根48ClIl短管用直角扣件中间固定于墙体上。连墙杆在垂直间距不应大于楼层层高,水平间距不大于4.5m的位置上设置,设置时尽量靠近主节点,偏离主节点的距离不应大于30cm。应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其它可
19、靠措施固定,布设形式如下图。门窗洞口采用短向拉接,钢管长度过门窗洞口边缘250三以上。架体边缘及转角处IM范围内必须设拉结点.(1)(2)5.7 卸荷的设置5.7.1 卸载点的布置,根据架体搭设高度,采用两道卸载,第一道为钢梁卸荷,第二道为架体卸载(在架体中部详见附图)。卸荷点横向间距为3m5.7.2 采用6X19+1巾12.5钢丝绳兜挂,在梁上预埋20的圆钢,钢丝绳与预埋圆钢进行拉结。5.7.3对架体也需要卸荷,第一道卸荷位置在6层楼板,第二道卸荷位置在12层楼板,第三道卸荷位置在15层楼板。采用6X19+1巾12.5钢丝绳挂住架体(详见平面图)。5.8 剪刀撑的设置5. 8.1剪刀撑斜杆的
20、接头必须满足搭接长度N100OIlm,连接扣件不少于3个。6. 8.2剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立柱上,旋转扣件中心线距主接点的距离不应大于150mmo7. 8.3架子剪刀撑在整个架子外侧全高范围内布置,在长向范围内连续布置不得间断,剪刀撑水平夹角45。60。5.9 防护1. 9.1水平安全网采用网绳绑扎,不得遗漏,绑挂楼层同满铺脚手板的楼层。2. 9.2安全立网随施工楼层同步上升,并高出楼层L5m以上,以保证作业的安全。3. 9.3施工中应随时检查安全网的支挂是否牢固,发现网片有空缺、断绳等应及时修补,网片内有杂物及时清除。5. 9.4铺脚手板的楼层必须搭设护
21、身栏杆,外排立杆每步居中处均搭设一根大横杆用做护身栏杆。6. 9.5整个架子临空面用密目安全网封严,使用专用绑绳与架体固定。7. 9.6在架体内每四步水平方向设一道水平大眼安全网。8. 9.7在首层满铺脚手板,并挂一道安全网。5. 9.8架体与主体结构间的满铺脚手板,并在其下面满挂水平安全网。5.10水平安全网的搭设在二层顶板处距地面大于5m高处设置水平安全网,宽6米,安全网设两道,必须四面交圈,完全封闭。以上每隔三层且不大于IOnl要固定一道3m宽的水平安全网。安全网的外边沿高于内边沿1m。作业层外挑架底部必须设置一道水平网,以防高空坠落物体。首层褛面水平安全网支设示意图5.11脚手架的检查
22、与维护5.11.l脚手架使用中,应定期检查下列项目5.11.L1杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求。5.11.L2底座是否松动。5.11.1.3悬挑钢梁地锚是否牢固有效。5.11.1.4安装后的扣件螺栓拧紧扭力矩应用扭力扳手检查,抽样办法应按随机均布原则进行。不合格的必须拧紧,直至合格为止。1.1.1. .5安全防护措施是否符合要求。5.12 脚手架的维护1.1. 12.1由现场架子工长指派专人进行日常的各种脚手架的检查与维护。重点在各架子的受力杆件的紧固,由技术组提供指导。5.12. 2由项目部每月定期组织对脚手架周边的检查,以及不定期的抽查,及时纠正发现的问题。5
23、13. 3对工程所需的各类料具分类存放,并有单独的堆放场地,并保证堆放场地干燥、清洁,以免锈蚀料具。5.13 脚手架的拆除5. 13.1拆除前必须完成以下准备工作5.13.L1全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合安全要求。5.13.L2全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求。5.13.1.3根据检查结果补充完善施工组织设计中的拆除顺序和措施,经主管部门批准方可实施。5.13.1.3由脚手架工程负责人进行拆除安全技术交底。5.13.1.4清除脚手架上杂物及障碍物。5.13.1.5脚手架的拆除根据外檐施工要求进行拆除,拆除时划出工作区,禁止一切人员进入,同时
24、设专人看守。5.13.2拆除应符合以下要求5.13.2.1架子下方设隔离区,进行围挡,设专人看护。拆除作业必须自上而下逐层进行,严禁上下同时作业。拆除顺序与搭设顺序相反,即后搭的先拆。5.13.2.2连墙件必须随脚手架逐层拆除,禁止先将连墙件整层或数层拆除后再拆脚手架。5.13.2.3卸荷钢丝绳拆除必须水脚手架逐层拆除,严禁先将钢丝绳整体拆除后再拆除脚手架。5.13.2.3当脚手架拆至下部最后一根长立杆的高度时,先在适当位置搭设临时抛撑加固后,再拆除连墙件。5.13.2.4脚手架采取分段、分立面拆除,对不拆除的脚手架两端按本方案搭设方法设置连墙件和横向斜撑加固。5.13.2.5各种构件严禁直接
25、抛掷至地面。5.13.2.6运至地面的构配件及时检查、整修与保养,并按品种、规格随时码堆存放。5.13.2.7在拆除过程中,凡已松开连接的杆配件应及时拆除运走,避免误扶和误靠已松脱连接的杆件。5.13.2.8拆下的杆配件应以安全的方式运出或吊下,严禁向下掷抛。在拆除过程中,应做好配合、协调工作,禁止单人进行拆除较重杆件等危险的作业。6.质量验收标准6.1 脚手架在下列阶段进行检查与验收:1 .1.1作业层上施加荷载前;2 .1.2搭设完1013m高度后;6 .L3达到设计高度后;7 .L4遇有六级大风、大雨及大雪后,停用超过一个月。6. 2脚手架搭设要求、允许偏差应满足下表要求项次项目技术要求
26、mm)容许偏差(mm)检查工具1悬挑钢梁及预埋地锚350010卷尺2验收垂直度偏差/100经纬仪或线坠卷尺3间距步距150020钢板尺纵距150050排距1050204水平杆高差一根杆的两端/20水平尺同跨内外步杆高差/105横杆外伸长度偏差200-50钢板尺6扣件安装主节点处各扣件中心点相互距离150150卷尺同步立杆上两相邻对接扣件的高差500500立杆上对接扣件距主节点的距离H3600横杆上对接扣件距主节点的距离13500扣件螺栓拧紧力矩4065Nm4065Nm扭力扳手7剪刀撑与地面的倾角45654565角尺8脚手板外伸长度对接130150130150卷尺6.2.1悬挑式脚手架7.安全
27、技术管理措施1. 1脚手架搭设人员必须是经过按现行国家标准特种作业人员安全技术考核管理规则(GB5036)考核合格的专业脚手架工。上岗人员定期体检,合格者方可持证上岗。搭设脚手架人员必须戴安全帽、系安全带、穿防滑鞋。7. 2作业层上的施工荷载符合设计要求,不得超载。不得将模板支架、缆风绳等固定在脚手架上;严禁悬挂起重设备。8. 3在脚手架使用期间,严禁拆除主节点处的纵、横向水平杆,纵、横向扫地杆和连墙杆等重要受力杆件。9. 4若在使用中发现钢丝绳的安全弯钩被拉直,立即向有关部门报告。10. 5操作层脚手板与结构外皮缝隙处用安全网兜牢。11. 6操作层外侧设挡脚板,其高度不低于180mmo12.
28、 操作层满铺脚手板,脚手板连接牢固,铺设严密,不得有探头板。13. 脚手架端头处,挡脚板、护身栏同样设置,并于外侧满挂安全网。14. 脚手架各杆件相交伸出的端头,均要大于100Omm,以防杆件滑脱。15. 0脚手架搭设前由专业工长对操作者进行交底,所有人员必须持证上岗,非脚手架工严禁操作,脚手架未搭好之前非脚手架工严禁上脚手架。16. 脚手架搭设完毕,逐段经过验收合格后,才能使用;注意保护好安全网,未经同意,任何人不得擅自拆解安全网,不得擅自拆改脚手架。17. 2大风、大雨、大雪后,对脚手脚手架要及时进行检查,发现问题及时处理。18. 13在脚手架上同时进行分层作业时,各作业层之间应设置可靠的
29、防护棚挡(在作业层下搭棚布或小孔强网等)以防上层坠物伤及下层作业人员。19. 14必须有良好的防电、避雷装置,脚手架、垂直运输架等有可靠的接地装置。在脚手架各转角部位焊接中10钢筋作为避雷装置,钢筋应高出架体L5m,下部接地2m20. 15在脚手架上进行电、气焊作业时,必须有防火措施和专人看守。21. 16首层出入口设防护棚,棚上满铺脚手板、挂安全网。22. 7电梯井口、各种洞口周围及楼梯段边均设置防护栏杆。718施工外用电梯两侧设防护栏,卸料平台口设活动防护栏杆。23. 9搭拆脚手架时,地面设围栏和警戒标志,并派专人看守,严禁非操作人员入内。24. 20双排架子外排里侧应满挂安全网,操作层脚
30、手板与结构外皮缝隙处用安全网兜牢。25. 21大横杆的搭设应错开布置在立杆的内外两侧,以减少立杆偏心受载情况。26. 22施工区域内搭设的人行马道须钉防滑条,其两侧设置防护栏。27. 23施工外用电梯两侧设防护栏,卸料平台口设活动防护栏杆。28. 24安全生产的方针是“安全第一,预防为主”。建立健全安全管理组织机构,落实个人责任制。29. 25时刻注意进行安全知识教育。施工人员开始操作前,主管人员必须对其进行面对面的技术安全交底,对施工方法及措施详细说明,并对施工环境及所需防护用具作全面、认真的检查,消除隐患。对所有施工人员均进行上岗前的安全培训,组织学习上级颁发的文件法规。30. 26施工操
31、作人员必须持证上岗,凡患有高血压、心脏病、恐高症等病或感身体不适的人员不许从事高处架子作业。施工操作人员进入施工现场必须戴好安全帽,并系好下颗带,穿好防滑鞋,操作时必须挂好安全带,且高挂低用。严禁酒后作业、带病作业。31. 27脚手架材料进场后有关人员必须对其逐一进行检查,合格品才能使用,要求钢管表面无裂缝、孔洞、结疤、毛刺、深划道或压痕。外径不同的钢管严禁混合使用。安全网必须有厂家提供的合格证。32. 8搭设时及时设置连墙件。拆架时,不过早拆除连墙件。开始搭设立杆时应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可拆除。33. 29悬挑架每步居中位置均需布置护身栏杆。脚手板必须满铺,板头应压
32、牢。要及时在外架体内每四层水平方向设一道大眼安全网。在架子、马道等出入口上方必须搭设双层木脚手板进行防护。整个马道外侧和架子临空面用密目安全网封严,挂网使用专用绑绳与架体固定。34. 30扣件螺栓拧紧扭力矩必须控制在40至65Nmo35. 31架子必须有良好的防电、避雷措施。在施工期间遇有雷电时,钢脚手架上的操作人员应立即离开。36. 32架子搭设好后由公司组织技术、安全和生产有关人员检查验收,符合要求后方可使用。37. 3架子使用人员上架子注意安全防止坠落。脚手架只能用于上人操作,不得用其加固模板,不得堆放材料及施加其它施工荷载。7. 34任何人不得任意拆改架子的基本构件、配件及连墙件,以免
33、影响架体的稳定,若因作业需要不得不拆除某些杆件和连墙件时,应征得项目部技术人员的同意,并采取可靠的弥补加固措施。7. 35外架子施工各种活荷载总计不得超过3kNm2o7. 36所有外用脚手架涂刷黄色油漆,剪刀撑涂刷红白相间的油漆,间距50OnIm,挡脚板180高,涂刷红白相间斜向油漆,间距200mm,角度75度,悬挑架外立面每三层布置一道。要求悬挑钢梁下部用多层板全部包住,多层板水平方向需尽量保证在一个水平线上,然后涂刷红白相间斜向油漆,间距20OnInb角度75度。8.安全应急救援预案8.1 预案说明1 .1.1根据中华人民共和国安全生产法为了保护企业从业人员在生产建设过程中的身体健康和生命
34、安全,保证在建筑施工中出现生产安全事故时,能够及时进行应急救援,最大限度降低人员和财产损失,特制定该工程大型脚手架与高处坠落专项应急救援预案。8 .L2必须严格遵照执行,严肃法律、法规,落实责任到人。8.2 成立应急救援组织机构8. 2.1应急救援领导小组组长:副组长:成员:9. 2.2应急救援指挥组指挥长:副指挥长:成员:10. 岗位职责10.1.1 挥长:负责召集领导小组成员,下达指令,决策救援目的、方案、步骤等重大事项,统一协调指挥救援实施全过程。10.1.2 指挥长:负责整体指挥事故现场救援,掌握现场实际情况,督促救援方案的落实实施,了解现场伤员情况,遇有特殊情况,及时果断调整救援方案
35、8.3.3指挥职责:8.3.3.1执行指挥长指令,按照救援方案、步骤负责指挥现场救援行动,争时间,抢速度,把事故造成的损失减少到最小程度。8.3.3.2协调应急救援过程中出现的其它问题。8.3.3.3负责对伤员治疗情况跟踪。8.3.3.4配合上级部门,参与事故的调查和处理。8.3.3.5救援完成,事故现场处理完后与相关部门确认恢复生产条件,及时恢复生产。8.3.4应急救援领导小组其它人员职责:8.3.4.1 按照自己专业岗位职责,服从指令,根据救援方案、步骤,尽职尽责,搞好专业协调。8.3.4.2 积极参与现场救援,随时根据救援过程中的情况变化,参与特殊问题处理,完善救援行动全过程。8.3.
36、4.3 事故、事件救援完成后,在施工现场恢复生产过程中尽到自己专业岗位职责。8.3.4.4 3.5应急救援实施机构职责:8.3.4.5 3.5.1立即赶赴事故现场,了解情况协助总指挥实施救援预案。8.3.5.2 观察现场情况,判断现场仍然存在的不安全状态,采取处理措施,尽可能减少人员及财产损失,防止事态扩大。8.3.5.3 3.5.3协助上级事故调查,收集整理与事故处理有关的各种资料。8.3.5.4 事故现场处理完后,确认恢复生产条件,对脚手架的修复重搭进行正式验收,协助恢复生产。8.3.5.5 救援组成员,按照本单位、本岗位,应急预案责任分工,服从指挥,各尽其职,参与完善救援行动。8.4应急
37、救援工作流程8.5大型脚手架与高处坠落安全事故预测8.5.1大型脚手架出现变形等事故征兆。8.5.2大型脚手架失稳引起坍塌及造成人员伤亡。8.5.3高处作业人员违章操作,不正确使用安全防护用品,人为造成高处坠落事故。8.5.4由于防护设施缺陷,作业人员自我保护意识差,造成高处坠落事故。8.6 应急救援物资储备施工现场必须储备必要的急救器材和排险、抢险物资。8.6.1 伤员抢救器材:氧气枕头、硬质托板、急救包、止血带、绷带、担架等。8.6.2 排险、抢险物资:5t倒链2个、配备相应的索具、卡具、钢丝绳、气割设备工具一套。上述所有器材物资必须建立台帐,并有专人负责日常管理。8.7 大型脚手架出现变
38、形事故征兆时的应急措施8 .7.1脚手架赖以生根的悬挑钢梁挠度变形超过规定值,应对悬挑钢梁后锚固点进行加固,钢梁上面用钢支撑加U形托旋紧后顶住屋顶。预埋钢筋环与钢梁之间有空隙,须用马楔备紧。吊挂钢梁外端的钢丝绳逐根检查,全部紧固,保证均匀受力。9 .7.2脚手架卸荷、拉接体系局部产生破坏,要立即按原方案制定的卸荷拉接方法将其恢复,并对已经产生变形的部位及杆件进行纠正。如纠正脚手架向外张的变形,先按每个开间设一个5t倒链,与结构绷紧,松开刚性拉接点,各点同时向内收紧倒链,至变形被纠正,做好刚性拉接,并将各卸荷点钢丝绳收紧,使其受力均匀,最后放开倒链。8.8 大型脚手架失稳引起倒塌及造成人员伤亡时
39、的应急措施8.8.1 迅速确定事故发生的准确位置、可能波及的范围、脚手架损坏的程度、人员伤亡情况等,以根据不同情况进行处置。8.8.2 划出事故特定区域,非救援人员未经允许不得进入特定区域。迅速核实脚手架上作业人数,如有人员被坍塌的脚手架压在下面,要立即采取可靠措施加固四周,然后拆除或切割压住伤者的杆件,将伤员移出。如脚手架太重可用吊车将架体缓缓抬起,以便救人。如无人员伤亡,立即实施脚手架加固或拆除等处理措施。以上行动须由有经验的安全员和架子工长统一安排。8.9 预防高处坠落措施8. 9.1加强安全自我保护意识教育,强化管理安全防护用品的使用。9. 9.2重点部位项目,严格执行安全管理专业人员
40、旁站监督制度。10. .3随施工进度,及时完善各项安全防护设施,各类竖井安全门栏必须设制警示牌。11. .4各类脚手架及垂直运输设备搭设、安装完毕后,未经验收禁止使用。12. .5安全专业人员,加强安全防护设施巡查,发现隐患及时落实解决。8.10 发生高处坠落事故的抢救措施8. 10.1救援人员首先根据伤者受伤部位立即组织抢救,促使伤者快速脱离危险环境,送往医院救治,并保护现场。察看事故现场周围有无其它危险源存在。9. 10.2在抢救伤员的同时迅速向上级报告事故现场情况。8. 10.3抢救受伤人员时几种情况的处理。如确认人员已死亡,立即保护现场。如发生人员昏迷、伤及内脏、骨折及大量失血:立即联系120、999急救车或距现场最近的医院,并说明伤情。为取得最佳抢救效果,还可根据伤情送往专科医院。外伤大出血:急救车未到前,现场采取止血措施。骨折:注意搬运时的保护,对昏迷、可能伤及脊椎、内脏或伤情不详者一律用担架或平板,不得用搂、抱、背等方式运输伤员。一般性伤情送往医院检查,防止破伤风。8.11救援总结救援预案已实施,事故处理完毕后,应急救援指挥应组织救援小组进行专题研讨,总结经验,找出不足更深一步的完善应急救援预案。
