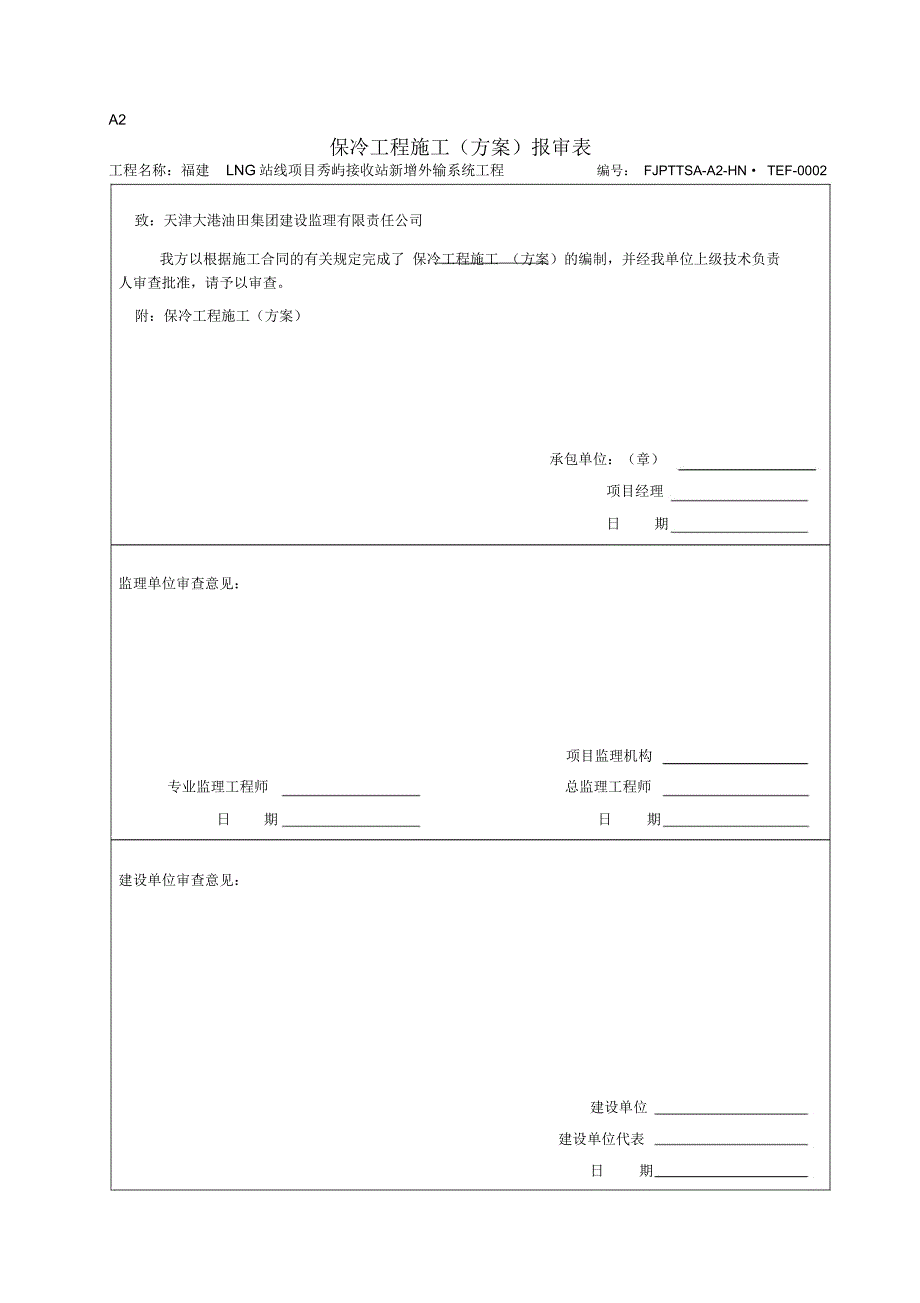

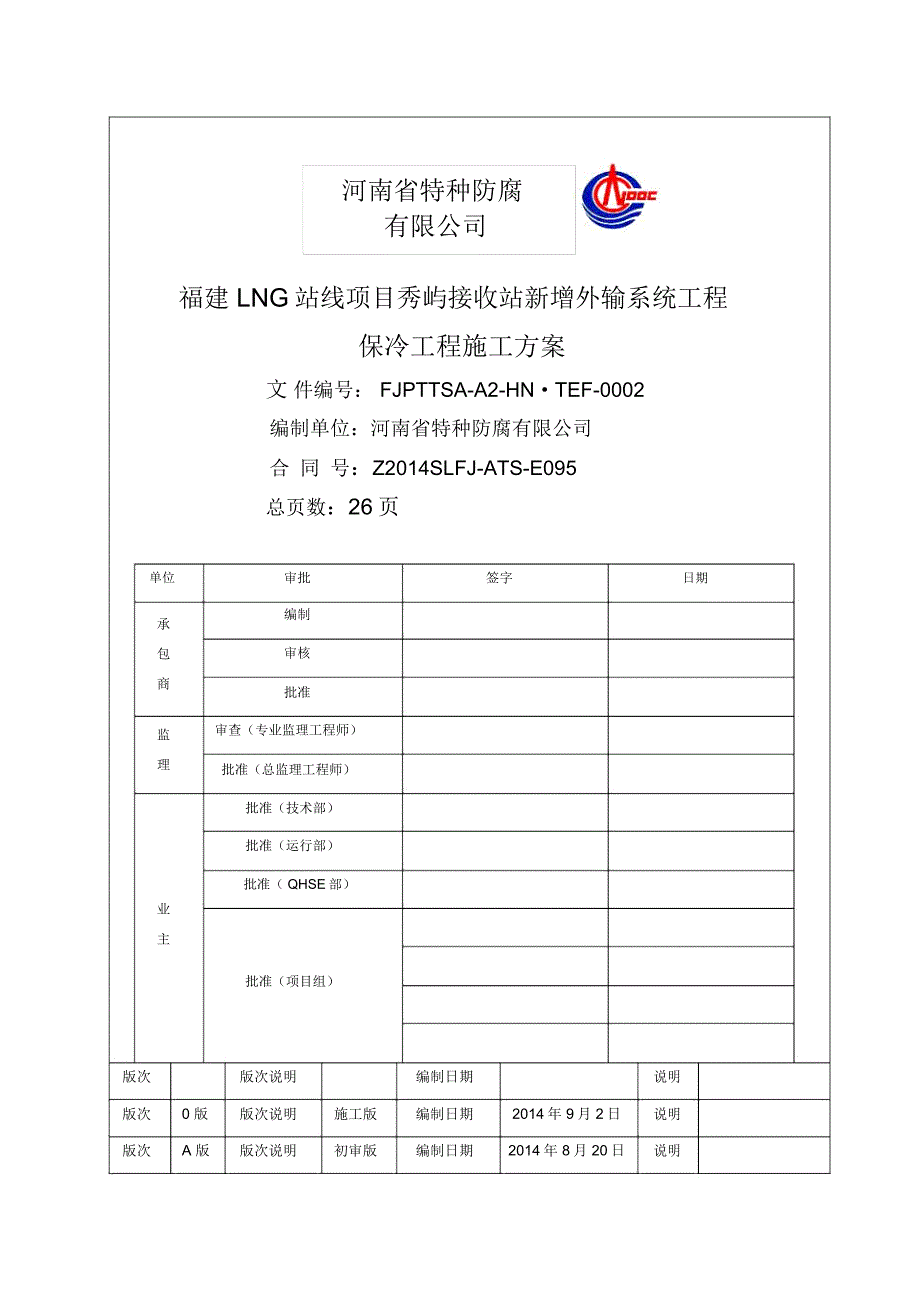

1、A2保冷工程施工(方案)报审表工程名称:福建LNG站线项目秀屿接收站新增外输系统工程编号: FJPTTSA-A2-HN TEF-0002致:天津大港油田集团建设监理有限责任公司我方以根据施工合同的有关规定完成了 保冷工程施工 (方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。附:保冷工程施工(方案)承包单位:(章)项目经理日期监理单位审查意见:项目监理机构专业监理工程师总监理工程师日期日期建设单位审查意见:建设单位建设单位代表日期河南省特种防腐有限公司福建 LNG站线项目秀屿接收站新增外输系统工程保冷工程施工方案文 件编号: FJPTTSA-A2-HNTEF-0002编制单位:河南

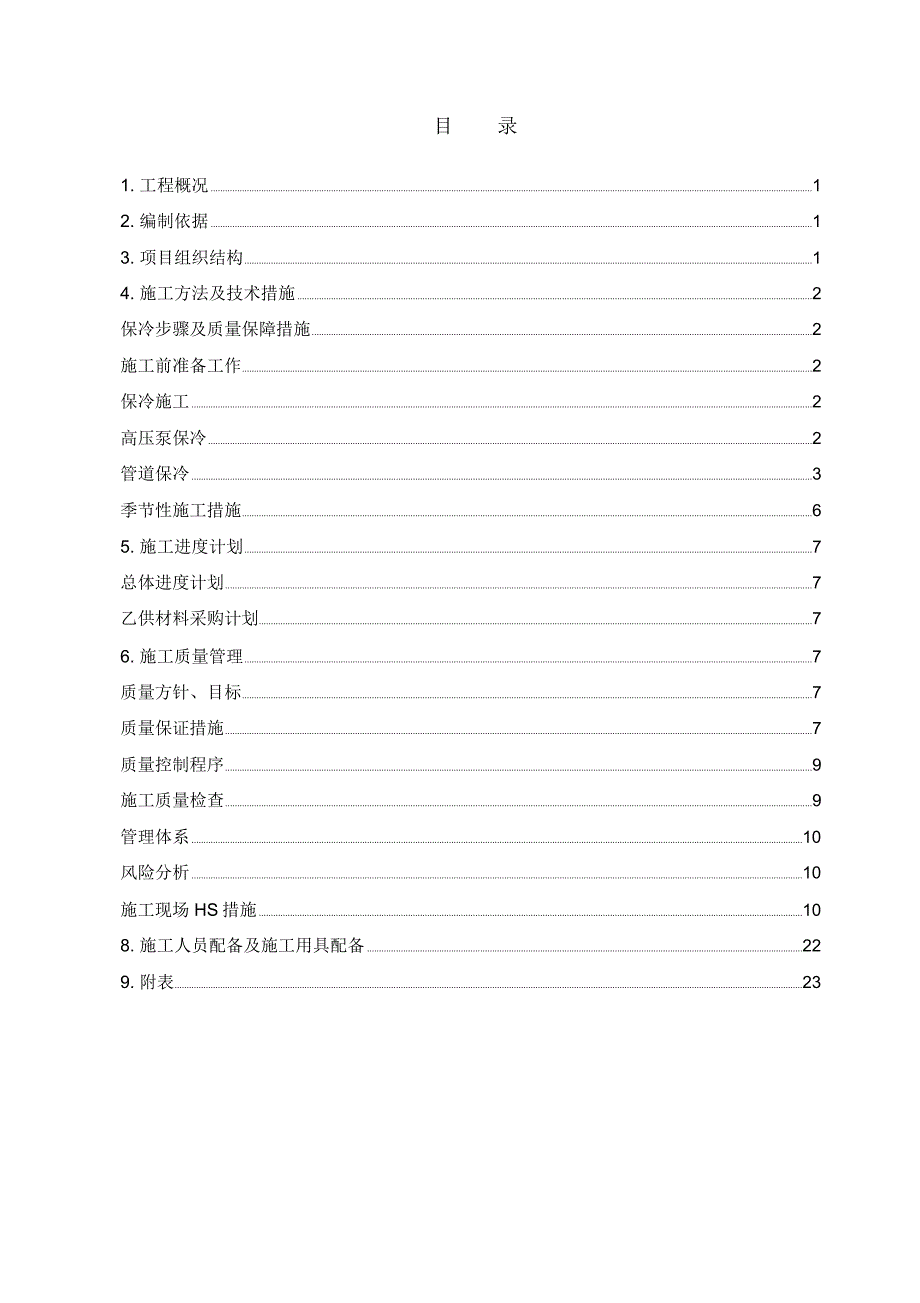

2、省特种防腐有限公司合 同 号:Z2014SLFJ-ATS-E095总页数:26页单位承包商监理业主审批签字日期编制审核批准审查(专业监理工程师)批准(总监理工程师)批准(技术部)批准(运行部)批准( QHSE部)批准(项目组)版次版次说明编制日期说明版次0 版版次说明施工版编制日期2014年 9月 2日说明版次A 版版次说明初审版编制日期2014年 8月 20日说明目录1. 工程概况12. 编制依据13. 项目组织结构14. 施工方法及技术措施2保冷步骤及质量保障措施2施工前准备工作2保冷施工2高压泵保冷2管道保冷3季节性施工措施65. 施工进度计划7总体进度计划7乙供材料采购计划76. 施工

3、质量管理7质量方针、目标7质量保证措施7质量控制程序9施工质量检查9管理体系10风险分析10施工现场 HS措施108. 施工人员配备及施工用具配备229. 附表231. 工程概况福建 LNG站线项目新增外输系统工程保冷工程共三部分:其中高压泵P-0401G、P-0401F、P-0401E 三台 , 管道有原工艺区保冷管线碰口处拆除与恢复工程,新增工艺区管道及管廊管道保冷工程。总工程量外保护层, 保冷层管托气阻层施工。按照安装交接循序先完成三台高压泵后,在陆续完成管道保冷工程。根据工程特性高压泵保冷与管道的保冷略有不同,高压泵保冷既是本工程的难点也是工程的重点、亮点。为确保工程质量,做到善始善终

4、编制方案如下2. 编制依据施工图纸的规范标准BS4370硬质微孔材料试验方法 ( 英国标准 ), 用于测试线性膨胀系数GB11790-96设备及管道保冷技术通则GB 50184-2011工业金属管道工程施工质量验收规范GB 50185-2010工业设备及管道绝热工程施工质量验收规范GB4272-92设备及管道保冷技术通则(中国标准)GB 50126-2008工业设备及管道绝热工程施工规范GB50264-97工业管道和设备保冷设计规范(中国标准)SH 3010-2000石油化工设备和管道隔热技术规范SH/T 3522-2003石油化工隔热工程施工工艺标准ASTM C 303-02预制块绝热制品尺

5、寸及密度试验方法ASTM C 552-03多孔玻璃隔热材料标准规范ASTM1623-200硬质泡沫塑料张力和张力粘合性能的标准试验方法3. 项目组织结构项目经理:李沛周项目副经理:王凤标技术负责人:王锁计施工组:王凤月安全组:文盼喜保冷工程师:王锁计质检组:杨清军施工班:张九刚安全员:王伏龙资料员:王利岩质检员:王伏魁4. 施工方法及技术措施保冷步骤及质量保障措施按照业主运行管理部要求,及时办理相关作业票 施工前搭设好脚手架待安全部门检验合格后,在开始保冷施工。保冷施工工序:泵体表面清理第一层 PIR 施工第二层 PIR 施工第三层 PIR 施工防潮层施工外保护层施工报验验收。质量控制方法:分

6、层施工分层报验,第一道工序结束报验合格后,依次再进行下道工序施工。保冷层划分:第一层60mm第二层 60mm第三层 60mm。方法步骤:泵体、封头用PIR 施工,支撑环采用PU浇筑法施工,吊耳保冷层、保护层先预制安装就位前在安装。保冷层捆绑加固方法:按照施工设计规定保冷层第一层、第二层用19mm宽压敏性纤维胶带。为确保工程质量防止保冷层PIR 脱落用 * 不锈钢带加固。施工前准备工作设备、管道移交:在保冷安装工作开始前,业主、监理确认设备、管道安装已经完成,三查四定结束,具备下道工序施工条件。办理工序交接手续。设备吊装就位具备保冷条件,管道上的油漆确定已经被涂装,并且管道已经被试压。去除设备、

7、管道上的油脂、水、污渍、灰尘等渣渍。进场材料已被被检验。保冷材料运至施工现场,做到下垫上盖做好防水、防雨工作。施工前,施工技术人员要对全体施工人员做好技术交底,使其掌握规范要求、施工工序及技术要求。保冷工程大多是高处作业,施工前要搭设好合格的脚手架或者采取好相应的安全施工措施。保冷施工高压泵保冷1) 保冷层施工 高压泵吊装就位脚手架搭设就绪并验收合格后从上到下把紧附泵体表面的粉尘、泥巴等赃物清理干净为开工做好准备。 在施工前和施工过程中,保冷材料应干燥,防潮,防风雨侵蚀。PIR 安装依次从上到下先里后外施工,并且做到同层错缝异层压缝。 泵的封头先放样后下料,制成西瓜皮状施工。安装时 PIR 先

8、与封头表面搓磨修整,达到严密无缝。支撑环部位,磨具制作依造支撑环尺寸加上保冷层的厚度,制作成环形状。磨具分成两份组成切上方预留6 个 ?35mm的浇筑孔。 待磨具调正加固后, 将聚氨酯发泡料用搅拌器按造1: 的比例搅拌均匀快速倒入预留孔内,倒入后迅速封闭预留孔,达到设计规范要求满足工程需要。 吊耳 保冷按照吊耳尺寸加上保冷层的厚度先制作一个长方体的模具,然后用 PIR 板材填充。安装就位前再安装。2) 防潮层施工 次防潮层有 PIR 供应商出厂时已完成。 安装时将横缝、 环缝用 50mm宽的铝箔胶带粘贴就可。 主防潮层第一层低温胶 Foster60-90 用刮板均匀涂抹,以作为保冷层和防潮层的

9、粘接剂,湿层厚度应约为。然后盖上加强织物10#网格布,并将织物10#网格布压到仍有粘性的低温胶Foster60-90上,最小搭接宽度为75 。涂上第二层低温胶Foster60-91湿层厚度为。网格布应被码低温胶全覆盖,防潮层上禁止有裂缝、孔、薄弱点和开口裂缝。待防潮层干燥后在进行外保护层施工。对防潮层的检查:应对防潮层的最终干膜厚度进行检查,总体干膜厚度应至少为,另外检查防潮层是否有裂缝、薄弱点和小孔等,应对不合格的区域进行修复。3) 外保护层施工 根据施工需要高压泵在现场倒装存放, 外保层 安装打破常规从上往下施工避免倒喝水现象发生。 封头上方用于管口、吊耳和突出部位的所有开口应尽量准确切割

10、以紧密结合,在穿过金属保护层的地方用硅树脂接缝料密封好,防止湿气侵入。 泵体、封头外保护层纵缝、环缝连接采用 * 不绣钢钢带捆扎,泵体捆扎间距每米200mm-300mm一道 , 低于 1m的也按本标准执行。封头部位顶端用一圆环。依圆环为中心均匀分布与泵体环缝钢带捆绑在一起捆扎。管道保冷1) 保冷材料安装一般要求及保冷层施工在施工前和施工过程中,保冷材料应干燥,防潮,防风雨侵蚀。所有的保冷段应该按照要求修整,以达到紧密结合,不能有空隙和开缝。用于固定保冷材料的箍带应扎紧,但在捆扎时不能压坏保冷材料,否则应该将压坏的保冷材料更换。对于管道上突出部位的开口,应该在突出部位和保冷材料之间填上接缝料,

11、已防止湿气的进入。保冷材料安装完毕后,应尽快安装防潮层。不能使用金属箍带和金属丝来捆扎非金属的防潮层。在进行多层施工时,应使不同层之间的平接接缝和纵向接缝错开,搭接宽度应至少为 150 。应该在所有多层保冷材料的接缝处和单层保冷材料的接缝处涂上防潮接缝胶,并且应涂满保冷材料平接缝的整个厚度。接缝胶应涂满管道与保冷材料接触的整个表面。保冷材料的内层和外层不能相互粘在一起,在进行施工时,在接缝处不能有多余的胶。11外径等于或小于 400 的管道,应使用管道分段保温材料,对于外径大于400 的管道,应使用弯曲保温块,应尽量减少在现场切割保温块。多层保冷层的厚度应符合附件 I 的要求。12 对于所有的

12、保冷应用的泡沫玻璃,接缝胶应该选用热沥青粘合剂。13 对于双层保冷施工, 外径小于或等于 150 的保冷材料内层应该用宽度为 13 的胶带以大约 300 的中心间距扎紧固定, 外径大于 150 的保冷材料内层应该用宽度为 13的 T-316 不锈钢箍带以大约300 的中心间距扎紧固定。14 外径等于或小于 760 的管道,多层保冷材料的外层和单层保冷材料应该用规格为 13 的 T-316 不锈钢箍带捆扎,大于 760 的管道应用规格为 19 的 T-316箍带捆扎。15 对于垂直管道,应该在每一保温支撑环处或垂直管道的顶部安装伸缩节。其宽度大约为 25 ,伸缩节空隙内应填充密度为 16 /m3

13、 玻璃纤维毡。伸缩节的间距应符合规范要求。并在伸缩节的外面安装丁基合成橡胶条。16 垂直管道保冷支撑环的设计应符合规范附件的要求,支撑环用于垂直管道长度超过的情况。17 弯管和弯头的保冷材料应与直管的保冷材料一致,应为预成型或斜接型,以与表面紧密结合。18 应在法兰连接阀每一侧的管道保温端面或法兰接头的每一侧留出足够的空隙,以便能够拆除螺栓。同时将阶梯式防潮加节环安装到法兰或阀门的保温层内。19 对于低温应用阀门,应将阀帽、阀轴延长到足够的长度,以便能够在支架法兰上进行全厚度保温。对于没有延长阀帽的阀门,保温应在支架法兰上面进行,并根据需要回切,将阀门支架和压盖留出,不进行保温。20 保冷材料

14、和不规则表面的孔穴和间隙应该填充玻璃纤维保温材料。21 管道保冷材料应紧靠在低温管托上, 管托的环向和纵向接缝应用防潮玛蒂脂密封。2) 冷保温管道防潮层施工次防潮层有 PIR 供应商出厂时已完成。 安装时将横缝、 环缝用 30mm宽的铝箔胶带粘贴就可。主防潮层第一层低温胶Foster60-90用刮板均匀涂抹,以作为保冷层和防潮层的粘接剂,湿层厚度应约为。然后盖上加强织物10#网格布,并将织物10#网格布压到仍有粘性的低温胶Foster60-90上,最小搭接宽度为75 。涂上第二层低温胶Foster60-91湿层厚度为 3 。网格布应被码低温胶全覆盖,防潮层上禁止有裂缝、孔、薄弱点和开口裂缝。待

15、防潮层干燥后在进行外保护层施工。对防潮层的检查: 应对防潮层的最终干膜厚度进行检查,总体干膜厚度应至少为2,另外检查防潮层是否有裂缝、薄弱点和小孔等,应对不合格的区域进行修复。3) 外保护层施工 对与所有保冷层的外表面,应该安装防风雨保护层,以保证保冷层的干燥;同时为被保冷系统提供机械保护。 对于热保温和冷保温管道,金属保护层选用如下,不锈钢保护层应用于不锈钢管线、工作温度大于 593的碳钢表面、腐蚀性应用、热油应用和 SP应用。适用对象外保护层材料类型规格备注OD 30( 750mm)的管道不锈钢平面薄板mmOD 30(750mm)管道不锈钢平面薄板mm保护层上用于管口、支架和突出部位的所有

16、开口应尽量准确切割,以紧密结合,应使用硅树脂接缝料将所有突出部位密封好。应在穿过金属保护层的地方设挡水边并密封好,防止湿气侵入。所有保护层接缝的搭接宽度应该至少为50 。水平管道的纵向搭接点应该在4 点和 8 点位置,这样可以使雨水能够流下。对于垂直管道,保护层的上层应该搭接在下层上,上层应该用S 型卡子支撑,最大圆周中心支撑间距为300 。在法兰或法兰连接管件上应该使用光滑金属保护层。预制成型的金属弯头或加工弯头应用于直径等于或小于300 的情况,金属虾米腰弯头应用于所有的情况。对于阀门、法兰的外保护层做法,具体规范详见FJPTTSA-DD-SPC=TS-PI-09009典型图。季节性施工措

17、施阴雨天也不能进行绝热工程施工,对于已安装绝热层的设备、管道,如来不及安防潮层外保护层的,应采取防雨措施用塑料膜盖好绝热层,等天气晴才能继续施工。下雨天气一般不得进行室外绝热施工,特殊情况下如赶工期配合施工,必须搭设防雨棚。绝热材料应放置仓库或防雨棚内,不可露天堆放,现场少量施工用料如来不及运走,可用彩条布或塑料膜盖好,受潮的绝热材料及其制品,当经过干燥处理后仍不能恢复合格性能时,不得使用。加强台风季节施工时的信息反馈工作。收听天气预报,并及时做好防范措施。台风到来前进行全面检查。对堆放材料进行全面清理,在堆放整齐的同时必须进行可靠地压重和固定,防止台风来到时将材料吹散。对脚手架进行细致的检查

18、加固。脚手架立杆底脚必须设置垫木或混凝土垫层,并加设扫地杆,同时保证排水良好,避免积水浸泡。所有马道、斜梯均应钉防滑条。台风来到时人员停止施工。台风过后对各机械和安全设施进行全面检查,没有安全隐患时才可恢复施工作业。5. 施工进度计划总体进度计划序施工内容号1 设备保冷2 管道保冷乙供材料采购计划序号工程名称1新增外输系统工程月9 月10 月11 月12 月上中下上中下上中下上中下上中下工程材料规格单位预计进场日期不锈钢外护SS 316L不锈钢外护SS 316L不锈钢带13 SS 316Lm不锈钢带19 SS 316Lm不锈钢扣13 SS 316L个不锈钢扣19 SS 316L个防锈铝合金板

19、不锈钢自攻螺钉*kg不锈钢抽芯铆钉*10kg扁钢(碳钢)厚度为 2mmkg钩钉(圆钢)5kg6. 施工质量管理质量方针、目标质量方针:为加强项目工程质量管理,切实落实“严格质量管理,争创行业一流,实现顾客期望,持续改进有效”的管理工作方针,建立质量管理网络,明确职责,使工程质量管理活动做到标准化、 规范化、科学化,确保公司建设工程质量, 特制定本管理制度及措施。质量目标:确保全部工程达到国家现行施工质量验收标准,并满足按设计速度开通的要求;单位工程验收合格率 100,优良率为 90%以上,确保全线创优质工程。杜绝施工质量事故;确保全段环保水保达标;竣工文件真实可靠、规范整齐,实现一次验收及交接

20、质量保证措施为保证保冷施工质量,特建立质量保证体系如下图:建设单位质量检查站大港监理公司项目负责人:李沛周质量责任人:王凤标施工前工程技术、质量检查及相关人员应对施工班组按施工方案要求进行技术交底,使班组施工人员对施工质量有一个明确的认识,是保证施工质量的前提。所选用保温材料的各项性能参数必须严格符合设计要求,如导热系数、容重、氯离子含量、厚度等。不允许使用不合格的保温材料尽量减少发生问题的可能性。所有的保温材料和玛蒂脂,无论是设备上的还是地面上的,都必须防止不良天气对其造成任何影响,确保在进行金属保护层施工前保温材料的干燥。每道工序完成需共检完之后方可进行下道工序的施工,各控制点如下表:序

21、号控制点等级资料1底漆补刷完毕,准备工作完成C2保温层安装完毕B*自检记录、隐蔽工程记录3冷保温管道防潮层B*自检记录、隐蔽工程记录4管道保护层安装完毕B自检记录多层保温施工中,所有接缝需错开。对于冷保温施工,环向接缝间距不能大于2 ,纵向接缝的间距不能大于3 。所有的外层平接缝和单层接缝,必须用接缝料密封。防潮层施工完毕后要检查其是否有薄弱点、裂缝、小孔或未涂覆部位。在进行外保护层施工前,要使码蒂脂干燥,并对其干膜厚度进行检查,是否符合所要求的3 。金属保护层的搭接宽度必须是75 ,水平管道的搭接位置必须在4 点和 8 点位置;箍带的捆扎间距必须正确,大约为300 。如果用铆钉进行固定,不能

22、对防潮层进行破坏,否则应进行修复。对于已完成保温的管道,不能在上面行走,同时不能滥用,如用做梯子、系绳索等。质量控制程序“ C”“B”“A”质量检查质量监督质量监督材料采购自检、报检并记录提前4 小时通知施工自检、隐蔽记录等检查签证提前4 小时通知一般提前半天施工自检、隐蔽记录检查签证复查签字确认委托检查交工验收保护周期成品保护返工修补加一天资料汇整交工资料存档交工资料施工质量检查保冷工程的施工质量应按SH 3010 及本节规定进行检查。质量检查的取样布点为:管道每50m 应各抽查三处。工程量不足时,此要求的保冷工程亦应抽查三处。其中有一处不合格时,应在不合格的地方附近加倍取点复查,当仍有50

23、不合格时,应认定该处为不合格。同一设备保冷面积超过500m2或同一管道保冷长度超过 500m 时,工程验收的取样布点间距可适当增大。保冷层的质量检查,应符合下列规定:a) 保冷层砌块应粘结严实,拼缝不得大于 2mm。b) 保冷厚度的允许偏差 0 5mm。伸缩缝的检查验收,应符合下列规定:a) 保冷层与外保护层的伸缩缝和膨胀间隙,应按SH 3010 的有关规定检查缝的位置、宽度(金属保护层为搭接尺寸)、间距、膨胀方向等。b) 伸缩缝内充填物的使用温度,应符合要求。c) 伸缩缝的宽度应用塞尺检查,允许偏差为 5mm。防潮层的质量检查应按下列规定进行:a) 所有接头及层次应密实、连续、无漏设和机械

24、损伤。b) 表面平整、无气泡、翘口、脱层、开裂等缺陷。对有金属保护层的防潮层,其表面平面度不得大于 5mm。c) 防潮层的总厚度,不得小于 5mm。外保护层的轮廓度,除埋地及不通行地沟内的管道不作检查外,其他均应使用1m 直尺进行检查,并应符合下列规定:a) 金属保护层,应为 4mm。保护层的外观检查,应符合下列规定:a) 管道金属保护层的环向接缝,应与管道轴线保持垂直。纵向接缝应与管道轴线保持平行。设备及大型储罐金属保护层的环向接缝与纵向接缝应互相垂直, 并成整齐的直线。b) 金属保护层的接缝方向,应与设备、管道的坡度方向一致。c) 金属保护层的椭圆度(长、短轴之差)不得大于10mm。d)

25、金属保护层不得漏粘密封剂或密封胶带。e) 金属保护层的搭接尺寸,设备不得小于 50mm,管道环缝和纵缝不得小于 50mm,管道直管管段与弯头处, 不小于 30mm,阀门盒与管道保护层搭接处不小于 15mm。7. HSE管理体系JHA 风险分析工作危害或潜在事件后果发生偏步骤差率保冷材料工具有缺陷、摔倒、灰尘和噪可能把人损从未发的安音伤生装PIR保冷材料及弹性密从未发封胶滑倒或摔倒、举起或搬运受伤人员受伤生FOSTER材料等的搬运对于保冷材料PIR的固定划破施工人(不员的手指或从未发锈钢机械损伤皮肤,造成生绑带伤害。的安装)及镀铝钢板外护金以往发生频率及现有安全控制措施可能严重风险建议改正胜任程

26、度 /安全设施性 (L)性 (S)度 (R)控制措施管理措施设备状况必须正确佩带个人防护33D用品走路时要看脚下,不能东张西望:施工人员要33D集中精神;在材料搬运过程中应减速慢行。所有的施工设备和器具,都要得到 HSE部门的检查认证后,方可使用;专用设备应由专业人员负责检查维护和保3D3养发现有缺陷的设备应立刻停止使用;操作者要配备完整的PPE;工器具的操作者,必须经过技术培训和指导工作步骤属防护板的施工高处作业交叉作业施工用电发生偏危害或潜在事件后果差率患有高血压、心脏病、恐高症高处坠落从未发等生不系安全带高处坠落从未发生未正确使用防护用品高处坠落从未发生酒后作业高处坠落从未发生夜间施工照

27、明不足高处坠落从未发生高温天气中暑坠落从未发生抛掷物品高处落物从未发生在运行区域没办工作票各类事故从未发生不带安全帽落物伤人从未发生无证从事电工作业触电从未发生设备带电部位无保护触电从未发生电缆随意穿过马路触电从未发生以往发生频率及现有安全控制措施可能严重风险建议改正胜任程度 /安全设施性 (L)性 (S)度 (R)控制措施管理措施设备状况严格审查,体检后合格315B上岗进行三级安全教育,严315B格奖惩制度严格审查安全技术措315施,安全作业进行三级安全教育, 严315格奖惩制度严格安全技术措施, 不315安全不作业严格审查安全技术措115施,安全作业严格审查安全技术措315施,安全作业严格

28、审查安全技术措315施,安全作业严格审查安全技术措37施,安全作业严格审查安全技术措115施,安全作业严格审查安全技术措315施,安全作业严格审查安全技术措33施,安全作业工作危害或潜在事件后果步骤施工电源盘无漏电保护开关触电用电电动工具电源线破损触电使用超荷载使用坍塌/高空坠落架子工无持证坍塌/高空坠落无执行验收、挂牌制度高空坠落搭设前无先检查材料坍塌/高空坠落脚手地质松软基础无垫木板或无坍塌/高空架搭扫地杆坠落拆使用前不进行检查坍塌/高空坠落不按规范搭设脚手架坍塌/高空坠落在脚手架上存放物件坍塌/高空落物施工过程中,随意拆除脚手坍塌/高空架坠落拆架时将物件等向下抛掷物体打击仓库仓管人员不熟

29、悉消防器材火灾管理人员在仓库内吸烟爆炸/火灾发生偏差率从未发生从未发生从未发生从未发生从未发生从未发生从未发生从未发生从未发生从未发生从未发生从未发生从未发生从未发以往发生频率及现有安全控制措施可能严重风险建议改正胜任程度 /安全设施性 (L)性 (S)度 (R)控制措施管理措施设备状况严格审查安全技术措315施,安全作业严格审查安全技术措施,安全作业33扣件式钢管脚手架37安全技术规范扣件式钢管脚手架37安全技术规范扣件式钢管脚手架63安全技术规范扣件式钢管脚手架65安全技术规范扣件式钢管脚手架310安全技术规范扣件式钢管脚手架315安全技术规范扣件式钢管脚手架315安全技术规范扣件式钢管脚

30、手架215安全技术规范扣件式钢管脚手架62安全技术规范扣件式钢管脚手架315安全技术规范防火防爆安全管理315程序员工安全手册31工作危害或潜在事件后果步骤库内吸烟动火爆炸/火灾无证驾驶交通事故驾驶交通事故酒后驾车车辆超速行驶交通事故一般物体坠落伤货物绑扎不牢人设备运输物体坠落伤货物严重超高人发生偏差率生从未发生从未发生从未发生从未发生从未发生从未发生以往发生频率及现有安全控制措施胜任程度 /安全设施管理措施设备状况员工安全手册3车辆管理和交通管3理规定车辆管理和交通管6理规定车辆管理和交通管2理规定车辆管理和交通管3理规定车辆管理和交通管6理规定可能严重风险建议改正性 (L)性 (S)度 (

31、R)控制措施1515715157施工现场 HSE措施进入施工区域的人员必须经过三级安全教育和培训,(施工级安全教育培训、项目级安全教育培训、公司级安全教育培训),培训合格才可进入施工区域。进入生产区严禁携带非防爆电子设施或把电子设施处于关闭状态,如有需要,必须报审并通过甲方安全部门的批准。进入施工区域的人员必须穿戴好劳保用品,并且劳保用品必须符合劳动保护着装管理规定,不穿戴或是穿戴不符合要求的人员一律不得进入现场。加强现场安全、文明施工管理。所有施工人员必须坚持“安全第一. 预防为主”的原则,做到安全技术交底,责任落实到人,天天做到自检与互检相结合。脚手架安全管理( 1)脚手架的搭设a. 搭设

32、的脚手架除能承受一定的载荷以外,还要求具有稳定性、牢固性、可靠性,使脚手架在使用过程中不变形、不倾斜,不发生晃动和倒塌,确保施工人员安全作业。b. 脚手架的地基必须平整。c. 立杆和大横杆不准采用搭接,应用扣件对接,相邻的接头应错开,不可在一个档距内。d. 剪刀撑绑在架子外侧立杆上沿高度自下而上连续设置,上下两对剪刀撑相互搭在立杆处,最下一步剪刀撑的底脚距立杆 900mm并埋入土中 300mm以上。e. 靠近立杆的小横杆绑在立杆上,上下相邻的小横杆应分别绑在立杆的两侧以使立杆沿中心受力,作业层下面两立杆中间增加一根小横杆,小横杆绑在大横杆上。f. 作业层跳板要铺满,留在小横杆外的跳板端部不得大

33、于。g. 作业层的外侧和端部要有防护栏杆,靠近底部应有护脚板 , 防护栏杆与护脚板之间最少加一道防护横杆或挂立网防护。h. 脚手架搭设完后,施工负责人必须按施工要求进行全面检查,合格后填写验收单,经 HSE负责人检查确认合格,并在验收单上签字、挂绿色牌子方可使用。i. 未经检查验收的架子,除架子工外其它人员严禁攀登。验收后任何人不得擅自拆改,需作局部修改时须经安全人员同意,由架子工实施。(2) 脚手架的使用a. 应从斜道或专用梯子上、下脚手架,不得沿脚手架上下攀登。b. 脚手架定期检查,雨天或大风后应进行全面检查,如有松动、折裂或倾斜等情况,应及时紧固或修复。c. 风力超过六级,要停止脚手架作

34、业。d. 雷雨天时作业人员必须及时撤离脚手架。(4) 脚手架的拆除a. 脚手架应从上到下逐层拆除。b. 脚手架拆除时,工作区域必须设置警戒线并有专人监护。c. 拆除的脚手架及跳板采用溜放,严禁从高空抛扔遵守业主的有关安全管理规定。施工人员高处作业必须按要求系挂好安全带,要始终坚持“安全第一”的原则。每天保冷作业前与运行部沟通委托气体检测中心人员进行气体检测,检测结果在允许施工范围之内再进行施工。在施工地点及材料摆放场地,要严禁烟火,并立好警示标志,以防止火灾的发生。每日召开工具箱会议及班前会,让员工了解本项目的危险因素及应对措施,并有安全管理人员现场监督,做到心中有数,有效的避免事故的发生。在本项目内,作业人员没有经过批准,不得随意出入运行区域或离开隔离施工区域,人员行走路线必须按照业主安全管理规定的路线出
