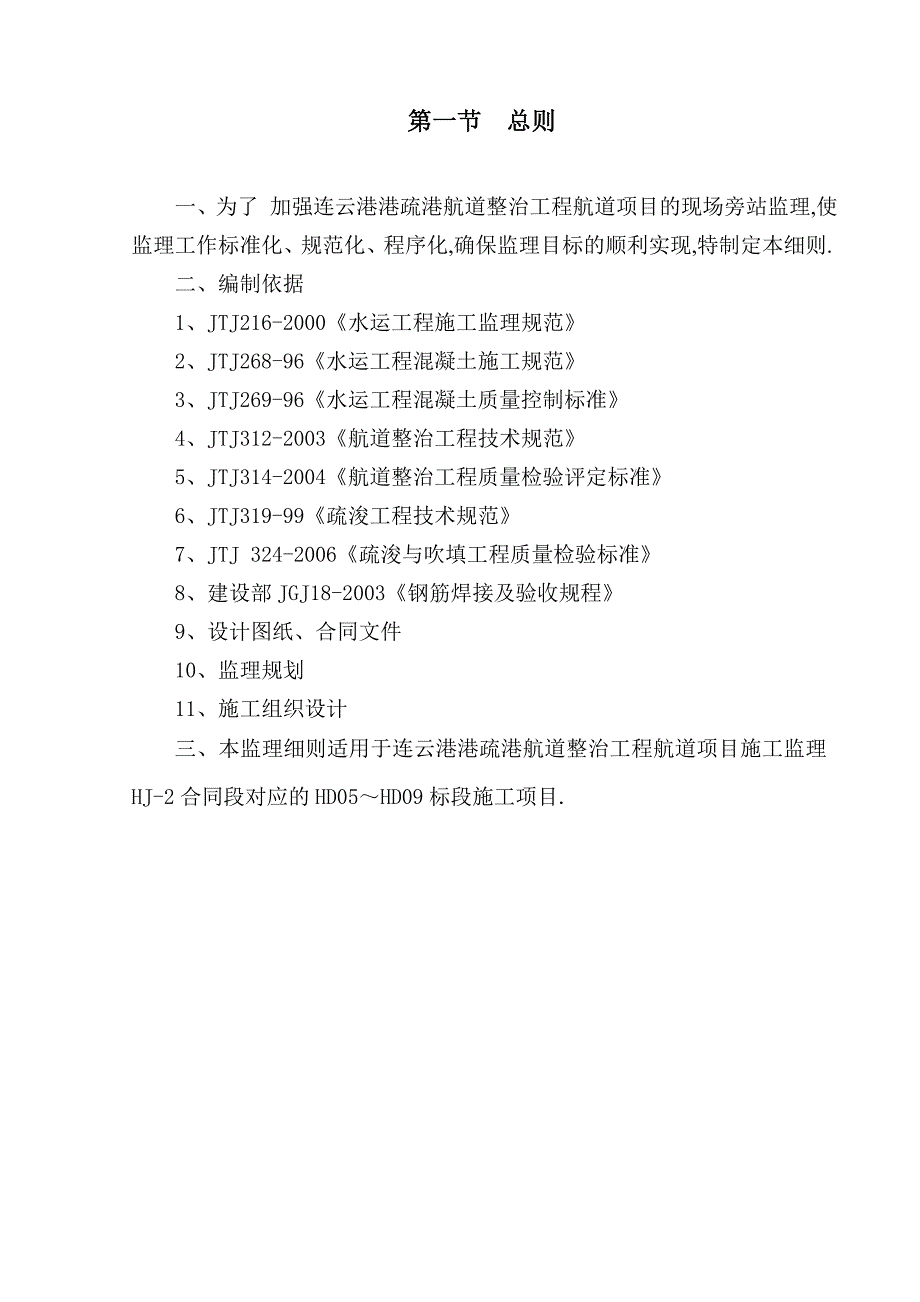

1、XX港疏港航道整治工程航道项目施工监理旁站监理实施细则: :第一节 总则一、为了 加强连云港港疏港航道整治工程航道项目的现场旁站监理,使监理工作标准化、规范化、程序化,确保监理目标的顺利实现,特制定本细则.二、编制依据1、JTJ216-2000水运工程施工监理规范2、JTJ268-96水运工程混凝土施工规范3、JTJ269-96水运工程混凝土质量控制标准4、JTJ312-2003航道整治工程技术规范5、JTJ314-2004航道整治工程质量检验评定标准6、JTJ319-99疏浚工程技术规范7、JTJ 324-2006疏浚与吹填工程质量检验标准8、建设部JGJ18-2003钢筋焊接及验收规程9、
2、设计图纸、合同文件10、监理规划11、施工组织设计三、本监理细则适用于连云港港疏港航道整治工程航道项目施工监理HJ-2合同段对应的HD05HD09标段施工项目.第二节 工程概况连云港港疏港航道北接连云港港,南连灌河、通榆河,西接苏北运河;既是长三角地区高等级航道网的主要干线连申线的重要组成部分,也是连云港港的一条重要内河水运通道,规划航道等级为三级.连云港港疏港航道采用三级双线航道标准,基本参数为:航道弯曲半径不小于480米,最小通航水深为3.2米.航道底宽45米,航道面宽为70米,河底水下边坡为1:5.计划工期:施工工期18个月,监理服务期24个月,缺陷责任期为12个月.一、HD-5合同段H
3、D-5合同段位于仲集以北,是盐河的一部分,整治里程为3260米(起讫桩号:K36+720K39+980),主要工程量包括:水上方约27.7万方、水下方约53.6万方、回填方约4.6万方、新建护岸约6466米及软土地基处理.本合同段最高通航水位3.18米,最低通航水位1.03米,常水位1.57米.本合同段护岸结构为钢筋砼桩板式挡土墙加二级护岸结构,三种类型护岸前沿挡墙结构相同,仅后方二级挡墙结构不同.前沿挡土结构采用钢筋砼方桩结合钢筋砼挡土板,前沿采用袋装土进行护底,桩顶设钢筋砼帽梁,顶高程为1.26米;前沿挡墙后设宽2.50米水下平台滩地,滩地上种植芦苇等水生植物进行防护;滩地后以1:1.5坡
4、比与原地面衔接,坡面采用铰接式生态护坡块进行防护至高程2.7米.二级挡墙分别采用铰接式生态护坡块、生态袋加筋挡土墙、自嵌式景观挡土块加筋挡土墙.其中沿海高速桥桥墩处采用350500钢筋砼方桩进行加固,方桩间设钢筋砼挡土板.软基处理采用直径230400和300300钢筋砼方桩及挡土板处理方式.本合同段施工单位为:广东省航盛建设集团有限公司.二、HD-6合同段HD-6合同段是盐河的一部分,整治里程为3480米,起点位于仲集桥附近(桩号K39+980),终点位于刘墩河口(桩号K43+460).主要工程量包括:水上方约33.2万方、水下方约56.13万方、回填方约7.6万方、新建护岸约6943米及软土
5、地基处理.本合同段最高通航水位3.18米,最低通航水位1.03米,常水位1.56米.本合同段护岸结构为钢筋砼桩板式挡土墙加二级护岸结构,三种类型护岸前沿挡墙结构相同,仅后方二级挡墙结构不同.前沿挡土结构采用钢筋砼方桩结合钢筋砼挡土板,前沿采用袋装土进行护底,桩顶设钢筋砼帽梁,顶高程为1.26米;前沿挡墙后设宽2.50米水下平台滩地,滩地上种植芦苇等水生植物进行防护;滩地后以1:1.5坡比与原地面衔接,坡面采用铰接式生态护坡块进行防护至高程2.7米.二级挡墙分别采用铰接式生态护坡块、生态袋加筋挡土墙、自嵌式景观挡土块加筋挡土墙.软基处理采用直径230400和300300钢筋砼方桩及挡土板处理方式
6、本合同段施工单位为:江苏捷达交通工程集团有限公司.三、HD-7合同段HD-7合同段位于灌云县城北侧,是盐河的一部分,整治里程为4120米,起点位于刘墩河口(桩号K43+460),终点位于新沟河口(桩号K47+580).主要工程量包括:水上方约56.3万方、水下方约66.9万方、回填方约26.7万方、新建护岸约7982米及软土地基处理.本合同段最高通航水位3.40米,最低通航水位1.03米,常水位1.57米.1、本合同段护岸结构为灌砌块石重力式结构型式,基础底板采用C25砼底板,厚50;护岸墙身采用C15砼灌砌块石结构,分层设2道排水孔,孔后设碎石排水通道;墙顶设30厚砼压顶.2、现有护岸加固
7、加固方案采用350500钢筋砼方桩,配合200610钢筋砼挡土板进行加固,桩顶设钢筋砼帽梁,并对原护岸进行素砼贴面.3、软基处理采用直径600水泥搅拌桩和钢筋砼小方桩处理方式,水泥搅拌桩复合地基和护岸底板之间设置碎石褥垫层.本标段水泥搅拌桩加固地基处理方式总长共1118米,3830根,桩长5.5米.钢筋砼小方桩150150加固地基处理方式总长共6495米,桩长5米,总计37336根.本合同段施工单位为:南京航务工程有限公司.四、HD-8合同段HD-8合同段穿越灌云县城城区,是盐河的一部分,整治里程为4920米,起点位于新沟河口(桩号K47+580),终点位于南环大桥北200米处(桩号K52+
8、500).主要工程量包括:水上方约51.8万方、水下方约70.9万方、回填方约14.8万方、新建护岸及加固老护岸约9499米及软土地基处理.本合同段最高通航水位3.40米,最低通航水位1.03米,常水位1.57米.1、本合同段护岸结构为灌砌块石重力式结构型式,基础底板采用C25砼底板,厚50;护岸墙身采用C15砼灌砌块石结构,分层设2道排水孔,孔后设碎石排水通道;墙顶设30厚砼压顶.2、现有护岸加固:加固方案采用350500钢筋砼方桩,配合200610钢筋砼挡土板进行加固,桩顶设钢筋砼帽梁,并对原护岸进行素砼贴面.3、县城特殊地段采用地下连续墙护岸结构(后方无法开挖).桩排墙由1000钻孔灌注
9、桩组成,桩间距为1100,呈一字形排列,灌注桩桩顶标高3.20米,桩底标高为-10.8米.在桩排墙后设1000高压旋喷桩进行堵缝,桩间距为1100,呈一字形连续排列.高压旋喷桩桩尖标高为-1.9米,桩顶标高均为3.10米.桩顶设C30钢筋砼胸墙结构,胸墙内设1道排水孔,孔后设混合倒滤层,护岸前沿设抛石护底.4、软基处理采用钢筋砼小方桩加固地基处理方式总长共4775米,350350钢筋砼方桩总计12713根,其中桩长6米共6753根,桩长8米共5960根.老护岸加固总长共4082米,350500钢筋砼方桩总计4083根,桩长9米.本合同段施工单位为:江苏省镇江市天顺交通工程有限公司.五、HD-9
10、合同段HD-9合同段位于灌云县城以南,是盐河的一部分,整治里程为4317米,起点位于南环大桥北200米处(桩号K52+500),终点位于沂北船闸相接处(桩号K56+817).主要工程量包括:水上方约97.5万方、水下方约64.6万方、回填方约16.6万方、新建护岸及加固老护岸约6494米及软土地基处理.本合同段最高通航水位3.40米,最低通航水位1.03米,常水位1.57米.1、本合同段护岸结构为灌砌块石重力式结构型式,基础底板采用C25砼底板,厚50;护岸墙身采用C15砼灌砌块石结构,分层设2道排水孔,孔后设碎石排水通道;墙顶设30厚砼压顶.2、试验性护岸:采用金属网积装箱重力式结构,基础采
11、用30金属网护垫;护岸墙身采用110.5、1.511和211米(长宽高)规格的金属网孔积装箱笼块石结构,墙后铺设一层土工布,不设排水孔;墙顶不设压顶.3、护岸加固:加固方案采用350500钢筋砼方桩,配合200610钢筋砼挡土板进行加固,桩顶设钢筋砼帽梁,并对原护岸进行素砼贴面.4、软基处理采用开山石换填和钢筋砼小方桩加固地基处理方式,开山石换填总长共3568.5米.钢筋砼方桩总计9912根,总长1982.5米.本合同段施工单位为:江苏中路交通工程有限公司.第三节 旁站项目一、护岸工程:钻孔灌注桩钢筋笼安放:钢筋笼的定位,重点检查钢筋笼是否变形、偏位,防止灌注过程中移动和上浮.水下混凝土灌注:
12、计算首批灌注混凝土的数量是否能满足导管初次埋置深度和填充导管底部间隙的需要;灌注过程中经常检查砼的均匀性和坍落度;检查导管埋置深度;填写水下混凝土灌注记录;混凝土浇筑之前的断面尺寸:长、宽及标高等;预制桩的打入:桩的尺寸、间距、桩顶标高等;护岸基础砼浇筑:混凝土的工作性,浇筑过程的时间间隔及连续性;倒滤层施工:垫层厚度、顶面标高等.水泥搅拌桩的施工全过程.二、首个构件的施工工艺.三、外委试验的取样、送样以及承包人的标准试验、工艺试验的全过程.四、新技术、新工艺、新材料、新设备的试验过程.五、监理规范、监理合同中规定应旁站监理的其他内容.第四节 旁站内容1、核查承包人各分项工程施工采用的原材料、
13、混合料是否检验合格,机械设备、试验仪器是否满足施工要求,各项准备工作是否充分,监督其科学合理进行施工组织及采用科学规范的施工方法;2、检查承包人质检员、特殊工种人员是否持证上岗及在岗情况;3、巡视、检查承包人施工程序和施工工艺是否符合合同、规范、规程、技术标准和批准的施工图纸、施工组织设计要求,对重要的分项工程检查其每道工序,每个部位的质量,对违反施工工艺,危及安全生产操作及一切不符合规范要求的施工行为,应立即责令承包人整改;4、检查试验人员是否持证上岗,监督试验全过程按照试验规程进行,出现异常情况及时处理;5、监督承包人应严格按照技术规范进行施工,及时发现和处理旁站过程中出现的质量问题,并告
14、诫承包人对所承担的工程有不可推卸的全部责任;6、做好旁站监理记录,并及时向专业工程师汇报旁站监理情况.旁站监理记录的内容包括:旁站监理项目名称,时间、工程地点、气候、旁站开始、结束时间,施工人员、原材料情况、设备状况,旁站经过、发现或发生的有关问题及处理措施,隐蔽工程或重要部位的照片、摄像记录等.7、在旁站项目工程质量检验报告单上签字;8、在软基处理、换填土及各类基础工程等隐蔽工程计量单上签字.附:1、现场旁站记录表2、旁站项目及人员监C-02现场旁站记录表工程名称: XX航道整治工程 编号: 施工单位天气起始时间终止时间巡视监理日期质检人员部位或桩号旁站工序或主要工作内容施工过程简述监理工作
15、简述主要数据记录发现问题及处理结果旁站项目及人员(1)合同段单位工程分部工程分项工程旁站项目旁站监理人员HD-5护岸工程基础沉桩桩的尺寸、间距、桩顶标高杜斌、王钦尧、储呈露砼帽梁砼的工作性,浇筑过程的时间间隔及连续性杜斌、王钦尧、储呈露护坡倒滤层垫层厚度、顶面标高等杜斌、王钦尧、储呈露HD-6护岸工程基础沉桩桩的尺寸、间距、桩顶标高刘洪、邓正芳、张迎春砼帽梁砼的工作性,浇筑过程的时间间隔及连续性刘洪、邓正芳、张迎春护坡倒滤层垫层厚度、顶面标高等刘洪、邓正芳、张迎春旁站项目及人员(2)合同段单位工程分部工程分项工程旁站项目旁站监理人员HD-7护岸工程基础沉桩桩的尺寸、间距、桩顶标高殷海彬、左力、
16、储呈冬水泥搅拌桩施工全过程殷海彬、左力、储呈冬砼帽梁砼的工作性,浇筑过程的时间间隔及连续性殷海彬、左力、储呈冬砼基础砼的工作性,浇筑过程的时间间隔及连续性殷海彬、左力、储呈冬岸壁砼贴面砼的工作性,浇筑过程的时间间隔及连续性殷海彬、左力、储呈冬倒滤层垫层厚度、顶面标高等殷海彬、左力、储呈冬旁站项目及人员(3)合同段单位工程分部工程分项工程旁站项目旁站监理人员HD-8护岸工程基础沉桩桩的尺寸、间距、桩顶标高方勤军、黄樱樱钻孔灌注桩钢筋笼安放、水下砼浇筑方勤军、黄樱樱砼帽梁砼的工作性,浇筑过程的时间间隔及连续性方勤军、黄樱樱砼基础砼的工作性,浇筑过程的时间间隔及连续性方勤军、黄樱樱岸壁砼贴面砼的工作
17、性,浇筑过程的时间间隔及连续性方勤军、黄樱樱倒滤层垫层厚度、顶面标高等方勤军、黄樱樱旁站项目及人员(4)合同段单位工程分部工程分项工程旁站项目旁站监理人员HD-9护岸工程基础沉桩桩的尺寸、间距、桩顶标高陈安华、鲍亮、李玉生土工织物垫层几何尺寸、位置陈安华、鲍亮、李玉生砼基础砼的工作性,浇筑过程的时间间隔及连续性陈安华、鲍亮、李玉生岸壁砼帽梁砼的工作性,浇筑过程的时间间隔及连续性陈安华、鲍亮、李玉生倒滤层垫层厚度、顶面标高等陈安华、鲍亮、李玉生二级挡墙砼底板砼的工作性,浇筑过程的时间间隔及连续性陈安华、鲍亮、李玉生服务区板桩墙与上部结构沉桩桩的尺寸、间距、桩顶标高陈安华、鲍亮、李玉生现浇胸墙砼的
18、工作性,浇筑过程的时间间隔及连续性陈安华、鲍亮、李玉生锚锭结构水泥搅拌桩施工全过程陈安华、鲍亮、李玉生回填及面层倒滤层垫层厚度、顶面标高等陈安华、鲍亮、李玉生附件:工程施工现场应急预案及安全保证措施一、编制原则1、以人为本,安全第一原则。把保障人民群众生命财产安全,最大限度地预防和减少突发事件所造成的损失作为首要任务。 2、统一领导,分级负责原则。在本项目部领导统一组织下,发挥各职能部门作用,逐级落实安全生产责任,建立完善的突发事件应急管理机制。 3、依靠科学,依法规范原则。科学技术是第一生产力,利用现代科学技术,发挥专业技术人员作用,依照行业安全生产法规,规范应急救援工作。 4、预防为主,防
19、止结合原则。认真贯彻安全第一,预防为主,综合治理的基本方针,坚持突发事件应急与预防工作相结合,重点做好预防、预测、预警、预报和常态下风险评估、应急准备、应急队伍建设、应急演练等项工作。确保应急预案的科学性、权威性、规范性和可操作性。二、编制目的1、应急预案应针对那些可能造成企业、系统人员死亡或严重伤害、设备和环境受到严重破坏的突发性灾害,如触电事故、泥石流灾害、火灾、环境破坏等。2、应急预案是对日常安全管理工作的必要补充,应急预案应以完善的预防措施为基础,体现“安全第一、预防为主”的方针。3、应急预案应以努力保护人身安全、防止人员伤害为第一目的,同时兼顾设备和环境的防护,尽量减少灾害的损失程度
20、4、应急预案应结合实际,措施明确具体,具有很强的可操作性。5、应急预案应经常检查修订,以保证先进科学的防灾、减灾设备和措施被采用。三、应急组织机构及职责1、应急组织机构为加强安全领导,进行系统化、网络化管理,项目部成立应急预案管理领导小组,项目经理任组长,项目总工程师、常务副经理、安全总监、项目副经理为副组长,各职能部门负责人、安全环保部安全员、各施工队专职安全员、施工队队长为组员,负责日常的安全管理工作。2、应急领导小组职责负责重、特大事故的现场应急抢险救援指挥,对施工现场突发性情况进行技术、资金和设备支持,在施工现场发生重特大事故时以最快的时间达到现场,分析紧急状态和确定风险事故级别,负
21、责分部和有关地方管理部门、组织、机构联络和报告事故情况,制定抢险救援的方案措施,领导现场应急抢险救援工作,确定紧急状态的解除,协助事故原因的调查和处理工作。在上级和有关地方部门进入的情况下,参与制定抢险救援方案措施,做好应急抢险救援配合工作。四、应急预案的基本要求1、发生人员伤亡事故后,施工现场应急处理措施一般规定 当发生事故时,负伤人员或者最先发现事故的人,应立即报告项目经理或专项安全负责人,并应马上组织人力现场抢救伤害者,根据伤情需要,协助医务人员运送伤者到医院或拨打“120”,请求协助抢救。 1.1事故发生后,各级人员应保镇静及冷静,切实负起本身责任,主动控制局面。要有组织、有指挥和结合
22、实际进行妥善处理。 1.2 第一时间进行“救死扶伤”,采取措施救护受伤(害)人员,对必须在现场进行紧急抢救的,应采取应急方法如止血、人工呼吸等进行施救。否则必须立即用工地的交通工具或截出租车将伤者送到就近医院进行抢救。同时应采取有效措防止事故蔓延扩大。 1.3 认真保护事故现场及善后工作。凡与事故有关的物体、痕迹、状态不得破坏,并划出保护区禁止闲人进入。 1.4 因抢救受伤(害)人员,以及疏导交通等原因,需要移动现场某些物体时,必须做好现场标记、拍照、录像或绘制现场简图,并写出书面记录,妥善保存现场重要痕迹、物证等。 2、 发生火警、火灾事故时,施工现场应急处理措施一般规定。 2.1 应立即了
23、解起火部位及燃烧的物质,积极抢救伤者及使用施工现场所有消防器材进行灭火自救工作。 2.2 迅速准确地拨打119报警。在拨打119时,做到镇静拨号,说清火灾单位的名称、地址、电话号码、燃烧部位、燃烧物质的性能等。 2.3报警后,派专人到约定的路口迎接消防队。 2.4 在消防部门到达前,对易燃、易爆的物质采取正确有效的隔离。根据火场情况,机动灵活地选择灭火工具。 2.5 在扑救现场,应行动统一,如火势扩大,一般扑救不可能时,应及时组织撤退扑救人员,避免不必要的伤亡。 3、 利用一切可行的通讯工具按规定时间内将事故情况进行层级上报。 4、发生事故层级上报时限。 4.1 轻伤事故,应在24小时内报告企
24、业负责人、安全管理部门和基层工会组织。 4.2 重伤事故,一般情况下,事故单位应在24小时内报上级主管单位,由上级主管单位分XX市有关部门。对涉外有影响的,事故单位应在事故发生后4小时内如实报上级主管单位。 4.3 重伤3人或死亡1至2人的事故,事故单位应在事故发生后4小时内如实报上级主管单位,由上级主管单位分XX市有关部门。 4.4 死亡3人以上重大、特别重大死亡事故应在事故发生后2小时XX市人民政府,同时报上级主管单XX市劳动行政部门、工会组织、公安部门。 4.5 发生急性中毒、中署事故,除报上级主管单XX公司安质部、办公室)外,应同时XX市卫生行政部门。 4.6 发生爆炸物品爆炸事故和火
25、灾事故,除报报上级主管单XX公司质安部、办公室)外,应同时XX市公安部门。5、防止违章和事故的安全规定 5.1 未经三级安全教育的新工人,复工换岗的人员未经岗位安全教育,不得进入施工现场的工作岗位进行操作。 5.2 不正确佩戴安全帽及佩戴超过使用年限(2年半)的安全帽,不准进入施工现场。 5.3 严禁赤脚或穿高跟鞋、拖鞋进入施工现场。 5.4 严禁酒后及带小孩进入施工现场。 5.5 不得到禁止烟火的地方吸烟、动火。 5.6 不得攀登脚手架。 5.7 特种作业人员、机械操作工未经专门安全培训,无有效专业上岗操作证,不得上岗操作。 5.8 脚手架及所有机械设施设备和现浇混凝土模板支撑,搭设安装后,
26、未经验收合格,不得使用。 5.9 电源开关箱不准一闸、一漏电、一箱多用。 5.10 未经指派批准,未经作业安全交底或安全交底不清和无安全防护设施,不得盲目操作。 5.11 不得违章指挥和违章作业,对违章作业的指令有权拒绝,并有责作制止他人违章作业。 5.12 对各种安全检查防护装置、防护设施及警告、安全标志等不得随意拆除和有意挪动。五、高处坠落事故的预防及其应急救援预案桥梁施工过程中,高处作业的机会比较多,经常在四边临空的高处进行作业,施工条件差,危险因素多。多年来,高坠伤亡事故占全部事故的比例较高,这种事情对社会影响较大,要作为安全预防等大事来工作。要避免发生高处坠落事故,必须加强监控管理。
27、对现场施工人员进行预防高处坠落的技术知识教育,使他们熟悉操作时必须使用的工具和防护用具。同进,在技术上采取有效的防护措施。 1、防止高处坠落事故的基本要求 以预防坠落事故为目标,对于恐怕要发生坠落事故等事故的特定危险施工,在施工前制定防范措施,并应在日常安全检查中加以确认。 1.1 凡身体不适合从事高处作业的人员不得从事高处作业。从事高处作业的人员要按规定进行体检和定期体检。 1.2 严禁穿硬塑料底等易滑鞋、高跟鞋。 1.3 作业人员严禁互相打闹,以免失足发生坠落危险。 1.4 不得攀爬脚手架。 1.5 进行悬空作业时,应有牢靠的立足点并正确系挂安全带。 1.6 作业层上部周边、基坑周边等,必
28、须设置1.2m高且能承受任何方向的1000N外力的临时护栏,护栏围密目式安全网。 1.7 各种架子搭好后,项目安全负责人必须与架子工和使用的班组共同检查验收,验收合格后,方准上架操作。 2、发生高处坠落事故应急预案 2.1 发生高处坠落事故,应马上组织挽救伤者,首先观察伤者的受伤情况、部位、伤害性质,如伤员发生休克,应先处理休克。遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心脏挤压。处于休克状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约20度左右,尺快送医院进行抢救治疗。 2.2 出现颅脑损伤时,必须维持呼吸道畅通。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸入,发生喉阻
29、塞。有骨折者,应初步固定后再搬运。遇有凹陷骨折、严重的颅底骨折及严重的脑损伤症状出现,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送往就近有条件的医院治疗。 2.3 发现脊椎受伤者,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,搬运时,将伤者平卧放在帆布担架或硬板上,以免受伤的脊椎移位、断裂造成截瘫,招致死亡。抢救脊椎受伤者,搬运过程中,严禁只抬伤者的两肩与两腿或单肩背运。 2.4 发现伤者手足骨折者,不要盲目搬动伤者。应在骨折部位用夹板把受伤的位置临时固定,使断端不再移位或刺伤肌肉、神经或血管。固定方法:以固定骨折处上下关节为原则,可就地取材,用木板、竹子等,在
30、无材料的情况下,上肢可固定在身侧,下肢与腱侧下肢缚在一起。 2.5 遇有创伤性出血的伤员,应迅速包扎止血,使伤员保持在头底脚高的卧位,并注意保暖。正确的现场止血处理措施: 2.5.1 一般伤口的止血法:先用生理盐水(0.9%Nacl溶液)冲洗伤口,涂上红汞水,然后盖上消毒纱布,用绷带较紧地包扎。 2.5.2 加压包扎止血法:用纱布、棉花等作成软件垫,放在伤口上再加包扎,来增强压力而达到止血。 2.5.3 止血带止血法:选择弹性好的橡皮管、橡皮带或三角巾、毛巾、带状布条等,上肢出血结扎在上臂1/2处(靠近心脏位置),下肢出血结扎在大腿上1/3处(靠近心脏位置)。结扎时,在止血带与皮肤之间垫上纱布
31、棉垫。每隔2540分钟放松一次,每次放松0.51分钟。 2.6 动用最快的交通工具或其他措施,及时把伤者送往邻近医院抢救,运送途中应尽量减少颠簸。同是真实性密切注意伤者的呼吸、脉搏、血压及伤口的情况。六、物体打击事故的预防及其应急救援预案 物体打击伤害是建筑行业常见事故的四大伤害的其中一种,特别在施工周期短,劳动力、施工机具、物料投入较多,交叉作业时常有出现。这就要求在高处作业的人员对机械运行、物料转接、工具的存放过程中,都必须确保安全,防止物体坠落伤人的事故发生。1、 防止物体打击事故的基本要求 1.1 人员进入施工现场必须按规定佩戴安全帽。应在规定的安全通道内出入和上下,不得在非规定通道位
32、置行走。 1.2 安全通道上方应搭设双层防护棚,防护棚使用的材料要能防止高空坠落物穿透。 1.3 临时设施的盖顶不得使用石棉瓦作盖顶。 1.4 边长小于或等于250的预留洞口必须用坚实的盖板封闭,用砂浆固定。 1.5 作业过程一般常用工具必须放在工具袋内,物料传递不准往下或向上乱抛材料和工具等物件。所有物料应堆放平稳,不得堆在临边及洞口附近,并不可妨碍通行。 1.6 高空安装起重设备或垂直运输机具,要注意零部件落下伤人。 1.7 吊运一切物料都必须由持有上岗证人员进行绑码,散料应用吊篮装置好后才能起吊。 1.8 拆除或拆卸作业要在设置警戒区域、有专职安全人员监护的条件下进行。 1.9 高处拆除
33、作业时,对拆卸下的物料、建筑垃圾要及时清理和运走,不得在走道上任意乱放或向下丢弃。 2、发生物体打击的应急预案 当发生物体打击事故后,抢救的重点放在对颅脑损伤、胸部骨折和出血上进行处理。 2.1 发生物体打击事故,应马上组织挽救伤者,首先观察伤者的受伤情况、部位、伤害性质,如伤员发生休克,应先处理休克。遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心脏挤压。处于休克状态的伤员要认其安静、保暖、平卧、少动,并将下肢抬高约20度左右,尺快送医院进行抢救治疗。 2.2出现颅脑损伤时,必须维持呼吸道畅通。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸入,发生喉阻塞。有骨折者,应初步固定后再搬
34、运。遇有凹陷骨折、严重的颅底骨折及严重的脑损伤症状出现,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送往就近有条件的医院治疗。七、触电事故的预防及其应急救援预案触电事故与其他事故比较,其特点是事故的预兆性不直观、不明显,而事故的危害性非常大。当流经人体的电流小于10mA时,人体不会产生危险的病理生理效应;但当流经人体的电流大于10mA时,人体将会产生危险的病理生理效应,并随着电流的增大、时间的增长将会产生心室纤维性颤动,乃至人体窒息(“假死”),在瞬间或在两三分钟内就会夺去人的生命。因此,在保护设施不完备的情况下,人体触电伤害得极易发生的。所以,施工中做好好感防工作,发生触电
35、事故时要正确处理,抢救伤者。 1、防止触电伤害的基本安全要求根椐安全用电“装得安全、拆得彻底、用得正确、修得及时”的基本要求,为防止发生触电事故,在日常施工(生产)用电中要严格执行有关用电的安全要求。 1.1 用电应制定独立的施工组织设计,并经企业技术负责人审批,盖有企业的法人公章。必须按施工组织设计进行敷设,竣工后办理验收手续。 1.2 一切线路敷设必须按技术规程进行,按规范保持安全距离,距离不足时,应采取有效措施进行隔离防护。 1.3 非电工严禁接拆电气线路、插头、插座、电气设备、电灯等。 1.4 根椐不同的环境,正确选用相应额定值的安全电压作为供电电压。安全电压必须由双绕组变压器降压获得
36、 1.5 带电体之间、带电体与地面之间、带电体与其他设施之间、工作人员与带电体之间必须保持足够的安全距离,距离不足时,应采取有效措施进行隔离防护。 1.6 在有触电危险的处所或容易产生误判断、误操作的地方,以及存在不安全因素的现场,设置醒目的文字或图形标志,提醒人们识别、警惕危险因素。 1.7 采取适当的绝缘防护措施将带电导体封护或隔壁起来,使电气设备及线路能正常工作,防止人身触电。 1.8 采用适当的保护接地措施,将电气装置中平时不带电,但可能因绝缘损坏而带上危险的对地电压的外露导电部分(设备的金属外壳或金属结构)与大地作电气连接,减轻触电的危险。 1.9 施工现场供电必须采用TN-S或T
37、T的四相五线的保护接零系统,把工作零线和保护零线区分开,通过保护接零作为防止间接触电的安全技术措施,同一工地不能同时存在TN-S或TT两个供电系统。注意事项有: 1.9.1 在同一台变压器供电的系统中,不得将一部分设备做保护接零,而将另一部分设备做保护接地; 1.9.2 采用保护接零的系统,总电房配电柜两侧做重复接地,配电箱(二级)及开关箱(三级)均应做重复接地。其工作接地装置必须可靠,接地电阻值4; 1.9.3 所有振动设备的重复接地必须有两个接地点; 1.9.4 保护接零必须有灵敏可靠的短路保护装置配合; 1.9.5 电动设备和机具实行一机一闸一漏电一保护,严禁一闸多机,闸刀开关选用合格的
38、熔丝,严禁用铜丝或铁丝代替保险熔丝。按规定选用合格的漏电保护装置并定期进行检查; 1.9.6 电源线必须通过漏电开关,开关箱漏电开关控制电源线长度30m。 2、 发生触电事故的应急预案 2.1 触电急救的要点是动作迅速,救护得法,切不可惊慌失措,束手无策。要贯彻“迅速、就地、正确、坚持”的触电急救八字方针。发现有人触电,首先要尽快使触电者脱离电源,然后根椐触电者的具体症状进行对症施救。 2.2 脱离电源的基本方法有; 2.2.1 将出事附近电源开关刀拉掉、或将电源插头拔掉,以切断电源; 2.2.2 用干燥的绝缘木棒、竹竿、布带等物将电源线从触电者身上剥离或者将触电者剥离电源; 2.2.3 必要
39、时可用绝缘工具(如带有绝缘柄的电工钳、木柄斧头以及锄头)切断电源线; 2.2.4 救护人员可戴上手套或在手上包缠干燥的衣服、围巾、帽子等绝缘物品拖拽触电者,使之脱离电源; 2.2.5 如果触电者由于痉挛手指紧握导线缠绕在身上,救护人员可先用干燥的木板塞进触电者身下使其与地绝缘来隔断入地电源,然后再采取其他办法把电源切断; 2.2.6 如果触电者触及断落在地上的带电高压导线,且尚未确证线路无电之前,救护人员不可进入断线落地点810米的范围内,以防止跨步电压触电。进入该范围的救护人员应穿上绝缘靴或临时双脚并拢跳跃地接近触电者。触电者脱离带电导线后应迅速将其带至810米以外立即开始触电急救。只有在确
40、证线路已经无电,才可在触电者离开触电导线后就地急救。 2.3 在使触电者脱离电源时应注意的事项: 2.3.1未采取绝缘措施前,救护人员不得直接触及触电者的皮肤和潮湿的衣服; 2.3.2 严禁救护人员直接用手推、拉和触摸触电者;救护人员不得采用金属或其他绝缘性能较差的物体(如潮湿木棒、布带等)作为救护工具; 2.3.3 在拉拽触电者脱离电源的过程中,救护人员宜用单手操作,这样对救护人比较安全; 2.3.4 当触电者位于高位时,应采取措施预防触电者在脱离电源后坠地摔伤或摔死(电击二次伤害); 2.3.5 夜间发生触电事故时,应考虑切断电源后的临时照明问题,以利救护。 2.4 触电者未失去知觉的救护
41、措施:应认触电者在比较干燥、通风暖和的地方静卧休息,并派人严密观察,同时请医生前来或送往医院诊治。 2.5 触电者已失去知觉但尚有心跳和呼吸的抢救措施:应使其舒适地平卧着,解开衣服以利呼吸,四周不要围人,保持空气流通,冷天应注意保暖,同时请医生前来或送往医院诊治。若发现触电者呼吸困难或心跳停止,应立即施行人工呼吸及胸外心脏挤压。 2.6 对“假死”者的急救措施:当判定触电者呼吸和心跳停止时,应立即按心肺复苏法就地抢救,方法如下: 2.6.1 通畅气道。第一,清除口中异物。使触电者仰面躺在平硬的地方,迅速解开其领扣、围巾、紧身衣和裤带。若发现触电者口内有食物、假牙、血块等异物,可将其身体及头部同
42、时侧转,迅速用一只手指或两只手指交叉从口角处插入,从口中取出异物,操作中要注意防止将异物推到咽喉深入。第二,采用仰头抬颊法畅通气道。操作时,救护人用一只手放在触电者前额,另一只手的手指将其颏颌骨向上抬起,两手协同将头部向后推,舌根自然随之抬起、气道即可畅通。为使触电者头部后仰,可于其颈部下方垫适量厚度的物品,但严禁用枕头或其他物品垫在触电者头下。 2.6.2 口对口(鼻)人工呼吸。使病人仰卧,松解衣扣和腰带,清除伤者口腔内痰液、呕吐物、血块、泥土等,保持呼吸道畅通。救护人员一手将伤者下颌托起,使其头尺量后仰,另一只手捏住伤者的鼻孔,深吸一口气,对住伤者的口用力吹气,然后立即离开伤者口,同时松开
43、捏住鼻孔的手。吹气力量要适中,次数以每分种1618次为宜。 2.6.3 胸外心脏挤压。将伤者仰卧在地上或硬板床上,救护人员跪或站于伤者一侧,面对伤者,将右手掌置于伤者胸骨下段及剑突部偏左,左手置于右手之上,以上身的重量用力把胸骨下段向后压向脊柱,随后将手腕放松,每分钟挤压6080次。在进行胸外心脏按压时,宜将伤者头部放底以利静脉血回流。若伤者同时伴有呼吸停止,在进行胸外心脏按压时,还应进行人工呼吸。一般做4次胸外心脏按压,做一次人工呼吸。八、发生坍塌事故的预防及应急预案 XX市政工程施工中,深坑作业的机会较多,如排水基坑、隧道开挖施工、人工挖孔桩、桥梁基础开挖、桥梁支顶架塔设施工、钢筋安装等都
44、较易发生坍塌事故,而XX市政集团类似的事故发生较多,且比较重大。事故一旦发生抢救难度较大,故需要引起高度重视,必须加强监控管理,在技术上采取有效的防护措施。 1、 防止坍塌事故的基本安全要求 1.1 大型土方和开挖较深的基坑工程,施工前要认真研究整个施工区域和施工场内的工程地质和水文资料、邻居建筑物或构筑物的质量和分布情况、挖土和弃土要求、施工环境及气候条件等,编制专项施工组织设计(方案),制定有针对性的安全技术措施,XX公司有关部门审核、审批,严禁盲目施工。 1.2 基坑开挖工程应验算边坡或基坑的稳定性,并注意由于土体内应力场变化和淤泥土的塑性流动而导致周围土体向基坑开挖方向位移,使邻居建筑
45、物产生相应的位移和下沉。验算时应考虑地面堆截、地表面积水和邻居建筑物的影响等不利因素,决定是否需要支护,选择合理的支护形式,在基坑开挖期间应加强监测。 1.3 基坑开挖后应及时修筑基础,不得长期暴露。基础施工完毕后,应抓紧基坑的回填工作。回填基坑时,必须事先清除基坑中不符合回填要求的杂物。在相应的两侧或四周同时均匀进行。 1.4 挖土方前对周围环境要认真检查,不能在危险岩石后建筑物下面进行作业。 1.5 人工开挖时两人操作间距应保持23m,并应仍上而下挖,严禁偷岩取土。 1.6 大型支顶架的搭设,必须根据工程的特点按照规范规定,制定施工方案并验算其整体稳定性及地基承载里,同时制定塔设的安全技术措施。 1.7 施工用的其他类型脚手架、临时设施,必须严格按有关规范、规程进行塔设。 1.8 脚手架搭设作业时,应按形式基本构架单元的要求逐排、逐跨和逐步地进行搭设,矩形周边脚手架宜从其中的一个角部开始向两发方向延伸搭设,确保已搭部分稳定。 1.9 架上作业应按规范或设计规定的荷载使
