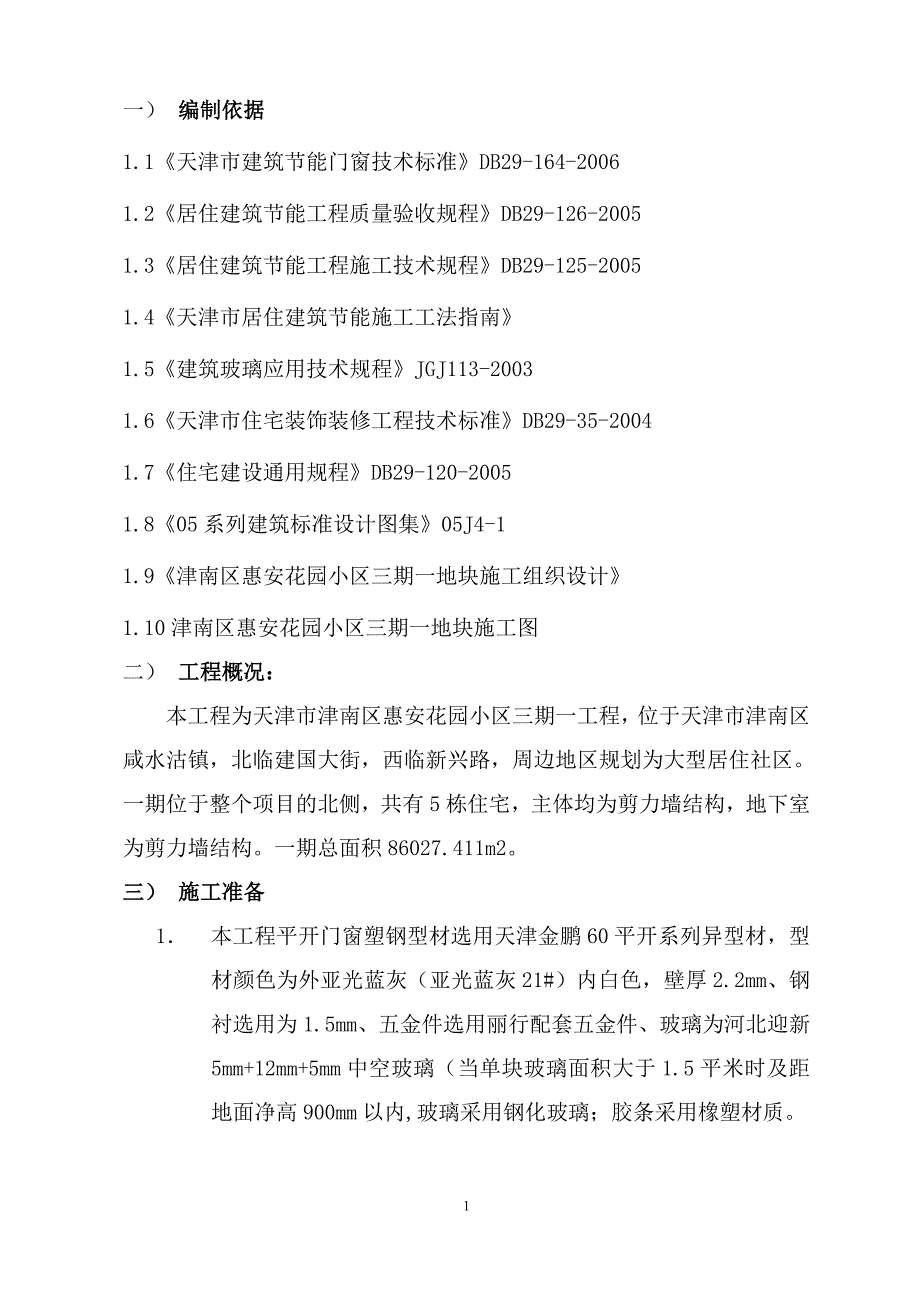

1、一) 编制依据1.1天津市建筑节能门窗技术标准DB29-164-20061.2居住建筑节能工程质量验收规程DB29-126-20051.3居住建筑节能工程施工技术规程DB29-125-20051.4天津市居住建筑节能施工工法指南1.5建筑玻璃应用技术规程JGJ113-20031.6天津市住宅装饰装修工程技术标准DB29-35-20041.7住宅建设通用规程DB29-120-20051.805系列建筑标准设计图集05J4-11.9津南区惠安花园小区三期一地块施工组织设计1.10津南区惠安花园小区三期一地块施工图二) 工程概况:本工程为天津市津南区惠安花园小区三期一工程,位于天津市津南区咸水沽镇,
2、北临建国大街,西临新兴路,周边地区规划为大型居住社区。一期位于整个项目的北侧,共有5栋住宅,主体均为剪力墙结构,地下室为剪力墙结构。一期总面积86027.411m2。三) 施工准备1 本工程平开门窗塑钢型材选用天津金鹏60平开系列异型材,型材颜色为外亚光蓝灰(亚光蓝灰21#)内白色,壁厚2.2mm、钢衬选用为1.5mm、五金件选用丽行配套五金件、玻璃为河北迎新5mm+12mm+5mm中空玻璃(当单块玻璃面积大于1.5平米时及距地面净高900mm以内,玻璃采用钢化玻璃;胶条采用橡塑材质。2 施工机具的安排: 工具及机械设备配置详见附表1-54、 施工力量的安排: 根据本工程的特点,选用管理能力强

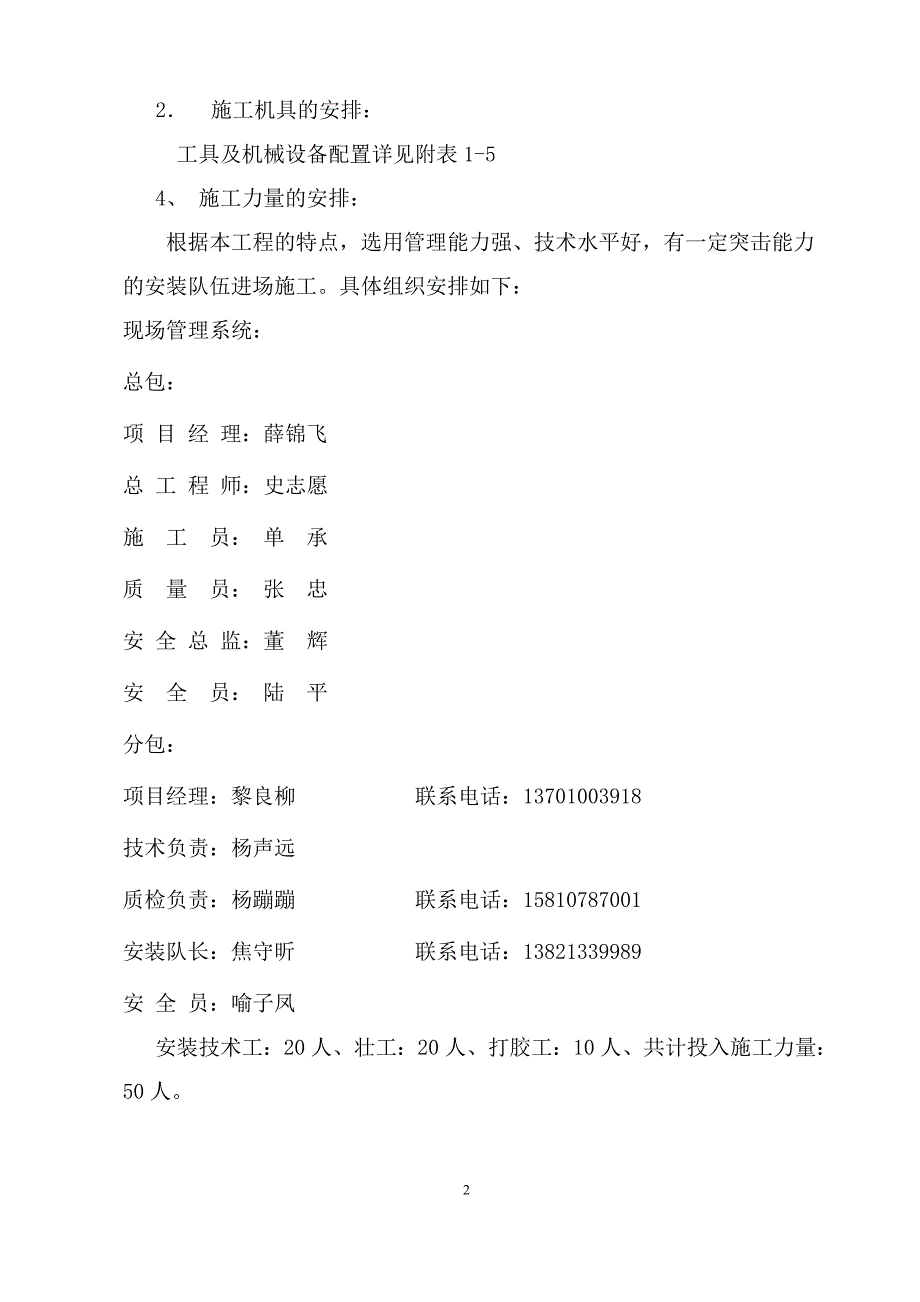

3、技术水平好,有一定突击能力的安装队伍进场施工。具体组织安排如下:现场管理系统:总包:项 目 经 理:薛锦飞总 工 程 师:史志愿施 工 员: 单 承质 量 员: 张 忠安 全 总 监:董 辉安 全 员: 陆 平分包:项目经理:黎良柳 联系电话:13701003918技术负责:杨声远质检负责:杨蹦蹦 联系电话:15810787001安装队长:焦守昕 联系电话:13821339989安 全 员:喻子凤 安装技术工:20人、壮工:20人、打胶工:10人、共计投入施工力量:50人。5. 质量保证措施: 为了确保本工程达到优质工程的标准,具体采取以下有效措施:1)施工前组织有关工长熟悉图纸,并向班组交
4、底。遵照设计图要求、施工规范、 操作规程和工艺标准的各项相应要求施工。如设计变更、材料代用或由于施工原因要变更原设计时,应先由甲方、监理方、业主等技术部门统一办理洽商 。进场的塑钢型材、五金件、密封、玻璃材料均应有出厂质量合格证和检测报告,取得质量证明后再使用。2)严格执行质量控制和保障制度。施工前对各分项工程制订质量指标,由施工队技术部门下达分项 、分部、隐预检计划和材料试验计划,由有关工长与试验工及时执行 。施工过程中推行全面质量管理 ,班组在加强自检、互检和健全原始记录的基础上 ,按施工阶段定期开展质量管理活动。工序或施工阶段交接时 ,应由上一级主管人员主持,做好交接验收检查,并迅速做好

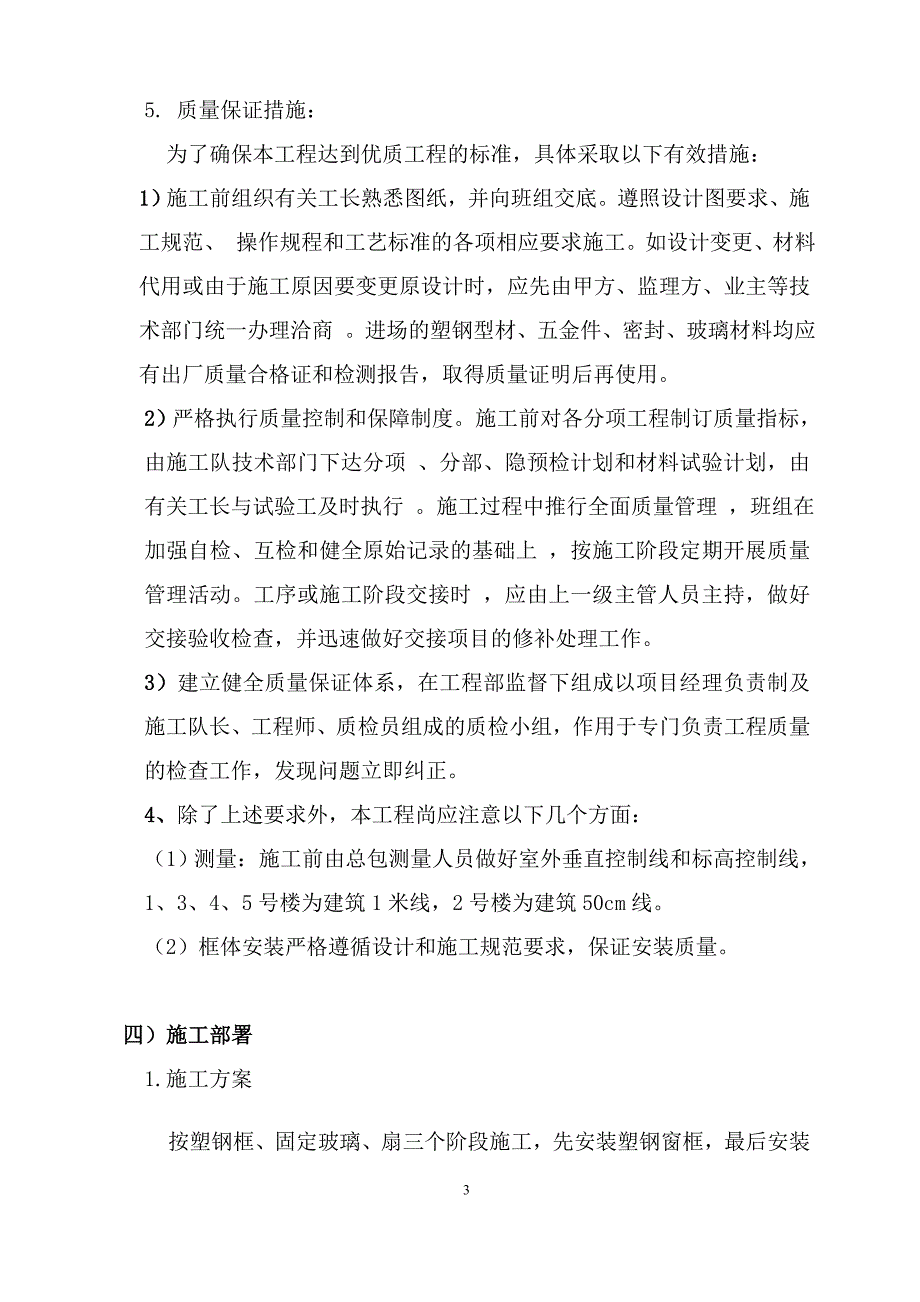

5、交接项目的修补处理工作。3)建立健全质量保证体系,在工程部监督下组成以项目经理负责制及施工队长、工程师、质检员组成的质检小组,作用于专门负责工程质量的检查工作,发现问题立即纠正。4、除了上述要求外,本工程尚应注意以下几个方面:(1)测量:施工前由总包测量人员做好室外垂直控制线和标高控制线,1、3、4、5号楼为建筑1米线,2号楼为建筑50cm线。(2)框体安装严格遵循设计和施工规范要求,保证安装质量。四)施工部署 1.施工方案按塑钢框、固定玻璃、扇三个阶段施工,先安装塑钢窗框,最后安装固定玻璃。考虑到竣工时间,为了保证使用单位顺利启用,纱窗拟在装修施工完毕后完成。(1) 门窗框安装阶段:本工程上
6、下左右门窗框采用膨胀螺栓与墙体连接。因本工程施工工期短,为了缩短安装时间,安装中组织分段加班安装,并抓紧及时验收和成品及半成品的保护处理工作。(2) 塑钢门、窗阶段:安装中组织分段加班安装,并抓紧及时验收和成品及半成品的保护处理工作。(3) 玻璃阶段:自上而下的顺序,与框交叉进行。要求工序搭接合理,避免返工废料。并尽可能安排交叉作业,以缩短工期,及时作好成品及半成品的保护工作。(4) 窗扇的安装:要求窗扇在出厂前将玻璃及五金件安装完毕,送至施工现场后与框进行组装。2.施工工序(1) 塑钢框:1000mm线室外垂直控制线安装窗框根据控制线校正使用胀栓固定打发泡胶洞口抹灰安装塑钢窗扇内外墙粉刷打密
7、封胶(2) 玻璃(土建内外墙粉刷完毕后开始安装):核实玻璃及玻璃安装位置的尺寸上玻璃垫块承重块玻璃压条 (3)窗扇:核实窗扇尺寸及安装位置与框进行组装安装五金件五、施工进度计划土建工程的整体施工进度计划是编制门窗施工进度计划的主导,门窗的安装应依据整体的施工进度计划,在现场具备安装条件后进行门窗的安装。六、塑钢门窗安装前的准备工作1、检查洞口尺寸。本工程塑钢窗框的安装形式为先安装窗框后进行抹灰,所以要根据不同的材料品种和门窗框的宽、高尺寸,核实门窗洞口的尺寸能否满足图纸的要求,若洞口尺寸与设计图纸不符合或偏差过大,土建方应进行必要的修正处理。2、检查洞口位置。由安装人员会同土建人员按照设计图纸
8、检查洞口的位置和标高,若发现洞口位置与设计图纸不符合或偏差过大,则应进行必要的修整处理。3、逐个检查核对所有门窗洞口的尺寸与塑钢门窗框的规格是否相适应。4、由总包方标出门窗框安装的基准线,作为门窗框安装的标准。要求同一立面上门、窗的水平及垂直方向应做到整齐一致。如在弹线时发现预留洞口的位置、尺寸有较大偏差时,应及时调整、处理。5、检查核对运到现场的塑钢门窗的规格、型号、数量是否与设计图纸相符;五金配件是否配套齐全;辅助材料的规格、品种、数量是否能满足施工要求。并核实所有材料是否有出厂合格证及必须的质量检测报告。6、机具准备。安装塑钢门窗需要配备切割机、小型电焊机、电钻、冲击钻、射钉枪、打胶筒、
9、玻璃吸盘、线轴、手锤、扳手、螺丝刀、木楔、线坠、水平尺、钢卷尺等。7、作业条件准备。结构工程质量已经验收合格;门窗洞口的位置、尺寸已核实无误,或经过剔凿、整修合格;管理人员已经进行了技术、质量、安全交底;塑钢门窗及其配件、辅助材料已全部运到施工现场,数量、规格、质量完全符合设计要求;已具备垂直运输条件,并已接通电源。8、本工程临时设施需要总包方配合协调提供库房、工人居住房4间。 七、主要项目施工方法1、塑钢框安装工程1)按照在洞口上弹出的门、窗位置线,根据设计要求,将门、窗框立于墙的中心线部位或内侧,使门、窗框表面与饰面层相适应。2)将窗框用木楔临时固定,待检查立面垂直,左右间隙大小、上下位置
10、一致,均符合要求后,再用胀栓固定在门窗洞口内。3)塑钢门、窗框安装固定点的距离要求:塑钢门、窗框与墙体洞口的连接要牢固可靠,锚固点至框角的距离不应大于150mm,锚固点的距离应不大于500mm。4)本工程洞口为混凝土墙体,因此采用胀栓固定的方法,胀栓采用8塑料外套管,内为镀锌自攻钉,能够达到防腐要求。5)严禁在塑钢门、窗连接地线进行焊接工作,当需要焊接时,门窗框上要遮盖石棉毯等防火材料,防止焊接时烧伤门窗。6)在施工中注意不得损坏塑钢门、窗上的保护膜,如表面沾污了水泥砂浆,应随时擦净,以免影响外表美观。7)塑钢门、窗框安装完毕后,在工程竣工前不能剥去门、窗框上的保护膜,并且要防止撞击,避免塑钢
11、型材受撞变形。2、塑钢窗扇安装本工程中的塑钢窗分为内平开窗、上悬窗和固定窗,上悬窗应保证窗扇开启自如,当上悬窗采用不锈钢滑撑连接时,可使窗扇在任意开启通风位置上自动固定,而且还可以使窗扇开启后,能从室内方便地清洁室外侧窗玻璃。3、玻璃安装玻璃安装是塑钢窗安装的最后一道工序, 当玻璃单块尺寸较小时,可用双手夹住就位,如果单块玻璃尺寸较大,为便于操作,就要使用玻璃吸盘将玻璃吸紧后将其就位。玻璃就位时应将玻璃放在凹槽中间,内、外两侧的间隙少于2mm,否则会造成密封困难;但也不宜大于5mm,否则胶条起不到挤紧、固定的作用。玻璃下部应用3mm厚的氯丁橡胶垫块将玻璃垫起,玻璃不值得直接坐落在型材内表面上。
12、玻璃就位后内侧及时用压条固定。4、清理塑钢门窗交工之前,应将型材表面的塑料胶纸撕掉,如果塑料胶纸在塑钢型材表面留有胶痕,宜用香蕉水清洗干净。塑钢门窗框扇,可用水或浓度为15的pH7.39.5的中性洗涤剂充分清洗,再用布擦干。不应用酸性或碱性制剂清洗,也不能用钢刷刷洗。玻璃应用清水擦洗干净,对浮灰或其他杂物,要全部清除干净。5、塑钢门窗安装质量标准1)塑钢门窗安装验收的保证项目塑钢门窗的品种、类型、规格、尺寸、性能、开启方向、安装位置、连接方式及塑钢门窗的型材壁厚应符合甲方规定和合同执行内容要求。塑钢门窗的防腐处理及填嵌、密封处理应符合设计要求。塑钢门窗框的安装必须牢固。预埋件的数量、位置、埋设
13、方式、与框的连接方式必须符合规范要求。塑钢门窗扇必须安装牢固,并应推拉灵活、关闭严密,无倒翘。塑钢门窗配件的型号、规格、数量应符合规范规定和合同内容要求,安装应牢固,位置应正确,功能应满足使用要求。2)塑钢门窗安装验收的一般项目塑钢门窗表面应洁净、平整、光滑、色泽一致,大面应无划痕、碰伤。塑钢门窗框与墙体之间的缝隙应填嵌应饱满,并应采用密封胶密封。密封胶表面应光滑、顺直,无裂纹。塑钢门窗扇的橡胶密封条应安装完好,不得脱槽。有排水孔的塑钢门窗,排水孔应畅通,位置和数量应符合设计要求。塑钢门窗安装的允许偏差和检验方法应符合表1-3的规定塑钢门窗安装的允许偏差和检验方法(表1-3)项次项目允许偏差检
14、验方法1门窗槽口宽度、高度1500mm1.5 mm用钢尺检查1500mm2 mm2门窗槽口对角线长度差2000mm3 mm用钢尺检查2000mm4 mm3门窗框的正、侧面垂直度2.5 mm用垂直检测尺4门窗横框的水平度2 mm用1m水平尺和塞尺检查5门窗横框标高5 mm用钢尺检查6门窗竖向偏离中心5 mm用钢尺检查7双层门窗内外框间距4 mm用钢尺检查8推拉门窗扇与框搭接量1.5 mm用钢直尺检查 八、安全保障措施:1、按安全操作规程规定,支搭完善的防护装置。护身栏应保持超过操作面1m高,做好“四口”防护。2、机电设备必须由专职人员操作,按规定作好维修保养。机电设备均应做好接零线防护 ,并应做
15、好防雨防潮、防雷工作。3、现场用火严格执行申请和看火手续。易燃物品与杂物应及时清理和妥善保管。消防通道随时保持畅通。消火栓周围3m内不准堆存杂物。4、建立健全安全领导小组,在项目经理的领导下组成以施工队长为组长 ,专职安全员和工种安全员的安全领导小组,专门负责检查工地的安全监督落实情况。九、施工现场消防工作措施:1、建立消防组织,由施工队长担任消防领导,成员由各工种抽人组成,并建立值班制度。2、加强消防安全教育,每周组织工人进行一次消防安全教育,使每个工人提高消防工作重要性的认识,增加消防灭火知识,消防责任制,与各班组签订消防协议,使其明确分工,各负其责,把这项工作落实到实处。3、建立消防制度
16、每个工人熟记119火警电话,发现火灾,先切电源,立即报告。十、文明施工现场管理措施:1、建立并完善现场管理的各项规章制度,做到奖罚严明,贯彻高速、优质、安全、低耗的八字方针。2、做到文明施工、合理安排施工现场,严格管理施工现场,设专人负责管理,保持现场整洁,各班组下班前做到工完场清 ,垃圾堆放集中,及时清运,宿舍设值日员,负责室内卫生打扫工作。3、建筑垃圾要适当洒水清运,严禁凌空抛撒。施工现场做到不准吸烟,衣帽整齐,不得赤膊作业,注意卫生,不随地大小便,并派专人及时巡查。十一、成品保护我门窗公司为了与总包单位的更好的配合工作,将塑钢门窗工程保质保量的完成,特制定如下成品保护措施:1、施工现场
17、待安装门窗应选择平整无污染源的场地存放.2、安装过程中垂直、水平运输应注意不得磕碰.3、安装后的成品窗,使用海螺专用型材保护膜进行保护,不得搭脚手杆或其它物品.4、部分湿作业未完成时,防止砂浆等物腐蚀门窗,发现保护膜脱落应及时补粘.清洁门窗不得用金属物品划擦、打磨. 门窗外框均有两层保护膜,防止污染和划伤。 6、施工现场已安装的门窗不得再作运料通道,严禁在门框扇上面放置脚手架和悬挂重物,严禁蹬踩门窗框扇,防止利器划伤表面,防止气焊火花烧伤其表面。7、内外墙涂料时,请各施工方应注意对塑钢门窗扇及玻璃的成品保护,在施工过程中造成的污染必须由责任方清理,造成损坏必须由责任方赔偿,凡对塑钢门窗所造成的损坏和污染以致延误工期,其后果应责任方承担。请各施工方给予支持和谅解。 主要施工工具计划表(表1-5)名称规格数量用途电钻10冲击钻6打胶枪5玻璃吸盘6线轴6手锤6扳手2螺丝刀+字、-字12线坠6水平尺1M2钢卷尺5M16电源线30M5水平管4M612
