防盗门安装施工组织设计方案.doc

上传人:奥沙丽水 文档编号:139775 上传时间:2025-07-11 格式:DOC 页数:8 大小:56KB
下载 相关 举报
防盗门安装施工组织设计方案.doc_第1页
第1页 / 共8页
防盗门安装施工组织设计方案.doc_第2页
第2页 / 共8页
防盗门安装施工组织设计方案.doc_第3页
第3页 / 共8页
防盗门安装施工组织设计方案.doc_第4页
第4页 / 共8页
防盗门安装施工组织设计方案.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

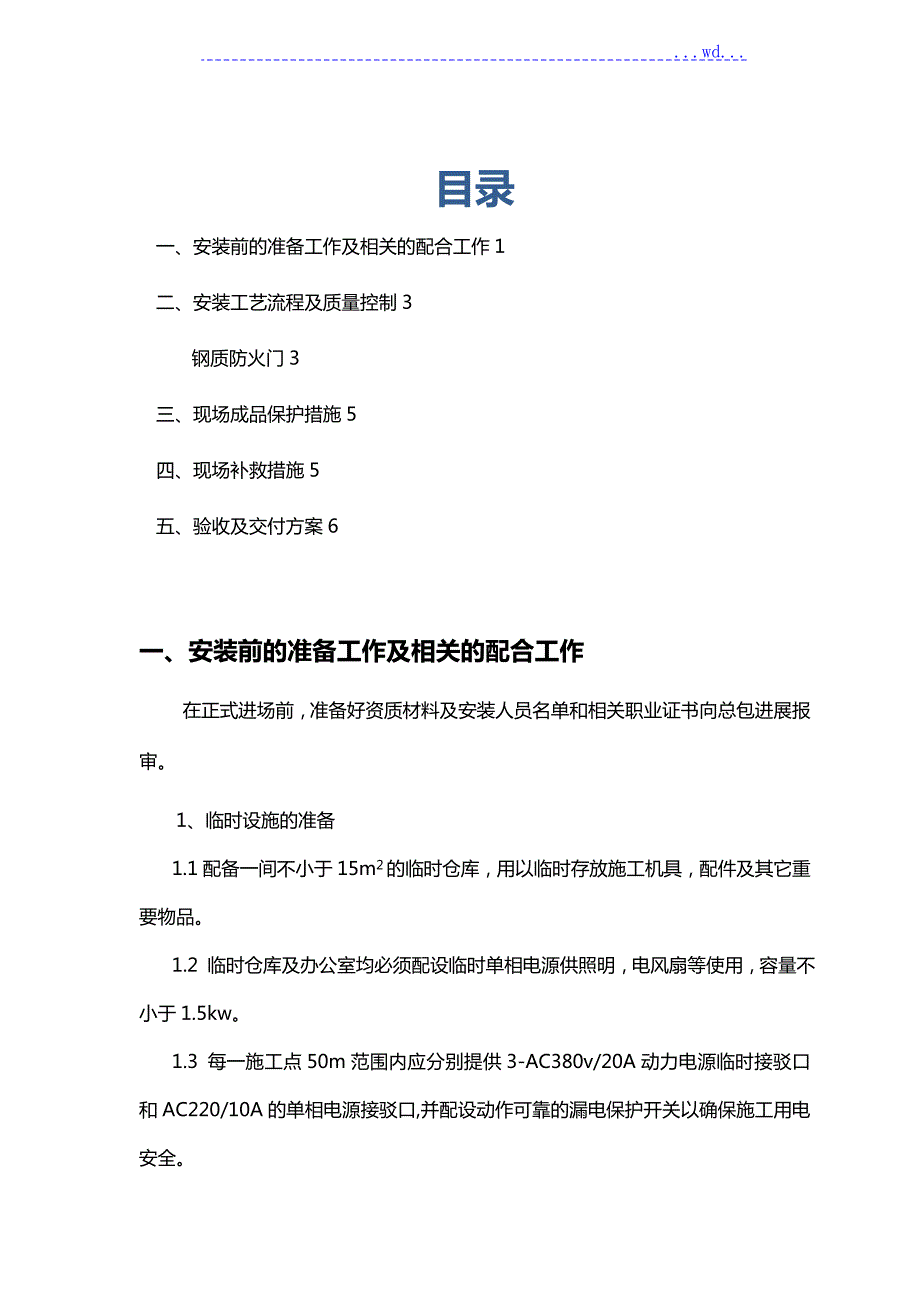

1、 .wd.目录一、安装前的准备工作及相关的配合工作1二、安装工艺流程及质量控制3钢质防火门3三、现场成品保护措施5四、现场补救措施5五、验收及交付方案6一、安装前的准备工作及相关的配合工作在正式进场前,准备好资质材料及安装人员名单和相关职业证书向总包进展报审。1、临时设施的准备1.1配备一间不小于15m2的临时仓库,用以临时存放施工机具,配件及其它重要物品。1.2 临时仓库及办公室均必须配设临时单相电源供照明,电风扇等使用,容量不小于1.5kw。1.3 每一施工点50m范围内应分别提供3-AC380v/20A动力电源临时接驳口和AC220/10A的单相电源接驳口,并配设动作可靠的漏电保护开关以

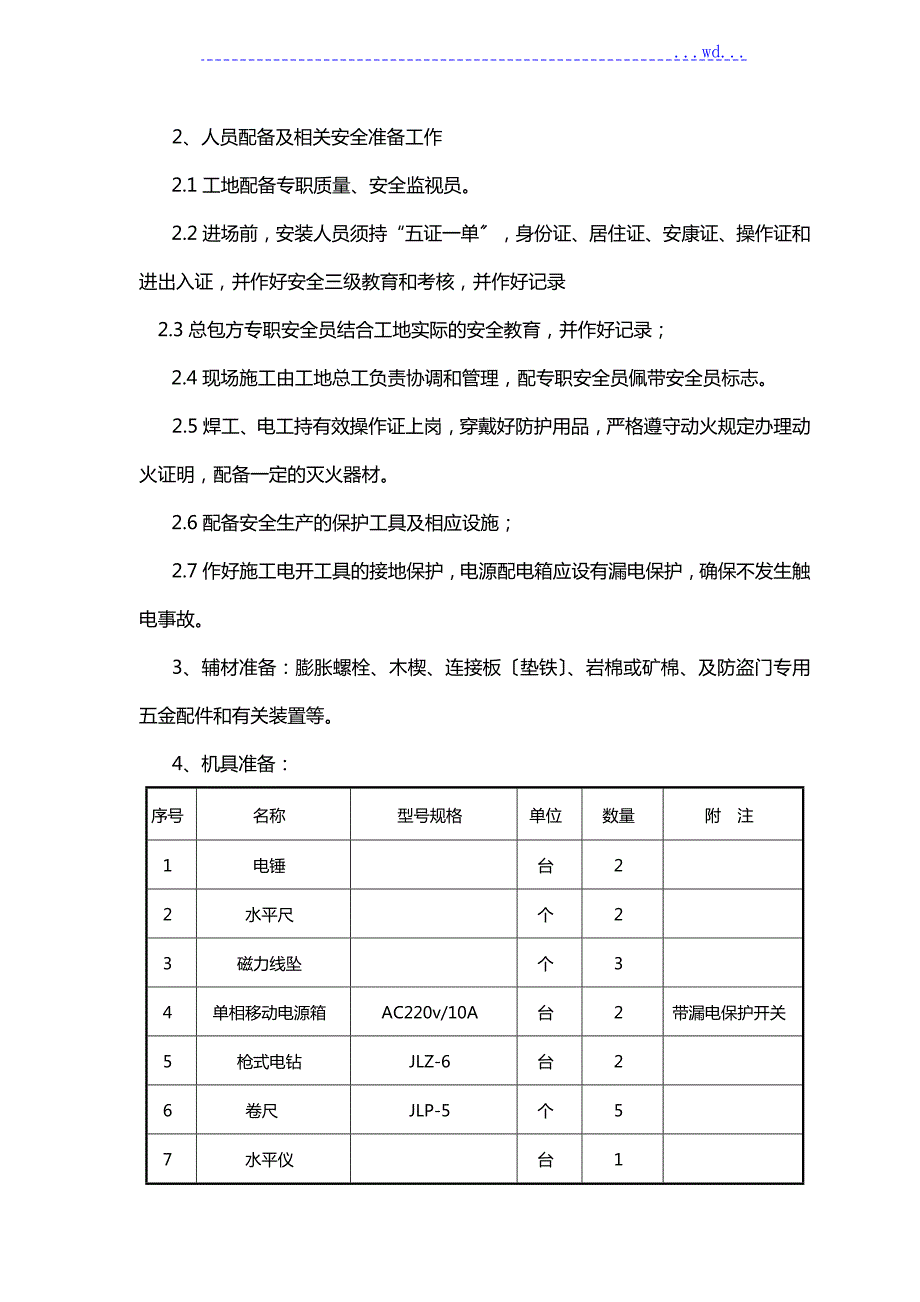

2、确保施工用电安全。2、人员配备及相关安全准备工作2.1工地配备专职质量、安全监视员。2.2进场前,安装人员须持“五证一单,身份证、居住证、安康证、操作证和进出入证,并作好安全三级教育和考核,并作好记录2.3总包方专职安全员结合工地实际的安全教育,并作好记录;2.4现场施工由工地总工负责协调和管理,配专职安全员佩带安全员标志。2.5焊工、电工持有效操作证上岗,穿戴好防护用品,严格遵守动火规定办理动火证明,配备一定的灭火器材。2.6配备安全生产的保护工具及相应设施;2.7作好施工电开工具的接地保护,电源配电箱应设有漏电保护,确保不发生触电事故。3、辅材准备:膨胀螺栓、木楔、连接板垫铁、岩棉或矿棉、

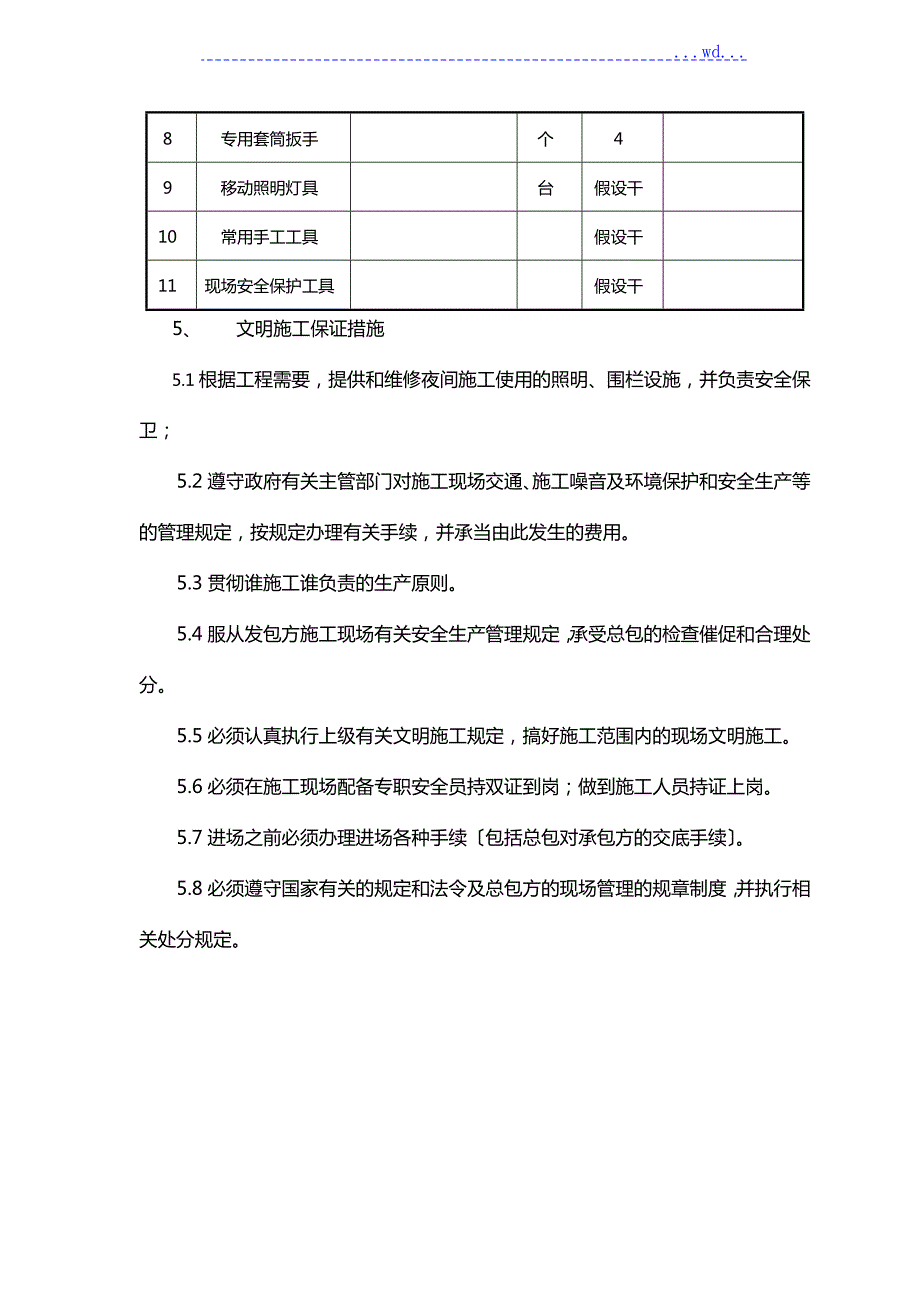

3、及防盗门专用五金配件和有关装置等。4、机具准备:序号名称型号规格单位数量附 注1电锤台22水平尺个23磁力线坠个34单相移动电源箱AC220v/10A台2带漏电保护开关5枪式电钻JLZ-6台26 卷尺JLP-5个57水平仪台18专用套筒扳手个49移动照明灯具台假设干10常用手工工具假设干11现场安全保护工具假设干5、 文明施工保证措施5.1根据工程需要,提供和维修夜间施工使用的照明、围栏设施,并负责安全保卫;5.2遵守政府有关主管部门对施工现场交通、施工噪音及环境保护和安全生产等的管理规定,按规定办理有关手续,并承当由此发生的费用。5.3贯彻谁施工谁负责的生产原则。5.4服从发包方施工现场有关

4、安全生产管理规定,承受总包的检查催促和合理处分。5.5必须认真执行上级有关文明施工规定,搞好施工范围内的现场文明施工。5.6必须在施工现场配备专职安全员持双证到岗;做到施工人员持证上岗。 5.7进场之前必须办理进场各种手续包括总包对承包方的交底手续。5.8必须遵守国家有关的规定和法令及总包方的现场管理的规章制度,并执行相关处分规定。二、安装工艺流程及质量控制(一) 钢质防盗门安装之前,选择1樘样板门作为样板安装,完成工序后,报请甲方、总包、监理验收和评审后,再继续按要求安装其它产品。1、安装工艺流程1.1钢质防盗门安装工艺流程清理、卫生安装五金安装门扇堵塞缝隙连接固定立框校正划线定位划线定位之

5、后,将要安装的产品开箱,并对安装位置进展清理1、划线定位:按设计图纸规定的尺寸、标高和开启方向,在洞口内弹出门框的安装位置线。2、立框校正:门框就位后,应校正其垂直度门框与地面垂直度,应2mm及水平度和对角线,按设计要求调整至安装高度一致,与内、外墙面距离一致,门框上下宽度一致,而后用对拔木楔在门框四角初步定位。3、连接固定:门框用M1010膨胀螺栓临时固定,必须进展复核,以保证安装尺寸准确。框口上尺寸允许误差应1.5mm,对角线允许误差应2.0mm。4、门安装时,要将门扇装到门框后,调整其位置以及水平度。5、在前后、左右、上下六个方向位置正确后,再将膨胀螺栓用扳手扭紧。6、堵塞缝隙:门框与墙

6、体连接后,取出对拔木楔,用岩棉或矿棉将门框与墙体之间的周边缝隙堵塞严实,根据门框不同的构造,将门框外表留出槽口,用水泥砂浆水泥砂浆配合比:M10抹平压实,或用发泡剂填充饱满,用密封胶封好。7、门框灌浆:门框灌浆时,等灌浆硬后,进展调整调整,再将门扇安装上去。8、门扇关闭后,缝隙应均匀,外表应平整。安装后的防盗门,要求门扇与门框搭接量不小于10.0mm,框扇配合部位内侧宽度尺寸偏差不大于2.0mm,高度偏差不大于2.0mm,对角线长度之差小于3.0mmm,门扇闭和后配合间隙小于3.0mmm,门扇与门框之间的两侧缝隙不大于4.0mm,上侧缝隙不大于3.0mm,双扇门 中缝间隙不大于4.0mm。9、

7、安装五金:安装门锁、执手及其他装置等,可按照五金的使用说明书的要求进展安装,均应到达各自的使用功能。10、清理卫生:安装完毕后,应随即将门框、门扇、和洞口周围的污垢等清擦干净。门现场安装后及竣工前要自行检查是否有划伤,如发现及时修补,列出清单向总包提出。修补的地方,用保护薄膜做好防护措施,防止污染五金。1.2连接方式墙体间隔500mm处设置加强体,并预设连接件,门框与墙体每边预留15mm,水平面超出墙面10mm或按设计要求,并用膨胀螺栓将门框与墙体连接,门框周遍用发泡填充。1.3安装中的本卷须知a.洞口内预埋件的外表,应不低于洞口内墙面,以利连接。遇有个别低于墙面者,可以垫铁连接。b.不设门槛

8、的钢质门,假设门框内口高度比门扇高度大30mm者,则门框下端应埋入地面0.00标高以下,不小于20mm。 c.堵缝发泡在凝固以前,不允许在门框上进展任何作业,以免砂浆松动裂纹,降低密封质量。d.门框堵塞的断热材料等必须严实。e.钢质门安装必须保证连接质量,以使钢质门与墙体结实地结成一体。f.钢质门安装必须开关轻便,不能过松,也不可过紧。g.安装后,用螺丝刀、将各部位五金件螺丝检查扭紧。h.安装好的钢质门,门框扇外表应平整,无明显凹凸现象。门体外表无刷纹、流坠或喷花、斑点等漆病。2、施工过程中的质量控制2.1施工人员安装工应严格监控各道工序间的自检与互检,施工人员安装工在完成当前工序的工作后须进

9、展自检合格后转入下道工序,下道工序实施前,必须经过施工人员安装工检验互检合格后,方可继续施工,否则应立即返工,或通知有关检验人员处理;2.2施工过程中,由有关检验人员根据工程的进度、重要性,安排工程巡检,必要时编制检验方案,对工程施工质量进展抽检,并做好记录,收集不合格信息,发现不合格,以工作联系单或处理单形式,将不合格信息反响到工程工程部及各有关部门,由责任部门及时协调纠正,必要时,执行纠正和预防措施控制程序。三、现场成品保护措施1、产品运输至现场后,按要求整齐的堆放在相应位置,并派专人负责看管;2、门框安装后,外表都贴保护膜,防止产品外表划伤,并做相应的标志;3、对于特殊部位的产品如过道、

10、楼梯口等,1米以下部位将采取用夹板套封的保护措施,用木夹板制成3面保护套,并用夹具固定在门框上,确保产品防止现场的损伤; 4、门扇安装后,门扇外表贴保护膜;5、五金安装后,将委派专人进展巡视,发现有损坏产品的施工行为,立即进展制止,并依据具体的情况进展处理;四、现场补救措施1、如产品在现场发现质量问题或其他影响工程质量的因素,应及时进展协调处理,并采取补救措施; 2、连接的地方发现松动不牢的及时固定扭紧。3、如门框制作出现偏差,按照安装标准进展安装钢质防盗门安装技术规程,并进展矫正;4、如门扇制作出现偏差,按照安装标准进展安装,并进展矫正;5、门框和门扇镀锌钢板的焊接部及损伤部用富锌油漆修补;

11、6、修补局部在修补涂刷时,先要涂防腐蚀性涂料;7、如五金衬板有偏差,因按照五金安装标准进展矫正,直至符合要求;8、 产品在安装过程中,进展隐蔽工程和中间报验,如出现不符合质量要求的,要进展整改;9、 每一樘门在进展调试过程中,如发现有不符合性能要求的地方,进展整改。五、验收及交付方案1、门框安装后,办理相关报验手续,检验门框与墙体的连接等相关工作; 2、隐蔽工程验收通过后,进展门扇的安装,待门扇安装后,再进展中间报验;3、安装完毕后之每樘产品必须进展试运转,并由质检员进展检验,合格前方可办理报验手续。4、安装完工后,及时办理相关报验手续,将按每批产品 产品移交.完工单内容,让甲方签字认可,作为交付依据;您好,欢送您阅读我的文章,本WORD文档可编辑修改,也可以直接打印。阅读过后,希望您提出保贵的意见或建议。阅读和学习是一种非常好的习惯,坚持下去,让我们共同进步。您好,欢送您阅读我的文章,本WORD文档可编辑修改,也可以直接打印。阅读过后,希望您提出保贵的意见或建议。阅读和学习是一种非常好的习惯,坚持下去,让我们共同进步。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

宁ICP备18001539号-1
