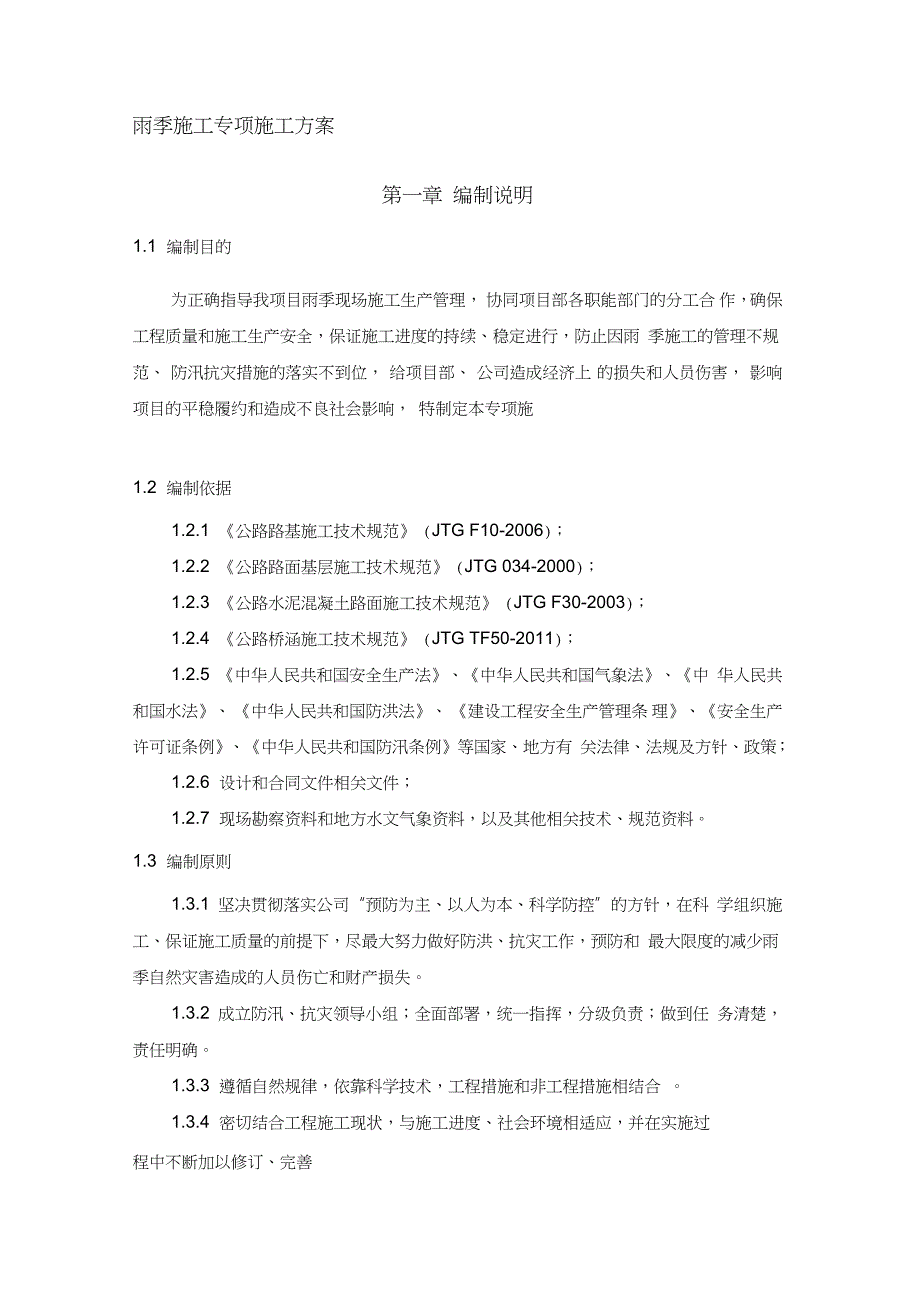

1、雨季施工专项施工方案第一章 编制说明1.1 编制目的为正确指导我项目雨季现场施工生产管理, 协同项目部各职能部门的分工合 作,确保工程质量和施工生产安全,保证施工进度的持续、稳定进行,防止因雨 季施工的管理不规范、 防汛抗灾措施的落实不到位, 给项目部、 公司造成经济上 的损失和人员伤害, 影响项目的平稳履约和造成不良社会影响, 特制定本专项施1.2 编制依据1.2.1 公路路基施工技术规范 (JTG F10-2006);1.2.2 公路路面基层施工技术规范 (JTG 034-2000);1.2.3 公路水泥混凝土路面施工技术规范 (JTG F30-2003);1.2.4 公路桥涵施工技术规范

2、 (JTG TF50-2011);1.2.5 中华人民共和国安全生产法、中华人民共和国气象法、中 华人民共和国水法、 中华人民共和国防洪法、 建设工程安全生产管理条 理、安全生产许可证条例、中华人民共和国防汛条例等国家、地方有 关法律、法规及方针、政策;1.2.6 设计和合同文件相关文件;1.2.7 现场勘察资料和地方水文气象资料,以及其他相关技术、规范资料。1.3 编制原则1.3.1 坚决贯彻落实公司“预防为主、以人为本、科学防控”的方针,在科 学组织施工、保证施工质量的前提下,尽最大努力做好防洪、抗灾工作,预防和 最大限度的减少雨季自然灾害造成的人员伤亡和财产损失。1.3.2 成立防汛、抗

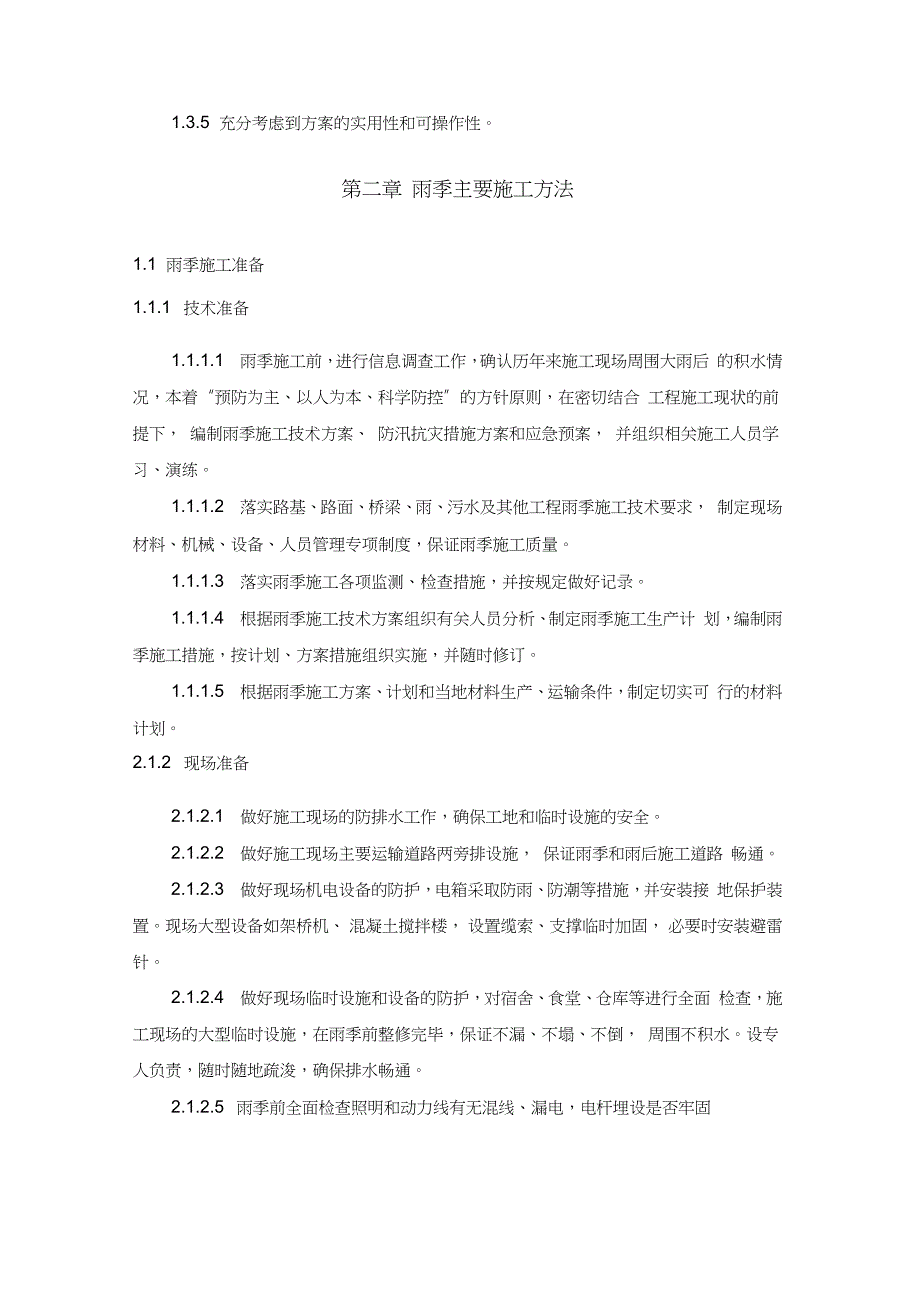

3、灾领导小组;全面部署,统一指挥,分级负责;做到任 务清楚,责任明确。1.3.3 遵循自然规律,依靠科学技术,工程措施和非工程措施相结合 。1.3.4 密切结合工程施工现状,与施工进度、社会环境相适应,并在实施过程中不断加以修订、完善1.3.5 充分考虑到方案的实用性和可操作性。第二章 雨季主要施工方法1.1 雨季施工准备1.1.1 技术准备1.1.1.1 雨季施工前,进行信息调查工作,确认历年来施工现场周围大雨后 的积水情况,本着“预防为主、以人为本、科学防控”的方针原则,在密切结合 工程施工现状的前提下, 编制雨季施工技术方案、 防汛抗灾措施方案和应急预案, 并组织相关施工人员学习、演练。1

4、1.1.2 落实路基、路面、桥梁、雨、污水及其他工程雨季施工技术要求, 制定现场材料、机械、设备、人员管理专项制度,保证雨季施工质量。1.1.1.3 落实雨季施工各项监测、检查措施,并按规定做好记录。1.1.1.4 根据雨季施工技术方案组织有关人员分析、制定雨季施工生产计 划,编制雨季施工措施,按计划、方案措施组织实施,并随时修订。1.1.1.5 根据雨季施工方案、计划和当地材料生产、运输条件,制定切实可 行的材料计划。2.1.2 现场准备2.1.2.1 做好施工现场的防排水工作,确保工地和临时设施的安全。2.1.2.2 做好施工现场主要运输道路两旁排设施, 保证雨季和雨后施工道路 畅通。2

5、1.2.3 做好现场机电设备的防护,电箱采取防雨、防潮等措施,并安装接 地保护装置。现场大型设备如架桥机、 混凝土搅拌楼, 设置缆索、支撑临时加固, 必要时安装避雷针。2.1.2.4 做好现场临时设施和设备的防护,对宿舍、食堂、仓库等进行全面 检查,施工现场的大型临时设施,在雨季前整修完毕,保证不漏、不塌、不倒, 周围不积水。设专人负责,随时随地疏浚,确保排水畅通。2.1.2.5 雨季前全面检查照明和动力线有无混线、漏电,电杆埋设是否牢固等,保证雨季中正常供电。2.1.2.6 怕雨、怕潮、怕裂(预制件) 、怕倒的原材料、构件和小型设备等 要移放室内, 或设立坚实的基础堆放在较高处用蓬布封盖严

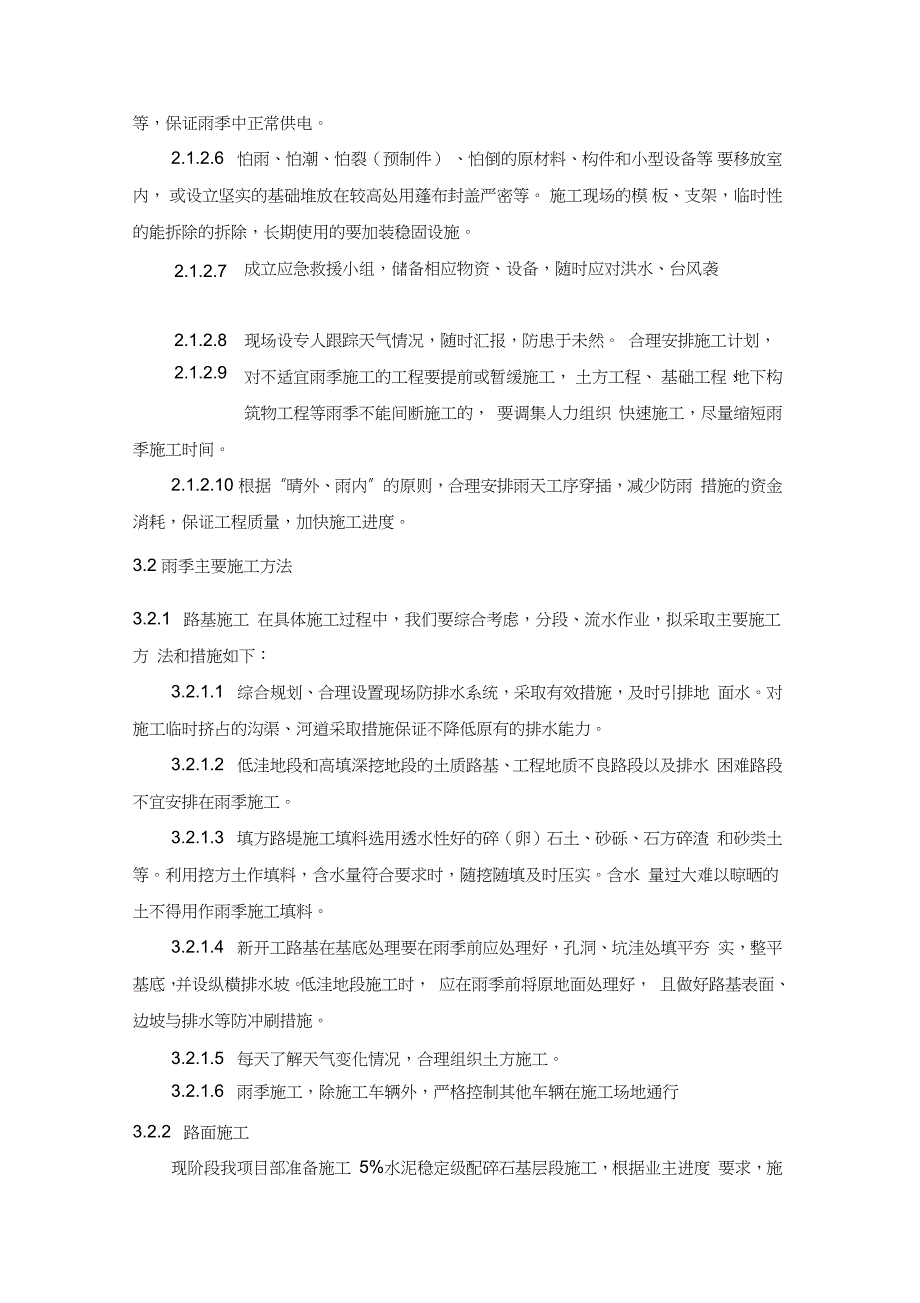

6、密等。 施工现场的模 板、支架,临时性的能拆除的拆除,长期使用的要加装稳固设施。2.1.2.72.1.2.82.1.2.9成立应急救援小组,储备相应物资、设备,随时应对洪水、台风袭现场设专人跟踪天气情况,随时汇报,防患于未然。 合理安排施工计划,对不适宜雨季施工的工程要提前或暂缓施工, 土方工程、 基础工程、地下构筑物工程等雨季不能间断施工的, 要调集人力组织 快速施工,尽量缩短雨季施工时间。2.1.2.10 根据“晴外、雨内”的原则,合理安排雨天工序穿插,减少防雨 措施的资金消耗,保证工程质量,加快施工进度。3.2 雨季主要施工方法3.2.1 路基施工 在具体施工过程中,我们要综合考虑,分段

7、流水作业,拟采取主要施工方 法和措施如下:3.2.1.1 综合规划、合理设置现场防排水系统,采取有效措施,及时引排地 面水。对施工临时挤占的沟渠、河道采取措施保证不降低原有的排水能力。3.2.1.2 低洼地段和高填深挖地段的土质路基、工程地质不良路段以及排水 困难路段不宜安排在雨季施工。3.2.1.3 填方路堤施工填料选用透水性好的碎(卵)石土、砂砾、石方碎渣 和砂类土等。利用挖方土作填料,含水量符合要求时,随挖随填及时压实。含水 量过大难以晾晒的土不得用作雨季施工填料。3.2.1.4 新开工路基在基底处理要在雨季前应处理好,孔洞、坑洼处填平夯 实,整平基底,并设纵横排水坡。低洼地段施工时,

8、 应在雨季前将原地面处理好, 且做好路基表面、边坡与排水等防冲刷措施。3.2.1.5 每天了解天气变化情况,合理组织土方施工。3.2.1.6 雨季施工,除施工车辆外,严格控制其他车辆在施工场地通行3.2.2 路面施工现阶段我项目部准备施工 5%水泥稳定级配碎石基层段施工,根据业主进度 要求,施工过程中要充分考虑雨季和交通量大的影响, 保证施工质量和交通安全。水稳碎石基层和沥青混凝土路面在雨季施工过程中, 须有针对性的制定相关 技术方案和管理措施,以预防各种病害和不良现象的发生,常见的主要有:基层表面受雨水冲刷会造成结合料流失, 表面强度不够而出现松散, 吸水过 多会出现翻浆、 轮迹,表面干后开

9、裂等病害; 沥青混凝土路面在雨季施工过程中, 如防护不当,会造成麻面、流浆,从而造成压实度不够而开裂等现象;砂、石料 在受雨水浸湿影响会造成施工配合比不准,压实度无法控制。在综合考虑现场实际情况和以往的施工经验, 我们在路面施工过程中拟采取 以下施工方法和措施:3.2.2.1 雨季施工时,应及时与当地气象部门联系, 定期获得天气变化资料, 掌握月、旬降雨趋势,尤其是近期预报的降雨时间、雨量,了解和掌握施工作业 段的汇水情况,以便安排施工,拟订雨季施工方案和相应措施。3.2.2.2 地势低洼的搅拌场、水泥仓、备件库及砂石料堆场,按汇水面积修 建排水沟或预备抽排水设施。 搅拌楼的水泥和粉煤灰罐仓顶

10、部通气口、 料斗及不 得遇水部位设置防潮、防水覆盖设施,砂石料堆防雨覆盖。3.2.2.3 工作面不宜过长,逐段、分节展开施工。3.2.2.4 雨季施工,主要集中力量突击碎石垫层和底基层,防止雨水浸软路 基。3.2.2.5 在土路床上施工级配砂石垫层,摊铺后宜当日碾压成活。3.2.2.6 水泥稳定级配碎石施工:(1)搅拌厂对原材料与搅拌成品采取防雨淋措施,并按计划向现场供料, 随到随摊铺。(2)摊铺段不宜过长,并当日摊铺、当日碾压成活。(3)在雨季施工水泥稳定级配碎石基层时,特别要注意气候变化,勿使水 泥和混合料遭受雨淋。降雨时立即停止施工,已经摊铺的混合料尽快碾压密实, 并做好下承层的排水工作

11、4)雨后摊铺基层时,先对路基状况进行检查,符合要求后摊铺。3.2.2.7 沥青混凝土路面施工:(1)雨天施工时,在新铺路面上,备足防雨篷、帆布和塑料布或薄膜。防 雨篷支架宜用可推行的焊接钢结构,并具有人工饰面拉槽的足够高度。(2)摊铺中遇阵雨时, 立即停止铺筑沥青混凝土路面, 并紧急使用防雨篷、 塑料布或塑料薄膜等覆盖尚未碾压的沥青混凝土路面, 需要雨下操作时, 现场制 备足够长度、轻便、易于移动的防雨工作棚。(3)降雨后开工前,及时清除车辆内、搅拌场及砂石料堆场内的积水或淤 泥。运输便道要及时排除积水,并进行必要的修整。摊铺前扫除基层上的积水。(4)雨季集料的含水量变化大,及时测定,以调

12、整拌和机的加水量,尽量 从料堆内部取料,严禁用含泥量大的底脚料。3.2.3 桥涵等结构物施工桥涵等结构物在雨季施工, 如不采取切实有效的技术措施和强有力的管理措 施,易发生基坑坍塌、 淹没,支架、模板倒塌, 机械、设备漏电,高大设备倾倒, 钢筋锈蚀、水泥受潮,混凝土麻面、蜂窝、强度不够,砌体下沉、开裂,临时设 施的倒塌损害, 以及各种人员伤害事故和质量事故。 因此, 桥涵等结构物施工在 雨季来临之前就要做好各项准备工作, 雨期要严格执行各项技术和管理措施、 方 案,并适时调整,以防止安全、质量事故的发生和保证施工的顺利进行。在综合考虑现场实际情况和以往的施工经验, 我们在雨季桥涵施工过程中拟

13、采取以下施工方法和措施:3.2.3.1 做好雨季施工准备工作(1)雨季施工前,通过当地气象部门提前获取气象预报资料,制定切实可 行的施工组织设计,做好雨季施工的各项准备工作。(2)综合规划、合理设置防排水系统,做好施工现场、生活区防排水措施。 制定雨季施工安全预案,做好防洪抢险的准备工作。(3)制定防洪水、防台风措施及急救预案。防止洪水淹没机械设备、工程 材料和住地。(4)建立安全用电规程,防漏电、触电。雷区应设置防雷措施。3.2.3.2 基本施工原则(1)雨季沥青混凝土工程施工,工作面不宜过大,逐段、分片分期展开施工。(2)尽可能避开大风大雨天气施工,遇暴风雨停止施工。(3)处于洪水可能淹没

14、地带的机械设备、材料等做好防范措施,施工人员 提前做好安全撤离的准备工作。(4)长时间在雨季中作业的工程,根据条件搭设防雨棚。3.2.3.3 雨季基础工程施工(1)基坑开挖时,设挡水埂,防止地面水流入。基坑内设集水井,并配备 足够的抽水设备,以防基坑集水。(2)基坑挖好后及时采用砂砾材料回填,必要时对基坑地基承载力再次检 测,以确定是否满足设计要求。(3)基坑开挖时,加强地基不良地段边坡观测、基础沉降观测,发现异常 及时分析原因,采取处理措施。(4)桩基础施工时,相邻几个墩不得同时钻、挖孔,注意跳开施工,以防 引起塌孔。3.2.3.4 混凝土、钢筋混凝土及预应力混凝土雨季施工 (1)模板支架及

15、钢筋工程:1)模板支架的基础要满足强度和稳定性的要求,支架必须牢固可靠,严防 雨季因地面软化引起基础沉降及支架垮塌,导致结构断裂及损坏。2)钢筋、钢绞线支垫覆盖好,保持防水、防潮。3)雨天钢筋加工、焊接在防雨棚内进行。4)雨后模板和钢筋上的淤泥、杂物等,在浇筑混凝土前清除干净。5)结构外露的钢筋、钢绞线及铁件等采用覆盖或塑料布缠裹等防锈措施。6)施工现场要及时排除积水。脚手板、斜道板、跳板上采取防滑措施。加 强对支架、脚手架和土方工程的检查,防止倾倒和坍塌。(2)混凝土搅拌、运输和浇筑:适当1)钢筋混凝土工程施工注意天气情况,尽可能避开雨天,现场备足油布, 塑料布等防雨物资。 如无法避免, 则

16、采取在雨季施工中控制混凝土坍落度, 减少混凝土坍落度,合理使用外加剂等一系列措施,确保工程质量。2)水泥储存要防雨防潮,当对水泥质量有怀疑(如受潮等)或存放时间超 过 3 个月,重新取样检验,并按其复验结果使用。因受潮有结块的水泥不得用 于工程中。3)雨期施工,增加砂、石骨料含水量的检测次数,及时调整混凝土配和比, 确保拌和质量。砂石含水量检测,每个台班不少于 1 次。雨后拌制混凝土须先 检测后调拌。4)混凝土运输采用罐车或覆盖良好的运输设备,严防雨淋离析。5)除有良好的防护措施外,不宜在大雨天浇筑结构混凝土。6)新浇筑的混凝土在终凝前,覆盖好,不得被雨淋。3.2.3.5 桥面防水施工不宜在雨天铺设。3.2.3.6 模数式伸缩缝装置,在运输过程中避免阳光直接爆晒、雨淋。
