1、目录一、工程概况 1二、设计要求 1三、工期安排 2四、人员设备配置 3五、施工方案 4六、工程质量及安全生产保证措施 10七、文明施工及环境保护 14K45+300-K45+800挖方段施工方案一、工程概况绥芬河至满洲里高速公路是 “五纵七横”国道主干线系统中的 “横 一线”,绥满高速公路绥芬河至牡丹江段A3合同段起点K45+30Q经细 岭在K49+000K61+00(段翻越太岭,越太岭后路线利用旧路左侧加 宽至永安 , 在永安设简易互通与马桥河及穆棱市连接线连接,合同段 终点为K66+400,路线全长21.1公里。路基工程:本项目挖土方667540,挖石方400349用,利用土方 3500

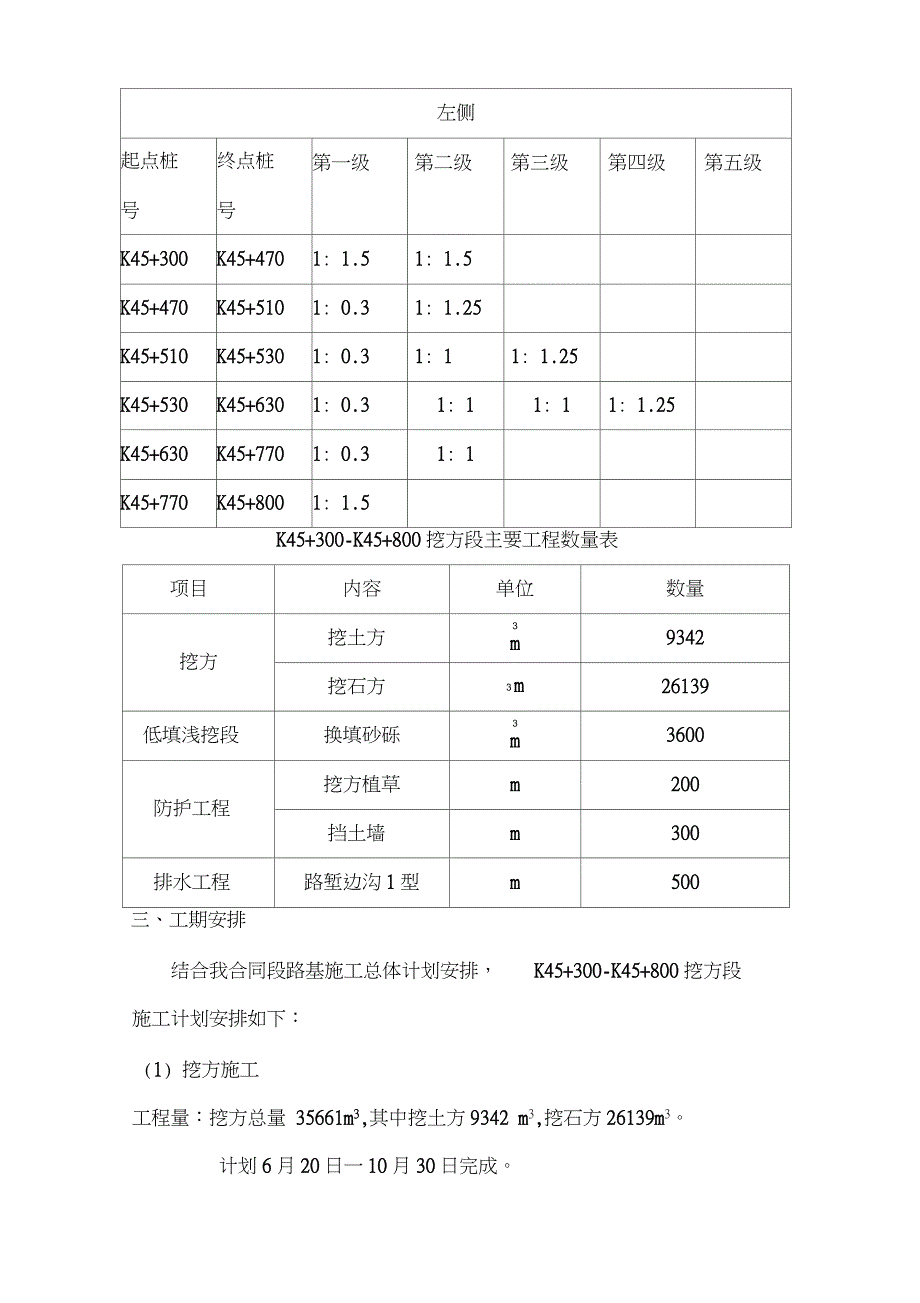

2、80m3,利用石方282864 mi,换填砂砾290010 mi,借土填方56116用, 桥涵工程涵洞 1 0道( 6道圆管涵和 4道盖板涵)。二、设计要求K45+300-k45+800路段设计为挖方段,其最大挖深为35m路堑边 坡坡率主要根据岩层产状与路线关系、 岩体力学性质和开挖高度确 定。具体边坡坡率见挖方边坡坡率表。K45+300-K45+800挖方边坡坡率表左侧起点桩号终点桩号第一级第二级第三级第四级第五级K45+300K45+4701: 1.51: 1.5K45+470K45+5101: 0.31: 1.25K45+510K45+5301: 0.31: 11: 1.25K45+53

3、0K45+6301: 0.31: 11: 11: 1.25K45+630K45+7701: 0.31: 1K45+770K45+8001: 1.5K45+300-K45+800挖方段主要工程数量表项目内容单位数量挖方挖土方3m9342挖石方3 m26139低填浅挖段换填砂砾3m3600防护工程挖方植草m200挡土墙m300排水工程路堑边沟1型m500三、工期安排结合我合同段路基施工总体计划安排,K45+300-K45+800挖方段施工计划安排如下:(1) 挖方施工工程量:挖方总量 35661m3,其中挖土方9342 m3,挖石方26139m3。计划6月20日一10月30日完成。其中:挖土方计划

4、 6 月 20 日-8 月 10 日完成。 挖石方计划 7 月 30日-10 月 30日完成。(2)低填浅挖段施工 工程量: 3600 m3。计划 8 月 1 日 9 月 30 日完成。四 、人员设备配置拟投入设备情况如下:挖掘机( DC-200)3 台,装载机 1 台, 自卸汽车( 20T)10 台, 设备等。拟投入人员情况如下:管理人员 8 名、机械手 10 人、工人 20 名。五、施工方案根据现场实际情况,制定施工方案如下:(一)准备工作1 )搞好施工图纸和技术文件的复审及技术资料的准备。 全面熟 悉核对设计文件,充分了解设计意图,核对地形及地质资料,组织现 场施工调查, 制定具体施工方

5、案。 同时组织技术人员搞好线路的交接 桩和复测工作,贯通线路中线和水准点及与相邻合同段的贯通闭合。 根据施工需要,增设水准点、导线控制桩、加密中心桩。组织试验人 员做好材料的取样、试验工作,进行土质分析试验、击实试验。(2)施工便道修建方案 根据现场实际调查,拟定如下方案:在旧路右侧原边沟处加宽铺设风化砂路面 3m以保证路面车辆畅 通。施工时采用挖掘机清除边沟内杂物,挖除右侧山体风化砂填筑 , 分层上土 , 分层压实,并在两侧设立安全指示标志。时派专人 24 小时看护。( 3) 临时防护措施设置 为保证时施工安全,在靠近旧路砼硬路肩侧设立防护挡土墙,挡土墙用编织袋装土,码方成垛。长 400m宽

6、0.5m。高1.5m。防止施工时石块、树根滑落,过道造成人员、车辆发生安全事故。(4)安全设施布置在临时防护措施两侧设立高空落物注意安全指示牌,并安排人员 24 小时看护,发现石块、树根等杂物跌落,立即进行处理。(5)针对本合同段工程特点, 做好职工的技术培训和技术交底工作, 进行开工前的技术、安全、质量、文明施工教育,提高职工安全、施 工质量和文明施工的意识。6)配备数量足够,性能合格的施工机械(二)施工方案(1) :路基土方开挖: 恢复定线,依据开挖深度、地面横坡度、开挖边坡率,计算出 上坡顶、下坡脚到中心位置的距离,然后放出上坡顶边线桩。 土方开挖开工前至少 14天将开挖工程断面及土方调

7、运表报监 理工程师批准。 土方开挖可用推土机纵向运送或用挖掘机配合自卸汽车运输。 作业中要保持边坡稳定, 对较短的路堑采用横挖方法, 因本作业段路 堑深度较大时,分成几个台阶进行开挖。对宽度、深度较大的路堑, 采用通道式纵挖法开挖。横向分成几个台阶进行开挖。 路堑边坡坡率主要根据岩层产状与路线关系、 岩体力学性质和 开挖高度确定,具体路段的挖方边坡坡率见挖方边坡坡率表 。当 同一段挖方边坡坡率发生变化时设置挖方坡率渐变段, 土质挖方的坡 率渐变段长度取20m石质挖方边坡的坡率渐变段长度取 30m路堑 边坡形式采用台阶式,边坡高度10m或18m时,在边坡中部每8米 设2米宽边坡平台一道;坡脚处设

8、 2m宽碎落台。路堑的坡顶、坡脚 处均采用R=3m的圆弧过渡。 路堑挖方材料应尽量予以利用, 不得重复计算利用材料的开挖 数量。可作为路基填料的土方,应分类开挖分类使用。除图纸规定或 被定位非使用材料外,不得任意废弃,并力争填、挖、借、弃合理。 施工前,应对图纸提供的弃土方案进行现场核对,若有疑问, 应及时处理。 开挖中如发现土层性质有变化时,应修改施工方案及挖方边 坡,并及时报监理工程师批准。 开挖过程中, 采取措施保证边坡稳定。 开挖至边坡线前, 应预留一定宽度, 预留的宽度应保证刷坡过程中设 计边坡线外的土层不受到扰动。 开挖至零填、路堑路床部分后,应尽快进行路床施工;如不能 及时进行,

9、宜在设计路床顶标高以上预留至少 300mn厚的保护层。 挖方路基施工遇到地下水时应按下列规定处理:a. 应采取排导措施,将水引入路基排水系统。不得随意堵塞泉 眼。b. 路床土含水量高或为含水层时,应采取设置渗沟、换填、改 良土质、土工织物等处理措施,路床填料除应具有良好的透水性能。 施工方案为: 因路基土方为风化砂, 实际施工采用挖掘机纵向 两侧挖土并配合自卸汽车运输。(2)路基石方开挖 石方开挖施工承包人根据岩石的类别、风化程度、岩层产状、岩 体断裂构造、施工机械配备、施工环境等情况确定开挖方案。石方开 挖严禁采用洞室,近边坡部分采用光面或预裂。 石方作业以小型及松动为主, 并事前作出计划和

10、措施报 监理工程师批准。未经监理工程师批准,不得采用大施工。 石方路堑采用浅孔药壶和浅眼松动: 浅孔药壶为主 要方法, 临近路基边坡地带、 大粒径石方二次和石质边沟采 用浅眼松动。高边坡开挖较高的地段采用分台阶进行开挖。a 施工工艺及要点1)平整工作面 : 恢复路基中心线 , 放出边线 , 用推土机和人工以及 浅眼松动整修施工便道 , 清理表面覆盖土 , 然后平整出施工工作 面。2)布孔: 在地面上准确用桩或石灰标出炮眼位置 , 竖立标牌 , 表明 孔号、深度、装药量,布孔方式采用“梅花型”。3)钻孔 : 采用风钻和浅钻钻孔 , 并严格按照设计要求,掌握“孔 深、方向、倾斜角度”三大要素,进行

11、钻孔,成孔后,应及时将岩粉 吹除干净,用草团堵住孔口。4)装药: 主体装药采用连续柱状装药结构, 要保证装药到设 计位置,严防药包在孔中卡住,有水时要进行防水处理,或用防水乳 化炸药,边坡采用“药串”结构或装少量药,以确保边坡稳定、 光滑、平整。5)堵塞:装药结束后,一定要用岩粉或粘土堵塞,堵塞过程中一 定要保护好孔内起爆器材。6)起爆、检查 : 在确定具有安全起爆条件后,发出信号,然后起 爆。起爆后,员按照规定的时间进入场地进行检查,当发现 有危石、盲炮现象要及时处理,在确认安全后,方准人员进入场 地施工。起爆采用雷管起爆和塑料导爆管非电微差起爆。b、危害控制1)为了避免炸药能量集中 , 采

12、用毫秒延时技术 , 将炸药爆炸 产生的地震能量分散。严格控制起爆药量。2)个别飞石的控制 根据安全规程规定,露天土岩个别飞石对人员最小安全距离不得小于300m所以本设计取300m时,所有人员必 须撤离到300m以外。并在时在路两侧设临时拦截指挥所,禁止 一切车辆和行人通过。对设计中拟定的纵横向排水系统, 要随着路基的开挖, 适时组织 施工,保证雨季不积水,并及时安排边沟、边坡的修整和防护,确保 边坡稳定。边沟、截水沟、排水沟开挖的位置、尺寸和沟底纵坡严格 按图纸施工;开炸石质边沟、排水沟用小孔、少量炸药,超挖部分, 用小石块浆砌密实,沟底凸出部分要凿平。( 3):弃方设计弃土场2处,分别为K5

13、3+000右侧1000m和K57+300左侧 600m本施工段弃土场为 K53+000右侧1000m路基的清表土方、清 除的表土及腐植土均用于路基边坡、 护坡道等绿化。 弃土场分层夯实 碾压,坡脚加固处理,排水畅通,表面采用植草、种树绿化,避免水 土流失及环境污染。六、工程质量及安全生产保证措施(一)、确保工程质量措施我公司是ISO9002国际质量认证的单位,质量方针是“恪守信誉、 规范管理、精心施工、优质服务” 。严格按照有关程序文件、设计文 件和交通部颁发的规范、规程等进行工程管理,杜绝发生重大质量事 故和一级、一般质量事故,特制定以下措施 : :1 、工程质量岗位责任制 工程质量是企业生

14、产技术活动的综合反映,建立健全工程质量岗 位责任制是组织和发展生产,确保工程质量的基本条件之一。(1) 、质检部责任: 了解掌握工程质量动态, 协助各部门解决施工 存在的问题,纠正违章施工,对施工项目进行检验并签证,负责工程 项目的质量总结和统计报表工作,检查工程材料质量,制止使用不合 格材料,参加施工质量事故的处理,保证工程质量评定的真实性、准 确性、及时性。(2)、作业队责任:牢固树立“质量第一”的思想,认真贯彻质量 管理制度和各项技术规定、质量标准,杜绝工程质量事故的发生,领 导本队人员严格按照图纸和操作规程施工。(3)、试验室责任: 把住原材料进口关是保证工程质量的关键, 检 验不合格

15、的材料坚决不进。试验人员经培训考核上岗,建立规模和设 备满足要求的试验室,建立健全各种规章制度,做好施工中的试验检 测与控制工作。2、工程质量保证体系质量管理保证体系是保证和提高工程质量为目标,运用业务系统的 严格组织和科学管理制度,形成有明确任务、具体责任、相应权限、互 相协调、互相促进的有机整体,使质量管理制度化。(1)、质量保证体系 图 1, 质量保证体系组织机构 图 2。(2)、保证工程质量的控制措施 、工程工艺控制:编制详细的施工组织设计经监理工程师审批 后,严格按施工组织设计施工,分项工程编制具体施工方案,绘制施 工工艺流程图,科学地组织施工。 、工程材料的质量保证:施工材料无产品

16、合格证严禁进场;原材料未经检验不准使用;原材料检验不合格清理出场。(3)、建立公正严明的奖罚制度 项目经理部根据工程特点,建立一套完善的奖罚制度,并由专人负责,定期评比,对于不重视工程质量,违反施工操作规程的作业队 及管理人员给予处罚,并责令其返工,情节严重的勒令退场;对于质 量评比获得优良的作业队及管理人员给予一定的物质奖励, 并颁发奖 旗进行宣传。(二)、安全生产措施项目部在狠抓工程质量的同时,同样注重施工安全控制,将工程施 工中对人的伤害或设备财产的损失风险减至最低,保持适宜的工作环 境。并建立一套完整的施工安全的保证措施。1 、落实安全责任,实施责任管理; 项目经理对安全生产负全面责任

17、生产副经理对安全生产负直接 领导责任,对安全机构和人员的配备进行审批; 经营部拟订安全生产、 劳动保护规章制度或细则,审核总体安全技术保证措施,并组织安全 大检查,并逐层落实到施工现场,确保施工安全。项目经理部(安全保证体系见 图 3)(1)、建立和完善以项目经理为首的安全生产领导组织,有组织、 有计划的开展安全管理活动,承担组织、领导安全生产的责任;(2)、建立各级人员安全生产责任制,明确各级人员的责任。 ;(3)、项目部派专人作为专职安全员, 与各级地方政府进行协调工 作。(4)、进行安全教育与训练;(5)、不定期进行安全检查,建立施工安全检查工作程序;(6)、制定切合实际的作业标准,实

18、施作业标准化;(7)、电器作业 电器作业工人,如电工、电焊工、发电机操作人员等,严格执行持证上岗,定期检查复核。2、安全教育(1) 、项目部各级员工都要(包括劳务工)进行劳动安全教育。(2) 、特殊工种要经培训、发证机关考核,持证上岗;(3) 、安全员要经安全管理培训上岗;(4) 、施工班组每月一次安全学习(重点查找隐患、违章作业行 为、纠正存在的问题) ,由安全员组织实施,并按规定填写学习记录。3、施工机械等其他安全条例(1)、安全技术管理 制定安全操作规程、细则、措施(包括施工设备、机具、安全用 电、防风、防汛);( 2)、应急状态控制 、当遇到洪水等自然灾害应按应急状态控制; 、在季节性

19、灾害天气影响前做好应急准备防范措施,事先拟定 处理方法,储备必要的物资和设备; 、成立应急指挥中心,负责在应急状态下的指挥; 、调动一切力量进行应急抢救,以安全第一,工程至上为原则, 尽最大努力保护人员、设备和工程的安全。( 3)、施工机械安全防护 、对机械对机械设备的操作人员进行安全技术操作规程培训, 要求持有效证件上岗。 、要求机械工作人员对使用的机械进行全面的安全检查,严禁 带病、酒后作业。 、要求员工严禁在行走机械的前后方休息,要求驾驶人员在机 械行驶前检查周围情况,确认无障碍时鸣笛操作 对临时用电、除做好安全用电措施外,必须做好防雷、接地等 的保护。(4)、维护交通安全的措施为了杜绝

20、安全事故发生,采取维护交通安全等措施。施工前配合 有关部门设置适当交通标志, 各平交道口左右设置栏杆, 组织人员 24 小时看护、指挥疏导交通, 进行安全宣传、安全教育,合理安排施 工场地内的交通,尽量减少对村道交通的影响。 七、文明施工及环境保护(一)、文明施工项目部对施工不但进行严格、规范的质量管理,同时做好文明施 工,使施工现场保持良好的施工环境和施工秩序,把企业精神、品牌 意识、企业文化贯穿到整个施工管理过程中去,提高企业形象及营造 良好的社会信誉。1、组织管理保证措施(1)、成立以项目经理为组长,生产、安全、消防、材料、保卫、行政等管理人员为成员的文明施工管理小组;(2)、建立各项文

21、明施工管理制度, 如个人岗位责任制、 检查制度、 奖罚制度等;(3) 、加强全体员工文明施工意识的教育和培训工作,开展文明施 工竞赛;2、现场管理保证措施(1)、开展“5S”活动,提高员工素质,实现文明施工;( 2)、合理定置,对施工现场整体考虑,统筹安排临设布置,材料堆放,使整个施工现场秩序化、标准化、规范化、体现文明施工管理 水平;( 3) 、目视管理: 利用形象直观、 色彩适宜的各种视觉感和信息来 组织现场施工生产活动,主要内容包括: 施工现场各项管理制度、实施细则、操作规程、工作标准等悬 挂展挂清楚; 管理人员岗位责任制标牌显示,以利更好落实岗位责任制,激 发岗位人员责任心,并有利于监

22、督; 施工中的各种文明用语,宣传标语、安全标志等实行标准化管 理,做到规范、文明;(二)、环境保护措施环境保护是我国的一项基本国策,保护和改善施工环境是保证人 们身体健康、消除外部干扰、保证施工顺利进行的需要。施工期间定期由项目部组织全体员工学习中华人民共和国环境 保护法,加强教育宣传工作,提高全体员工的环保意识,制定各项 环保规章制度,并加强检查和监督,对于施工废水,生活污水的排放 散装散泻材料的运输,采取适当措施、统筹规划、科学管理地布置, 既不对周围环境造成不利的影响,也不影响农田水利设施和排灌系 统,对于废料、废物的处理力争做到综合治理,化害为利。(1)、防止水土流失和废料废方的处理清理场地的废料和不良地基工程的废方及时处理,不影响排灌系 统及农田水利设施。项目部组织人工配合机械清除施工段落内的淤 泥、垃圾、树根等杂物,运至指定地点推平压实。2)、防止和减轻水流污染施工废水、生活污水不得排入农田、耕地、饮用水源、灌溉渠道 和水库。施工区域、砂石料场,在施工期间和完工后,妥善处理以减 少对河道、溪流的侵蚀,防止沉渣进入河道和溪流。施工作业产生的 灰尘,除在场地的作业人员配备必要专用劳保用品外,用三台水车随 时进行洒水以使灰尘公害减至最小程度。 易于引起粉尘的细料或散料 应予遮盖或适当洒水,运输时用帆布物品遮盖。绥满高速公路 A3 合同段项目经理部 2009年6 月 18日
