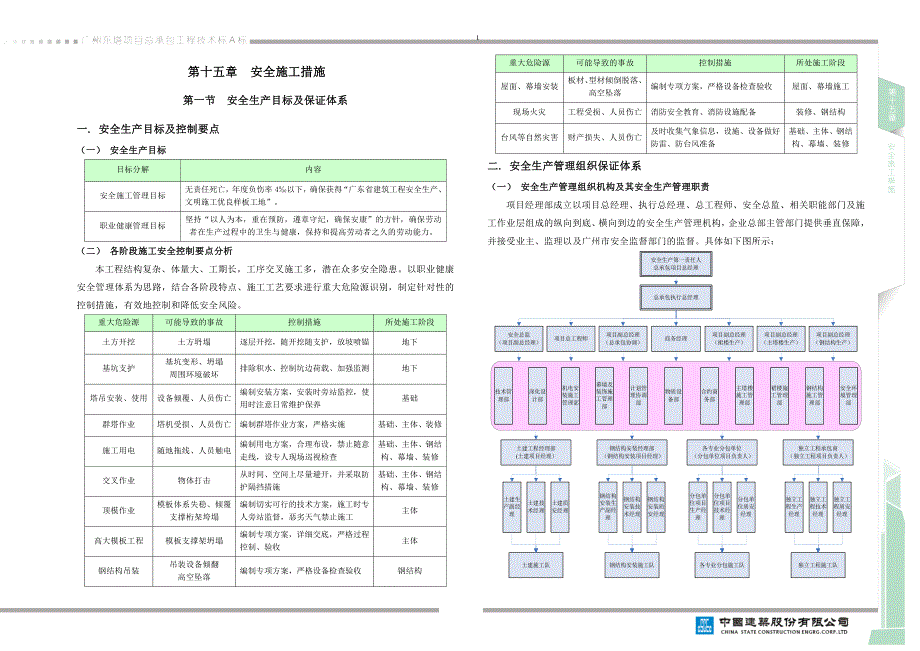

1、27.第十五章 安全施工措施第一节 安全生产目标及保证体系一. 安全生产目标及控制要点(一) 安全生产目标目标分解内容安全施工管理目标无责任死亡,年度负伤率4以下,确保获得“广东省建筑工程安全生产、文明施工优良样板工地”。职业健康管理目标坚持“以人为本,重在预防,遵章守纪,确保安康”的方针,确保劳动者在生产过程中的卫生与健康,保持和提高劳动者之久的劳动能力。(二) 各阶段施工安全控制要点分析本工程结构复杂、体量大、工期长,工序交叉施工多,潜在众多安全隐患。以职业健康安全管理体系为思路,结合各阶段特点、施工工艺要求进行重大危险源识别,制定针对性的控制措施,有效地控制和降低安全风险。重大危险源可能
2、导致的事故控制措施所处施工阶段土方开挖土方坍塌逐层开挖,随开挖随支护,放坡喷锚地下基坑支护基坑变形、坍塌周围环境破坏排除积水、控制坑边荷载、加强监测地下塔吊安装、使用设备倾覆、人员伤亡编制安装方案,安装时旁站监控,使用时注意日常维护保养基础群塔作业塔机受损、人员伤亡编制群塔作业方案,严格实施基础、主体、装修施工用电随地拖线、人员触电编制用电方案,合理布设,禁止随意走线,设专人现场巡视检查基础、主体、钢结构、幕墙、装修交叉作业物体打击从时间、空间上尽量避开,并采取防护隔挡措施基础、主体、钢结构、幕墙、装修顶模作业模板体系失稳、倾覆支撑桁架垮塌编制切实可行的技术方案,施工时专人旁站监督,恶劣天气禁
3、止施工主体高大模板工程模板支撑架坍塌编制专项方案,详细交底,严格过程控制、验收主体钢结构吊装吊装设备倾翻高空坠落编制专项方案,严格设备检查验收钢结构屋面、幕墙安装板材、型材倾倒脱落、高空坠落编制专项方案,严格设备检查验收屋面、幕墙施工现场火灾工程受损、人员伤亡消防安全教育、消防设施配备装修、钢结构台风等自然灾害财产损失、人员伤亡及时收集气象信息,设施、设备做好防雷、防台风准备基础、主体、钢结构、幕墙、装修二. 安全生产管理组织保证体系(一) 安全生产管理组织机构及其安全生产管理职责项目经理部成立以项目总经理、执行总经理、总工程师、安全总监、相关职能部门及施工作业层组成的纵向到底、横向到边的安全

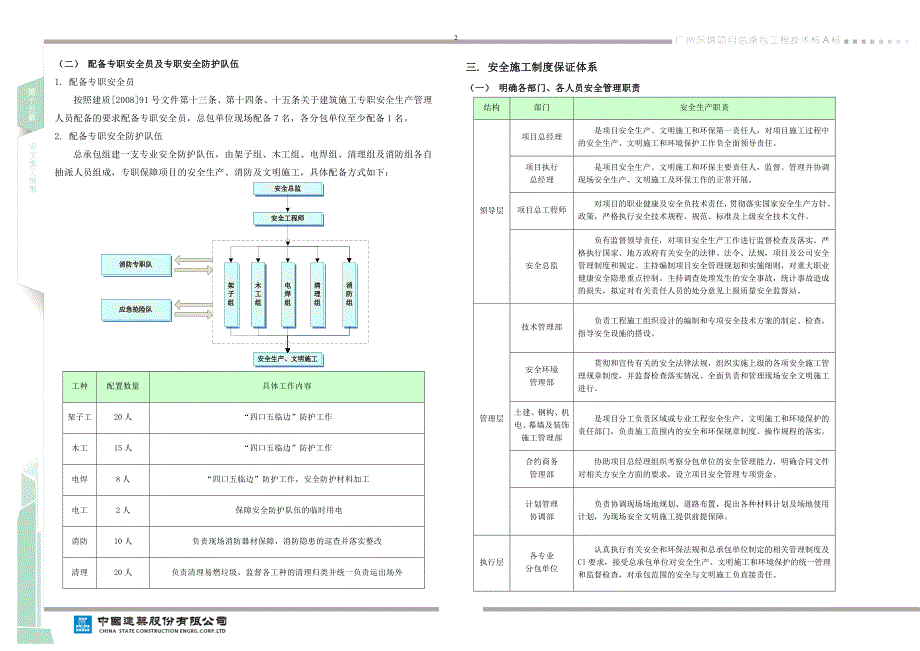

4、生产管理机构,企业总部主管部门提供垂直保障,并接受业主、监理以及广州市安全监督部门的监督。具体如下图所示:(二) 配备专职安全员及专职安全防护队伍1. 配备专职安全员按照建质 200891号文件第十三条、第十四条、十五条关于建筑施工专职安全生产管理人员配备的要求配备专职安全员,总包单位现场配备7名,各分包单位至少配备1名。2. 配备专职安全防护队伍总承包组建一支专业安全防护队伍,由架子组、木工组、电焊组、清理组及消防组各自抽派人员组成,专职保障项目的安全生产、消防及文明施工,具体配备方式如下:工种配置数量具体工作内容架子工20人“四口五临边”防护工作木工15人“四口五临边”防护工作电焊8人“四
5、口五临边”防护工作,安全防护材料加工电工2人 保障安全防护队伍的临时用电消防10人负责现场消防器材保障,消防隐患的巡查并落实整改清理20人负责清理易燃垃圾,监督各工种的清理归类并统一负责运出场外三. 安全施工制度保证体系(一) 明确各部门、各人员安全管理职责结构部门安全生产职责领导层项目总经理是项目安全生产、文明施工和环保第一责任人,对项目施工过程中的安全生产、文明施工和环境保护工作负全面领导责任。项目执行总经理是项目安全生产、文明施工和环保主要责任人,监督、管理并协调现场安全生产、文明施工及环保工作的正常开展。项目总工程师对项目的职业健康及安全负技术责任,贯彻落实国家安全生产方针、政策,严格
6、执行安全技术规程、规范、标准及上级安全技术文件。安全总监负有监督领导责任,对项目安全生产工作进行监督检查及落实。严格执行国家、地方政府有关安全的法律、法令、法规,项目及公司安全管理制度和规定。主持编制项目安全管理规划和实施细则,对重大职业健康安全隐患重点控制。主持调查处理发生的安全事故,统计事故造成的损失,拟定对有关责任人员的处分意见上报质量安全监督站。管理层技术管理部负责工程施工组织设计的编制和专项安全技术方案的制定、检查,指导安全设施的搭设。安全环境管理部贯彻和宣传有关的安全法律法规,组织实施上级的各项安全施工管理规章制度,并监督检查落实情况。全面负责和管理现场安全文明施工进行。土建、钢构
7、机电、幕墙及装饰施工管理部是项目分工负责区域或专业工程安全生产、文明施工和环境保护的责任部门,负责施工范围内的安全和环保规章制度、操作规程的落实。合约商务管理部协助项目总经理组织考察分包单位的安全管理能力,明确合同文件对相关方安全方面的要求,设立项目安全管理专项资金。计划管理协调部负责协调现场场地规划、道路布置,提出各种材料计划及场地使用计划,为现场安全文明施工提供前提保障。执行层各专业分包单位认真执行有关安全和环保法规和总承包单位制定的相关管理制度及CI要求,接受总承包单位对安全生产、文明施工和环境保护的统一管理和监督检查,对承包范围的安全与文明施工负直接责任。(二) 建立健全的安全管理制

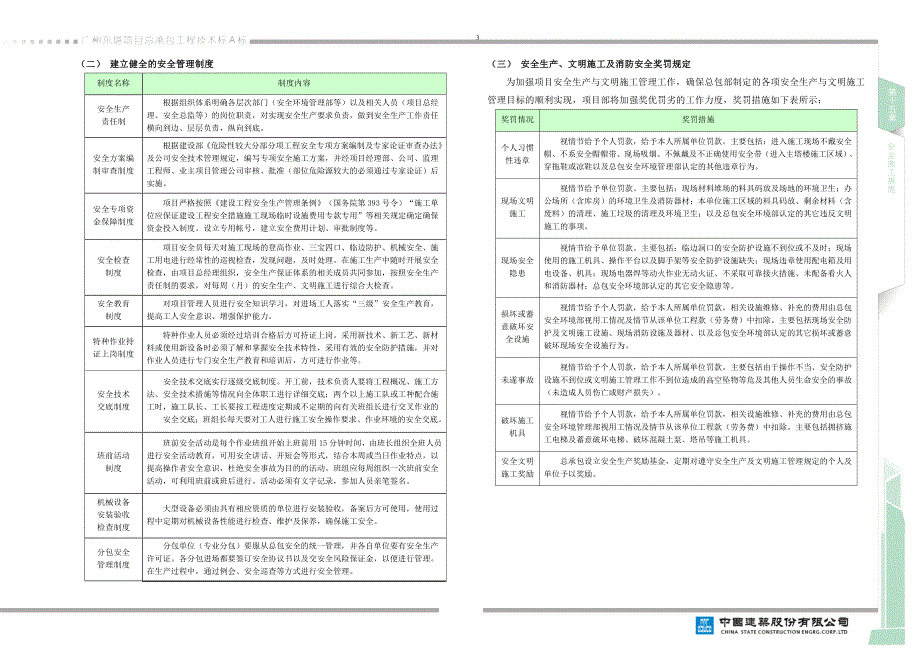

8、度制度名称制度内容安全生产责任制根据组织体系明确各层次部门(安全环境管理部等)以及相关人员(项目总经理、安全总监等)的岗位职责,对实现安全生产要求负责,做到安全生产工作责任横向到边、层层负责,纵向到底。安全方案编制审查制度根据建设部危险性较大分部分项工程安全专项方案编制及专家论证审查办法及公司安全技术管理规定,编写专项安全施工方案,并经项目经理部、公司、监理工程师、业主项目管理公司审核、批准(部位危险源较大的必须通过专家论证)后实施。安全专项资金保障制度项目严格按照建设工程安全生产管理条例(国务院第393号令)“施工单位应保证建设工程安全措施施工现场临时设施费用专款专用”等相关规定确定确保资金
9、投入制度。设立专用帐号,建立安全费用计划、审批制度等。安全检查制度项目安全员每天对施工现场的登高作业、三宝四口、临边防护、机械安全、施工用电进行经常性的巡视检查,发现问题,及时处理。在施工生产中随时开展安全检查,由项目总经理组织,安全生产保证体系的相关成员共同参加,按照安全生产责任制的要求,对每周(月)的安全生产、文明施工进行综合大检查。安全教育制度对项目管理人员进行安全知识学习,对进场工人落实“三级”安全生产教育,提高工人安全意识、增强保护能力。特种作业持证上岗制度特种作业人员必须经过培训合格后方可持证上岗。采用新技术、新工艺、新材料或使用新设备时必须了解和掌握安全技术特性,采用有效的安全防
10、护措施,并对作业人员进行专门安全生产教育和培训后,方可进行作业等。安全技术交底制度安全技术交底实行逐级交底制度。开工前,技术负责人要将工程概况、施工方法、安全技术措施等情况向全体职工进行详细交底;两个以上施工队或工种配合施工时,施工队长、工长要按工程进度定期或不定期的向有关班组长进行交叉作业的安全交底;班组长每天要对工人进行施工安全操作要求、作业环境的安全交底。班前活动制度班前安全活动是每个作业班组开始上班前用15分钟时间,由班长组织全班人员进行安全活动教育,可用安全讲话、开短会等形式,结合本周或当日作业特点,以提高操作者安全意识,杜绝安全事故为目的的活动。班组应每周组织一次班前安全活动,可利
11、用班前或班后进行。活动必须有文字记录,参加人员亲笔签名。机械设备安装验收检查制度大型设备必须由具有相应资质的单位进行安装验收,备案后方可使用,使用过程中定期对机械设备性能进行检查、维护及保养,确保施工安全。分包安全管理制度分包单位(专业分包)要服从总包安全的统一管理,并各自单位要有安全生产许可证。各分包进场都要签订安全协议书以及交安全风险保证金,以便进行管理。在生产过程中,通过例会、安全巡查等方式进行安全管理。(三) 安全生产、文明施工及消防安全奖罚规定为加强项目安全生产与文明施工管理工作,确保总包部制定的各项安全生产与文明施工管理目标的顺利实现,项目部将加强奖优罚劣的工作力度,奖罚措施如下表
12、所示:奖罚情况奖罚措施个人习惯性违章视情节给予个人罚款,给予本人所属单位罚款。主要包括:进入施工现场不戴安全帽、不系安全帽帽带、现场吸烟、不佩戴及不正确使用安全带(进入主塔楼施工区域)、穿拖鞋或凉鞋以及总包安全环境管理部认定的其他违章行为。现场文明施工视情节给予单位罚款。主要包括:现场材料堆场的料具码放及场地的环境卫生;办公场所(含库房)的环境卫生及消防器材;本单位施工区域的料具码放、剩余材料(含废料)的清理、施工垃圾的清理及环境卫生;以及总包安全环境部认定的其它违反文明施工的事项。现场安全隐患视情节给予单位罚款。主要包括:临边洞口的安全防护设施不到位或不及时;现场使用的施工机具、操作平台以及
13、脚手架等安全防护设施缺失;现场违章使用配电箱及用电设备、机具;现场电器焊等动火作业无动火证、不采取可靠接火措施、未配备看火人和消防器材;总包安全环境部认定的其它安全隐患等。损坏或蓄意破坏安全设施视情节给予个人罚款,给予本人所属单位罚款,相关设施维修、补充的费用由总包安全环境部视用工情况及情节从该单位工程款(劳务费)中扣除。主要包括现场安全防护及文明施工设施、现场消防设施及器材、以及总包安全环境部认定的其它损坏或蓄意破坏现场安全设施行为。未遂事故视情节给予个人罚款,给予本人所属单位罚款。主要包括由于操作不当、安全防护设施不到位或文明施工管理工作不到位造成的高空坠物等危及其他人员生命安全的事故(未
14、造成人员伤亡或财产损失)。破坏施工机具视情节给予个人罚款,给予本人所属单位罚款,相关设施维修、补充的费用由总包安全环境管理部视用工情况及情节从该单位工程款(劳务费)中扣除。主要包括拥挤施工电梯及蓄意破坏电梯、破坏混凝土泵、塔吊等施工机具。安全文明施工奖励总承包设立安全生产奖励基金,定期对遵守安全生产及文明施工管理规定的个人及单位予以奖励。第二节 安全生产保证措施一. 项目安全教育及宣传(一) 安全教育培训1. 安全教育培训的形式项目将采取集中授课、观看由我司制作的安全教育培训光碟及张挂宣传图片,设置安全自救宣传栏等多种形式,加强施工人员的安全意识。2. 安全教育培训的内容安全教育培训的内容包括
15、建筑施工安全检查标准、建筑施工安全小常识、用电安全知识、应急救援、特种作业人员的上岗培训等,如图表所示。序号教育内容序号教育内容1工人入场三级安全教育10施工电梯安全操作及维护教育2工人入场安全意识教育11机械设备操作安全教育3安全月(周)教育活动12施工现场脚手架安全防护教育4班前安全讲话教育13预防高处坠落事故安全教育5安全巡查员安全培训14施工现场临时安全用电与用电事故救护教育6防护用品与安全防护安全教育15施工现场应急与救护知识7转场安全教育16消防安全防护教育8特种作业人员安全教育17施工现场节日期间安全意识教育9塔吊司机日常自查安全教育18职业健康安全体系应急准备和响应演练3. 安
16、全技术交底根据施工组织设计中规定的工艺流程和施工方法,编写针对性、可操作性的分部(分项)安全技术交底,形成书面材料,由交底人与被交底人双方履行签字手续并保存。4. 班前安全活动施工班组每天由班组长主持开展班前安全活动并作详细记录,活动内容是:学习作业安全交底的内容、措施;了解将进行作业的环节和危险度;熟悉操作规程;检查劳保用品是否完好并正确使用。(二) 现场安全管理标志设置进入现场后,按安全文明施工要求,完善各项规章制度,定制铭牌,在醒目处张挂。序号铭牌名称张挂部位序号铭牌名称张挂部位1工程概况牌项目主大门口23施工现场消防管理制度现场办公室、食堂、材料库房、门卫室2施工现场总平面布置图24施
17、工现场安全管理制度3项目组织结构牌25工程质量管理管理制度4施工现场消防管理牌26施工现场场容卫生制度5施工现场文明施工管理牌27施工现场环境保护制度6安全生产牌28施工许可证铭牌7施工现场导向牌29项目总经理岗位职责8进入施工现场须知牌30项目总工程师岗位职责9夜间施工许可证公示牌31生产经理岗位职责10电工安全操作规程现场施工机械、加工场地、结构临边、电梯井口、楼梯口、设备管道预留洞口、施工电梯口、安全通道口32项目副总经理岗位职责11电焊工安全操作规定33安全总监岗位职责12施工电梯安全操作规程34部门经理岗位职责13钢筋机械安全操作规程35施工员岗位职责14塔式起重机操作规程36安全员
18、岗位职责15顶模系统安全操作规程37材料员岗位职责16布料机安全操作规程38技术员岗位职责17高空作业安全操作规程39计划协调员岗位职责18起重吊装十不准40测量员岗位职责19安全用电十大禁令41资料员岗位职责20“三宝四口”防护规定42保安员岗位职责21安全警告标志标示43食堂卫生规定22安全禁止标志标示44易烧易爆物品存放规定二. 项目施工安全常规控制措施(一) 人员的安全防护1.防止高空坠落和物体打击。结构主体施工时,采用全封闭方式施工,封闭材料采用符合建筑施工安全技术统一规范要求的密目安全网。安全网定期维护、清洁,并及时更换破损的安全网。2.正确使用“三宝”。(1)“三宝”产品必须取得
19、行业安全管理部门的准用证,否则施工现场不得使用。(2)安全帽应符合安全帽(GB28112007)标准的技术要求,并按规定的佩带方法使用,施工人员进入施工现场必须佩带安全帽。(3)安全网规格、材质应符合安全网(GB57252009)规定的要求。密目网的规格、材质应符合行业管理标准,密目封闭应严密,网间的连结应用厂家提供的专用材料连结。(4)安全带必须符合技术标准,按安全带(GB60952009)中规定的使用要求来系挂,凡在2m以上的施工层作业必须系挂安全带。3.带电操作必须戴绝缘手套,进行可能引致眼睛受到伤害的工作,诸如焊接钢筋等作业,必须佩戴护目镜。4.高空作业人员应配带工具袋,小型工具、焊条
20、头子、高强度螺栓尾部等放在专用工具袋内,不得放在钢梁或易失落的地方。使用工具时,要握持牢固。所有手动工具(如榔头、扳手、撬棍等) 应穿上绳子套在安全带或手腕上,防止失落伤及他人。5.高空作业人员应身体健康,作业人员须体检合格,严禁带病作业,禁止酒后作业。6.统一高空、地面通讯,联络一律用对讲机,严禁在高空和地面互相直接喊话。(二) 施工现场洞口、临边防护及典型楼层防护布置1. 现场临边洞口防护部位防护说明图示基坑周边防护地下室施工阶段,为确保临边作业的安全,在基坑四周设置防护栏杆,先绕基坑一周砌120mm宽,200mm高围挡,在立杆下作240mm宽、300mm高砌体基础,将钢管立杆埋入,立杆间
21、距1.5m。楼层四周防护楼层板施工完毕,沿组合楼盖周圈用钢管设防护栏杆,立杆间距1500mm,水平杆两道,总高1500mm,下设180mm高挡脚板,内挂密目安全网。搂层临边防护后浇带防护后浇带洞口防护应采取模板等防护材料覆盖,并与后浇带钢筋网采用不小于12号的镀锌铁丝绑缚固定。电梯洞口防护电梯井门洞口安装1.6m高立开式钢筋防护门,防护门底部安装200m高木质踢脚板,防护门外侧张挂“当心坠落”安全警示标志。电梯井内竖向防护应每隔两层设置一道水平防护兜网,每隔六层设置一道硬质防护。硬质防护应设为双层,上面一层为钢篦子,下面一层为防火板。电梯井防护电梯井水平防护示意电梯井水平防护网电梯井道砌体施工
22、前安全防护楼梯临边防护防护栏杆采用双道护栏形式,下道栏杆离楼梯面高度500mm,上道栏杆离楼梯面高1000mm,钢管表面涂刷黄黑警示色油漆。施工电梯出入口施工电梯平台出口处安装1800mm高立开式金属防护门,安全防护门高1800mm,宽1300mm,骨架为方管焊接制作,开关插销设计在外面一侧,从里面无法开关。洞口防护尺寸在1500mm以下的洞口防护短边大于等于1.5m2. 典型楼层防护布置本工程典型楼层的安全防护分为裙房地下室结构施工阶段、裙房地上结构施工阶段及主塔楼施工阶段。1、裙房地下室典型楼层安全防护2、裙房结构典型楼层安全防护3、主塔楼典型楼层安全防护(三) 施工现场安全通道安全通道包
23、括外架斜道、下基坑通道、施工安全通道、参观通道等。参观通道、施工安全通道等用钢管搭设,两侧用安全网密封,上部设两层硬质防护。外架斜道、下基坑通道用钢管搭设,踏步铺防火板并设防滑条,两侧栏杆用密目式安全网密封,绑扎踢脚板。1、楼层入口安全通道示意图2、地下室施工阶段现场安全通道平面布置3、地上结构施工阶段现场安全通道平面布置三. 主要分部分项工程安全措施(一) 人工挖孔桩施工安全措施1.多孔同时开挖施工时,须采取间隔开挖的方法。相邻的桩不能同时挖孔,必须待相邻桩孔浇灌完混凝土之后才能开挖,以保证土壁稳定。2.挖孔桩孔口,应设水平活动安全盖板。挖孔桩作业人员下班休息时,必须盖好孔口,或用高于800
24、mm的护身栏将井口封闭围挡。3.井下操作人员连续工作时间,不宜超过4h,应及时轮换。4.现场施工人员必须佩带安全帽、安全带,安全带接绳由孔上人员负责随作业而加长,井下有人操作时,井上配合作业人员必须坚守岗位,不得擅离职守。5.孔底如需抽水时,必须在全部井下作业人员上地面后进行。6. 孔井内一律采用12V安全电压和防爆带罩灯照明,井上现场可用24V低压照明。7.挖井至4m以下时,下井之前,应用气体检测仪对井内空气进行抽样检测并做好记录,发现有害气体含量超过允许值,应用鼓风机向孔底送风,然后方能下井作业。(二) 钢筋混凝土结构施工安全措施分项工程名称措施内容钢筋工程1、在高处、深坑绑扎钢筋和安装钢
25、筋骨架,必须搭设脚手架或操作平台,临边搭设防护栏杆。2、绑扎立柱和墙体钢筋时,不得站在钢筋骨架上或攀登骨架上下。3、绑扎圈梁、挑梁、挑檐、外墙和边柱等钢筋时,应站在脚手架或操作平台上作业。无脚手架时必须搭设水平安全网。4、绑扎和安装钢筋,不得将工具、箍筋或短钢筋随意放在脚手架或模板上。模板工程1、地面上的支模场地必须平整夯实,并同时排除现场的不安全因素。2、板工程作业高度在2m 以上时,必须设置安全防护设施。3、作业人员登高必须走人行梯道,严禁利用模板支撑攀登上下,不得在墙顶、独立梁及其他高处狭窄而无防护的模板上行走。4、模板的立柱顶撑必须设牢固的拉杆,不得与门窗等不牢靠和临时物件相连接。5、
26、组装立柱模板时,四周必须设牢固支撑,如柱模在6m以上,应将几个柱模连成整体。支设独立梁模应搭设临时操作平台,不得站在柱模上操作和在梁底模上行走和制作侧模。6、拆模作业时,必须有项目技术总工根据拆模试块签发的拆模令方可进行拆除,拆除时必须设警戒区,严禁下方有人进入。拆模人员必须站在平稳牢固可靠的地方,保持自身平衡,不得猛撬,以防失稳坠落。7、拆除模板等支撑材料,必须边拆、边清、边运、边码垛,楼层高处拆下的材料,严禁抛掷。混凝土工程1、浇筑混凝土使用的溜槽节间须连接牢靠,操作部位设护身栏杆,不得站在溜放槽帮上操作。2、浇筑高度2m以上的框架梁、柱混凝土应搭设操作平台,不得站在模板或支撑上操作。3、
27、混凝土地泵在浇注时,要防止崩管和防止泄露的混凝土伤人。4、使用输送泵输送混凝土时,应由2人以上人员牵引布料杆。管道接头、安全阀、管道等必须安装牢固,输送前应试送,检修时必须卸压。5、混凝土振捣器使用前必须经电工检验确认合格后方可使用。开关箱内必须装设漏电保护器,插座插头应完好无损,电源线不得破皮漏电;操作者必须穿绝缘鞋,戴绝缘手套。(三) 脚手架施工安全措施1. 基本安全措施(1)脚手架要编制专项安全施工方案和安全技术措施交底。(2)正确使用个人安全防护用品,必须着装灵便,在高处作业时,必须佩戴安全带与已搭好的立、横杆挂牢,穿防滑鞋。(3)风力六级以上强风和高温、大雨、大雾等恶劣天气,应停止高
28、处露天作业。风、雨过后要进行检查,发现倾斜下沉、松扣、崩扣要及时修复,合格后方可使用。(4)脚手架要结合工程进度搭设,搭设未完的脚手架,在离开作业岗位时,不得留有未固定构件和不安全隐患,确保架子稳定。(5)在带电设备附近搭、拆脚手架时,宜停电作业。(6)脚手架搭设、拆除、维修和升降必须由架工负责,非架子工不准从事脚手架操作。2. 搭设要求立杆间距应为1500mm,大横杆间距应为1800mm,剪刀撑必须连续搭设。铺设脚手板时必须设踢脚板,踢脚板高度不小于200mm。(四) 钢结构吊装施工安全措施1. 钢结构吊装安全防护巨型钢柱安装对接时专用操作平台(带防坠器)钢结构施工周转防护挑网木板上铺防火石
29、棉布防风帆布钢管脚手架钢结构桁架与塔吊相交处防护措施钢结构节点焊接施工操作平台钢结构楼层钢梁边吊装边铺设安全防护网钢梁上行走时,梁上设置安全绳2. 钢结构吊装安全施工措施(1)为保证钢结构吊装安全,应编制确实可行的钢结构吊装安全技术措施,明确规定钢结构吊装的操作平台、临边防护设施做法。(2)严格执行高空作业安全规定,对高空施工人员应定期进行健康检查,高血压、恐高怔、头晕人员禁止登高作业。(3)钢构件就位时一定要保证其固定牢靠,必要时加设临时固定措施。(4)到达钢结构作业面的通道要搭设工具式钢楼梯。 (5)所有构件吊装时要合理设置吊点,并系好溜绳。大型钢梁吊装应设吊耳,禁止采用钢丝绳捆绑钢梁直接
30、起吊。(6)吊车起重臂、起吊构件的下方禁止站人。吊装作业时必须设置警戒线,禁止无关人员出入,钢柱安装摘钩时,柱下方及周围严禁站人。(7)为确保操作者在上下钢柱时的人身安全,每根钢柱安装时都必须配备防坠器。安装人员上下时,必须将安全带挂在防坠器的挂钩上,避免发生坠落事故。(8)钢结构安装作业人员所使用的各种手动工具必须用安全绳子与腰间的安全带相连接或将工具防坠落的安全绳子与扶手绳子相连接,防止手动工具在使用时脱手坠落;轻型或小型电动工具也必须加设不同形式的防坠链和防滑脱挂钩,防止工具坠落发生伤人事故。(五) 高大模板施工安全措施本工程裙房及地下室多剪力墙结构,高大模板施工的安全隐患主要为:坍塌、
31、高空坠落。其主要安全控制措施如下:措施分类措施内容基本要求1、高大模板施工必须编制专项技术方案,方案须经企业的技术和安全负责人审批签字并盖章,且必须经过专家评审,合格后才能实施。2、施工前必须明确高支撑模板施工现场安全责任人,负责施工全过程的安全管理工作,施工现场安全员责任人应在高支模搭设、拆除和混凝土浇筑前向作业人员进行安全技术交底。3、项目现场要严格按照经审批的方案执行,确保施工安全。4、设置纵横两向的消防通道,设置数量、位置及距离符合消防安全要求,以作紧急情况下疏散所用。5、在支架顶下数第二道纵横水平杆用钢篦子满铺作为工人作业平台。高支模施工现场应搭设工作梯以供作业人员使用,不得从支撑系
32、统爬上爬下。6、加强高大模板施工过程中的检查及监测,随时注意施工动态。模板顶支安装1、在高支模安装前要对钢管、扣件及木枋进行挑选,发现不符合要求的不能投入使用。钢管统一严格选用48。2、钢管底座应准确放置在定位线上,不得悬空。3、支架立杆要垂直,纵横向水平杆要平整。立杆应尽量采用通长钢管。如需接管,接头要错开,不在同一步距内,立杆口必须按规范对接,确保架体垂直度。相邻的两根纵向水平杆的接头要互相交错,接驳口必须按规范对接。4、各种连接构件要扣接牢固,扣件螺栓拧紧扭力矩应在4065Nm之间,以防构件未能有效承力或构件破坏,搭设完成后应用扭力矩扳手随机均布抽样检查,不合格的必须重新拧紧,直到合格为
33、止。5、各杆件相交伸出的端头部分均应大于100mm,以防杆件滑落。6、模分段或整体搭设完毕,必须填写模板验收记录表,经企业安全技术和安全负责人分段或整体验收合格,并悬挂验收标识方能进行钢筋安装。7、在支顶安装过程中,应设置防倾覆的临时固定措施在支顶长向两旁设临时斜抛。安装时要待其安装完毕且核实无误后才全面予以固定。8、模板安装完后,应认真检查支顶是否牢固、模板应清扫干净。并必须经现场监理人员及质安部检查合格后才能进行混凝土浇筑。模板必须支撑牢固、稳定,不得有松动、跑模、超标准的变形下沉等现象。9、混凝土浇筑时,注意混凝土对称均匀浇筑,注意观察模板及其支撑系统的变形情况。发现异常现象时应立即暂停
34、施工,并将施工人员撤离危险区域。10、模板安装、钢筋绑扎、混凝土浇筑时,应避免材料、机具与工具过于集中堆放,在任何情况下模板立柱承受的荷载均不得超过荷载设计值。模板拆除1、支顶架的拆除前应由项目部技术负责人进行拆除安全技术交底,并应在统一指挥下进行,按后装先拆、先装后拆的顺序及下列安全作业的要求进行:2、支架的拆除应从一端走向另一端、自上而下逐层地进行,严禁上下同时作业。3、在支顶拆除过程中,应设置防倾覆的临时固定措施在支顶长向两旁设临时斜抛。4、同一层的构配件和加固件按先上后下、先外后里的顺序进行;5、在拆除过程中,支架的自由悬臂高度不得超过两步;当必须超过两步时,应加设临时拉结;6、工人必
35、须站在临时设置的脚手板上进行拆卸作业,并按规定使用安全防护用品;7、除工作中,严禁使用榔头等硬物击打、撬挖,各构配件严禁抛掷至地面。(六) 幕墙施工安全措施1.必须编制幕墙工程施工组织设计,报送总包审核,经专家组论证合格后,报送监理单位及业主单位审批。2.安装大块玻璃时,必须设置防坠器。施工前,须认真检查施工机具及保护设备,确保其性能完好。3.幕墙施工人员作业时,必须佩戴工具包,并将工具与工具包用绳连接起来,连接用绳子必须结实耐用,以防工具掉落伤人。4.进行钻孔施工时,应在钻孔下方用设置可靠的防护措施,防止物体坠落打击。5.幕墙施工时,需要拆除部分安全防护时,应按照“做多少,拆多少”的原则进行
36、施工,严禁多拆、乱拆。拆除前,必须由技术人员现场确认拆除部分对安全防护整齐稳定是否有影响,若有影响,应采取加固或其他措施进行处理。6.进行幕墙清洗及玻璃更换施工时,必须编制相应的安全施工专项方案,并严格按照方案进行施工。四. 施工机械安全操作安全管理措施(一) 施工电梯安全管理措施本工程高峰期共投入施工电梯9台,其中裙楼施工安装2台,塔楼部分安装7台。13#施工电梯布置于塔楼北侧;47#施工电梯布置于塔楼西北侧;89#施工电梯布置于裙楼北侧。针对本工程特点,制定施工电梯安装及使用安全措施如下:1.安装和拆卸施工电梯过程中,安全员要对相关人员进行安全技术交底,要要有专人统一指挥,并熟识图纸、安装
37、程序及检查要点,要派专人负责看护操作过程,划定安全警戒线,禁止无关人员进出操作范围。2.安装之后,及时进行垂直度观测,进行校正。要对防坠安全器,安全开关,各种电气机械连锁装置进行试运行,如果发现情况异常,要立即更换。3.要定制统一定型的安全出口防护门,确保楼层内人员无法打开门锁,电梯操作工要随手关门。配备质量可靠的呼叫装置,保证信号清晰。4.要对电梯操作人员进行安全技术交底,使之熟记电梯操作要点,发生紧急情况知道该如何应对。做好电梯运行记录和维修记录。5.注意单笼电梯额定载重量为2t,运输人员为9人,双龙电梯额定载重量为4t,人员为20人,严禁超载。(二) 起重设备操作安全施工现场大型起重设备
38、主要有塔吊、履带吊、汽车吊等。在进行大型起重设备使用时,安全保证措施尤为重要。1.塔吊司机、指挥必须持证上岗,严格执行塔吊安全操作规程,坚持“十不吊”原则。2. 吊机地基必须有足够承载力。吊机旋转部分,应与周围固定物有不小于1m的距离。3. 塔吊和吊车起重区域,设置隔离措施,不得有人停留或通过。并设置警示标识。4.起吊重物、吊钩应与地面呈90严禁斜拉、横向起吊。5.吊机落钩前应明确位置,摆正构件,避免无目的随意摆放。构件下要垫放枕木以利于取出钢绳。落钩要使用慢速,经充分落钩钢绳不受力才能靠近取钢绳。忌手放在构件下取物,钢绳退出时不允许使用吊钩直接拉动避免钢绳弹出伤人。(三) 中小型机械设备安全
39、措施设备名称措施内容搅拌机1、固定式搅拌机应有牢靠的基础,移动式搅拌机应采用方木或撑架固定,保持水平。2、作业前应检查并确认传动机构、工作装置、防护装置等牢固可靠,操作灵活。三角胶带松紧度适当,搅拌叶片和筒壁间隙在35mm之间,搅拌轴两端密封良好。3、启动后,应先空运转,检查搅拌叶旋转方向正确,方可加料加水,进行搅拌作业。加入的砂子应过筛。4、运转中,严禁用手或木棒等伸进搅拌筒内,或在筒口清理灰浆。手持式电锯、电钻1、一般场所选用类手持式电动工具,并装设额定动作电流不大于15mA,额定漏电动作时间小于0.1s的漏电保护器。类手持电动工具作保护接零。2、露天、潮湿及狭窄场所或在金属构架上操作时,
40、选用类手持电动工具,并装设防溅型的漏电保护器。严禁使用类电动工具。3、手持电动工具使用前作空载检查,运行正常后方可使用。切断机弯曲机圆盘锯钢筋切断机、弯曲机、圆盘锯等机械的锯盘及传动部位应安装防护罩,并应设置保险档、分撩器。凡长度小于500mm,厚度大于锯盘半径的木料,严禁使用圆锯。破料锯与横截锯不得混用。乙炔发生装置必须使用金属防爆膜,严禁用胶皮薄膜代替。回火防止器应保持有一定水量。氧气瓶不得暴晒、倒置、平使、禁止沾油。氧气瓶和乙炔瓶(罐)工作间距不得小于5m,两瓶间的距离不得小于10m。施工现场内严禁使用浮桶式乙炔发生器。电焊机械1、电焊机应放置在防雨、防砸的地方,下方无堆土和积水。周围严
41、禁放易燃易爆物品。2、电焊机单独设开关,并装设漏电保护装置。3、电焊机一次线长度小于5m,二次线长度小于30m,两侧接线压接牢固,并安装可靠防护罩,焊机二次线采用YHS型橡皮护套铜芯多股软电缆。中间不得超过一处接头,接头及破皮处用绝缘胶包扎严密。4、焊机把线和回路零线双线到位,不借用金属管道、脚手架、轨道、钢盘等作回路地线。二次线不泡在水中,不压在物料下方。混凝土振捣器1、电动机电源上,应安装漏电保护装置,接地或接零应安全可靠。2、电缆线应满足操作所需的长度。电缆线上不得堆压物品或让车辆挤压,严禁用电缆线拖拉或吊挂振动器。3、使用平板式振动器时,电动机与平板应保持紧固,电源线必须固定在平板上,
42、电器开关应装在手把上。4、作业停止需移动振捣器时,应先关闭电动机,再切断电源。不得用软管或电缆拖拉。5、作业完成后,应将机器清理干净,并做相应的保养,妥善存放。(四) 群塔防碰撞措施东塔项目的施工拟在主塔楼设置一台M440D塔吊及两台M1280D塔吊,裙楼区域设置STT153塔吊、FO/23B塔吊及STL203塔吊各一台,其中STL203塔吊进行周转使用。现场六台塔吊的覆盖范围相互交叉,尤其是主塔楼三台塔吊塔身距离较近,存在相互碰撞的安全隐患,属于群塔施工。主要采取以下措施进行控制:1. 技术措施序号内容1警示标志现场应设能够满足塔吊夜间施工的照明灯,亮度以塔吊司机能够看清起重绳为准。司机及指
43、挥应密切注意相邻塔吊大臂的方位,并作出正确判断。2防碰系统1、在回转齿盘上安装挡铁及行程开关,接线至驾驶室,预先设定好塔吊的回转危险区域。2、当塔吊回转至危险角度范围内触动到行程开关时,接通驾驶室防碰撞系统,防碰撞系统将发出的警示音,提醒操作工集中精神、谨慎操作。3信号指挥系统1、信号指挥人员,必须经过培训,考试合格并取得操作证书方可上岗指挥。2、塔吊与信号指挥人员应配备对讲机,对讲机经统一确定频率后必须锁频,使用人员无权调改频率,要专机专用,不得转借。现场所用指挥语言一律采用普通话。3、信号指挥人员发出动作指令时,先呼叫被指挥的塔吊编号,司机应答后,信号指挥人员方可发出塔吊动作指令。4、指挥
44、过程中,信号指挥人员应时刻目视塔吊吊钩与被吊物,塔吊转臂过程中,还须环顾相邻塔吊的工作状态,并发出安全提示语言,安全提示语言须:明确、简短、完整、清晰。5、塔臂旋转时,发出指示方向的指挥语言,应当统一按照国标执行,防止发生方向指挥错误。2. 管理措施类别措施内容基本原则1、低塔让高塔:低塔吊(指塔臂相对于其他塔机大臂较低)在转臂前,应观察塔吊的运行情况后再运行。2、后塔让先塔:在塔吊塔臂交叉区域内作业时,后进入该区域的塔吊要避让先进入该区域的塔吊。3、动塔让静塔:在塔吊塔臂交叉区域同作业时,在一塔吊塔臂无回转、大臂无变幅、吊钩无运行时,而另一塔吊塔臂有回转或者大臂有变幅时,塔吊应避让静塔吊。4
45、轻车让重车:在塔吊同进运行时,无载荷塔吊应避让有载荷塔吊。教育培训1、建立定期教育培训制度,使操作指挥人员能够充分认识到群塔作业的重要性。2、分包方的培训教育交底必须保证一周内至少进行一次,班前活动须按相关规定进行,记录报总包、业主、监理。3. 停塔措施类别具体内容短时间内(4h)停塔在天气情况正常的情况下(指无风或微风、无雨或小雨、无雾情况),交接班过程中,或由于其他原因导致塔吊停止运转时,任意两台塔吊必须保证以下几点:1、吊钩收到根部。2、大臂仰起不得在同一角度,具体角度由两个司机商议确定。3、回转至同一方向(大臂),有微风时停在顺风方向。长时间停塔根据停机时间及天气情况,由安全部、设备部、塔吊现场管理分包队共同商议确定是否需要拉风绳或采取其他固定措施。五. 施工用电安全措施施工用电必须严格按照国家施工现场临时用电安全技术规范(JGJ462005)的要求进行现场临电的管理和临电维护。主要控制措施如下:1施工现场必须做到三级配电,逐级保护。现场内的所有电器设备必须采用TNS接法,即:三相五线制。并规定黄绿双色线为保护零线,黄绿双色线不能作为其它用。2施工用电严格执行“一机、一闸、一漏、一箱、一锁”,严禁“私拉乱接”“一闸多机”等违章用电行为
